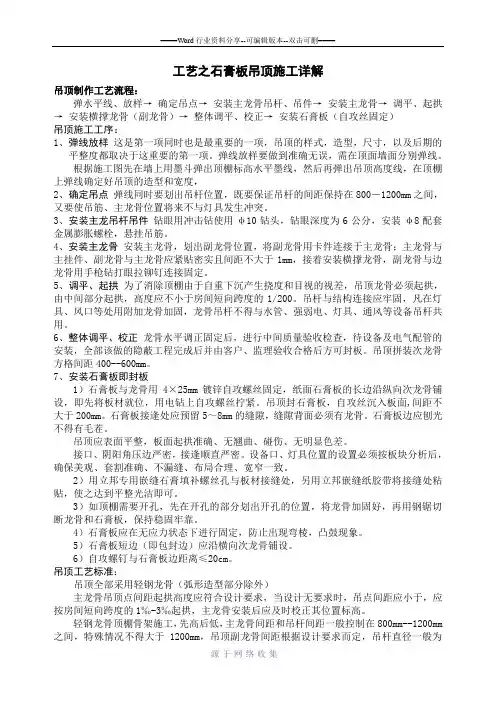

工艺之石膏板吊顶施工详解吊顶制作工艺流程:弹水平线、放样→确定吊点→安装主龙骨吊杆、吊件→安装主龙骨→调平、起拱→安装横撑龙骨(副龙骨)→整体调平、校正→安装石膏板(自攻丝固定)吊顶施工工序:1、弹线放样这是第一项同时也是最重要的一项,吊顶的样式,造型,尺寸,以及后期的平整度都取决于这重要的第一项。
弹线放样要做到准确无误,需在顶面墙面分别弹线。
根据施工图先在墙上用墨斗弹出顶棚标高水平墨线,然后再弹出吊顶高度线,在顶棚上弹线确定好吊顶的造型和宽度,2、确定吊点弹线同时要划出吊杆位置,既要保证吊杆的间距保持在800-1200mm之间,又要使吊筋、主龙骨位置将来不与灯具发生冲突。
3、安装主龙吊杆吊件钻眼用冲击钻使用φ10钻头,钻眼深度为6公分,安装φ8配套金属膨胀螺栓,悬挂吊筋。
4、安装主龙骨安装主龙骨,划出副龙骨位置,将副龙骨用卡件连接于主龙骨;主龙骨与主挂件、副龙骨与主龙骨应紧贴密实且间距不大于1mm,接着安装横撑龙骨,副龙骨与边龙骨用手枪钻打眼拉铆钉连接固定。
5、调平、起拱为了消除顶棚由于自重下沉产生挠度和目视的视差,吊顶龙骨必须起拱,由中间部分起拱,高度应不小于房间短向跨度的1/200。
吊杆与结构连接应牢固,凡在灯具、风口等处用附加龙骨加固,龙骨吊杆不得与水管、强弱电、灯具、通风等设备吊杆共用。
6、整体调平、校正龙骨水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该做的隐蔽工程完成后并由客户、监理验收合格后方可封板。
吊顶拼装次龙骨方格间距400--600mm。
7、安装石膏板即封板1)石膏板与龙骨用4×25mm镀锌自攻螺丝固定,纸面石膏板的长边沿纵向次龙骨铺设,即先将板材就位,用电钻上自攻螺丝拧紧。
吊顶封石膏板,自攻丝沉入板面,间距不大于200mm。
石膏板接逢处应预留5~8mm的缝隙,缝隙背面必须有龙骨。
石膏板边应刨光不得有毛茬。
吊顶应表面平整,板面起拱准确、无翘曲、碰伤、无明显色差。
石膏板吊顶施工工艺
3.3.1.1石膏板吊顶工序流程
3.3.L2技术措施
(1)弹线:根据楼层标高水平线,根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
(2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装①8吊筋。
吊筋安装选用膨胀螺栓固定到结构顶棚上。
吊筋选用规格符合设计要求,间距为100Omm。
(3)安装U50主龙骨:主龙骨间距为1000mm,主龙骨用与之配套的龙骨吊件与吊筋安装。
(4)安装UC50次龙骨:次龙骨间距为405mm采用次挂件与主龙骨连接。
石膏板吊顶龙髓架布翻
(5)刷防锈漆:轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。
(6)安装石膏板:石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装12MM厚石膏板(卫生间采用12MM厚防水石膏板)。
安装石膏板用自攻螺丝固定,固定间距为200~300MM0
(7)接缝处理:在板接缝间采用嵌缝膏进行嵌缝处理,封帖防裂网带。
各部位节点图:
∪C5θmt
卫生间石材塔与吊殿口
射钉固定
UC50龙
骨
石膏板吊顶
客房吊顶墙边处节点图。
轻钢龙骨石膏板隔音施工工艺完整版
1. 简介
轻钢龙骨石膏板隔音施工工艺是一种常用的隔音处理方式,用
于减少室内外的噪音传递,提高空间的隔音效果。
本文档将介绍轻
钢龙骨石膏板隔音施工的完整工艺流程。
2. 工艺流程
步骤一:初步准备
1. 对施工区域进行清理和整理,确保没有杂物和灰尘。
2. 确定隔音设计方案,包括隔音材料的选择和施工计划。
步骤二:安装轻钢龙骨
1. 确定轻钢龙骨的定位,并使用水平仪进行准确的标记。
2. 使用螺丝钉或专用连接件将轻钢龙骨固定在墙壁或天花板上。
步骤三:安装隔音棉
1. 在轻钢龙骨之间放置隔音棉,确保完全填满空间。
2. 隔音棉应与轻钢龙骨紧密贴合,避免出现空隙。
步骤四:安装石膏板
1. 使用螺丝钉将石膏板固定在轻钢龙骨上。
2. 确保石膏板之间的接缝处应用填缝胶进行密封,以防止声音传递。
步骤五:防水和装饰处理
1. 对石膏板表面进行防水处理,以保护石膏板不受潮湿影响。
2. 进行最后的装饰处理,如刷漆等,以美化施工区域。
3. 注意事项
1. 在施工过程中,应注意安全,正确使用工具和材料。
2. 施工前应仔细检查材料的质量和规格,确保符合要求。
3. 若需要进行电线布线或管道安装,应在步骤二之前进行。
以上是轻钢龙骨石膏板隔音施工工艺的完整版,按照以上步骤
进行施工,可以有效减少室内外的噪音传递,提升空间的隔音效果。
在施工过程中,请遵循相关安全规范和操作要求,以确保施工质量
和人员安全。
本工程侯梯厅及走道顶棚采用石膏板吊顶。
其施工工艺如下。
(一)、材料1、各种材料级别、品种、颜色、规格以及零配件应符合设计要求。
2、各种材料应有产品质检合格证书和有关技术资料,配套齐备。
3、所有用料运输进场不得随意乱扔、乱撞,防止踏踩,堆放平正,防止材料变形、损坏、污染、缺损。
(二)、作业条件1、首先应熟识图纸、所用材料、施工工具、工程量、劳动力情况、施工工序、现场情况、工期等。
2、该建筑物原始资料应齐全。
3、吊顶进行施工前,应已完成上一工序完成后进行。
4、对原有孔洞应填补完整,无裂漏现象。
5、对原有的(埋)吊杆(件)应符合设计要求。
6、对上一工序安装的管线应进行工艺质量验收。
(三)、施工工艺1、龙骨安装⑴、施工顺序:弹线→定吊点→安装主龙骨→安装次龙骨→安装罩面板。
⑵、根据吊顶的设计标高要求,在四周墙上弹线,弹线应清楚,其水平允许偏差±5mm。
⑶、根据设计要求定出吊杆的吊点坐标位置。
⑷、龙骨端部吊点离墙边不应大于300mm。
否则应增设吊杆,以免主龙骨下坠。
⑸、主龙骨吊点间距,应按照设计推荐系列选择,中间部分应起拱,金属龙骨起拱高度不应小于短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。
⑹、主龙骨与吊杆应调整在同一平面之垂直位置。
⑺、次龙骨应紧贴主龙骨安装。
⑻、主龙骨安装应平行于吊顶短跨边,并应留有次龙骨及扣板的安装尺寸。
2、罩面板的安装⑴、钉挂式罩面板,通常情况下表面还有饰面层,所以安装时除表面平整外,板块之间应留缝隙间疏,并应将板材角去一小角,以利填缝挂腻子。
⑵、用石膏板做吊顶,所选自攻螺丝应先进行防锈处理。
螺丝间距在200mm内为适宜,钉头沉0.5~1mm内为好。
钉头过沉,会造成因挤压过紧而出现脱挂。
(四) 、质量要求1、所有的品种规格、颜色、质量及其骨架构造、固定方法应符合设计要求和质量标准。
2、吊顶龙骨及扣板安装必须牢固、外形整齐、美观、不变形、不脱色、不残缺、不折裂。
石膏板吊顶施工工艺1、施工流程弹吊顶标高水平线划龙骨分档水平线安装主龙骨吊杆安装主龙骨安装次龙骨安装罩面板接缝处理2、施工要点1)基层处理:吊顶工程进行前,墙面应施工完成,边龙骨安装部位应平整光滑。
楼板有问题应及时处理,处理完毕后方可开始吊顶工程。
2)弹线定位:根据设计图纸,将吊点及龙骨位置弹在楼板底面上。
根据楼层+1000mm线,在四周墙面用尺竖向量至顶棚设计标高,弹出顶棚标高线。
3)安装吊杆及吊挂在结构楼板的底部,用电锤按照吊点打孔,将φ8膨胀螺栓打入孔中,上紧拧牢,再将事先预制的一端有带φ8孔角钢一端丝扣焊牢固的吊杆放入拧牢固。
丝扣一端上好吊卡以备挂龙骨。
吊点布置为φ8吊杆间距900~1200mm双向,离墙距离100mm。
4)安装边龙骨根据已弹好的标高线安装边龙骨。
边龙骨用圆6塑料胀管,固定于结构墙面,其间距为500mm。
5)安装主龙骨吊杆及吊挂安装好后,再安装主龙骨,间距900~1200mm,安装主龙骨时接头处用接件连接牢固,相邻两个主龙骨接头要错开。
安装主龙骨方向顺着门口方向放置。
用吊筋调整标高与起拱,起拱控制在短方向的1/200。
6)安装次龙骨主龙骨放好后,与其垂直方向放次龙骨,其间距小于等于400mm,用固定卡与主龙骨连接,安装时用米尺控制龙骨间距。
7)机电管线安装机电管线走向、甩头要到位,若甩头不在正中,需要将甩头调整到面板正中位置。
8)龙骨调整吊顶龙骨的骨架形成后,用拉线调整的方法调整龙骨设计标高,中间按要求千分之五起拱,检查各连接部件是否牢固,经检查合格后进入下一道工序。
9)安装面板对于普通石膏板,采用自攻螺丝攻入石膏板与龙骨连接,自攻螺丝攻入板面2mm,饰面装修时腻子刮平,接缝处理。
10)安装龙骨前,要与照明、通风、消防等专业施工做好图纸会审工作,统一协商解决有关标高、预留孔洞等问题,以使灯具、风口等设施与吊顶衔接得体。
3、室内石膏板吊顶控制要点1)轻钢龙骨顶棚骨架施工,先高后低。
石膏板吊顶施工工艺1.工艺流程吊顶龙骨放样弹线f吊顶龙骨安装(机电管线配合进度安装)f隐蔽工程验收一封石膏板f开灯孔、风口一刮腻子,涂料施工。
2.施工工艺(1)放线地坪基准线、标高线、顶棚标高线、顶棚弧型位置线、吊顶布局线等。
放标高线时,先定地面与地坪基准线,如原地需贴石材、瓷砖等饰面,则需根据饰面的厚度来定地坪基准线,将定出的地平基准线弹在墙边上,也可以Im线为准,上下计算地面和顶棚的高低尺寸,在该面弹出高低尺寸线。
(2)施工配合在吊顶施工中,顶棚上的电器配管、布线、位线、空调、消防管道、供水暖、管道、报警线路等都须同步安装就位,并达到基本调试完毕的要求。
(3)吊杆吊杆采用①8通丝吊杆,吊杆间距100OnIm左右且不大于1200mm,有迭级造型的顶棚,迭级交界处应在布置吊杆,吊杆与风道或设备相遇时,设加强龙骨以调整其间距。
吊杆距主龙骨边端距离不超过200mmo(4)龙骨安装将大龙骨用吊挂件连接下吊杆,拧紧螺丝卡牢,大龙骨接长用接插件连接。
大龙骨按照大样图的位置和方向安装完毕进行调平,可用木方将大龙骨卡住临时固定,在大龙骨下面拉线打平,拧动吊杆螺栓使大龙骨升降,并考虑顶棚起拱高度不大于房间短向跨度的1/200。
固定石膏板的龙骨应平整,无弯棱凸鼓现象,避免板材在挠曲应力状态下固定。
在大面积房间吊顶时,每隔10~20米,在大龙骨上部焊接横卧大龙骨一道,以加强大龙骨稳定性及吊顶的整体性。
吊顶安装从一端依次安装到另一端,有高低跨安装时先高后低,大龙骨间距900-1200mmo(5)石膏板安装顶棚的轻钢龙骨和顶棚板的排列分隔,以房间中部向两边依次安装,做到对称,使顶棚布置美观整齐。
石膏板必须在无应力状态下(自由状态)进行固定,不能强压就位。
石膏板与龙骨固定,必须从板的中间向板的四边固定,不得多点同时作业。
板与龙骨用镀锌自攻螺丝拧紧,自攻螺丝中距不得大于200ιnm,它与石膏板边距离,面纸包封的板边以10-15mm为宜,切割的板边以15-2OmnI为宜。

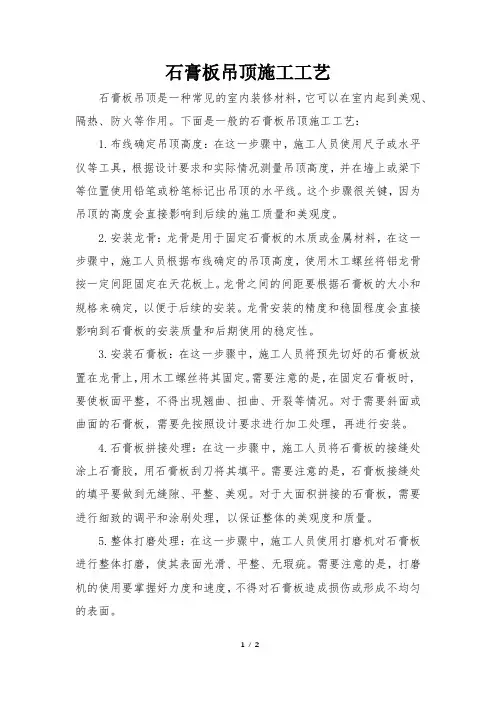

石膏板吊顶施工工艺石膏板吊顶是一种常见的室内装修材料,它可以在室内起到美观、隔热、防火等作用。
下面是一般的石膏板吊顶施工工艺:1.布线确定吊顶高度:在这一步骤中,施工人员使用尺子或水平仪等工具,根据设计要求和实际情况测量吊顶高度,并在墙上或梁下等位置使用铅笔或粉笔标记出吊顶的水平线。
这个步骤很关键,因为吊顶的高度会直接影响到后续的施工质量和美观度。
2.安装龙骨:龙骨是用于固定石膏板的木质或金属材料,在这一步骤中,施工人员根据布线确定的吊顶高度,使用木工螺丝将铝龙骨按一定间距固定在天花板上。
龙骨之间的间距要根据石膏板的大小和规格来确定,以便于后续的安装。
龙骨安装的精度和稳固程度会直接影响到石膏板的安装质量和后期使用的稳定性。
3.安装石膏板:在这一步骤中,施工人员将预先切好的石膏板放置在龙骨上,用木工螺丝将其固定。
需要注意的是,在固定石膏板时,要使板面平整,不得出现翘曲、扭曲、开裂等情况。
对于需要斜面或曲面的石膏板,需要先按照设计要求进行加工处理,再进行安装。
4.石膏板拼接处理:在这一步骤中,施工人员将石膏板的接缝处涂上石膏胶,用石膏板刮刀将其填平。
需要注意的是,石膏板接缝处的填平要做到无缝隙、平整、美观。
对于大面积拼接的石膏板,需要进行细致的调平和涂刷处理,以保证整体的美观度和质量。
5.整体打磨处理:在这一步骤中,施工人员使用打磨机对石膏板进行整体打磨,使其表面光滑、平整、无瑕疵。
需要注意的是,打磨机的使用要掌握好力度和速度,不得对石膏板造成损伤或形成不均匀的表面。
6.进行涂装处理:在这一步骤中,施工人员使用底漆和面漆对石膏板进行涂装处理,以保护石膏板表面,增加美观度和装饰效果。
需要注意的是,涂装要均匀、厚度一致,避免出现滴漏、掉色等问题。
7.进行灯具、吊扇等安装:在这一步骤中,施工人员按照设计要求和现场实际情况,将各种灯具、吊扇等安装在石膏板上,以增加空间的亮度和舒适度。
需要注意的是,安装位置和数量要合理、稳固,不得对石膏板造成损伤或影响其使用寿命。
装修天花石膏板吊顶施工工艺做法实图详解装修天花石膏板吊顶施工工艺做法实图详解01.工艺流程施工前准备→场地放线→墙面隔音基层墙体施工→吊杆安装→灯槽及造型施工→轻钢龙骨安装→第一层石膏板封板→第二次石膏板封板→饰面施工02.材料准备材料必须具备出厂合格证及相关资料说明,检验规格、质量应符合设计和施工规范要求才能进场。
材料包括收边龙骨、卡式V型主龙骨、副龙骨、镀锌全丝吊杆、六角螺母、长拉爆螺丝、石膏板、自攻螺丝、抽芯柳钉、白乳胶等。
03.施工方法(1)根据施工图先在墙、柱上弹出顶棚标高水平墨线,在顶棚上划出吊杆位置,弹线时,既要保证顶爆钉的间距保持在800~1000㎜之间,不要与灯具、空调、检修孔、喷淋等发生冲突。
在天花开孔周边安装好副龙骨,主龙骨避开开孔位置。
(2)钻眼安装顶爆钉,按天花标高安装φ8全丝吊杆及吊挂件。
对造型或叠级天花,应根据设计图纸确定吊杆的合理位置。
(3)安装主龙骨,划出次龙骨位置,将次龙骨用卡连于主龙骨;主龙骨与主挂件,次龙骨与主龙骨应紧贴密且间距不大于1㎜,安装横撑龙骨,水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该做的隐蔽工程完成后并由业主单位验收后方可封板。
(4)轻钢龙骨顶棚骨架施工,先高后低,主龙骨间距和吊杆间距一般控制在800㎜~1000㎜之间。
特殊情况不得大于1200㎜,吊顶次龙骨间距为300㎜,横撑龙骨的间距为600~800㎜,吊杆直径为8㎜,吊杆应垂直吊挂,吊杆距主龙骨端部的距离不超过300㎜,排列最后距离超过300㎜应增加一根。
(5)吊杆与结构连接应牢固,凡在灯具、风口等处用次龙骨加固、龙骨吊杆不得与水管、灯具、通风等设备吊杆共用。
(6)石膏板封板:第一层石膏板与龙骨用3.5*25㎜镀锌自攻螺丝固定,石膏板的长边沿向主龙骨铺设,即先将板材就位,用电钻将板与龙骨钻通,再上自攻螺丝拧紧,自攻螺丝中距应在150㎜~170㎜之间,螺钉嵌入板内深度应在0.5㎜~0.7㎜之间,螺钉应与板面垂直且略入埋板面,板与板留缝5㎜~7㎜为宜。
吊顶隔音施工方法
1、安装前准备。
做隔音吊顶首先需要了解隔音吊顶结构和厚度:天花板下2公分空气层、1.5公分木质穿孔吸音板、5公分离心隔音棉、1公分石膏板面层,总厚度做下来有9.5公分。
2、具体实施的步骤由于楼上住户的走路声脚步声、切菜声、桌椅挪动声、电视声、下水管道冲水声等声音都是通过结构性固体传音传到住户房间里的。
所以要做隔音吊顶,首要考虑的就是隔断刚性传递,切断声桥。
第一步,先在原天花打膨胀螺丝,钢膨胀吊下来接减震吊钩,用减震吊钩切断声桥。
第二步,在减震吊钩的基础上做轻钢龙骨做石膏板。
石膏板的封口要注意密闭。
第三步,比较关键的填棉,这个地方是造成造价高低不同的关键所在。
可供选择的棉实在种类太多。
玻璃棉岩棉、矿棉、聚酯棉等等。
作为家居卧室,建议一般使用环保的聚酯吸音棉,最好还要阻燃的,这样虽然造价高了一点,但是毕竟是自己的家,对自己负责一点。
第四步,在石膏板面贴隔音毡。
然后整理天花的吊顶面层、刮腻子之类的后期工作。
穿孔石膏板吸声吊顶施工步骤
穿孔石膏板吸声吊顶的施工步骤如下:
首先,精确测量并标记出吊顶的位置,确保所有的安装区域都在同一水平线上,这样可以保证吊顶的平整度和美观度。
然后,在原始的吊顶表面上,铺设一层10mm厚的减震垫子,这可以有效减少楼板之间的震动和
噪音传递。
接下来,再覆盖一层3mm厚的隔音毡,它可以有效地吸收和阻挡噪音。
接下来是安装吊筋和龙骨的步骤。
使用具有弹性的吊钩,将吊筋固定在楼板上,并打上轻钢龙骨。
轻钢龙骨具有质量轻、强度高、安装方便等优点,能够有效地支撑石膏板,并保持吊顶的整体稳定性。
在龙骨内部填入35kg的隔音棉,这种隔音棉具有优异的隔音性能,
能够有效吸收和阻挡噪音。
填充完隔音棉后,使用488隔音板进行密封处理,进一步加强隔音效果。
最后是安装穿孔吸音石膏板的步骤。
根据需要安装的石膏板大小,在龙骨上标记出相应的位置并打孔。
将石膏板放置在龙骨上,使用自攻螺丝进行固定。
安装完成后,进行细致的检查和调整,确保所有的板材都安装牢固,没有缝隙或翘曲现象。
整个施工过程需要遵循相关的安全规范和标准,以确保施工安全和质量。
穿孔石膏板吸声吊顶的施工过程需要精细的操作和严谨的工艺控制。
通过合理的材料选择和正确的施工方法,可以有效地提高吊顶的隔音性能,为室内创造一个安静舒适的环境。
同时,施工时需要注意安全问题,遵守相关规定和标准,确保施工过程的安全可靠。
1。
第四章:石膏板、矿棉吸音板、玻纤板、无纺布、吸音壁布吊顶施工方案1. 施工前准备在进行石膏板、矿棉吸音板、玻纤板、无纺布、吸音壁布吊顶施工之前,需要做好以下准备工作: - 清理施工区域,确保墙面、地面整洁干净; - 材料验收,检查石膏板、矿棉吸音板、玻纤板、无纺布、吸音壁布等材料质量及数量是否符合要求; - 完成吊顶设计图纸的复核和确认; - 准备好施工所需的工具和设备,如刨子、钻孔机、梯子等。
2. 石膏板吊顶施工流程2.1 定位根据设计图纸要求,确定石膏板吊顶的位置,标明吊顶的基准线。
2.2 安装龙骨在基准线上安装铝合金型钢作为龙骨支撑系统,龙骨间距一般为600mm。
固定龙骨的方法可以采用吊钩、铆钉或挂件等。
2.3 安装石膏板将石膏板剪裁成合适的尺寸,用螺丝将石膏板固定在龙骨上,板与板之间的接缝需用石膏板专用胶进行封缝处理。
2.4 整体处理完成所有石膏板的安装后,对吊顶进行整体处理,包括刷涂底漆、做防火处理等。
3. 矿棉、玻纤吸音板吊顶施工流程3.1 安装龙骨同石膏板吊顶施工流程中的安装龙骨步骤。
3.2 安装吸音板将矿棉或玻璃纤维吸音板裁剪成合适尺寸,用专用胶水将吸音板粘贴到龙骨上,并确保板与板之间无缝隙。
3.3 整体处理对已安装好的吸音板进行整体处理,确保吸音板表面平整,表面处理效果一致。
4. 无纺布、吸音壁布吊顶施工流程4.1 安装龙骨同石膏板吊顶施工流程中的安装龙骨步骤。
4.2 安装布料将无纺布或吸音壁布剪裁成合适尺寸,用胶水将布料粘贴到龙骨上,确保布料平整无皱。
4.3 整体处理对已安装好的布料进行整体处理,确保布料无皱无波纹,整体效果符合设计要求。
5. 完工验收吊顶施工完成后,进行完工验收。
包括检查吊顶的稳固性、平整度、无缝隙等。
经验收合格后,进行最终的清理和交付工作。
以上为石膏板、矿棉吸音板、玻纤板、无纺布、吸音壁布吊顶施工方案的基本流程和步骤,施工过程中需严格按照要求操作,确保施工质量和效果。
室内吊顶纸面石膏板吊顶施工工艺及施工方法
1、工艺流程
在墙上弹出标高线→固定吊杆→安装主龙骨按标高线调整→主龙骨主龙骨底脚弹线→固定次龙骨→整体校正→面板安装。
2、施工方法要点
(1)吊顶龙骨安装前,先按照设计标高在四周墙、柱上弹水平线,弹线应清晰正确。
吊顶采用Φ8钢筋吊杆,双向、中距1000,刷防锈漆。
吊杆与主龙骨端部距离不得大于300mm,否则应增设吊杆。
吊杆与预埋在在钢筋混凝土板内的Φ6铁环(双向、中距1000)连接。
(2)主龙骨安装
龙骨安装程序,因主龙骨在上,故吊挂件应同主龙骨相连,先在主龙骨底部弹线,然后用连接件将次龙骨与主龙骨固定。
吊顶龙骨安装时,根据设计要求,中间部分起拱,主龙骨长度方向可用接插件连接,接头处叉开,通常次龙骨连接处的对接错位偏差不得超过2mm。
边龙骨应与四周墙固定。
(3)龙骨安装
一般按照预先弹线的位置,从一端依次安装到另一端。
对于检修孔、上人孔、灯带、灯箱等部位,在安装龙骨时应将尺寸及位置留出,将封边横撑龙骨安装完毕。
(4)龙骨调平
在安装龙骨时,根据标高控制线,应使龙骨就位,龙骨的调平与安装宜在同一时间完成。
调平主要是调整主龙骨,只要主龙骨标高正确,次龙骨一般不会发生什么问题。
(5)石膏板安装
石膏板安装前,应对预埋管道和有关器件采取加固措施。
纸面石膏板安装时,长边(包封边)应沿纵向次龙骨铺设,并用自攻螺丝固定,钉距150~170mm,钉与板边距以10~15mm为宜,钉头略埋入板面,并注意不使纸面受损,钉眼用石膏腻子抹平。
天棚石膏板吊顶工程施工方案、工艺流程图文并茂1 施工流程施工流程见图3.4.1所示。
2 施工方法及控制要点施工方法及控制要点见表3.4.1所示。
表3.4.1 施工方法及控制要点序号控制项目施工方法及控制要点1 放线1)根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、往四周弹顶棚标高水平线。
2)按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
2 主龙骨安装1)弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋钢筋连接固定。
未预埋钢筋时可用膨胀螺栓。
2)配装吊杆螺母,在主龙骨上安装吊挂件,将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杯螺栓,拧好像母,主龙骨相接处装好连接件,拉线调整标高、起拱和平直。
3)安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件。
4)钉固边龙骨,采用射钉固定。
设计无要求时,射钉间距为1000mm。
5)主龙骨吊顶间距,应按设计推荐系列选择,中间部分应起拱,金属龙骨起拱高度应不小于房间短向跨度1/200。
6)吊杆距主龙骨端部不得超过300mm,否则应增设吊杆,次龙骨应贴紧主龙骨安装。
弹标高水平线划龙骨分档线安装主龙骨吊杆安装主龙骨安装次龙骨安装石膏板板缝处理图3.4.1 施工流程序号控制项目施工方法及控制要点3 次龙骨安装1)按已弹好的次龙骨分档线,卡放次龙骨吊挂件。
2)吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在大龙骨上。
3)当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
4 石膏板安装1)石膏板的长边沿纵向次龙骨铺设。
安装双层石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝。
石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。
2)在安装石膏板前对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装石膏板。
石膏板、隔音吊顶的施工工艺图文详解
吊顶装修的安全性十分重要,也不容忽视。
如果装修过程中有安全隐患,那对之后的影响是十分大的。
所以这篇文章主要讲解石膏板吊顶安装的施工方法和隔音吊顶安装工艺
流程。
01.石膏板吊顶安装的工艺流程:
测量放线→固定吊杆→安装边龙骨→安装主龙骨→安装次龙骨→安装饰面板→安装收口条。
1、测量放线:
一般会用激光水平测试仪器测出室内的整体水平垂直线,给吊顶的安装一个明确的参考。
石膏板、隔音吊顶的施工工艺图文详解
用墨线沿着墙面或柱子弹出吊顶标高控制线。
2、固定吊杆:
吊杆是承受吊顶重量的首要部件,要固定牢固。
与轻钢龙骨搭配的吊杆一头是膨胀螺栓,垂直扎根在天花板上,固定吊杆;另一头是带螺栓的吊扣,用于固定龙骨。
吊扣与膨胀螺栓的距离可调,安装时要保证金属片的高度一致。
3、龙骨安装:
龙骨安装是吊顶工作的重头戏,它又分四步:
(1)安装边龙骨
作为第一个上场的龙骨,边龙骨的高度定了,吊顶的高度也就定了。
所以安装边龙骨时,一定要与弹好的吊顶标高控制线平行,不然吊顶会歪的~当然,边龙骨往往也会有自己的水平线。
边龙骨一般要进行双重固定,胶粘一遍,钉子钉一遍,这样才牢靠。
另外,边龙骨打钉固定的间距应不大于吊顶次龙骨的间距,一般为300~600mm,不然就有可能发生变形,影响到最后工程的稳固和质量。
(2)安装主龙骨
与吊杆连续的龙骨就是主龙骨,吊杆中心应在主龙骨中心线上。
主龙骨安装间距—般为900~1000mm,一般宜平行房间长向布置。
(3)安装次龙骨
金属次龙骨要用钉子与专用连接件和主龙骨固定在一起。
次龙骨和边龙骨必须对接,不得有搭接。
也就是说次龙骨的高度要与边龙骨一致。
