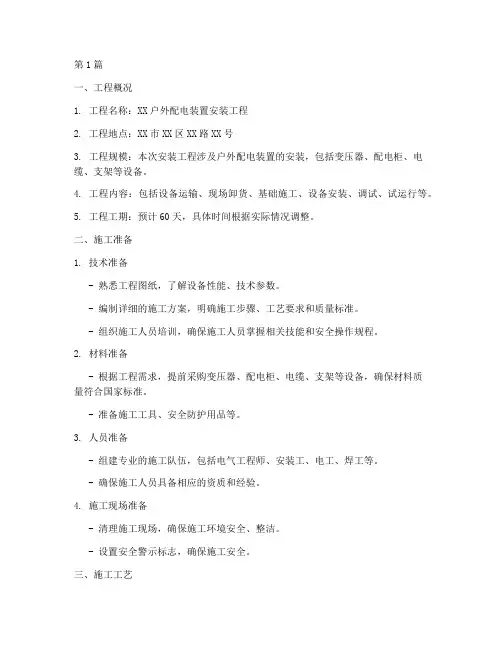

第1篇一、工程概况1. 工程名称:XX户外配电装置安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本次安装工程涉及户外配电装置的安装,包括变压器、配电柜、电缆、支架等设备。
4. 工程内容:包括设备运输、现场卸货、基础施工、设备安装、调试、试运行等。
5. 工程工期:预计60天,具体时间根据实际情况调整。
二、施工准备1. 技术准备- 熟悉工程图纸,了解设备性能、技术参数。
- 编制详细的施工方案,明确施工步骤、工艺要求和质量标准。
- 组织施工人员培训,确保施工人员掌握相关技能和安全操作规程。
2. 材料准备- 根据工程需求,提前采购变压器、配电柜、电缆、支架等设备,确保材料质量符合国家标准。
- 准备施工工具、安全防护用品等。
3. 人员准备- 组建专业的施工队伍,包括电气工程师、安装工、电工、焊工等。
- 确保施工人员具备相应的资质和经验。
4. 施工现场准备- 清理施工现场,确保施工环境安全、整洁。
- 设置安全警示标志,确保施工安全。
三、施工工艺1. 设备运输与卸货- 采用合适的运输工具,确保设备在运输过程中不受损坏。
- 到达现场后,按照设备清单进行验收,确保设备完好。
- 安排专业人员进行设备卸货,注意保护设备。
2. 基础施工- 根据设计图纸,确定基础位置和尺寸。
- 进行土方开挖,做好排水措施。
- 铺设混凝土基础,确保基础稳固、平整。
3. 设备安装- 变压器安装:按照设备说明书进行安装,确保变压器水平、牢固。
- 配电柜安装:按照设计图纸,将配电柜固定在基础上,确保位置准确、牢固。
- 电缆敷设:按照设计图纸,将电缆敷设到位,确保电缆无扭曲、损伤。
- 支架安装:根据设计图纸,安装支架,确保支架稳固、可靠。
4. 调试与试运行- 对安装完成的设备进行调试,确保设备运行正常。
- 进行试运行,检查设备性能,确保满足设计要求。
四、质量控制1. 材料质量:严格按照国家标准采购材料,确保材料质量合格。
2. 施工质量:严格执行施工工艺,确保施工质量符合设计要求。
电力工程施工组织设计一、工程概况本工程为某地区110kV变电站新建工程,主要包括主变压器、开关设备、母线、电缆、接地装置等设施的安装,以及相应的辅助工程。
工程规模较大,施工周期为6个月。
二、施工组织设计1. 施工部署根据工程特点和施工要求,本项目设置一个项目经理部,负责整个工程的施工组织和管理。
项目经理部下设施工技术组、施工计划组、施工安全组、施工材料组、施工设备组等职能部门,各职能组按照职责分工,协同开展工作。
2. 施工进度计划本工程分为三个阶段:第一阶段为施工准备阶段,包括施工现场勘察、施工方案制定、施工人员培训等;第二阶段为施工实施阶段,包括土建工程、设备安装、电缆敷设等;第三阶段为施工验收阶段,包括设备调试、竣工验收等。
具体进度计划如下:(1)施工准备阶段:自工程开工之日起至施工实施阶段开始前,共计1个月。
(2)施工实施阶段:自施工准备阶段结束之日起至施工验收阶段开始前,共计4个月。
(3)施工验收阶段:自施工实施阶段结束之日起至工程竣工验收,共计1个月。
3. 施工技术方案根据工程特点,本项目采用以下技术方案:(1)土建工程:采用现浇混凝土基础,钢筋混凝土支柱,砖混结构房屋。
(2)设备安装:主变压器、开关设备、母线等设备采用现场组装方式安装;电缆敷设采用直接埋地或架空方式。
(3)接地装置:采用综合接地系统,接地电阻符合设计要求。
4. 施工安全管理(1)安全生产责任制:明确项目经理、施工管理人员、施工人员的安全职责,实行安全生产责任制。
(2)安全教育培训:对新入场人员进行安全教育培训,提高安全意识。
(3)施工现场安全管理:加强施工现场的安全巡查,严格执行安全操作规程,防止安全事故发生。
5. 施工材料与设备(1)材料采购:根据施工进度计划,提前编制材料采购计划,确保材料质量合格、供应及时。
(2)设备租赁:根据工程需求,提前租赁施工设备,确保设备性能良好、使用安全。
6. 质量控制与验收(1)质量控制:施工过程中,严格执行施工规范和质量标准,加强过程控制,确保工程质量。
第1篇本项目为某地区接地防雷工程,主要包括以下内容:1. 接地网施工:包括接地网材料采购、接地网设计、接地网施工、接地网验收等。
2. 防雷设施施工:包括避雷针、避雷带、避雷网、避雷器等防雷设施的材料采购、设计、施工、验收等。
3. 接地系统测试:对接地网、防雷设施进行接地电阻测试,确保接地系统符合国家标准。
4. 施工资料整理:整理施工过程中的各项资料,包括施工图纸、施工方案、施工记录、验收报告等。
二、施工准备1. 组织机构成立以项目经理为组长,技术负责人、施工负责人、质量负责人、安全负责人等为成员的施工领导小组,负责工程的全面管理工作。
2. 施工人员根据工程需求,组织具备相应资质的施工人员,并对施工人员进行技术交底和安全教育。
3. 施工材料(1)接地网材料:选用符合国家标准的高质量接地网材料,包括接地扁钢、接地圆钢、接地模块等。
(2)防雷设施材料:选用符合国家标准的高质量避雷针、避雷带、避雷网、避雷器等。
(3)施工工具:准备必要的施工工具,如卷尺、水平尺、焊接设备、切割设备、测试仪器等。
4. 施工设备(1)接地网施工设备:接地网压接设备、焊接设备、切割设备等。
(2)防雷设施施工设备:避雷针安装设备、避雷带安装设备、避雷网安装设备、避雷器安装设备等。
(3)接地系统测试设备:接地电阻测试仪、接地系统测试仪等。
5. 施工图纸及资料熟悉施工图纸,了解工程结构、接地系统、防雷设施等设计要求,确保施工过程中严格按照图纸进行。
三、施工方案1. 接地网施工(1)接地网材料验收:对接地网材料进行验收,确保材料质量符合国家标准。
(2)接地网设计:根据工程需求,设计接地网布局,确定接地网材料规格、数量等。
(3)接地网施工:按照设计图纸,进行接地网施工,包括接地扁钢、接地圆钢、接地模块的安装、焊接等。
(4)接地网验收:对接地网进行接地电阻测试,确保接地电阻符合国家标准。
2. 防雷设施施工(1)防雷设施材料验收:对接雷设施材料进行验收,确保材料质量符合国家标准。
北京市轨道交通路网管理服务中心工程接地系统安装施工方案编制:审核:审批:北京城建集团有限责任公司轨道交通路网管理服务中心项目经理部BEIJING URBAN CONSTRUCTION CO.,LTD二○○六年三月十日目录1 工程概况 32 编制依据33 施工准备 3 3.1 材料要求4 3.2 主要机具 4 3.3 施工进度安排 43.4 劳动力计划 44 施工工艺与方法 4 4.1 环形接地体的施工方法 4 4.2 防雷保护装置的施工方法5 4.3 等电位接地总线6 4.4 电力系统的接地施工方法 6 4.5 等电位连接施工方法 6 4.6 电气小间接地施工方法7 4.7 弱电系统接地施工方法8 4.8 ACC系统接地施工方法 8 4.9 TCC系统接地施工方法 84.10 OCC系统接地施工方法 85 质量标准 9 5.1 主控项目 95.2 一般项目 96 应注意的质量问题 107 质量记录 128 安全消防措施 129 环保与文明施工 13接地系统安装施工方案1 工程概况北京市轨道交通路网管理服务中心一期工程,建筑面积约5.95万平方米,地下两层,地上11层。
结构形式为框架剪力墙,基础形式为筏板基础。
南北长米,东西长米。
楼内除电力供配电系统,还有楼宇自控系统、火灾自动报警与联动系统、综合网络与通讯系统、有线广播系统、闭路电视监控系统、安全防范系统(入侵报警系统、门禁系统、巡更系统)、停车自动化管理系统、有线电视系统、无线信号接入系统、无线对讲系统、一卡通系统、多功能会议系统、主计时钟系统、智能建筑管理系统、ACC网络系统、TCC网络系统、OCC网络系统等。
是我国目前现代化程度最先进的的城市地铁指挥控制管理中心。
其接地系统的好坏将直接影响整个楼宇的自动化程度和使用功能,整个楼宇的接地系统采用综合接地方式,所有电力系统、弱电系统、防雷系统的接地均可靠的连接一体,形成一个综合接地网,采用等电位接地方式即一点接地,接地电阻值要求≤0.5Ω。
避雷施工组织设计引言:避雷施工组织设计是建设工程中非常重要的一环,它直接关系到工程的安全性和质量。
一个合理的避雷施工组织设计能够确保施工过程中的雷电安全,预防雷击事故的发生。
本文将从施工前的准备工作、施工期间的组织管理、施工现场的安全措施、设备的安装与调试以及施工后的验收与监测等五个方面,详细阐述避雷施工组织设计的要点。
一、施工前的准备工作1.1 完善避雷施工方案:根据工程的特点和要求,制定详细的避雷施工方案,明确施工的步骤和措施,确保施工的安全性和有效性。
1.2 检查施工设备:对施工所需的设备进行仔细检查,确保设备的完好性和可靠性,避免因设备故障导致的施工延误或事故发生。
1.3 培训工作人员:对施工人员进行专业的培训,提高其避雷施工的技能和意识,使其能够熟练掌握避雷施工的要点和操作方法。
二、施工期间的组织管理2.1 制定施工计划:根据避雷施工方案,制定详细的施工计划,明确施工的时间节点和工作内容,合理安排施工人员和设备的使用。
2.2 建立施工组织机构:设立专门的避雷施工组织机构,明确各个岗位的职责和权限,确保施工过程中的组织管理的有效性和协调性。
2.3 加强施工现场的安全管理:制定严格的安全操作规程,加强对施工现场的安全巡查和监督,确保施工过程中的安全措施得到有效执行。
三、施工现场的安全措施3.1 设置警示标识:在施工现场周围设置明显的警示标识,提醒人员注意避雷安全,防止未经授权的人员进入施工区域。
3.2 配备个人防护装备:为施工人员提供必要的个人防护装备,如安全帽、防静电服等,确保其在施工过程中的安全。
3.3 加强雷电监测:安装专业的雷电监测设备,及时掌握施工现场的雷电活动情况,采取相应的防护措施,避免雷击事故的发生。
四、设备的安装与调试4.1 安装避雷装置:根据避雷施工方案的要求,正确安装避雷装置,确保其与建筑物的接地系统连接良好,具备良好的避雷效果。
4.2 进行设备调试:在安装完成后,对避雷装置进行必要的调试,确保其正常工作,能够有效地吸收和分散雷电能量。
表B.0.1 施工组织设计或(专项)施工方案报审表工程名称:15万吨/年煤制烯烃副产品芳构项目编号:HF006方案审批意见单施工技术方案15万吨/年煤制烯烃副产品芳构项目全厂接地施工方案目录一、编制说明:二、编制依据:三、工程概况:四、施工准备:1、材料准备2、施工技术准备3、现场条件准备五、施工程序及方法:1、室外施工工序2、室内施工工序3、施工技术措施及施工程序方法3.1、接地极的制作及安装3.2、室外接地母线安装3.3、室内接地母线安装3.4、设备接地安装3.5、设备房接地安装3.6、防雷接地安装3.7、建筑接地安装3.8、接地测试点设置3.9、总等电位连接3.10、设计要求六、质量保证措施及质量目标:1、质量目标2、质量保证体系3、质量保证措施七、安全措施计划1、安全管理方针2、安全保证体系组织机构及人员职责3、安全保证总原则4、施工机械设备安全管理5、施工现场临时用电安全管理6、安全用火管理八、文明施工措施计划1、管理内容2、文明施工管理措施3、环境保护管理措施九、施工机具及人力资源进度计划1、接地使用工具表2、人力资源表3、施工计划时间表一、编制说明:多伦全厂防雷接地施工是15万吨/年煤制烯烃副产品芳构项目电气专业工程施工项目之一。
多伦全厂防雷接地工程包括有办公楼防雷接地、车间综合楼防雷接地、压缩机厂房接地部分、灌区接地部分、1#-2#称房接地部分;消防水泵房接地部分、循环水泵房接地部分、液化烃泵房接地部分、原料泵房接地部分、锅炉房接地部分等22个区域和路灯接地。
竣工日期为: 2014年12月15日. 为了保证施工的质量及安全,编制本方案以指导施工。
二、编制依据:1、设计院施工图纸设计要求2、《电气装置安装工程1kv及以下配线工程施工及验收规范》GB50258-963、《电气装置安装工程接地置施工及验收规范》GB50169-20064、《建筑电气安装工程施工质量验收规范》GB50303-20025、《电气装置安装工程质量检验及评定规程》DL/T 5161—20026、《施工现场临时用电安全技术规程》JGJ46-887、《建设工程施工现场供用电安全规范》GB50194-938、《建设工程文件规档整理规范》GB/T50328-20019、《建筑工程项目管理规范》GB/T5032610、《石油化工静电接地规范》SH3097—200011、《防雷与接地安装规范》D501-1~4三、工程概况:本工程全厂接地系统施工是由吉林石化工程设计有限公司设计。
第1篇一、工程概况1.1 项目名称:独立接地装置施工1.2 施工地点:XX市XX区XX项目现场1.3 施工单位:XX建筑工程有限公司1.4 施工工期:30天1.5 施工内容:独立接地装置的设计、材料采购、施工安装及验收。
二、施工准备2.1 技术准备(1)熟悉工程图纸及设计要求,了解接地装置的施工工艺及注意事项。
(2)组织施工人员学习接地装置施工技术规范和操作规程。
(3)编制详细的施工组织设计和施工方案。
2.2 材料准备(1)接地模块:采用优质接地模块,满足设计要求。
(2)接地线:选用截面积不小于100mm²的多股软铜线。
(3)接地棒:选用直径不小于50mm、长度不小于2m的钢管。
(4)接地电阻测试仪:选用精度高、功能齐全的接地电阻测试仪。
(5)绝缘胶带、接地线夹、接地模块固定件等辅助材料。
2.3 施工设备准备(1)挖掘机:用于挖掘接地沟。
(2)电焊机:用于焊接接地线。
(3)接地电阻测试仪:用于测试接地电阻。
(4)测量仪器:用于测量接地装置的尺寸和位置。
(5)其他施工工具。
三、施工工艺流程3.1 施工准备(1)根据设计图纸确定接地装置的位置和尺寸。
(2)准备好施工所需材料和设备。
3.2 地沟开挖(1)按照设计要求开挖接地沟,沟底宽度不小于0.8m,深度不小于0.8m。
(2)确保沟底平整,无杂物。
3.3 接地模块安装(1)将接地模块放置于沟底,确保模块底部与沟底接触良好。
(2)使用接地模块固定件将接地模块固定在沟底。
3.4 接地线焊接(1)将接地模块与接地线连接,使用电焊机进行焊接。
(2)确保焊接质量,焊接处应无裂纹、夹渣等缺陷。
3.5 接地棒安装(1)将接地棒插入接地沟,确保接地棒与接地模块连接良好。
(2)使用接地线夹将接地棒与接地线连接。
3.6 接地电阻测试(1)使用接地电阻测试仪对接地装置进行测试。
(2)测试数据应满足设计要求。
3.7 验收(1)对施工完成的接地装置进行检查,确保符合设计要求。

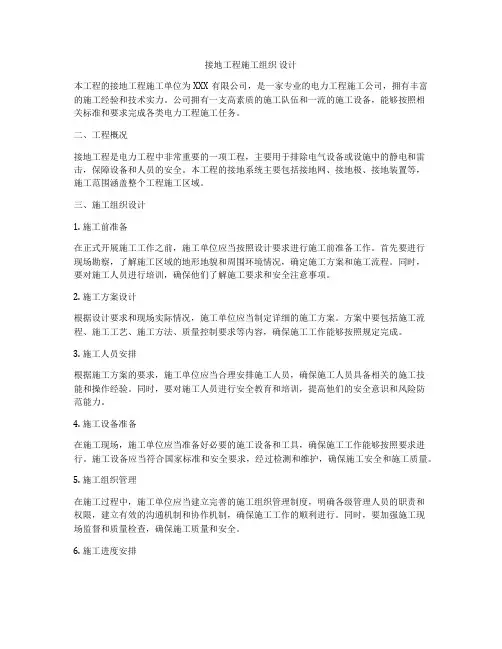

接地工程施工组织设计本工程的接地工程施工单位为XXX有限公司,是一家专业的电力工程施工公司,拥有丰富的施工经验和技术实力。
公司拥有一支高素质的施工队伍和一流的施工设备,能够按照相关标准和要求完成各类电力工程施工任务。
二、工程概况接地工程是电力工程中非常重要的一项工程,主要用于排除电气设备或设施中的静电和雷击,保障设备和人员的安全。
本工程的接地系统主要包括接地网、接地极、接地装置等,施工范围涵盖整个工程施工区域。
三、施工组织设计1. 施工前准备在正式开展施工工作之前,施工单位应当按照设计要求进行施工前准备工作。
首先要进行现场勘察,了解施工区域的地形地貌和周围环境情况,确定施工方案和施工流程。
同时,要对施工人员进行培训,确保他们了解施工要求和安全注意事项。
2. 施工方案设计根据设计要求和现场实际情况,施工单位应当制定详细的施工方案。
方案中要包括施工流程、施工工艺、施工方法、质量控制要求等内容,确保施工工作能够按照规定完成。
3. 施工人员安排根据施工方案的要求,施工单位应当合理安排施工人员,确保施工人员具备相关的施工技能和操作经验。
同时,要对施工人员进行安全教育和培训,提高他们的安全意识和风险防范能力。
4. 施工设备准备在施工现场,施工单位应当准备好必要的施工设备和工具,确保施工工作能够按照要求进行。
施工设备应当符合国家标准和安全要求,经过检测和维护,确保施工安全和施工质量。
5. 施工组织管理在施工过程中,施工单位应当建立完善的施工组织管理制度,明确各级管理人员的职责和权限,建立有效的沟通机制和协作机制,确保施工工作的顺利进行。
同时,要加强施工现场监督和质量检查,确保施工质量和安全。
6. 施工进度安排根据施工方案的要求,施工单位应当合理安排施工进度,确保施工工作按时完成。
在施工过程中,要随时掌握施工进度和质量情况,及时调整施工计划,确保工程顺利完工。
7. 施工安全管理在施工过程中,施工单位应当加强安全管理工作,严格执行安全操作规程和安全操作规定,确保施工现场的安全。
一、概述防雷接地工程是保障建筑物、设备安全运行的重要工程,其施工质量直接关系到人民生命财产安全。
为了规范防雷接地工程施工,提高工程质量,确保安全运行,根据国家相关法律法规和行业标准,特制定本规范。
二、施工准备1. 施工前,施工单位应编制详细的施工组织设计,明确施工方案、施工工艺、质量标准和安全措施。
2. 施工单位应组织施工人员进行技术交底,确保施工人员掌握施工规范、工艺和质量要求。
3. 施工单位应配备必要的施工设备和检测仪器,确保施工质量。
4. 施工单位应按照工程设计要求,准备施工所需的材料、设备和工具。
三、施工工艺1. 接地装置安装(1)根据设计要求,确定接地体的位置和尺寸,并做好标记。
(2)开挖接地体沟槽,沟槽深度应满足设计要求,宽度应大于接地体直径的3倍。
(3)将接地体按照设计要求放置于沟槽中,确保接地体与土壤接触良好。
(4)回填土,分层夯实,确保接地体稳定。
2. 防雷引下线及避雷带安装(1)根据设计要求,确定防雷引下线和避雷带的位置和尺寸,并做好标记。
(2)在建筑物外墙或屋面安装防雷引下线和避雷带,确保其与建筑物连接牢固。
(3)检查防雷引下线和避雷带的接地电阻,确保符合设计要求。
3. 接地体连接(1)将接地体与防雷引下线、避雷带连接,连接处应使用焊接或螺栓连接,确保连接牢固。
(2)检查接地体连接处的接地电阻,确保符合设计要求。
四、施工质量验收1. 施工单位应按照施工规范和设计要求,对防雷接地工程进行自检。
2. 施工单位应组织有关人员对防雷接地工程进行中间验收和竣工验收。
3. 验收合格后,施工单位应向建设单位提交验收报告。
五、安全措施1. 施工单位应按照《建筑施工安全检查标准》和《电业安全工作规程》等安全规范,制定安全措施。
2. 施工人员应佩戴安全帽、安全带等防护用品。
3. 施工现场应设置警示标志,确保施工安全。
六、附则1. 本规范适用于新建、改建、扩建工程中的防雷接地工程施工。
2. 本规范由XX市XX局负责解释。
接地装置安装2020-06-1924.1 一般规定24.1.1接地装置安装工程应按已批准的设计进行施工。
24.1.2 接地装置安装应按以下程序进行:1 建筑物基础接地体:底板钢筋敷设完成,按设计要求做接地施工,经检查确认,才能支模或浇捣混凝土;2 人工接地体:按设计要求位置开挖沟槽,经检查确认,才能打入接地极和敷设地下接地干线;3 接地模块:按设计位置开挖模块坑,并将地下接地干线引到模块上,经检查确认,才能相互焊接;4 装置隐蔽:检查验收合格,才能覆土回填。
24.1.3接地装置宜采用钢材。
接地装置的导体截面应符合热稳定和机械强度的要求,大中型发电厂、110kV及以上变电所或腐蚀性较强场所的接地装置应采用热镀锌钢材,或适当加大面积。
24.1.4在地下不得采用裸铝导体作为接地体或接地线。
24.1.5 利用化学方法降低土壤电阻率时,采用的降阻剂应符合下列要求:1 材料的选择应符合设计要求。
2 使用的材料必须符合国家现行技术标准,并有合格证件。
3 严格按照生产厂家使用说明书规定的操作工艺施工。
24.1.6 锤击接地体时,应严格控制接地体的垂直度,使其与地面保持垂直,以防止接地体与土之间产生缝隙,增加接地电阻,而影响接地体的散流效果。
24.1.7埋置深度。
打入深度以接地体顶端面距自然地面的距离,应符合设计要求,当无具体规定时,不宜小于600mm,垂直接地体埋置深度以2500mm左右为宜。
防止接地体受机械损伤及受到腐蚀。
24.1.8接地体植入接地体沟时,两垂直接地体之间的间距不宜小于接地体长度的2倍。
接地体通常不小于两根,相互间的距离以2500~3000mm为宜。
24.1.9在多岩石地区,接地体可以水平敷设,埋设深度通常不小于600mm。
在地下的接地体严禁涂刷防腐涂料。
24.2 施工准备24.2.1技术准备1 按照已批准的施工组织设计(施工方案)进行技术交底。
2 按施工图设计接地装置的位置进行放线、确定线路,经复核符合设计要求。

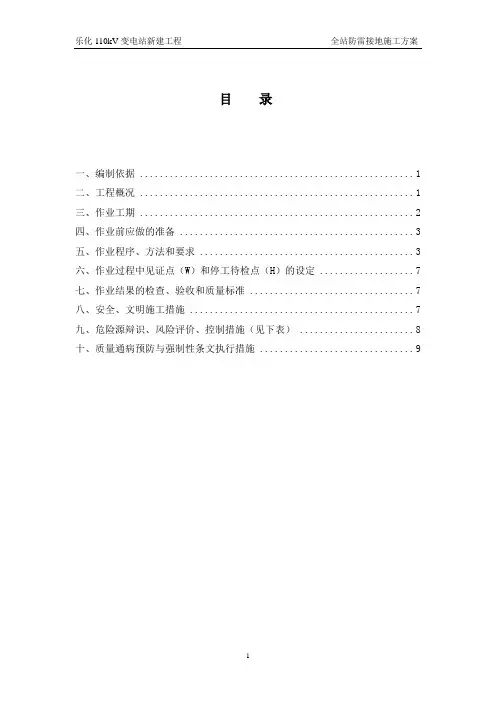

目录一、编制依据 (1)二、工程概况 (1)三、作业工期 (2)四、作业前应做的准备 (3)五、作业程序、方法和要求 (3)六、作业过程中见证点(W)和停工待检点(H)的设定 (7)七、作业结果的检查、验收和质量标准 (7)八、安全、文明施工措施 (7)九、危险源辩识、风险评价、控制措施(见下表) (8)十、质量通病预防与强制性条文执行措施 (9)一、编制依据1.乐化110kV变电站新建工程全站防雷接地施工图(南供设计院)。
2.《电气装置安装工程接地装置施工及验收规范》(GB50169-2006)3.《电气装置安装工程电气设备交接试验标准》(GB50150-2006)4.《电气装置安装工程质量检验及评定规程》(DL/T5161.1-5161.17-2002)5.公司三整合体系文件和本工程施工组织设计6.关于印发《国家电网公司十八项电网重大反事故措施》(修订版)的通知(国家电网生技〔2012〕352号)7.《国家电网公司输变电工程标准工艺(一)施工工艺手册》《国家电网公司输变电工程标准工艺(二)施工工艺示范光盘》《国家电网公司输变电工程标准工艺(三)工艺标准库》《国家电网公司输变电工程标准工艺(四)典型施工方案》8.关于印发《国家电网公司输变电工程达标投产考核办法》的通知(国家电网基建〔2011〕146号)9.关于印发《国家电网公司输变电优质工程评选办法》的通知(国家电网基建〔2011〕148号)二、工程概况本工程的接地装置按设计图纸的要求如下:序号名称型号及规范单位数量备注1 水平接地体-60×8(镀锌)米4100 热镀锌,用于水平接地体、构支架及设备引下线等2 垂直接地体∠50×5 L=2500 根127 热镀锌扁钢3 垂直接地体Φ80 L=12m 壁厚:4.75mm根 6 热镀锌钢管4 集中接地装置D=6000m3×(∠50×5 L=2500)-60×8 L=27.84m组 4 用于独立避雷针接地5 集中接地装置D=6000m3×(∠50×5 L=2500)-60×8 L=18.42m组11 用于避雷器及构架避雷针以上接地装置用的钢材均要热镀锌处理,地下焊点要涂以KV导电防腐涂料。
一、工程概况本项目为XX大厦电气装置安装工程,位于XX市XX区XX路XX号。
工程总建筑面积为XX万平方米,地上XX层,地下XX层。
电气装置安装工程主要包括变配电室、低压配电室、照明系统、动力系统、防雷接地系统等。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点、技术要求和施工难点。
(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法等。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术和安全操作规程。
2. 材料准备(1)按照设计要求,准备各类电气设备、电缆、导线、配电箱、灯具等材料。
(2)确保材料质量符合国家标准,并做好材料验收、检验工作。
3. 施工设备准备(1)准备施工所需的机械设备,如电焊机、切割机、卷扬机、吊车等。
(2)确保设备性能良好,定期进行检查和维护。
4. 人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)对施工人员进行安全教育,提高安全意识。
三、施工工艺1. 变配电室施工(1)按照设计要求,进行土建施工,确保基础平整、牢固。
(2)安装设备支架,确保设备安装牢固、平稳。
(3)安装变压器、开关柜、保护装置等设备,并进行调试。
2. 低压配电室施工(1)按照设计要求,进行土建施工,确保基础平整、牢固。
(2)安装设备支架,确保设备安装牢固、平稳。
(3)安装配电柜、保护装置等设备,并进行调试。
3. 照明系统施工(1)按照设计要求,安装灯具、开关、插座等设备。
(2)进行线路敷设,确保线路安全、规范。
(3)调试灯具,确保照明效果符合要求。
4. 动力系统施工(1)按照设计要求,安装动力配电柜、保护装置等设备。
(2)进行线路敷设,确保线路安全、规范。
(3)调试动力设备,确保动力供应稳定。
5. 防雷接地系统施工(1)按照设计要求,进行接地网、接地体等施工。
(2)安装避雷针、避雷器等设备。
(3)进行接地电阻测试,确保接地效果良好。
四、施工进度计划1. 施工准备阶段:1个月2. 变配电室施工阶段:2个月3. 低压配电室施工阶段:2个月4. 照明系统施工阶段:1个月5. 动力系统施工阶段:1个月6. 防雷接地系统施工阶段:1个月7. 系统调试阶段:1个月五、质量控制措施1. 严格执行国家标准和施工规范,确保工程质量。
接地工程施工方案1 依据的标准及技术文件1.1 《电气装置安装工程接地装置施工及验收规范》GB50169—92。
1.2 《电力建设安全工作规程》(变电所部分)DL5009—3—97。
1.3 《电力生产事故调查规程DL558—94》。
1.4 国家电力公司《电力建设安全健康与环境管理工作规定》。
1.5 设计图纸。
2 项目实施策划2.1 项目实施前应确认2.1.1 确认项目范围(区域、面积)。
2.1.2 确定项目实施日期、进度控制计划。
2.1.3 确定加工场地。
2.1.4 确定接地装置数量。
2.1.5 主网a) 接地极φ x m(镀锌)钢管根、共 m;b) x 的(镀锌)扁铁,共 m。
2.1.6 分支线x 的(镀锌)扁铁,共 m。
3 项目实施资源配置3.1 人力资源3.1.1 确定作业组织单位、人员职责。
3.1.2 过程操作应由经过培训的、持证的初级以上技术工人担任,其工作负责人应由技术人员或中级以上技术工人担任。
3.1.3 作业人员数量配置应保证该项目有效实施。
3.1.4 电、火焊工必须持证上岗。
3.2 技术资源3.2.1 项目质量计划(施工组织设计或作业方案)。
重庆电力建设总公司3.2.2 作业指导书。
3.2.3 作业技术交底a) 项目技术交底应在项目实施前3天进行;b) 项目技术交底应具有实施证据(技术交底记录)。
3.3 安全措施3.3.1 进入现场作业区的人员必须正确佩带安全帽,正确使用个人劳动防护用品。
3.3.2 对参加项目施工的作业人员,在作业前必须进行安全技术交底。
3.3.3 所使用的工器具,都应符合技术标准,并应在使用前进行外观检查,不合格者严禁使用。
3.3.4 由技术负责人或施工负责人填写安全工作票,安全负责人审查,队长签发。
施工负责人必须每日在开始工作前宣讲安全工作票,安全负责人监督执行。
安全工作票附表中各分项工作应由担任其分项工作的负责人签名。
3.3.5 安全责任与分工a) 施工负责人:负责施工项目的全部工作,亲自检查安全设施的布置及其可靠性,按措施要求详检施工防护用品、工器具的配备及其可靠性,对项目的安全施工负全责;b) 安全负责人:协助施工负责人作好施工中的安全监督及协调工作。
防静电接地施工方案一、工程概况工程名称:制剂车间乳膏、洗剂、搽剂、酊剂配料室、酒精库及一楼称量中心取样间防静电接地工期要求:按合同日期规定质量要求:合格二、编制依据1、《电气装置安装工程施工及验收规范》(GB50169—版)》5、《国家电网公司输变电优质工程评选办法(版)》6、《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》(基建安全〔第一批大修工程招标第25标段工程名称0102030405060708090100施工准备沟槽开挖接地网的铺设与焊接接地网防腐沟槽掩埋中间检查缺陷修补竣工验收现场清理注:本施工进度计划横道图为标前设计,如我公司中标,保证按照甲方的要求开工,竣工。
并编制详细的分部分项施工进度计划图。
十四、项目管理机构配备情况职务职称项目职责项目经理工程师实行项目经理责任制,全面负责本项目生产组织施工进度,工程质量安全生产,保证经济效益、协调内外联系。
项目技术负责人工程师全面负责本项目质量、技术管理工作,配合项目经理协调质量,技术与生产进度关系。
质检工程师质量员负责向监理工程师报验各验收批、督促工程质量目标的实现。
安检工程师安全员负责组织下属项目分部的安全、保卫、消防、环保法规、条例、标准和规定的实施,跟踪检查施工操作过程中安全隐患。
生产部副部长材料员负责现场防火涂料施工过程控制和现场材料计划及现场处理与其他单位协调。
现场组织机构图项目经理项目经理技术负责人综合部工程部技术员质检员安全部项目管理部门职责职务、部门职责分工项目经理1.受公司的委托,全权代表公司履行工程现场管理责任。
2.对工程项目的进度、质量、成本进行控制、总负责。
3.合理配置施工要素,并随工程进度变化而做相应调整。
4.合理协调业主、设计单位、监理单位等管理部门的工作关系,做好各专业分包之间与总包之间的协作关系。
5.组织施工组织设计的审定,质量体系的评审和各部门管理工作程序的审定。
6.对现场消防、安全工作负领导责任。
防雷接地施工组织设计引言概述:防雷接地施工组织设计是在建造物或者设备中进行防雷接地工程施工时的重要环节。
合理的施工组织设计可以确保施工的安全性和有效性,保护建造物和设备免受雷击的伤害。
本文将从施工前的准备工作、施工过程中的安全措施、施工现场的布置和施工后的检测与验收等四个部份,详细阐述防雷接地施工组织设计的要点。
一、施工前的准备工作1.1 确定施工方案:根据建造物或者设备的特点和要求,制定合理的施工方案。
方案应包括施工的具体步骤、所需材料和设备、施工的时间安排等内容。
1.2 资料准备:采集相关的设计文件和规范要求,了解建造物或者设备的结构和特点,为施工提供准确的依据。
1.3 人员培训:组织相关人员进行防雷接地施工的培训,确保施工人员具备必要的技术和安全意识。
二、施工过程中的安全措施2.1 施工现场安全防护:在施工现场设置明显的安全警示标志,确保施工区域的安全。
同时,要做好施工现场的防雷接地设施,如设置避雷针、接地装置等,保护施工人员的安全。
2.2 施工人员的个人防护:施工人员必须穿戴符合安全要求的防护装备,如防雷服、绝缘手套等,确保施工人员在施工过程中不会受到雷击的伤害。
2.3 施工设备的安全使用:施工过程中使用的设备必须符合相关的安全标准,并经过检测和维护。
操作人员必须熟悉设备的使用方法,并严格按照操作规程进行操作,确保施工的安全性。
三、施工现场的布置3.1 施工区域的划分:根据施工方案,将施工区域划分为不同的工作区域,确保施工的有序进行。
3.2 施工设备的摆放:根据施工方案确定设备的摆放位置,确保施工的顺利进行和施工人员的安全。
3.3 施工材料的储存:施工现场应设置合理的材料储存区,确保施工材料的安全和施工的高效。
四、施工后的检测与验收4.1 检测工作:施工完成后,应进行防雷接地施工的检测工作,包括接地电阻的测试、接地装置的检查等,确保施工的质量和符合相关的标准要求。
4.2 问题整改:如发现施工中存在的问题,应及时进行整改,确保施工的质量和安全。
防雷接地工程施工方案三篇篇一:防雷接地工程施工方案第一章工程概述1.1、工程概况依据电气防雷施工图纸和国家现行规范及标准。
1.3、执行的验收标准1、GB50303-20XX建筑电气工程施工质量验收规范2、D501-1~4 建筑物防雷设施安装3、GB/T 21431-20XX建筑物防雷装置检测技术规范1.4、施工质量目标公司的质量目标:单位工程质量合格率达100%。
1.5、工程施工周期防雷接地工程的施工进度必须与土建施工进度密切配合。
第二章施工组织方案2.1 施工组织机构2.1.1项目管理机构我公司为了更好的完成该项目的建设,特设防雷接地系统工程项目经理部,负责防雷接地系统施工、进度和验收工作。
其组织人员为:项目经理、项目技术负责人、项目工程师、项目部安全员、质检员、预算员、材料员;专业施工队下设带班工长。
2.1.2项目岗位职责项目经理负责本工程防雷接地系统的施工管理工作,协调施工进度及与其他专业施工队之间的配合。
技术总负责人负责本工程防雷接地系统的施工技术工作,保障施工质量,对设计图纸做认真阅读并指导施工工作,对设计图纸中不详细的地方与设计人员会晤解决,提出设计中的遗漏并作出工程洽商。
根据设计施工准备图,预算出需要的用料和相关工具,做好开工准备。
对工地的技术工作进行管理,协调图纸设计与现场施工的关系,以及协调现场各专业施工配合关系,全面抓紧安装质量、进度。
负责组织施工人员学习贯彻执行各项安全规范、技术政策、技术规范、技术规程、技术标准和各项管理制度。
施工进度协调人根据本次防雷接地项目施工,我公司专门设立施工进度协调人,针对各个施工队伍出现施工进度相互影响或施工冲突情况进行全方位的协调,保障各施工队顺利施工并不影响其他施工的施工进度。
工程负责人负责各专业工程技术,深入现场指导施工,督促专业施工队遵守技术规范、技术规程和按图施工,发现问题及时解决。
施工班长施工班长由工程负责人任命,负责带领本专业施工人员进行施工作业,保证到场的施工人员有序地施工,并现场监督施工质量,施工中的技术问题直接与工程负责人协商,施工班长必须按时并保证质量地完成所交代的任务。
110kV变电站工程防雷接地装置施工案110kV变电站工程施工项目部目录1、工程概况: (3)2、施工流程 (3)3 工艺流程及主要质量控制要点 (4)4 安全文明施工 (7)5 危险点的辨识及预防措施 (7)1、工程概况:;本工程为新建110kV变电站,110kV进线构架(含2基构架避雷针)、户外110kVGIS 场地、110kV中间构架布置于站址西侧,主变场地布置于站址中心,生产综合房布置于站址东侧,电容器场地置于站址南侧,接地变及消弧线圈场地布置于站址西北角,大门入口位于站区东南角。
施工范围:110kV变电站室内外接地装置施工工期: 2015年3月8日~2015年6月28日配合工程进度施工主要引用标准《电气装置安装工程接地装置施工及验收规范》GB 50169—2006《交流电气装置的接地》DL/T621-1997《电气装置安装工程电气设备交接试验标准》GB50150—2006《国家电网公司十八项电网重大反事故措施》江苏省电力公司《国家电网公司十八项电网重大反事故措施》实施细则《110kV~1000kV变电站土建工程施工质量验收及评定规程》基建质量[2008]75号《电气装置安装工程质量检验及评定规程》DL/T5161.1 ~ 5161.7—2002《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》国网(基建/3)176-2014松溪110kV变工程设计文件已批准的松溪110kV变电站土建工程施工组织设计2、施工流程施工流程图见图:3、工艺流程及主要质量控制要点3.1 施工准备(1)技术准备:熟悉施工图纸和设计对接地网施工技术要求,熟悉接地网施工规范。
参加设计交底进行图纸会检,对图纸中的疑问及时与设计人员沟通(2)材料准备:根据设计规格和型号,本工程主要材料采用有生产和供货资质商提供的具有出厂质保资料的热镀锌热镀锌角钢∠6.3×8以及60×8mm热镀锌扁钢等材料;并对到达现场材料的规格、质量、外观等进行必要的检查报验。
. ————光伏并网发电项目接地施工方案
编制:
审核:
批准:
二〇一八年九月文档Word
.
1、工程概况:
工程名称:————光伏并网发电项目
工程地点:吉林省松原市长山镇
工程说明:本项目位于松原市前郭尔罗斯蒙古族自治县长山镇四十家子村西南侧,距离松原市约26km。
场址坐标:东经124°31',北纬45°13'。
本站址东北侧G302、G12
国道,附近有乡村道路,对外交通条件十分便利。
光伏站区内地势平坦无大起伏,平均海拔高度在134.50m~135.50m 之间。
光伏发电场地理位置示意图见图1.1-1。
项目
图1.1-1 项目地理位置图
本工程项目规划规模容量为50MWp,分期建设,本期建设规模为20MWp,下
期为30MWp。
安装多晶硅组件,组件支架采用固定倾角方式,本项目在站内新建一座66KV
升压站,以一回66 出线接入电网。
编制依据
1. ————光伏发电项目施工图纸
文档Word
.
2. 《国家电网公司输变电工程安全文明施工标准管理办法》〔2012〕1377号
3. 《国家电网公司安全生产工作规定》(国家电网总〔2003〕407号)
4. 《国家电网公司基建安全管理规定》(国家电网基建[2011]1753号)
5. 《国家电网公司输变电工程标准工艺管理办法》〔2012〕1587号
6. 《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量[2010] 19号)
7. 《输变电工程建设标准强制性条文实施管理规程》Q/GDW248-2008
8. 《国家电网公司输变电工程标准工艺》(2012)
9. 电力建设安全工作规程(变电站部分)(DL5009.3-1997)
10.电气装置安装工程电气设备交接试验标准(GB50150-2006)
11.电气装置安装工程接地装置施工及验收规范GB50169-2006
一、施工组织机构、主要任务及施工准备
(一)施工组织机构
项目经理:
总工程师:
施工队长:
技术员:
安全员:
质检员:
(二)主要任务
文档Word
.
数量单位称型号及规范序号名
50 米接地带 4 -251 ×1100 米5 -50接地带×2 40 ×5 根∠接地极53
100
-30×铜排4
4 米
YJL23-0.6/1KV-100
5铜绞
100
YJL23-0.6/1KV-10
铜绞6
50×施工准备三)( 技术准备:熟悉施工图纸和设计对接地网施工技术要求,熟悉接地网施工规范。
1材料准备:根据设计规格和型号,结合工程用量进行接地网用铜排、镀锌扁钢、2铜包钢等材料准备;对到达现场材料的规格、质量及外
观进行必要的检查,同时必须具有出场质量证明。
人员组织:技术人员,安全、
质量负责人,焊工及安装人员。
3. 4.工器具一览表
数量格单位规名序号称
1 30m 卷尺1 把1 袋白灰2
1 电焊机3 台50
4
焊条袋二、施工方案( 工艺流程)一文档Word
.
接地沟开挖→垂直接地体安装→主网接地网敷设、焊接→主接地网防腐→隐蔽工程验收→回填→刷接地标示漆
(二)施工要求
1.全站接地电阻要求小于4Ω,接地网边部的接地带应连成闭合型,且边角做成圆弧形。
圆弧的半径不应小于均压带间距的一半,均压带埋深0.8m。
2.室内接地带暗敷设。
引致地面部分的接地线均露出地面100mm。
3.垂直接地极间距为5米,主接地网接地极埋深0.8m,主建筑物防雷集中接地
极埋深1m,距建筑物3m,距主接地网5m.
4.接地装置所有连接处均采用40×4热镀锌扁钢。
5.控制保护室内设专用的接地铜排,铜排首末端连接。
6.微机型继电保护装置屏内的交流供电电源的中中心线(零线)不能接入等电位接地网。
7.焊接前应将扁钢端头外表面的铁锈及污物等清除使之具有金属光泽。
8.焊缝应平整而无间断焊缝,不得夹渣气泡未焊透处及咬边情况。
9.焊接完毕后应将焊接处的焊渣清除干净并涂以沥青防锈蚀。
三、标准工艺应用
施工方案编制依据工艺标准库010*******号、010*******号、010*******号
四、强制性条文
1.接地体顶面埋设深度应符合设计规定。
当无规定时,不应小于0.6m 。
角钢、扁钢接地体应垂直配置。
除接地体外,接地体引出线的垂直部分和接地装置连接(焊接)部位外侧100mm 范围内应做防腐处理;接地极的型式、埋入深度及
接地电阻值
应符合设计要求;
文档Word
.
2.接地装置的材质及结构应考虑腐蚀而引起的损伤。
必要时采取措施,防止产生电腐蚀。
3.接地体(线)的焊接应采用搭接焊,其搭接长度必须符合规定:扁钢为其宽度的2 倍(且至少 3 个棱边焊接);
五、质量通病防治措施
1)质量通病:设备本体接地无设计,施工单位无统一的施工标准。
防治技术措施:设备本体的接地应纳入设计范围内,在设备支架的设计时应酌情考虑设备接地点引接在支架上的位置(即在支架上预留设备本体接地端子)。
便于施工单位按图施工,避免在支架镀锌安装后再因加装焊接接地端子而破坏支架
防腐,同时也使该部分施工更加规范。
2)质量通病:爬梯无接地。
防治技术措施:设计应将爬梯、构支架格法兰连接处等部分的接地施工统一要求,确定连接的方式和方法、选材的要求等,使全所内构支架法兰连接处及爬梯接地整齐美观,符合要求。
同时建议将爬梯分段处及顶部与构支架的连接部位做以接地跳线与构支架可靠连接。
保证接地可靠,因此在构支架和爬梯加工时,就应该预先留好接地连接安装孔。
六、安全施工措施
1、所用工具牢固可靠,开挖自上而下进行,将土堆至沟槽1米以外,高度不得超过1.5米。
安全监护人到位,监督指挥。
2、采用钩机挖土时,钩机的回转半径内严禁站人。
3、严禁人员进入钩机斗内,不得利用挖斗传递物件。
4、严禁任何人在伸臂及挖斗下面通过或逗留。
文档Word
.
5、进行焊接及切割工作时,操作人员应穿戴专用的工作服、防护手套等符合要求的劳动防护用品。
6、工作场所应有良好的照明,并应通风良好。
7、电焊机外壳必须接地良好,焊把线应完好,移动焊线和地线时不许两手同时移动,以防触电伤人,防止弧光打眼。
8、严禁在易燃易爆物品的场所周围10米的范围内进行焊接及切割。
9、电焊机其露裸的导电部分必须装设防护罩,电焊机露天放置应选择干燥场所,并加防雨罩。
10、电焊机一次侧的电源线必须绝缘良好,二次侧出线端接触点连接螺栓应拧紧。
11、电焊把线应使用软橡胶电缆,焊钳应能夹紧焊条,钳柄应具有绝缘、隔热功能。
12、接地开沟要有专人负责,同时作业人员之间要保持5m以上距离。
将大锤头
固定牢,严防锤头脱落或将大锤甩出,造成伤人事故。
13、接地带、接地极焊接要由经过劳动部培训的专业焊工作业,且有操作证书。
作业时必须穿绝缘胶鞋戴电焊手套,穿焊接作业防护服,接地沟潮湿处要垫干燥木板,焊接点处要清除残土,保持足够的作业空间。
14、接地网敷设要尽可能减少留甩头,留甩头处做平整处理,设备与地网处不可
留甩头,要在地面下连接,室内变电站所要将所有钢筋进行接地,主要过道及施工通道的接地甩头处设警示牌或围栏。
七、文明施工及环境保护控制措施
1.施工电源、电焊机、机械加工、文明施工应由专人负责。
施工及生活垃圾要及时清理,运至专门的垃圾处理场。
2.植被保护应达到设计要求。
环境保护控制达到国家标准。
文档Word
.
3.加强施工管理,提高员工环境意识,形成人人重视环境,人人保护环境的局面,避免施工需求以外对环境的破坏和影响。
4.在施工中做到工完、料尽、场地清,清除施工垃圾。
施工现场不准吸烟。
5. 施工人员穿戴整齐,着装要统一,正确佩带安全帽,胸前佩带胸卡,特殊工种的施工人员还要持证上岗,施工前发现有不符合要求者不允许上岗工作。
6.施工班组长认真负责,及时发现、纠正施工现场的不文明现象。
7.认真贯彻国电公司《电力建设文明施工规定及考核办法》,在施工之前宣读《文
明施工管理制度实施细则》,明确文明施工标准及奖惩办法,并在施工过程中贯彻执行。
文档Word。
