盾构机吊装、拆卸安全专项保护措施
- 格式:docx
- 大小:62.53 KB
- 文档页数:7

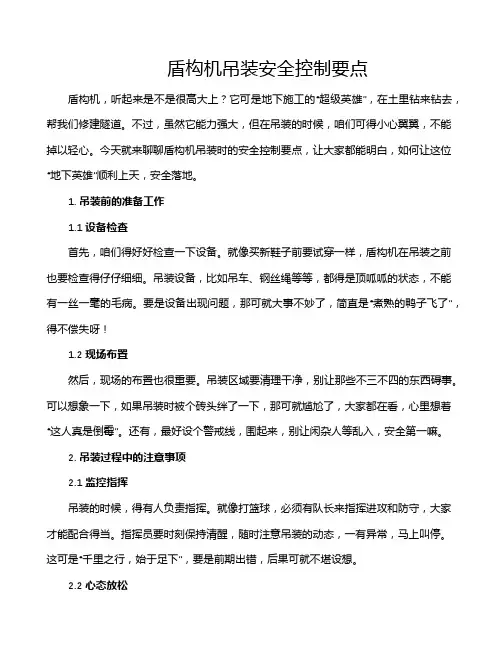

盾构机吊装安全控制要点盾构机,听起来是不是很高大上?它可是地下施工的“超级英雄”,在土里钻来钻去,帮我们修建隧道。
不过,虽然它能力强大,但在吊装的时候,咱们可得小心翼翼,不能掉以轻心。
今天就来聊聊盾构机吊装时的安全控制要点,让大家都能明白,如何让这位“地下英雄”顺利上天,安全落地。
1. 吊装前的准备工作1.1 设备检查首先,咱们得好好检查一下设备。
就像买新鞋子前要试穿一样,盾构机在吊装之前也要检查得仔仔细细。
吊装设备,比如吊车、钢丝绳等等,都得是顶呱呱的状态,不能有一丝一毫的毛病。
要是设备出现问题,那可就大事不妙了,简直是“煮熟的鸭子飞了”,得不偿失呀!1.2 现场布置然后,现场的布置也很重要。
吊装区域要清理干净,别让那些不三不四的东西碍事。
可以想象一下,如果吊装时被个砖头绊了一下,那可就尴尬了,大家都在看,心里想着“这人真是倒霉”。
还有,最好设个警戒线,围起来,别让闲杂人等乱入,安全第一嘛。
2. 吊装过程中的注意事项2.1 监控指挥吊装的时候,得有人负责指挥。
就像打篮球,必须有队长来指挥进攻和防守,大家才能配合得当。
指挥员要时刻保持清醒,随时注意吊装的动态,一有异常,马上叫停。
这可是“千里之行,始于足下”,要是前期出错,后果可就不堪设想。
2.2 心态放松再者,操作者的心态也得放松。
紧张得像个绷紧的弦,反而容易出错。
大家可以想象,吊装的时候,像是在和盾构机跳舞,必须要有节奏感,心中默念“慢工出细活”,才能把这位“英雄”安全地吊上去。
3. 吊装后的检查与总结3.1 设备检查一旦吊装完毕,得进行一次全面检查。
就像吃完一顿大餐,要回味一下,看看有没有剩菜。
设备是否完好,吊装是否顺利,记录下这些,能帮助以后提升工作效率,避免同样的问题再次出现。
3.2 经验分享最后,咱们得好好总结经验。
毕竟“失败是成功之母”,每一次吊装都是一次学习的机会。
可以组织个小会,大家围坐一起,分享一下经验教训。
说不定谁一说,大家都能感受到“茅塞顿开”的感觉,心里想着“这招不错,下次我也试试”。
盾构施工安全保证措施1.1 地下管线保护措施盾构在穿越区间范围内的管线时,制定专项方案和详细的掘进技术交底。
应加强监测密度,根据监测的数据及时调整盾构正面压力、掘进速度、出土量、同步注浆的稠度及注浆压力等施工参数,同步注浆和二次注浆应及时跟进,若发现异常,应即将住手掘进,并采取相应措施确保地下管线的安全和正常使用。
掘进前详细调查管线情况,形成书面《文化宫站~省博物馆站区间环境调查报告》。
在盾构穿越过程中必须严格控制切口平衡压力,同时也必须严格控制与切口压力有关的施工参数,如推进速度、总推力、出土量等,尽量减少土压力的波动。
在确保盾构正面变形控制良好的情况下,使盾构均衡匀速施工,以减少盾构施工对管线的影响。
严格控制同步注浆量和浆液质量,通过同步注浆及时充填建造空隙,减少施工过程中的土体变形。
同步注浆量普通为建造空隙的 140%~200%。
由于盾构推进时同步注浆的浆液在填补建造空隙时可能会存在一定间隙,且浆液的收缩变形也存在地面沉降的隐患,因此在隧道掘进的同时,根据地面监测情况,必要时进行二次壁后注浆。
浆液通过管片的注浆孔注入地层,并在施工时采取推进和注浆联动的方式,注浆未达到要求,盾构暂停推进,以防止土体变形。
根据施工中的变形监测情况,随时调整注浆量及注浆参数,壁后二次注浆根据地面监测情况随时调整,从而使地层变形量减至最小。
1.2 盾构机始发接收安全保护措施盾构机始发风险点分析,盾构始发和接收是盾构施工过程中的一大风险点,依据类似工程的施工经验和本项目的实际情况,我部认为盾构始发和接收的主要分险点为:⑴洞门破除土体稳定性;⑵洞门密封失效。
⑶粉土、黏土、粉砂地层掘进过程中地面的沉降控制。
1.2.1 洞门破除风险预防及处理措施详见“5.2 洞门破除风险预防及处理”。
1.2.2 洞门密封失效预防详见“5.3 避免洞门密封失效”。

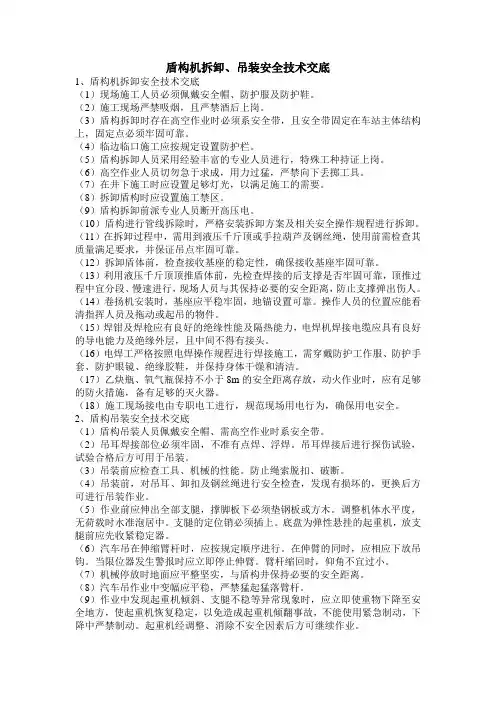

1.2.1 盾构机始发安全保护措施1、凡从事盾构机操作工作的人员应执行国家、行业有关安全技术规程,严禁违章操作。
盾构机拆卸、吊装安全技术交底1、盾构机拆卸安全技术交底(1)现场施工人员必须佩戴安全帽、防护服及防护鞋。
(2)施工现场严禁吸烟,且严禁酒后上岗。
(3)盾构拆卸时存在高空作业时必须系安全带,且安全带固定在车站主体结构上,固定点必须牢固可靠。
(4)临边临口施工应按规定设置防护栏。
(5)盾构拆卸人员采用经验丰富的专业人员进行,特殊工种持证上岗。
(6)高空作业人员切勿急于求成,用力过猛,严禁向下丢掷工具。
(7)在井下施工时应设置足够灯光,以满足施工的需要。
(8)拆卸盾构时应设置施工禁区。
(9)盾构拆卸前派专业人员断开高压电。
(10)盾构进行管线拆除时,严格安装拆卸方案及相关安全操作规程进行拆卸。
(11)在拆卸过程中,需用到液压千斤顶或手拉葫芦及钢丝绳,使用前需检查其质量满足要求,并保证吊点牢固可靠。
(12)拆卸盾体前,检查接收基座的稳定性,确保接收基座牢固可靠。
(13)利用液压千斤顶顶推盾体前,先检查焊接的后支撑是否牢固可靠,顶推过程中宜分段、慢速进行,现场人员与其保持必要的安全距离,防止支撑弹出伤人。
(14)卷扬机安装时,基座应平稳牢固,地锚设置可靠。
操作人员的位置应能看清指挥人员及拖动或起吊的物件。
(15)焊钳及焊枪应有良好的绝缘性能及隔热能力,电焊机焊接电缆应具有良好的导电能力及绝缘外层,且中间不得有接头。
(16)电焊工严格按照电焊操作规程进行焊接施工,需穿戴防护工作服、防护手套、防护眼镜、绝缘胶鞋,并保持身体干燥和清洁。
(17)乙炔瓶、氧气瓶保持不小于8m的安全距离存放,动火作业时,应有足够的防火措施,备有足够的灭火器。
(18)施工现场接电由专职电工进行,规范现场用电行为,确保用电安全。
2、盾构吊装安全技术交底(1)盾构吊装人员佩戴安全帽、需高空作业时系安全带。
(2)吊耳焊接部位必须牢固,不准有点焊、浮焊。
吊耳焊接后进行探伤试验,试验合格后方可用于吊装。
(3)吊装前应检查工具、机械的性能。
防止绳索脱扣、破断。
盾构机拆机-解体-吊出-专项施工方案一、绪论盾构机在地下工程中具有重要意义,但在工程结束后的拆除工作同样至关重要。
盾构机拆机-解体-吊出工程是一项繁重而复杂的任务,需要精心策划和周密安排,以确保工程安全顺利完成。
本文将就盾构机拆机-解体-吊出的专项施工方案进行详细阐述。
二、拆机准备阶段1. 拆机前的检查与准备工作在进行盾构机拆机前,必须进行全面的检查和准备工作。
首先要对盾构机的结构、连接部位进行仔细检查,确认是否存在损坏或老化的部件,以及潜在的安全隐患。
同时,需要清理周围环境,确保拆机区域通风良好、无杂物堆积。
2. 制定详细拆机计划拆机过程需要制定详细的计划,包括拆除顺序、拆除方法、吊装方案等。
要根据盾构机的具体结构和现场情况,量身定制最佳的拆机方案,确保安全高效地完成拆解工作。
三、拆机阶段1. 拆解盾构机关键部件在拆机阶段,首先需要拆解盾构机的关键部件,如刀盘、推进系统、液压系统等。
这些部件通常较重、复杂,需要采取相应的拆卸工艺,以免造成意外伤害或设备损坏。
2. 逐步拆解整机结构随着关键部件的拆除,接下来就是逐步拆解盾构机的整机结构。
根据拆解计划,按照顺序逐步进行各部分的拆卸工作,确保每一步都安全可靠。
四、解体处理阶段1. 处理废旧部件在拆解完成后,需要对废旧部件进行处理。
可以根据具体情况选择回收利用或就地处理,以降低对环境的影响。
2. 清理现场拆机工程结束后,要对现场进行彻底清理。
清理工作包括清除残余材料、清洗工具设备等,保持现场整洁。
五、吊出阶段1. 制定吊装计划吊装是拆机工程的关键环节,必须制定详细的吊装计划。
要考虑到吊装过程中的风险和安全措施,并确保吊装作业顺利进行。
2. 安全吊出在吊装时,必须严格按照吊装计划进行操作,确保吊装过程安全可靠。
要进行充分的沟通和协调,确保所有人员合作配合。
结语盾构机拆机-解体-吊出是一项复杂而重要的工程,需要全面考虑安全、效率和质量等多方面因素。
只有合理策划和严格执行,才能确保工程顺利完成。

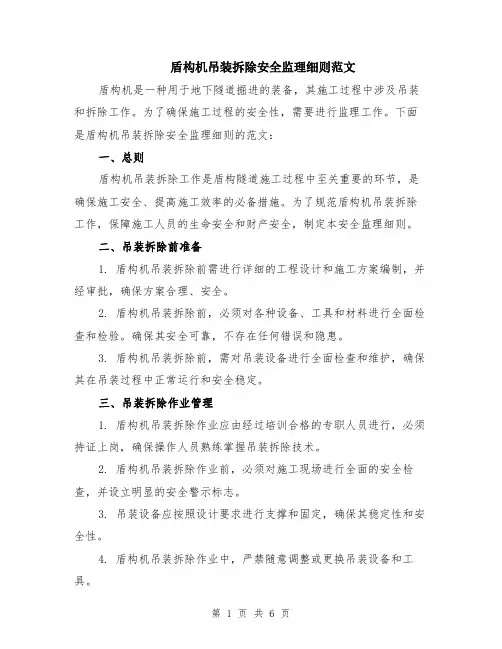

盾构机吊装拆除安全监理细则范文盾构机是一种用于地下隧道掘进的装备,其施工过程中涉及吊装和拆除工作。
为了确保施工过程的安全性,需要进行监理工作。
下面是盾构机吊装拆除安全监理细则的范文:一、总则盾构机吊装拆除工作是盾构隧道施工过程中至关重要的环节,是确保施工安全、提高施工效率的必备措施。
为了规范盾构机吊装拆除工作,保障施工人员的生命安全和财产安全,制定本安全监理细则。
二、吊装拆除前准备1. 盾构机吊装拆除前需进行详细的工程设计和施工方案编制,并经审批,确保方案合理、安全。
2. 盾构机吊装拆除前,必须对各种设备、工具和材料进行全面检查和检验。
确保其安全可靠,不存在任何错误和隐患。
3. 盾构机吊装拆除前,需对吊装设备进行全面检查和维护,确保其在吊装过程中正常运行和安全稳定。
三、吊装拆除作业管理1. 盾构机吊装拆除作业应由经过培训合格的专职人员进行,必须持证上岗,确保操作人员熟练掌握吊装拆除技术。
2. 盾构机吊装拆除作业前,必须对施工现场进行全面的安全检查,并设立明显的安全警示标志。
3. 吊装设备应按照设计要求进行支撑和固定,确保其稳定性和安全性。
4. 盾构机吊装拆除作业中,严禁随意调整或更换吊装设备和工具。
5. 吊装作业中,应采取有效的安全防护措施,如设置防护网和警戒线,禁止人员靠近吊装区域。
四、吊装拆除安全事项1. 盾构机吊装拆除作业中,操作人员必须严格按照吊装计划和工艺要求进行操作,不得随意更改吊装方案。
2. 吊装过程中,必须确保吊具稳定可靠,不得存在任何松动和异常情况。
3. 盾构机吊装过程中,必须保持良好的沟通和协调,确保整个吊装过程的安全和顺利进行。
4. 盾构机吊装过程中,操作人员必须保持高度的集中注意力,严禁出现分心和疏忽现象。
五、应急预案1. 盾构机吊装拆除作业中,必须做好应急预案的制定和演练,确保在突发情况下能迅速做出正确反应。
2. 吊装拆除作业中,应设置应急通道和安全出口,确保施工人员能够迅速撤离。
盾构机拆机、吊装专项施工方案一、背景介绍在城市基础设施建设中,盾构机拆机和吊装是一个重要的环节。
盾构机是一种用于地下隧道施工的设备,其拆机和吊装涉及到复杂的工程施工方案,需要经过精心规划和操作,确保施工安全和效率。
二、拆机准备工作1. 材料准备•确保所需拆卸工具、设备和配件齐全•准备好必要的安全防护装备2. 工作区域准备•清理工作区域,确保没有障碍物•安排好作业人员的工作位置和通道3. 现场检查•对盾构机进行全面的检查,确保机器状态良好•检查吊装设备和索具的完好性三、拆机操作步骤1. 施工准备•根据拆机计划,确定拆卸顺序和方法•将盾构机固定在合适的位置,以防止意外移动2. 拆卸过程1.拆下盾构机的部件,按照预定的顺序进行2.使用合适的工具和设备进行拆解操作,确保安全和精准3. 精细化操作1.根据盾构机的结构特点,精细拆解各个部件2.严格按照操作流程和标准进行拆解四、吊装方案1. 吊装准备•检查吊装设备的工作状态和安全性•对吊装过程中可能遇到的问题进行分析和预防2. 吊装操作1.分段吊装盾构机的部件,使用合适的吊装设备2.控制吊装速度和力度,确保安全稳妥3. 安全防范•强化现场安全监控,确保人员和设备安全•随时准备应对各种意外情况,做好紧急处置准备五、总结与展望盾构机拆机、吊装专项施工是城市基础设施建设中不可或缺的重要环节。
只有通过科学规划和严格执行施工方案,才能保证施工过程安全、高效。
未来,随着技术的不断发展和完善,盾构机拆机、吊装工作将更加智能化、精细化,为城市发展注入新动力。
以上是盾构机拆机、吊装专项施工方案的详细介绍,希望能为相关施工工作提供一定的参考和指导。
盾构安装与拆除安全技术规定范文一、引言盾构机是一种重要的地下工程施工设备,广泛应用于地铁、水利、交通、矿山等领域。
在盾构机的安装和拆除过程中,必须严格遵守安全技术规定,确保施工过程中的人身安全和设备完好。
二、安装前的准备工作1. 资料准备:施工单位在安装盾构机前,必须准备详细的设计图纸、施工方案、安全技术规定等相关资料,确保施工过程中能够严格按照规定进行操作。
2. 人员培训:所有参与盾构机安装的工作人员,必须经过专业培训,掌握盾构机安装的操作技能和安全知识,熟悉工作流程和应急措施。
三、盾构机安装过程中的安全要求1. 设备检查:在安装盾构机前,必须对设备进行全面检查,确保各项功能正常,防止因设备故障而导致事故发生。
2. 现场准备:在盾构机安装现场,必须进行现场测量,按照设计要求进行基坑开挖,确保施工过程中的稳定性和安全性。
3. 安全设施:在盾构机安装现场,必须设置安全防护网、安全警示标志等安全设施,确保施工人员能够在安全的环境中工作。
4. 吊装作业:在进行盾构机吊装作业时,必须使用合格的起重设备,并严格按照起重设备的使用规定操作,确保吊装过程安全可靠。
5. 安全防护:所有参与盾构机安装作业的工作人员,必须佩戴符合标准的安全帽、安全鞋等个人防护用品,确保人身安全。
6. 安全通道:在盾构机运输和安装过程中,必须设置安全通道和安全出口,以备紧急情况发生时的疏散和救援。
四、盾构机拆除过程中的安全要求1. 施工方案:在盾构机拆除前,必须制定详细的拆除方案,包括拆除方法、工序安排、安全预控措施等,确保拆除过程安全可控。
2. 施工准备:在盾构机拆除现场,必须进行周边环境清理,确保施工场地整洁有序,减少施工过程中的安全隐患。
3. 安全隔离:在盾构机拆除现场,必须设置安全隔离带和安全警示标志,禁止无关人员进入施工现场,确保拆除过程的安全性。
五、安全管理措施1. 施工组织:在盾构机安装和拆除过程中,必须设立专门的安全管理组织,负责施工现场的安全管理和监督,确保各项安全措施得到有效执行。

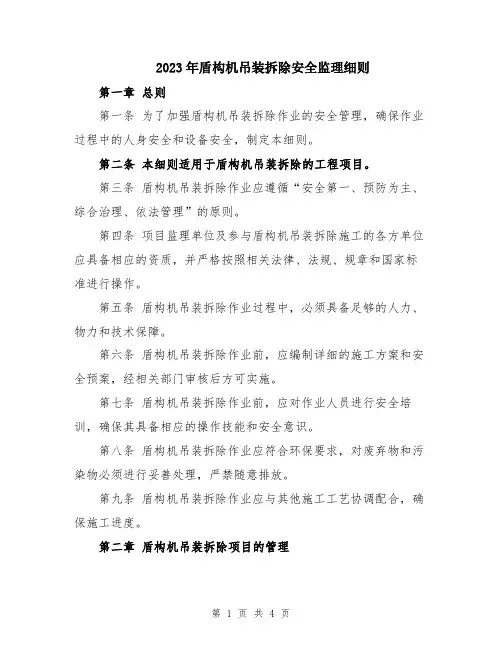

2023年盾构机吊装拆除安全监理细则第一章总则第一条为了加强盾构机吊装拆除作业的安全管理,确保作业过程中的人身安全和设备安全,制定本细则。
第二条本细则适用于盾构机吊装拆除的工程项目。
第三条盾构机吊装拆除作业应遵循“安全第一、预防为主、综合治理、依法管理”的原则。
第四条项目监理单位及参与盾构机吊装拆除施工的各方单位应具备相应的资质,并严格按照相关法律、法规、规章和国家标准进行操作。
第五条盾构机吊装拆除作业过程中,必须具备足够的人力、物力和技术保障。
第六条盾构机吊装拆除作业前,应编制详细的施工方案和安全预案,经相关部门审核后方可实施。
第七条盾构机吊装拆除作业前,应对作业人员进行安全培训,确保其具备相应的操作技能和安全意识。
第八条盾构机吊装拆除作业应符合环保要求,对废弃物和污染物必须进行妥善处理,严禁随意排放。
第九条盾构机吊装拆除作业应与其他施工工艺协调配合,确保施工进度。
第二章盾构机吊装拆除项目的管理第十条盾构机吊装拆除项目应经过相关主管部门的审批,并持有相关的施工许可证。
第十一条盾构机吊装拆除项目应设立专门的项目组,负责具体的施工管理工作。
第十二条盾构机吊装拆除项目组应配备专业的技术人员,负责项目的技术指导和管理。
第十三条盾构机吊装拆除项目组应根据实际情况编制详细的施工方案,包括吊装计划、拆除措施、安全防护等内容。
第十四条盾构机吊装拆除项目组应设立安全监控措施,对施工现场进行全天候监控,确保施工安全。
第十五条盾构机吊装拆除项目组应设立专门的安全检查机构,定期对施工现场进行安全检查,发现问题及时整改。
第十六条盾构机吊装拆除作业过程中,应建立日常施工记录和安全记录,对作业过程进行详细记录,以备查阅。
第三章盾构机吊装拆除作业的安全措施第十七条盾构机吊装拆除作业前,应对相关设备进行全面检查和试运行,确保设备正常运行。
第十八条盾构机吊装拆除作业现场应划定安全区域,禁止无关人员进入。
第十九条盾构机吊装拆除作业现场应配备专门的警示标志,提醒人员注意安全。
盾构机安装、拆除施工安全技术交底一、危险源辨识盾构机拆、装的各工序危险因素辨识及控制要点如下:二、一般安全要求及控制措施(1)现场施工人员必须佩戴安全帽、防护服及防护鞋。
施工现场严禁吸烟,且严禁酒后上岗。
(2)盾构拆、装时存在高空作业时必须系安全带,且安全带固定在车站主体结构上,固定点必须牢固可靠。
(3)临边临口施工应按规定设置防护栏。
(4)盾构拆、装人员采用经验丰富的专业人员进行,特殊工种持证上岗。
(5)盾构拆卸前派专业人员断开高压电,盾构进行管线拆除时,严格安装拆卸方案及相关安全操作规程进行拆卸,在拆卸过程中,需用到液压千斤顶或手拉葫芦及钢丝绳,使用前需检查其质量满足要求,并保证吊点牢固可靠。
(6)拆、装盾体前,检查接收基座的稳定性,确保接收基座牢固可靠。
(7)利用液压千斤顶顶推盾体前,先检查焊接的后支撑是否牢固可靠,顶推过程中宜分段、慢速进行,现场人员与其保持必要的安全距离,防止支撑弹出伤人。
(8)卷扬机安装时,基座应平稳牢固,地锚设置可靠。
操作人员的位置应能看清指挥人员及拖动或起吊的物件。
(9)吊耳焊接部位必须牢固,不准有点焊、浮焊。
吊耳焊接后进行探伤试验,试验合格后方可用于吊装,吊装前应检查工具、机械的性能。
防止绳索脱扣、破断,吊装前,对吊耳、卸扣及钢丝绳进行安全检查,发现有损坏的,更换后方可进行吊装作业。
(10)作业中发现起重机倾斜、支腿不稳等异常现象时,应立即使重物下降至安全地方,使起重机恢复稳定,以免造成起重机倾翻事故,不能使用紧急制动,下降中严禁制动。
起重机经调整、消除不安全因素后方可继续作业。
(11)起重机带荷载回转时,所吊重物因惯性造成偏离于吊钩的垂直度而产生大幅晃动,易使吊车处于不平衡状态,故在回转操作时,应平稳操作,避免急剧回转或停止,换向应在停稳后再进行。
三、盾构机吊装安全防范措施1、起重伤害事故防范措施(1)参与吊装的施工人员必须熟悉本工种的安全技术操作规程,防止因操作不当造成人为伤害。

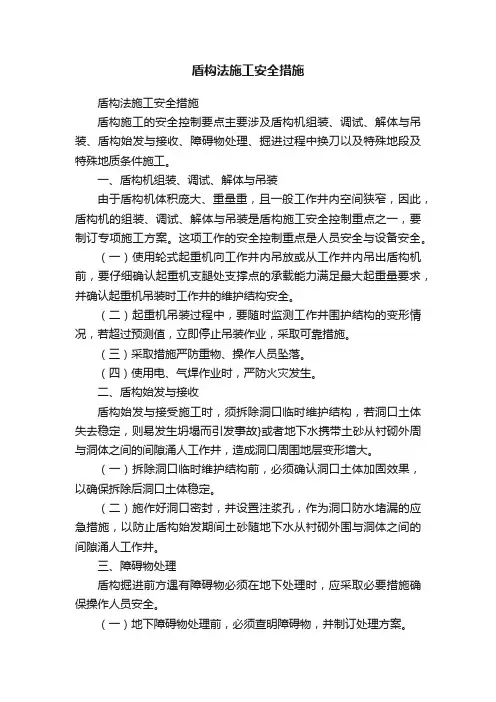

盾构法施工安全措施盾构法施工安全措施盾构施工的安全控制要点主要涉及盾构机组装、调试、解体与吊装、盾构始发与接收、障碍物处理、掘进过程中换刀以及特殊地段及特殊地质条件施工。
一、盾构机组装、调试、解体与吊装由于盾构机体积庞大、重量重,且一般工作井内空间狭窄,因此,盾构机的组装、调试、解体与吊装是盾构施工安全控制重点之一,要制订专项施工方案。
这项工作的安全控制重点是人员安全与设备安全。
(一)使用轮式起重机向工作井内吊放或从工作井内吊出盾构机前,要仔细确认起重机支腿处支撑点的承载能力满足最大起重量要求,并确认起重机吊装时工作井的维护结构安全。
(二)起重机吊装过程中,要随时监测工作井围护结构的变形情况,若超过预测值,立即停止吊装作业,采取可靠措施。
(三)采取措施严防重物、操作人员坠落。
(四)使用电、气焊作业时,严防火灾发生。
二、盾构始发与接收盾构始发与接受施工时,须拆除洞口临时维护结构,若洞口土体失去稳定,则易发生坍塌而引发事故}或者地下水携带土砂从衬砌外周与洞体之间的间隙涌人工作井,造成洞口周围地层变形增大。
(一)拆除洞口临时维护结构前,必须确认洞口土体加固效果,以确保拆除后洞口土体稳定。
(二)施作好洞口密封,并设置注浆孔,作为洞口防水堵漏的应急措施,以防止盾构始发期间土砂随地下水从衬砌外围与洞体之间的间隙涌人工作井。
三、障碍物处理盾构掘进前方遇有障碍物必须在地下处理时,应采取必要措施确保操作人员安全。
(一)地下障碍物处理前,必须查明障碍物,并制订处理方案。
(二)在开挖面拆除障碍物时,可选择带压作业或地层加固的施工方法,控制地层开挖量,确保开挖面稳定。
四、掘进过程中换刀(一)换刀作业尽量选择在地质条件较好、地层较稳定的地段进行。
(二)在不稳定地层换刀时,必须采用地层加固或气压法等措施,确保开挖面的稳定。
(三)带压进仓换刀前必须完成下列准备工作:1.作业设备进行全面检查和试运行。
2.采用两种不同动力装置,保证不间断供气。
盾构机吊装、拆卸安全专项施工方案一、前言在盾构机的使用过程中,吊装和拆卸是一项十分重要的工作。
为了保障工作人员的安全,降低事故风险,制定、实施专项施工方案显得尤为重要。
本文将针对盾构机的吊装、拆卸过程,提出相应的安全专项施工方案。
二、吊装过程安全措施1. 前期准备•在进行盾构机吊装之前,应对吊装环境进行全面勘查,确保吊装场地平整、无障碍物,保证吊装安全。
•确认吊装机具的性能参数和承载能力,选择合适的吊装工具和设备。
2. 吊装操作•严格按照吊装计划和程序操作,避免超负荷吊装,确保吊装工作平稳进行。
•在整个吊装过程中,由专业人员全程操作,确保吊装顺利、安全进行。
3. 安全防护•在吊装现场设置防护栏杆,并对周边区域进行合理划分,确保吊装过程周围无人员闲杂人员。
•对吊装工人进行专业培训,强化安全意识,确保吊装过程中的人员安全。
三、拆卸过程安全措施1. 拆卸前期准备•在进行盾构机拆卸前,应全面评估拆卸区域的安全情况,排除可能存在的安全隐患,保证拆卸安全进行。
•确认拆卸工具的使用方法和注意事项,提前准备好必要的拆卸设备。
2. 拆卸操作•采取逐步拆卸的方式,确保每个拆卸步骤都得到专业人员认真操作和监督。
•在拆卸过程中,保持通畅的沟通,确保各个环节的沟通畅通,避免误操作及危险发生。
3. 安全防护•标明拆卸区域,并对该区域进行临时封闭,防止外来人员闯入造成意外。
•为拆卸工人提供必要的安全装备,如安全帽、安全绳等,并进行工作环境的安全培训。
四、总结盾构机的吊装和拆卸是一项关键的工作,必须要有严格的安全专项施工方案来保障工作人员的安全,减少事故发生的风险。
通过制定详细的施工方案,并合理配备吊装、拆卸工具以及进行专业的操作和培训,可以有效降低吊装和拆卸过程中的安全风险,确保施工作业的顺利进行。
以上是针对盾构机吊装、拆卸安全专项施工方案的建议,希望能够为相关工作人员提供有益的参考,确保工作安全、高效进行。
盾构机吊装拆除安全监理细则第一章:总则第一条:为了保障盾构机吊装拆除作业的安全,维护人员和财产的安全,制定本细则。
第二条:本细则适用于盾构机吊装拆除作业。
第三条:盾构机吊装拆除作业必须严格按照相关法律法规和本细则的规定进行。
第四条:盾构机吊装拆除作业的监理单位负责对吊装拆除作业进行监督、检查和评估。
第五条:吊装拆除作业人员必须持有相关岗位证书并经过培训合格。
第二章:盾构机吊装拆除前的准备工作第六条:盾构机吊装拆除前,施工单位必须制定详细的吊装拆除方案,并提交监理单位审核。
第七条:吊装拆除方案必须包括以下内容:(一)工程地质调查报告,包括地质构造和地下水情况的详细描述。
(二)盾构机吊装拆除的具体方法和步骤。
(三)吊装设备的选型和参数。
(四)施工现场的布置图和施工方案。
(五)安全措施和应急预案。
第八条:监理单位审核通过后,施工单位可进入吊装拆除作业。
第九条:施工单位必须警示施工现场,并设置相应的安全防护设施。
第十条:吊装拆除作业前,必须对吊装设备进行检查,确保设备工作正常。
第三章:盾构机吊装拆除作业中的安全措施第十一条:吊装拆除过程中必须有专人指挥,并采取有效的通信手段进行协调。
第十二条:吊装拆除现场必须设置警示标志,并设立专人负责护坡、岗哨和宣传。
第十三条:盾构机吊装拆除过程中,必须在周围设置安全防护网和保护栏杆。
第十四条:吊装拆除过程中要严格控制施工现场人员的数量,避免拥挤和混乱。
第十五条:吊装拆除作业必须采取适当的固定和支撑措施,防止倾覆和滑移。
第十六条:吊装拆除作业必须按照合理的顺序进行,避免不必要的操作和风险。
第十七条:吊装拆除作业中必须采取防火措施,禁止在施工现场吸烟和明火作业。
第四章:应急预案和事故处理第十八条:施工单位必须制定应急预案,并确保施工现场人员熟练掌握应急预案的内容和操作方法。
第十九条:在遇到紧急情况或事故时,吊装拆除作业人员必须及时报告,并遵守应急预案中的指示。
第二十条:在吊装拆除作业过程中发生事故时,必须立即采取措施控制事态发展,并报告监理单位和上级主管部门。
盾构机安装拆除作业风险控制专项措施概述盾构机是一种在地下隧道建造中常用的设备,它能够在地底下进行快速且精确的勘探和建设工作。
但盾构机的安装和拆卸作业也存在很高的风险,如果操作不当,可能会导致严重的事故。
因此,在进行盾构机安装和拆卸作业时,必须采取严格的风险控制措施,以确保工作场所的安全。
风险控制措施1. 加强培训和教育在进行盾构机安装和拆卸作业之前,必须对工作人员进行全面的培训和教育。
培训应包括盾构机的工作原理、安装拆卸流程、安全注意事项等方面的知识,以帮助工作人员了解盾构机的操作和危险性。
通过培训,可以使工作人员掌握正确的安全操作方法,有效地降低工作场所的风险。
2. 确认安全责任人在进行盾构机安装和拆卸作业之前,必须确认安全责任人。
安全责任人应强化对安全操作的监督和管理,做到全程保持警觉,避免意外发生。
同时,安全责任人还要对工作人员进行全面的安全教育,并制定应急预案,以确保在紧急情况下能够有效地应对。
3. 采用安全设施在盾构机安装和拆卸过程中,必须采用安全设施。
具体包括实施作业现场的围栏、黄色警告带和安全警示标志等,以保障作业区域的安全。
此外,还应使用安全绳、安全带等防护设施,以有效避免工作人员的坠落和碰撞等事故的发生。
4. 严格管控施工现场盾构机安装和拆卸作业需要在严格的施工现场进行。
因此,必须对施工现场进行全面的管控,限制进出通道和工作区域,并严格执行安全标准。
同时,还需要在工作现场进行监测和检测,确保机器运行正常,并及时处理可能存在的安全隐患。
5. 严格遵守操作规程盾构机安装和拆卸作业必须遵守严格的操作规程。
在操作过程中,必须按照规定步骤进行操作,严格按照手册要求进行操作,禁止擅自修改或更改。
同时,在操作期间还必须及时提交作业记录和日志,以便及时掌握整个作业过程。
总结盾构机安装和拆卸作业风险较大,需要工作人员和安全责任人的共同努力才能做到安全控制。
上文介绍了盾构机安装拆卸作业的风险控制措施,包括加强培训和教育、确认安全责任人、采用安全设施、严格管控施工现场和严格遵守操作规程等。
盾构机安装拆除作业风险控制专项措施背景盾构机是一种隧道掘进机,广泛应用于城市交通建设等领域。
在盾构机的安装和拆除过程中,可能会涉及到一些高风险作业,例如拆除和安装盾构管片、挪移和清理各种机组设备、对机身进行检修维护等。
因此,需要详细制定风险控制措施,以确保作业的安全和有效性。
风险控制措施1. 安全操作流程制定严格的安全操作流程,确保操作符号清晰、完整,方便作业人员按照正确的操作流程执行。
同时应根据风险等级制定相应的安全管理制度和作业规程。
2. 操作员培训对所有操作员进行风险防范和安全技能培训,使他们能够熟练掌握工作流程、安全要求、应对突发状况的方法和正确使用个人防护用品等。
培训过程中,还应特别强调重要的安全问题和易犯错误,提高员工的安全意识和责任感。
3. 安全技术措施在作业现场应采取多项技术措施,如安装防护栏杆、设置安全警告标志,划分作业区域,使用防滑垫、防火布等。
另外,在盾构机的安装过程中应尽量少开启进入通道,防止非作业人员进入作业区域。
4. 安全设备保障在作业现场必须配备完整的安全设备,例如红绿灯、消防器材、医疗急救箱、油气回收器等。
同时,应保证设备的工作状况正常,定期检查和维护设备。
5. 岗前检查在每次进行安装和拆除作业前应对相关设备、安全措施进行检查、评估和确认,严格按照作业规程和安全流程开展工作。
同时,为避免误操作、纠纷等风险事件发生,对作业现场进行全程录像监控,以供后期调查、评估和证明。
结论盾构机安装拆除作业具有高风险性,需要制定详细的风险控制措施以确保作业安全和有效性。
制定安全操作流程、进行操作员培训、采取安全技术措施、配备完整安全设备、在每次作业前开展岗前检查是必不可少的环节。
严格遵守这些措施能够有效减少作业安全风险,是保障人员安全和有效进行盾构机安装拆除的重要条件。
盾构机吊装安全控制要点
# 盾构机吊装安全控制要点
盾构机,这个在地下工程中如鱼得水的“巨兽”,其吊装工作可是技术活中的技术活。
咱们今天就来聊聊这盾构机吊装的“安全密码”,确保咱们的工程顺利进行。
## 1. 准备工作:像搭积木一样仔细
你得把工具箱里的工具一件件拿出来,就像我们小时候搭积木一样,每样东西都要检查一遍。
别忘了,安全帽、安全带这些“装备”不能忘,这可是咱们的保护伞。
## 2. 操作前的准备:像调闹钟一样准时
操作之前,你得先和你的搭档打个招呼,就像咱们早上起来要喊醒彼此一样,确认大家都准备好了。
然后,再检查一下周围有没有危险的东西,就像我们要检查闹钟是否已经调到正确的时间一样。
## 3. 吊装过程中:像跳舞一样协调
开始吊装的时候,你得像个舞者一样,左一步右一步地移动,既要保证速度,又不能忘了安全。
就像我们跳舞时,既要保持节奏,又不能忘了保护自己。
## 4. 遇到问题怎么办?像解决难题一样冷静
万一遇到问题,你得像个侦探一样,仔细观察,找出问题的根源。
然后,像解决一个谜题一样,找到解决问题的方法。
## 5. 吊装完成后:像打扫战场一样彻底
一切都搞定后,你得像个打扫战场的士兵一样,把所有的东西都收拾好。
就像我们打完仗后,要把战场打扫干净一样。
## 总结
盾构机吊装安全是一个系统工程,需要我们像对待自己的生命一样对待它。
只有这样,我们的工程才能顺利进行,我们的工作才能顺利开展。
所以,让我们一起努力,把盾构机吊装工作做到最好!。

成都地铁13号线一、二期工程土建13标盾构机吊装、拆卸安全保障措施中铁二局集团有限公司成都地铁13号线土建十三标项目经理部二零一五年七月盾构机吊、拆装安全技术保证措施为确保我部盾构机吊、拆装施工安全顺利进行,实现我项目部的安全目标,对盾构机吊、拆装制定以下安全保障措施:一般保证措施(1)参加施工的有关技术人员,管理人员,操作人员进场时核实相关证件,并且包括工人必须接受入场前安全教育,经考试合格后方可上岗。
(2)进入现场的施工人员必须按规定正确使用劳保用品。
(3)特种作业人员必须持有效证件上岗,非特种作业人员不得从事特种作业。
(4)开工前项目负责人应组织施工、技术安全人员对现场情况进行检查,符合要求后方可开工。
(13)施工作业前应做好安全技术交底工作,并按要求做好记录。
(6)施工中做好班前“讲话”活动,明确施工现场危险源情况,并按要求做好记录。
(7)现场施工人员应严格遵守安全操作规程和相关安全管理规定,正确使用工器具,服从现场管理人员的管理。
(8)高处作业时施工人员必须系好安全带,安全带的固定位置应安全可靠,必须遵循“高挂低用”的使用原则。
(9)爬梯、平台、通道等必须牢固可靠,临空面、悬空作业必须挂好安全网。
(10)施工设备、工器具等应经常检查、维护和保养。
(11)起重、运输设备操作人员作业前应对设备的安全性能进行检查,确保设备安全运行。
(2)转运及起重作业前应对起重或捆绑用具及设施进行检查,正确选择和使用,并严格执行“十不吊”规定,确保其安全性符合要求。
(13)大件吊装必须严格执行吊装方案,统一指挥,协同配合。
(14)构件对接时禁止用手探孔“找正”。
(113)电气系统通电调试时,必须有两人同时作业,其中一人监护。
(16)起重作业应设专人指挥并佩带袖标,并且指挥明确,信号清楚统一,参加施工的人员必须服从管理,统一行动。
(17)安装(拆除)部位设置安全作业警戒线(警戒线范围为吊车和所吊的盾构机部件在可能发生倾覆时落地距离外13m~10m),并派设安全警戒人员,禁止无关人员进入。
(18)施工现场应悬挂必要的安全标识牌。
(19)安全人员应坚持现场巡视,发现违规必须及时制止和处理。
(20)安装(拆除)作业中,遇有六级以上大风和雷、雨、雪、大雾时应停止作业。
机械吊装保证措施(1)从事盾构吊装作业的队伍应具备相应的资质。
(2)盾构吊装作业为危险性较大工程,按照要求施工作业前,必须编制吊装方案,并进行组织专家论证。
(3)合理捆绑被吊件,棱角锋利边角与吊绳接触处要加衬垫,不规则构件必须找出重心再起吊。
(4)被吊物下方严禁人员作业、停留,其起吊速度应严格控制,防止坠物伤人,禁止施工人员随吊物起落。
(13)构件吊装前应将杂物清理干净。
(6)高处作业,应搭设好必备的人行爬梯和通道作业平台以及安全防护设施,作业人员佩戴必备的安全防护用品。
(7)吊装过程中应专人指挥,信号统一。
(8)严格执行十不吊(9)参与吊装的施工人员必须熟悉本工种的安全技术操作规程,防止因操作不当造成人为伤害。
(10)作业前必须检查起重工器具技术性能,确保完好可靠并正确选用吊具。
施工车辆安全措施(1)运输车辆进入施工区域后应注意观察周边环境,严控行驶速度,狭窄路段须指派专人指挥。
(2)运输前应仔细检查构件是否摆放好,是否绑扎牢固,并对运输线路作好现场勘查;“三超”件运输还需要作好明显标识,必要时应指派专人、专车引导。
(3)运输车辆的使用必须执行交通规则,不准带病或超载运行,司机严禁无证驾驶或酒后开车。
施工用电安全措施(1)严格执行《施工现场临时用电安全技术规范》JGJ 46―20013,按照施工用电组织设计架设三相五线制的电气线路,所有电线均应架空,过道或穿墙均要采用穿管保护,严禁利用大地作为工作零线。
认真贯彻JGJ 139―2011《建筑施工安全检查标准》中临时用电规定。
(2)配电箱、开关箱内电气设备完好无缺。
箱体下方进出线,开关箱应符合"一机一闸一漏一箱"的要求,门、锁完善,有防雨、防尘措施,箱内无杂物,箱前通道畅通,并应对电箱统一编号,刷上危险标志。
保护零线(PE、绿/黄线)中间和末端必须重复接地,严禁与工作零线混接;产生振动的设备的重复接地不少于两处。
(3)临时用电施工组织设计和临时安全用电技术措施及电气防火措施,必须由电气工程技术人员编制,技术负责人审核,经主管部门批准后实施。
(4)安装、维修或拆除临时用电工程,必须由持证电工完成,无证人员禁止上岗。
电工等级应同工程的难易程度和技术复杂性相适应。
(13)使用设备必须按规定穿戴和配备好相应的劳动保护用品,并应检查电气装置和保护设施是否完好,严禁设备带病运转和进行运转中维修。
(6)停用的设备必须拉闸断电,锁好开关箱。
负载线、保护零线和开关箱发现问题应及时报告解决。
搬迁或移动的用电设备,必须由专业电工切断电源并作妥善处理。
(7)按规范做好施工现场临时安全用电的安全技术档案。
(8)在建工程与外电线路的安全距离及外电防护和接地与防雷等应严格按规范执行。
(9)配电箱、开关箱内的开关电器安装,绝缘要求和箱壳保护接零应按规范执行。
(10)每台用电设备应有各自专用的开关箱,必须实行"一箱一机一闸一漏"制。
严禁用同一个开关电器直接控制两台及两台以上用电设备(含插座)。
(11)开关箱内必须装设漏电保护器,漏电保护器的选择应符合要求。
漏电保护器的安装要求和额定漏电动作应符合规范要求。
(2)总配电箱和开关箱中两级漏电保护器的额定漏电动作时间作合理配合,使之具有分段保护的功能。
(13)对配电箱、开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电检修标志牌,严禁带电作业。
(14)移动的用电设备使用的电源线路,必须使用绝缘胶套管式电缆。
(113)用电设备和电气线路必须有保护接零。
(16)电动工具、机械设备有良好的接地装置,所用电源有可靠的触电保护器。
阴雨天气及在潮湿部位工作所使用的电动工机具、机械、工作人员的劳保用品必须符合有关的要求。
(17)严禁施工现场非正式电工乱接用电线和安装用电开关。
(18)残缺绝缘盖的闸刀开关禁止使用,开关不得采用铜、铁、铝线作熔断保险丝。
盾构机防止倾覆措施(1)为防止事故发生,施工设备拆装应派安装工进行安装,操作人员必须持证上岗,安装完毕后应由现场专职安全员进行检查后方可投入使用。
(2)汽车吊司机操作时,必须严格按照操作规程操作,不准违章作业,严格执行“十不吊”,操作之前必须有安全技术交底记录,并履行签字手续。
(3)盾构机的操作人员要经过专业培训,持证上岗,所有操作人员要熟练掌握盾构机的操作规程。
盾构机作业前,要对盾构机电器和机械设备进行全面检查,使之处于良好状态。
严禁盾构机操作人员带病或酒后上岗。
盾构机必须经过国家有关部门的检测后方可投入使用。
(4)对在用特种设备,应当切实落实特种设备安全管理的主体责任。
确保作业人员持证上岗;要完善特种设备各项管理制度,落实企业安全责任,杜绝违章作业。
(13)加强对特种设备的重点部位的巡查,严格实施特种设备定检制度,并及时消除安全隐患。
(6)特种设备检修活动,应当严格执行规范标准和操作规程。
检(维)修方案的重大改变,必须经过安全性论证,严禁违章指挥,违章操作。
(7)严格按照相应安全技术规范的要求实施检查,对不符合安全技术规范、隐患不能及时消除和缺乏安全保障的设备必须坚决停用。
高空坠落防范措施(1)进入施工现场人员正确佩戴劳保用品,不得穿拖鞋、硬底鞋和易滑鞋进入施工现场。
(2)高空作业如无作业平台必须佩带安全带。
安全带必须要按照要求“高挂抵用”,并且必须绑在牢固处,不得挂在铅丝扣或其他不牢固的地方,不得“走过挡”(即在一根顺水杆上不扶任何支点行走),也不得跳跃架子。
在架子上操作时应精力集中,禁止打闹和玩笑,休息时应下架子。
(3)现场高空作业人员施工前,应检查作业面周围架子是否牢固,上方是否有杂物,靠近临边作业时,检查安全防护网的连接是否牢固。
(4)施工现场严禁不佩挂安全带进行高空作业,施工现场作业人员要服从管理,对于违章指挥作业人员有权拒绝施工作业。
消防安全措施在施工生产全过程中必须认真贯彻实施“安全第一、预防为主,综合治理”的方针,确保不出现消防、伤亡事故。
(1)建立完善的保障体系在施工的全过程,建立项目经理牵头,安质部门主抓,其他部门配合的管理体系,结合工程施工特点,对每位员工进行消防保卫方面的教育培训,做到每个人在思想上的重视。
实行逐级防火责任制,明确各级的职责,组建消防小组,负责日常的消防工作。
建立内部的逐级防火责任制,加强民工消防教育。
(2)施工现场设有专门的吸烟区,除吸烟区外均禁止吸烟,除指定人员外其余人员一律不准携带火种进入现场。
(3)现场动火作业,作业班组向项目部安全管理人员申请动火证,取得动火证后,须落实监护、防火措施后方可在指定位置进行动火作业。
明火操作地点要有专人看火,看火人员的主要职责如下:①清除用火部位附近的可燃物,不能清除的可用水浇湿:②用火部位要准备好消防器材。
经常检查消防灭火器材,防止因灭火器失效而影响灭火:③看火人员不得擅离岗位,操作完毕后对用火地点详细检查,特别是火花溅落部位,确认无燃火方可离开岗位。
④焊接、切割、烘烤或加热等动火作业前,应对作业现场的可燃物进行清理;⑤定期检查各类消防器材,保持消防器材的灵敏有效。
挂明显标识牌,任何人严禁私自挪动。
物体打击的安全管理措施物体打击伤害是常见事故,特别在施工周期短,劳动力、施工机具、物料投入较多,交叉作业时常有出现。
这就要求在高处作业的人员对机械运行、物料传接、工具的存放过程中,都必须确保安全,防止物体坠落伤人的事故发生。
物体打击事故基本安全要求:(1)人员进入施工现场必须按规定配戴好劳保用品。
应在规定的安全通道内进出,不得在非规定通道位置行走。
(2)作业过程一般常用工具必须放在工具袋内,物料传递不准往下或向上抛投材料和工具等物件。
所有物料应堆放平稳,不得放在临边及洞口附近,不妨碍通行。
(3)高空安装起重设备或垂直运输机具,要注意零部件坠落伤人。
(4)吊运一切物料都必须由持有司索指挥上岗证人员进行指挥,散料应用吊篮装置好后方能起吊。
(13)安装或拆卸作业要设置警戒区域、有专人监护的条件下进行。
(6)高处拆除作业时,对拆卸下的物料要及时清理和运走,不得在走道上任意乱放或向下投掷。
