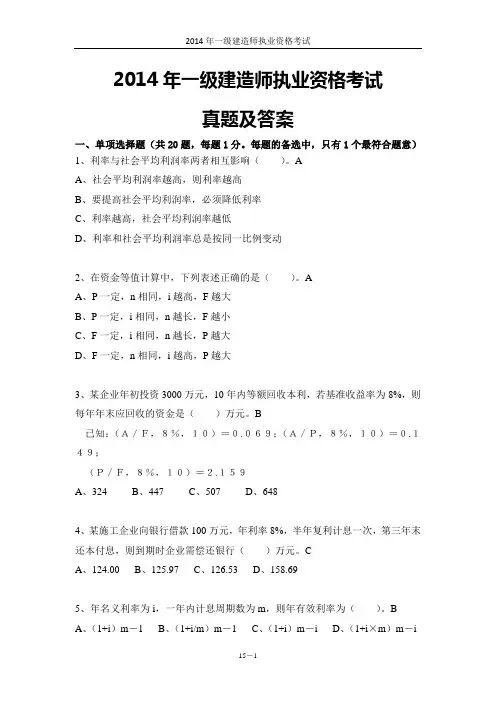

2014年一级建造师执业资格考试真题及答案

  • 格式:docx
  • 大小:228.35 KB
  • 文档页数:16

5、年名义利率为 i ,一年内计息周期数为 m,则年有效利率为( )。 B

A、( 1+i ) m-1 2014 年一级建造师执业资格考试

真题及答案

一、单项选择题(共 20题,每题 1分。每题的备选中,只有 1 个最符合题意)

1、利率与社会平均利润率两者相互影响( )。A

A、 社会平均利润率越高,则利率越高

B、 要提高社会平均利润率,必须降低利率

C、 利率越高,社会平均利润率越低

D、 利率和社会平均利润率总是按同一比例变动

2、在资金等值计算中,下列表述正确的是( )。 A

A、 P

一 定, n相同, i 越高, F 越大

B、 P - 定, i 相同, n 越长, F 越小

C、 F - 定, i 相同, n 越长, P 越大

D、 F

一 定, n 相同, i 越高, P 越大

3、 某企业年初投资 3000万元, 10 年内等额回收本利,若基准收益率为 8%,则 每年年末应回收的资金是( )万元。 B

已知:(A/F,8%,10)=0 .069; (A/P,8%,10)=0 .1

4 9;

(P/F,8%,10)=2 .15 9

A、 324 B、 447 C、 507 D、 648

4、 某施工企业向银行借款 100 万元, 年利率 8%,半年复利计息一次, 第三年末

还本付息,则到期时企业需偿还银行( )万元。 C

A、 124.00 B、 125.97 C、 126.53 D、 158.69

B、(1+i/m) m-1 C、(1+i) m-i D、(1+i x m) m-iD施工

6、大型基坑石方开挖优先采用的爆破方法是( )爆破法。 B

A.浅孔 B.深孔 C.洞室 D.光面

7、用浆液灌入岩体裂隙中以提高岩体的整体性和抗变形能力的灌浆称为( )

灌浆。B

A.接缝 B.固结 C.接触 D.回填

8. 某土坝工程级别为 2级,该坝所在地区的设计地震烈度为 8 度,采用黏性土填 筑,其设计压实度应为( )。 C

A. 98% B.96 %〜98% C.100% D.98% 〜100%

9. ()是评价辗压混凝土压实质量的指标。 C

A.VC值 B.干湿度 C相对压实度 D均匀性

10. 水闸中()的作用是控制水位和流量,并兼有防渗防冲作用。 C A.上游连接段

B •下游连接段 C •闸室 D •翼墙

11 、高处作业时, 安全网应随着建筑物升高而提高, 安全网距离工作面的最大高 度不超过()

m。 B

A.2 B .3 C .4 D .5

12.在工程建设实施阶段, 依审批权限向主管部门提出主体工程开工申请报告的 是( )。 A

A.项目法人 B.监理单位 C.施工单位 D.质量监督机构

13、根据《水电建设工程质量管理暂行办法》,负责组织调查较大事故的单位是 ( )。 B

A.质量监督机构 B.项目法人 C•监理单位 D.项目主管部门

14.单元工程质量达不到合格规定, 但经加固补强并经鉴定达到设计要求, 其质 量可评为()。

B

A.不合格 B.合格 C•优良 D.优秀

15.根据《水利工程质量监督管理规定》 ,质量监督机构的兼职质量监督员可来 自承担该工程任务的( )单位。 A

A.招标代理 B监理 C设计

16.根据《水利工程设计概 (估)算编制规定》,施工企业进退场补贴费应在 ( ) )。ABCE 中列支。 C

A.定额编制管理费 B.企业管理费 C.间接费 D.现场管理费

17.水电工程已按批准的设计文件全部建成,并经()的运行考验后,应进行工 程竣工验收。 B

A. 3个月 B. —个洪水期 C.半年 D. 1年

18、 根据合同技术条款计量与支付规则, 超大件超过合同约定的限度时, 增加的 费用由()。

B

A.承包人承担B .发包人承担 C .监理人确定承担者 D .争议调解组确

定承担者

19. 根据《水法》规定,堤防工程护堤地属于( )。 B

A工程效益范围 B.工程管理范围 C.工程保护范围 D.工程行洪

范围

20.根据《工程建设标准强制性条文》 (水利工程部分)的规定,水闸钢筋混凝 土铺盖应( )。

A

A.按分块间隔浇筑 B .连续浇筑 C .按分块连续浇筑 D .浇筑后分块

二、多项选择题(共 1 0题,每题 2分。每题的备选项中,有 2个或 2个以 上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)

21.水工混凝土配合比设计参数包括( )等。 ADE

A.水灰比 B.水砂比 C.水石比 D.砂率 E.浆骨比

22、坝底扬压力由()之和构成。 AB

C.粘聚力 D.静水压力 E.动水压

A.渗透压力 B.浮托力

23. 土石方调配的原则包括( ) 。ACE

A.料尽其用 B.安全第一 C.时间匹配

D.施工便捷 E.容量适度

24.可采用( )做为排水设施。 ACD

A.块石 B.风化岩石 C•碎石 D.卵石 E.黏土

25.反击式水轮机按转轮区内水流相对于主轴流动方向的不同分为(

A.混流式 B.轴流式 C.斜流式 D.水斗式 E.贯流式

26.下列工作面上,禁止采用火花起爆的有()。 ABCD

A.深孔 B•竖井 C•倾角大于30°的斜井 D.有瓦斯和粉尘爆炸

危险的工作面 E.潮湿的坑道

27.经处理后不影响工程正常使用的质量问题包括( )。 ABCD

A.质量缺陷 B. —般质量事故 C.较大质量事故

D.重大质量事故 E.特大质量事故

28.根据《水利工程设计概(估)算编制规定》,建筑及安装工程费用中的税金 包括( )。 CDE

A.增值税 B•耕地占用税 C.城市维护建设税 D.教育费附加

E. 营业税

29.水利工程建设应急指挥部的应急救援基本队伍包括( )。 ABC

A.工程设施抢险队伍 B.专家咨询队伍 C.应急管理队伍

D.应急调度队伍 E.应急通讯队伍

30. 对达到一定规模的 ()的施工,承包人应编制专项施工方案。 BCDE

A.现场临时用电 B•吊装 C•爆破作业 D.围堰 E. 土石方开

三、案例分析题共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30

分)

(一)

某水利水电工程项目的原施工进度网络计划(双代号)如图 仆420151-6所示。 该工程总工期为 18个月。在上述网络计划中,工作 C、F、J 三项工作均为土方 工程,土方工程量分别为 7000m3、10000m3、6000m3,共计23000m3,土方单价 为15元/m3。合同中规定,土方工程量增加超出原估算工程量 25%时,新的土

方单价可从原来的15元/m3下降到13元/m3。合同约定机械每台闲置1天为800 元,每月以30天计;C、F、J实际工作量与计划工作量相同。 施工中发生如下事件:

事件1:施工中,由于施工单位施工设备调度原因, C、F、J工作需使用同一台7b=18(挖土机先后施工。

事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人 提出增加一项新的土方工程 N,该项工作要求在F工作结束以后开始,并在 G 工作开始前完成,以保证 G工作在E和N工作完成后开始施工。根据施工单位 提出并经监理机构审核批复,该项 N工作的土方工程量约为9000m3,施工时间 需要3个月。

事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土

机施工。

问题:

(1) 在不改变各工作历时的情况下,发生事件 1后,施工单位如何调整计划,使

设备闲置时间最少,且满足计划工期要求 ?

(2) 按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?

(3) 土方工程N完成后,施工单位提出如下索赔:

① 增加土方工程施工费用13. 5万元;

② 由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机 的闲置费用2.4万元;

③ 延长工期3个月。

施工单位上述索赔是否合理?说明理由。

答案要点:

(1) 增加土方工程N后,土方工程总费用计算如下:

① 增加N工作后,土方工程总量为:

3 23000+9000=32000m

② 超出原估算土方工程量百分比为:

3 ——x 100% = 000 39.13% >25%,土方单价应进行调整 圏 JF420151-6 ③ 超出25%的土方量为:

3 32000--23000 125% =3250m3

④ 土方工程的总费用为:

23000125%115+325013=47.35 万元

(2) 在C、F、J三项工作共用一台挖土机时, 将网络计划图1F400000-1调整 为图1F400000-2。计算出各项工作的 ES、EF和总工期(18个月)。因E、G工作 的时间为3个月,与F工作时间相等,所以安排挖土机按 兀 F J顺序施工可 使机械不闲置。

图 1F4 00000-2

(3) 分述如下:

① 施工单位提出增an 土方工程施工费用13.5万元不合理。

因为原土方工程总费用为:23000X15=345000元=34. 5万元。

增加土方工程N后,土方工程的总费用为47.35万元,故土方工程施工费用

可增加 47.35-34.5=12.85万元。

② 施工单位提出补偿挖土机的闲置费用 2.4万元合理。

增加了土方工作N后的网络计划见图 仆400000-3,安排挖土机 C* F N J 按顺序施工,由于N工作完成后到J工作的开始中间还需施工 G工作,所以造 成机械闲置1个月。应给予承包方施工机械闲置补偿费:

301800=24000 元=2.4 万元 计1鬥

10$ 12]
