(完整版)管线改迁方案

  • 格式:doc
  • 大小:55.00 KB
  • 文档页数:6

管线改迁方案

工程概况

本工程位于城市商业繁华区,规划红线范围外侧商场店铺林立,地下管线错 综复杂,工程范围内及周边地下管线有给排水、电力、电信等种类繁多,纵横交 错,埋深在地表下1.5 m〜4.7m不等。

管线保护目标

工程施工全过程中无地下管线责任事故发生。

地下管线处理程序

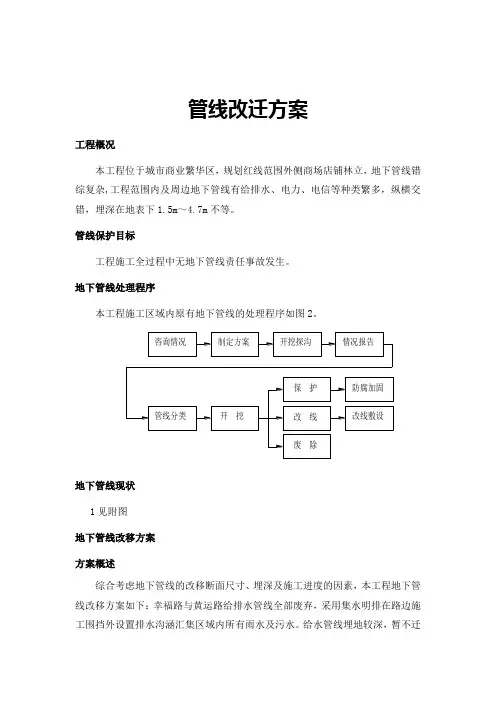

本工程施工区域内原有地下管线的处理程序如图 2。

地下管线现状

1见附图

地下管线改移方案

方案概述

综合考虑地下管线的改移断面尺寸、 埋深及施工进度的因素,本工程地下管 线改移方案如下:幸福路与黄运路给排水管线全部废弃, 采用集水明排在路边施 工围挡外设置排水沟涵汇集区域内所有雨水及污水。 给水管线埋地较深,暂不迁 移,采用分段截流,分段供水的方法,迁移不了的就地保护。 地下管线变形处理

(1)燃气管道 燃气管道一旦变形过大, 会造成破损或接头脱落, 燃气泄露。 发现泄露后应 立即切断附近施工用电、用火,现场进行紧急处理,再通知相关部门进行维修。

管道造成破损的, 可先采用管箍或管卡进行包裹处理, 街头脱落的可将接头 回复原位,在管口缠上密封胶带。

处理后应查明管道破损或接头脱落的原因,排除危害物,再进行管道复位。 施工过程中应避免管道弯曲过大, 管道恢复后对管道四周基础进行加固, 避免再 次移位。

(2)自来水管道 自来水管道破损可使用快速接头处理。

自来水管道在管道错动较大时, 容易出现接头漏水, 可将管道调直后, 有快 干水泥封堵接头部位, 直到无水渗出再进行处理。 拐弯处还需要重新制作支墩固 定。

(3)污水管 污水管处理可参照自来水,接头部位也可采用注入聚氨酯堵漏。

(4)电力管线 电力电缆发生泄露时应立即疏散附近人员,在安全距离外设置好警示装置, 禁止靠近,并联系供电部门切断电源后进行维修。

(5)其他管线 其他管线发现损坏时应保护好现场, 避免人员靠近, 同时联系相关部门进行 维修。安全。

管理组织措施

为了做好公用管线保护工作, 强化“谁承包、 谁负责”的原则, 本工程实行 公用管线保护责任制,项目经理部经理为本工程的公用管线保护责任人。

(1)明确项目地下管线工作的责任人和专职管线保护监督员,熟悉周边地

下管线原始及改移后埋设情况, 并在施工平面图上详细标明, 同时根据施工需求 及时提出具体的保护措施。

(2)坚持按照政府有关要求办理有关手续和对管线的监护,要求有关单位 进行现场交底监护工作。

(3)对需进行加固保护的管线,召开管线协调会,拟定加固方案。工程施 工中,严格按照确定的管线加固方案进行实施。 并有管线监护人员和施工单位专 职管线监护员进行双监护。出现问题,立即停止施工,并上报业主及有关单位。

(4)进行信息化施工,严格执行信息反溃机制,加强对因施工而影响范围 的构筑物和地下管线动态变化的监控, 根据监测数据变化的情况, 及时调整施工 方案,确保道路与地下管线的正常运行。

(5)定期召开与有关管线单位的配合会,随时掌握有关管线的情况,为施 工服务。

(6)在施工过程中,遇到管线有异常现象或管位有差异,可能对地下管线 的安全和维修产生影响时应立即停止施工, 同时与相关管线单位联系, 落实保护 管线的措施后方可继续施工。

(7)施工时,施工管理人员必须向现场施工人员作好保护地下管线的交底 工作,如因管理不善, 措施不当而造成管线事故的有关人员, 公司将进行严格处 理,以确保地下管线和构筑物的安全。

其他保护措施

(1)电气、焊接等容易产生火花的施工场地与燃气管道应保证安全距离。

(2)在管线位置设置明显标志牌,防止碰撞管线,尽量避免重型机械和车 辆靠近。

(3)在管线外侧设置截排水沟,减少地面水流渗入,避免土体浸水沉降, 造成管线破坏。

(4)有条件的情况下应配备各种检测仪器,对燃气泄露、电力泄露等进行 重点检查,尽早发现问题。

(5)设置专人负责管线日常巡查工作,发现问题及时处理,并形成纪录。

(6)与相关部门保持密切联系,一旦出现问题,尽快通报,协商处理方案, 进行问题处理。

7)管道处理施工需委托专业的施工单位进行,保证施工质量和安全宿迁市幸福路转盘过街通道

地下人防工程

场 线

编制人: __________________

审核人: __________________ 日期: ____________________
