旋挖钻机成孔灌注桩施工工艺工法(湿挖)
- 格式:pdf
- 大小:359.38 KB
- 文档页数:20
旋挖成孔灌注桩施工工艺16.1材料要求16.1.1 预拌混凝土强度、抗渗及抗腐蚀等指标应符合设计要求,坍落度宜为180mm~220mm,水泥用量不宜少于360kg/m3,含砂率宜为40%~50%。
和易性、凝结时间应满足施工要求。
16.1.2 钢筋的品种和规格均应符合设计要求,并有出厂合格证及复试合格报告。
16.1.3 垫块可采用混凝土轮式垫块、钢筋桥式保护层或塑料卡块。
16.1.4 膨润土、植物胶、钠羧甲基纤维素、纯碱、烧碱等稳定液材料等应符合要求。
16.1.5 掺入外加剂应与水泥有良好的适用性,其种类和掺入量应经试验确定,宜优先选用液态外加剂。
16.2主要机具16.2.1 主要机具包括旋挖钻机、起吊设备、泥浆设备及钢筋笼制笼机等设备。
16.2.2 旋挖钻机宜根据灌注桩设计参数、地质条件、场地条件和施工要求等合理选用。
常用旋挖钻机主要技术参数见表16.2.2。
表16.2.2常用旋挖钻机主要技术性能参数表钻机型号发动机功率(kw)动力头扭矩(kN·m) 主卷扬提拔力(kN)副卷扬提拔力(kN)最大钻深(m)最大孔径(mm)工作重量(t)BG25C 224 237 200/250 80/100 57 1900 76 BG30 354 270 250/317 80/100 70 2200 100 BG26 224/2100 260 230/295 80/100 65 2200 86.5 BG38 354/1800 380 290/370 100/125 91 3000 135 BG39 403 390 400 100/125 92 3600 150 SR220Ⅱ250 250 240 110 70 2300 71 SR220C 250 250 240 110 67 2300 70 SR250 250 285 256 110 70 2300 72 TR220D 213 220 200 110 65 2000 65 TR250D 250 261 240 110 80 2500 73 TR280DH 261 290 250 110 85 2500 67 TR360D 305 320 300 120 95 2500 105 TR550C 412 520 440 130 130 4000 172 XR220 246 220 200 80 65 2000 70 XR250 298 250 230 100 70 2500 80 TRM140 192 140 150 76 40~50 1600 45 TRM200 224 200 200 90 45~60 2000 65 SD10-Ⅰ125 100 140 50 40 1400 40SD10-Ⅱ125 100 140 50 50 1400 48 SD10-Ⅲ125 20 140 50 100 1400 40 Sd20 194 194 180 75 60 2000 65 SD28 263 286 250 75 80 2400 86 SD25W 221 250 250 75 75 2000 65.5 FR618 194 180 165 80 55 1500 55 FR626 250 250 250 100 70 2500 69 R160 205 180 180 70 52 1800 58 R200 224 210 200 100 60 2000 65 R260 354 260 250 100 80 2200 82 R400 400 398 360 140 100 3000 110 ZR280A 261 280 274 110 86 2500 80 ZR280B 261 280 283 110 86 2500 8816.2.3 钻杆宜依据地层条件和设计桩型选用。
旋挖成孔灌注桩施工方案一、前期准备1.确定施工位置和桩基设计要求,包括桩长、桩径、桩间距等参数。
2.了解地质情况,包括土层分布、地下水位、地层稳定性等。
3.准备施工机械和工具,包括挖掘机、旋挖钻机、测量仪器、振捣器等。
4.组织人员进行技术培训和安全教育,确保施工人员具备必要的技能和安全意识。
二、施工工艺1.确定桩基位置并进行标志。
2.挖掘挖坑,在桩基位置上开挖一个坑,坑底应平整,坑壁应垂直。
3.安装旋挖钻机,将旋挖钻机的钻头放入挖坑底部,开始钻孔。
钻孔时应保持垂直,并按照设计要求进行施工。
4.钻孔完成后,使用振捣器振捣孔底,使其坚实紧实。
5.准备混凝土,按照设计要求配置混凝土配合比。
6.将混凝土泵送到孔内,同时使用搅拌器搅拌孔内的混凝土,确保孔内混凝土均匀一致。
7.进行灌注,将混凝土不断地泵入孔内,同时用搅拌器搅拌混凝土,使其充分密实。
8.当混凝土超过孔口时,使用振捣器逐层振实,确保混凝土均匀分布并达到设计要求。
三、技术要点1.钻孔过程中,要保持孔壁的垂直度和圆度,避免出现倾斜和变形。
2.钻孔时应注重监测孔径和钻进孔壁的阻力变化,及时调整钻机参数,确保钻孔顺利进行。
3.灌注过程中,要注意控制灌注速度,尽量避免出现孔内混凝土浆液分层和空洞。
4.振捣过程中,要适时停止振捣,以免产生过度湿度和过强振动的不良效果。
5.完成施工后,应对成孔灌注桩进行检查和验收,确保施工质量符合要求。
以上是对旋挖成孔灌注桩施工方案的详细介绍。
在实际施工中,要根据具体情况进行调整和改进,以确保施工质量和安全。
最后,施工完成后应进行桩基的质量检测和验收,确保达到设计要求和使用要求。
机械旋挖成孔灌注桩施工工艺旋挖成孔是一种具有低噪音、低振动、扭矩大、成孔速度快、自带动力、无泥浆循环等特点的施工方法,适用于对噪音、振动、泥浆污染要求严格的场地施工。
除基岩、漂石等地层外,一般地层均可用旋挖方法成孔,成孔直径一般为600~3000mm,一般最大孔深达76m。
旋挖成孔多用于大型建(构)筑物(如大型立交桥、工业与民用建筑)基础桩、抗浮桩及用于基坑支护的护坡桩等。
在旋挖成孔施工中,预搅拌混凝土的坍落度一般要求为180~200mm,和易性及标号符合设计要求,常用标号为C20~C40.钢筋品种和规格均符合设计要求,并有出厂合格证及复试合格报告。
垫块可以用1:3水泥砂浆埋22#火烧丝提前预制或用水泥砂浆做成轻式预制块或采用塑料卡。
火烧丝规格为18~22#,盖板则用于盖孔使用。
钻机耗材需要使用液压油、齿轮油、润滑油、柴油、钢丝绳、斗齿、齿座、销垫等符合要求的材料,泥浆制备材料也需要使用膨润土、纯碱、外加剂等符合要求的材料。
在旋挖成孔施工中,一般采用进口或国产旋挖钻机及与之相配套的各类钻头、泥浆泵、泥浆管、导管、电焊机、测绳等。
目前国内常用旋挖钻机主要有意大利R-208、R-312、R-412、R-516、R-618、R-622、R-725、R-825、R-930,德国BG-15、BG-18、BG-22、BG-25及日本的旋挖钻机。
旋挖钻机常用钻杆有传动键伸缩式圆钻杆和伸缩式方钻杆,传动键伸缩式圆钻杆双分为机锁式、摩阻式和多锁式。
旋挖钻机常用钻斗有:底开式钻斗、半合式钻斗、销定式钻斗,其中底开式最为常见,分为普通单盖和捞砂双层底式。
4斗齿:常用的斗齿分为楔形和弯角齿套两种,切削角度在35º~55º之间。
小切削角度适用于软土层钻进,而弯角齿套的切削角度为60º~70º,适用于硬土层钻进。
5导管:钢导管应该采用厚壁丝扣连接,规格有200、250、300、350等,并且密封性良好。
旋挖钻孔(湿式)灌注桩施工旋挖钻机因其施工速度快、成孔质量高、环境污染小、操作灵活方便、安全性能高及适用性强等诸多优势,已成为工程界钻孔灌注桩施工的主要成孔设备。
旋挖钻孔灌注桩目前广泛应用于铁路、公路桥梁、市政建设、高层建筑等地基基础工程。
旋挖钻机二战以前在美国问世,二战之后在欧洲得到发展,80年代初我国开始从日本、美国引进其核心技术并进行消化吸收.其主要适于砂土、粘性土、粉质土等土层施工,在灌注桩、连续墙、基础加固等多种地基基础施工中得到广泛应用。
旋挖钻孔灌注桩主要分为干式旋挖工法和静态泥浆护壁的湿式旋挖工法.现我根据多年的现场施工管理经验浅略的谈一下静态泥浆护壁的湿式旋挖工法施工中存在和应该注意的问题。

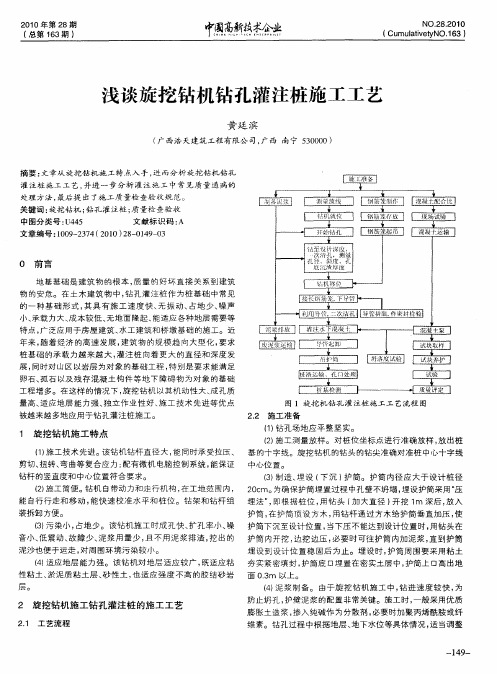

一、旋挖桩施工工艺施工工艺:桩基定位→埋设钢护筒→泥浆制作→钻机就位→钻进取土→清渣→钢筋笼制安→导管安装插入→水下混凝土灌注→拔出护筒。
1、桩基定位.根据施工给定的坐标点将轴线坐标控制点引到不受施工影响的固定位置,同时用全站仪或经纬仪测定轴线细部位置,按桩基施工平面尺寸确定各桩桩心及原始地面标高,并埋设钢筋(长度25cm—30cm),并撒石灰标识线;同时通知甲方现场人员、监理人员、相关工程技术人员进行桩位,原始地面标高的复核.2、埋设钢护筒。
护筒埋设应按原桩位中心位置标注“十"字型定位,在不影响护筒埋设的情况下,将控制定位点引出.护筒要埋正,埋设长度根据现场土质情况确定,并尽量深埋、牢埋,周边填土药分层夯实。
护筒上沿应高出地面(约10cm),护筒口中心要尽量与桩基放线中心重合,偏差≦5cm,并在此复核桩基的坐标及原始地面标高.3、泥浆制作.根据施工场地具体情况设置泥浆池,采用自然造浆法根据施工土质具体情况制作泥浆.准备泥浆泵运输泥浆,泥浆输送管道不能有裂缝,防止泥浆泄露污染施工场地。
同时采用导流管道将旋挖机提出桩孔的泥浆导入泥浆池,重复利用泥浆,防止泥浆在施工现场四处流淌。
4、钻机就位。
湿作业旋挖钻孔灌注桩的施工工艺浅析一、前言随着城市建设的发展,城市建设用地日趋紧张,大型、枢纽性市政设施项目和高层、超高层建筑物大量建设,对建设基础工程技术、工艺提出了更高的要求。
旋挖钻孔灌注桩基施工工艺,作为成都市区域内普遍运用的桩基工艺,已经基本替代了沿袭多年的人工挖孔桩基施工工艺。
旋挖钻孔灌注桩的施工工艺与传统的人工挖孔桩基施工工艺相比,具有安全、高效、性价比高等优点。
人工挖孔桩基施工工艺安全隐患多,主要有遇淤泥难处理、孔壁坍塌、孔口坠落、孔内窒息、高处坠落、孔内触电等,国内大部分省份已经将人工挖孔桩工艺限制使用,特别是深桩(超过16米)施工将需组织专家论证。
由于成都市区域地下水位较高,致使大多数桩基工程桩身有部分位于地下水位以下,所以成都市区域内普遍运用湿作业旋挖钻孔作为桩基成孔方式。
虽然湿作业旋挖钻孔灌注桩施工工艺现在已经十分成熟,但是在施工中一些不符合规范标准的操作屡见不鲜,也由此导致了许多问题,轻则造成施工质量不达标准、施工企业成本增加,重则危及作业人员生命、酿成重大安全事故。
因此严格编写施工方案和计划,严格按照国家和地方的规范、标准进行施工,严格控制施工风险和隐患在湿作业旋挖钻孔灌注桩施工过程中尤为重要。
二、施工特点(一)自动化程度高:钻机设备为全液压驱动,电脑控制,能精确定位钻孔、自动校正钻孔垂直度和自动量测钻孔深度,最大限度地保证钻孔质量。
(二)功效高、成孔速度快:该机械工效是循环钻机、冲击钻机成孔的15~20倍,是人工开挖成孔的30~40倍。
(三)开工条件要求少:由于设备为柴油动力,在施工前期的现场施工用电未解决的情况下也可进行钻孔作业,并排除了动力电缆造成的安全隐患。
因为采用泥浆护壁而不需要进行施工降水。
另外该设备为履带底盘,机动灵活,适合于各种施工现场。
这些优势都保证了该设备比其他施工方式提前进行施工作业。
为施工进度合理组织、科学计划提供了有利条件。
(四)安全隐患小:比起人工挖孔施工点多、面宽、风险大、管理难的施工工艺,引发安全事故的隐患隐蔽性强而不易容易被发现和及时消除,该机械成孔施工工艺施工点集中、范围窄、危害性小,引发安全事故的隐患容易被发现和解决。
旋挖钻孔灌注桩施工工法1、前言旋挖钻孔灌注桩又称正反循环成孔灌筑桩,是用钻机在聚合物泥浆护壁条件下,慢速钻进,钻孔出土由筒型钻具带出,旋挖成孔的混凝土灌筑桩。
最近几年,旋挖钻孔灌注桩在我国逐渐被认识和应用,并开始引领桩孔施工领域。
本工法通过对大量工程施工经验进行总结应用,实践证明取得了良好的效果。
2、特点2.1使用本工法具有施工速度快,钻孔垂直度精度高,自动化程度高,不使用电力;2.2使用本工法成孔泥皮薄效果好,质量可靠;2.3本工法泥浆用量少,钻孔出土主要以渣土形式存放,便于清除运输,与其它钻孔工艺比较可以节约大量的泥浆运费,有利于环境保护和雨季施工。
3、适用范围本工法一般适用与粘土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层的桩基施工。
4、工艺原理主要是其成孔工艺与其它桩基不同,旋挖钻机的钻进工艺旋挖钻机采用静态泥浆护壁钻斗取土的工艺(当然也有干土直接取土工艺,视工地现场地层条件而定),是一种无冲洗介质循环的钻进方法,但钻进时为保护孔壁稳定,孔内要注满优质泥浆(稳定液)。
旋挖钻机工作时能原地作整体回转运动。
旋挖钻机钻孔取土时,依靠钻杆和钻头自重切入土层,斜向斗齿在钻斗回转时切下土块向斗内推进而完成钻取土;遇硬土时,自重力不足以使斗齿切入土层,此时可通过加压油缸对钻杆加压,强行将斗齿切入土中,完成钻孔取土。
钻斗内装满土后,由起重机提升钻杆及钻斗至地面,拉动钻斗上的开关即打开底门,钻斗内的土依靠自重作用自动排出。
钻杆向下放关好斗门,再回转到孔内进行下一斗的挖掘。
旋挖钻机行走机动、灵活,终孔后能快速的移位或至下一桩位施工。
旋挖式钻孔工艺是在螺旋钻孔、回转斗钻孔、大锅锥钻孔工艺的基础上,综合吸收各种成孔工艺优势发展起来的一种新型成孔工艺。
由于采用泥浆护壁,它使旋挖式钻孔工艺从单纯在地下水位以上土层中使用,发展到地下水位以下土层中使用。
旋挖式成孔工艺是非水介质取土成孔,钻孔出土由钻头直接带出,不依靠泥浆输送。
旋挖钻成孔灌注桩施工工艺摘要:本文就新工艺旋挖钻孔灌注桩(干灌)的工艺工法进行了探索性研究。
本文通过重库阿高速工程实例重点阐述了钻孔灌注桩的工艺流程,其中常见问题的处理。
关键词:钻孔灌注桩干钻旋挖钻钻孔灌注桩(干灌法)就是不采用泥浆护壁的情况下进行的钻孔灌注作业,在严重干旱的西北戈壁滩此种工艺能大大降低工程成本,增快施工进度。
但是施工过程中的施工工艺不当往往造成塌孔,扩孔,孔底沉渣过厚等严重病害,故本文主要对这一工艺流程做出简诉。
1、旋挖钻成孔灌注桩工艺流程现场调查→测量放线及埋设桩位→开挖地面表层土埋设钢护筒→检查桩中心轴线→钻机就位及钻进→成孔检查→清孔→吊放钢筋笼→安装砼导管→灌筑砼→桩成品检测、验收2、施工前准备1、测量放样及埋设桩位(施工步骤)1.1、复核全桥的桩位坐标,确认设计图纸提供的桩位数据。
1.2、排桩护桩放样与护桩埋设:沿桥宽方向一次放出整排护桩桩位,沿桥长方向放出两排护桩桩位.●当进行下一排桩基施工时可利用上一排排桩护桩。
排桩护桩为木桩,桩顶钉钉,高度80cm,埋入地下45cm,并用砂浆或素混凝土保护。
1.3、单桩护桩放样与护桩埋设:●沿桩中心呈“十”字型引出四个桩位点用来控制桩位,作为单桩护桩●单桩护桩采用木桩(3cm×3cm),桩顶钉钉,高度80cm,埋入地下45cm,并用砂浆或素混凝土保护。
3、施工流程护筒的制作与埋设1、护筒制作护筒采用钢质护筒,4m以内的护筒,采用厚不小于5mm后的钢板制作,顶部、中部和底部加焊5mm厚15cm高加强圈;长度大于4m的钢护筒,采用厚不小于6mm厚钢板制作,顶部、中部和底部分别加焊6mm厚15cm高加强圈,护筒钢板接头焊接密实、饱满,不得漏浆。
制作时,钢护筒的内径比桩径大200 -400mm。
2、护筒埋设钢护筒埋置高出施工地面0.3m。
护筒埋设:2.1、埋设护筒采用挖坑法,由吊车安放。
2.2、测量队对要埋设护筒的桩位进行放样,现场技术人员复核,旋挖钻机钻头中心对准桩位中心挖孔扩孔,所挖孔直径为护筒直径加40cm,挖孔深度为护筒长度。
旋挖钻孔水下灌注桩施工工法中铁六局集团有限公司1.前言随着我国交通基础设施建设的迅速发展,钻孔桩作为一种基础形式以其适应性强,成本适中,施工简便等特点仍被广泛的应用于桥梁及其他工程领域。
钻孔桩造孔方法有以下三种:冲击造孔、冲抓造孔、旋转造孔。
其中采用旋挖钻机进行的钻孔桩施工因其机动灵活,施工效率高及多功能等特点已被广泛应用于各种钻孔灌注桩工程。
2.工法特点2.1 采用旋挖钻机可适用于多种地质,如填土层、粘土层、粉土层、淤泥层、沙土层以及含有部分卵石、碎石的地层。
采用岩心钻头,还可嵌入岩层。
2.2旋挖钻机拥有自行底盘,可以自主转移机位,施工效率高。
2.3选择不同的工作附件,便可做到一机多用,。
2.4 施工作业范围小,适合工作面狭窄地域施工。
2.5设备先进自动化程度高,成孔质量高。
3.适用范围地质复杂,作业面狭窄的地域。
适用公路、铁路、桥梁及其他结构物的桩基施工。
4.工艺原理旋挖钻机的水下灌注砼成桩工艺包括成孔和成桩两大过程。
成孔采用旋挖钻机钻取渣土,泥浆护壁进行施工;成桩利用钻孔灌注漏斗采用快速卡口垂直导管提升法灌注桩身水下混凝土。
5.施工工艺流程及操作要点5.1施工工艺流程5.2操作要点5.2.1 旋挖钻机成孔施工方法1、施工准备(1)技术准备:按照施工设计图纸的要求,编制施工方案,准备施工机械设备。
清除杂物、淤泥,平整桩基范围内的场地并压实。
(2)施工放样:复测控制点及控制网和导线,测放墩位和桩位。
(3)场地平整和施工便道:合理布置施工便道,与钻孔位置保持一定的距离,满足施工需要亦不影响孔壁稳定。
平整墩位处场地,当墩位处于河沟内时,采用尼龙编织袋围堰筑岛。
(4)孔位探测:首先在孔位处挖2m深的检查坑,检查孔位地下是否有管线、光缆或其他物体,若有,及时通知监理工程师确认,并协商解决办法,进行妥善处理。
(5)检修调试机械设备:对钻孔机械、泥浆设备、桩体砼灌注设备、砼拌合及运输设备等进行维修、调试。
旋挖钻机成孔灌注桩施工工艺工法下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!旋挖钻机成孔灌注桩施工工艺工法在建筑工程中,桩基施工是至关重要的一环,而旋挖钻机成孔灌注桩是一种常见的桩基工程施工方式。
旋挖钻机成孔灌注桩施工作业指导书(湿挖)1.适用范围本作业指导书适用于库阿高速公路工程地质条件良好,且桩基深度内未见地下水的素填土层、亚粘土层、亚砂土层、亚粘土夹粉细砂层,强风化泥质粉砂岩层,弱风化泥质粉砂岩层、夹有卵石的砂砾地质土层等的桩基施工。
2.编制主要应用标准和规范2.1 《公路桥涵设计通用规范》JTG D60-20042.2 《公路桥涵地基与基础设计规范》JTG D63-20072.3 《公路桥涵施工技术规范》JTJ 041-20002.4 《公路工程质量检验评定标准》JTG F80/1-20042.5 《公路工程施工安全技术规程》JTJ 076-953、施工准备3.1、技术准备3.1.1、熟悉和分析施工现场的地质、水文资料,由中交指挥部总工程师组织工程设计部、工程管理部、安全质量部等相关部门向各分指挥部总工就承包合同有关条款、设计图、设计文件、施工技术规范和质量要求、使用的施工方法和材质要求等进行交底。
分指总工向分指各部门、现场负责人及技术员就以下内容进行交底。
⑴合同中有关施工技术管理和监理办法,合同条款规定的法律、经济责任和工期。
⑵设计文件、施工图及说明要点等内容。
⑶分部、分项工程的施工特点,质量要求。
⑷施工技术方案。
⑸工程合同技术规范、使用的工法或工艺操作规程。
⑹材料的特性、技术要求及节约措施。
⑺季节性施工措施。
⑻各单位在施工中的协调配合、机械设备组合、交叉作业及注意事项。
⑼试验工程项目的技术标准和采用的规程。
⑽适应工程内容的科研项目、四新项目和先进技术、推广应用的技术要求。
⑾、安全、文明、环保施工具体要求。
由现场主管技术员配合分指工程部向现场施工班组、施工人员进行技术、操作、安全、环保交底, 确保施工过程的工程质量和人身安全。
3.1.2、熟悉施工现场环境,排查清施工区域内的地下管线(管道、电缆)、地下构筑物、危险建筑等的分布情况。
本工程危险源包括:高空坠落、物体打击、触电、溺水、机械伤害、坍塌、中毒、火灾、职业病等。
3.1.3、砼配合比设计及试验:按砼设计强度要求,分别做水下砼配合比及普通砼配合比的试验室配合比、施工配合比,满足钻孔桩灌注砼的要求。
3.1.4、测量准备:沿路线方向300~500米距离,埋设水准点2个,导线点1个。
3.2、机具准备3.2.1、钻孔设备: 150型、200型、220型、250型全液压旋挖钻机等。
3.2.2配套设备:挖掘机、装载机、吊车、钻渣运输车各1台、钢护筒(每台钻机配2个)、潜水泵、泥浆泵等。
3.2.3安全设备:防水照明灯、安全帽、防护网等。
3.2.4 混凝土灌注设备:砼拌和站、砼运输车、导管、下料斗等。
3.2.5 钢筋加工、安装设备:钢筋笼成套加工设备、电焊机等。
3.2.6试验检测设备:抗压强度试模3组、坍落度筒1套、温度计2支(量程0-100℃)等。
3.3、材料准备原材料:水泥、石子、砂、钢筋等由分指试验人员按规定进行检验,并报驻地办监理工程师检验,确保原材料质量符合相应标准。
3.4、作业条件3.4.1 开钻前场地应完成三通一平,即路通、水通、电通、场地平整。
场地平整采用装载机平整,人工配合。
旋挖钻机作业场地平整尺寸为10米×10米,平整后用装载机轮胎进行碾压,地基不好处对作业面换填处理,压路机碾压,以满足钻孔设备的稳定性要求。
①、施工前,根据主要施工过程存在的不安全因素特点,进行危险源辨识。
②、在施工现场设置“四牌一图”,即工程概况牌(200×1500mm),工程公示牌(2000×1500mm),安全、质量、环保目标公示牌(2000×1500mm),施工标识牌(800×600mm)及施工平面布置图(2000×1500mm)。
③、施工现场用电采用三相五线制系统和三级配电二级保护方式,工作接地电阻值不得大于4Ω;供电线路始端、末端必须做重复接地。
用电设备实行“一机一闸一漏一箱”制;不得用一个开关直接控制两台以上的用电设备。
④、用装载机及时清理钻渣,保证施工现场道路畅通。
3.4.2挖好2倍孔体积的泥浆池,完善孔口四周排水系统,做好孔口的围护。
3.4.3人员配备及技能培训①人员配备:工区长一名,技术主管一名,技术员一名,专职安全质检人员一名,测量、试验人员每工区各配置五名。
②、技能培训●培训方式:采用会议、授课、观看影像资料及考察观摩的形式。
●培训内容:施工工艺工法、技术标准、安全文明环保施工要求。
4、施工工艺、工法4.1、工艺流程现场调查→测量放线及定桩位→配制泥浆→开挖地面表层土埋设钢护筒→检查桩中心轴线→钻机就位及钻进→成孔检查→清孔→吊放钢筋笼→安装砼导管→灌筑水下砼→桩成品检测、验收以上所有流程须经监理全过程监控。
4.2、施工方法及施工要点4.2.1、测量放样及定桩位(施工步骤)①、复核全桥的桩位坐标,确认设计图纸提供的桩位数据。
②、排桩护桩放样与护桩埋设:●由专职测量人员采用全站仪或GPS对桩位采用坐标法进行实地放样。
●沿桥宽方向一次放出整排护桩桩位,沿桥长方向放出两排护桩桩位(如图1).●当进行下一排桩基施工时可利用上一排排桩护桩。
排桩护桩为木桩,桩顶钉钉,高度80cm,埋入地下45cm,并用砂浆或素混凝土保护。
③单桩护桩放样与护桩埋设:●沿桩中心呈“十”字型引出四个桩位点用来控制桩位,作为单桩护桩●单桩护桩采用木桩(3cm×3cm),桩顶钉钉,高度80cm,埋入地下45cm,并用砂浆或素混凝土保护。
④检测:●自检:现场技术员用几何尺寸方法复核桩位,每天对桩位护桩复核一次,若护桩被破坏或发生位移及时通知测量人员进行复测。
●监理检测:桩位放样完成,经现场技术人员检查无误后及时报请监理工程师复核,监理工程师用全站仪采用坐标法对桩位进行符合,无误后进行护筒埋设工作。
图1 排桩护桩示意图图2 单桩护桩示意图(3cm×3cm)4.2.2、配制泥浆①、工地试验确定泥浆配合比,通过试验确泥浆配合比为:水:粘土:膨润土=1:0.4:0.08(质量比);②、计算桩孔体积,挖2倍桩孔体积的泥浆池;③、根据泥浆配合比,在泥浆池中加入水、粘土、膨润土,用挖掘机搅拌至均匀。
④、通知试验室,检测泥浆相对密度、粘度、含砂率、胶体率、PH各项指标,合格后方可使用。
泥浆各项指标如下:钻孔方法相对密度g/cm3粘度Ts胶体率%含砂率%PH值旋挖钻 1.05~1.15大于17大等于95不大于2大于6.5⑤、注意事项:泥浆配制前在泥浆池底部和四周铺设塑料布,防止泥浆渗漏。
钻孔过程中每进尺5—10米时测定泥浆各项技术指标,不满足要求时及时调整,保持各项指标符合要求。
4.2.3、护筒的制作与埋设①、护筒制作护筒采用钢质护筒,4m以内的护筒,采用厚不小于5mm后的钢板制作,顶部、中部和底部加焊5mm厚15cm高加强圈;长度大于4m的钢护筒,采用厚不小于6mm厚钢板制作,顶部、中部和底部分别加焊6mm厚15cm高加强圈,护筒钢板接头焊接密实、饱满,不得漏浆。
制作时,钢护筒的内径比桩径大200 -400mm。
②、护筒埋设钢护筒埋置高出施工地面0.3m;若桩孔在河流中,应将钢护筒埋置至较坚硬密实的土层中深0.5m以上;钢护筒顶高出施工水位或地下水位1.5m,并高出施工地面0.3m。
护筒埋设:①、埋设护筒采用挖坑法,由吊车安放。
②测量队对要埋设护筒的桩位进行放样,现场技术人员复核,旋挖钻机钻头中心对准桩位中心挖孔扩孔,所挖孔直径为护筒直径加40cm,挖孔深度为护筒长度。
③、在孔内回填30—50cm粘土,并用旋挖钻钻头夯击密实。
④、利用护桩拉线绳定出桩位中心,再用线锤将桩位中心点引至孔底。
⑤、用吊车吊放护筒至空内,用线绳连接护筒顶部,吊垂线,用吊车挪动护筒,使护筒中心基本与桩位中心重合,其偏差不大于3cm。
⑥、护筒位置确定后,吊垂线,用钢卷尺量测护筒顶部、中部、底部距离垂线的距离,检查护筒的竖直度。
护筒斜度不大于1%。
⑦、符合要求后在护筒周围对称填土,对称夯实。
⑧、四周夯填完成后,再次检测护筒的中心位置和竖直度。
⑨、测量护筒顶高程,根据桩顶设计高,计算桩孔需挖的深度。
4.2.4、钻机就位及钻孔①、确定钻机位置,在钻机位置四周洒白灰线标记。
②、标记位置,定位。
将旋挖钻机开至白灰线标记位置,不再挪动。
③、连接护桩、拉十字线调整钻头中心对准桩位中心。
通过钻机自身的仪器设备调整好钻杆、桅杆的竖直度并锁定。
④、开始钻孔作业,钻进时应先慢后快,开始每次进尺为40-50cm,确认地下是否不利地层,进尺5米后如钻进正常,可适当加大进尺,每次控制在70-90cm。
⑤、成孔、成孔检查●成孔达到设计标高后,对孔深、孔径、孔壁垂直度、沉淀厚度等进行检查,检测前准备好检测工具,测绳、检孔器等。
检孔器应按如下要求制作:●检孔器的外径D为钢筋笼直径加10cm,长度为6D(D为孔径,检孔器的加工执行钢筋加工及安装作业指导书)。
检孔器长度一览表桩径 1.0 1.1 1.2 1.3 1.4 1.5 1.6 1.7检孔器长6.0 6.67.2 7.88.49.0 9.6 10.2度●标定测绳,测绳采用钢丝测绳,20米以内测锤重2Kg,20米以上测锤重3Kg。
●测量护筒顶标高,根据桩顶设计标高计算孔深。
以护筒顶面为基准面,用测绳测量孔深并记录,测量时测量五处(中心一处,四周对应护桩各测量一处)孔深按最小测量值,当最小测量值小于设计孔深时继续钻进。
现场技术人员应严格控制孔深,不得用超钻代替钻渣沉淀。
●用检孔器检测孔径和孔的竖直度,检孔器对中后在孔内靠自重下沉,不借助其他外力顺利下至孔底,不停顿,证明钻孔符合规范及设计要求,如不能顺利下至孔底时,用钻机进行扩孔处理。
●检测标准:孔深、孔径不小于设计规定;钻孔倾斜度误差不大于1%;沉渣厚度符合设计规定:对于直径≤1.5m的桩,≤300mm;对于直径>1.5m的桩或桩长>40m或土质较差的桩,≤500mm。
桩位误差不大于50mm。
钻孔过程中钻机操作要领和注意事项:①、在钻进过程中应时刻注意钻机仪表,如仪表显示竖直度有变化,应及时进行调整,调整后钻进。
②、钻孔过程中每进尺5—10米时测定泥浆各项技术指标,不满足要求时及时调整。
③、钻进过程中生成的泥浆,导入泥浆沉淀池,沉淀后循环使用,施工完成后用泥浆车将其运至指定地点以防对环境造成污染。
④、钻进过程中注意孔内水压差。
⑤、钻进时记录每次的进尺深度并及时填写钻孔施工记录,交接班时应交待钻进情况及下一班的注意事项。
⑥、因故停钻时,孔口应护盖,严禁钻头留在孔内,以防埋钻。
同时保持孔内有规定的水头(即应高于地下水位或空外水位1.0-2.0m)和要求的泥浆浓度、粘度,以防坍孔。
⑦、旋挖钻孔应超挖30cm,以保证桩长,同排桩超挖深度应基本一致,要控制在±5cm以内。
