南京长江第五大桥北接线D1标工程承包单位:南京东部路桥工程有限公司合同号: D1监理单位:南京交通建设项目管理有限责任公司编号:施工技术交底记录表C-14二、承台施工方法及工艺流程1、测量放样1.1测量组施工前认真复核桩位坐标,根据导线点控制成果以及承台布置形式,按墩台各桩坐标,利用全站仪放出各桩位的准确位置,准确测量桩位的中心和地面标高。
复核无误后,进行承台(系梁)放样,放出承台(系梁)的四角位置,根据承台四角位置确定开挖控制边线。
1.2呈报放样资料,报监理工程师检验,报验合格后,方可施工。
围檩+角撑+对撑:双拼200mm工字钢20#a钢板桩大样图h高度:200mmb腿宽:73mmd腰厚:7mm开挖承台平面图2.开挖时现场应有专人指挥,边开挖边检查基坑壁安全,发现基坑渗水应立即处理。
3.承台开挖采用挖掘机开挖,人工配合清底。
挖出土方采用自卸汽车外弃。
自卸汽车停放在基坑边缘2m以外。
4.基底预留30cm土层采用小型挖掘机开挖人工配合清底,减少对原地基的扰动。
基坑防护与排水图4、凿除桩头及承台检测基坑开挖结束后,人工清理至承台垫层设计底高程。
报监理工程师验槽,复核开挖底高程。
按照设计图纸将桩顶砼凿至桩顶设计高程(即承台底高程以上20cm)。
然后将主筋调直,按设计要求绑成喇叭口。
凿除灌注桩桩头时,超灌砼采用人工配合风钻小块分解凿除,并注意防止对承台非清除部分的损坏与振动。
截桩后按要求对每根桩进行超声波检测。
检测合格后,再进行下道工序施工。
桩头凿除示意图260-290吊环竖通筋竖边框横边框竖通筋307010060-90背愣拉杆座注:1、面板厚度5mm2、竖通筋8cm槽钢3、背愣14槽钢100模板的外支撑体系模板安装允许偏差和检验方法序号项目允许偏差(mm)检验方法1 轴线位置15 尺量每边不少于2处2 表面平整度 5 2m靠尺和塞尺不少于3处3 高程±15 测量4 模板侧向弯曲l/250 拉线尺量5 两模内部尺寸±30 尺量不少于3处6 相邻两板表面高低差 2 尺量模板制作允许偏差和检验方法序号项目允许偏差(mm)注:要求必须交底到每一个现场作业人员,并由双方签字确认,留下相关书面记录。

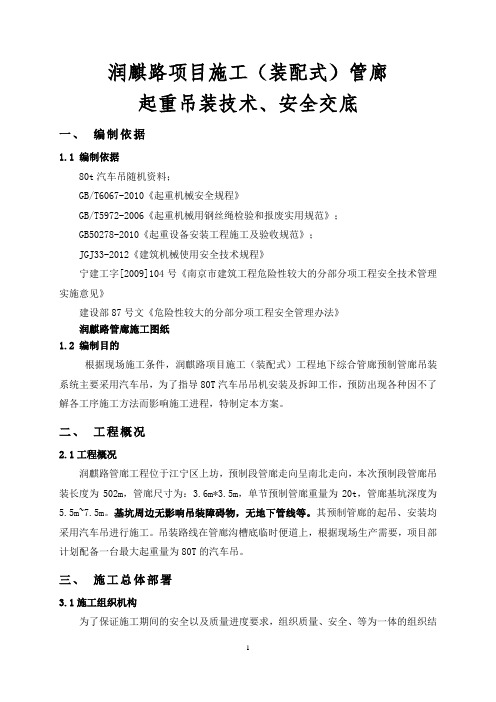

润麒路项目施工(装配式)管廊起重吊装技术、安全交底一、编制依据1.1 编制依据80t汽车吊随机资料;GB/T6067-2010《起重机械安全规程》GB/T5972-2006《起重机械用钢丝绳检验和报废实用规范》;GB50278-2010《起重设备安装工程施工及验收规范》;JGJ33-2012《建筑机械使用安全技术规程》宁建工字[2009]104号《南京市建筑工程危险性较大的分部分项工程安全技术管理实施意见》建设部87号文《危险性较大的分部分项工程安全管理办法》润麒路管廊施工图纸1.2 编制目的根据现场施工条件,润麒路项目施工(装配式)工程地下综合管廊预制管廊吊装系统主要采用汽车吊,为了指导80T汽车吊吊机安装及拆卸工作,预防出现各种因不了解各工序施工方法而影响施工进程,特制定本方案。
二、工程概况2.1工程概况润麒路管廊工程位于江宁区上坊,预制段管廊走向呈南北走向,本次预制段管廊吊装长度为502m,管廊尺寸为:3.6m*3.5m,单节预制管廊重量为20t,管廊基坑深度为5.5m~7.5m。
基坑周边无影响吊装障碍物,无地下管线等。
其预制管廊的起吊、安装均采用汽车吊进行施工。
吊装路线在管廊沟槽底临时便道上,根据现场生产需要,项目部计划配备一台最大起重量为80T的汽车吊。
三、施工总体部署3.1施工组织机构为了保证施工期间的安全以及质量进度要求,组织质量、安全、等为一体的组织结构,保证汽车吊的安装质量及施工安全,其组织机构图如图1所示:图3.1-1 组织机构图3.2劳动力及机械、材料计划人员一览表机械设备、材料一览表3.4吊装平面图4预制管廊基坑底施工便道基坑顶施工便道运输车坡顶行进路线运输车倒退至沟槽底卸货处吊机运输车运输车下坡润麒路吊装平面示意图3.3汽车吊主要参数(1)额定起重量:80T(2)吊臂高:49m(3)总重:50t(4)设备生产商:中联重科股份有限公司(5)设备型号及编号:ZTC800V552(6)外形尺寸:15100mm*2800mm*3820mm(7)整机总功率:276KW四、预制管廊运输以及吊装4.1 预制管廊运输本工程的预制管廊由“建华建材(中国)有限公司”,专业从事建筑工业化产品的研发与生产。
《局技术管理办法》施工技术交底第三十条技术交底必须在相应分部分项工程施工前进行。
技术交底应分级进行。
(一)第一级:项目总工向项目副职、各部门负责人、工区主任、各分部分项工程主管工程师及全体技术人员进行交底。
(二)第二级:各分部分项工程主管工程师向现场技术人员和班组长进行交底。
(三)第三级:现场技术员、班组长向该分部分项工程全体作业人员进行技术交底。
第三十一条技术交底的主要内容(一)第一级交底包括:合同文件中规定使用的有关技术规范、监理办法及总工期;设计文件、施工图纸的说明和施工特点以及试验工程项目的施工技术标准、采用的工艺;施工方案、工程的重难点、施工主要使用的材料标准和要求,主要施工设备的能力要求和配置;主要危险源、质量保证措施、安全技术措施、季节性施工措施以及有关四新技术要求等。
(二)第二级交底包括:施工详图和加工图;试验参数及配合比;测量放样桩橛、测量控制网、监控量测等;爆破设计;施工方案实施的具体措施及施工方法;交叉作业的协作及注意事项;施工质量标准及检验方法;重大危险源的应急救援措施;成品保护方法及措施;施工注意事项等。
(三)第三级交底包括:作业标准、施工细则及验收标准,工程质量要求;施工工艺流程及施工先后顺序;施工工艺操作要点及质量标准;质量问题预防及注意事项;施工技术措施和安全技术措施;重大危险源、出现紧急情况下的应急救援措施、紧急逃生措施等。
第三十二条技术交底的方法(一)施工技术交底以书面的形式进行,可采取讲课、现场讲解或模拟演示、二维码等方法。
(二)第一级交底项目总工在交底前应按照交底内容编制书面材料,交底后应由接受交底的人员履行签字手续。
(三)第二级交底各分部分项主管工程师在交底前应编制书面材料,并经项目总工审核,交底后应由接受交底的人员签认。
(四)第三级交底现场技术员在交底前应写出简洁明了的书面材料,并经项目主管工程师审核,交底后应由接受交底的人员签认。
第三十三条技术交底的其它要求(一)技术交底应严格执行合同要求,不得任意修改、删减或降低工程标准。
***建设有限公司***旅游度假养生养老一期建设项目工程一级技术交底年月日一级技术交底一、工程概况***旅游度假养生养老一期建设项目工程,位于许昌市鄢陵县陈化店镇花溪大道东侧。
该工程总建筑面积为38111.95㎡,建筑耐火等级地上二级。
商业2栋:1#楼,地上2层,建筑面积4337.26㎡;2#楼,地上3层,建筑面积为2042.42㎡。
酒店式公寓1栋,3#楼,地上4层,建筑面积为3821.11㎡。
高级公寓80栋,共计10个户型,其中L091(2B)户型18栋,为13#、15#、16#、17#、18#、19#、20#、23#、86#、89#、90#、93#、95#、98#、99#、100#,地上二层,单栋建筑面积584.01㎡;L091(2B)-3户型8栋,为21#、22#、87#、88#、91#、92#、96#、97#,地上二层,单栋建筑面积438.01㎡;N1-2户型20栋,为30#、31#、32#、33#、51#、52#、53#、55#、62#、63#、66#、67#、68#、69#、70#、71#、77#、78#、79#、80#,地上一层,单栋建筑面积214.12㎡;N1-3户型3栋,为35#、56#、65#,地上一层,单栋建筑面积321.18㎡;N1-4户型1栋,为12#,地上一层,单栋建筑面积428.46㎡,N1-5户型3栋,为6#、8#、10#,地上一层,单栋建筑面积535.52㎡;S2-1户型2栋,为76#、85#,地上一层,单栋建筑面积114.33㎡;S2-2户型21栋,为25#、26#、27#、28#、29#、36#、37#、38#、39#、50#、57#、58#、59#、60#、61#、72#、73#、75#、81#、82#、83#,地上一层,单栋建筑面积228.18㎡;S2-3户型2栋,为5#、11#,地上一层,单栋建筑面积341.21㎡;S2-4户型2栋,为7#、9#,地上一层,单栋建筑面积455.54㎡。
中铁上海工程局集团有限公司项目技术交底管理细则第一章总则第一条为加强集团公司工程项目技术交底管理, 明晰管理职责,完善交底程序,规范交底内容,切实做好工程项目技术交底工作,根据《中国中铁防范惯性事故强化技术及管理交底刚性要求》(中铁股份生产[2017]1号)、《铁路建设项目技术交底管理暂行办法》(铁建设[2009]155号)、《中铁上海工程局集团有限公司施工技术管理办法》(中铁上海技[2011]314号)等有关规定,特制定本细则。
第二条本细则适用于集团公司所有在建项目技术交底的管理工作。
第二章技术交底分类第三条技术交底是指施工技术管理人员依据设计文件、施工规范、施工组织设计、施工方案等,将施工工艺、资源配置、进度安排、过程控制、作业要求、质量标准、安全环保文明施工措施、刚性管理要求及施工注意事项等向参与施工的管理及作业人员进行详细解读、传达、布置的过程。
技术交底应分级进行,根据交底内容和交底人员的不同,分为一、二、三级。
第四条一级技术交底是纲领性交底,侧重于宏观性指导,设计文件交底、施工组织设计交底属于一级交底。
第五条二级技术交底是原则性交底,侧重于对规范、标准的贯彻。
安全质量环保专项方案、季节性施工方案、工程专项施工方案等方案的交底属于二级交底。
第六条三级技术交底是具体操作性交底,侧重于指导操作层如何进行正确施工,是技术交底中最为关键的交底。
作业指导书内容交底、分部分项工程的工序技术交底等属于三级交底。
第三章管理职责第七条技术交底实行三级管理,即集团公司、子分公司或直(代)管经理部、项目经理部。
根据管理的方式、深度不同分别履行监督指导、直接监控、实务管理职责。
第八条集团公司技术中心是技术交底管理的主责部门,在集团公司总工程师领导下履行以下主要职责。
1.贯彻国家、地方及上级单位有关技术交底的政策、制度和办法。
2.负责编制项目技术交底管理制度,指导子分公司实施。
3.负责对子分公司、直(代)管项目经理部及在建项目的技术交底执行情况进行监督、检查。
正阳县第八小学综合楼施工技术交底(二级)施工单位:正阳县纪元建筑工程有限公司交底人:接受人:年月日土方开挖和回填工程一、工艺流程1、土方开挖确定开挖的顺序和坡度→沿灰线切出槽边轮廊线→分层开挖→修整槽边→清底。
1、土方回填基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实度→修整找平验收。
二、操作工艺1、土方开挖(1)人工开挖浅基础、管沟等测量放线→切线分层开挖→修坡→整平挖土至上而下水平全段进行,每层0.3m左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。
相邻基坑开挖时,要按照先深后浅或同时进行开挖的原则施工。
(2)开挖到距槽底50cm以后,测量人员测出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上木桩,清理底部土层时用它们来控制标高。
根据轴线及基础轮廓检验基槽尺寸,修整坡和基底。
(3)雨期施工时,要加强对边坡的保护。
可适当放缓边坡或设置支撑,同时在坑外侧围以土坑堤或开挖水沟,防止地面水流入。
三、注意事项1、开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,并在开挖过程中试打钎,避免大面积的二次开挖。
施工时尽力避免基底超挖,个别超挖的地方经设计单位给出方案用及配砂石回填。
2、尽量减少对基坑的拢动,若基础不能及时施工时,可预留200—300mm土层不挖,待作基础时再挖。
3、开挖基坑时,有场地条件的,留足回填需要的好土,多余土方运到弃土处,避免二次搬运。
4、土方开挖时,要注意保护标准定位桩、标准高程桩。
要防止邻近建筑物的下沉,应预先采取防护措施,并在施工过程中进行沉降和位移观测。
四、土方回填1、回填土一般选用含水量在10%左右的干净粘性土(以手握成团、自然落地散开为宜)。
若土过湿,要进行凉晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润。
2、深浅基坑相连时,要先填深基坑,填至与浅基坑标高一致辞时,再与浅基坑一起填夯。
分段填夯时,交错处做成阶梯形,上下接槎距离不小于1.0m。
高速公路一、二级施工技术交底内容一、前言高速公路是国家重点建设的重要交通基础设施,其建设施工技术要求高,安全性和效率性是施工过程中必须重视的问题。
为了保障施工质量和安全,提高高速公路的使用寿命和舒适性,必须对高速公路施工的一、二级技术进行严格交底,确保施工过程中的安全和顺利进行。
二、一级施工技术交底1.施工前准备(1)施工前整理工作区域,清理施工现场,确保施工区域的安全和整洁;(2)检查施工设备和工具,确保施工所需设备和工具的完好无损,安排专人进行设备的使用和维护;(3)物资准备,保证施工所需物资的充足和及时供应。
2.施工过程(1)严格按照设计图纸要求进行施工,做好测量和放线工作,确保施工的准确性和质量;(2)施工期间,要加强对施工人员的安全教育和监督,保证施工现场的安全;(3)对一些关键性施工工序,要有专人进行质量监督和验收,确保施工质量。
3.施工收尾(1)施工完成后,对施工现场进行清理和整理,确保施工现场的安全和整洁;(2)做好施工记录和施工过程中的关键问题记录,以备后续施工过程中的参考;(3)对施工质量进行全面检查和评估,确保施工的质量和安全。
三、二级施工技术交底1.土石方开挖(1)开挖前的准备工作,包括清理现场,确定开挖深度和范围,准备好开挖所需的设备和工具;(2)开挖过程中,要进行现场监测和测量,确保开挖的准确性和安全性;(3)开挖完成后,做好现场的整理和清理工作,确保施工现场的安全和整洁。
2.路基处理(1)路基处理前的准备工作,包括测量和放线工作,准备所需的处理材料和设备;(2)路基处理的施工过程中,要根据设计要求进行处理工作,确保处理的平整度和密实度;(3)路基处理完成后,做好现场的整理和清理工作,确保施工现场的安全和整洁。
3.路面铺设(1)路面铺设前的准备工作,包括清理和整理路基,准备路面铺设所需的材料和设备;(2)路面铺设的施工过程中,要进行现场监测和质量检查,确保路面的平整度和厚度;(3)路面铺设完成后,做好现场的整理和清理工作,确保施工现场的安全和整洁。
安全技术交底一、二级精品管理制度、管理方案、合同、协议、一起学习进步安全技术交底工程名称:施工单位:河南水投建设实业有限公司监理单位:一级安全技术交底河南水投建设实业有限公司安全技术交底一、安全生产意义:以人为本珍视生命,保护每一个劳动者的安全和健康,体现施工过程的人性化,是促进社会生产力发展的基本保证。
安全是施工生产中最前提和最基本的元素,确保安全才能保证工程质量、确保工期进度、取得最佳社会经济效益。
二、安全管理目标:本工程安全目标为:施工期间不出安全事故,杜绝重大伤亡事故和重大机械设备事故的发生,不发生重大交通事故,轻伤事故频率控制在1‰以下;杜绝习惯性违章;做好消防保卫,协助配合当地治安部门工作,杜绝偷盗、抢动火灾等损害生命财产事故发生。
三、安全指导思想:1、安全生产方针:“安全第一,预防为主,综合治理”2、安全生产的原则:“管生产必须管安全,谁主管谁负责”的原则。
“管生产必须安全,不安全不生产”的原则。
“先防护,后施工,无防护不施工”的原则。
“三不放过”原则。
四、安全保证体系:建立以项目经理负责,由施工队、项目部、公司三级安全施工管理保证体系。
本工程将落实国家和省市关于工程安全管理的政策,遵守相关法律、规范、制度,确保本工程的安全检查管理目标得以实现,特制定本工程安全保证体系,健全安全生产责任制,由公司直接领导下的项目部所有管理人员明确自己的安全责任,实行项目经理总体负责制。
安全管理职责如下:1、项目经理(1)项目经理对所管辖范围的安全生产工作负直接领导责任,具体贯彻执行上级有关安全生产的政策、法规、标准和规章制度。
(2)对编制的安全技术措施进行审核,监督控制安全全局工作。
(3)组织计划、布置、检查、总结、评比安全工作。
(4)负责组织对本施工区域的主要临时建设重要机电设备的安全技术检查鉴定与验收工作。
2、工长(施工员)(1)对所辖区施工生产现场的安全生产负有直接责任。
(2)向班组布置生产任务的同时,必须进行全面、有针对性的口头和书面安全技术交底,并督促执行,检查落实情况。
工程施工技术交底等级一、技术交底的重要性技术交底是工程施工过程中非常重要的一环,它涉及到工程的质量、安全和进度等各个方面。
只有通过技术交底,施工单位才能充分了解设计单位的设计意图和要求,保证工程的整体质量和安全性。
此外,技术交底还能为施工单位提供极大的操作便利,减少施工过程中的调整和变更,提高工程的施工效率和质量。
二、技术交底的内容技术交底的内容主要包括以下几个方面:1. 工程设计文件:包括工程施工图纸、设计说明、设计变更通知书等;2. 工程规范:包括国家现行的相关标准和规范;3. 施工工艺:包括施工单位的施工方案、施工流程、安全措施等;4. 施工材料:包括施工单位所选用的材料及其质量标准等;5. 施工设备:包括施工单位所使用的设备及其技术参数等。
三、技术交底的形式技术交底的形式有多种,可以通过口头交底、书面文件、图纸展示、实地演示等方式进行。
在技术交底过程中,设计单位应结合具体情况,选择合适的形式,确保信息准确、完整地传达给施工单位。
四、技术交底的方法为了保证技术交底的有效性,施工单位和监理单位应采取以下方法:1. 制定详细的技术交底计划,明确技术交底的内容、时间及参与人员等;2. 深入了解设计文件和规范要求,做好对比分析,找出设计与施工之间的差异;3. 在技术交底会议中,设计单位应详细介绍设计要求和标准,施工单位应认真听取并提问疑问;4. 确保技术交底的记录完整,包括书面文件、会议记录、图纸标注等;5. 在施工过程中,不断强化技术交底的监督和检查,确保施工单位按照要求进行施工。
五、技术交底的评价技术交底后,监理单位应对施工单位的理解和执行情况进行评价。
评价的具体内容包括:1. 施工单位对设计文件的理解程度;2. 施工单位对规范要求的掌握程度;3. 施工单位对施工工艺的合理性和可操作性的评价;4. 施工单位对施工材料和设备的选择是否符合要求;5. 施工单位是否按照技术交底的要求进行施工。
总之,技术交底是确保工程施工过程中各方间合作顺利、工程质量和安全可控的关键环节。
宏明·鼎业花园(益民花园C区)C2#、C5#楼二级技术交底工程名称:益民花园C区C2#、C5#楼交底地点:项目部办公室交底时间:年月日交底人;接底人:新乡市顺达建筑安装有限公司二级分项技术交底一、工程的测量定位1、工程定位应有公司派人配合施工队按建设单位所定的建筑红线进行,定位后必须经城市规划管理部门验线后方可施工。
2、定位后由施工队先将四周角龙门板钉好,并将轴线引至龙门板上,再引至一固定的建筑物上,以防龙门板被移动后无法校正原轴线位置,然后撒灰线进行土方开挖工程。
二、技术资料的收集整理1、熟悉图纸,掌握图纸设计要求,资料整理必须按《建筑工程施工质量验收规范》的要求进行,各项资料收集记载要及时、真实、准确、分类清晰、内容完整、签证齐全、字迹清晰、规格化、系统化、严禁涂改、伪造、后补,切实做到真实,以资料为核心施工。
工长必须掌握资料的收集整理情况,水电资料纳入土建管理,负责监督,一并整理,发现有不符合要求的及时处理。
2、与公司协调整理的资料:1.图纸会审记录;2.设计变更、技术核定单、材料代用;3.技术交底;4.建筑物定位,测量复核;5.混凝土、砂浆试块强度汇总评定;6.地基验槽记录;7.单位工程验收保证项目,观感质量,工程安全和功能检验资料,实测实量质量,分部分项检验评定。
3、为便于施工人员熟悉工程,了解设计意图,掌握施工方法和技术要求,避免在施工中出现差错。
施工前必须进行技术交底,交底必须有时间、文字记录,交接双方必须签字。
三、沉降观测记录1、建筑物或构筑物必须设置水准点和沉降观测点,水准基点不得少于两个,与被观测的建筑物或构筑物的距离30—50米,水准点在基槽开挖前15天完成。
2、观测点的布置:砖墙承重的各观测点,沿墙的长度每隔8-12米设置一个,并应设在建筑物的转角处,纵横墙的交接处及纵横墙的中央,沉降缝的两侧均应设置,当建筑物宽度大于15米时,内墙也应在适当位置设置观测点。
3、框架式结构的建筑物,应在每个柱基或部分柱基上安设观测点。
4、沉降观测宜采用精密水准点及钢质水准点进行,同一观测点的两次观测之差不得大于1毫米。
5、沉降观测的次数,一般第一次观测应在观测点安设稳固后及时进行,民用建筑每加高一层应观测一次,工业建筑应在不同荷载阶段分别进行观测,整个施工时间的观测不得少于4次。
四、隐蔽验收记录凡在施工中上道工序的工作结果被下道工序所掩盖无法进行复查的工程部位,均作隐蔽验收,由建设、监理、施工单位共同检查验收,及时作隐蔽工程验收签证并盖章。
隐蔽工程验收项目及内容如下:1、地基与基础:地质、土质情况,标高尺寸、坟井坑塘古墓的处理,基础断面尺寸,桩的位置、数量、试桩打桩记录。
2、钢筋混凝土工程:钢筋品种、数量、规格、位置、形状、焊接尺寸、接头位置、锚固长度、预埋件的数量、位置及材料代用情况。
3、防水工程:屋面、厕浴间、地下室、水下结构的防水层数,防水措施的质量。
4、其他:完工后无法进行检查的工程,重要结构部位和有特殊工程的隐蔽工程,如伸缩缝、沉降缝等。
五土方开挖施工技术交底1、采用机械挖土方和人工清理相结合的方法,开挖时,根据现场实际土质,按规范要求1:0.4(高宽)放坡,开挖出的土方,根据现场实际情况尽量留足需用的好土,多余土方外运,避免二次搬运。
2、开挖时,当机械挖至距基底300~200㎜处,人工清理基底、周边。
严禁扰动基底土层,如遇有地下水时应及时做好地下排水工作。
3、机械挖土前,要先发出信号,挖土的时候,在挖土机挺杆旋动范围内,不允许进行其它工作,装土时,任何人都不能停留在装土车上。
4、开挖后,尽快进行混凝土喷浆防护。
5、在挖土期间要加强现场管理,发现有文物等情况时,控制好现场秩序,并立即上报有关部门处理。
如发现有古井、地坑、土层变化有异时,通知设计、地质部门签定处理。
六、基础回填技术交底待基础验收后,即进行土方回填,填土时要分层夯填,每层虚土厚度不大于250mm,墙基两侧同时夯填,不可挤动墙基,回填土质内,不得有杂质,如树根、草根等有机物和大的土块。
并且控制好填土料的含水率(手握成团、落地开花)。
夯实机械选用蛙式打夯机,每层铺土压实遍数不少于3遍,并按规定取样测试填土密度。
七、钢筋绑扎技术交底1、所用进场钢材必需有出厂合格证,经监理见证取样复验合格后方可使用,并在浇筑砼前,由监理、甲方人员验收办理签证隐蔽手续。
2、钢筋绑扎、焊接前应仔细对照图纸进行翻样,根据翻样配料,施工前由工长对下发技术交底,准备施工工具,做好施工的准备工作。
3、剪力墙、梁钢筋采用搭接绑扎、焊接的方法连接。
除图纸注明外,梁端纵筋锚固长度不小于40d。
4、柱子钢筋工艺流程:弹柱子线→剔凿柱砼表面浮浆→修理柱子筋→套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋5、绑剪力墙钢筋工艺流程:立2-4根主筋→画水平筋间距→绑定位横筋→绑其余横主筋6、板中受力钢筋搭接,I级钢30 d ,II级钢40d,搭接位置;上部钢筋在跨中1/3范围内,下部钢筋在支座1-3范围内。
7、砼保护层厚度要求:基础:基础梁为40,现浇板25,柱35。
主体:现浇板15,梁25,构造柱及圈梁30。
绑扎时梁板下铁用垫块垫起,板上铁用马凳筋按梅花状支起。
八、模板支设分项技术交底1、本工程模板采用胶合板、龙骨支架、专用钢卡具现场配置组装。
模板支搭的标高,截面尺寸、平整度、垂直度应达到质检验收标准,以满足其刚度,稳定性要求。
2、支模前必须对模板和施工缝处进行清理,涂刷隔离剂,防止产生烂根、夹渣、漏浆现象。
3、模板支设必须牢固,凡支设的模板对砼浇筑造成涨模的一律停止使用,重新拿出切实可行的支模方法,经检查无误后方可重新施工。
4、本工程采用全楼无架眼支模施工,既原施工方法在墙体上留架眼一律改为留出2㎝灰缝宽度,塞专用钢卡具支设模板,能更好的保证工程的整体质量。
这项工作必须由工长安排,不能有失误现象,支模前在横担下平处弹出与梁顶的标准平行线,其距离在一个楼层内尽量一致,便于操作人员好记。
5、配制模板时,其高度要大于混凝土高度60mm~100mm,模板的长度接口,转角接点须计算恰当,不能有漏缝、错台、内伸侵入混凝土内等现象产生,当使用老模板及周转利用时,必须作好修理、清理、涂刷隔离剂等工作,防止影响支模的可靠性能。
6、拼装梁模板时,当梁跨度大于4米时,应按规范起1%-3%的拱。
不得遗漏结构中预埋件,要求预埋件位置准确,焊接牢固。
7、浇筑前先检查模板的支设情况,模板支设必须牢固、可靠,有足够的稳定性,且不得有漏空现象,柱内严禁有杂物,必须仔细清理干净,并有专人严格检查。
检查合格后,即对模板与砌体结合处进行浇水湿润,浇水完成后,排除底部积水,即可下砂浆结合层(同砼比例)厚度为5~10cm为宜。
九、混凝土分项技术交底1、混凝土采用符合要求的商品砼。
对应浇砼部位进行隐蔽验收,包括模板、钢筋分项,并有监理、甲方签证后,方可进行下步施工。
2、外加剂、掺和料等使用前须进行复试,并严格控制掺量。
3、按图纸设计要求,柱子混凝土浇筑完成后,须用木抹子修平上面,并修正露出钢筋的准确位置,如移动量太大时,还须用振动棒重振校正,并防止出现活筋,完成后须有关人员检验,作出记录及日记,才算浇筑完成。
4、浇筑砼时,要合计每次的下料数量,采用插入式振捣器,一次浇筑厚度不宜超过振捣器作用部分长度的1.25倍,捣实砼的移动间距不宜大于振捣器作用半径的1.5倍。
振捣时要做到快插慢拨,以不超25秒为宜,不得有漏振或长时间过振。
进行到上部时如发现有大量余浆,可加石子振捣,防止出现纯浆弱层,要检查钢筋是否有偏移现象,经过调整移动钢筋后要加振一次,防止出现有砼拉裂现象。
5、砼浇筑后要浇水养护,养护期不少于7天,砼强度未达到1.2Mpa之前不得上人作业。
6、资料要求:凡每天浇砼时,不同标号、规格均须做砼试块,砼必须盘盘过磅,计量准确,并填写《砼搅拌材料计量记录》表,存档保存。
并填写时间,人员等文字记录及《施工日记》记载。
7、拆模及验收拆模以不损坏表面及棱角为准,可按支模推荐时间参考执行,悬挑构件须达混凝土标号100%方可拆模。
拆模后如发现混凝土表面有缺陷时,绝对不能擅自处理,须经公司专检员,甲方监理人员验收后,作出平面图与隐蔽验收单,记录缺陷类别及面积,录入评定表后,并写出强补办法,方可进行补强工作,凡自涂糊修者,除返工外,每人处以伍拾元罚款。
十、内粉刷工程1、混合砂浆墙面:墙面先浇水充分湿润后拍点挂线,抹灰前冲湿筋,拍点距阳角100-150㎜,上下垂直,顶棚阴角必须冲筋,保证阴角顺直,踢角线与门窗口护角必须做成水泥护角。
2、抹灰前的准备工作:大面积抹灰前必须先作出样板间,经监理建设施工单位共同对样板间进行验收,符合标准后再进行大面积抹灰,否则不得进行施工,抹灰所用的白灰膏熟化时间不得少于30天。
3、顶棚及混凝土表面抹灰时,必须用钢丝刷将楼板和混凝土表面的隔离层清除干净,先抹素水泥粘结层再进行打底抹灰。
4、抹灰的配合比应按设计要求进行,各抹灰层之间及抹灰层与基层之间不得有脱皮、空鼓现象,面层不得有爆灰和裂缝缺陷。
5、门窗口护角,相临门窗口上坎必须在同一水平线上,护角必须垂直方正,抹灰的阴阳角要用方尺经常检查,控制好方正。
十一、室外装饰工程1、外墙面水泥砂浆:先将阳角、门窗框边线弹出,然后吊垂线拍点进行抹灰,对于阳台的阴角、阳角必须上下挂通钢丝线抹灰,混凝土基层部位的隔离剂用钢刷清理干净,并抹素水泥浆粘结层。
抹灰的配合比应按设计要求进行,各抹灰层及抹灰层与基层之间不得有空鼓现象,面层不得有裂缝现象,架子必须搭设牢固,高空作业必须系安全带并支设安全网。
2、外墙面砖分项工程:打底方法同外墙面水泥砂浆,底层抹灰搓毛,然后贴面砖,必须提前把水平垂直线弹好并挂固定线进行粘贴。
粘贴缝口必须均匀,上下垂直,缝口深浅一致、光滑,面砖颜色、尺寸应一致,不得有空鼓现象,粘贴不得有小于1/3的拼块。
十二、涂料、油漆分项工程1、外墙窗户为玻璃幕墙,窗间墙外为干挂米黄色石材幕墙,由具有专业资质的单位进行施工。
2、内墙888涂料:基层清理干净,先满刮涂料一遍找平、填补裂缝,磨光后再抹第二遍。
踢脚线满刮白水泥浆,第二遍抹成后表面必须平整,待门窗全部安装完,油漆二遍后再进行第三遍涂料。
抹涂料室内温度不得低于5℃,成活后涂料颜色应均匀一致,面层抛光,不允许有掉粉、起皮、漏刷和砂眼等缺陷。
踢角线上口必须平直、清晰、不得有污染现象。
3、油漆分项工程:油漆基层如为木制作,油漆顺序应按照:打磨→刮腻子→磨光→找补→磨光→点漆片→磨光→第一遍油漆→找补点漆片→第二遍油漆→五金安装完后进行第三遍油漆。
油漆颜色根据设计要求确定。
油漆基层如为金属时,必须先打磨除锈后刷二道防锈漆再进行油漆。
门窗合页底及门窗底小面必须先油漆后安装,油漆表面不得有脱皮老锈和漏刷的部位,也不得有透底、流坠、皱皮现象,表面必须光滑光亮,分色裹楞清晰,装饰线、分色线应平直,五金玻璃应干净、明亮,不得污染。
