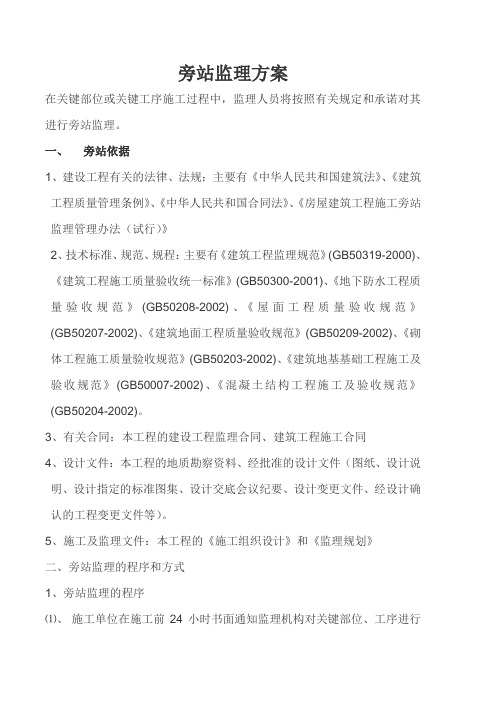

旁站监理方案在关键部位或关键工序施工过程中,监理人员将按照有关规定和承诺对其进行旁站监理。
一、旁站依据1、建设工程有关的法律、法规:主要有《中华人民共和国建筑法》、《建筑工程质量管理条例》、《中华人民共和国合同法》、《房屋建筑工程施工旁站监理管理办法(试行)》2、技术标准、规范、规程:主要有《建筑工程监理规范》(GB50319-2000)、《建筑工程施工质量验收统一标准》(GB50300-2001)、《地下防水工程质量验收规范》(GB50208-2002)、《屋面工程质量验收规范》(GB50207-2002)、《建筑地面工程质量验收规范》(GB50209-2002)、《砌体工程施工质量验收规范》(GB50203-2002)、《建筑地基基础工程施工及验收规范》(GB50007-2002)、《混凝土结构工程施工及验收规范》(GB50204-2002)。
3、有关合同:本工程的建设工程监理合同、建筑工程施工合同4、设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、经设计确认的工程变更文件等)。
5、施工及监理文件:本工程的《施工组织设计》和《监理规划》二、旁站监理的程序和方式1、旁站监理的程序⑴、施工单位在施工前24小时书面通知监理机构对关键部位、工序进行旁站监理;⑵、旁站监理人员检查施工单位的“质量保证体系”是否健全、是否进行班前交底;(2)旁站监理内容(凡是按国家标准收费的可以指定应有的旁站内容)a、原材料、砼(砂浆)试块见证取样、封样:各种原材料进场后,监理人员对其真实性进行认真复查并做好记录,复查合格后现场见证取样、封样后送具有检测资质的检测单位进行检测;b、回填土工程:回填土的土质,颗粒粒径、虚铺厚度,回填土的密实度;c、钢筋混凝土工程:各种原材料的材质,配合比的控制,砼水灰比的控制,施工缝的留置及处理,试块的留置部位及组数,各种机械设备的运转情况;d、屋面卷材防水工程:卷材的质量,防水层基层的清理,卷材的铺设方法及搭接长度,附加层的铺设位置及方法,细部处理等。
第一节编制依据1.建设部《房屋建筑工程施工旁站监理管理办法(试行)》2.《建设工程质量管理条例》国务院令第279号3.《建设工程委托监理合同》4.《建设工程施工合同》5 .施工组织设计和施工方案6.工程建筑、结构施工图7.国家和地方的技术规范、规程第二节旁站监理范围房屋建筑工程施工旁站监理(以下简称旁站监理),是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
本工程房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理、锚杆张拉锁定;在主体结构工程方面包括:混凝土浇筑,卷材防水层细部构造处理。
第三节旁站监理内容检查施工单位“人、机、料、环、法”是否满足施工、质量要求,施工过程是否符合施工规范,是否按图施工,并认真作好旁站监理记录。
第四节旁站监理程序施工单位根据监理部制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时书面通知监理部,监理部即安排旁站监理人员按照旁站方案实施旁站监理。
第五节旁站监理人员职责1.检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料的试验检测和准备情况;2.在施工现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;3.核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检查或者委托具有资格的第三方进行复验;4.做好旁站监理记录和监理日志(记),保存旁站监理原始资料,同时应适当增加录像与影像记录。
第六节旁站监理组织总监理工程师专业监理工程师监理员质检员作业工长作业班组第七节关键部位、关键工序旁站监理一、混凝土浇灌旁站监理1.混凝土浇灌旁站监理准备工作1.1.检查施工单位专职质检人员是否到位;1.2.检查混凝土供应商是否为考察指定的有相应资质的混凝土搅拌站,同时要求混凝土搅拌站供应量、运输机械必须满足施工要求;1.3.检查混凝土泵送设备及振捣设备状况是否良好;1.4.检查混凝土操作人员上岗证是否合格有效;1.5.检查混凝土外加剂的性能或种类,外加剂必须符合北京市建委所规定批准使用的品种和生产厂家,符合现行国家标准《混凝土外加剂》GB8076、《混凝土外加剂应用技术规范》GB50119的规定;1.6.冬季施工应检查保温措施是否到位;1.7.检查施工环境是否有影响施工质量的因素。
旁站监理实施方案1. 引言旁站监理在建设工程项目中扮演着重要的角色。
本文将描述旁站监理的实施方案,以确保项目的顺利进行和质量的保障。
2. 实施目标旁站监理的实施旨在达到以下目标:- 监控和评估施工合同的履行情况;- 确保施工过程符合法律、法规和标准的要求;- 探测并纠正施工过程中的问题和风险;- 防止施工延误和降低工程质量。
3. 实施步骤为了有效地实施旁站监理,我们将按照以下步骤进行:步骤一:项目准备在项目启动之前,我们将收集相关文件和信息,包括合同文件、设计文件、工程规范和施工图纸等。
同时,我们也会与业主、设计单位和施工单位进行沟通,确保大家对项目目标和要求的理解一致。
步骤二:施工前准备在施工开始之前,我们将对施工现场进行勘察和检查,并制定施工计划和施工组织设计。
我们将与业主、设计单位和施工单位一起讨论并确认这些计划,以确保它们符合项目的要求。
步骤三:施工过程监理在施工过程中,我们将进行实地监理和记录,包括但不限于以下内容:- 监督施工过程中的安全措施的实施;- 检查施工材料的质量和供应;- 确保施工符合设计文件和相关规范;- 监测工程进度和施工质量。
步骤四:问题处理和风险控制如果在施工过程中发现问题或存在风险,我们将立即与业主、设计单位和施工单位进行沟通,并提出解决方案。
我们将评估影响和风险的严重程度,并与相关方共同制定应对措施,以确保问题及时解决,风险得到控制。
步骤五:施工结束验收在施工完成后,我们将进行最终验收,以确保工程质量符合要求。
我们将与业主、设计单位和施工单位一起进行现场检查和测试,并对工程质量和安全进行评估。
如果有任何问题或缺陷,我们将提出整改要求,并在整改完成后进行最终验收。
4. 监理报告和记录我们将按照约定的频率向业主提交监理报告,报告中包括施工进度、质量评估、问题处理和风险控制等内容。
同时,我们还将保留相关的监理记录,以备将来参考和审计。
5. 总结旁站监理的实施方案需要经过全面的准备和周密的执行。
旁站监理方案1、旁站监理人员,在总监理工程师的指导下,由专业监理工程师负责安排,具体由现场监理人员实施。
2、根据下列表中需要进行旁站监理的关键部位及关键工序,施工单位应在施工前至少24h书面通知监理,专业监理工程师根据施工量的大小,施工时间长短,安排旁站监理人员到施工现场跟班监督。
3、旁站监理人员在进行旁站监理时,不得擅自离开施工现场,如确须暂时离开,必须要有其他监理人员顶替,确保施工过程中,自始至终有旁站监理人员在施工现场。
4、旁站监理人员必须经过监理培训,持有监理培训证。
5、旁站监理人员应按规定表格,认真做好旁站记录,施工结束时,要求施工单位的现场质检人员在旁站记录上签字。
6、凡监理旁站计划中列出须要监理进行旁站的关键部位和关键工序施工时,施工单位未事前通知监理,导致无监理人员进行旁站的、或施工现场的质检员未在监理的旁站记录上签字的施工项目,监理不允许进行下道工序施工,该施工项目也不予计量支付。
7、旁站监理人员的主要内容及方法:(1)检查施工企业现场质检、施工等管理人员到岗及特殊工种人员持证上岗情况,检查投入的劳动力是否能满足旁站部位的施工进度需要。
(2)检查施工机械的试运转及准备情况。
(3)检查材料的供应是否能满足施工需要;核查进场的建筑材料、构件、设备和商品砼等的质量检验报告,对拟用于关键部位的材料进行检查验收,对不合格的材料督促施工单位采用隔离、标识、及时清退出场等措施;对材料按规定进行见证取样送检。
(4)检查旁站部位的施工方法是否满足经审查批准的施工组织设计(方案)及规范的要求。
(5)检查天气、供水、供电等外界环境是否满足旁站部位施工要求。
(6)在现场跟班监督关键部位、关键工序的施工执行施工方案及工程建设强制性标准情况。
(7)做好旁站监理记录和监理日记,对旁站部位的施工不符合设计、规范及强制性标准的,应及时报告专业监理工程师下达监理通知书,督促施工单位进行整改并跟踪复查。
旁站监理方案一、旁站监理内容根据本工程特点,拟对以下影响工程质量安全的关键部位、环节、影响因素、工艺技术参数、工艺过程等采取旁站监理手段,实施全过程监控,保持完整的记录。
1 局部软土地基处理工程旁站施工范围内的淤泥、软土以及不宜做填土和回填材料的清除和处理过程。
2 栽植层局部土壤改良工程①.督促施工单位按设计或规范要求进行土壤改良;②旁站样板段施工全过程,进行样板段达标检验。
3 常规栽植工程①旁站样板区(点)的栽植穴(槽)挖掘质量;②确定样板施工的质量标准。
4 大树移植工程旁站样板段栽植施工过程的质量:①重点检查土壤局部改良措施的落实情况;②重点检查样板段栽植质量,确定样板段质量验收标准;5 园林给排水工程①给水管网水压试验,管道清洗和消毒;②排水管道埋设和埋设前的灌水和通水试验;③消防系统水压试验,管道清洗。
6 园林供电照明工程①接地体接地电阻测试;②电缆填土前,进行电缆绝缘电阻测试;③线路绝缘电阻检测;④建筑照明通电试运行;⑤防雷接地装置的接地电阻值测试。
二、旁站监理人员的职责1、检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、核查进场材料、构配件、设备等,并在现场监督施工单位进行检验或者委托具有资格的第三方进行复验;3、跟班监督关键部位、关键工序的施工过程,以及执行施工方案、设计要求、技术规程和工程建设强制性标准等情况,及时发现和处理旁站监理过程中出现的质量问题,如实、准确地做好旁站监理记录;4、准确如实做好旁站记录,保存好旁站监理原始资料。
旁站监理人员实施旁站监理时,发现施工单位有违反工程建设强制性标准行为的,有权责令施工单位立即整改;发现其施工活动已经或者可能危及工程质量的,应及时向主管监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他相应措施。
三、旁站监理措施工程必须按照规定实行旁站监理,对施工全过程监控。
(一)本工程中的旁站部位,监理将根据工程进度选派专业技术水平高、责任心强的同志旁站。
旁站监理方案1.旁站监理的一般要求旁站监理主要是通过督促检查承包人质量保证措施的落实情况,强化承包商的质量管理意识,使其在施工过程的质量管理中发挥良好的作用,达到控制工程质量的目的。
1.1对工程的重要工序及关键部位,监理必须旁站。
1.2在承包商开工前,监理必须认真检查施工现场是否具备开工条件,开工后能否保证工程质量,能否连续地进行正常施工,有关技术管理人员是否到位等。
1.3在施工前期,主要检查承包商施工方案与审批的是否一致,施工操作是否符合规范规程,工序之间的技术问歇及技术参数的使用是否符合有关标准要求,发现问题及时指令承包商整改,确保施工质量。
1.4定时或不定时到现场巡视检查,检查施工是否正常,技术及管理人员是否在现场,检查施工记录是否认真填写,内容是否真实,以达到强化承包商的管理工作,提高工程质量管理水平的目的。
2.旁站监理的范围及内容(1)雨、污水、盲沟基槽施工(2)混凝土施工(3)水泥稳定层施工(4)土方回填(5)施工后不易检测的部位也必须实施旁站监理3.旁站监理工作程序本项目监理部根据施工图及合同规定内容,制定旁站监理实施方案;3. 1根据本方案内容向施工单位进行旁站监理工作交底;3. 2施工单位根据此方案所规定的需旁站监理的施工内容,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,以书面方式通知本项目监理部,在总监理工程师的指导下,专业监理工程师按本旁站监理实施方案安排人员进行旁站监理。
4.旁站监理人员工作职责4. 1检查施工企业专职质检员到位,各特殊工种人员(电工证、焊工证、防水施工操作证等)持证上岗及施工机具、材料准备情况,材料检验合格与否;4. 2在施工现场跟班监督旁站监理范围内的关键部位、关键工序施工工序是否按施工方案执行,有否违反强制性标准情况发生;4. 3检查进场的钢筋、商品混凝土、成品、半成品材料的出厂合格证、检验报告合格与否;4.4在混凝土施工过程、土方回填、坑槽回填过程现场监督施工单位对混凝土强度试块取样、土方密实度取样等,并委托有检测资格的检测单位进行见证取样;4. 5实施旁站监理过程,监理人员应认真履行旁站监理职责,跟班作业,及时发现和处理旁站监理过程中发现的质量问题(重大问题要及时向总监理工程师、业主汇报),并如实准确地做好旁站监理记录;4. 6在旁站监理过程中如有发现施工单位违反强制性标准的行为,旁站人员有权责令施工单位立即进行整改,如施工单位的施工行为已可能危及结构安全,旁站监理人员应及时通知总监理工程师,由总监理工程师下达局部暂停施工令或采取其他应急有效措施,预防质量隐患进一步扩大;4. 7做好旁站交接班工作,在进行下一道工序施工前,总监理工程师检查确认旁站监理记录签字完整,施工单位方能进行下一道工序的施工;5.旁站监理记录表为了确保监理旁站工作的质量,做到监理旁站有详细的记录,且有可追溯性,监理旁站记录采用统一的表格,经相关部门及人员签字才有效。
工程旁站监理方案
一、站监理方案的目的
本方案着眼于建设高质量的梯形结构式火车站,落实设计、施工、监理、试验、质量检测等环节的质量程控要求,确保施工安全,牢牢把握项
目质量,满足技术要求、合理节约成本,以满足预期的使用要求。
二、站监理的主要任务
(1)组织研究和落实有关施工规范、质量标准、安全规程等质量程
控要求;
(2)监督管理施工质量,组织监理工程师进行施工现场抽查、评估
并及时反馈;
(3)检验施工数据,把握施工技术参数;
(4)及时发现问题,要求施工单位做到做到“及时发现、及时改正、及时纠正”,促使施工单位自觉落实质量控制;
(5)组织检查、分析、统计施工进度情况,确保站房质量,确保结
构稳定性;
(6)组织维护调查、编制调查报告;
(7)对施工单位进行综合评价,开展质量教育和认可等。
三、重点监理部位及工序
(1)梯形结构式火车站基础加固工程
本工程重点检测部位主要集中在站房地基承载能力、站房地基和地坑混凝土均匀性、站房首尾梁垫层铺箍及结构箱梁垫层铺箍等。
道路工程监理旁站方案方案一:道路工程监理旁站设立规划为了确保道路工程建设的质量和安全,加强监理的效果和作用,本方案旨在提出一种道路工程监理旁站方案,以完善监理工作的流程和细节。
一、方案背景随着城市交通的不断发展和建设工程的增加,道路工程的监理工作变得愈发重要。
为了更好地监督工程进程和质量,道路工程监理旁站应运而生。
通过设置监理旁站,监理人员能够更全面地了解工程的实施情况,避免工程质量问题和安全隐患。
二、方案目标1. 提高监理工作的效率和准确性;2. 确保道路工程的质量和安全;3. 加强监理人员对工程实施情况的了解。
三、方案措施1. 旁站设立(1) 选择合适的旁站地点:旁站应设立在道路工程施工现场附近,方便监理人员进出。
(2) 完善旁站设施:旁站应具备一定的办公和会议设施,包括办公室、会议室、视频监控等,以满足监理人员的工作需求。
(3) 组建旁站团队:旁站应配备监理人员和相关技术人员,确保工程施工全过程的监督和记录。
2. 工作流程(1) 工程开展前:进行工程前期准备工作,包括了解工程设计、招标文件、施工图纸等,确保监理人员对工程有所了解。
(2) 工程开展中:监理人员在旁站开展工作,包括现场巡查、记录施工实况、核查施工方案等,及时发现和解决施工中的问题。
(3) 工程完成后:对工程进行验收,并编制工程竣工报告,确保道路工程质量符合要求。
四、方案优势1. 提高监理效果:通过旁站方案的实施,监理人员能够更全面地了解工程的实施情况,及时发现和解决问题,提高监理工作的效果。
2. 保障工程质量:旁站方案可以有效监督施工现场,确保工程质量符合要求,减少质量问题和安全隐患的发生。
3. 优化工作流程:旁站方案能够优化监理工作的流程,提高工作效率和准确性,缩短工程周期。
五、方案实施1. 制定旁站方案并获得批准;2. 完善旁站设施和相关设备;3. 组建旁站团队并进行培训;4. 实施旁站方案并不断完善。
六、方案评估为了确保旁站方案的实施效果和可行性,需要进行定期的评估和改进。
B13淮安皇剑国际购物中心工程监理实施细则(旁站方案)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录一、旁站监理范围二、旁站监理内容三、旁站监理程序四、旁站监理人员职责五、各旁站点的具体要求一、旁站监理范围:本工程基础工程的土方开挖、回填、后浇带混凝土浇筑、卷材防水层细部构造处理及主体工程的混凝土浇筑。
二、旁站监理内容:(一)土方回填主要检查土质情况、基底土质、分层厚度、碾压夯实情况。
以上土质情况及夯实碾压情况须通过试验检验。
(二)后浇带混凝土浇筑主要检查施工准备情况(特别是施工缝处理)、商品砼混合比、施工质检人员及护模、护筋到位情况,防水节点处理及隐蔽情况;浇捣过程中旁站监督混凝土浇捣过程,抽测每车混凝土塌落度及成型后砼几何尺寸、高程。
(三)卷材防水层细部构造处理主要检查基层处理情况,铺设过程旁站监督。
(四)主体混凝土浇筑主要检查施工准备情况、商品砼配合比、施工质检人员及护模、护筋到位情况,水电预埋及定位情况,防水节点处理及隐蔽情况;浇捣过程中旁站监督混凝土浇捣过程,抽测混凝土塌落度及成型后砼几何尺寸、高程。
三、旁站监理程序详见具体旁站方案。
四、旁站监理人员职责(一)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工及施工机械、建筑材料准备情况;(二)在现场跟班监督关键部位、关键工序的施工执行方案以及工程建设强制性标准情况;(三)核查进场 建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复检。
(四)做好旁站监理记录和监理日记,保存旁站监理原始资料。
(五)发现有违反建设强制性标准及其它异常情况应向专业及总监理工程师报告。
五、各旁站点具体要求。
基坑土方开挖、回填旁站方案1、基坑土方开挖施工过程中,必须安排有经过培训的监理人员进行旁站监理,加强巡视。
旁站监理方案一、旁站监理范围:基础阶段:土方回填、后浇带浇筑、其他结构混凝土浇筑、防水混凝土浇筑、涂膜防水层;主体结构阶段:梁柱节点钢筋隐蔽过程、混凝土浇筑、屋面卷材防水。
二、旁站监理程序:1、上述实施旁站监理的各分项工程,承包单位应提前24 小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员实施旁站监理。
2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
3、旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危机工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
4、应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。
三、旁站人员职责:1、检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工执行方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料。
四、旁站监理内容:(一)土方回填质量监理1、承包单位应根据工程地质、水文等条件,选用先进的施工机具和合理的施工方法编制施工组织设计或施工方案,多快好省地进行施工。
2、专业监理工程师根据土建施工图纸和工程地质勘察报告来审核土方回填工程的施工组织设计或施工方案并监督实施。
其中关键是控制回填土土质、回填及夯实方法和回填土的干土质量密度等主要环节,使之达到设计要求和施工规范的规定。
一、旁站监理的范围
本工程应旁站监理的关键部位、关键工序包括:
⒈道路工程:路基石方回填;路面沥青碎石摊铺及碾压。
⒉桥梁工程:钢筋隐蔽过程;墩(台)帽、墩(台)身混凝土浇筑。
施工单位根据驻监办制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时内,应当书面通知驻地专业监理工程师。
二、旁站监理的内容
⒈审核施工单位报送的关键部位、关键工序的专项施工方案是否符合工程建设强制性标准。
对其方案的合理性及可行性提出改进性建议,经监理组批准后实施;
⒉审核施工单位报送的脚手架搭设、模板支撑方案,对其计算书进行审核,满足合理性、安全性的要求后同意其使用;
⒊检查施工单位人力、机械、材料施工准备情况;
⒋检查施工单位质量控制人员(施工员、质检员)到位情况;
⒌检查施工单位的质量控制制度、措施落实情况;
⒍检查施工单位特种作业人员持证上岗情况;
⒎核查进场原材料、半成品、预制构配件质量证明文件的真实性和有效性,对需要进行复试的材料进行见证取样和送检,如对复试结果表示怀疑时,可由专业监理工程师组织,对该批材料进行平行检验,合格后方可用于指定部位;
⒏监督施工单位按照设计图纸及施工规范、标准施工,控制工序、部位工程质量;
⒐对不符合规范和质量标准的工序、部位工程,责令施工单位停工整改并对不合格工程进行返工、返修处理。
⒑检查施工单位执行强制性标准情况,如发现施工方有违反强制性标准的行为或迹象,旁站监理人员可立即要求施工单位暂停施工,并报告专业监理工程师进行处理。
如施工方的做法已危及工程质量或拒绝执行正确的监理指令,专业监理工程师应立即报告总监理工程师,由总监理工程师签发局部或整个工程的停工指令;
⒒审核施工单位报送的专项施工方案中的安全技术措施并提出改进性建议。
监督施工单位安全施工状况,对发现的安全隐患及不安全施工作业应及时书面要求施工单位进行整改;情况严重,有可能导致安全事故的,旁站监理人员应立即报告总监理工程师,由总监理工程师签发局部停工指令,要求施工单位暂时停止施工。
如施工方拒不整改或者不停止施工的,总监理工程师应通知业主,并以监理单位名义及时向有关主管部门报告;
⒓监理组旁站监理人员应详尽记录旁站监理过程中的以下事项:
⑴施工情况;
⑵监理情况;
⑶发现的问题;
⑷处理问题的措施、意见和结论。
⒔属于旁站监理的关键部位、关键工序施工结束时,施工方质检
员和旁站监理人员应共同在“旁站监理记录”上签字认可,否则不得进入下道工序;
⒕“旁站监理记录”应是驻监办组织相关验收的重要依据。
属于旁站监理的关键部位、关键工序如不具备符合要求的“旁站监理记录”,专业监理工程师不得组织该道工序、总监理工程师不得组织该部位工程的验收。
计量监理工程师对该工序、部位工程不予计量;总监理工程师不得签署该部分工程款的支付证书。
三、旁站监理工作程序
㈠石方回填工程旁站监理程序
㈡钢筋隐蔽过程旁站监理程序
四、旁站监理人员主要职责
㈠检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、工程材料准备情况;
㈡在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;
㈢核查进场原材料、预制构配件、设备的质量检验报告等,并可在现场监督施工单位进行检验或委托具有资格的第三方进行复检;
㈣做好旁站监理记录和监理日记,保存旁站监理原始资料。
