聚乙烯丙纶复合防水卷材屋面施工方案
- 格式:doc
- 大小:3.68 MB
- 文档页数:14
防水施工案一、编制依据:本施工案编制根据《地下工程防水技术规》GB50108-2011及《地下防水工程质量验收规》GB50208-2011和其它设计、施工过程中涉及的相关规、规程。
二、工程概况:本工程为沾化区馨泰园住宅小区1#楼,工程地点为沾化区富桥路以北、中心路以东。
总建筑面积为13414.60 〃。
该工程为地下二层,地上18层。
建筑结构形式为剪力墙结构,结构抗震等级为四级,抗震设防烈度为6度。
建筑抗震设防丙类,建筑安全等级为二级,耐火等级地下一级、地上二级。
地基基础设计等级为乙级,地下工程防水等级一级。
三、施工部署:1、设立现场组织机构:项目工程设组织协调工作负责人员一名,施工生产兼技术指导一名,质量检查一名,现场安全、消防负责人一名。
2、结合工程特点,组织经验丰富,持有上岗证的技术工人进行操作。
3、作业条件1、地下防水层施工,当地下水位较高时,铺贴防水层前应降地下水,地下水位降至防水层底标高下30cm,并保持到防水层施工完成2、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂、起砂和脱皮等现象。
3、基层表面应保持千燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。
4、基层必须粗糙、干净、充分湿润至饱和(但无明水)。
对结构表面出现的缺陷、裂纹、蜂窝等处,需先用防水砂浆进行修补。
四、施工准备工作:1、材料及施工人员审查:出具材料的生产可证、检测报告、合格证、说明书、防伪标志以及材料供应商的生产资质,并出具施工单位资质及各类人员上岗证。
2、材料复试:材料依据计划进场后,在监理工程师的监督下依据规定取样送检,待复试合格后可使用。
3、施工前组织专业班组认真学习有关施工规及本施工案并进行详细的书面交底。
4、施工工具:专用半硬尼龙刷、盛水盆、搅拌器、制胶容器、剪子、刀子、卷尺、刮板、手提桶、毛刷等。
5•材料选用:垫层表面采用聚乙烯丙纶防水卷材。
五、工艺流程:(一)工艺:1、基层必须清理干净、充分湿润至饱和(但无明水)。

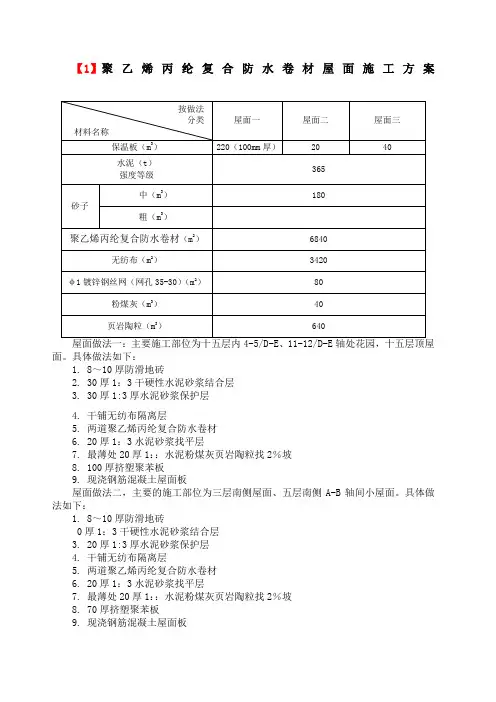

【1】聚乙烯丙纶复合防水卷材屋面施工方案【33】3.1.1屋面工程量统计:【34】3.1.2技术准备:3.2.1.2审图:由项目总工程师组织,项目技术员、与设备专业、水专业、幕墙公司等相关专业技术人员进行图纸会审,针对各专业提出的问题,进行汇总。
与设计院、业主进行协商,把问题在施工前处理完。
3.1.2.2屋面做法:屋面做法一:主要施工部位为十五层内4-5/D-E、11-12/D-E轴处花园,十五层顶屋面。
具体做法如下:1. 8~10厚防滑地砖2. 30厚1:3干硬性水泥砂浆结合层3. 30厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 100厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法二,主要的施工部位为三层南侧屋面、五层南侧A-B轴间小屋面。
具体做法如下:1. 8~10厚防滑地砖2.3 0厚1:3干硬性水泥砂浆结合层3. 20厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 70厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法三,主要施工部位为十四层北侧悬挑部屋面,机房层顶部屋面。
具体做法如下:1. 30厚1:3厚水泥砂浆饱和层,每1m见方设分格缝,缝宽10,缝内填塑料分格条,水泥砂浆保护层内配φ1镀锌钢丝网,每块958*961网孔25-30。
2.干铺无纺布隔离层3. 两道聚乙烯丙纶复合防水卷材4.20厚1:3水泥砂浆找平层5.最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡6.70厚挤塑聚苯板7.现浇钢筋混凝土屋面板3.1.2.2节点深化设计:根据本工程屋面排水特点,绘制相关节点:本工程十五层顶屋面采用内排雨水,内排雨水斗节点如图:图片示意:顶层屋面采用外排雨水,外排雨水斗节点如下:进场材料要有出厂质量证明书或厂方试验报告单。
地下室聚乙烯丙纶复合防水卷材施工方案一、引言地下室聚乙烯丙纶复合防水卷材在地下室建筑中具有非常重要的作用,可有效防止地下水渗漏,保障建筑结构的安全性。
本文将针对地下室聚乙烯丙纶复合防水卷材的施工方案进行详细介绍。
二、材料准备在进行地下室聚乙烯丙纶复合防水卷材施工前,需要做好以下准备工作:1.聚乙烯丙纶复合防水卷材。
2.铺路用的石膏板或其他硬质材料。
3.防水卷材的粘结剂。
4.防水卷材连接处用的密封胶。
三、施工步骤1. 地下室基层处理在进行防水卷材施工前,需要对地下室基层进行处理。
首先清理地下室基层表面的杂物和灰尘,确保基层表面干燥、平整。
如有裂缝、凹凸不平的地方需要进行修补。
2. 防水卷材铺设将已经准备好的聚乙烯丙纶复合防水卷材按照设计要求顺着地下室的长度和宽度铺设在基层表面上,确保防水卷材的覆盖面积大于设计要求的范围。
3. 卷材接缝处理在铺设防水卷材时,需要将卷材之间的接缝处进行处理,使用密封胶进行填充,确保接缝处无渗漏。
4. 卷材固定在防水卷材铺设完成后,需要采用合适的固定方式固定卷材,以确保卷材的平整度和紧密度。
5. 验收和保养防水卷材施工完成后,需要进行验收工作,检查卷材铺设质量和接缝处理情况,确保防水效果。
日后需要做好地下室的保养工作,及时修补损坏处,延长防水卷材的使用寿命。
四、结语地下室聚乙烯丙纶复合防水卷材是地下室建筑中一项重要的防水措施,其施工质量直接关系到整个建筑结构的安全。
因此,在施工过程中务必按照规范进行操作,严格控制每一个细节,确保防水卷材的使用效果。
以上是关于地下室聚乙烯丙纶复合防水卷材施工方案的详细介绍,希望能够对相关工程施工人员提供帮助。
天津宜家家居商场聚乙烯丙纶防水卷材施工方案编制人:审批人:江苏南通二建集团有限公司2010年7月10日一、本方案编制依据:1、《地下工程防水技术规范》GB50108-20082、《GFZ聚乙烯丙纶卷材复合防水》88JZ93、天津宜家家居商场施工蓝图二、工程概况:1、本工程半地下室防水及电梯井基底、混凝土屋面采用GFZ点牌聚乙烯丙纶防水卷材(GFZ点牌高分子增强复合防水卷材)双层0.7mm厚+双层1.3mm厚粘结料做法,其总厚度为4.0mm。
见图1图1 复合防水层做法2、电梯井底板和侧壁均做防水,靠近电梯井的承台也需做防水。
如果承台用砖模砌筑,则承台底及内侧均做防水;如果承台用木模支设,则在浇筑好的承台外侧先做一道水泥基涂膜防水材料,然后再做两道丙纶防水,水泥基做到承台外侧垫层边,丙纶防水同样做到该部位,并且丙纶防水收头处用胶合材料进行封闭处理;承台和地梁接口处,沿梁方向做300mm长水泥基防水材料,地梁两侧及顶部全部需做。
三、施工准备及部署:1、施工准备:1.1、GFZ点牌聚乙烯丙纶防水卷材,是北京圣洁防水材料有限公司生产的合格产品。
该产品具有环卫检测报告和质检报告。
是高科技专利产品。
获得国家建材局颁发的信得过产品证书。
并通过ISO9001-2000国际质量体系认证,现已在建委进行了企业备案(备案编号:P003000011),符合GB18173.1-2006《高分子防水材料第一部分·片材》的标准要求。
1.2、卷材用胶(点牌胶)是合格配套产品,有质量检验报告,并有环卫检测报告、合格证,采用水泥和胶混合为糊状下称粘结料,满面粘贴卷材使用,符合JC863-2000《高分子防水卷材胶粘剂》的标准要求,符合JC900-2002《无机防水堵漏材料》的标准要求,符合GB18583-2001《室内装饰装修材料胶粘剂中有害物质限量》的标准要求,具有粘结性能和防水性能,又能起到找平做用。
1.3、扫帚(用于清理基层)、冲子、铲刀,(清除基层凸凹附着物)、毛刷、剪刀、卷尺、胶桶、刮板、搅拌器、搅拌桶等。
聚乙烯丙纶防水卷材施工方案(合集五篇)第一篇:聚乙烯丙纶防水卷材施工方案《聚乙烯丙纶防水卷材施工方案》一、工程项目1.工程项目名称:2.工程地址:3.承包范围:4.承包方式:二、施工期限:自****年**月**日起开工至****年**月**日完工,共天。
三、施工概况本项目采用内防水施工方案进行施工;地下室目前有渗水情况,应做施工前处理。
如有严重渗水现象,应先进行堵漏再进行施工。
施工前须将地坪原旧SBS防水卷材处理干净,打上6公分厚左右的水泥砂浆,找好平层;平层的效果要求墙壁与地面均达到一体化,无遗漏、不均匀等脱节现象,以确保水泥砂浆能与原地平有良好的粘接力。
待水泥砂浆干燥后在表层涂刷针对性防水砂浆确保工程质量。
地坪稍干燥后,即可进行聚乙烯丙轮卷材施工。
为确保工程质量,施工时应铺设两层;为了避免墙壁往上渗水,所有内墙壁应铺贴的高度不低于1.8米,确保本防水工程整体化。
四、施工准备1、人员配备A、施工前根据施工进度要求,组织一支8--10人的高技能专业防水施工队,由余经理亲自带队,组长高峰直接负责严把质量关。
B、防水工程为特殊控制过程的工程,操作技术工人必须具备丰富的施工技术和经验,坚决杜绝无经验上岗。
C、防水施工前,本工程施工技术负责人亲自对工长、技术施工人员进行施工方案,技术交底,交底均要有交底记录和签名。
2、施工材料A、本项目采用聚乙烯丙纶复合防水卷材。
是以原生聚乙烯合成高分子材料加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,经过自动化生产线一次复合而成的新型防水卷材。
聚乙烯丙纶防水卷材,是在充分研究现有防水卷材的基础上,根据现代化防水工程的新要求研制而成的。
该产品各项性能指标均符合GB18173.1-2000 要求,是采用多层高分子合成片材,采用新技术,新工艺复合加工而成的新型防水材料。
聚乙烯丙纶防水卷材具备抗拉强度高,抗渗能力强,低温柔性好,线胀系数小,易粘接,磨擦系数大,稳定性好,变型适应能力强,适应范围广,使用寿命长等一系列优越性能,其突出特点是表面粗糙均匀,可与水泥材料在凝固过程中直接粘合,这是其它防水、防渗材料所不具备的性能。
【1】聚乙烯丙纶复合防水卷材屋面施工方案面。
具体做法如下:1. 8~10厚防滑地砖2. 30厚1:3干硬性水泥砂浆结合层3. 30厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1::水泥粉煤灰页岩陶粒找2%坡8. 100厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法二,主要的施工部位为三层南侧屋面、五层南侧A-B轴间小屋面。
具体做法如下:1. 8~10厚防滑地砖0厚1:3干硬性水泥砂浆结合层3. 20厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1::水泥粉煤灰页岩陶粒找2%坡8. 70厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法三,主要施工部位为十四层北侧悬挑部屋面,机房层顶部屋面。
具体做法如下:1. 30厚1:3厚水泥砂浆饱和层,每1m见方设分格缝,缝宽10,缝内填塑料分格条,水泥砂浆保护层内配φ1镀锌钢丝网,每块958*961网孔25-30。
2.干铺无纺布隔离层3. 两道聚乙烯丙纶复合防水卷材厚1:3水泥砂浆找平层5.最薄处30厚1::水泥粉煤灰页岩陶粒找2%坡厚挤塑聚苯板7.现浇钢筋混凝土屋面板根据本工程屋面排水特点,绘制相关节点:本工程十五层顶屋面采用内排雨水,内排雨水斗节点如图:图片示意:顶层屋面采用外排雨水,外排雨水斗节点如下:进场材料要有出厂质量证明书或厂方试验报告单。
并且质量证明书必须随材料一同到场,详细内容需经试验员、技术负责人验证合格;并按国家有关标准的规定抽样作力学性能试验及见证取样,合格后方可使用。
对所进场数量材料室人员清点,核对数量。
挤塑保温板:材料进场要有产品合格证和性能检验报告,板厚允许偏差±5%,且不得大于4mm。
容重≥32kg/ m3,吸水率为≤%,含水率符合设计要求。
找坡材料页岩陶粒,粒径≤30mm,密度为400-600kg/m3。
华置·都汇华庭项目屋面防水工程『聚乙烯丙纶防水卷材——湿铺复合法』施工方案四川省宏源防水工程有限公司二零一零年九月二十六日目录一、编制说明 (2)二、工程概况 (2)三、防水材料 (2)四、施工准备 (3)五、施工组织 (4)六、防水工程施工工艺 (4)七、防水工程施工 (5)八、防水工程施工质量控制措施 (7)九、防水施工安全控制措施 (8)十、防水工程验收标准及质量验收 (9)十一、细部节点的防水构造(附图) (9)一、编制说明1、本防水施工方案依据项目设计文件中防水设防要求编制。
2、本防水施工方案的施工工艺、施工工法、质量验收等,依据以下标准编制:●《屋面工程技术规范》 GB50345-2004●《屋面防水工程质量验收规范》 GB50207-2002●《聚乙烯丙纶卷材复合防水工程技术规程》 CECS199:2006●《高分子防水材料第1部分片材》 GB/T18173.1-2006二、工程概况项目名称:项目屋面防水工程项目地址:建设单位:防水单位:四川省宏源防水工程有限公司项目简介:构造层次:(附图)三、防水材料1、材料选用●主材:该项目选用获得国家免检、中国驰名商标《宏源》牌聚乙烯丙纶防水卷材。
●辅材:密封材料。
2、材料简介:聚乙烯丙纶复合防水卷材是由聚乙烯类合成高分子材料为防水层,添加助剂、防老化剂、增强增粘层与丙纶无纺布经自动化生产线加工而成的新型防水材料;该产品由不同材料制成,施工时又与聚合物水泥粘结剂复合粘结形成复合防水层,其性能明显提高,是现在市场使用中屋面防水工程的常选材料之一。
四、施工准备1、材料准备防水材料应符合规定的质量要求,防水主材运到施工现场后,应提供相关的合格证、出厂检测报告等资料;并会同总建、监理等单位对进场材料取样送检、合格后使用。
2、技术准备施工前应了解设计文件和图纸,掌握施工中的细部构造及有关技术要求,做好技术交底。
3、防水基层检查验收防水基层是否符合要求,是直接影响防水施工质量的主要原因之一,因此,应对基层做如下检查,符合要求后方可进行防水施工。
聚乙烯丙纶防水卷材施工步骤详解聚乙烯丙纶防水卷材常用于建筑中的屋面、地下室和水池等区域的防水处理。
本文将详细介绍聚乙烯丙纶防水卷材的施工步骤,以帮助施工人员正确、高效地完成工作。
一、施工准备1. 清理施工区域:确保施工区域干净整洁,清除所有杂物和妨碍施工的障碍物。
2. 检查基层状况:仔细检查基层的平整度和结构完整性,确保无明显凹凸、裂缝或缺陷。
3. 准备工具和材料:准备好所需的工具和材料,如扫帚、刷子、刮刀、滚筒、热风枪、滤网等。
二、底层处理1. 清洁基层:使用扫帚和刷子清扫基层,去除灰尘、杂物等,并确保表面干燥。
2. 刷涂底漆:根据聚乙烯丙纶防水卷材的要求,选择适合的底漆,并按照说明进行涂刷,涂刷均匀、一遍性良好。
三、卷材铺设1. 预切卷材:根据需要的尺寸,将聚乙烯丙纶防水卷材进行预切,并保证边缘平整。
2. 铺设卷材:将预切好的聚乙烯丙纶防水卷材搬运到施工区域,由下到上依次进行铺设,确保卷材与基层完全贴合。
3. 搭接处理:在卷材的搭接处留出一定的重叠度,通常为10-15cm,并按照要求使用热风枪加热将两层卷材熔合,使其牢固粘结。
4. 边缘处理:对卷材的边缘或拐角处进行剪切和处理,确保卷材与基层接缝紧密,无松动或开裂。
四、防水层加固1. 防水层加固:对已铺设完毕的聚乙烯丙纶防水卷材,根据要求进行加固处理,如涂刷增强剂、加厚防水胶等,以提高防水层的抗穿透和耐久性。
2. 嵌入层处理:对需要设置嵌入层的区域,如下水道口、管道穿墙等部位,按照设计要求进行开槽、固定嵌入件、加固处理等。
五、保护层施工1. 涂刷保护涂层:对已加固的聚乙烯丙纶防水卷材进行保护涂层的涂刷,确保整体表面平整、无齿状、起泡等缺陷。
2. 检查处理:对施工完成的防水层进行全面检查,确保无漏涂、漏刷、涂层不均匀等问题,并根据需要进行处理修复。
六、验收与清理1. 防水层验收:根据相关标准和规范,对已完成的聚乙烯丙纶防水卷材进行验收,确保质量符合设计要求。
聚乙烯丙纶防水施工方案聚乙烯丙纶是一种高性能的合成纤维材料,具有优异的水密性和耐化学性,广泛应用于防水施工中。
下面是一个关于聚乙烯丙纶防水施工方案的介绍,主要包括准备工作、施工工艺及质量控制。
一、准备工作:1. 成品材料检查:检查聚乙烯丙纶防水卷材的外观质量、规格、性能指标是否符合要求。
2. 基层处理:清理基层表面的杂物、油污等,并修补破损处。
确保基层平整、坚固、无尘、无水分。
3. 现场环境处理:确保施工场地干燥、无风、无雨,并对需要防水施工的部位进行封闭,防止杂物进入。
二、施工工艺:1. 底涂处理:采用聚乙烯丙纶防水底涂料进行底涂处理。
底涂料应根据基层材料的吸水性、粘结性等性能选用,并按照产品说明进行涂刷、辊涂或喷涂。
2. 防水卷材铺设:将聚乙烯丙纶防水卷材按照施工图纸要求粘贴或焊接于基层上。
焊接采用聚乙烯丙纶热风枪加热后将卷材粘接在基层上,确保焊缝牢固、严密。
3. 脚手架封闭:根据施工需要,对防水层上方的脚手架进行封闭处理,防止杂物进入防水层内。
4. 做棱角处理:在施工过程中的转角、过梁等位置,做好层与层之间的交接处理,确保严密性。
三、质量控制:1. 施工前的检查:在施工之前,对基层、材料以及施工工具等进行检查,确保质量问题得到解决。
2. 专人监督施工:施工过程中应有专人监督,确保施工按照要求进行,并及时处理出现的问题。
3. 质量验收:施工完成后,应进行质量验收。
主要包括对焊缝、转角处理、涂层平整度等进行检查,确保施工质量合格。
以上是聚乙烯丙纶防水施工的方案。
施工中应严格按照操作规程进行,确保施工质量,提高防水效果,延长使用寿命。
同时,施工中要加强施工人员的安全意识,采取安全防护措施,确保工人的人身安全。
聚乙烯丙纶复合防水卷材(施工方案)和使用⑴水泥胶的配制应按照说明书中的比例进行,搅拌均匀后使用。
⑵水泥胶应在施工前进行充分搅拌,以确保稠度适宜。
3、复合卷材的铺贴⑴复合卷材应按照设计要求进行铺贴,保证卷材之间的重叠部分不少于100mm。
⑵复合卷材铺贴时应注意避免卷材的折叠和拉扯,保证卷材的平整度。
4、蓄水试验⑴蓄水试验应在复合卷材铺贴完成后进行,试验时间不少于24小时。
⑵试验过程中应注意观察防水层是否有渗漏现象,如有应及时处理。
五、质量控制1、材料验收⑴复合卷材应具有防水、防渗、防潮的性能,无明显的破损、变形等缺陷。
⑵水泥胶应符合要求,无明显的凝结、分层等现象。
2、施工质量⑴基础层应平整、无空鼓、起砂等缺陷,符合设计要求。
⑵复合卷材应铺贴平整、重叠部分不少于100mm,无折叠、拉扯等缺陷。
⑶蓄水试验应无渗漏现象,达到设计要求。
六、安全措施1、施工现场应设置安全警示标志,保证人员安全。
2、施工人员应佩戴安全帽、防滑鞋等个人防护用品,注意施工安全。
3、施工过程中应注意防火防爆,禁止吸烟等违规行为。
4、施工现场应保持整洁,减少环境污染。
1.在配制胶粘剂时,要注意保护好皮肤和眼睛,避免直接接触。
2.在施工过程中,要注意安全防护,穿戴好防护服、手套、口罩等防护用品。
3.施工现场要保持通风良好,避免胶粘剂挥发过程中产生有害气体。
4.在搭接长边和短边时,要注意固定牢固,避免出现松动或脱落现象。
5.在接缝施工时,要注意涂胶宽度和压实程度,确保接缝牢固无漏水。
聚乙烯丙纶防水施工方案1. 引言聚乙烯丙纶防水是一种常见的防水材料,具有耐酸碱性好、抗老化性能强、施工简便等特点。
本文将介绍聚乙烯丙纶防水施工的准备工作、施工步骤和注意事项。
2. 准备工作在进行聚乙烯丙纶防水施工之前,需要进行一些准备工作,以确保施工的顺利进行。
2.1 材料准备首先需要准备好以下材料:•聚乙烯丙纶防水卷材•聚乙烯丙纶防水胶•铺贴工具(刷子、滚筒等)确保所选购的材料符合要求,并储备足够的材料以满足施工需求。
2.2 基层处理在施工之前,需要对基层进行处理,确保基层的平整、牢固,以保证聚乙烯丙纶防水材料的粘接牢固。
处理基层的步骤如下:1.清理基层:去除基层表面的杂物、油污等,保持基层干净。
2.检查基层:检查基层是否有裂缝、凹凸不平等问题,如有需要修补。
3.喷涂基础涂料:在基层上喷涂一层基础涂料,提高聚乙烯丙纶防水材料的粘接性能。
3. 施工步骤3.1 预验收在正式施工之前,需要进行预验收,以确保基层处理符合要求,并做好施工前的准备工作。
预验收的步骤如下:1.检查基层处理情况:检查基层处理是否符合要求,如有问题及时处理。
2.做好材料准备:确认所需材料都已准备就绪。
3.制定施工方案:根据实际情况制定详细的施工方案。
3.2 材料铺贴在进行材料铺贴之前,需要先将聚乙烯丙纶防水胶均匀地涂刷在基层上,以提高聚乙烯丙纶防水卷材的粘接性能。
涂刷胶水时要注意均匀涂刷,并确保胶水的涂布面积不过大,以免影响聚乙烯丙纶防水材料与基层的粘接效果。
材料铺贴的步骤如下:1.将聚乙烯丙纶防水卷材拆卷铺贴在基层上,注意卷材的铺贴方向应与施工要求一致。
2.用刷子或滚筒将卷材从中心部分向两侧压扁,确保卷材与基层的紧密粘结。
3.确保卷材之间的重叠部分不少于30cm,采用热风枪加热的方式进行热熔,使卷材之间达到良好的粘接效果。
3.3 进行质量验收在材料铺贴完成之后,需要进行质量验收,以确保施工质量符合要求。
质量验收的内容如下:1.检查卷材的粘接情况:查看卷材与基层以及卷材之间的粘接是否牢固。
S B C120聚乙烯丙纶复合防水卷材施工工艺S B C120聚乙烯丙纶复合防水卷材,是由低密度高压聚乙烯和高分子丙纶经过高温复合而成,俗称土工布。
一、SBC1 2 0聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。
主要用于工业与民用建筑的屋面防水、地下室防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成优。
二、工法特点1、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。
2、采用条粘法施工,铺设的复合卷材能适应基层变形,细部构造及节点防水处理用3 0 0g/m2〜350g/m2复合卷材水泥胶粘接成附加层予以加强,确保薄弱环节及整个防水系统的工程质量。
3、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。
三、适用范围1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。
2、适宜于多雨潮湿地区的防水工程施工温度范围较宽(0〜2 5℃),施工干燥度要求低。
四、工艺原理1、S B C120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。
具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术性能。
2、复合卷材采用普通水泥添加专用配套胶或乳白胶制成的水泥胶与基层满面粘贴,从而达到防水、防漏、防渗的效果。
五、工艺流程及操作要点㈠工艺流程材料检验f检查管道预埋情况f验收基层(找平层)一清理基层一制备粘接胶一处理复杂部位(或附加层)f铺贴复合卷材f蓄水试验f保护层施工f竣工验收㈡施工方法:1、找平层技术要求⑴屋面找平层应符合《屋面工程技术规范》(G B5 0 20 7—2002)规定,地下防水找平层应符合《地下工程防水技术规范》(GB502 0 8—2 0 02)规定。
聚乙烯丙纶复合防水卷材施工方案一、组成HY120 聚乙烯丙纶防水卷材是采用聚乙烯、高强丙纶无纺布、黑色母、抗老化剂等高分子原料经由自动化生产线一次性复合加工制成。
组成结构中间层是防水层和防老化层.厚度≥0.5mm 。
上下两面是增强粘结层。
其特点抗拉强度高、防水抗渗性能好,施工简便,是目前最佳防水材料之一。
二、特点1 、由于掺入抗老化剂,从而使产品具有很好的抗老化、抗氧化、耐腐蚀等特点,柔韧性好、易弯曲、且不折断、抗拉和抗穿孔2 、本产品属绿色环保产品,各项指标符合《生活饮用水输配水设备及防护材料的安全评价标准》(GB /T17219 -1998 )标准要求,无毒、无味、无污染。
3 、本产品表面呈交叉网孔状,可直接在卷材表面粘贴磁砖,不用拉毛处理,并粘结牢固,无空鼓,不脱落。
4 、阴、阳角处可做成直角(圆弧亦可,厨卫间管根部位,一定要做成直角。
5 、HY120 聚乙烯丙纶防水卷材,配套专用聚合物水泥防水粘结料满面粘贴,粘结料本身就具有防水性,是一道良好的防水层,可封闭基层的毛缝孔,能起到密实基底的作用,与卷材形成坚不可破的复合防水层,防水效果极好。
6 、HY120 聚乙烯丙纶防水卷材,施工工艺采用聚合物粘结料满面冷粘贴,可在潮湿基层上施工,抹完找平层后. 24小时,不论在厨卫间、屋面或地下室,只要无明水即可施工,在雨季中刚下过雨,雨停后,把积水扫净即可施工。
7 、HY120 聚乙烯丙纶防水卷材具有较高的抗拉强度和抗穿刺性。
可用于绿化种植屋面的防水层。
8 、本产品可在冬季施工,采取保温措施,保证防水质量。
从以上特点可以看出,HY120 聚乙烯丙纶防水卷材是一种适应范围广、防水可靠性强的复合防水材料,通过多年的实践与大量的工程实例证明是一种成功和成熟的防水做法。
可广泛用于建筑工程的屋面、楼面、墙面、地下室、水池、游池等各部位的防水。
也可用于地铁、隧道、堤坝、垃圾填埋场等构筑物的防水。
三、性能指标1 、该产品各项指标符合GB18173.1-200《高分子防水材料第一部分片材》标准要求。
【1】聚乙烯丙纶复合防水卷材屋面施工计划【2】3.1.1屋面工程量统计:【3】3.1.2技巧预备:3.2.1.2审图:由项目总工程师组织,项目技巧员.与装备专业.水专业.幕墙公司等相干专业技巧人员进行图纸会审,针对各专业提出的问题,进行汇总.与设计院.业主进行协商,把问题在施工前处理完.3.1.2.2屋面做法:屋面做法一:重要施工部位为十五层内4-5/D-E.11-12/D-E轴处花圃,十五层顶屋面.具体做法如下:1. 8~10厚防滑地砖2. 30厚1:3干硬性水泥砂浆联合层3. 30厚1:3厚水泥砂浆呵护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 100厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法二,重要的施工部位为三层南侧屋面.五层南侧A-B轴间小屋面.具体做法如下:1. 8~10厚防滑地砖2.3 0厚1:3干硬性水泥砂浆联合层3. 20厚1:3厚水泥砂浆呵护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 70厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法三,重要施工部位为十四层北侧悬挑部屋面,机房层顶部屋面.具体做法如下:1. 30厚1:3厚水泥砂浆饱和层,每1m见方设分格缝,缝宽10,缝内填塑料分格条,水泥砂浆呵护层内配φ1镀锌钢丝网,每块958*961网孔25-30.3. 两道聚乙烯丙纶复合防水卷材4.20厚1:3水泥砂浆找平层5.最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡3.1.2.2节点深化设计:依据本工程屋面排水特色,绘制相干节点:本工程十五层顶屋面采取内排雨水,内排雨水斗节点如图:图片示意:顶层屋面采取外排雨水,外排雨水斗节点如下:3.1.3材料及请求:出场材料要有出厂质量证实书或厂方实验陈述单.并且质量证实书必须随材料一同到场,具体内容需经实验员.技巧负责人验证及格;并按国度有关尺度的划定抽样作力学机能实验及见证取样,及格后方可运用.对所出场数目材料室人员盘点,查对数目.挤塑保温板:材料出场要有产品及格证和机能磨练陈述,板厚许可误差±5%,且不得大于4mm.容重≥32kg/ m3,吸水率为≤1.5%,含水率相符设计请求.找坡材料页岩陶粒,粒径≤30mm,密度为400-600kg/m3 .选用两道聚乙烯丙纶复合防水卷材:材料出场要有产品及格证和机能磨练陈述,并按照GB50207-2002请求进行现场抽样复验.【4】3.1.4人力预备:【5】3.1.5重要装备.机具安排:第二小节3.2时光安排:屋面工程施工估计在2007年6月20日开端施工,2007年11月30日完成.第三小节3.3施工区域划分:依据本工程特色,本工程划分为机衡宇顶.十五层屋顶.十五层花圃.十四层屋顶.三层屋面和五层屋面五个部分,按照自上向下的原则施工.第二节4.施工工艺:第一小节4.1.施工次序:1.保温层.2找坡层 3.防水找平层 4.防水层 5.隔离层 6.呵护层7.其它部位施工第二小节4.2功课前提:屋面构造验收完成.水.通风.电等专业施工完毕,并办完隐检和联检单.4.2.3构造楼板干净.湿润;将预制构件的吊钩等进行处理,处理点应抹入水泥砂浆,检讨及格后,方可铺设保温材料.4.2.4出屋面的管根部,用细石混凝土填塞密实,使管子固定坚固.4.2.5屋面各类基本.女儿墙按照请求施工完毕.4.2.6雨水斗安顿完毕.第三小节4.3施工办法:【1】4.3.1保温层施工:4.3.1.1功课前提:将构造层上基本.女儿墙施工完成,并报项目.监理验收经由过程.4.3.1.2工艺流程:下层清算→放线排布→保温层铺设a.本工程屋面保温材料采取70厚或100厚挤塑聚苯板.b.铺设板状保温材料的下层应平整.干净.湿润.c.板状保温材料不该破裂.缺棱失落角,铺设时遇出缺棱失落角破裂不齐的,应锯平拼接运用.d.干铺板状保温材料,应紧靠下层概况,摊平.垫稳,接缝处运用同类材料碎屑填嵌饱满.e.在周边女儿墙.焦点筒墙体.通风道.屋面上人孔.粘20厚软质聚乙烯泡沫塑料,具体高度伸到找平层底,具体高度依据此处屋面做法高度而定.f.保温层施工进程及施工后找平前要防止雨淋,如遇雨天,须要将保温层笼罩,做排水工作,并在雨后晒一到二天后方可进行找坡层的施工.【2】4.3.1.3质量尺度:1.保温层的厚度应相符设计请求,厚度误差不得超出5%,其材料机能应相符请求.2.保温层概况应平整,需粘贴的板状保温材料粘结要稳固.,并办好验收手续.4.3.2.2工艺流程:下层清算→墙根处理→标高坡度弹线→施工找坡层→养护→验收a.找坡层均采取1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡.b.按照原材料体积比例采取现场搅拌,经由过程小推车.施工电梯运至屋面.c.贴点标高.冲筋:依据坡度请求,拉线找坡,按照 1.5m贴点(贴灰饼),在进行找坡层施工时,按照流水偏向以间距1.5m冲筋.d.刮平.滚压:以找坡贴饼为标记,按分格摊平,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平.再用压滚往返滚压,并随时用2m靠尺检讨平整度,将多出部分铲失落,凹处填平,直到滚压平整出浆为止.对于墙根.边角.管根四周不轻易滚压部位用木板拍打密实,在屋面阴阳角及管根部位处抹成圆弧形,半径为10cm.e.内排雨水口四周500mm规模内坡度不小于5%.【3】4.3.3防水找平层:4.3.3.1功课前提:找坡层施工完毕,并报项目质检.监理验收完成,并办好验收手续.4.3.3.2工艺流程:下层清算→固定分格条→洒水潮湿→施工找平层→养护→验收a.本工程屋面找平层采取1:3水泥砂浆.b.洒水潮湿:抹找平层水泥砂浆前,应恰当撒水潮湿找坡层概况,利于找坡层与找平层联合,不成洒水过量,以免影响找平层的湿润,以免引起防水层空鼓.c.找平层设置分格缝,用小木条留设,小木条做成等腰梯形,倒置留设在找平层内,缝高同找平层厚度,缝底宽20mm,分格缝最大间距6m.d.砂浆合营比要称量精确,搅拌平均,砂浆铺设分隔应按由远到近.由高到低的程序进行,在每一分格内一次持续抹成,严厉控制坡度,用2m阁下的直尺找平.e.待砂浆稍收水后,用抹子抹平压实压光;终凝前,轻轻掏出嵌缝木条,落成后概况少踩踏.f.在管.墙.基座等根部做圆弧角,圆弧半径100mm,女儿墙和暖沟等防水卷起处,概况压光面.g.气象变更,在找平层终凝前可能下雨时,不宜施工.以包管找平层质量.h.铺设找平层12h后,需洒水养护,使麻袋片保持潮湿.i.找平层硬化后,运用1:1水泥砂浆填分格缝.4.3.3.3质量尺度:找平层不得消失酥松.起砂.起皮.起刺现象.找平层与凸起屋面构造交代处和转角处,且整洁平顺.找平层上分格缝距离相符请求,分格缝采取木条,概况刨光.b.屋面施工按照施工工序进行磨练,找平层概况必须平整.坚实.湿润.干净,不得有起砂.开裂和空鼓等缺点.概况不得有积水现象.c.检讨找平层得阴阳角.女儿墙根.通风道根等均按照请求处理完成.d.找平层施工完成,并报项目质检.监理验收完成.4.3.4.2工艺流程:下层清算→弹防水铺贴线→附加层施工→→ 0.7厚聚乙烯丙纶复合防水卷材→→→卷材收头粘结→蓄水实验→呵护层a.清算下层:施工防水前将验收及格得下层概况清扫干净.不得有浮尘.杂物.b.附加层施工:在女儿墙.水落口.管根.檐口.阴阳角等细部先做附加层,宽度和高度均不小于300mm.c.卷材冷粘贴施工:◆本工程防水卷材采取满粘法,搭接宽度为80mm,短边搭接不小于80mm,且端部接头错开250mm.卷材从流水坡度下坡开端,按卷材规格弹出基准线.并使卷材的长向与流水坡垂直.◆水泥粘贴料的调配采取801聚合物高分子防水卷材胶粘剂,为粉末状,与水泥搅拌运用,重量合营比为水泥:胶粘剂:水=1:0.01:0.25,配制时采取干净的铁桶,先将水和胶粘剂参加铁桶中搅拌融解,再参加水泥搅拌至平均.无凝块.无沉淀即可运用.◆卷材施工铺设卷材时粘接层在内侧,次序从基面的低处向高处铺设,依据找平层弹卷材线,将调配好地粘接剂洒在要铺卷材的前方,用刮板刮到 1.3mm厚,同时滚放卷材,铺设进程中卷材应平整顺直,搭接尺寸精确(80mm).不得扭曲.皱折.用刮板轻刮卷材概况,消除卷材与胶粘剂地空气和过剩地泥浆,并用辊压使卷材与胶粘剂粘结稳固.第二道施工办法与第一道雷同,必须包管第一道卷材接头与第二道卷材接头错开250mm.平面立面交代处,则先粘贴好平面,经由转角,由下往上粘贴卷材,粘贴时切勿拉紧,要轻轻沿转角压紧压实,再往上粘贴,同时排出空气,最后用手持压辊滚压密实,滚压时要从上往下进行.◆搭接缝的粘贴搭接缝的粘贴:卷材铺好与下层压粘后,应将搭接部位的联合面消除干净.然后采取油漆刷平均涂刷胶粘剂,不得消失露底.聚积现象.粘应时应从一端开端,边压合边驱除空气,不准有气泡和皱折现象,然后用手持压辊顺边卖力细心辊压一遍,使其粘结稳固.搭接缝全体粘贴后,缝口要用密封胶封严,密封时用刮刀沿缝刮涂,不克不及留出缺口,密封宽度不该小于10mm.d.为了防止卷材末尾收头及封边消失脱落,造成漏水现象,依据本工程屋面特色,对不合地位泛水收头处理节点如下图:防水收头处距屋面找平层250mm.◆屋面通风道.天窗女儿墙泛水收头节点◆十五层顶焦点筒墙体.周边女儿墙.后砌墙,屋面装备基本泛水收头节◆机房层墙体幕墙与防水收头地位关系,十五层顶程度出进口泛水收头节点伸出屋面管道防水收头e.防水层蓄水实验:卷材防水层施工后,经隐藏工程验收后,确认相符砚秋,做蓄水实验,确认不漏水,方可进行隔离层和防水呵护层施工.f.雨水口处防水卷材贴进口内不小于50mm.4.3.4.3质量尺度:抽3卷,100卷以下抽2卷,进行规格尺寸和外不雅质量磨练.在外不雅质量磨练及格的卷材中,任取1卷作物理机能磨练外不雅质量磨练:折痕,杂质,胶块,凹痕,每卷卷材的接头物理机能磨练:断裂拉伸强度,扯断伸长率,低温弯折,不透水性水时光不得小于24小时.【4】4.3.5隔离层.防水呵护层施工4.3.5.1功课前提:防水层按照请求施工完成,并报项目质检.监理验收完成.4.3.5.2施工工艺:铺隔离层→固定分格条→施工呵护层→养护→验收a.水泥砂浆呵护层与防水层之间也应设置隔离层.隔离层采取无纺布,搭接宽度100mm.在屋面长进行满铺呵护层用的水泥砂浆的合营比为水泥:砂=1:3(体积比).呵护层施工前,应依据做法塑料条设置纵横1m见方分格缝.铺设水泥砂浆时,应随铺随拍实,并用刮尺找平,终凝前用铁抹子压光呵护层.呵护层应概况平整,不克不及消失抹子压的陈迹和凹凸不服的现象.排水坡度应相符请求.4.3.5.3质量尺度:呵护层不得消失酥松.起砂.起皮.起刺现象.呵护层与凸起屋面构造交代处和转角处,且整洁平顺.呵护层上分格缝距离相符请求,分格缝采取木条,概况刨光.【5】4.3.6其他部位施工:4.3.6.1屋面作法一.做法二中在隔离层上铺30后1:3水泥砂浆联合层,上面铺防滑地砖,a.工艺流程:铺联合层→排砖.分格.弹线→粘贴防滑地砖→勾缝→清算概况→验收b.干硬性水泥沙浆是塌落度比较低的水泥沙浆,即拌和时加的水比较少,请求“手握成团,落地开花”.依据设计请求,水泥:砂子=1:3配制干硬性水泥砂浆.加水量以砂浆手捏成团.落地开花为宜.c.铺砖前,砖具有临盆厂的出厂磨练陈述及产品及格证.出场后对其尺寸.概况质量.吸水率.抗冻性进行复检.对所用的水泥.砂.胶粘剂等材料进行复检.c.排砖.分格.弹线相符下列请求:依据排砖图进行排砖.肯定接缝宽度(10mm)排砖运用整砖.对必须运用非整砖的部位,非整砖的宽度不小于整砖的1/3.弹出控制线,作好标识表记标帜.d.铺砖请求:在铺砖前,起首对砖进行遴选,浸水2小时以上并清洗干净,待概况晾干后方可铺砖.在粘接层初凝前或许可的时光内,调剂砖的的地位和接缝宽度,使之附线并敲实;在初凝后或超出许可的时光后,严禁振动或移动地砖.e.勾缝的请求:勾缝的深度不大于3mm,勾缝持续.平直.滑腻.无裂纹.无空鼓.在水泥砂浆联合层上铺砖时,砖底面应干净,砖与联合层之间以及在墙角.镶边和靠墙处应慎密联合.f.质量尺度:项目请求磨练办法概况平整许可误差2mm 用2m靠尺.楔形塞尺检讨阳角朴直许可误差2mm 用方尺.楔形塞尺检讨地砖的品种.质量相符设计请求不雅察检讨和检讨材质及格证实文件及检测陈述面层与下一层联合稳固凡单块砖边角有局限空鼓,不超出总量的5%可不计用小锤轻击检讨面层概况坡度相符设计请求不雅察.泼水或坡度尺及蓄水检讨.4.3.6.3屋面做法三中隔离层上用20厚1:3厚水泥砂浆饱和层,每1m 见方设分格缝,缝宽10,缝内填粗砂,水泥砂浆呵护层内配φ1镀锌钢丝网,每块980*980网孔25-30.a.施工时分格缝采取10mm*20mm的四面刨光的木条,按每1m见方设分格缝放置,待砂浆稍收水后,用抹子抹平压实压光;终凝前,轻轻掏出嵌缝木条,落成后概况少踩踏.b.待屋面硬化后,用粗砂填实.外排雨水管节点图片示意:◆通风道.通气道节点:图片示意:◆屋面电管管根节点:4.3.6.5图片示意:●擦窗机基本图片:●女儿墙封顶示意:●伸出屋面管道图片示意:●冷却塔基本示意:第三节5.施工留意事项:5.1 防水专业工人必须经由专业技巧培训,并持证上岗.5.2 屋面每层施工前,必须筹划各专业的施工联检单,并严厉履行“三检轨制”.5.3 每层施工后,质检人员要作好响应的隐检记载.5.4 分项工程施工质量磨练批数目请求为:找坡层.找平层.防水层.保温层.隔离层和呵护层,均为每100平方米抽一处,每处抽查面积10平方米,且不得少于3处.第四节6.雨季施工的措施和留意事项:6.1 雨天不得进行保温层和防水层的施工;6.2 保温层施工完毕后,要实时进行找平层和防水层的施工.若遇雨天时,要实时进行笼罩.6.3 受雨水淋湿的砂.粉煤灰.页岩陶粒等材料,在搅拌前要从新肯定各类掺杂料的合营比.第五节7.安然文明施工:7.1 施工人员进入现场要戴安然帽;屋面对边施工时,要有靠得住的安然包管,方可施工.7.2 防水材料属于易燃品,所以对此类材料的存放和施工的进程要严厉按照项目标消防治理划定进行施工.7.3 卷材防水施工时,须要动用明火功课.施工前要找有关部分筹划动火证,并在施工进程中,有专人看火.7.4 遇5级以上大风气象,不得进行屋面防水层的施工.7.5 对人体有害的防水材料(如:聚氨酯),在施工时要特殊留意,要包管有优越的通风功课场地,施工人员要配备须要的防毒面具;同时,施工人员不要长时光功课,在功课时要派专人现场巡查,以发明是否有中毒现象.7.6 屋面施工时,温度很高时,工人要配备须要的防署.降温物品.7.7 工人施工功课时,制止穿拖鞋,要衣冠整洁.7.8 裁下的防水卷材及废料,严禁随便扔,必须实时收回后同一处理.7.9 施工垃圾实时清算,做到当天“工拆档清”.第六节8.成品呵护及情况呵护措施:8.1 雨水口.内排水雨水口在施工进程中,用彩条布等材料暂时封口,防止杂物进入堵塞;屋面工程施工完毕后,进行消除,包管管内疏浚,知足运用功效.8.2 已铺好的防水层,要实时进行笼罩呵护,防止机具和施工功课毁伤.8.3 屋面施工进程中,不得将穿过屋面.墙面的管根毁伤.变位.8.4 施工中不得污染墙面.檐口等已做完的成品.8.5 卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道.8.6 防水呵护层未施工前,严禁任何穿带钉子鞋的人员进入施工现场,以免损坏防水层.8.7 底油未干透之前,制止任何闲杂人员进入现场.8.8 所用的手推车等直接接触防水层的铁件,必须用橡胶垫包扎好,防止损坏防水层.一旦发明破损,立刻进行返修,不然不得进行下一道工序施工.8.9 材料在存放和施工进程中,防止漏掉.遗洒现象,以防止污染情况.8.10 屋面施工完毕后,屋面上其他装配等工作施工时,严禁损坏防水层.附图:(图略)●屋面找坡图●防水找平层分格缝图●面层分格缝图●屋面排砖节点图(装备基本.雨水口.擦窗机.冷却塔基本)。
【1】聚乙烯丙纶复合防水卷材屋面施工方案【2】3.1.1屋面工程量统计:【3】3.1.2技术准备:3.2.1.2审图:由项目总工程师组织,项目技术员、与设备专业、水专业、幕墙公司等相关专业技术人员进行图纸会审,针对各专业提出的问题,进行汇总。
与设计院、业主进行协商,把问题在施工前处理完。
3.1.2.2屋面做法:屋面做法一:主要施工部位为十五层内4-5/D-E、11-12/D-E轴处花园,十五层顶屋面。
具体做法如下:1. 8~10厚防滑地砖2. 30厚1:3干硬性水泥砂浆结合层3. 30厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 100厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法二,主要的施工部位为三层南侧屋面、五层南侧A-B轴间小屋面。
具体做法如下:1. 8~10厚防滑地砖2.3 0厚1:3干硬性水泥砂浆结合层3. 20厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 70厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法三,主要施工部位为十四层北侧悬挑部屋面,机房层顶部屋面。
具体做法如下:1. 30厚1:3厚水泥砂浆饱和层,每1m见方设分格缝,缝宽10,缝内填塑料分格条,水泥砂浆保护层内配φ1镀锌钢丝网,每块958*961网孔25-30。
2.干铺无纺布隔离层3. 两道聚乙烯丙纶复合防水卷材4.20厚1:3水泥砂浆找平层5.最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡6.70厚挤塑聚苯板7.现浇钢筋混凝土屋面板3.1.2.2节点深化设计:根据本工程屋面排水特点,绘制相关节点:本工程十五层顶屋面采用内排雨水,内排雨水斗节点如图:图片示意:顶层屋面采用外排雨水,外排雨水斗节点如下:3.1.3材料及要求:进场材料要有出厂质量证明书或厂方试验报告单。
并且质量证明书必须随材料一同到场,详细内容需经试验员、技术负责人验证合格;并按国家有关标准的规定抽样作力学性能试验及见证取样,合格后方可使用。
对所进场数量材料室人员清点,核对数量。
挤塑保温板:材料进场要有产品合格证和性能检验报告,板厚允许偏差±5%,且不得大于4mm。
容重≥32kg/ m3,吸水率为≤1.5%,含水率符合设计要求。
找坡材料页岩陶粒,粒径≤30mm,密度为400-600kg/m3。
选用两道聚乙烯丙纶复合防水卷材:材料进场要有产品合格证和性能检验报告,并按照GB50207-2002要求进行现场抽样复验。
防水卷材外观质量要求:项目外观质量要求折痕每卷不超过2处,总长度不超过20mm杂质大于0.5mm颗粒不允许,每1m2不超过9mm2胶块每卷不超过6处,每处面积不大于4mm2凹痕每卷不超过6处,深度不超过本身厚度30%;每卷卷材的每20m不超过1处,较短的一段不应小于3000mm,接头处应加以上材料若出现不合格的,要责令其清退出场,不允许在本工程使用。
【4】3.1.4人力准备:【5】3.1.5主要设备、机具部署:第二小节 3.2时间部署:屋面工程施工预计在2007年6月20日开始施工,2007年11月30日完成。
第三小节 3.3施工区域划分:根据本工程特点,本工程划分为机房屋顶、十五层屋顶、十五层花园、十四层屋顶、三层屋面和五层屋面五个部分,按照自上向下的原则施工。
第二节4、施工工艺:第一小节 4.1、施工顺序:1、保温层、2找坡层 3、防水找平层4、防水层 5、隔离层 6、保护层 7、其它部位施工第二小节 4.2作业条件:4.2.1屋面结构验收完成。
4.2.2水、通风、电等专业施工完毕,并办完隐检和联检单。
4.2.3结构楼板干净、干燥;将预制构件的吊钩等进行处理,处理点应抹入水泥砂浆,检查合格后,方可铺设保温材料。
4.2.4出屋面的管根部,用细石混凝土填塞密实,使管子固定牢靠。
4.2.5屋面各种基础、女儿墙按照要求施工完毕。
4.2.6雨水斗安置完毕。
第三小节 4.3施工方法:【1】4.3.1保温层施工:4.3.1.1作业条件:将结构层上基础、女儿墙施工完成,并报项目、监理验收通过。
4.3.1.2工艺流程:基层清理→放线排布→保温层铺设a.本工程屋面保温材料采用70厚或100厚挤塑聚苯板。
b.铺设板状保温材料的基层应平整、干净、干燥。
c.板状保温材料不应破碎、缺棱掉角,铺设时遇有缺棱掉角破碎不齐的,应锯平拼接使用。
d.干铺板状保温材料,应紧靠基层表面,铺平、垫稳,接缝处应用同类材料碎屑填嵌饱满。
e. 在周边女儿墙、核心筒墙体、通风道、屋面上人孔、粘20厚软质聚乙烯泡沫塑料,具体高度伸到找平层底,具体高度根据此处屋面做法高度而定。
f.保温层施工过程及施工后找平前要防止雨淋,如遇雨天,需要将保温层覆盖,做排水工作,并在雨后晒一到二天后方可进行找坡层的施工。
【2】4.3.1.3质量标准:1.保温层的厚度应符合设计要求,厚度偏差不得超过5%,其材料性能应符合要求。
2.保温层表面应平整,需粘贴的板状保温材料粘结要牢固。
保温层质量检验【3】4.3.2找坡层施工4.3.2.1作业条件:保温层施工完毕,并报项目质检、监理验收完成,并办好验收手续。
4.3.2.2工艺流程:基层清理→墙根处理→标高坡度弹线→施工找坡层→养护→验收a.找坡层均采用1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡。
b.按照原材料体积比例采用现场搅拌,通过小推车、施工电梯运至屋面。
c.贴点标高、冲筋:根据坡度要求,拉线找坡,按照1.5m贴点(贴灰饼),在进行找坡层施工时,按照流水方向以间距1.5m冲筋。
d.刮平、滚压:以找坡贴饼为标志,按分格铺平,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。
再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。
对于墙根、边角、管根周围不易滚压部位用木板拍打密实,在屋面阴阳角及管根部位处抹成圆弧形,半径为10cm。
e.内排雨水口周围500mm范围内坡度不小于5%。
【4】4.3.3防水找平层:4.3.3.1作业条件:找坡层施工完毕,并报项目质检、监理验收完成,并办好验收手续。
4.3.3.2工艺流程:基层清理→固定分格条→洒水湿润→施工找平层→养护→验收a.本工程屋面找平层采用1:3水泥砂浆。
b.洒水湿润:抹找平层水泥砂浆前,应适当撒水湿润找坡层表面,利于找坡层与找平层结合,不可洒水过量,以免影响找平层的干燥,以免引起防水层空鼓。
c.找平层设置分格缝,用小木条留设,小木条做成等腰梯形,倒置留设在找平层内,缝高同找平层厚度,缝底宽20mm,分格缝最大间距6m。
d.砂浆配合比要称量准确,搅拌均匀,砂浆铺设分隔应按由远到近、由高到低的程序进行,在每一分格内一次连续抹成,严格掌握坡度,用2m左右的直尺找平。
e.待砂浆稍收水后,用抹子抹平压实压光;终凝前,轻轻取出嵌缝木条,完工后表面少踩踏。
f.在管、墙、基座等根部做圆弧角,圆弧半径100mm,女儿墙和暖沟等防水卷起处,表面压光面。
g.气候变化,在找平层终凝前可能下雨时,不宜施工。
以保证找平层质量。
h.铺设找平层12h后,需洒水养护,使麻袋片保持湿润。
i.找平层硬化后,应用1:1水泥砂浆填分格缝。
4.3.3.3质量标准:找平层不得出现酥松、起砂、起皮、起刺现象。
找平层与突出屋面构造交接处和转角处,且整齐平顺。
找平层上分格缝距离符合要求,分格缝采用木条,表面刨光。
屋面找平层允许偏差【5】4.3.4防水层施工4.3.4.1作业条件a.施工前掌握施工图纸的要求,选择防水工程专业队。
b.屋面施工按照施工工序进行检验,找平层表面必须平整、坚实、干燥、清洁,不得有起砂、开裂和空鼓等缺陷。
表面不得有积水现象。
c.检查找平层得阴阳角、女儿墙根、通风道根等均按照要求处理完成。
d.找平层施工完成,并报项目质检、监理验收完成。
4.3.4.2工艺流程:基层清理→弹防水铺贴线→附加层施工→第一道1.3厚聚合物水泥粘贴料满粘→ 0.7厚聚乙烯丙纶复合防水卷材→第二道1.3厚聚合物水泥粘贴料满粘→ 0.7厚聚乙烯丙纶复合防水卷材→卷材收头粘结→蓄水试验→保护层a.清理基层:施工防水前将验收合格得基层表面清扫干净。
不得有浮尘、杂物。
b.附加层施工:在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,宽度和高度均不小于300mm。
c.卷材冷粘贴施工:◆本工程防水卷材采用满粘法,搭接宽度为80mm,短边搭接不小于80mm,且端部接头错开250mm。
卷材从流水坡度下坡开始,按卷材规格弹出基准线。
并使卷材的长向与流水坡垂直。
◆水泥粘贴料的调配采用801聚合物高分子防水卷材胶粘剂,为粉末状,与水泥搅拌使用,重量配合比为水泥:胶粘剂:水=1:0.01:0.25,配制时采用干净的铁桶,先将水和胶粘剂加入铁桶中搅拌融解,再加入水泥搅拌至均匀、无凝块、无沉淀即可使用。
◆卷材施工铺设卷材时粘接层在内侧,次序从基面的低处向高处铺设,根据找平层弹卷材线,将调配好地粘接剂洒在要铺卷材的前方,用刮板刮到1.3mm厚,同时滚放卷材,铺设过程中卷材应平整顺直,搭接尺寸准确(80mm)。
不得扭曲、皱折。
用刮板轻刮卷材表面,排除卷材与胶粘剂地空气和多余地泥浆,并用辊压使卷材与胶粘剂粘结牢固。
第二道施工方法与第一道相同,必须保证第一道卷材接头与第二道卷材接头错开250mm。
平面立面交接处,则先粘贴好平面,经过转角,由下往上粘贴卷材,粘贴时切勿拉紧,要轻轻沿转角压紧压实,再往上粘贴,同时排出空气,最后用手持压辊滚压密实,滚压时要从上往下进行。
◆搭接缝的粘贴搭接缝的粘贴:卷材铺好与基层压粘后,应将搭接部位的结合面清除干净。
然后采用油漆刷均匀涂刷胶粘剂,不得出现露底、堆积现象。
粘合时应从一端开始,边压合边驱除空气,不许有气泡和皱折现象,然后用手持压辊顺边认真仔细辊压一遍,使其粘结牢固。
搭接缝全部粘贴后,缝口要用密封胶封严,密封时用刮刀沿缝刮涂,不能留有缺口,密封宽度不应小于10mm。
d.为了防止卷材末端收头及封边出现脱落,造成漏水现象,根据本工程屋面特点,对不同位置泛水收头处理节点如下图:防水收头处距屋面找平层250mm。
◆屋面通风道、天窗女儿墙泛水收头节点◆十五层顶核心筒墙体、周边女儿墙、后砌墙,屋面设备基础泛水收头节◆顶层屋面女儿墙、基础泛水收头节点◆机房层墙体幕墙与防水收头位置关系,十五层顶水平出入口泛水收头节点伸出屋面管道防水收头e.防水层蓄水试验:卷材防水层施工后,经隐蔽工程验收后,确认符合砚秋,做蓄水试验,确认不漏水,方可进行隔离层和防水保护层施工。
