外墙B1级挤塑板施工方案
- 格式:doc
- 大小:638.00 KB
- 文档页数:28
外墙挤塑板保温工程施工方案编制单位:枣庄恒进新型建材装饰有限公司编制人:王康聪编制日期:2016年4月30日外墙保温施工方案一、编制说明依据以下标准编制:●《民用建筑设计通则》GB50352-2005、《建筑工程设计文件编制深度规定》<2013版>●《住宅设计规范》GB50096-2011<2013版>、《住宅建筑规范》GB50368-2005●《山东省住宅设计标准》DBJ14-S1-2000●《城市道路和建筑物无障碍设计规范》JGJ50-2013、GB50763-2012、《建筑设计防火规范》GB50016-2014●《民用建筑设计防火规范》GB50016-2014<2015年版>●《建筑内部装修设计防火规范》GB50222-2015●《山东省居住建筑节能设计标准》DB37/5026-2014二、工程概况本工程为乐陵市开元中学报告厅,主体为框架结构,外墙填充墙砌体全部完成,已具备施工条件。
三、保温材料1、材料选用●保温主材:该项目外墙外保温系统的保温材料选用挤塑板保温系统,厚度为40mm,燃烧性能为B1级。
●保温辅材:胶粘剂、抹面胶浆、耐碱网格布、锚栓等。
2、保温辅材:保温辅材包括胶粘剂、抹面胶浆、耐碱网格布、锚栓等,在该外墙外保温系统中构成粘接层和薄抹灰增强防护层。
其中:●胶粘剂是保温系统中粘接层的组成材料。
该产品现场加入一定比例的水,搅拌均匀即可使用,用于挤塑板的粘贴。
●抹面胶浆是由高分子聚合物、无机胶凝材料和填料等材料制成。
薄抹在粘贴好的挤塑板外表面,与耐碱网格布复合成增强防护层,具有很好的防水和透气性能,用以保证保温系统的机械强度和耐久性。
●耐碱网格布是由表面涂覆耐碱防水材料的玻璃纤维网格布制成,埋入抹面胶浆中,复合形成薄抹灰增强防护层,用以提高防护层的机械强度和抗裂性。
●锚栓是把保温板固定在基层墙体的专用连接件。
通常包括塑料钉或具有防腐性能的金属螺钉和带圆盘的塑料膨胀套管两部分组成。
b1级挤塑板施工方案一、材料准备与要求1.1 根据设计图纸和施工要求,准备B1级挤塑板材料,确保其质量符合国家标准和建筑规范要求。
1.2 检查挤塑板材料的外观质量,无明显缺陷、无破损,尺寸规格符合设计要求。
1.3 准备相应的辅助材料,如专用粘结剂、固定件、密封材料等,确保质量可靠。
二、施工前基层清理2.1 对施工基层进行全面清理,确保基层平整、干燥、无油污、无杂物。
2.2 对基层进行必要的找平处理,以满足挤塑板安装的平整度要求。
三、挤塑板安装位置确定3.1 根据设计图纸,确定挤塑板的安装位置、排版及分格线。
3.2 在基层上弹出挤塑板的控制线,确保安装位置的准确性。
四、挤塑板固定与粘结4.1 使用专用粘结剂将挤塑板粘贴在基层上,确保粘结牢固、无空鼓。
4.2 使用固定件对挤塑板进行固定,确保安装稳定、无移位。
4.3 根据需要,在挤塑板之间设置密封材料,确保保温层的密封性。
五、特殊部位处理5.1 对墙角、门窗洞口等特殊部位进行特殊处理,确保挤塑板的安装质量和保温效果。
5.2 对预留洞口、管道穿越处等进行密封处理,防止热量散失。
六、安全措施与准备6.1 施工前进行安全技术交底,确保施工人员了解安全操作规程。
6.2 施工现场设置安全警示标志,采取必要的安全防护措施。
6.3 施工人员应佩戴安全防护用品,确保施工过程中的安全。
七、施工后整饰与检查7.1 对施工完成后的挤塑板表面进行整饰,确保表面平整、美观。
7.2 进行全面检查,确保挤塑板的安装质量符合设计要求。
7.3 对不合格部位进行整改,直至满足验收标准。
八、资料整理与存档8.1 整理施工过程中的相关技术文件、质量记录等资料。
8.2 按照项目管理要求,将相关资料存档备查。
以上是B1级挤塑板施工方案的主要内容,施工过程中应严格按照方案执行,确保施工质量和安全。

外墙B1级挤塑板施工方案辩析
一、引言
外墙B1级挤塑板作为建筑外墙保温材料在现代建筑中得到广泛应用。
本文将对外墙B1级挤塑板的施工方案进行辩析,探讨其优缺点,为工程实践提供参考。
二、施工方案一:直接粘贴法
直接粘贴是一种常见的外墙B1级挤塑板施工方案。
该方案简单快速,适用于平整的墙面,施工效率高,成本较低。
然而,直接粘贴存在施工难度大、粘结强度不足等问题,容易导致挤塑板与墙体脱落。
三、施工方案二:插接固定法
插接固定是一种改进型的施工方案,通过在挤塑板上开槽,利用卡翼和卡钢将挤塑板插接在一起,再固定在墙体上。
这种方案施工简单方便,挤塑板之间的连接更加牢固,增加了整体的稳定性。
然而,该方案在实际应用中需要专业技术人员进行操作,施工周期较长。
四、施工方案三:建筑涂料保护法
建筑涂料保护法是一种常用的挤塑板外墙保护方式,通过在挤塑板表面涂刷防水涂料、抗裂涂料等,起到防水、防火、防老化等作用,提高挤塑板的使用寿命。
这种施工方案简单易行,成本低廉,但需要注意选用符合要求的涂料,否则会影响保温效果。
五、结论
外墙B1级挤塑板作为一种常见的外墙保温材料,在施工方案选择上需要综合考虑其特性和环境条件,选择合适的施工方案才能最大程度地发挥其保温效果。
不同的施工方案各有优劣,施工过程中需严格遵循相关规范和要求,确保工程质量和安全。

一、工程概况工程概况。
本工程楼体外墙大面积采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
其中阳台底板、阳台栏板、飘窗板、外窗侧壁、隔离带采用FTC相变节能保温材料保温。
二、材料组成1、挤塑聚苯乙烯泡沫板规格为 1200mm×600mm×40mm、1200㎜×600㎜×60㎜平头式,燃烧性能为B1级,表观密度30g/m3;FTC相变节能保温材料;燃烧性能为A级。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力应符合标准规定,现场试验应合格。
4、耐碱玻纤网格布、钢丝网用于增强保护层抗裂及整体性;耐碱玻纤网格布:孔径5mm×5mm;钢丝网直径0.8 mm~1.0 mm,网孔中心距25.4×25.4 mm 。
5、聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按缝宽的 1.4 倍选用。
三、施工要求及条件1、施工部位的基层必须经业主、监理、总包、外保温施工单位联合验收合格;保温材料符合设计要求,并现场抽检复验合格。
2、施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制阴阳角部位的通顺,并做好控制点或弹好控制线,确保阴阳角部位棱角顺直整齐。
3、外保温单位进场后会同总包单位、甲方监理单位共同确定样板层的施工位置,进行行样板层施工,经检查合格后才进行大面积施工。
4、隔离带设置:每两层设置一道隔离带,隔离带宽度为300㎜,厚度同保温板厚度,采用FTC相变节能保温材料涂抹。
5、外墙保温伸缩缝沿建筑物高度设置;具体按设计要求设置;6、施工现场环境温度及找平层表面温度在施工中及施工后 24h 内均不得低于5℃,风力不大于 5 级。
7、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
第1篇一、工程概况本工程为某住宅小区外墙保温工程,建筑面积约10万平方米,外墙采用挤塑板(XPS)作为保温材料。
挤塑板具有良好的保温性能、防火性能和耐候性能,适用于各种气候条件下的外墙保温。
二、施工准备1. 材料准备- 挤塑板:应符合国家相关标准,表面平整,尺寸准确。
- 粘结砂浆:应选用具有良好粘结性能和耐候性的专用粘结砂浆。
- 找平层材料:如水泥砂浆、聚合物砂浆等。
- 保护层材料:如涂料、瓷砖等。
- 施工工具:切割机、水平尺、靠尺、锤子、电钻、扫帚、刷子等。
2. 人员准备- 施工队伍:应由专业的外墙保温施工队伍组成,具备相关资质和经验。
- 施工人员:应经过专业培训,熟悉施工工艺和安全操作规程。
3. 施工设备准备- 施工升降机、吊车等起重设备。
- 施工电梯、脚手架等辅助设施。
三、施工工艺1. 基层处理- 清理墙面:将墙面上的灰尘、油污、松散物等清理干净。
- 修补裂缝:对墙面的裂缝、孔洞等缺陷进行修补,确保墙面平整。
2. 找平层施工- 水平尺测量:用水平尺对墙面进行测量,确保墙面平整度符合要求。
- 水泥砂浆找平:用聚合物砂浆或水泥砂浆对墙面进行找平,厚度根据设计要求确定。
3. 粘结砂浆施工- 混合粘结砂浆:按产品说明书要求,将粘结砂浆与水混合均匀。
- 涂抹粘结砂浆:将粘结砂浆均匀涂抹在找平层上,厚度约为3-5mm。
- 粘贴挤塑板:将挤塑板按照设计要求粘贴在粘结砂浆上,确保板面平整,缝隙均匀。
4. 挤塑板固定- 钉固定:在挤塑板边缘每隔500mm左右钉入锚固钉,深度应大于板厚。
- 水平、垂直校正:用靠尺校正挤塑板,确保板面垂直、水平。
5. 保温层保护- 防水层施工:在挤塑板表面涂抹防水层,防止雨水渗透。
- 保护层施工:根据设计要求,在防水层上施工保护层,如涂料、瓷砖等。
四、施工质量控制1. 材料质量- 材料进场前应进行验收,确保材料质量符合设计要求。
- 施工过程中应定期检查材料质量,发现问题及时处理。

东营b1级挤塑板施工方案一、施工前准备确认施工图纸、设计文件及相关技术资料齐全。
施工现场应清理干净,无杂物、无积水。
准备施工所需的B1级挤塑板、网格布、专用粘结剂、聚合物砂浆等材料,并确保其质量符合设计要求。
检查施工工具、机械设备是否完好,确保施工顺利进行。
二、基层墙体处理检查基层墙体是否平整、干燥、无油污、无松动。
对不平整处进行修补,确保基层墙体满足施工要求。
三、挤塑板安装根据施工图纸,确定挤塑板的排版及分割方案。
在基层墙体上涂抹专用粘结剂,确保涂抹均匀、无遗漏。
将挤塑板按照排版方案粘贴在基层墙体上,确保板与板之间缝隙严密、无错位。
四、网格布翻包在挤塑板拼缝处,用网格布进行翻包处理,确保拼缝处牢固、美观。
网格布应覆盖挤塑板拼缝,宽度不小于100mm,并用专用粘结剂固定。
五、专用粘结剂涂抹在挤塑板表面均匀涂抹专用粘结剂,确保粘结剂涂抹均匀、无遗漏。
粘结剂的厚度应根据设计要求进行调整,确保其与挤塑板紧密粘结。
六、挤塑板打磨找平待专用粘结剂干燥后,对挤塑板表面进行打磨找平,确保表面平整、光滑。
对打磨产生的粉尘进行清理,保持施工现场整洁。
七、聚合物砂浆抹面在挤塑板表面涂抹聚合物砂浆,确保砂浆涂抹均匀、无遗漏。
聚合物砂浆的厚度应根据设计要求进行调整,确保其与挤塑板紧密结合。
八、安全措施与验收施工现场应设置明显的安全警示标志,确保施工人员安全。
施工人员应佩戴安全防护用品,如安全帽、手套、防护眼镜等。
施工结束后,应对施工成果进行验收,确保施工质量符合设计要求。
对验收不合格的部分进行整改,直至达到设计要求为止。
本施工方案仅供参考,具体施工过程中应根据实际情况进行调整。
施工过程中应严格遵守相关安全规定,确保施工安全。

b1级挤塑板保温施工方案一、材料准备与选用材料准备:确保使用B1级挤塑板作为保温材料,符合国家相关标准和建筑规范要求。
材料选用:挤塑板应具有良好的保温性能、防水性能、耐候性能及稳定性。
二、施工前准备工作施工图设计与审批:制定详细的施工图纸,并获得相关部门审批。
施工人员培训:对参与施工的人员进行技术培训和安全教育。
施工现场准备:清理施工现场,确保施工环境安全、整洁。
三、基底处理与要求基底应平整、干燥、无油污、无浮灰,满足挤塑板粘贴的要求。
若基底存在凹凸不平或裂缝,需进行修补处理。
四、挤塑板粘贴施工使用专用粘合剂均匀涂抹在挤塑板背面,确保粘合剂用量适中、分布均匀。
挤塑板应按照设计要求进行拼接,保证板与板之间无缝隙。
粘贴时应确保挤塑板平整、无翘曲、无空鼓。
五、挤塑板整饰与调整对粘贴完成的挤塑板进行整体检查,确保表面平整、无损坏。
若发现挤塑板有翘曲、脱落等现象,应及时进行调整和修复。
六、安全措施与装备施工现场应设置安全警示标志,确保施工区域安全。
施工人员应佩戴安全防护用品,如安全帽、手套、防滑鞋等。
施工期间,应定期对施工现场进行安全检查,确保无安全隐患。
七、质量检查与验收施工完成后,应进行质量检查,确保挤塑板保温层施工质量符合设计要求。
质量检查合格后,应进行验收,并提交相关验收报告。
八、施工后期维护与管理对挤塑板保温层进行定期维护,确保其长期保持良好的保温效果。
若发现保温层有损坏或失效现象,应及时进行修复或更换。
定期对施工区域进行检查,确保无安全隐患,保持施工现场整洁。
本施工方案仅供参考,实际施工过程中应根据具体情况进行调整和完善。
同时,施工过程中应严格遵守国家相关法规和规范,确保施工质量和安全。

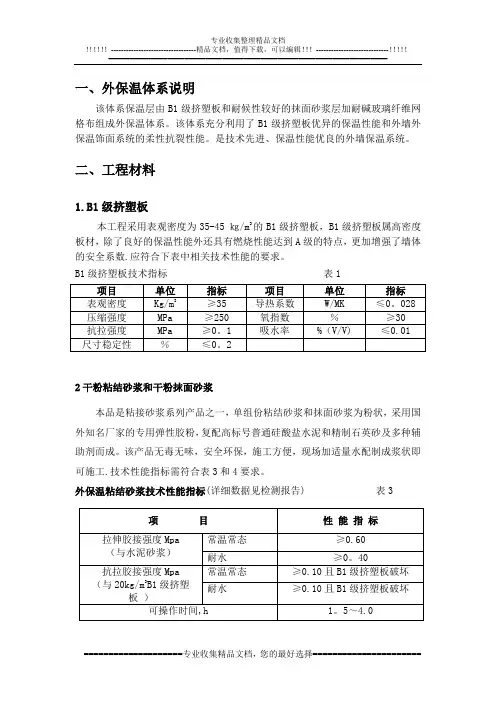

一、外保温体系说明该体系保温层由B1级挤塑板和耐候性较好的抹面砂浆层加耐碱玻璃纤维网格布组成外保温体系。
该体系充分利用了B1级挤塑板优异的保温性能和外墙外保温饰面系统的柔性抗裂性能。
是技术先进、保温性能优良的外墙保温系统。
二、工程材料1.B1级挤塑板本工程采用表观密度为35-45 ㎏/m3的B1级挤塑板,B1级挤塑板属高密度板材,除了良好的保温性能外还具有燃烧性能达到A级的特点,更加增强了墙体的安全系数.应符合下表中相关技术性能的要求。
B1级挤塑板技术指标表12干粉粘结砂浆和干粉抹面砂浆本品是粘接砂浆系列产品之一,单组份粘结砂浆和抹面砂浆为粉状,采用国外知名厂家的专用弹性胶粉,复配高标号普通硅酸盐水泥和精制石英砂及多种辅助剂而成。
该产品无毒无味,安全环保,施工方便,现场加适量水配制成浆状即可施工.技术性能指标需符合表3和4要求。
外保温粘结砂浆技术性能指标(详细数据见检测报告) 表3外保温抹面砂浆性能指标(详细数据见检测报告) 表43机械锚固件机械锚固件由尼龙塑料膨胀套管和金属螺钉组成。
其中塑料膨胀套管由高密度聚乙烯材料制成;金属螺钉选用优质钢材,表面经镀锌防腐处理,起到防锈保护的作用,锚固件的有效锚固深度不小于35mm,塑料圆盘直径不小于50mm。
符合以下性能指标表54耐碱玻璃纤维网格布耐碱玻璃纤维网格布复合在抹面砂浆中充当软配筋的使用,一方面能够有效地增加防护层拉伸强度,另一方面由于能有效分散应力,可以将原本可能产生的较宽裂缝(有害裂缝)分散成许多较细裂缝(无害裂缝),可增加保温墙体的抗裂作用。
网格布主要性能及规格要求表6三、技术构造后贴B1级挤塑板外墙外保温技术的基本构造如图四、施工工艺流程涂料饰面:基层墙面处理→测量、放线、打点→粘贴B1级挤塑板→安装锚固件→抹第一遍抹面砂浆压入耐碱玻璃纤维网格布及增强网格布→抹第二遍抹面砂浆。
五、施工工艺说明5.1、施工准备根据工程结构施工进度及施工熟练程度,分批分阶段提出外保温材料的生产使用计划,由供应厂家按计划要求供应.根据工程结构流水段划分要求,合理地安排外保温施工人员数量。
外墙B1级挤塑聚苯板A级相变保温材料施工方案一、工程概况工程概况。
本工程楼体外墙大面积采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
其中阳台底板、阳台栏板、飘窗板、外窗侧壁、隔离带采用FTC相变节能保温材料保温。
二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×40mm、1200㎜×600㎜×60㎜平头式,燃烧性能为B1级,表观密度30g/m3;FTC相变节能保温材料;燃烧性能为A级。
2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌。
3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力应符合标准规定,现场试验应合格。
4、耐碱玻纤网格布、钢丝网用于增强保护层抗裂及整体性;耐碱玻纤网格布:孔径5mm×5mm;钢丝网直径0.8 mm~1.0 mm,网孔中心距25.4×25.4 mm 。
5、聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按缝宽的 1.4 倍选用。
三、施工要求及条件1、施工部位的基层必须经业主、监理、总包、外保温施工单位联合验收合格;保温材料符合设计要求,并现场抽检复验合格。
2、施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制阴阳角部位的通顺,并做好控制点或弹好控制线,确保阴阳角部位棱角顺直整齐。
3、外保温单位进场后会同总包单位、甲方监理单位共同确定样板层的施工位置,进行行样板层施工,经检查合格后才进行大面积施工。
4、隔离带设置:每两层设置一道隔离带,隔离带宽度为300㎜,厚度同保温板厚度,采用FTC相变节能保温材料涂抹。
5、外墙保温伸缩缝沿建筑物高度设置;具体按设计要求设置;6、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。
外墙挤塑板保温工程施工方案编制单位:枣庄恒进新型建材装饰有限公司编制人:王康聪编制日期:2016年4月30日外墙保温施工方案一、编制说明依据以下标准编制:●《民用建筑设计通则》GB50352-2005、《建筑工程设计文件编制深度规定》<2013版>●《住宅设计规范》GB50096-2011<2013版>、《住宅建筑规范》GB50368-2005●《山东省住宅设计标准》DBJ14-S1-2000●《城市道路和建筑物无障碍设计规范》JGJ50-2013、GB50763-2012、《建筑设计防火规范》GB50016-2014●《民用建筑设计防火规范》GB50016-2014<2015年版>●《建筑内部装修设计防火规范》GB50222-2015●《山东省居住建筑节能设计标准》DB37/5026-2014二、工程概况本工程为乐陵市开元中学报告厅,主体为框架结构,外墙填充墙砌体全部完成,已具备施工条件。
三、保温材料1、材料选用●保温主材:该项目外墙外保温系统的保温材料选用挤塑板保温系统,厚度为40mm,燃烧性能为B1级。
●保温辅材:胶粘剂、抹面胶浆、耐碱网格布、锚栓等。
2、保温辅材:保温辅材包括胶粘剂、抹面胶浆、耐碱网格布、锚栓等,在该外墙外保温系统中构成粘接层和薄抹灰增强防护层。
其中:●胶粘剂是保温系统中粘接层的组成材料。
该产品现场加入一定比例的水,搅拌均匀即可使用,用于挤塑板的粘贴。
●抹面胶浆是由高分子聚合物、无机胶凝材料和填料等材料制成。
薄抹在粘贴好的挤塑板外表面,与耐碱网格布复合成增强防护层,具有很好的防水和透气性能,用以保证保温系统的机械强度和耐久性。
●耐碱网格布是由表面涂覆耐碱防水材料的玻璃纤维网格布制成,埋入抹面胶浆中,复合形成薄抹灰增强防护层,用以提高防护层的机械强度和抗裂性。
●锚栓是把保温板固定在基层墙体的专用连接件。
通常包括塑料钉或具有防腐性能的金属螺钉和带圆盘的塑料膨胀套管两部分组成。
一、材料技术指标表一挤塑板性能指标符合质量验收标准(GB/T10801。
2—2002)难燃B1级挤塑板,表观密度为25㎏/m3≤密度≤32㎏/m3,尺寸(1200㎜×600㎜×35㎜)挤塑式保温表二砂浆胶粘剂技术指标聚合物粘结胶浆是高分子聚合物材料,符合《外墙外保温用聚合物砂浆质量验收标准(DBJ04-234-2005)》。
下列数据以《外墙外保温用聚合物砂表三抗裂砂浆技术指标外墙外保温抗裂砂浆是高分子聚合物材料,符合《建筑外墙外保温系统用产品(材料)(DBJ04-234-2005)》。
下列数据以《建筑外墙外保温系统用表四耐碱型玻璃纤维网格布技术要求涂塑耐碱玻璃纤维网格布符合(DBJ04-239-2005(容重≥160 g/㎡)采表五机械锚固件的主要技术指标机械锚固件:锚栓由外层套管和内部螺栓两部分组成.锚固钉Φ10、长二、施工准备(1)作业条件1、结构已验收完,墙面弹出+50线,门窗框安装完毕并验收合格。
2、外墙面的预埋件、设备穿墙管道等提前完毕,并留出外保温厚度,结构施工时的预留洞提前堵塞严密。
3、操作地点环境温度不低于5度。
雨天,风力大于四级天气,雨雪天不施工.(2)主要机具切割器、冲击钻、手提搅拌器、放线工具,手推车,水桶、剪子、壁纸刀、螺丝刀、扫帚、铁锹、钢丝刷、水灰斗、开刀、撬棍、钢尺、橡皮锤、木楔、抹子、压子、阴阳角抿子、托线板、皮尺、2米靠尺、水平尺,锯齿抹子。
三、施工工艺(1)工艺流程(图)结构基层墙体处理(GBJ301-2001直度。
用2m(3)放线、打点1、弹控制线垂直控制线等.2、挂基准线(4)材料配制=4-4.5:1)10min(51、点框粘法9个粘结点,直径100(80)mm40%。
侧面留50mm宽的一个排气口.2、挤塑板抹完粘结砂浆后,应立即将板平贴在基层墙体上滑动就位。
粘贴时应轻揉、均匀挤压砂浆层;为了保证板面的平整度,应随时用一根长度不小于2.0m的靠尺进行压平操作。
外墙挤塑板项目施工方案一、编译依据1.《严寒寒冷地区居住建筑节能设计标准》JGJ26-20102.《民用建筑热工设计规范》GB50176-933.《膨胀挤塑板薄抹灰外墙外保温系统》JG1494.《外墙保温工程技术规程》JGJ144-20085、《建筑工程施工质量验收标准》GB503006、《建筑装饰工程质量验收规范》GB202107.《建筑节能工程施工质量验收规范》GB50411-20078.《外墙外保温结构详图(二)》L07J1099.《外墙保温应用技术规程》DBJ 14-035-2007二、项目概况一、项目名称:2、项目地点:3.工程实践:3. 物料计划4. 节点设计一、挤压板系统基本结构(示意图)绝缘系统横截面示意图2、保温板布置布置示意图保温板应采用铺设方式粘贴,垂直接缝应逐行错开。
保温板应粘贴牢固,不得有松动、空洞现象。
角落保护热板应互锁。
保温板布置见下图:3、板缝结构贴板时,注意清除板边溢出的胶水,使板与板之间无凹凸。
板缝拼装严密,板缝之间的缝隙在1.5mm上面,并应填充阻燃聚氨酯泡沫。
板缝高度差不大于1.5mm,否则应用砂纸或专用打磨设备打磨平整。
4、门窗上开孔结构鹰嘴练习:制作门窗洞口时,用成品鹰嘴直接制作鹰嘴形状,然后按网布盖好。
5.管道穿墙结构粘合剂挤塑板石膏的中间压入网眼6、一侧保温墙端水平封闭结构粘合剂挤塑板将网布压在抹面胶中间7.锚点的布局五、建设部署1、外保温工程安全管理机构项目经理:安全负责人:2、外保温工程质量管理机构3四、建设进度施工进度表详见附件 1。
5. 劳动力规划具体劳动组织如下:劳动力计划6.常用工具和设备配置(1)、施工工具不锈钢镘刀、凹槽镘刀、摩擦镘刀、角镘刀、特殊锯齿镘刀、20目以上砂纸的不锈钢打磨镘刀、钢丝刷、多用刀、砂浆托盘、拉线、弹力线筒、胶带和2m步行等。
腻子刀、钢丝刷、腻子刮刀或刮刀、腻子托盘、砂纸、滚刷、钢笔、油漆刷、手持电动搅拌机、塑料桶;美纹纸等(2)、设备配置表序列号设备名称规格单元数量评论1 手推车0.14m3车辆视现场而定2 电锤—捆视现场而定3 手动搅拌器—塔视现场而定4 砂浆搅拌机250L~300L塔视现场而定5 贡多拉—塔视现场而定6、外墙外保温施工要求及方法(一)建设条件1. 底墙外墙外保温施工的墙体基墙尺寸偏差应符合表5.02的规定。
一、材料技术指标表一挤塑板性能指标符合质量验收标准(GB/)难燃B1级挤塑板,表观密度为25㎏/m3≤表二砂浆胶粘剂技术指标聚合物粘结胶浆是高分子聚合物材料,符合《外墙外保温用聚合物砂浆质量验收标准(DBJ04-234-2005)》。
下列数据以《外墙外保温用聚表三抗裂砂浆技术指标外墙外保温抗裂砂浆是高分子聚合物材料,符合《建筑外墙外保温系统用产品(材料)(DBJ04-234-2005)》。
下列数据以《建筑外墙外保温系统用产品(材料)(DBJ04-234-2005》为准。
表四耐碱型玻璃纤维网格布技术要求涂塑耐碱玻璃纤维网格布符合(DBJ04-239-2005(容重≥160 g/㎡)采用抗碱性高级玻璃纤维编织而成。
下列数据以(DBJ04-238-2005)为表五机械锚固件的主要技术指标机械锚固件:锚栓由外层套管和内部螺栓两部分组成。
锚固钉Φ10、长100置入墙体深度不小于50mm。
二、施工准备(1)作业条件1、结构已验收完,墙面弹出+50线,门窗框安装完毕并验收合格。
2、外墙面的预埋件、设备穿墙管道等提前完毕,并留出外保温厚度,结构施工时的预留洞提前堵塞严密。
3、操作地点环境温度不低于5度。
雨天,风力大于四级天气,雨雪天不施工。
(2)主要机具切割器、冲击钻、手提搅拌器、放线工具,手推车,水桶、剪子、壁纸刀、螺丝刀、扫帚、铁锹、钢丝刷、水灰斗、开刀、撬棍、钢尺、橡皮锤、木楔、抹子、压子、阴阳角抿子、托线板、皮尺、2米靠尺、水平尺,锯齿抹子。
三、施工工艺(1)工艺流程(图)(2)施工要求(GBJ301-2001)垂直度。
用2m(3)放线、打点1、弹控制线直控制线等。
2、挂基准线(4)材料配制=:110min(51、点框粘法挤塑板四周边涂抹宽约50mm的粘结砂浆,厚10mm;中间布设9个粘结点,直径100(80)mm,厚度10mm,梅花布置,保证粘结面积不小于40%。
侧面留50mm宽的一个排气口。
2、挤塑板抹完粘结砂浆后,应立即将板平贴在基层墙体上滑动就位。
1、工程概况1.1、项目概述1.2、保温面积:外墙保温挤塑板面积5000㎡。
外墙面首层粘贴面砖,其它为涂料面层。
1.3、围护结构作法1)外墙保温系统概况外墙保温采用:挤塑聚苯板(不带表皮),密度为31.5kg/m3、阻燃型挤塑聚苯板板B1级。
其中外墙采用40mm厚。
2)外墙保温系统做法挤塑聚苯板外墙保温系统2、工期要求2.1、计划开工日期:2013年7月15日计划竣工日期:2012年8月15日2.2、编制依据2.2.1、《建筑节能工程施工质量验收规范》GB50411-2007 2.2.2、《外墙外保温工程技术规程》JGJ144-20093、墙体保温材料要求外墙体保温材料相关性能指标3.1、挤塑聚苯板性能指标3.2、胶粘剂性能指标3.3、锚栓性能指标3.4、耐碱网格布性能指标3.5、抹面胶浆性能指标3.6、XPS板用防火界面浆料技术要求。
3.7 、建筑保温砂浆的性能指标4、外保温施工方案4.1、基本要求4.1.1、施工环境要求作业时环境温度不应低于5℃,风力不应大于5级,风速不宜大于10m/s,严禁雨天施工,施工时提前查看24h天气预报,避免胶粘剂终凝前天气突然变冷影响粘结质量。
4.2、建筑物及基层墙体要求4.2.1除实体混凝土墙体外,填充墙体外面抹1:3水泥砂浆找平层。
外墙找平层表面干燥、洁净,强度、平整度、垂直度达以规范验收要求。
4.2.2将外墙外保温施工的砼基体表面的杂物清理干净,不得有污迹、灰尘、油污或脂肪类物质。
空鼓开裂处剔凿后修补平整、铲除凸出物,使基体表面尺寸偏差符合下表规定4.2.3外墙上的螺栓孔或其它孔洞用防水砂浆封堵(洞口较大处用细石砼填实)。
4.2.4伸出外墙面上的雨水管卡、预埋件、支架和设备穿墙管安装到位,并留出外墙保温层的厚度,并做必要的防锈及防水处理。
4.2.5门窗边框(不带附框)与墙体连接处预留出保温层的厚度,窗框安装完毕,窗框与墙体之间的缝隙用聚氨酯发泡填塞严密,做好窗框的保护。
外墙B1级挤塑板施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN外墙挤塑板保温工程施工方案编制单位:枣庄恒进新型建材装饰有限公司编制人:王康聪编制日期:2016年4月30日外墙保温施工方案一、编制说明依据以下标准编制:●《民用建筑设计通则》GB50352-2005、《建筑工程设计文件编制深度规定》<2013版>●《住宅设计规范》GB50096-2011<2013版>、《住宅建筑规范》GB50368-2005●《山东省住宅设计标准》DBJ14-S1-2000●《城市道路和建筑物无障碍设计规范》JGJ50-2013、GB50763-2012、《建筑设计防火规范》GB50016-2014●《民用建筑设计防火规范》GB50016-2014<2015年版>●《建筑内部装修设计防火规范》GB50222-2015●《山东省居住建筑节能设计标准》DB37/5026-2014二、工程概况本工程为乐陵市开元中学报告厅,主体为框架结构,外墙填充墙砌体全部完成,已具备施工条件。
三、保温材料1、材料选用●保温主材:该项目外墙外保温系统的保温材料选用挤塑板保温系统,厚度为40mm,燃烧性能为B1级。
●保温辅材:胶粘剂、抹面胶浆、耐碱网格布、锚栓等。
2、保温辅材:保温辅材包括胶粘剂、抹面胶浆、耐碱网格布、锚栓等,在该外墙外保温系统中构成粘接层和薄抹灰增强防护层。
其中:●胶粘剂是保温系统中粘接层的组成材料。
该产品现场加入一定比例的水,搅拌均匀即可使用,用于挤塑板的粘贴。
●抹面胶浆是由高分子聚合物、无机胶凝材料和填料等材料制成。
薄抹在粘贴好的挤塑板外表面,与耐碱网格布复合成增强防护层,具有很好的防水和透气性能,用以保证保温系统的机械强度和耐久性。
●耐碱网格布是由表面涂覆耐碱防水材料的玻璃纤维网格布制成,埋入抹面胶浆中,复合形成薄抹灰增强防护层,用以提高防护层的机械强度和抗裂性。
●锚栓是把保温板固定在基层墙体的专用连接件。
通常包括塑料钉或具有防腐性能的金属螺钉和带圆盘的塑料膨胀套管两部分组成。
其使用起稳固作用,确保保温系统的安全性。
四、施工准备4.1现场施工管理主要管理人员:项目经理:郝军技术负责人:吕丹霞安全员:陈超质检员:张森4.2施工工期:自开工之日起30日内完成。
4.3施工机具准备:4.4劳动力准备4.5材料准备1、挤塑板B1级挤塑板,密度为20Kg/m3,导热系数 w/。
挤塑板进场时提供资料中应包括:产品名称、产品标记、商标;生产企业名称、详细地址;产品的种类、规格及主要性能指标;生产日期;注明指导安全使用的警语或图示。
进场挤塑板同一厂家、同一品种的产品数量不超过5000㎡为一批,复试项目包括表观密度、压缩强度、导热系数、燃烧性能、尺寸稳定性、吸水率。
2、耐碱玻纤网格布耐碱玻纤网格布包装内应附有产品检验证,内容包括:本标准编号、生产厂家名称及地址、产品代号及等级、卷数及长度、加盖质量检验专用章、生产日期。
耐碱玻纤网格布同一规格、同一生产工艺、稳定连续生产一定数量的(不大于5000平方米)产品为一批。
每批随机抽取5个包装单位,每个包装单位随机抽取1㎡作为检验样,复试项目包括单位面积质量耐碱度、抗拉强度。
3、粘结剂(含胶粉颗粒)连续生产、同一配料工艺条件下制得的产品为一批。
C类产品(水泥基胶粘剂)每20t为一验收批,其他类产品每10t为一验收批,不足上述数量时亦按一批计,每批随即抽取20kg样品,充分混匀。
取样后将样品一分二,一份送试,一份备用。
复试项目包括:干燥状态和浸水48小时拉伸粘结强度、可操作时间(—4小时)。
4、其他单组分聚合砂浆;耐碱玻纤网格布;塑料涨栓;聚苯乙烯泡沫棒;水。
4.6气候条件:施工操作地点环境和基底温度不低于5℃,风力不大于5级。
雨天不能施工,如施工中突遇降雨,应采取有效措施,防止雨水冲刷墙面。
夏季施工,施工面应避免阳光直射,必要时可搭设防晒棚遮挡墙面。
4.7施工技术准备1、组织工程技术人员学习各种规范、法规,熟悉施工图纸,认真审图,作好图纸会审的准备工作。
2、作好工程技术人员的培训,熟悉《外墙外保温施工技术规程》。
3、对劳务人员进行业务培训,特殊工种要持证上岗。
施工条件1、施工现场应具备通电、通水的施工条件,并保持清洁的工作环境。
2、外墙和外门窗口施工及验收完毕。
3、操作地点风力不大于5级,雨天不能施工。
4、清除施工基层上的浮灰、疏松物油污和其他废弃物。
5、面层砂浆施工时,应避免阳光直射。
必要时可在施工脚手架上搭设防晒布,遮挡施工墙面。
6、雨季施工时,应采取有效措施,防止雨水冲刷墙面。
7、外墙孔洞要在外保温施工前堵实。
8、基层墙面的垂直度和平整度,并应达到下表要求:五、施工方法施工顺序工艺流程本作法贴板由下到上施工,打磨、贴网、抹灰从上往下,常温施工时流水间隔12小时以上。
按下页“示意图1”的程序施工。
基层清理结构墙体基面必须清理干净,并检验墙面平整度和垂直度。
用2m 靠尺检查,最大偏差不大于5mm,超差部分应由土建方剔凿或用聚合物水泥砂浆修补平整。
根据图纸要求,在墙面弹出变形缝线。
遵循以下几个原则:柱墙相接处外保温系统与不同材料相接处基层墙体材料改变处墙面的连续高、宽度每超过23m,且未设其它变形缝时结构可能产生较大位移的部位(示意图1)粘贴挤塑板1. 挤塑板切割:用电热丝切割器或手用刀锯切割,标准板面尺寸为600×1200mm,对角线及板厚误差±2mm,非标准尺寸或局部不规则处可现场裁切,尺寸允许偏差为±2mm,但必须注意切口与板面垂直。
平面排版示意洞口四角部位的挤塑板应切割成型,不得拼接。
应按顺砌方式粘贴,竖缝应逐行错缝。
保温板面应平整,相邻板粘贴时不应出现通缝。
门窗洞口四角不可出现直缝,必须用整块挤塑板裁切出刀把状,且小边宽度≥200mm。
空调孔做法:在墙体预留空调孔处,挤塑板留洞与空调孔要一致,按照比空调孔的要大一些,将网格布裁成十字形,卷入孔内壁,用粘结剂粘住。
2. 配制专用粘接剂:⑴、根据专用粘接剂的使用说明书提供的掺配比例配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。
⑵、拌和好的粘接剂在静停5min后再搅拌方可使用。
⑶、粘接剂必须随拌随用,拌和好的粘接剂应保证在2h内用完。
射钉中距5003. 预粘翻包网格布:凡在挤塑板侧边外露处(如伸缩缝、门窗洞口处),都应做网格布翻包处理。
可根据实据情况将网格布先预粘于上述要求部位。
门窗洞口网格布布置参考下图:4. 用粘接剂在挤塑板面四周涂抹一圈粘接剂,宽50mm;板心按梅花形布设粘接点,间距150mm-200mm,直径100mm。
⑴、标准层的挤塑板粘贴面积应不小于40%。
⑵、粘接层厚度以能调平挤塑板粘贴层为宜,不宜大于5mm,粘接层越厚,粘接缺馅越多,风流所产生的负压影响也越大。
⑶、抹完粘接剂后,立即将板立起粘贴,粘贴时轻揉、均匀挤压,并用托线板检查垂直平整,板与板间挤紧,碰头缝处不留粘接剂。
粘贴挤塑板时应做到上下错缝,每贴完一块板,应及时清除挤出的粘接剂,板间不留间隙,如出现间隙,应用相应宽度的挤塑板填塞挤实。
阳角处相邻的墙面所粘挤塑板应错缝粘贴。
5. 挤塑板接缝不平处应用打磨抹子磨平,打磨动作宜为轻柔的圆周运动。
磨平后应用刷子将碎屑清理干净。
磨平时间在挤塑板粘贴24小时后进行,以避免对挤塑板粘贴层的扰动。
辅助连接件的安装1、安装锚固件时,至少在粘结砂浆粘板24h后,方可进行。
2、安装时,用电锤在挤塑板表面向内打孔,孔径8,长度120㎜;进墙深度要≥50㎜。
(见图)3、钉头和园盘不得超出保温板板面。
卡固钉需用螺丝刀拧紧。
卡 固 钉 安 装 示 意 图4、安装分格凹线条或装饰线条根据设计要求,弹出分格线的位置和尺寸,用水平尺、线锤或经纬仪校正。
按照以弹好的线,在保温板的相应位置安好定位靠尺,使用专用开槽机将保温板切成凹口,凹口处保温板的厚度不应小于35mm。
装饰线条处的网格布不能断开,粘贴保温板时,先弹线标明装饰线条位置,将加工好的保温板线条粘于相应位置。
线条突出墙面超过100mm时,需加设机械固定件并增设加强网格布。
板面打磨、找平保温板贴完后24小时,且待粘结剂达到一定粘结强度时,用专用打磨工具对保温板表面不平处进行打磨,打磨动作最好是轻柔的圆周运动,不要沿着与保温板接缝平行的方向打磨。
配制聚合物砂浆挤塑板粘贴24小时后,即可进行下一步的操作。
1、配制罩面砂浆将罩面用干粉与水按4:1比例配制,用电动搅拌器搅拌均匀,一次配制量以1小时内用完为宜。
2、在挤塑板表面均匀涂抹一层配制好的罩面砂浆,厚度不宜超过3mm。
抹聚合物砂浆聚合物砂浆分底层和面层两次抹灰。
在挤塑板面抹底层砂浆,厚度为2mm—。
同时将翻包网格布压入砂浆中。
门窗洞口的加强网格布也应随即压入砂浆中。
贴网格布网格布搭接不小于 2 0 0阳角细部作法将网格布紧绷后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布褶皱。
网格布不得压入过深,表面必须暴露在底层砂浆之外。
网格布上下搭接宽度不小于80mm,左右搭接宽度不小于100mm。
膨胀缝处网格布应断开,但装饰缝处网格布不得搭接和断开。
阴角细部做法网的搭接:平面搭接:≥65mm ,大阳角搭接:≥200mm ,大阴角搭接≥100mm 。
平面搭接转角搭接在大角部位,网格布要保持连续性,并从每边双向绕角,包墙宽度阳角处应不小于200㎜,阴角处应不小于100㎜。
(见图)大阴、阳角保温示意网格布粘贴完后,在表面抹一层面层聚合物砂浆。
抹灰厚度以盖住网格布为准,约2mm,总厚度不宜大于5mm。
在首层及其他需要加强部位为满足抗冲击的要求,应在标准做法的基础上加铺一层网格布,并再抹一道抹面砂浆罩面,以提高抗冲击强度。
加强部位抹面砂浆总厚度宜为5mm~7mm。
抹抗裂聚合物砂浆切忌反复揉搓,以免形成空鼓。
外饰面应使用配套的专用腻子、涂料和其它与外保温系统相容的材料。
六、质量保证措施质量标准1、保证项目外保温分项工程应以每500~1000㎡划分为一个检验批,不足500㎡也应划分为一个检验批;每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。
. 挤塑板、网格布、管材的规格和各项技术指标,粘接剂、罩面聚合物砂浆的配制原料的质量,必须符合本规程及有关标准的要求。
检验方法:检查出厂合格证、型式检验报告和进场复检报告。
. 挤塑板必须与墙面粘接牢固,无松动和虚粘现象。
检查数量:按楼每20m长抽查一处(每处3延米长),但不小于3处。
检查方法,观察和用手推拉检查。
. 粘结砂浆与挤塑板必须粘接牢固,无脱层、空鼓,面层无爆灰和裂缝。
检查数量:同检查方法:用小锤轻击和观察检查。
挤塑板厚度应符合设计要求。
