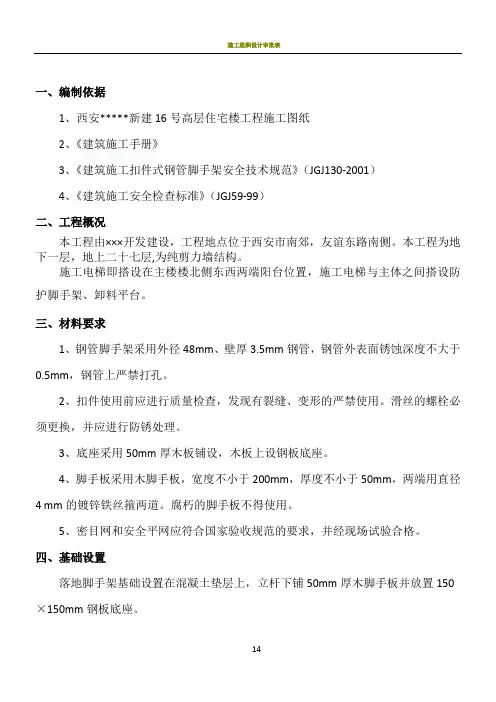

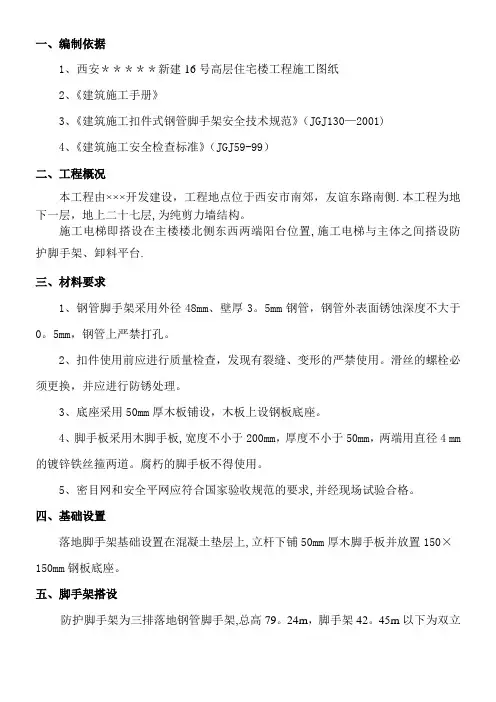

一、编制依据1、西安*****新建16号高层住宅楼工程施工图纸2、《建筑施工手册》3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001)4、《建筑施工安全检查标准》(JGJ59-99)二、工程概况本工程由×××开发建设,工程地点位于西安市南郊,友谊东路南侧.本工程为地下一层,地上二十七层,为纯剪力墙结构。
施工电梯即搭设在主楼楼北侧东西两端阳台位置,施工电梯与主体之间搭设防护脚手架、卸料平台.三、材料要求1、钢管脚手架采用外径48mm、壁厚3。
5mm钢管,钢管外表面锈蚀深度不大于0。
5mm,钢管上严禁打孔。
2、扣件使用前应进行质量检查,发现有裂缝、变形的严禁使用。
滑丝的螺栓必须更换,并应进行防锈处理。
3、底座采用50mm厚木板铺设,木板上设钢板底座。
4、脚手板采用木脚手板,宽度不小于200mm,厚度不小于50mm,两端用直径4 mm 的镀锌铁丝箍两道。
腐朽的脚手板不得使用。
5、密目网和安全平网应符合国家验收规范的要求,并经现场试验合格。
四、基础设置落地脚手架基础设置在混凝土垫层上,立杆下铺50mm厚木脚手板并放置150×150mm钢板底座。
五、脚手架搭设防护脚手架为三排落地钢管脚手架,总高79。
24m,脚手架42。
45m以下为双立杆,42。
45m—79.24m改为单立杆。
脚手架立杆纵距(l a)为0。
9m、1。
5m、0。
9m、1。
5m、0。
9m(计算取1。
5m),立杆横距(l b)为0。
9m,横杆步距(h)为1.2m,内立杆距建筑物外墙皮0.3m,采用单杆剪刀撑(如附图所示)。
1、脚手架必须设置纵横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮150mm处的立杆上。
横向扫地杆也采用直角扣件固定在紧靠纵向扫地杆下方的立杆上.2、每根立杆底部应设置50mm厚垫板.内立杆距建筑物外墙皮0.3m,采用单杆剪刀撑.立杆必须用连墙件与建筑物可靠连接。
第1篇本项目为某住宅小区电梯井脚手架施工,位于XX市XX区XX路XX号。
工程总建筑面积为XX万平方米,共计XX栋住宅楼。
本次施工范围为电梯井脚手架,施工工期为XX天。
二、施工方案1. 施工准备(1)组织施工队伍:成立专门的施工队伍,配备项目经理、技术负责人、施工员、安全员等管理人员。
(2)技术交底:对施工人员进行技术交底,明确施工工艺、质量要求、安全措施等。
(3)材料准备:根据施工图纸和施工方案,提前准备好所需的脚手架材料、连接件、安全防护用品等。
(4)设备准备:检查施工设备,确保其完好、安全,并按照规定进行维护保养。
2. 施工工艺(1)脚手架搭设1)基础处理:清除电梯井底部杂物,平整基础,确保基础坚实、平整。
2)立杆搭设:按照施工图纸和规范要求,将立杆插入基础,调整至水平,并用水平尺进行校正。
3)横杆搭设:在立杆上方安装横杆,横杆间距应符合设计要求,并用紧固件连接牢固。
4)斜杆搭设:在立杆上方安装斜杆,斜杆角度应符合设计要求,并用紧固件连接牢固。
5)剪刀撑搭设:在立杆两侧安装剪刀撑,剪刀撑间距应符合设计要求,并用紧固件连接牢固。
6)连墙件搭设:在立杆上方安装连墙件,连墙件间距应符合设计要求,并用紧固件连接牢固。
(2)脚手架拆除1)拆除连墙件:先拆除连墙件,再拆除剪刀撑。
2)拆除斜杆:在拆除剪刀撑后,拆除斜杆。
3)拆除横杆:在拆除斜杆后,拆除横杆。
4)拆除立杆:在拆除横杆后,拆除立杆。
5)基础处理:清除残留的脚手架材料,平整基础。
3. 质量控制(1)材料检验:对脚手架材料、连接件、安全防护用品等进行检验,确保符合设计要求和规范。
(2)施工过程检验:对施工过程中的脚手架搭设、拆除、加固、拆除等环节进行检验,确保符合设计要求和规范。
(3)质量验收:在脚手架施工完成后,进行质量验收,确保脚手架结构稳定、安全可靠。
4. 安全措施(1)人员培训:对施工人员进行安全培训,提高安全意识。
(2)安全防护:在施工过程中,佩戴安全帽、安全带等防护用品,确保施工人员安全。

施工电梯安全防护脚手架施工方案施工电梯安全防护脚手架施工方案一、背景介绍施工电梯作为施工现场垂直运输人员和物料的重要工具,其安全性和稳定性对于保障施工进度和作业人员的人身安全至关重要。
为了确保施工电梯的安全使用,本方案重点针对施工电梯安全防护脚手架的施工进行详细说明。
二、方案目标本方案的目标是确保施工电梯安全防护脚手架的合理设计和搭建,以有效避免因脚手架问题导致施工电梯使用过程中的安全事故,提高施工现场的安全水平。
三、施工步骤1、基础工程:根据施工电梯的规格和承重要求,选取合适的脚手架类型,并按照基础工程设计图进行基础施工,确保脚手架基础稳固。
2、架体设计:根据施工电梯的尺寸和运输需求,设计合适的架体结构,确保脚手架的稳定性和承重能力。
3、搭建脚手架:按照脚手架搭建规范,从基础开始逐步搭建脚手架,并确保各连接点的牢固可靠。
4、脚手板铺设:在脚手架搭建完成后,铺设合适的脚手板,以提供作业人员行走和站立的空间。
5、安全防护设施安装:在脚手架附近设置安全警示标志和防护栏杆,以防止无关人员进入脚手架附近,同时为作业人员提供安全保障。
6、使用管理:在脚手架使用期间,严格遵守相关规定,定期进行检查和维护,确保脚手架始终处于良好状态。
四、注意事项1、在进行脚手架施工前,必须对作业人员进行全面的安全培训,确保他们了解相关安全操作规程。
2、施工过程中,必须严格按照设计图纸和施工规范进行操作,不得擅自改变设计或采用不合格材料。
3、在脚手架使用过程中,应定期进行检查和维护,发现隐患应及时采取措施进行处理。
4、当施工电梯需要运行时,必须确保脚手架附近的障碍物已清除,避免与施工电梯发生碰撞。
五、总结本施工方案通过对施工电梯安全防护脚手架的合理设计和规范施工,有效提高了施工现场的安全水平,确保了施工进度和作业人员的人身安全。
为了确保本方案的有效实施,参与施工的人员必须充分了解相关安全知识和操作规程,同时要严格遵守设计图纸和施工规范进行操作。
施工电梯防护架施工方案一、项目背景电梯是现代建筑中不可或缺的设施,它的设计与安装需要满足一系列的安全要求。
施工期间,为了保障电梯的安全运行以及现场施工人员的人身安全,需要进行电梯防护架的施工。
二、施工目标1.保障电梯的正常运行,避免施工对电梯产生不利影响。
2.提供安全可靠的工作环境,保护施工现场人员的人身安全。
三、施工步骤1.施工前准备(1)制定详细的施工方案,包括防护架的材料、搭设方式等。
(2)拆除电梯周围的障碍物,清理施工现场,确保电梯周围空地充足。
(3)组织施工人员进行安全培训,确保每个工人都具备安全意识和操作技能。
2.架设基础(1)根据施工方案确定防护架的形状和尺寸,以及所需材料的数量和规格。
(2)按照设计要求,在电梯周围搭设起支架,固定牢固。
3.搭设防护架(1)根据支架的基础上,搭设起整个防护架的骨架,并固定牢固。
(2)安装横梁和纵梁,确保架构的稳固。
(3)安装网格和护栏,确保施工现场人员的安全。
4.防护架的检查和测试(1)对整个防护架进行检查,确保搭设符合设计要求。
(2)进行静载测试,测试防护架的承重能力是否符合设计要求。
(3)进行施工现场的安全检查,确保施工过程中没有存在安全隐患。
5.施工后收尾工作(1)拆除防护架,恢复施工现场的原貌。
(2)清理施工现场,保持清洁。
(3)做好施工记录和资料整理,方便后续的工程验收和资料管理。
四、施工注意事项1.搭设防护架时要确保工作人员的安全,遵循作业规程和操作程序。
2.施工现场禁止烟火,保持通风良好。
3.施工现场要设置明显的警示标志,提示周围人员注意安全。
4.定期检查和维护防护架,确保其安全可靠性。
五、施工风险控制1.严格按照施工方案和标准操作,确保防护架的质量和安全性。
2.进行静载测试,验证防护架的承重能力,防止工作过程中发生意外。
3.施工现场要设置固定的警示标志,确保施工期间周围人员的安全。
六、施工验收标准1.施工完成后的防护架应满足设计要求。

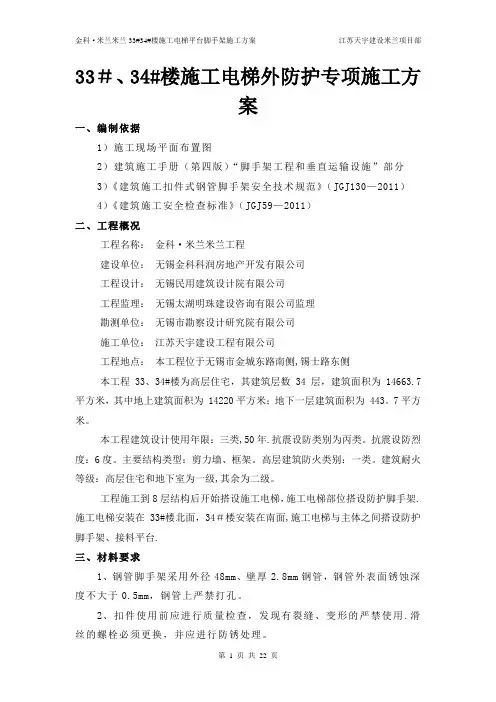

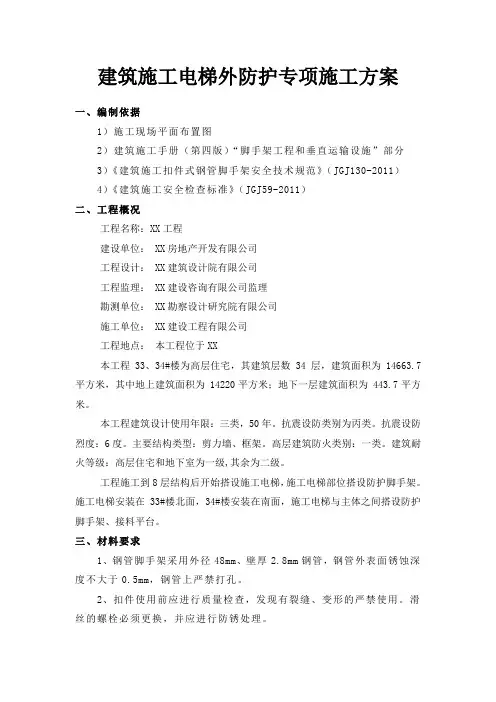

33#、34#楼施工电梯外防护专项施工方案一、编制依据1)施工现场平面布置图2)建筑施工手册(第四版)“脚手架工程和垂直运输设施”部分3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)4)《建筑施工安全检查标准》(JGJ59—2011)二、工程概况工程名称:金科·米兰米兰工程建设单位:无锡金科科润房地产开发有限公司工程设计:无锡民用建筑设计院有限公司工程监理:无锡太湖明珠建设咨询有限公司监理勘测单位:无锡市勘察设计研究院有限公司施工单位:江苏天宇建设工程有限公司工程地点:本工程位于无锡市金城东路南侧,锡士路东侧本工程33、34#楼为高层住宅,其建筑层数 34层,建筑面积为 14663.7平方米,其中地上建筑面积为 14220平方米;地下一层建筑面积为 443。
7平方米。
本工程建筑设计使用年限:三类,50年.抗震设防类别为丙类。
抗震设防烈度:6度。
主要结构类型:剪力墙、框架。
高层建筑防火类别:一类。
建筑耐火等级:高层住宅和地下室为一级,其余为二级。
工程施工到8层结构后开始搭设施工电梯,施工电梯部位搭设防护脚手架.施工电梯安装在33#楼北面,34#楼安装在南面,施工电梯与主体之间搭设防护脚手架、接料平台.三、材料要求1、钢管脚手架采用外径48mm、壁厚2.8mm钢管,钢管外表面锈蚀深度不大于0.5mm,钢管上严禁打孔。
2、扣件使用前应进行质量检查,发现有裂缝、变形的严禁使用.滑丝的螺栓必须更换,并应进行防锈处理。
3、底座采用50mm厚木板铺设。
4、脚手板采用18mm厚竹胶板,宽度不小于200mm,两端用直径4 mm 的镀锌铁丝箍两道,竹胶板下部铺设50×100mm木方@200mm。
5、密目网和安全平网应符合国家验收规范的要求,并经现场试验合格后方可使用。
四、基础设置33#34#楼落地脚手架基础设置在地下车库顶板上(—1。
03m)立杆下铺50mm厚木脚手板。
五、脚手架搭设防护脚手架为双排落地钢管脚手架,总高98。
施工电梯防护脚手架施工方案随着城市建设的不断推进,建筑工地上的施工电梯也成为必不可少的设备。
为了确保施工电梯的安全性,必须配备防护脚手架。
本文旨在提出施工电梯防护脚手架的施工方案,以确保工地工作人员和设备的安全。
一、材料准备在施工电梯周围搭建防护脚手架,需要准备以下材料:钢管、扣件、横梁、立柱等。
这些材料需经过严格检验,确保质量符合国家标准,才能用于搭建脚手架。
二、搭建方案1. 确定搭建位置在施工电梯周围确定搭建防护脚手架的位置,需要与现场负责人进行沟通确认。
搭建位置要考虑施工电梯的运行轨迹,确保不会影响电梯的正常使用。
2. 搭建步骤(1)搭建主体结构:首先确定脚手架的高度和长度,搭建主体结构,包括立柱和横梁,确保结构稳固。
(2)安装扶手和脚踏板:在搭建好的主体结构上安装扶手和脚踏板,确保工人在上下脚手架时有支撑和平稳的踏步。
(3)固定脚手架:使用扣件将搭建好的脚手架固定在地面或建筑物上,确保脚手架不会晃动或倾斜。
三、安全措施1. 安全防护设施:在脚手架的四周设置安全防护设施,如警示标识、安全网等,提醒工人注意安全。
2. 工人培训:所有使用脚手架的工人需要接受安全培训,了解脚手架的搭建和使用方法,保证安全操作。
3. 定期检查:定期对施工电梯防护脚手架进行检查,发现问题及时处理,确保脚手架的稳固和安全性。
4. 保持整洁:保持脚手架周围环境整洁,避免杂物堆积影响工作人员的视线和行动。
通过以上施工电梯防护脚手架的施工方案,可以有效确保施工现场的安全,保障工人和设备的安全。
施工单位和相关管理人员应严格按照方案要求执行,做好监督和检查工作,共同维护建筑工地的安全生产环境。

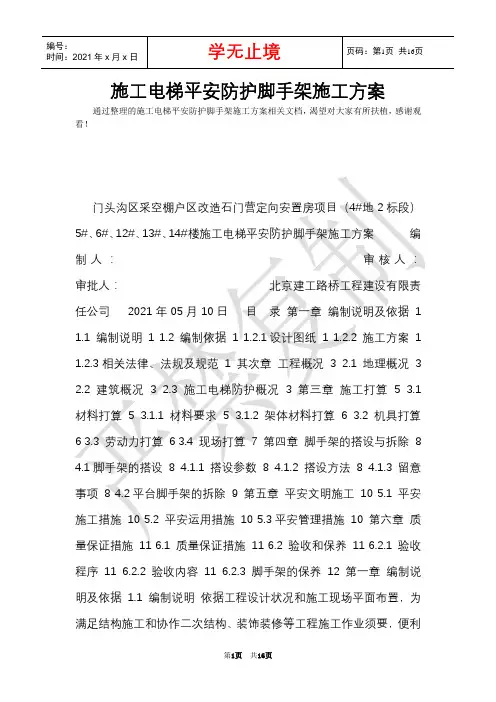

施工电梯平安防护脚手架施工方案通过整理的施工电梯平安防护脚手架施工方案相关文档,渴望对大家有所扶植,感谢观看!门头沟区采空棚户区改造石门营定向安置房项目(4#地2标段)5#、6#、12#、13#、14#楼施工电梯平安防护脚手架施工方案编制人:审核人:审批人:北京建工路桥工程建设有限责任公司2021年05月10日目录第一章编制说明及依据1 1.1 编制说明1 1.2 编制依据1 1.2.1设计图纸1 1.2.2 施工方案11.2.3相关法律、法规及规范1 其次章工程概况3 2.1 地理概况32.2 建筑概况 3 2.3 施工电梯防护概况 3 第三章施工打算 53.1 材料打算 5 3.1.1 材料要求 5 3.1.2 架体材料打算6 3.2 机具打算6 3.3 劳动力打算6 3.4 现场打算7 第四章脚手架的搭设与拆除84.1脚手架的搭设8 4.1.1 搭设参数8 4.1.2 搭设方法8 4.1.3 留意事项8 4.2平台脚手架的拆除9 第五章平安文明施工105.1 平安施工措施10 5.2 平安运用措施10 5.3平安管理措施10 第六章质量保证措施116.1 质量保证措施11 6.2 验收和保养11 6.2.1 验收程序11 6.2.2 验收内容11 6.2.3 脚手架的保养12 第一章编制说明及依据1.1 编制说明依据工程设计状况和施工现场平面布置,为满足结构施工和协作二次结构、装饰装修等工程施工作业须要,便利物料运输施工人员上下,节约人力、财力及保障平安。
5#楼、6#楼、12#楼、13#楼和14#楼选用5台SC200/200型施工电梯。
各栋号施工电梯的安装位置详见《施工现场总平面布置图》。
为保证平安文明施工,需设置防护脚手架、防护门及平安通道。
依据国家、企业相关标准和规范,结合本工程的具体实际状况,特编制本方案。
1.2 编制依据 1.2.1设计图纸北京通程泛华建筑工程顾问有限公司《门头沟棚户区采空棚户区改造石门营定向安置房项目(4#地块2标段)5#楼、6#楼、12#楼、13#楼和14#楼施工图》。
电梯井脚手架防护施工方案1.目标和要求1.1尽量减少对电梯井的影响:在施工期间,我们会尽量减少对电梯井的占用和影响,以确保电梯可继续正常运营。
我们将合理安排施工作业,同时保持与电梯运营人员的密切沟通,确保施工对电梯影响的最小化。
1.2安全防护措施:我们将采用符合安全规范的脚手架搭建方案,并按照相关规定进行严格的安全检查和监督。
同时,我们会提供必要的个人防护装备和培训,确保每位工人都能安全地进行作业。
1.3资质和培训:所有参与电梯井脚手架搭建和施工的工人都必须具备相关资质和技能。
我们将定期进行安全培训,以提升施工人员的安全意识和技能水平。
2.施工方案2.1脚手架设计和搭建:脚手架设计将根据电梯井的实际情况进行,确保脚手架的稳固性和承载能力。
所有脚手架材料将经过严格的质量检查,符合相关标准和规范。
2.2安全防护装置:除了脚手架本身的安全性,我们还将设置一系列安全防护装置,如安全网、安全带、防护栏杆等。
这些装置将起到防止物体坠落和人员滑落的作用。
2.3施工作业规范:施工期间,将严格按照作业规范进行作业。
禁止乱扔废弃物,禁止在脚手架上进行非施工活动,禁止在脚手架上临时搭建其他工作平台。
2.4安全巡查和监测:我们将设置专门的安全巡查和监测岗位,每天对脚手架进行检查,并记录检查结果。
同时,还将使用监控摄像头对施工现场进行实时监测,以及时发现和处理安全问题。
2.5施工标识和警告:在施工现场周围和脚手架上将建立明确的标识和警告牌,提醒人员注意安全并指示禁止通行区域。
3.应急处理3.1安全演练和培训:每位参与施工的工人都将接受必要的应急处理培训,学习如何在紧急情况下采取正确的应急措施,如撤离方法、火灾报警等。
3.2应急设备和设施:我们将配备必要的应急设备和设施,如灭火器、急救箱等,以应对突发事故和伤病情况的发生。
以上是关于电梯井脚手架防护施工方案的一些建议和措施。
我们将根据具体情况进行调整,并根据监测结果不断完善和改进方案,以确保施工期间的安全性和效率。

施工电梯安全防护脚手架施工方案施工电梯是指用于在建筑施工工地内运送施工人员和材料的电梯设备。
在电梯施工过程中,为了确保施工人员的安全,必须采取适当的安全防护措施,其中一项重要的安全措施之一就是搭设安全防护脚手架。
下面是施工电梯安全防护脚手架施工方案,供参考:一、项目概述本施工方案旨在对施工电梯进行安全防护脚手架的搭设工作进行规范和指导,确保施工电梯施工期间的安全性和稳定性。
二、施工准备工作1.根据施工电梯的型号和结构,准备所需的材料和设备,包括钢管、脚手架支架、连接件等。
同时,根据电梯的具体形状和尺寸,制定详细的搭设方案。
2.对施工电梯的运行轨道进行检查和修复,确保轨道的平整和稳定。
3.对施工电梯周围的环境进行清理和整理,避免有杂物和障碍物影响施工。
三、脚手架搭设工作1.根据电梯的结构和高度,确定脚手架的搭设位置和高度。
在确定位置时,应考虑到电梯的运行轨道和工人的安全操作距离。
2.根据脚手架的搭设位置和高度,进行基础的打桩和固定工作,确保脚手架的牢固和稳定。
打桩时应注意避免对电梯运行轨道和结构造成影响。
3.搭设脚手架的首层,首先搭设主骨架,然后根据电梯的具体形状和尺寸,搭设副骨架和横向钢管。
在搭设过程中,应注意横向钢管的间距和连接点的牢固性。
4.搭设脚手架的上层,根据电梯的高度和结构,在每个层次上逐层进行搭设。
同样,应注意横向钢管的间距和连接点的牢固性。
5.在脚手架搭设完毕后,进行整体检查和验收。
检查脚手架的稳定性、牢固性和可靠性,确保脚手架符合相关的安全规范和标准。
四、安全措施1.在脚手架搭设过程中,必须使用合格的材料和设备,并保证其质量符合相关的标准和规定。
2.在搭设过程中,必须严格按照规范进行操作,确保每个连接点的牢固性和稳定性。
3.在脚手架搭设完毕后,必须对其进行整体检查和验收,并保证脚手架的稳定性和可靠性。
4.在施工期间,必须设置警示标识和安全防护网,确保施工人员的安全。
5.施工人员必须经过相关的培训和考核,掌握脚手架搭设和使用的技能和知识。
一、编制依据1、西安*****新建16号高层住宅楼工程施工图纸2、《建筑施工手册》3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)4、《建筑施工安全检查标准》(JGJ59-99)二、工程概况本工程由×××开发建设,工程地点位于西安市南郊,友谊东路南侧。
本工程为地下一层,地上二十七层,为纯剪力墙结构。
施工电梯即搭设在主楼楼北侧东西两端阳台位置,施工电梯与主体之间搭设防护脚手架、卸料平台。
三、材料要求1、钢管脚手架采用外径48mm、壁厚3.5mm钢管,钢管外表面锈蚀深度不大于0.5mm,钢管上严禁打孔。
2、扣件使用前应进行质量检查,发现有裂缝、变形的严禁使用。
滑丝的螺栓必须更换,并应进行防锈处理。
3、底座采用50mm厚木板铺设,木板上设钢板底座。
4、脚手板采用木脚手板,宽度不小于200mm,厚度不小于50mm,两端用直径4 mm的镀锌铁丝箍两道。
腐朽的脚手板不得使用。
5、密目网和安全平网应符合国家验收规范的要求,并经现场试验合格。
四、基础设置落地脚手架基础设置在混凝土垫层上,立杆下铺50mm厚木脚手板并放置150×150mm钢板底座。
五、脚手架搭设防护脚手架为三排落地钢管脚手架,总高79.24m,脚手架42.45m以下为双立杆,42.45m-79.24m改为单立杆。
脚手架立杆纵距(l a)为0.9m、1.5m、0.9m、1.5m、0.9m (计算取1.5m),立杆横距(l b)为0.9m,横杆步距(h)为1.2m,内立杆距建筑物外墙皮0.3m,采用单杆剪刀撑(如附图所示)。
1、脚手架必须设置纵横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮150mm处的立杆上。
横向扫地杆也采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
2、每根立杆底部应设置50mm厚垫板。
内立杆距建筑物外墙皮0.3m,采用单杆剪刀撑。
立杆必须用连墙件与建筑物可靠连接。
建筑施工电梯外防护专项施工方案一、编制依据1)施工现场平面布置图2)建筑施工手册(第四版)“脚手架工程和垂直运输设施”部分3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)4)《建筑施工安全检查标准》(JGJ59-2011)二、工程概况工程名称:XX工程建设单位: XX房地产开发有限公司工程设计: XX建筑设计院有限公司工程监理: XX建设咨询有限公司监理勘测单位: XX勘察设计研究院有限公司施工单位: XX建设工程有限公司工程地点:本工程位于XX本工程33、34#楼为高层住宅,其建筑层数 34层,建筑面积为 14663.7平方米,其中地上建筑面积为 14220平方米;地下一层建筑面积为 443.7平方米。
本工程建筑设计使用年限:三类,50年。
抗震设防类别为丙类。
抗震设防烈度:6度。
主要结构类型:剪力墙、框架。
高层建筑防火类别:一类。
建筑耐火等级:高层住宅和地下室为一级,其余为二级。
工程施工到8层结构后开始搭设施工电梯,施工电梯部位搭设防护脚手架。
施工电梯安装在33#楼北面,34#楼安装在南面,施工电梯与主体之间搭设防护脚手架、接料平台。
三、材料要求1、钢管脚手架采用外径48mm、壁厚2.8mm钢管,钢管外表面锈蚀深度不大于0.5mm,钢管上严禁打孔。
2、扣件使用前应进行质量检查,发现有裂缝、变形的严禁使用。
滑丝的螺栓必须更换,并应进行防锈处理。
3、底座采用50mm厚木板铺设。
4、脚手板采用18mm厚竹胶板,宽度不小于200mm,两端用直径4 mm 的镀锌铁丝箍两道,竹胶板下部铺设50×100mm木方@200mm。
5、密目网和安全平网应符合国家验收规范的要求,并经现场试验合格后方可使用。
四、基础设置33#34#楼落地脚手架基础设置在地下车库顶板上(-1.03m)立杆下铺50mm厚木脚手板。
五、脚手架搭设防护脚手架为双排落地钢管脚手架,总高98.97m,脚手架全部采用双立杆搭设。
施工电梯防护架施工方案一、工程概况本工程为_____,位于_____,总建筑面积为_____平方米。
建筑高度为_____米,地上_____层,地下_____层。
为满足施工人员和物料的垂直运输需求,在建筑物一侧安装了施工电梯。
为确保施工电梯的安全运行和人员的上下安全,特编制本施工电梯防护架施工方案。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、《钢结构设计规范》(GB50017-2017)4、本工程施工图纸及施工组织设计三、施工电梯防护架设计1、防护架形式施工电梯防护架采用双排落地式钢管脚手架,立杆纵距为 15 米,横距为 09 米,步距为 18 米。
2、基础处理防护架基础应平整夯实,浇筑 100mm 厚 C20 混凝土垫层,并设置排水坡度,确保基础无积水。
3、连墙件设置连墙件采用两步三跨设置,与建筑物主体结构刚性连接。
连墙件应靠近主节点设置,偏离主节点的距离不应大于 300mm。
4、剪刀撑设置在防护架外侧两端、转角及中间间隔不超过 15 米的立面上,各设置一道剪刀撑,并应由底至顶连续设置。
剪刀撑斜杆与地面的倾角应在 45°~60°之间。
5、防护栏杆防护架外侧应设置两道防护栏杆,上栏杆高度为 12 米,下栏杆高度为 06 米,并挂设密目式安全网。
四、材料要求1、钢管钢管应采用外径 48mm,壁厚 35mm 的焊接钢管,其材质应符合《碳素结构钢》(GB/T700-2006)的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2、扣件扣件应采用可锻铸铁制作的扣件,其材质应符合《钢管脚手架扣件》(GB15831-2006)的规定。
扣件在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
3、脚手板脚手板采用竹笆脚手板,其宽度不得小于 800mm,厚度不得小于50mm。
门头沟区采空棚户区改造石门营定向安置房项目(4#地2标段)5#、6#、12#、13#、14#楼施工电梯安全防护脚手架施工方案编制人:审核人:审批人:北京建工路桥工程建设有限责任公司2015年05月10日目录第一章编制说明及依据 (3)1.1 编制说明 (3)1.2 编制依据 (3)1.2.1设计图纸 (3)1.2.2 施工方案 (3)1.2.3相关法律、法规及规范 (3)第二章工程概况 (5)2.1 地理概况 (5)2.2 建筑概况 (5)2.3 施工电梯防护概况 (5)第三章施工准备 (7)3.1 材料准备 (7)3.1.1 材料要求 (7)3.1.2 架体材料准备 (8)3.2 机具准备 (8)3.3 劳动力准备 (9)3.4 现场准备 (9)第四章脚手架的搭设与拆除 (10)4.1脚手架的搭设 (10)4.1.1 搭设参数 (10)4.1.2 搭设方法 (10)4.1.3 注意事项 (10)4.2平台脚手架的拆除 (11)第五章安全文明施工 (13)5.1 安全施工措施 (13)5.2 安全使用措施 (13)5.3安全管理措施 (13)第六章质量保证措施 (15)6.1 质量保证措施 (15)6.2 验收和保养 (15)6.2.1 验收程序 (15)6.2.2 验收内容 (15)6.2.3 脚手架的保养 (16)第一章编制说明及依据1.1 编制说明根据工程设计情况和施工现场平面布置,为满足结构施工和配合二次结构、装饰装修等工程施工作业需要,方便物料运输施工人员上下,节省人力、财力及保障安全。
5#楼、6#楼、12#楼、13#楼和14#楼选用5台SC200/200型施工电梯。
各栋号施工电梯的安装位置详见《施工现场总平面布置图》。
为保证安全文明施工,需设置防护脚手架、防护门及安全通道。
根据国家、企业相关标准和规范,结合本工程的具体实际情况,特编制本方案。
1.2 编制依据1.2.1设计图纸北京通程泛华建筑工程顾问有限公司《门头沟棚户区采空棚户区改造石门营定向安置房项目(4#地块2标段)5#楼、6#楼、12#楼、13#楼和14#楼施工图》。
33#、34#楼施工电梯外防护专项施工方案一、编制依据1)施工现场平面布置图2)建筑施工手册(第四版)“脚手架工程和垂直运输设施”部分3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)4)《建筑施工安全检查标准》(JGJ59-2011)二、工程概况工程名称:金科·米兰米兰工程建设单位:无锡金科科润房地产开发有限公司工程设计:无锡民用建筑设计院有限公司工程监理:无锡太湖明珠建设咨询有限公司监理勘测单位:无锡市勘察设计研究院有限公司施工单位:江苏天宇建设工程有限公司工程地点:本工程位于无锡市金城东路南侧,锡士路东侧本工程33、34#楼为高层住宅,其建筑层数 34层,建筑面积为 14663.7平方米,其中地上建筑面积为 14220平方米;地下一层建筑面积为 443.7平方米。
本工程建筑设计使用年限:三类,50年。
抗震设防类别为丙类。
抗震设防烈度:6度。
主要结构类型:剪力墙、框架。
高层建筑防火类别:一类。
建筑耐火等级:高层住宅和地下室为一级,其余为二级。
工程施工到8层结构后开始搭设施工电梯,施工电梯部位搭设防护脚手架。
施工电梯安装在33#楼北面,34#楼安装在南面,施工电梯与主体之间搭设防护脚手架、接料平台。
三、材料要求1、钢管脚手架采用外径48mm、壁厚2.8mm钢管,钢管外表面锈蚀深度不大于0.5mm,钢管上严禁打孔。
2、扣件使用前应进行质量检查,发现有裂缝、变形的严禁使用。
滑丝的螺栓必须更换,并应进行防锈处理。
3、底座采用50mm厚木板铺设。
4、脚手板采用18mm厚竹胶板,宽度不小于200mm,两端用直径4 mm 的镀锌铁丝箍两道,竹胶板下部铺设50×100mm木方@200mm。
5、密目网和安全平网应符合国家验收规范的要求,并经现场试验合格后方可使用。
四、基础设置33#34#楼落地脚手架基础设置在地下车库顶板上(-1.03m)立杆下铺50mm厚木脚手板。
五、脚手架搭设防护脚手架为双排落地钢管脚手架,总高98.97m,脚手架全部采用双立杆搭设。
施工电梯防护架施工方案施工电梯防护架施工方案第一章编制依据1、《施工电梯通道及防护门施工方案》是根据施工图、现行国家技术规范、规程和省市有关规定、操作规程、省级文明工地标准,并结合本工程的实际情况进行编制的。
2、为方便物料运输,节省人力、财力及保障安全,需要在各栋的施工电梯口设置安全通道及防护门。
项目部由技术负责人、施工负责人、安全负责人进行现场勘察及到分包单位进行参观研究并研究决定,特编制具有指导性的专项施工方案。
3、建设单位提供的施工图纸。
4、工程建设标准强制性条文。
5、《建筑施工安全检查标准》(59—2011)。
6、《建筑施工扣件式钢管脚手架安全技术规范》(130—2011)。
第二章工程概况本工程位于太原市大同路以西,是棚户区改造项目指挥部集资兴建的高层住宅楼。
交通便捷,周边环境优美。
总建筑面积.59m2,主体部分地下两层,地上二十九层;裙房部分为两层框架,无地下室,建筑高度89.55m(室外地坪至主楼屋面),局部高度95.15m(室外地坪至电梯机房屋面)。
建筑物总长度94.10m,宽度37.40m,标准层层高3.0m。
主楼地下二层为非甲乙类储藏室,另设配电间。
地下一层为非甲乙类储藏室。
地上1~2层为商业用房,3~29层为住宅,两个单元,一梯五户,四种户型,共270户。
屋顶设电梯机房、出屋顶楼梯间及屋顶装饰构架等。
为满足无障碍要求,本工程四层住宅按无障碍住房考虑,其家具布置、洁具、门窗安装均需满足《城市道路和建筑物无障碍设计规范》(50-2001)的有关规定。
本工程按建设单位提供的地形图的坐标确定该建筑相对位置,建筑定位以建筑轴线定位放线。
一层室内地面标高为±0.000相当于绝对高程804.2或由建设单位汇同规划部门根据现场具体情况而定,室内外高差为0.45m。
第三章外架的搭设与构造要求为保证施工安全,本工程施工期间需搭设电梯防护架。
搭设电梯防护架的构造和搭设要求如下:1、电梯防护架采用扣件式钢管脚手架搭设。
电梯井操作及防护脚手架安全专项施工方案电梯井操作及防护脚手架安全专项施工方案目录一、编制依据 (1)二、工程概况 (1)三、电梯井内脚手架方案选择 (1)1、搭设要求 (1)2、附图 (2)3、复合计算书 (5)4、立杆底的支承型钢梁计算 (12)四、脚手架搭设技术与工艺 (13)五、脚手架检查与验收 (15)六、脚手架拆除 (15)七、安全管理 (16)八、应急救援预案 (16)1、高处坠落事故应急准备与响应预案 (17)2、物体打击事故应急准备与响应预案 (19)3、坍塌倒塌事故应急准备与响应预案 (21)一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《建筑施工模板安全技术规范》JGJ 162-20083、《建筑结构荷载规范》GB50009-20124、《钢结构设计规范》 GB50017-20035、《钢结构工程施工验收规范》GB50205-20016、《混凝土结构设计规范》GB50010-20107、《建筑地基基础设计规范》GB50007-20118、《建筑施工安全检查标准》JGJ59-20119、《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》DBJ01-83-200310、施工组织设计11、本工程施工图纸二、工程概况广西安全生产技术中心综合楼工程工程位于南宁市兴宁区长罡路 3 里 43 号,建筑面积 20482.27m2,地下二层,负 2 层高为 4.00 米,负 1 层高为 6.22 米;地上 19 层, 1~3 层层高为 4.2 米;4~19 层为标准层,层高为 3.9 米,建筑总高度 76m。
工程建筑基本烈度为 7度,抗震设防烈度为7 度,建筑安全等级为二级,抗震等级为三级。
本工程总共有 4 个电梯井均分布在主楼的 11~12 轴交 E 轴~ H 轴、 15~16 轴交 E 轴~ H 轴,电梯井均在地下负二层底板 -11.82m 处开始起步,高度为 87.7m,电梯井截面净尺寸为2200mm×2200mm。
门头沟区采空棚户区改造石门营定向安置房项目(4#地 2 标段)5#、 6#、 12#、 13#、14#楼施工电梯安全防护脚手架施工方案编制人:审核人:审批人:北京建工路桥工程建设有限责任公司2015 年 05 月 10 日目录第一章编制说明及依据. ....................................编制说明 . ................................................编制依据 . ................................................设计图纸 ..............................................错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
施工方案.............................................错误 ! 未定义书签。
相关法律、法规及规范..................................错误 ! 未定义书签。
第二章工程概况. ..........................................地理概况 . ................................................建筑概况 . ................................................施工电梯防护概况 . ........................................第三章施工准备. ..........................................材料准备 . ................................................材料要求 .............................................错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
架体材料准备.........................................机具准备 . ................................................劳动力准备 . ..............................................现场准备 . ................................................第四章脚手架的搭设与拆除. ................................脚手架的搭设 . .............................................搭设参数 .............................................搭设方法 .............................................注意事项 .............................................平台脚手架的拆除 . .........................................第五章安全文明施工. ......................................安全施工措施 . ............................................安全使用措施 . ............................................安全管理措施 . .............................................第六章质量保证措施. ......................................质量保证措施 . ............................................验收和保养 . ..............................................验收程序 .............................................验收内容 .............................................脚手架的保养.........................................错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
错误 ! 未定义书签。
第一章编制说明及依据编制说明根据工程设计情况和施工现场平面布置,为满足结构施工和配合二次结构、装饰装修等工程施工作业需要,方便物料运输施工人员上下,节省人力、财力及保障安全。
5#楼、6#楼、 12#楼、 13#楼和 14#楼选用 5 台 SC200/200 型施工电梯。
各栋号施工电梯的安装位置详见《施工现场总平面布置图》。
为保证安全文明施工,需设置防护脚手架、防护门及安全通道。
根据国家、企业相关标准和规范,结合本工程的具体实际情况,特编制本方案。
编制依据设计图纸北京通程泛华建筑工程顾问有限公司《门头沟棚户区采空棚户区改造石门营定向安置房项目( 4#地块 2 标段) 5#楼、 6#楼、 12#楼、 13#楼和 14#楼施工图》。
施工方案5#楼、 6#楼、 12#楼、 13#楼和 14#楼各栋号施工电梯安拆施工方案;《5#楼、 6#楼、 12#楼、 13#楼和 14#楼悬挑脚手架施工方案》。
相关法律、法规及规范相关法律、法规序号名称编号1《中华人民共和国安全生产法》主席令第70 号2《建设工程施工现场管理规定》建设部令15 号3《建设工程安全生产管理条例》国务院令第 393 号4《北京市建设工程施工现场文明施工管理标准》相关规范、图集序号名称编号1《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112《建筑工程施工质量验收统一标准》GB50300-20133《建筑施工安全检查标准》JGJ59-2011第二章工程概况地理概况门头沟区采空棚户区改造石门营定向安置房项目(4#地块 2 标段)是门头沟区政府投资的面向门头沟棚户区居民的安置房项目,工程位于北京市门头沟区石门营小园地块。
工程地理位置说明:工程东临京昆路(老108 国道),南面、北面均工程所在地为市政规划路。
工程地理位置图建筑概况本工程均为剪力墙结构,地下二层层高,地下一层层高,标准层层高,5#楼、 6#楼、12#楼、 13#楼地上 29 层, 14#楼地上 28 层。
总建筑面积㎡。
施工电梯防护概况施工电梯护分为两部分,一是搭设平台防护架并设置防护门,二是搭设安全通道。
施工电梯台脚手架采用钢管扣件式脚手架。
脚手架从室外自然地坪开始搭设,搭至屋顶。
5#楼、 6#楼、12#楼、 13#楼 10 层以下为双立杆落地脚手架,10 层以上为悬挑脚手架;14#楼 9 层以下采用双立杆落地脚手架,9 层以上为悬挑脚手架。
悬挑防护架卸荷方法与结构用悬挑脚手架一致,利用原脚手架钢梁、钢丝绳和大螺栓孔。
每层通过连墙件使架体与建筑物形成有效连接,间距为两步三跨。
平台两侧按照高度要求设置两道防护栏杆,并张挂密目安全网封闭,平台外侧设置踢脚板,并张挂楼层标识牌。
施工电梯平台脚手架两侧设置临边防护栏杆,每层楼应设置连墙件。
平台脚手架采用脚手板进行封闭,与架体钢管紧固,不得出现探头板的情况。
第三章施工准备材料准备材料要求1)钢管①外径Φ 48,壁厚 , 采用焊接钢管,允许偏差见下表:钢管允许偏差表序号项目允许偏差检查工具1外径游标卡尺2壁厚游标卡尺3外表面锈蚀≤游标卡尺② 严重锈蚀、弯曲、压扁、有裂缝的钢管严禁使用。
③ 钢管必须涂防锈漆。
④ 钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2)扣件①材质符合国家标准《钢管脚手架扣件》( GB15830)的规定。
② 扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
③ 扣件应进行防锈处理。
④ 外观和附件质量要求:1.扣件各部位不应有裂纹;2.盖板与座的张开距离不得小于50mm;当钢管公称外径为51mm时,不得小于 55mm;23 处,且累计面积不应大于23. 扣件表面大于 10mm的砂眼不应超过50 mm;24.扣件表面粘砂面积累计不应大于150 mm;5.错箱不应大于1mm;6.扣件表面凸(或凹)的高(或深)值不应大于1mm;7. 扣件与钢管接触部位不应有氧化皮,其他部位氧化皮面积累计不应大于2 150 mm;8.铆接处应牢固,不应有裂纹;9.T 型螺栓和螺母应符合 GB/、GB/的规定;10.活动部位应灵活转动。
旋转扣件两旋转面间隙应小于1mm。
3)安全网安全网分平网和立网两种,平网采用锦纶材料制成,立网采用密目安全网(绿色),安全网出厂前,必须有国家指定的监督检测部门批量验证和检验员检验合格证。
安全网在贮运中,必须通风、遮光、隔热,同时要避免化学物品的侵蚀,搬运时禁止使用钩子,已使用过的安全网必须经过检查和试验合格后方可使用,超过使用期限的安全网严禁使用。
4)脚手板①采用优质杉木或松木,厚度为5cm,宽度为 30cm,长度≥ 3m。
② 凡腐松、扭曲、斜纹、破裂不得使用。
5)悬挑梁主次梁均为 20 号工字钢,同悬挑脚手架工字钢型号一致。
架体材料准备①3 ~ 6 米钢管,用于搭设立杆、大横杆、剪刀撑等。
②~米钢管,用于搭设小横杆 / 连墙杆、横向斜撑等。
③ 直角型和对接型扣件,用于立杆、横杆的连接。
④ 旋转型扣件,用于剪刀撑、横向斜撑的连接。
⑤ 脚手板,作业层满铺,每两层铺一道。
⑥ 密目安全网,外立面全封闭。
⑦ 12# 铁丝,用于脚手板绑扎。
⑧20#工字钢,用于脚手架主次梁。
机具准备1)架子扳手 20 把,用于脚手架搭设和拆除 .2)力矩扳手 2 把,用于检查脚手架扣件拧紧力是否达到要求。
劳动力准备每栋单体配备架子工5-10 人,负责架子搭设及拆除。
