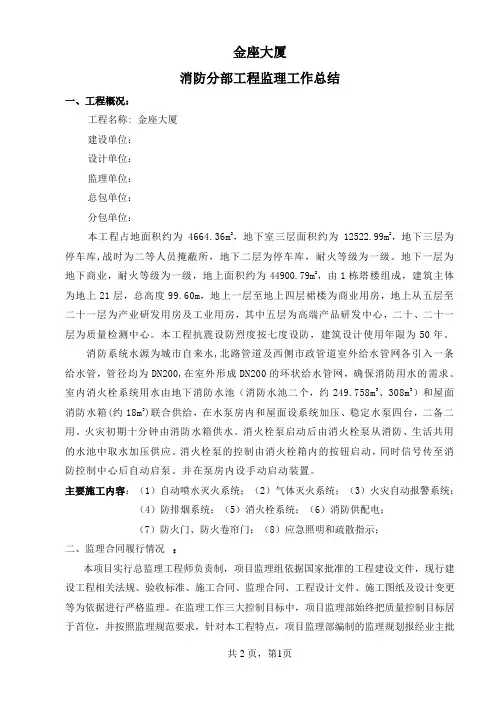

金座大厦消防分部工程监理工作总结一、工程概况:工程名称: 金座大厦建设单位:设计单位:监理单位:总包单位:分包单位:本工程占地面积约为4664.36m2,地下室三层面积约为12522.99m2,地下三层为停车库,战时为二等人员掩蔽所,地下二层为停车库,耐火等级为一级。
地下一层为地下商业,耐火等级为一级,地上面积约为44900.79m2,由1栋塔楼组成,建筑主体为地上21层,总高度99.60m,地上一层至地上四层裙楼为商业用房,地上从五层至二十一层为产业研发用房及工业用房,其中五层为高端产品研发中心,二十、二十一层为质量检测中心。
本工程抗震设防烈度按七度设防,建筑设计使用年限为50年。
消防系统水源为城市自来水,北路管道及西侧市政管道室外给水管网各引入一条给水管,管径均为DN200,在室外形成DN200的环状给水管网,确保消防用水的需求。
室内消火栓系统用水由地下消防水池(消防水池二个,约249.758m3、308m3)和屋面消防水箱(约18m3)联合供给,在水泵房内和屋面设系统加压、稳定水泵四台,二备二用。
火灾初期十分钟由消防水箱供水。
消火栓泵启动后由消火栓泵从消防、生活共用的水池中取水加压供应。
消火栓泵的控制由消火栓箱内的按钮启动,同时信号传至消防控制中心后自动启泵。
并在泵房内设手动启动装置。
主要施工内容:(1)自动喷水灭火系统;(2)气体灭火系统;(3)火灾自动报警系统;(4)防排烟系统;(5)消火栓系统;(6)消防供配电;(7)防火门、防火卷帘门;(8)应急照明和疏散指示;二、监理合同履行情况:本项目实行总监理工程师负责制,项目监理组依据国家批准的工程建设文件,现行建设工程相关法规、验收标准、施工合同、监理合同、工程设计文件、施工图纸及设计变更等为依据进行严格监理。
在监理工作三大控制目标中,项目监理部始终把质量控制目标居于首位,并按照监理规范要求,针对本工程特点,项目监理部编制的监理规划报经业主批准,根据批准的监理规划及工程特征编制了监理实施细则。

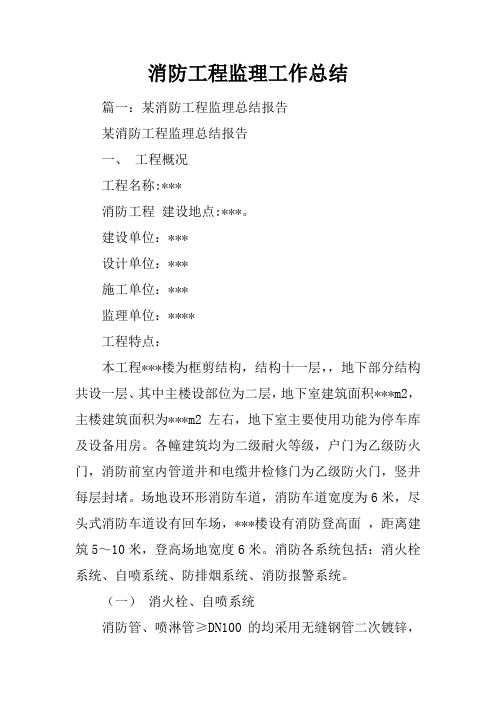

消防工程监理工作总结篇一:某消防工程监理总结报告某消防工程监理总结报告一、工程概况工程名称:***消防工程建设地点:***。
建设单位:***设计单位:***施工单位:***监理单位:****工程特点:本工程***楼为框剪结构,结构十一层,,地下部分结构共设一层、其中主楼设部位为二层,地下室建筑面积***m2,主楼建筑面积为***m2左右,地下室主要使用功能为停车库及设备用房。
各幢建筑均为二级耐火等级,户门为乙级防火门,消防前室内管道井和电缆井检修门为乙级防火门,竖井每层封堵。
场地设环形消防车道,消防车道宽度为6米,尽头式消防车道设有回车场,***楼设有消防登高面,距离建筑5~10米,登高场地宽度6米。
消防各系统包括:消火栓系统、自喷系统、防排烟系统、消防报警系统。
(一)消火栓、自喷系统消防管、喷淋管≥DN100的均采用无缝钢管二次镀锌,沟槽连接;<DN100的采用镀锌钢管丝扣连接。
单元式住宅9层及9层以下消火栓采用薄型双阀双出口(减压稳压型)消防柜,9层以上采用薄型双阀双出口消防柜。
消火栓进水口静压均不大于,消火栓口离地面高度为米.消火栓箱配25米长衬胶水带.水枪喷口19mm。
屋顶试火栓设压力表。
组合式消防箱均配置3只3Kg/只ABC干粉灭火器。
室外设地上式水泵接合器两组。
地下室按防火分区设置9个泡沫罐,9套湿式报警阀组。
喷头均设置熔点为68C的玻璃球闭式喷头。
(二)通风风管吸顶敷设,通风防排烟风管采用BWG耐水复合风管不燃型。
表面粗糙度,外涂防水涂料。
所有排烟风机入口均设有280℃熔断的排烟防火阀,当其熔断时,联动风机停止运行。
***楼消防楼梯前室设有正压送风系统。
地下室共设送风机房**个,排风机房***个。
(三)消防报警消防控制室的报警控制设备由火灾报警控制主机、联动控制台、CRT显示器、打印机等组成。
本工程在建筑物内设置感温、感烟探测器,手动报警按钮,应急消防广播。
在风机房、变电所、电梯机房还设置了消防报警电话,便于消防控制室联系。

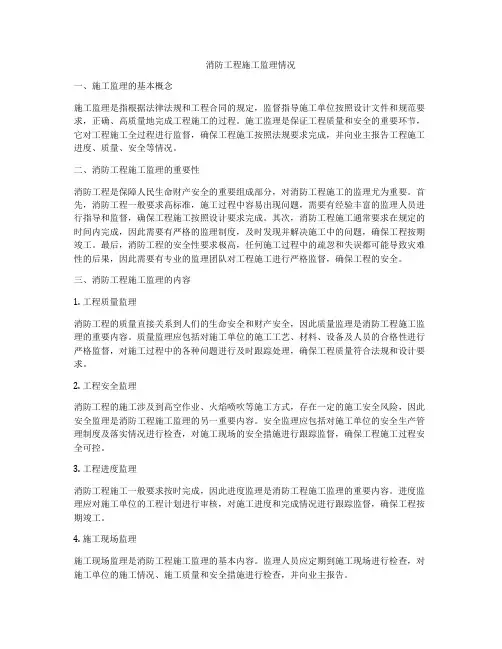

消防工程施工监理情况一、施工监理的基本概念施工监理是指根据法律法规和工程合同的规定,监督指导施工单位按照设计文件和规范要求,正确、高质量地完成工程施工的过程。
施工监理是保证工程质量和安全的重要环节,它对工程施工全过程进行监督,确保工程施工按照法规要求完成,并向业主报告工程施工进度、质量、安全等情况。
二、消防工程施工监理的重要性消防工程是保障人民生命财产安全的重要组成部分,对消防工程施工的监理尤为重要。
首先,消防工程一般要求高标准,施工过程中容易出现问题,需要有经验丰富的监理人员进行指导和监督,确保工程施工按照设计要求完成。
其次,消防工程施工通常要求在规定的时间内完成,因此需要有严格的监理制度,及时发现并解决施工中的问题,确保工程按期竣工。
最后,消防工程的安全性要求极高,任何施工过程中的疏忽和失误都可能导致灾难性的后果,因此需要有专业的监理团队对工程施工进行严格监督,确保工程的安全。
三、消防工程施工监理的内容1. 工程质量监理消防工程的质量直接关系到人们的生命安全和财产安全,因此质量监理是消防工程施工监理的重要内容。
质量监理应包括对施工单位的施工工艺、材料、设备及人员的合格性进行严格监督,对施工过程中的各种问题进行及时跟踪处理,确保工程质量符合法规和设计要求。
2. 工程安全监理消防工程的施工涉及到高空作业、火焰喷吹等施工方式,存在一定的施工安全风险,因此安全监理是消防工程施工监理的另一重要内容。
安全监理应包括对施工单位的安全生产管理制度及落实情况进行检查,对施工现场的安全措施进行跟踪监督,确保工程施工过程安全可控。
3. 工程进度监理消防工程施工一般要求按时完成,因此进度监理是消防工程施工监理的重要内容。
进度监理应对施工单位的工程计划进行审核,对施工进度和完成情况进行跟踪监督,确保工程按期竣工。
4. 施工现场监理施工现场监理是消防工程施工监理的基本内容。
监理人员应定期到施工现场进行检查,对施工单位的施工情况、施工质量和安全措施进行检查,并向业主报告。
消防工程施工监理关键要点与经验总结消防工程是保护人民生命财产安全的重要环节,而施工监理是确保消防工程质量和安全的重要岗位。
在消防工程施工监理过程中,有许多关键要点和经验需要总结和掌握。
本文将围绕这一主题展开讨论,并重点探讨消防工程施工监理的关键要点和经验总结。
一、施工前的准备工作施工前的准备工作是消防工程施工监理的关键环节之一。
首先,施工单位与监理单位应当共同明确消防工程的设计要求和技术规范,保证施工过程中符合相关法律法规和标准要求。
其次,施工单位需要提供详细的施工计划和安全预警措施,以确保在施工过程中能够有效地防止火灾事故的发生。
二、施工过程中的监理工作监理工作是消防工程施工中的重要一环,而施工过程中的协调与监督是保证施工质量和安全的关键。
监理单位应当严格按照消防工程设计要求和监理规范,对施工单位的施工计划、施工质量和施工安全进行监督和检查。
1. 施工质量监控在消防工程施工过程中,监理单位应当对施工质量进行全面的监控。
监理单位需要确保施工单位使用合格的材料和设备,并按照消防工程设计要求进行施工。
同时,监理单位还需要对施工单位的工艺流程和施工细节进行严格把关,防止施工过程中出现质量问题。
2. 施工安全监督施工安全是消防工程施工过程中的重中之重。
监理单位需要密切关注施工现场的安全状况,确保施工单位制定并执行安全生产措施,防止施工中发生火灾等安全事故。
同时,监理单位还应当检查施工场地的消防设施是否齐备,并指导施工单位正确使用和维护消防设备。
三、施工后的验收工作消防工程施工后的验收工作是确保工程质量和安全的最后一道防线。
监理单位应当以消防工程设计要求为基准,对施工工程进行全面的验收。
验收过程中,需要对消防设备的功能性进行测试,确保其满足设计要求。
同时,还需要对消防通道、疏散指示标识等进行检查,以确保工程符合消防安全要求。
四、经验总结与启示在消防工程施工监理过程中,总结经验是提高施工质量和安全的重要途径。
消防工程施工监理工作总结
消防工程施工监理工作是确保建筑物消防设施建设符合相关法规和标准的重要
环节。
在过去的一段时间里,我有幸担任消防工程施工监理工作,通过这段经历,我深刻体会到了这项工作的重要性和挑战性。
在此,我将对我所做的工作进行总结,希望能够对未来从事这项工作的人提供一些借鉴和启示。
首先,作为一名消防工程施工监理人员,我深知自己的责任重大。
在施工现场,我时刻关注着消防设施的安装情况,确保施工符合相关规范和标准。
我要求自己保持高度的警惕和责任感,严格按照施工图纸和规范要求进行监督,保障施工质量和安全。
其次,我在工作中注重与施工方和设计方的沟通协调。
消防工程施工监理工作
需要与多个相关方进行有效的沟通和协调,以确保施工进程顺利进行。
我积极参与施工方和设计方的讨论,及时解决施工中出现的问题和矛盾,保障施工进度和质量。
此外,我还注重学习和提升自己的专业知识和技能。
消防工程领域的法规和标
准不断更新,我要求自己不断学习和了解最新的相关知识,提高自己的专业水平,以更好地完成监理工作。
最后,我深感消防工程施工监理工作需要细心和耐心。
在实际工作中,我发现
很多问题需要细致的观察和分析,需要花费大量的时间和精力。
我学会了保持耐心和细心,不放过任何一个细节,确保施工质量和安全。
总的来说,消防工程施工监理工作是一项重要而又具有挑战性的工作。
通过这
段经历,我不仅对自己的工作有了更深入的了解,也对未来的工作有了更清晰的规划和目标。
希望未来从事这项工作的人能够在我的总结中找到一些有益的启示,为消防工程的安全建设贡献自己的力量。
消防监理工作总结作为一名消防监理人员,我在过去的一年中积极参与了多个消防项目的监理工作。
通过这些项目的经验和总结,我对自己的工作进行了总结和反思。
在这篇文章中,我将分享我在消防监理工作中的经验和教训。
首先,作为一名消防监理人员,我们的职责是确保建筑物的消防系统符合相关法规和标准。
在项目开始之前,我们需要对建筑物的消防设计进行审核,并与设计师和业主进行沟通和协商。
在施工过程中,我们需要对消防设备和系统进行检查,确保其质量和性能符合要求。
此外,我们还需要对施工现场的消防安全进行监督,确保施工过程中没有违反安全规定的行为。
在实际工作中,我发现了一些常见的问题和挑战。
首先,一些施工单位和业主对消防法规和标准的理解不够深入,他们可能存在一些误解和错误的认识。
因此,我们需要耐心地与他们进行沟通和解释,确保他们能够理解和遵守相关规定。
同时,我们也需要加强对施工单位的培训和指导,提高他们的消防意识和技能。
其次,施工现场的环境复杂多变,我们需要密切关注施工过程中的安全风险,并及时采取措施进行控制和消除。
例如,电焊、切割等火源操作可能引发火灾,我们需要确保合理的防火措施得到实施。
此外,施工现场通常存在临时电力线路和临时照明设备,我们需要对其进行检查和监督,确保其符合安全要求。
另外,消防监理工作需要高度的责任心和敬业精神。
我们要时刻保持警惕,及时发现和处理各种消防安全隐患。
在工作中,我们要严格执行监理规范和流程,确保工作的准确性和可靠性。
同时,我们还要不断学习和更新消防法规和标准的知识,提高自己的专业水平和能力。
总的来说,消防监理工作是一项重要而艰巨的任务。
通过这一年的工作,我深刻认识到了自己的不足之处,并在实践中不断提高自己。
在未来的工作中,我将继续努力,不断学习和进步,为建筑物的消防安全贡献自己的力量。
消防工程施工监理工作总结一、工程概况本项目为XXX消防设施升级改造工程,主要包括消防水池、消防泵房、消防疏散通道、消防报警系统、自动喷水灭火系统等设施的改造和升级。
工程地点位于XXX地区,总建筑面积约为XXXX平方米。
工程自XXXX年XX月XX日开工,预计XXXX年XX月XX日竣工。
二、监理工作内容作为消防工程施工监理单位,我们的工作内容包括但不限于:对施工方案的合理性、可行性进行审查;对施工过程中的质量、安全、进度、投资等方面进行监控和管理;对施工单位的资质、人员、设备等进行检查和评估;对施工现场的环境、卫生、安全等进行监督和整改;对工程材料、构件、设备等进行检测和验收等。
三、监理工作过程1. 施工前准备阶段在施工前,监理单位对施工单位提交的施工组织设计、施工方案、施工图纸等进行审查,确保其符合消防工程的相关规范和标准。
同时,对施工单位的人员、设备、材料等进行检查,确保其具备施工条件。
2. 施工过程中在施工过程中,监理单位严格按照消防工程的相关规范和标准,对施工质量、安全、进度、投资等方面进行监控和管理。
对于关键工序和重要部位,如消防水池、消防泵房、消防疏散通道等,实行旁站监理,确保施工过程中的每个环节都符合要求。
3. 工程验收阶段在工程验收阶段,监理单位对施工单位提交的验收资料进行审查,对施工现场进行实地检查,确保消防工程的质量和安全符合相关规范和标准。
同时,对施工单位的施工工艺、施工质量、工程进度、安全生产、文明施工等方面进行评分,以确保工程顺利通过验收。
四、监理工作成果通过监理单位的严格监控和管理,本消防工程施工过程中未发生重大质量、安全事故,工程进度和投资控制也在计划范围内。
消防工程的质量和安全得到了有效保障,为工程的顺利竣工和投入使用打下了坚实基础。
五、监理工作体会1. 严格审查施工单位资质和人员资格,确保施工单位的施工能力和技术水平。
2. 强化施工现场的监督和管理,严格执行消防工程的相关规范和标准,确保施工质量和安全。
消防工程过程监理情况汇报
根据我所负责的消防工程监理工作,我将对过程中的监理情况进行汇报,以便
及时总结经验、发现问题并加以改进。
首先,我对消防工程的施工过程进行了全程监理,确保施工过程符合相关法规
和标准。
在施工前,我对施工图纸进行了详细审查,并与施工单位进行了充分沟通,确保施工方案的合理性和可行性。
在施工过程中,我对工程质量进行了全面监督,及时发现并处理了一些施工中的质量问题,确保了工程的质量达标。
其次,我对消防设施的安装过程进行了严格监督。
我对消防设施的安装位置、
固定方式、管道连接等进行了详细检查,确保设施安装符合相关规范,保证了设施的正常使用。
同时,我对设施的试压、试验等工作进行了全程监督,确保了设施的安全可靠性。
此外,我还对消防设备的调试和验收工作进行了全程监理。
我对设备的调试过
程进行了详细记录和监督,确保设备的正常运行。
在设备验收过程中,我对设备的性能进行了全面检查,确保设备的功能完好,达到了设计要求。
最后,我对消防工程的竣工验收工作进行了全程监理。
我对工程的各项资料进
行了详细核查,确保了施工单位提供的资料真实可靠。
同时,我对工程的各项设施进行了全面检查,确保了工程的各项指标符合相关规范,保证了工程的合格竣工。
综上所述,我在消防工程监理过程中,严格按照相关规范和标准进行了全程监理,确保了工程的质量和安全。
在今后的工作中,我将继续加强对消防工程的监理工作,不断提高监理水平,为工程的顺利实施提供更好的保障。
消防监理工作总结
消防监理工作总结
在消防监理工作中,我负责监督和检查建筑物内的消防设备的安全性和有效性,以确保建筑物及其使用者在火灾发生时能够及时逃生,并减少火灾对财产和生命的危害。
在过去的一年中,我完成了以下工作:
1. 对新建筑和现有建筑进行消防设备的检查和测试,包括灭火器、消防栓、火灾报警系统等。
确保消防设备符合国家和地方相关消防法规的要求,并能正常工作。
2. 对建筑物的消防通道进行检查,确保通道畅通无阻,以便人员在火灾发生时迅速逃生。
3. 与建筑业主和设计师沟通,了解他们的消防需求和要求,并提出合理的建议和解决方案。
4. 对施工现场进行消防安全检查,确保施工过程中的消防措施得到有效实施。
5. 参与消防演习和培训,提高员工的消防意识和应急反应能力。
通过这些工作,我取得了以下成果:
1. 提高了建筑物内消防设备的合规性和可用性,降低了火灾发生的风险。
2. 帮助建筑业主和设计师设计和安装了更加安全和实用的消防设备。
3. 加强了建筑施工现场的消防管理,为施工人员提供了更安全的工作环境。
4. 提高了员工和建筑使用者的消防意识和应急反应能力,提高了火灾发生时的逃生效率。
总结来说,我在消防监理工作中取得了较好的成果,并为建筑物的消防安全做出了贡献。
同时,我也意识到还有很多需要学习和提高的地方,我将继续努力提升自己的专业知识和技能,为消防监理工作做出更大的贡献。
建筑工地消防监理总结范文随着城市建设的不断发展,建筑工地规模越来越大,工程项目复杂性也在逐渐增加。
而建筑工地的消防安全问题一直备受关注,消防监理工作显得尤为重要。
在过去一段时间的消防监理工作中,我们积累了一些经验和教训,特此总结如下:首先,加强消防设施的建设和完善。
在建筑工地消防监理中,我们发现有些工地的消防设施建设不够完善,或者存在一些漏洞,如消防器材不全面、消防通道被堵塞等问题。
因此,我们要督促工地方要加强对消防设施的建设和完善,确保各项设施齐全、良好运转。
其次,加强消防培训和演练。
消防知识对于每一名建筑工地的从业人员来说都至关重要。
因此,我们建议工地方要不定期组织消防培训,提高员工的消防意识和应急处理能力。
并且要经常组织消防演练,让员工熟悉应对火灾的各项措施和程序。
再次,加强消防安全检查和监督。
消防安全检查是保障建筑工地消防安全的重要手段。
我们建议工地方要定期组织消防安全检查,发现问题及时整改,确保工地消防设施的正常运转和消防安全的顺利进行。
同时,要加强对施工现场的监督,杜绝一切不安全因素的存在。
最后,保持良好的协调沟通。
在消防监理工作中,协调沟通是至关重要的环节。
我们建议消防监理人员与建筑工地相关人员保持良好的沟通,及时沟通解决工地消防安全问题,确保消防工作的顺利进行和施工安全。
总之,建筑工地消防监理工作是一项复杂而重要的工作,我们需要不断加强自身的学习和提高,确保工地的消防安全,做好消防安全工作,为建筑工地建设保驾护航。
希望以上总结对大家有所帮助,也欢迎大家对我们的工作提出宝贵意见和建议。
共同努力,提高消防安全意识,保障建筑工地的安全和稳定。
谢谢!。
消防工程施工监理工作总结作为消防工程施工监理工作人员,我们始终认识到自己的责任重大,必须严格按照相关法规和标准进行监督和管理。
在过去的一段时间里,我们深入施工现场,认真履行监理职责,取得了一些成绩和经验,同时也遇到了一些问题和挑战。
在此,我对我们的工作进行总结,希望能够进一步提高我们的监理工作水平,确保消防工程施工质量和安全。
首先,我们在施工监理中要始终坚持严格遵守相关法规和标准。
消防工程施工是一项涉及安全的重要工作,我们必须严格按照国家相关法规和标准进行监督和管理,确保施工过程中的质量和安全。
在实际工作中,我们要不断学习和了解最新的法规和标准,做到心中有数,严格执行。
其次,我们要加强与施工单位的沟通和协调。
在监理工作中,与施工单位的沟通和协调是非常重要的。
我们要及时了解施工单位的施工进度和质量情况,及时发现和解决问题,确保施工过程中的质量和安全。
同时,我们还要加强与业主单位和设计单位的沟通和协调,形成合力,共同推动施工工作的顺利进行。
此外,我们还要加强对施工现场的监督和检查。
消防工程施工现场是一个安全风险较高的场所,我们要加强对施工现场的监督和检查,确保施工过程中的安全。
我们要及时发现和解决存在的安全隐患,确保施工现场的安全生产。
最后,我们要不断提高自身的监理水平。
作为消防工程施工监理人员,我们要不断提高自身的监理水平,不断学习和积累经验,提高自己的监理能力。
只有不断提高自身的水平,才能更好地履行监理职责,确保消防工程施工的质量和安全。
总之,消防工程施工监理工作是一项重要的工作,我们要始终坚守岗位,严格遵守法规和标准,加强与施工单位的沟通和协调,加强对施工现场的监督和检查,不断提高自身的监理水平,确保消防工程施工的质量和安全。
希望我们能够在今后的工作中不断进步,为消防工程施工质量和安全作出更大的贡献。
消防单位施工工程监理的经验和教训总结一、消防施工单位的职业资格审查不仅要全面性审查其营业执照的有效性和年检记录,尤其要重点审查其安全施工许可证和消防工程施工资质等级证书及管理、特种(电气、焊接技术专业等)人员的资格证书。
以此确认该单位是否具有消防工程施工的相应资质和能力。
二、图纸会审和设计交底样机会审是监理单位、建设单位、设计单位和施工单位对图纸进行认真研究和“消化”的过程,是对图纸在中的疑问和图纸本身存在的问题进行归纳、汇总并整理成会审问题清单的活动。
目的是或使有关参建单位熟悉样机图纸、了解工程特点和设计意图,解开需要解决的技术难题,制定解决方案;发现图纸存在的环境问题,减少图纸存在的失误,将图纸中的质量隐患消灭在萌芽之中。
设计交底的目的是贯彻设计意图,加深对设计重要文件的特点、难点和疑点的理解,掌握关键工程建设工程部位的质量要求,确保工程质量。
在应监理消防工程施工前及时提醒建设单位和有关参建单位进行图纸会审和设计交底,做好事前的预控工作。
图纸会审应由参建单位整理会议纪要,设计交底则由设计单位整理会议纪要,二者经参会各方签认,即成为消防工程施工和监理的依据。
监理在图纸会审中也要审核设计深度是否顾及施工要求,还要注意消防工程施工图纸是否存在以下问题:(1)图纸是否经设计订立市级正式签署,是否无证无照设计和越权设计,是否经过消防是否主管部门的审核核准;图纸是否齐全,专业图纸之间、平立剖面之间是否是矛盾,设计说明是否详细、是否准确无误地阐述联动的逻辑关系。
(2)面积防火分区与防烟分区的面积是否合适,防烟分区是否跨越了防火分区,梯间前室面积是否满足强制性条文的要求。
(3)在总线制互相配合系统中,消防控制室是否考虑了手动直接控制电源主要灭火设备。
(4)在二级负荷供电系统中,两路独立供电的高压单元回路,任一回路若发生故障,其高压侧母联开关是否演变成设计成联锁投入。
(5)当一路高压供电,而另一路采用不问断供电元件时,其不间断电源设备的动作时间是否持续供电时间和切合消防灭火的要求。
消防工程施工监理工作总结消防工程施工监理工作是确保建筑物消防设施安全可靠运行的重要环节。
在整个施工过程中,监理工作起着至关重要的作用,不仅要保证施工质量,还要确保消防设施符合相关标准和法规。
以下是对消防工程施工监理工作的总结和反思。
首先,监理工作需要高度重视施工现场的安全管理。
在施工现场,消防设施的安装和调试需要严格按照相关规范进行,监理工作人员要对施工现场进行全面的安全检查,确保施工过程中不发生安全事故。
同时,监理工作人员还需要与施工单位密切合作,及时发现并解决施工中存在的安全隐患。
其次,监理工作需要对施工质量进行严格把关。
消防设施的施工质量直接关系到建筑物的安全性,监理工作人员要对施工过程进行全程监控,确保消防设施的安装和调试符合相关标准和要求。
在发现施工质量存在问题时,监理工作人员要及时提出整改意见,并要求施工单位进行整改。
另外,监理工作还需要对施工单位进行技术指导和培训。
消防工程施工涉及到一定的专业知识和技术要求,监理工作人员要与施工单位进行技术交流,指导他们掌握最新的施工技术和方法,提高他们的施工水平和质量意识。
同时,监理工作人员还要对施工单位进行消防设施的操作和维护培训,确保消防设施的正常运行和维护。
总的来说,消防工程施工监理工作是一项极其重要的工作,它直接关系到建筑物的安全性和人员的生命财产安全。
监理工作人员要严格遵守相关法规和标准,全面把关施工现场的安全管理和施工质量,同时还要与施工单位进行技术交流和培训,共同保障消防设施的安全可靠运行。
希望未来在消防工程施工监理工作中,能够更加注重细节,做到更加全面、细致的监理工作,为建筑物的消防安全保驾护航。
第1篇一、前言在过去的一年里,我国消防工程监理工作在各级政府和相关部门的领导下,紧紧围绕安全生产这一核心任务,认真贯彻落实国家有关消防法律法规和标准规范,加强消防工程监理队伍建设,提高监理业务水平,确保了消防工程质量和安全。
现将本年度消防工程监理工作总结如下:二、工作回顾1. 强化消防工程监理队伍建设本年度,我们加强了对消防工程监理队伍的培训和教育,提高了监理人员的业务素质和职业道德。
通过举办各类培训班、研讨会等活动,使监理人员熟悉消防工程相关法律法规、标准规范和技术要求,提高了监理人员对消防工程质量和安全的认识。
2. 严格履行监理职责(1)严格审查消防工程设计文件,确保设计符合国家消防法律法规和标准规范的要求。
(2)对消防工程施工过程进行全过程监理,及时发现和纠正施工过程中的问题,确保工程质量。
(3)加强对消防工程验收环节的监管,确保验收合格率达到100%。
3. 严格把控消防工程质量(1)对消防工程材料、设备进行严格把关,确保其质量符合国家规定。
(2)对消防工程施工过程中的隐蔽工程进行严格检查,确保施工质量。
(3)加强对消防工程变更、停工、复工等环节的监管,确保工程质量和安全。
4. 加强消防安全宣传和培训(1)组织消防工程参建单位进行消防安全培训,提高消防安全意识。
(2)开展消防安全知识宣传活动,普及消防安全知识。
(3)加强与消防部门的沟通协调,共同推进消防安全工作。
三、工作亮点1. 完成了XX个消防工程项目的监理工作,工程质量合格率达到100%。
2. 消防工程验收合格率达到100%,未发生安全事故。
3. 消防工程监理队伍建设得到加强,监理人员业务素质和职业道德得到提高。
四、存在问题及改进措施1. 存在问题:部分消防工程监理人员对消防工程相关法律法规和标准规范掌握不全面,监理业务水平有待提高。
改进措施:加强监理人员的培训和考核,提高监理人员的业务素质。
2. 存在问题:部分消防工程施工单位对消防工程质量和安全重视程度不够,存在违规操作现象。
消防监理总结报告一、引言消防监理是指对建筑工程消防设施的设计、施工、验收等环节进行全程监督和检查,以确保建筑物的消防安全符合相关法规和标准要求。
本报告旨在总结消防监理工作的主要内容和实施情况,以及发现的问题和提出的改进建议。
二、监理内容及实施情况1. 设计阶段监理:在设计阶段,消防监理应对消防设计方案进行审核,确保其符合国家和地方的消防法规和标准。
同时,还需要对建筑材料、消防设备等进行评估,确保其质量合格并符合设计要求。
本次监理工作中,我们对设计方案进行了详细审核,并提出了部分修改意见,以确保消防设施的合理性和可行性。
2. 施工阶段监理:在施工阶段,消防监理应对施工单位的消防施工方案进行审核,并对施工过程进行现场监督。
本次监理工作中,我们对施工单位提交的消防施工方案进行了审核,并对施工现场进行了多次实地巡查。
通过监理工作,发现了一些施工单位未按照设计方案进行施工的问题,并及时提出整改要求,确保施工质量和消防设施的安全性。
3. 竣工验收阶段监理:在建筑工程竣工验收阶段,消防监理应对消防设施进行验收,并出具相应的验收报告。
本次监理工作中,我们对消防设施进行了全面的验收,包括消防设备的安装位置和数量、消防通道的设置、防火门的使用等。
通过验收工作,发现了一些消防设施不符合要求的问题,并及时提出整改要求,确保建筑物的消防安全符合相关法规和标准。
三、存在的问题及改进建议1. 设计方案不合理:在本次监理工作中,我们发现了一些设计方案存在不合理的情况,如消防通道设置不合理、灭火系统布置不合理等。
针对这些问题,我们已经向设计单位提出了修改意见,并要求其做出相应调整,以确保消防设施的合理性和可行性。
2. 施工过程不规范:在施工过程中,我们发现了一些施工单位未按照设计方案进行施工的问题,如消防设备的位置安装错误、防火门的使用不当等。
针对这些问题,我们已经向施工单位提出了整改要求,并要求其按照相关规定进行整改,以确保施工质量和消防设施的安全性。
2024年消防工程年终总结____年消防工程年终总结汇报尊敬的领导、各位同事们:大家好!我是XX公司消防工程部的XXX,今天我非常荣幸能够在这里向大家汇报____年的消防工程工作情况以及成果。
____年,我们消防工程部在公司及各项目中坚持以人民生命安全和财产安全为核心,以提高消防安全水平为己任,在公司高层的支持和全体员工的努力下,取得了一系列的阶段性成果。
首先,我将从三个方面向大家汇报我们在____年的工作情况。
一、项目建设方面在____年,我们紧密配合各项目部门,全面负责各项目的消防工程建设,确保项目的消防安全工作能够顺利进行。
具体来说,我们在以下几个方面取得了突破:1.加强前期咨询和设计工作。
我们与项目部门密切协作,提前介入项目的规划和设计阶段,为项目提供专业的消防安全咨询和技术支持,确保项目在规划和设计阶段就充分考虑消防安全需求。
2.加强施工监管。
我们加强对施工现场的巡查检查,确保施工单位按照相关技术规范和消防安全要求进行施工,及时发现并解决安全隐患,避免事故的发生。
3.加强竣工验收工作。
我们严格按照国家和行业标准组织竣工验收工作,确保项目的消防工程建设符合相关法律法规和技术要求,为项目的正常运营提供了保障。
二、消防宣传教育方面在____年,我们进一步加强了消防宣传和教育工作,提高了员工的消防安全意识和应急处置能力。
具体来说,我们在以下几个方面取得了一些成果:1.开展消防演练。
我们定期组织公司内部和外部的消防演练活动,通过模拟真实火灾场景进行应急处置,提高员工的应急反应和灭火技能。
2.组织消防培训。
我们邀请专业的消防教育机构为员工进行消防安全知识培训,提高员工的消防安全意识和自救互救能力。
3.开展消防知识宣传。
我们制作了一系列的消防知识宣传资料,通过公司内部宣传栏、电子屏幕等渠道向员工宣传消防安全知识,增强员工的安全意识。
三、消防设施维护和管理方面在____年,我们注重消防设施的维护和管理工作,确保消防设施的正常运行和有效性。
消防工程验收监理小结范文消防工程可是建筑安全的超级守护者,就像大楼的隐形消防员,时刻准备着应对可能的火灾危机。
咱监理这个消防工程的过程啊,那真是充满了各种故事,今天就给大家唠唠这个验收小结。
一、工程概况。
这个消防工程呢,覆盖了咱们这整栋建筑。
从地下室到楼顶,就像一张消防安全的大网,无处不在。
包括火灾自动报警系统、消火栓系统、自动喷水灭火系统、防排烟系统等,这几个系统就像消防工程里的超级英雄团队,每个都有自己的独特本领,组合起来就是保卫大楼消防安全的超强力量。
二、监理工作情况。
# (一)施工前期。
刚开始的时候,就像给这个消防工程制定游戏规则一样,我们监理对施工单位的资质进行了严格审查,那眼睛就像扫描仪似的,一点儿都不能含糊。
资质不过关,就像没有驾照就想开车上路,这可不行。
然后就是对施工方案进行审核,这个方案就好比是作战计划,每个环节都得考虑周到。
我和同事们那是逐字逐句地看,不合理的地方就要求修改,直到这个计划完美无缺。
# (二)施工过程。
1. 材料和构配件检查。
材料是消防工程的“弹药”,质量必须过硬。
每次材料进场,我们就像海关安检员一样,对那些管材、喷头、报警设备等进行仔细检查。
那些不符合规格或者质量有问题的材料,想混进来,门儿都没有。
就像有一次,一批看起来有点“歪瓜裂枣”的消火栓箱被运到了现场,外表就有磕碰痕迹,里面的配件也不全。
我们监理立马就说:“这可不行啊,这要是真着火了,它能靠得住吗?”直接就要求退场了,绝不含糊。
2. 施工质量监督。
在施工过程中,我们监理就像个监工的“小蜜蜂”,整天在工地上嗡嗡转。
消火栓系统安装的时候,要求那管道必须横平竖直,就像仪仗队的士兵一样整齐。
自动喷水灭火系统的喷头安装高度、间距那都是有严格规定的,差一点儿都不行。
我们拿着尺子量,拿着水平仪测,施工人员都说我们太较真了。
我就告诉他们:“这可是救命的工程,不较真怎么行呢?”有一回,发现自动报警系统的线路敷设有点乱,就像一团乱麻似的。
福保桂花苑消防工程监理总结
一、工程概况:
1、工程名称:福保桂花苑
2、建设单位:深圳市华嵘世纪投资有限公司
3、设计单位:深圳市建筑设计研究总院
4、总包单位:深圳市华信现代建筑有限公司
5、消防分包单位:深圳市富银消防工程有限公司
6、监理单位:深圳市九州建设监理有限公司
7、建筑等级:建筑为一类建筑
8、本工程的消防专项工程由深圳市富银消防工程有限公司施工,火灾报警设备采用深圳奥瑞娜报警主机和联动控制柜。
本消防工程共包含:
1)、火灾自动报警系统及联动控制系统。
2)、消防应急广播系统。
3)、消防对讲电话系统。
4)、火灾事故照明和疏散指示系统。
5)、消火栓系统。
6)、自动喷淋灭火系统。
7)、防排烟控制系统。
8)、气体灭火系统。
9)、消防车道、疏散通道、消防电梯。
10)、本消防工程配备发电机等应急设备,保证在市电停电后、发电机启
动前0.5秒向应急照明紧急供电,当发电机启动后,转为发电机供
电,保证了消防设备不间断供电。
二、监理情况:
施工监理中,我们监理主要做了以下工作:
1、对深圳市富银消防有限公司的资质进行了审查,该单位施工资质符合
该工程施工要求。
2、对施工单位所编制的消防工程施工组织设计和专项施工方案进行了审核。
3、组织了甲方、总包、分包及设计等相关单位进行了图纸会审,并解决了图纸中存在的问题,满足了施工要求。
4、对工程的消防材料、设备的进场严格把关,进场的主要消防材料、设备就有国家“3C”认证证书及产品检验报告和出厂合格证。
5、审查核实主要消防设备、材料生产厂家品牌,向深圳市公安消防局报审、报批备案,本消防工程使用的主要设备材料均经过消防局批准和备案,符合国家规范和消防要求。
6、施工中,我们重点检查了消防中心接地机预留、接地机安装、消防报警设备接地、消防中心抗静电地板接地和接地电阻测试,测试电阻值小于1Ω,满足规范和设计要求。
7、对消防线管预埋进行了隐蔽验收,对消防电缆桥架安装、消防设备安装、消防供电系统安装、报警系统安装、喷淋消火栓安装、水系统管道安装、泵房电气安装、防排烟风管和风机安装等进行了检查、测试。
8、积极配合总包召集、协调与消防工程有关的施工单位,相互配合、共同努力,达到了消防设计功能、联动控制功能,召开了各单位协调会4次。
9、除参与消防多项单机调试外,监理组织了甲方、总包单位、消防专业分包单位及相关产品供货商进行消防联动调试演习3次,并进行了如下检测、试验:
(1)对各防火分区烟感、温感、手动报警按钮、消火栓启泵按钮、警铃、广播、对讲电话进行了联动检测、试验;
(2)进行了喷淋、消火栓管道压力试压测试,测试结果满足规范要求;
(3)进行了消火栓系统8支水枪射水试验,水枪充实水柱符合要求;
(4)进行了喷淋末端放水、通过水力警铃报警、喷淋泵自动启动试验;
(5)对喷淋、消火栓泵作故障切换试验,备用能泵能自动投入运行;
(6)进行了防排烟风管漏光检查;
(7)对各防火分区排烟风机联动起动带动相应风阀开启运转,进行试验;
(8)检测了各正压出风口、排烟风口的风量;
(9)发电机自动启动,发电机和市电经检测相序,能自动投入运行;
(10)电梯迫降符合要求;
(11)进行了防火卷帘联动升降试验;
(12)气体灭火放气模拟试验。
三、结束语:
本工程消防车道、消防疏散通道、消防电梯、电梯前室、防火分区、分区隔离墙、防火卷帘、防火门、防雷电阻都通过验收,符合设计、规范要求。
防火指挥系统、防火信号系统、防火疏散指示系统、消防栓系统、喷淋系统、气体灭火系统、防排烟系统都按设计要求施工完成,并已对所有防火设备和设施进行了单机调试运行,单机运行合格后又进行了系统调试运行,系统调试运行合格后又进行了系统之间联合运行调试演练,在联合运行演练成功的情况下,达到了自动、手动、联动控制功能,各系统工作状态正常,已具备消防验收条件,现报请市消防局对本工程消防工程进行验收。
深圳市九州建设监理有限公司
福保桂花苑监理部
2010年9月1日。
