人工挖孔桩现场签证记录表
- 格式:doc
- 大小:65.50 KB
- 文档页数:1
现场签证单填表说明1、编号:由成本部成本主办人在填写《现场签证审批单》时编号。
2、事项名称:按实际发生的情况命名:如基坑加固处理。
3、施工单位:按合同中的名称填写,不一定是第6项中的合同单位。
4、工程范围:要求细化到单体。
如A地块1#楼地下室。
5、合同编号:签证内容所属的总包合同编号。
6、签证内容:主要是工程量的计算过程,以及其它单价(合同及定额中没有时)的约定等等,设计变更、图纸等附在表后就行,关键是施工单位和甲方成本工程师可以据此估价,此栏可以由施工单位提供具体内容。
7、主办人:是指工程部的专业工程师,如果是公司销售部、物业部委托的事项,也要由相关委托人和工程部的专业工程师共同签字。
8、乙方、甲方按预估的工程量估算和预审,审批会签中按甲方的预审额签字。
如:预审额为8500元,则由工程部经理和工程部门经理签字即可,预审额如为20000元时,则须由工程部经理、和总经理会签。
9、实施时间为签证单中的工作开始至完成时间;执行情况是指由甲方主办人、现场经理、施工单位主办人在现场共同检查、确认实际完成工作量,由甲方工程部主办人负责填写,施工单位、监理工程师共同签章确认。
3.1.5、(9)工程部主办人将审批完的《现场签证单》下发到施工单位后实施,在实施过程中工程部应有监理及现场工程师根据签证内容及签账实施方案监督跟进签证执行情况,若发现偏差应及时要求施工方调整。
3.1.6、(10)实施后由施工单位附上工程量计算书、相关的图纸、设计变更及剖面图等资料(对土方签证、因设计变更引起的返工签证及其它隐蔽工程签证须附上现场照片),报现场监理工程师及总监审批后再报我方工程部。
3.1.7、(11)工程部必须在施工单位完成签证工作内容后三个工作日内组织三方相关人员在现场进行工程量的复核,并要求施工单位和监理单位在《现场签证单》上签字确认后报送工程部,工程部须在三个工作日内审核完成并送到成本部。
3.1.8(12)成本部在五个工作日内就签证费用与施工单位进行协商,能达成一致的须立即确认,不能达成一致的或不方便达成一致的,在每月月底的签证讨论会上,工程部与成本部内部共同明确签证费用,进行签证的动态成本控制。
人工挖孔桩签证单(修改).docx 模板一:人工挖孔桩签证单一:工程概述1.1 工程名称1.2 工程位置1.3 工程建设单位1.4 工程施工单位1.5 工程总造价1.6 工程施工周期二:签证原因2.1 工程设计变更2.2 实际施工情况2.3 其他原因三:签证内容3.1 签证项目一3.1.1 修改说明3.1.2 工程量变化 3.1.3 技术要求变化 3.2 签证项目二3.2.1 修改说明3.2.2 工程量变化 3.2.3 技术要求变化四:签证费用4.1 现场差价4.2 材料差价4.3 劳务差价4.4 其他费用五:签证审批流程5.1 工程建设单位审批 5.2 施工单位审批5.3 监理单位审批5.4 相关部门审批六:签证操作流程6.1 提交签证申请6.2 签证审批流程6.3 签证合同签订6.4 施工单位组织实施七:附件7.1 图纸变更7.2 技术说明书变更7.3 合同变更八:法律名词及注释8.1 建设工程施工合同法 8.2 建筑工程施工许可证 8.3 签证管理办法8.4 监理工程师附件:1. 图纸变更附件2. 技术说明书变更附件3. 合同变更附件法律名词及注释:1. 建设工程施工合同法:指对建设工程施工合同签订、履行等相关管理规定的法律法规。
2. 建筑工程施工许可证:指施工单位在进行建筑工程施工前,需取得的专门许可证件。
3. 签证管理办法:指对建设工程中的变更工程提出审批、考核等管理规定的规章制度。
4. 监理工程师:指负责对建筑工程进行监督、检查等工作的专业工程师。
模板二:人工挖孔桩签证单一:工程概述1.1 工程名称1.2 工程位置1.3 工程建设单位1.4 工程施工单位1.5 工程总造价1.6 工程施工周期二:签证原因2.1 工程设计变更2.2 实际施工情况2.3 其他原因三:签证内容3.1 签证项目一3.1.1 修改说明3.1.2 工程量变化 3.1.3 技术要求变化 3.2 签证项目二3.2.1 修改说明3.2.2 工程量变化 3.2.3 技术要求变化四:签证费用4.1 现场差价4.2 材料差价4.3 劳务差价4.4 其他费用五:签证审批流程5.1 工程建设单位审批 5.2 施工单位审批5.3 监理单位审批5.4 相关部门审批六:签证操作流程6.1 提交签证申请6.2 签证审批流程6.3 签证合同签订6.4 施工单位组织实施七:附件7.1 图纸变更7.2 技术说明书变更 7.3 合同变更八:法律名词及注释8.1 建设工程施工合同法8.2 建筑工程施工许可证8.3 签证管理办法8.4 监理工程师附件:1. 图纸变更附件2. 技术说明书变更附件3. 合同变更附件法律名词及注释:1. 建设工程施工合同法:指对建设工程施工合同签订、履行等相关管理规定的法律法规。
人工挖桩孔工程量签证单(一)引言概述:人工挖桩孔工程量签证单(一)是用于对挖桩孔施工过程中工程量进行签证的文档。
挖桩孔作为基础施工的重要环节之一,对于工程质量和安全至关重要。
签证单的编制和审批过程,旨在确保工程施工的准确度和合规性。
本文将从五个大点展开阐述挖桩孔工程量签证单(一)的相关内容。
正文:一、签证单的目的与重要性1.明确记录施工过程中的工程量变动和签证事项。
2.确保签证单的准确性与可追溯性。
3.提供施工单位与监理单位之间的沟通平台。
4.确保工程施工过程的规范性与合规性。
5.确保工程量变动后的费用和工期调整的合理性。
二、签证单的填写要求1.填写签证单的单位和项目基本信息。
2.明确工程量变动的原因和具体情况。
3.详细描述工程量变动前后的差异和对工程的影响。
4.提供必要的相关资料和证明文件。
5.填写施工单位和监理单位的相关意见和签署。
三、签证单的审批流程1.签证单的编制和填写。
2.施工单位内部审批。
3.提交给监理单位进行审批。
4.监理单位审批过程中的复核和调整。
5.最终签发签证单,并通知施工单位进行相应变动。
四、签证单的效果与补偿1.签证单的生效与变动后的费用、工期调整。
2.与合同的关系和后续追偿机制。
3.工程量变动产生的额外费用和合同履行义务。
4.对施工单位和监理单位的奖罚措施。
5.签证单的法律效力和司法救济途径。
五、签证单的注意事项与优化1.签证单的编制应遵循规范与标准。
2.注意签证单的时效性和合理性。
3.加强施工单位与监理单位的沟通与协商。
4.充分利用信息化技术优化签证单的流程。
5.及时总结签证单的经验教训,以提高施工质量和效率。
总结:人工挖桩孔工程量签证单(一)是挖桩孔工程施工过程中必不可少的重要文档,通过填写和审批的过程,确保工程量变动的合理性和准确性。
合理的填写和审批流程,能够有效地保证工程质量和工程效益,并提升施工管理的水平。
因此,施工单位和监理单位应高度重视签证单的编制与执行。

挖孔桩验收记录表
1.项目信息
项目名称项目地址建设单位监理单位
2.验收人员
验收时间验收人员联系方式
3.检查内容
检查内容要求备注挖孔/灌注深度按设计要求进行,允许容许偏差
周边管线保护需符合相关标准及技术要求
钢筋安装质量需符合相关标准及技术要求
砼浇筑质量保证砼材料符合标准,浇筑过程需符合技术要求
样品试验需符合相关标准及技术要求
桩身黑渣清理需彻底清理
4.验收
序号桩号验收
5.其他情况
序号情况描述
6.备注
序号备注内容
以上是挖孔桩验收记录表,符合相关标准和技术要求的挖孔桩可以通过验收。
验收过程中应该注意验收人员的严谨性,保证出具准确无误的验收报告。
现场签证单填表说明1、编号:由成本部成本主办人在填写《现场签证审批单》时编号。
2、事项名称:按实际发生的情况命名:如基坑加固处理。
3、施工单位:按合同中的名称填写,不一定是第6项中的合同单位。
4、工程范围:要求细化到单体。
如A地块1#楼地下室。
5、合同编号:签证内容所属的总包合同编号。
6、签证内容:主要是工程量的计算过程,以及其它单价(合同及定额中没有时)的约定等等,设计变更、图纸等附在表后就行,关键是施工单位和甲方成本工程师可以据此估价,此栏可以由施工单位提供具体内容。
7、主办人:是指工程部的专业工程师,如果是公司销售部、物业部委托的事项,也要由相关委托人和工程部的专业工程师共同签字。
8、乙方、甲方按预估的工程量估算和预审,审批会签中按甲方的预审额签字。
如:预审额为8500元,则由工程部经理和工程部门经理签字即可,预审额如为20000元时,则须由工程部经理、和总经理会签。
9、实施时间为签证单中的工作开始至完成时间;执行情况是指由甲方主办人、现场经理、施工单位主办人在现场共同检查、确认实际完成工作量,由甲方工程部主办人负责填写,施工单位、监理工程师共同签章确认。
3.1.5、(9)工程部主办人将审批完的《现场签证单》下发到施工单位后实施,在实施过程中工程部应有监理及现场工程师根据签证内容及签账实施方案监督跟进签证执行情况,若发现偏差应及时要求施工方调整。
3.1.6、(10)实施后由施工单位附上工程量计算书、相关的图纸、设计变更及剖面图等资料(对土方签证、因设计变更引起的返工签证及其它隐蔽工程签证须附上现场照片),报现场监理工程师及总监审批后再报我方工程部。
3.1.7、(11)工程部必须在施工单位完成签证工作内容后三个工作日内组织三方相关人员在现场进行工程量的复核,并要求施工单位和监理单位在《现场签证单》上签字确认后报送工程部,工程部须在三个工作日内审核完成并送到成本部。
3.1.8(12)成本部在五个工作日内就签证费用与施工单位进行协商,能达成一致的须立即确认,不能达成一致的或不方便达成一致的,在每月月底的签证讨论会上,工程部与成本部内部共同明确签证费用,进行签证的动态成本控制。

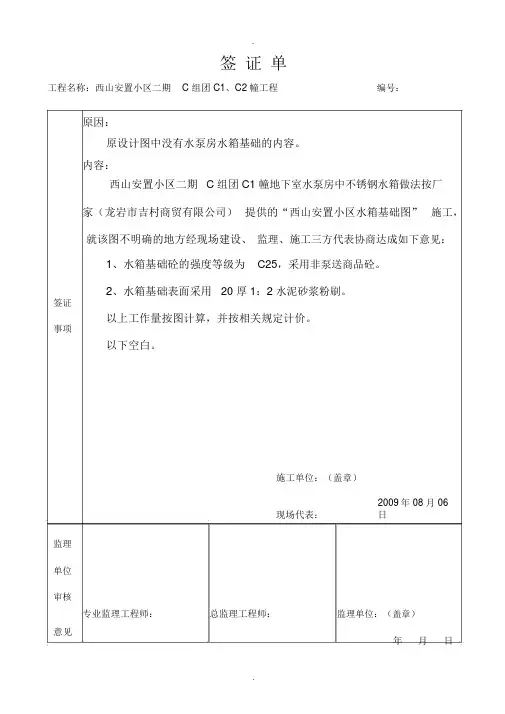

签证单工程名称:西山安置小区二期 C 组团 C1、C2 幢工程编号:签证事项监理单位审核原因:原设计图中没有水泵房水箱基础的内容。
内容:西山安置小区二期 C 组团 C1 幢地下室水泵房中不锈钢水箱做法按厂家(龙岩市吉村商贸有限公司)提供的“西山安置小区水箱基础图”施工,就该图不明确的地方经现场建设、监理、施工三方代表协商达成如下意见:1、水箱基础砼的强度等级为C25,采用非泵送商品砼。
2、水箱基础表面采用20 厚 1:2 水泥砂浆粉刷。
以上工作量按图计算,并按相关规定计价。
以下空白。
施工单位:(盖章)现场代表:2009年 08 月 06日专业监理工程师:总监理工程师:监理单位:(盖章)意见年月日建设单位审查现场代表:造价工程师(造价审批人:建设单位:(公章)意见员):年月日签证单工程名称:西山安置小区二期 C 组团 C1、C2 幢工程编号:原因:水泵房水泵基础内容在水电施工图中,且自动喷水泵的工作内容属于别家施工位。
内容:受相关单位委托,经建设单位同意,西山安置小区二期C组团 C1幢地下室水泵房中自动喷水泵基础及消火栓水泵基础由我项目部进行施工,基础的施工按“水泵房大样图” (图号为 S地下 -9/10)的图示尺寸施工。
就该图标注不详之处,经现场建设、监理、施工三方代表协商达成如下意签证见:事项1、水泵基础砼的强度等级为C25,采用非泵送商品砼。
2、水箱基础表面采用20 厚 1:2 水泥砂浆粉刷。
以上工作量按图计算,并按相关规定计价。
以下空白。
施工单位:(盖章)现场代表:2009年 08 月 06 日.监理单位审核专业监理工程师:总监理工程师:监理单位:(盖章)意见年月日建设单位审查现场代表:造价工程师(造价审批人:建设单位:(公章)意见员):年月日签证单工程名称:西山安置小区二期 C 组团 C1、C2 幢工程编号:原因:原设计图中水泵房没有变频水泵组基础的内容。
内容:经建设单位同意,西山安置小区二期 C 组团 C1 幢地下室水泵房变频水泵组基础由我项目部进行施工,根据根据水泵生产厂家提供的基础施工签证图,其做法如下图所示:事项表面20厚1:2水泥砂浆抹面.预留洞 ( 余同)商砼预留洞 ( 余同)1-1 剖面图变频水泵组基础平面图以上工作量按图计算,并按相关规定计价。
施工现场签证明细单(详细具体全面)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
人工挖桩孔工程量签证单(二)引言概述:人工挖桩孔工程量签证单(二)是在进行挖深挖孔的工程中,为了确保工程的合规性、准确性和安全性,进行量签证的过程。
本文将对人工挖桩孔工程量签证单(二)的具体内容进行详细介绍。
正文:一、施工过程控制1. 根据设计要求和挖孔深度进行合理的施工计划。
2. 对施工现场进行仔细检查,确保场地平整且无障碍物。
3. 确定合适的挖孔机械设备和工具,同时检查其工作状态和安全性。
4. 对挖孔机操作人员进行培训,确保其熟练掌握机器的操作技能。
5. 制定挖孔施工方案,包括挖孔顺序、挖孔尺寸和挖孔速度等。
二、挖孔尺寸控制1. 根据设计要求测量和标定挖孔的起止位置,并使用各种工具进行标记。
2. 使用挖孔机械设备按照设计要求进行准确的挖孔。
3. 在挖孔的过程中,不断测量和调整挖孔的尺寸,确保其符合设计要求。
4. 对挖孔的直径、深度等进行记录,并将数据与设计要求进行比对。
5. 在挖孔结束后,对挖孔位置及尺寸进行复核,并记录到施工记录表中。
三、土方处理控制1. 挖孔结束后,对周围的土方进行处理,确保其不会对挖孔的稳定性产生影响。
2. 清除挖孔过程中产生的泥浆、石块和其他杂物。
3. 对挖孔周边进行平整处理,确保挖孔孔口的准确性和规范性。
4. 挖孔结束后,对周边地面进行清扫,确保施工现场的整洁和安全。
四、质量检验控制1. 在挖孔过程中,及时对土质进行抽样检测,确保土壤的合格性。
2. 对挖孔孔口进行目测检查,确保其表面平整、无开裂等缺陷。
3. 进行挖孔孔口的尺寸检测,与设计要求进行比对。
4. 挖孔孔口质量合格后,进行记录并进行签证确认。
5. 对挖孔孔口及周围进行全面的质量检查,确保施工质量达到要求。
五、安全控制1. 挖孔前,对施工现场进行安全检查,确保安全设施完善且符合要求。
2. 对挖孔机械设备进行安全检查,确保其工作状态良好。
3. 培训挖孔人员,加强他们的安全意识,确保操作过程中安全措施的合理使用。
增加工程现场签证单单位工程名称:六约新村四期编号:001 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)编号:002 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约新村(四期)编号:002 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)地下室编号:003 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:004 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:代购外墙砖编号:深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:004 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:012 深施综 -----15市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:013 深施综 -----15市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:014 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制。
签证内容:
合计机械租赁费232602元。
Ⅲ、材料费
1、为做单桩竖向承载力试验,加工钢护筒直径为1000mm壁厚为5mm高度为600mm三套共计2100元;
2、材料进场试验费(井桩变更报告作废)共计580元
3、由于基础按桩基施工(该次所提钢材桩基、基础梁、承台及基础柱),井桩、承台及基础梁钢筋提
料共进场16钢筋为17.92T,则变更后剩余的16钢筋为:17.92T -变更后基础的16钢筋量为
0.312T-主体所用16钢筋量3.538T-构造柱及圈过梁2.35T=11.72T。
每吨钢材为3910元,合计:
11.72T×3910元/T(清单材料单价)=45825.2元;
合计材料费为48505.2元
二、2014年5月10日至2014年5月13日由于基底有软卧层确定换填方案,2014年5月17日至2014年5月22日主电缆损坏停电及换填方案未确定,导致我方停工,具体量经甲乙双方议价如下:

工程签证单
司
签证内容:
按图纸要求后砌墙长>5m及围护墙中未与柱或剪力墙相连接的独立窗间墙设构造柱,当墙高>4m时设圈梁或水平系梁,其构造柱配筋为412,箍筋为ф6@200,其圈梁或水平系梁配筋为4ф10,箍筋为ф6@250,由于现场12、ф10及ф6钢筋全部已用完,由于原桩基变为条基,16及ф8钢筋在主体施工完后大部分剩余。
现我方从二层至屋面所有构造柱及一至三层圈过梁或水平系梁所用钢筋全部由16及ф8的钢筋代替圈过梁或水平系梁及构造柱钢筋,箍筋间距及主筋根数不变。
人工挖孔桩签证表在建筑工程中,人工挖孔桩是一种常见的基础施工方式。
而人工挖孔桩签证表则是在施工过程中用于记录和确认相关工程变更、工程量增减等重要信息的文件。
接下来,让我们详细了解一下人工挖孔桩签证表的相关内容。
人工挖孔桩签证表通常包含以下几个主要部分:一、工程基本信息这部分内容主要涵盖工程名称、工程地点、施工单位、监理单位等基本情况,以便明确签证所涉及的工程项目背景。
二、桩位编号及相关参数详细记录每一根人工挖孔桩的编号、桩径、桩长、桩顶标高、桩底标高、护壁厚度等关键参数。
这些数据对于准确计算工程量和评估工程质量至关重要。
三、施工情况描述1、挖孔过程的详细记录,包括土壤类型、地下水情况、遇到的障碍物及处理方式等。
例如,如果在挖孔过程中遇到了坚硬的岩石层,需要采取爆破等特殊施工方法,就应在签证表中明确记录下来。
2、护壁的施工情况,包括护壁材料的种类、厚度是否符合设计要求,以及护壁施工的工艺和质量。
3、桩孔的垂直度和中心偏差情况,这直接关系到桩的承载能力和稳定性。
四、工程量变更1、如果在施工过程中,桩的设计长度、直径等发生了变更,应在签证表中明确变更的原因、依据以及变更后的具体数值。
2、额外增加的工程量,如因地质条件复杂而增加的护壁工程量、因桩底地质情况不佳而加深的桩长等,也需要详细记录。
五、施工时间记录每一根人工挖孔桩的开始施工时间和完成施工时间,这对于工程进度的控制和分析具有重要意义。
六、施工人员及机械设备列出参与施工的主要人员名单和所使用的主要机械设备型号、数量等,以便核算施工成本。
七、质量检验情况包括施工过程中的各项质量检验结果,如桩孔的孔径、垂直度检测结果,护壁混凝土的强度检测报告等。
八、签证意见1、施工单位意见:施工单位应在签证表中陈述对本次施工变更和工程量的看法,并签字盖章确认。
2、监理单位意见:监理单位根据现场实际情况,对施工单位提出的签证内容进行审核,提出监理意见,并签字盖章确认。
3、建设单位意见:建设单位作为工程项目的业主,对签证内容进行最终审批,签字盖章确认。
竹外架拆除施工安全交底签证表模板工安全教育屋面卷材防水施工安全交底签证表抹灰工程施工安全交底签证表木门窗工程施工安全交底签证表钢筋工安全教育2 .卷扬机在进行作业时,操作人员不能擅自离开工作岗位或将卷扬机交给非本机操作人员操作。
严禁无关人员进入作业区。
工作时,思想要集中,严禁酒后操作,严禁在施工现场嬉戏打闹。
3 .在进行作业前,要检查卷扬机与地面的固定情况、防护设施、电气线路及超高超重限位装置,制动装置和钢丝绳等全部合格后方可使用。
4 .卷扬机卷筒上的钢丝绳应排列整齐,如发现重叠或斜绕时,应停机重新排列。
严禁在转动中用手、脚去拉、踩钢丝绳。
5 .作业中,任何人不得跨越正在作业的卷扬机钢丝绳。
物件提升后,操作人员不得离开卷扬机,休息时物件或吊笼应降至地面。
6 .作业中,如遇停电,应切断电源并将提升物体降至地面。
7、禁止超载运行,严禁利用卷扬机的货用提升架输送上、下人员。
接受交底人员签名:焊接作业安全交底签证表碎工安全教育外架施工安全交底签证表2、外架的搭设材料为钢管(规格①48X3.5)采用热扎Q235钢。
3、外架与建筑物的拉结采用预埋钢管连接,拉结点的设置应至少4mX7m设置一道。
斜撑和外立杆必须一一对应,距离不大于IoCm;连墙件预埋钢管应在大横杆和小横杆的节点处。
4、禁止穿拖鞋、高跟鞋、硬底和带钉易滑的鞋上架操作。
5、严禁在竹架上追逐、打闹、嬉戏、闲谈。
严禁酒后上架操作。
6、外架上严禁堆放任何材料(包括圆木棒、钢筋、模板等)。
7、在外架上操作的人员,应正确使用“安全三宝”,无安全带、安全帽严禁上架操作。
8、班组安全员应负责组织班内的日常安全活动,发现安全隐患,并及时向项目部安全员上报,待安全隐患消除后,再组织班组施工人员进行操作。
接受交底人员签名:塔吊作业安全交底签证表铝合金、钢门窗安装安全交底签证表圆盘锯、平面刨作业安全交底签证表二、机械的电气设备必须由专职电工或在其指导下进行安装、维护和检修工作。
