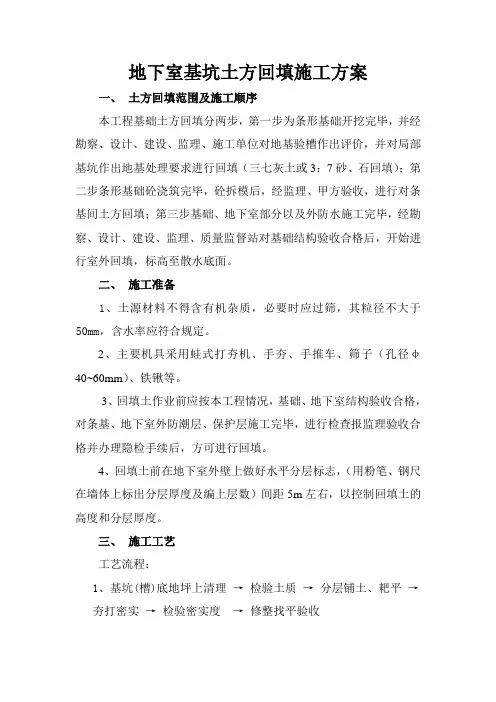

地下室基坑土方回填施工方案一、土方回填范围及施工顺序本工程基础土方回填分两步,第一步为条形基础开挖完毕,并经勘察、设计、建设、监理、施工单位对地基验槽作出评价,并对局部基坑作出地基处理要求进行回填(三七灰土或3:7砂、石回填);第二步条形基础砼浇筑完毕,砼拆模后,经监理、甲方验收,进行对条基间土方回填;第三步基础、地下室部分以及外防水施工完毕,经勘察、设计、建设、监理、质量监督站对基础结构验收合格后,开始进行室外回填,标高至散水底面。
二、施工准备1、土源材料不得含有机杂质,必要时应过筛,其粒径不大于50mm,含水率应符合规定。
2、主要机具采用蛙式打夯机、手夯、手推车、筛子(孔径φ40~60mm)、铁锹等。
3、回填土作业前应按本工程情况,基础、地下室结构验收合格,对条基、地下室外防潮层、保护层施工完毕,进行检查报监理验收合格并办理隐检手续后,方可进行回填。
4、回填土前在地下室外壁上做好水平分层标志,(用粉笔、钢尺在墙体上标出分层厚度及编上层数)间距5m左右,以控制回填土的高度和分层厚度。
三、施工工艺工艺流程:1、基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到基础底面标高。
3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。
4、回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200mrn;人工打夯不大于200mm。
每层铺摊后,随之耙平。
5、回填上每层至少夯打三遍。
打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。
并且严禁采用水浇使土下沉的所谓“水夯”法。
6、深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。
地下室基坑回填土方施工方案一、工程概况该工程为地下室基坑回填土方施工,回填土方总量为XXXX立方米。
本施工方案旨在确保施工质量,保证土方回填的稳定和可靠。
二、施工准备1.设备准备:a)推土机:根据工程规模选用适当数量的推土机,确保施工进度。
b)翻斗车:用于运输回填土方,数量根据工程规模合理配置。
2.施工人员:a)工程经理:负责协调和管理整个施工进程。
b)项目工程师:负责现场监督和指导施工。
c)操作人员:包括推土机和翻斗车驾驶员等,需熟练操作相应设备。
三、施工工序与方法1.基坑清理:a)清除基坑内的杂物和残渣,确保施工场地整洁。
b)基坑底部及壁面的水分控制在合理范围内,防止水分对土方稳定性的影响。
2.土方回填:a)首先将土方分层回填,每层均需夯实。
b)选用合适的夯实设备进行夯实,如压路机、振动夯等。
c)夯实时需逐层进行,且每层应该连续完成。
3.监测与控制:a)在回填过程中进行监测,包括回填土方的密实度和沉降情况。
b)密实度监测可使用密实仪进行测试,确保土方夯实到达预期要求。
c)沉降监测可使用沉降仪进行测量并记录,及时调整施工方法以保证沉降符合要求。
d)如在施工过程中发生异常情况,如地下水位变化、土方松散等,应及时采取相应措施。
四、安全措施1.确保施工人员的安全,包括佩戴好相应的安全装备。
2.防止基坑坍塌,采取临时支撑等措施确保基坑稳定。
3.定期对施工设备进行检查和维护,确保设备运行安全稳定。
4.在施工现场设置合理的警示标识,提醒周边人员注意施工过程中可能存在的危险因素。
五、环境保护1.做好施工现场的环境清理工作,妥善处理施工过程中产生的废弃物。
2.遵守环境保护相关法规,合理利用资源,减少对环境的影响。
3.如有必要,采取防尘、防霾等措施,保护施工人员和周边环境的健康安全。
六、质量保证1.严格按照设计要求进行施工,确保土方回填的质量达到设计要求。
2.按照监测数据及时调整施工方法,保证施工过程中的质量控制。
地下室室内土方回填施工方案第一篇:地下室室内土方回填施工方案地下室室内土方回填施工方案一、土质验收回填土土质须符合回填土有关要求,不得运进淤泥,含水率过大的土方,土中建筑块石料不应大于250,不应含有较多生活垃圾,如破旧衣服布料、棉被、塑料制品、编织袋等;不应含有较多易腐烂的建筑垃圾,如木料、毛竹片、树根、杂草等;不应含有不易压实的垃圾,如泡沫块、PUC管、软管等;不应含有有害环境卫生的化工化学原料及以上的污染土方;不应运进清一色的建筑碎块,如全部为断砖,砼块,非承重多孔砖块,加气砼块等。
二、现场准备工作1、对回填现场进行全面清理,垃圾归堆,清除废料垃圾,抽除地下室积水,用吸水材料吸干,查明渗漏水原因,防水材料堵漏。
经验收确定无渗漏方可回填。
2、对地下室墙体基础,管沟的砌体或预埋完成后,经验收隐蔽签证后方可回填。
3、对地下室的照明设施,打夯机的配电箱,安装到位,至少配四只移动箱。
确保机械用电、照明用电对人身的安全,经检查符合要求后方可回填。
4、地下室为阀式基础,基梁上翻,回填土低于基梁,人力车运输困难,搭好钢管架空运输道。
5、回填土计划从开始至结束为半个月,组织充足的人员和运输工具及夯实机械。
落实土方来源,及时供料避免停工待料。
6、测好标高线,作好标记。
三、施工程序计划两个进口同时进料,四面开花,从远至近往进口退进回填,运输道回填一板块拆一块,移至下一板块搭设,依次进行,见回填平面走向图。
四、质量措施1、土方必须符合要求。
2、回填铺设厚度不应大于300,每层夯实遍数至少3遍,夯实系数≥0.94。
3、填土表面拉线或用水准仪进行找平控制,标高和表面平整度偏差控制在20内。
4、干湿度相差较大的土应混合回填,防止出现橡皮土。
5、派专人现场指挥监督。
五、安全生产1、斗车应往前推、不许人在前拉。
2、进口车斜道较陡,地上撒落土方后易滑,特别应引起注意,或采取必要的防滑措施。
3、夯机操作人员须穿绝缘鞋,戴绝缘手套,电缆有人收、放,严禁夯机夯打电缆。

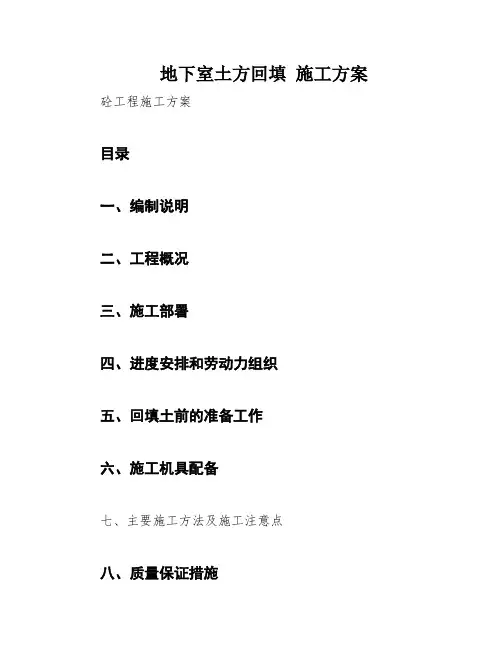

地下室土方回填施工方案砼工程施工方案
目录
一、编制说明
二、工程概况
三、施工部署
四、进度安排和劳动力组织
五、回填土前的准备工作
六、施工机具配备
七、主要施工方法及施工注意点
八、质量保证措施
九、质量标准
十、质量通病克服对策表
十一、回填土施工质量预控流程
十二、安全文明生产措施
十三、成品保护
页脚内容1
砼工程施工方案
土方回填专项施工方案
一、编制说明
依据现行国家标准及所属行业或地区现行标准执行。
《建筑地基基础工程施工质量验收规范》(GB-2002)《建筑地基基础设计规范》(GB-2002)
《建筑地基处理技术规范》(79-2002)
人工回填土工艺标准(104-1996)
本项目工程地下室完成混凝土浇筑后,外墙需要做卷材防水施工,防水施工完成后进行土方回填,为保证防水施工和土方回填的有序进行,特编制土方回填专项施工方案。
二。
项目概况
1.基本情况:本工程基础采用大直径人工挖孔桩基础。
地基设计等级为甲级,建筑场地类别为二类,无液化土层。
地下室开挖土层为粉质粘土,抗浮水位设计标高为:5
2.000m;场地地下水对混凝土结构和混凝土结构中的钢筋无腐蚀性。

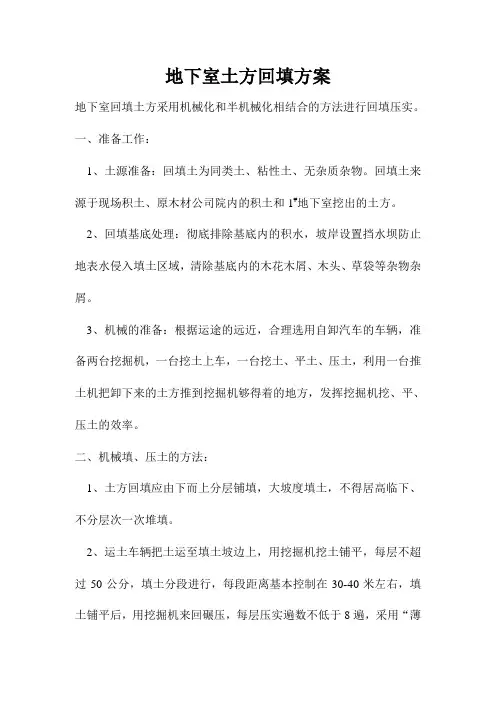

地下室土方回填方案
地下室回填土方采用机械化和半机械化相结合的方法进行回填压实。
一、准备工作:
1、土源准备:回填土为同类土、粘性土、无杂质杂物。
回填土来源于现场积土、原木材公司院内的积土和1#地下室挖出的土方。
2、回填基底处理:彻底排除基底内的积水,坡岸设置挡水坝防止地表水侵入填土区域,清除基底内的木花木屑、木头、草袋等杂物杂屑。
3、机械的准备:根据运途的远近,合理选用自卸汽车的车辆,准备两台挖掘机,一台挖土上车,一台挖土、平土、压土,利用一台推土机把卸下来的土方推到挖掘机够得着的地方,发挥挖掘机挖、平、压土的效率。
二、机械填、压土的方法:
1、土方回填应由下而上分层铺填,大坡度填土,不得居高临下、不分层次一次堆填。
2、运土车辆把土运至填土坡边上,用挖掘机挖土铺平,每层不超过50公分,填土分段进行,每段距离基本控制在30-40米左右,填土铺平后,用挖掘机来回碾压,每层压实遍数不低于8遍,采用“薄
填、慢驶、多次”的压实方法,确保回填质量。
3、必须做到当天回填,当天压实。
4、在地下室外墙边缘、边角处采用蛙式打夯机进行分层夯实。
三、回填区域的划分:
见下图:
四、回填质量控制:
基坑每施工段,每层检验一组,每层不少于一组。
地下室外墙回填土
施
工
方
案
编制人:
审核人:
审批人:
南通神勇建设工程总承包有限公司万润怡景苑工程项目部
二OO四年十一月二十六日。
地下室室外土方回填专项方案地下室室外土方回填是指在地下室建设过程中,建筑施工完工后对地下室外部进行土方填充的一项工程活动。
地下室室外土方回填工程的设计和施工要求应该合理,以确保填土稳定性和地下水的保护,同时满足环保要求。
下面是一份地下室室外土方回填专项方案,详细介绍相关工作的具体要求和步骤。
一、方案目标和原则1.目标:确保土方回填工程的质量和安全,满足建设规定和环境要求。
2.原则:合理设计、科学施工、保护环境。
二、工程概述本工程需要回填的土方约为XXX立方米,回填区域位于地下室的外部。
填土高度按设计要求确定,填土材料为可行性岩破碎回填料。
三、设计要求1.填土材料应符合相关标准,具有一定的坚固性和稳定性;2.填土应根据隐藏条件进行分层回填,并采取合理的压实措施;3.填土工程应保证表面平整,确保排水通畅,防止积水。
四、施工步骤1.场地准备:清除回填区域的杂物和植被,保持场地平整;2.土方开挖:按设计要求进行土方开挖,注意保持边坡稳定;3.土方处理:对挖掘出的土方进行分层分类处理,正确运用好的土方,不符合要求的土方应依法处置;4.填土施工:按设计要求进行填土,分层回填并采取适当的压实措施;5.表面处理:填土完毕后,对表面进行整平和压实,保证均匀、平整;6.排水设施:根据设计要求设置排水设施,保证地下水正常排放;7.工程验收:完成施工后,进行工程验收,确保符合相关标准和要求。
五、质量控制1.填土材料应符合相关标准,对填土材料进行检测,确保质量合格;2.填土施工过程中,对回填层进行分层控制和压实监测,确保填土均匀、密实;3.工程施工完成后进行验收,验收合格后方可进行下一步工作。
六、安全措施1.施工现场应设置明显的安全警示标志,确保工人的安全;2.施工过程中,严禁抛洒土方和乱堆乱放材料;3.施工期间,合理安排挖土的时间和顺序,控制边坡的稳定。
七、环保要求1.填土材料应符合环保要求,禁止使用含有污染物的土方;2.施工现场应合理安排废弃土方的处置,避免环境污染。
地下室土方回填施工方案【文档模板范本】地下室土方回填施工方案【第一章】项目背景与目标1.1 项目背景为了满足地下室土方回填施工的要求,制定该方案旨在确保回填施工的安全性、质量和效率。
1.2 项目目标- 确定土方回填的施工方法和步骤。
- 保证回填材料的合理利用和合格检测。
- 确保回填施工的质量和安全。
- 完成施工任务,按计划进行。
【第二章】施工准备2.1 工作范围明确回填工程范围,包括地下室土方回填的具体区域和深度要求。
2.2 材料准备2.2.1 回填材料根据设计要求,选择适当的回填材料,如黏土、砂石等。
确保回填材料符合规定的标准及质量要求。
2.2.2 土方测试进行土方样品采集和测试,包括土质分析、含水率测试等,以确保回填材料的质量。
2.3 设备准备准备所需的施工设备,如挖掘机、推土机等,确保设备的完好性和正常运行。
【第三章】施工流程3.1 地下室土方的开挖3.1.1 标定开挖范围及限制根据设计要求,确定地下室土方的开挖范围,并设置暂时围挡和守护措施,限制开挖范围。
3.1.2 挖土施工使用挖掘机进行土方开挖,按照设计要求和施工图纸确定开挖深度和坡度。
确保开挖过程中的安全和土方的坡度稳定。
3.2 土方的分类和处理将开挖出的土方进行分类处理,包括将合格的土方留用于回填施工,同时清除不合格的土方及杂质。
3.3 土方回填根据设计要求,进行土方回填。
在回填过程中,要注意土方的均匀分布和夯实,确保回填的坚实和稳定。
3.4 检查和验收进行回填施工的检查和验收,包括回填的质量和安全性等方面的检查,以确保施工质量达到要求。
【第四章】安全措施4.1 施工现场安全措施制定施工现场安全措施,包括设置安全警示标志、限制人员进入施工区域等,确保施工过程中的人身安全。
4.2 设备安全操作确保施工设备的正常运行和安全操作,进行设备维护和保养,提供必要的操作培训。
【第五章】施工质量控制5.1 施工过程监督建立监督制度,监督施工过程中的质量控制,包括土方开挖、回填材料的选择和使用、土方回填等。
地下室回填土施工方案地下室回填土施工是地下室工程中的重要环节,其施工质量直接关系到地下室的使用安全和稳定性。
为了确保地下室回填土施工质量,特制定以下施工方案:一、施工前准备工作。
1. 地下室回填土施工前,需对地下室进行清理,清除地下室内的杂物和积水,确保施工场地干净整洁。
2. 对地下室回填土施工区域进行勘测,了解地下室的结构和地质情况,为后续施工提供准确的数据支持。
二、回填土材料选择。
1. 回填土应选择符合国家标准的砂、石、黏土等土壤材料,具有良好的承载能力和排水性能。
2. 回填土材料应具有一定的均匀性和稳定性,且不得含有大块石块和有害杂质。
三、施工工艺。
1. 在回填土施工过程中,应按照设计要求进行分层回填,每层回填土应夯实并保持水平。
2. 施工过程中应及时对回填土进行湿润处理,确保回填土的密实性和稳定性。
3. 在回填土施工完成后,应进行表面整平,确保地下室地面平整、无裂缝。
四、施工质量控制。
1. 施工过程中应定期对回填土进行质量检测,确保回填土的承载能力和排水性能符合设计要求。
2. 对回填土的厚度和均匀性进行检查,保证地下室回填土的整体稳定性和均匀性。
五、安全防护措施。
1. 在施工过程中,施工人员应佩戴安全帽、安全鞋等防护用具,确保施工人员的人身安全。
2. 施工现场应设置明显的警示标识,确保施工现场的安全通道畅通。
六、施工后清理。
1. 施工完成后,应对施工现场进行清理,清除施工垃圾和杂物,保持施工现场的整洁。
通过以上施工方案的实施,能够有效保障地下室回填土施工质量,确保地下室的使用安全和稳定性。
希望施工人员能严格按照施工方案要求进行施工,确保地下室回填土施工的顺利进行。

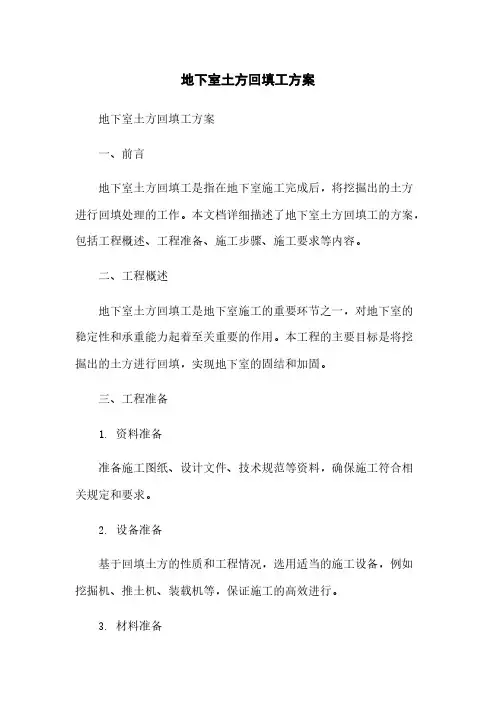

地下室土方回填工方案地下室土方回填工方案一、前言地下室土方回填工是指在地下室施工完成后,将挖掘出的土方进行回填处理的工作。
本文档详细描述了地下室土方回填工的方案,包括工程概述、工程准备、施工步骤、施工要求等内容。
二、工程概述地下室土方回填工是地下室施工的重要环节之一,对地下室的稳定性和承重能力起着至关重要的作用。
本工程的主要目标是将挖掘出的土方进行回填,实现地下室的固结和加固。
三、工程准备1. 资料准备准备施工图纸、设计文件、技术规范等资料,确保施工符合相关规定和要求。
2. 设备准备基于回填土方的性质和工程情况,选用适当的施工设备,例如挖掘机、推土机、装载机等,保证施工的高效进行。
3. 材料准备根据设计要求和工地实际情况,选择合适的回填材料,如黏土、砂土、砾石等,并保证材料的质量符合相关标准。
4. 施工人员准备确保施工人员具备相应的专业技能和经验,熟悉施工工艺和安全操作规范。
四、施工步骤1. 土方开挖根据设计要求和土方回填工的施工图纸,采用适当的开挖方式和工艺,将地下室的土方挖掘出来,并妥善保管好挖掘出的土方。
2. 土方分级按照土方的颗粒大小和含水率等指标,对挖掘出的土方进行分级处理,以保证回填土方的稳定性和均匀性。
3. 土方回填将经过分级处理的土方按层次逐步回填到地下室内,每一层的回填都要进行适当的夯实和压实,以确保回填土方的密切性和稳定性。
4. 土方平整在回填完毕后,对地下室内的土方进行平整处理,确保地下室地面的平整度和水平度符合设计要求。
五、施工要求1. 施工过程中,严格按照设计要求和工程规范进行操作,确保施工质量和工程安全。
2. 施工现场要保持清洁整齐,定期清理施工垃圾和废弃物,避免对环境造成污染。
3. 施工期间,加强现场管理,确保施工人员的安全,提前做好施工预案和安全预防措施。
六、本文档所涉及附件如下:1. 地下室土方回填工施工图纸2. 地下室土方回填工设计文件3. 地下室土方回填工技术规范七、本文档所涉及的法律名词及注释:1. 土方:指地面以下的土壤和岩石。
地下室工程回填施工方案一、总则地下室工程回填施工方案是为了保证地下室结构稳定和地表地下水位的安全而制定的。
本方案适用于地下室回填施工过程中的技术要求和安全措施。
二、施工前准备1. 施工方案的编制:由施工单位按照设计要求和规范要求,制定回填施工方案,并向监理单位报备,并经设计、监理、业主单位审核同意方可实施。
2. 场地准备:施工单位应在施工前对场地进行勘察和清理,确保施工现场无障碍、无危险物品存在,必要时应设置安全警示标志。
3. 动土审批手续:施工单位应按照相关规定申请动土审批手续,取得施工许可证,并按要求进行施工。
三、施工工序1. 地下室结构施工完工验收合格后,开始进行回填施工。
回填分为背填和回填两个阶段。
2. 背填(1)背填材料的选择:背填材料应符合相关规范的要求,一般选择砂石、碎石等材料作为背填料。
应保证背填材料的质量和稳定性,不应含有过多的杂质和有害物质。
(2)背填施工方法:按照设计要求和相关规范,采用机械或人工逐层填埋,每一层均需均匀压实。
(3)背填施工过程中,应注意避免对地下室结构产生不利影响,严格控制沉降和变形。
3. 回填(1)回填材料的选择:回填材料应符合相关规范的要求,一般选择工业废弃物、煤渣等材料作为回填料。
应保证回填材料的质量和稳定性,不应含有过多的杂质和有害物质。
(2)回填施工方法:按照设计要求和相关规范,采用机械或人工逐层填埋,每一层均需均匀压实。
(3)回填施工过程中,应注意避免对地下室结构产生不利影响,严格控制沉降和变形。
四、施工安全措施1. 回填施工过程中,施工单位应设置安全警示标志和安全防护设施,保障施工人员和周围居民的安全。
2. 施工过程中应加强现场巡查,及时发现并消除安全隐患,确保施工现场的安全。
3. 加强对施工作业人员的安全教育和培训,提高施工人员的安全意识和技能。
4. 施工单位应配备必要的消防设备,并加强消防安全管理,确保施工现场的消防安全。
五、质量控制1. 施工单位应按照相关规范要求,对回填材料的质量进行检查和抽检,确保回填材料符合设计和规范的要求。

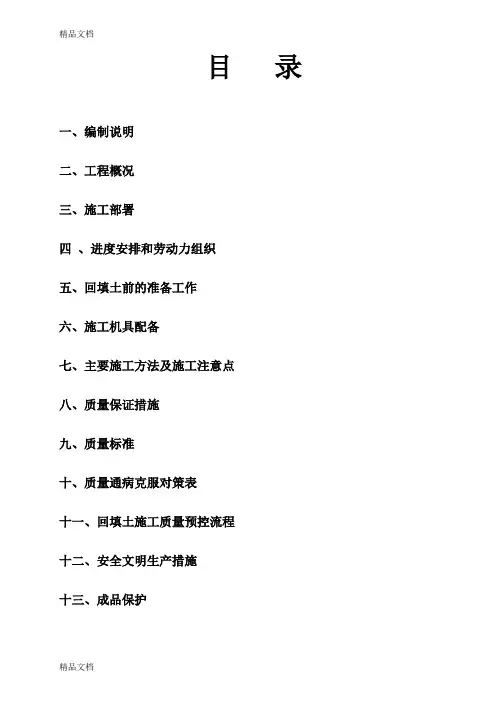

目录一、编制说明二、工程概况三、施工部署四、进度安排和劳动力组织五、回填土前的准备工作六、施工机具配备七、主要施工方法及施工注意点八、质量保证措施九、质量标准十、质量通病克服对策表十一、回填土施工质量预控流程十二、安全文明生产措施十三、成品保护土方回填专项施工方案一、编制说明依据现行国家标准及所属行业或地区现行标准执行。
《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑地基基础设计规范》(GB50007-2002)《建筑地基处理技术规范》(JGJ79-2002)人工回填土工艺标准(104-1996)本项目工程地下室完成混凝土浇筑后,外墙需要做卷材防水施工,防水施工完成后进行土方回填,为保证防水施工和土方回填的有序进行,特编制土方回填专项施工方案。
二、工程概况1.基本情况:博纳庄园玫园A-D区住宅楼工程,由25个单体组成,其中7#、12#、16#、19#、22#、24#为A1型别墅;6#为A2型别墅;2#、3#、4#、5#为A3型别墅;1#为A4型别墅;8#、9#、10#、11#、17#、18#、23#为B1型别墅;13#、14#、15#、20#、21#为B2型别墅;另一栋单体会所;总建筑规模21529.21 m2,分为5个区分别为A区4127.76 m2,B区5636.44 m2,C区4025.03 m2,D 区4621.98 m2,会所3118 m2,。
本工程建设单位山东龙之润投资置业有限公司,设计单位上海同建强华建筑设计有限公司,监理单位潍坊市天元建设监理有限公司,施工单位潍坊亚泰建筑工程有限公司。
2.2工程地理位置及周围环境情况博纳庄园玫园A-D区住宅楼工程工程建设基地位置处于山东省潍坊市坊子区,北临穆响路,场区场地外交通便利,环境地质条件基本未破坏,场区地形东高西低,南高北低,地面标高最大值70.90M,最小值56.60M,地表相对高差14.40M。
场地所处地貌类型为丘陵。
地下室土方回填施工方案(一)引言:地下室土方回填施工方案是指在地下室施工完成后,对地下室周围的土方进行回填的一项重要工程。
回填施工需要考虑土方的选择、回填方法、施工工艺等多个因素,以确保地下室的稳定性和安全性。
正文:一、土方回填施工方案的前期准备工作1. 土方勘测:准确测量和评估回填土方的数量和性质,为后续施工提供基础数据。
2. 土方分级:对回填土方进行分类和分级,确定各类土方的应用范围和回填方式。
3. 土方调配:计划并组织土方的调配和储存,以保证施工过程中土方供应的连续性。
4. 土方处理:对于不符合回填要求的土方,进行处理或合理利用,例如填筑绿化带或进行再利用。
二、回填土方选择与性质要求1. 土方选择:根据地下室工程的要求和周围环境条件选择合适的回填土方,如黄土、砂土等。
2. 土方性质:对回填土方进行物理力学性质测试,如压实度、含水率等,确保土方的稳定性和可压实性。
3. 土方填筑厚度控制:根据地下室的设计要求和土方性质,确定回填土方的填筑厚度和控制要求。
三、回填土方的施工方法与工艺1. 打基础:对地下室周围的土方进行打基础,确保回填土方的稳定性和承载力。
2. 打桩:根据需要,在回填土方中进行打桩加固,提高整体的稳定性和抗震性能。
3. 分层回填:按照土方厚度和填筑控制要求,进行分层回填,并逐层进行压实。
4. 土方夯实:采用夯实机械对回填土方进行夯实,以提高土方的密实度和承载力。
5. 渗水管道布置:对于地下室需要排水的地方,布置合适的渗水管道,确保地下室地基的排水顺畅。
四、施工过程质量控制措施1. 施工人员培训:对施工人员进行质量控制方面的培训,提高其技能水平和专业素质。
2. 施工现场巡查:定期巡查施工现场,确保施工过程符合规范和要求,及时发现并解决问题。
3. 技术资料齐全:保持施工过程中的技术资料齐全,包括相关的检测报告、材料验收记录等。
4. 环境保护措施:施工过程中要采取相应的环境保护措施,避免对周围环境造成污染和破坏。
地下室回填土施工方案地下室回填土施工方案一、施工前准备工作1.确定回填土的种类和材料,通常可选用粉土、砂土或黏土等。
2.设计合理的运输路径和运输方式,保证回填土的顺利运输。
3.清理地下室内的杂物和残渣,确保地面平整整洁。
4.检查地下室的墙体和地面是否存在裂缝或结构问题,必要时进行修补和加固。
二、回填土施工步骤1.铺设排水管道:在地下室的底部设置排水管道,以保证地下室排水畅通。
2.填筑碎石层:在地下室底板上铺设一层厚约20cm的碎石层,以提供排水和稳定地基。
3.回填土施工:将备好的回填土倒入地下室,逐层夯实,每次夯实厚度不宜超过30cm,确保均匀密实。
4.分层处理:当回填土堆到地下室边缘时,需先进行分层处理,即在边缘设置锚杆或固定墙壁,以防止土体滑坡。
5.夯实处理:回填土施工完成后,需使用振动夯实机械对回填土进行密实处理,以提高土体的稳定性和承载力。
6.土壤湿润处理:回填土施工完成后,需进行土壤湿润处理,保持土体的适宜含水率,以避免干缩裂缝的产生。
7.草坪铺设:如果需要在地上覆盖草坪或其他植被层,可在回填土施工完成后进行。
三、施工安全措施1.施工人员佩戴必要的防护用具,如安全帽、安全鞋等。
2.严禁施工过程中吸烟或其他可能引发火灾的行为。
3.保持施工现场整洁有序,避免材料和设备滞留在通道上。
4.设置明显的安全警示标志,禁止无关人员进入施工区域。
5.进行及时的施工检查和隐患排查,确保施工安全。
四、施工质量控制1.严格按照施工方案的要求进行施工,确保回填土的均匀密实。
2.合理控制施工速度和施工厚度,避免过快或过厚造成土体不稳定。
3.及时进行施工质量检测,如土密度、含水率等指标的测试,确保施工质量符合要求。
4.定期对已回填土进行检查和维护,及时处理出现的问题,避免土体塌陷和滑坡。
地下室回填土施工是保证地基稳定和地下室安全的重要环节,需要严格按照施工方案进行操作,确保施工质量和施工安全。
同时,施工过程中要注意管理和控制施工速度、厚度和质量,以保证地下室回填土的稳定和承载能力。
地下室回填施工方案地下室回填是指在地下室施工完毕后,对地下室周围未使用的区域进行填充,以增加地基的承载能力,保证地下室结构的稳定性。
地下室回填施工是地下室工程的重要步骤之一,合理的回填施工方案将对整个地下室结构起到良好的支撑作用。
本文将介绍地下室回填施工的相关内容和施工方案。
地下室回填的意义地下室回填是为了填补地下结构的空隙,使地基更加紧密,增加整体结构的稳定性。
通过回填施工,可以消除地下室结构下方的空洞,提升地基的承载能力,减少地基下沉的风险,确保地下室建筑的安全性和耐久性。
地下室回填的施工步骤1.勘察和设计:在进行地下室回填工程前,需要对工地进行勘察,了解地质情况、地下水位等信息,制定合理的回填设计方案。
2.准备工作:清理地下室周围的施工现场,确保安全通道畅通,为回填施工做好准备工作。
3.回填材料选择:选择合适的回填材料,通常使用砂土、碎石等材料进行回填,根据实际情况选择合适的填充材料。
4.回填施工:按照设计方案,将回填材料逐层填入地下室周围的空洞中,逐步回填至地面以上的高度。
5.压实处理:利用振动压路机等设备对回填材料进行压实处理,确保回填材料的密实性和稳定性。
6.验收和固结:完成回填施工后,进行验收工作,确保施工质量符合设计要求,进行固结处理,使地下室结构更加牢固。
施工注意事项•在地下室回填施工过程中,要注意排水和防水工作,确保地下室周围的排水系统畅通,避免积水对地基的影响。
•施工现场要保持干净整洁,避免杂物或泥土掩埋到回填材料中,影响回填效果。
•施工过程中要注意安全防护,做好施工人员的安全教育和防护工作,确保施工过程平稳安全。
结语地下室回填施工是地下室工程中至关重要的一环,合理的回填施工方案和施工过程将直接影响地下室结构的安全性和稳定性。
通过严格按照设计要求和施工规范进行回填施工,可以有效保障地下室工程的质量和安全,为地下室结构的使用和维护提供可靠的保障。
地下室回填施工方案1. 引言地下室回填施工是在地下室建造完成后,将施工过程中挖掘的土方回填到地下室内部和周围的工程。
该施工方案旨在确保地下室结构的稳定性和地下室空间的有效利用,同时满足施工质量要求和安全标准。
2. 施工准备在进行地下室回填施工前,需要做好充分的准备工作,包括:2.1 设计方案确认确认地下室设计方案,并根据设计要求和土质条件制定回填方案。
2.2 材料准备准备好回填所需的材料,包括挖掘的土方、砂石等。
2.3 施工人员组织安排足够的施工人员,确保施工进度和质量。
2.4 施工设备准备准备好所需的施工设备,包括挖掘机、卡车等。
3. 施工流程地下室回填施工可以分为以下几个阶段:3.1 地下室内部回填首先,需要将地下室内部的空间进行回填。
按照设计要求,将挖掘的土方顺序回填到地下室内部。
对于较大的地下室空间,可以利用挖掘机进行辅助回填,确保均匀且紧实的回填。
3.2 地下室墙体回填完成地下室内部回填后,需要对地下室墙体进行回填。
在回填墙体之前,需要确保墙体表面清洁无尘,以保证回填充分的更好粘结。
将挖掘的土方顺序回填到墙体周围,并利用回填工具进行夯实,保证回填充分的均匀和紧实。
3.3 地下室外部回填完成地下室内部和墙体的回填后,需要对地下室外部进行回填。
将土方按照设计要求回填到地下室周围,确保地下室外部的回填层具有一定的厚度,以提供足够的支撑和稳定性。
3.4 表面处理完成地下室回填施工后,对地下室表面进行处理,清除多余土方并进行平整处理,以提供良好的施工环境和美观效果。
4. 施工质量控制为确保地下室回填施工质量,需要进行严格的质量控制,包括以下方面:4.1 土方检查和筛选对挖掘的土方进行检查和筛选,剔除其中的杂质和不达标的土方,确保回填土方的质量。
4.2 回填层厚度控制在进行地下室回填施工时,需要对回填层的厚度进行控制,确保回填层的厚度符合设计要求,提供足够的支撑和稳定性。
4.3 夯实质量检查对地下室回填施工过程中的夯实质量进行检查,确保回填充分均匀和夯实密实,提高回填层的稳定性。
地下室室内回填施工方案1.引言地下室回填施工是指在地下室建筑施工过程中,将地下室周围及底板下方的土方进行回填填实的过程。
地下室回填施工的目的是增加地下室的稳定性、防止地下室底板下沉或倾斜,并为地下室提供良好的排水条件和抗水压能力。
本方案将详细介绍地下室室内回填施工的工序、安全措施和质量要求,以确保施工的顺利进行和回填效果的持久性。
2.工序安排(1)检查地下室结构在进行地下室室内回填前,应先检查地下室的结构是否符合设计要求,确定地下室底板、墙体和柱子等的强度和稳定性。
(2)清理地下室室内确保地下室室内的清洁,清除地下室内的杂物和残留物,铺设护坡和防水布等。
(3)回填材料准备根据设计要求和工程条件,选择适当的回填材料,如砂砾、碎石等。
对于需要进行排水的地下室,还需要准备适当的排水管道和土壤筛选装置。
(4)回填施工先从地下室底板开始回填,逐渐向上进行回填,确保回填层次均匀、夯实。
在回填过程中,需要注意防止坍塌和滑坡,严禁从高处倾倒回填材料。
3.安全措施(1)施工现场密闭地下室回填施工现场应采取密闭措施,防止泥土倒塌、空气中尘埃过多等情况的发生。
工人应佩戴防护眼镜、口罩和手套等安全防护用品,确保施工人员的安全。
(2)施工人员岗前培训施工人员应接受有关地下室回填施工的培训,熟悉施工工艺和安全措施,并具备一定的急救知识。
(3)施工用具保养施工用具应定期维护保养,确保其良好的工作状态。
特殊施工设备的使用应经过专业人员培训,确保施工安全。
(4)应急预案制定针对地下室回填施工可能出现的意外情况,应制定相应的应急预案,明确责任人和应急处理措施,确保及时有效地应对突发事件。
4.质量要求(1)回填材料的质量要求回填材料需符合相关标准,具有一定的强度和稳定性,并能满足设计要求和工程要求。
应进行土质检测,确保材料的质量可靠。
(2)回填夯实质量的检测在回填施工过程中,应定期对回填层进行夯实质量的检测,确保回填层的夯实度满足要求。
地下室回填工程施工方案地下室回填工程施工方案提要:填方土料应符合设计要求,为保证填方的强度和稳定性,采用含水量符合压实要求的粘性土。
回填时,土料合石灰过筛地下室回填工程施工方案一、回填施工概况本工程土方回填包括肥槽至外墙之间素土回填,大部分土方回填应避免在雨水天气施工,必须制定详细的回填施工措施。
二、土方回填施工本工程土方回填采用人工回填。
出于基坑安全性考虑,本工程土方回填分阶段进行,肥槽具备回填条件即开始回填,以减小基坑的危险性,同时也为后续工程创造更好的施工条件。
1.作业条件1)在施工前根据工程特点及设计要求,合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。
2)回填前要对基础、车库外墙、防水层、保护层等进行检查验收,并且办好隐检手续。
在基础混凝土强度达到规定要求后,方可进行回填土施工。
3)施工前,做好水平标志以控制回填土的高度和厚度。
2.工艺流程3.施工要点1)填方土料应符合设计要求,为保证填方的强度和稳定性,采用含水量符合压实要求的粘性土。
回填时,土料合石灰过筛,其最大粒径不大于50mm。
2)基坑回填土在地下室防水涂膜保护层施工完毕后即可进行。
填土前,应将基坑的松散土及垃圾、杂物等清理干净,并把基层整平。
在土料下基坑前,对土料的含水量进行检测,方法是以手握成团,落地开花为宜,土料过干不易夯实。
3)在摊铺土料前,应做好水平标高的控制标志,即从基坑底算起,沿边坡向上每300mm 钉钢筋桩,作为虚铺土层厚度的控制标高。
4)基坑回填分层铺摊,每层虚铺厚度为300mm,用蛙式打夯机从坑边按回形路线夯向中间,夯打3-4遍。
夯打时应一夯压半夯,夯夯相接,不得漏夯。
5)基坑回填时应沿建筑物四周同时进行。
由于本地下室积较大,周长较长,为加快回填速度,可根据现场具体情况进行分段回填,按铺土、夯实两道工序组织流水施工。
在施工段相接处做成阶梯形,即于夯实部分做出一个高150mm、宽500mm的台阶,然后虚铺土找平一起夯实。
目录第一章编制依据.............................................................................................................. - 2 - 第二章工程概况.............................................................................................................. - 2 - 第三章施工部署.............................................................................................................. - 3 - 第一节施工部署原则.............................................................................................. - 3 - 第二节施工顺序...................................................................................................... - 3 - 第三节质量目标...................................................................................................... - 3 - 第四节劳动力组织.................................................................................................. - 3 - 第五节工期安排...................................................................................................... - 3 - 第六节施工重难点分析.......................................................................................... - 4 - 第四章施工准备.............................................................................................................. - 4 - 第一节土源要求及运输.................................................................................................. - 4 - 第二节机具准备...................................................................................................... - 5 - 第三节施工条件准备.............................................................................................. - 5 - 第四节技术准备...................................................................................................... - 6 - 第五章施工工艺.............................................................................................................. - 6 - 第六章质量保证措施...................................................................................................... - 8 - 第七章成品保证措施...................................................................................................... - 9 - 第八章安全文明施工措施.............................................................................................. - 9 -第一章编制依据依据现行国家标准及所属行业或地区现行标准执行。
《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑地基基础设计规范》(GB50007-2011)《建筑地基处理技术规范》(JGJ79-2012)《土工试验方法标准》(GBJ/T50123-99)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑工程施工现场供用电安全规范》(GB50194-93)《施工现场安全质量保证体系》(DG/TJ08-1201-2005)《建筑工程扬尘污染防治规范》(DG/TJ08-121-2006)人工回填土工艺标准(104-1996)第二章工程概况海南之心(新埠岛1001地块)项目工程位于海口市新埠岛北侧中部,北临新埠岛二十三号路、南临新埠岛二十四号路、西临新埠岛十四号路、东临新埠岛十五号路,该工程由海口市新埠岛开发建设总公司建设,其建设规模为14栋建筑住宅楼和7栋商铺楼,总用地面积为44967.12M2,总建筑面积为42910.52M2,住宅楼,均为地下一层,地上三层,商铺无地下室,地上为二至三层,主体结构形式为钢筋混凝土剪力墙结构。
本工程考虑现场实际情况及现场场容场貌,决定采用机械回填、机械平整、压路机夯实的施工方法。
根据地下室结构因素及场地现状,为确保土方回填施工质量,考虑地下室结构的安全问题,运土车将土从地下室顶板消防车道(需提前联系结构设计代表顶板消防车道具体位置及最大承受荷载)运至顶板各回填区域采用机械回填(装载机回填、2T压路机夯实),在靠近主楼周边5M范围内的土方回填,采用人工回填、机械夯实的施工方法,部位位置如靠墙边及转角处需人工用木夯夯实。
且因部分主楼外架未拆除及主楼之间回填前需用小砖砌筑挡土墙,砌体挡土墙高度根据现场回填高度确定。
具体工程量现场确认。
目前本项目工程地下室顶板完成混凝土浇筑,且后浇带施工及防水施工完成均已完成,各分项施工满足设计及规范要求,已经具备回填施工条件。
第三章施工部署第一节施工部署原则本工程土方回填根据质量目标和施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。
第二节施工顺序本工程地下室顶板回填施工顺序按区域划分为先回填单元二地下室顶板,再回填单元一地下室顶板,按照土方回填要求分层回填施工顺序进行。
为满足建筑物回填需要,要求土方回填作业在各区域内必须连续进行。
第三节质量目标本工程回填质量目标:一次交验合格。
第四节劳动力组织本工程地下室顶板土方回填采用机械回填结合人工回填的施工方法,计划配置装载机司机2人,压路机司机1人,运土车司机2人,回填工8人。
第五节工期安排根据与业主签订的进度计划要求,原单元二地下室顶板土方回填时间为2018年5月11日至2018年5月25日,然因贵司2018年5月23日才下发工作联系单编号HNZX2018052208《关于明确1001地块土方回填高度的函》,因此单元二地下室顶板土方回填时间为贵司方案审批完成下发我司后10天完成,单元一地下室顶板土方回填时间为2018年7月11日至2018年7月17日。
第六节施工重难点分析一、本工程地下室顶板土方回填难点一在于顶板按使用功能分区,有消防车道、人行道及绿化区域,不同的分区建筑与结构设计有限载不同的限载要求,故考虑地下室顶板的结构安全,回填土方的机械设备受限,同时需提前咨询结构设计代表消防车道的限载,土方车的行走路线需在消防车道范围。
二、本工程地下室顶板土方回填难点二在于工期紧,同时要求在主楼周边5m范围内土方回填需采用人工回填,且必须对其作业面采取必须的安全防护措施,对地下室顶板的的洞口必须采取严格的防护及保护措施,对项目所有施工作业人员进行详细的技术交底,除做好各项安全防护措施外,还必须要求安全部门及土方回填分包单位的安全员必须重点监督现场施工。
三、本工程控制重点一为砖砌挡墙、盲沟与防水层的保护;塔吊等预留口2m以内位置的土方回填;运土车瞬时弃土的控制。
四、本工程控制重点二为顶板回填土施工质量将直接影响其结构的施工质量与后续工序的施工质量,因此要求土方回填时,必须严格按规范要求,严格按工艺标准、施工方案及技术交底进行作业,从原材料、半成品、分层厚度、夯实遍数和试验取样检验各环节实施全过程监控。
第四章施工准备第一节土源要求及运输1.1我项目土方回填,主要采用素土,经检验合格能达到设计要求压实度,但不得含有杂质,其最大粒径不大于5cm。
土料含水量一般以手握成团,落地开花为宜。
回填土中有机质含量不得大于8%。
淤泥或淤泥质土不能作为回填土要求。
1.2填方土料的选取应符合设计及规范的要求。
各层填土料的含水率和最大干密度必须符合设计要求,如设计无要求可参照下表要求。
土的种类最优含水率(重量比)最大干密度(吨/每立方米)素土19——23 1.58——1.70注:表中的最大干密度应以现场实测达到的数字为准。
1.3填土前应检验其含水量是否在控制范围内:如含水率偏高,可采用翻松、晾晒、均匀掺入填土等措施;如含水率偏低,可采用预先洒水湿润、增加压实遍数或使用大功率压实机械的措施。
1.4回填土主要采用汽车外运进土方用于回填。
1.5根据业主下发的工作联系单编号HNZX2018052208《关于明确1001地块土方回填高度的函》要求绿化区域按附图完成面标高进行回填,园建区域按附图完成面标高降低20cm进行回填,且以上回填高度均为压实后高度。
第二节机具准备经与结构设计代表沟通消防车道限载30t,目前我司现场运土车装满土总质量约为25t,因此运土车上消防车道运土满足要求;非消防车道顶板部位施工活荷载为7KN/m2(不予覆土荷载同时组合),2T压路机总质量为2t,长*宽为 2.5m*1.2m,计算面荷载为6.66KN/m2,小于7KN/m2满足施工要求,徐工LW500F装载机总质量为16.9t,长*宽为8.01m*3.16m,计算面荷载为6.67KN/m2,小于7KN/m2满足施工要求。
