绿化带施工组织设计
- 格式:docx
- 大小:362.61 KB
- 文档页数:65
市政道路绿化工程施工组织设计施工组织设计工程概况本工程位于丽江市荣华片区市政道路昌洛路西段,是城市道路绿化工程。
绿化带位于人行道与机动车道之间及中央分隔带,绿化面积约为1800平方米,绿化带内种植行道树及灌木地被,行道树间距6.0米。
工程总目标本工程的进度目标为在2012年5月10日开工,于2012年6月10日完工,共计30天。
质量目标为达到优良等级。
安全生产和文明施工目标是确保零事故,规范整洁的施工现场。
施工组织机构网络管理图施工组织机构包括人员调配、材料调运、技术指导、物种采购、机械调配、物质调配、经费开支、后勤管理、工程管理部、材料采供部、管养部、财务部、后勤部等。
其中,技术总负责(总工程师)、项目经理、场地处理组、苗木种植组、管养组、护栏建立组、浇水施肥防治病虫害物质管理等部门。
绿化施工技术方案绿化种植施工程序包括场地平整碎土、乔木栽植、灌木栽植、地被栽植、整理修补、养护。
表1列出了植物生长的最小土层厚度标准。
种植植物的废土,并按设计要求回填种植土(红土)。
土质改良方面,若土壤碱性过大,可用过磷酸钙剂均匀撒施土表,用量为120kg/亩,以中和土壤碱性并增加上层肥力。
为快速有效改变土壤酸碱度,可隔2天后重复,反复2-3次,另每亩加施30m3发酵过的醋渣,以利苗木今后的良好生长。
4) 种植或养护所用的水必须符合《农田灌溉水质标准》(GB5084-1992)的要求,不能含有对植物生长有害的物质,如油、酸、碱、盐等。
5) 我们将优先使用经过沤制的农家肥和腐植土作为肥料,混合肥料由10%的有机肥、20%的化肥、70%的表土均匀拌和而成。
在使用肥料之前,将请监理工程师实地查验,只有合格的才能使用。
6) 关于苗木与栽植,我们将在种植前5天向监理工程师提供植物供应来源的全部资料,并符合现行关于植物病害及昆虫传染检疫的法规,我们将送交监理工程师必要的全部检疫证明。
在运输过程中,植物必须保持根系潮湿、防冻、防止过热。
绿化施工组织设计方案一、项目背景和目标二、项目概况项目名称:XXXX绿化项目项目地址:XXXXX项目面积:XXXX平方米项目周期:XXX个月三、项目组织结构项目经理负责项目的整体组织和协调工作,项目经理下设施工队、园林设计师、建筑工程师等相关部门。
四、组织方式该项目的组织方式采用分工协作的方式,以确保各部门之间的协调和效率。
五、各部门工作职责1.项目经理:负责项目的整体组织和协调工作,包括项目计划的制定、进度的跟踪、成本控制、人员管理等。
2.施工队:负责具体的施工工作,包括土方开挖、绿化材料的运输、植树、修剪、灌溉等。
3.园林设计师:负责整体的设计方案,包括植物的选择和布局、景观的设计等。
4.建筑工程师:负责项目中涉及到的建筑物的设计和施工。
六、工期计划根据项目的面积和工作量,制定合理的工期计划。
具体的工期计划如下:1.土方开挖、清理垃圾,预计耗时X天;2.栽种植物,预计耗时X天;3.进行修剪和修整工作,预计耗时X天;4.建筑工程施工,预计耗时X天;5.景观设计师进行景观设计,预计耗时X天。
七、资源安排为了确保项目的顺利进行,需要合理安排资源。
具体的资源安排如下:1.人力资源:根据工作量,合理安排工作人员的数量,涉及的工作人员包括项目经理、施工队队员、园林设计师、建筑工程师等。
2.设备资源:根据具体的工作需要,合理安排植树机械、建筑工具等设备资源。
3.材料资源:根据项目需求,合理安排植物、土壤、肥料等材料的采购和储备。
八、风险管理1.人员风险:合理安排工作人员,确保他们具备相关的技能和经验。
2.设备风险:定期检查设备的运行情况,及时进行维修和更换。
3.材料风险:确保材料的质量和供应的稳定性,避免出现材料短缺或质量问题。
九、质量控制为了确保项目的质量,需要进行质量控制。
具体的质量控制措施如下:1.施工过程中进行现场监督和检查,确保工程质量符合要求。
2.对植物进行挑选,确保植物的健康和适应性。
3.对景观设计方案进行评估,确保景观效果符合预期。

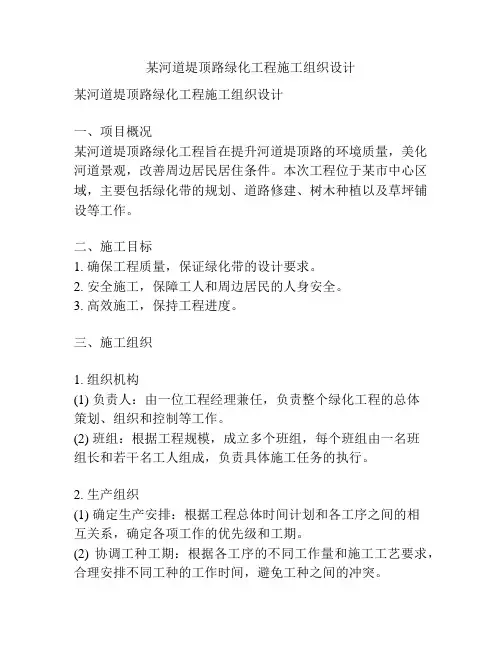

某河道堤顶路绿化工程施工组织设计某河道堤顶路绿化工程施工组织设计一、项目概况某河道堤顶路绿化工程旨在提升河道堤顶路的环境质量,美化河道景观,改善周边居民居住条件。
本次工程位于某市中心区域,主要包括绿化带的规划、道路修建、树木种植以及草坪铺设等工作。
二、施工目标1. 确保工程质量,保证绿化带的设计要求。
2. 安全施工,保障工人和周边居民的人身安全。
3. 高效施工,保持工程进度。
三、施工组织1. 组织机构(1) 负责人:由一位工程经理兼任,负责整个绿化工程的总体策划、组织和控制等工作。
(2) 班组:根据工程规模,成立多个班组,每个班组由一名班组长和若干名工人组成,负责具体施工任务的执行。
2. 生产组织(1) 确定生产安排:根据工程总体时间计划和各工序之间的相互关系,确定各项工作的优先级和工期。
(2) 协调工种工期:根据各工序的不同工作量和施工工艺要求,合理安排不同工种的工作时间,避免工种之间的冲突。
(3) 安排设备使用:根据施工进度和工程任务的需要,合理安排机械设备的使用时间和数量,确保施工过程中机械设备的高效利用。
(4) 配置材料:根据工程设计需求,准备好所需材料,并按照合理的运输安排,确保材料及时到达工地。
3. 安全管理(1) 建立安全责任制:明确每个工作人员的安全责任,并建立健全安全管理制度。
(2) 安全培训:对工人进行安全教育培训,提高安全意识和应急处理能力。
(3) 安全检查:定期进行安全检查,发现问题及时整改,并记录检查情况。
(4) 安全防护措施:对危险部位进行合理的封闭和标识,配备必要的安全防护设施,如安全帽、安全绳等。
4. 质量管理(1) 阶段性检查和验收:严格按照工程进度计划,对各个施工阶段进行检查,并进行阶段性验收。
(2) 质量控制:对施工过程中的关键节点进行质量控制,确保工程质量达到设计要求。
(3) 质量记录:对施工过程中的重要数据和记录进行整理和归档,为工程质量的评估提供依据。
第1篇一、工程概况1. 工程名称:XX道路绿化工程2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,绿化带宽度XX米4. 工程内容:道路绿化带建设、植物配置、灌溉系统、园林小品等5. 工程期限:XX个月二、施工组织设计1. 施工队伍(1)项目经理部:负责整个工程的全面管理,包括施工组织、进度控制、质量控制、安全管理等。
(2)工程技术部:负责工程的技术指导和施工方案编制。
(3)施工班组:负责具体的施工任务。
2. 施工进度计划(1)施工准备阶段:1个月(2)基础施工阶段:1个月(3)绿化施工阶段:2个月(4)养护阶段:1个月三、施工方案1. 施工准备(1)现场调查:对施工现场进行实地考察,了解地形、地貌、土壤、水文等条件。
(2)施工图纸会审:组织施工、设计、监理等相关人员对施工图纸进行会审,明确施工要求。
(3)材料设备准备:根据施工图纸和工程量清单,采购所需的苗木、材料、设备等。
(4)人员培训:对施工人员进行技术培训和安全教育。
2. 基础施工(1)绿化带整理:按照设计要求,对绿化带进行平整、修整,确保绿化带整齐、美观。
(2)排水设施施工:设置排水沟、雨水口等,确保绿化带排水畅通。
(3)灌溉系统施工:安装灌溉管道、喷头等,确保绿化带灌溉系统正常运行。
3. 绿化施工(1)植物配置:根据设计要求,选择适宜的植物种类,合理配置植物,确保绿化效果。
(2)苗木种植:按照设计要求,栽植苗木,注意栽植深度、间距等。
(3)园林小品施工:按照设计要求,施工园林小品,如座椅、花架、景墙等。
4. 灌溉系统施工(1)管道安装:按照设计要求,安装灌溉管道,确保管道连接牢固、畅通。
(2)喷头安装:按照设计要求,安装喷头,确保喷头分布均匀、喷洒效果良好。
(3)控制系统安装:安装灌溉控制系统,实现自动化灌溉。
5. 养护阶段(1)植物养护:定期对植物进行浇水、施肥、修剪、病虫害防治等养护工作。
(2)绿化带养护:对绿化带进行修剪、清理杂草、修剪绿化带边缘等养护工作。
目录第一章、总体施工组织布置及规划第二章、主要工程项目的施工方案、方法及技术措施第三章、工程质量管理体系及保证措施第四章、安全生产管理体系及保证措施第五章、环境保护保证体系及保证措施第六章、文明施工保证体系及保证措施第七章、工期保证体系及保证措施第八章、资源配备计划及保证措施第九章、项目风险预测与防范,事故应急预案第十章、其他应说明的事项第一章、总体施工组织布置及规划一、工程概况1、项目名称:中阳县二郎坪大街绿化工程。
2、建设规模及内容:道路长1200m,规划红线宽度32m。
建设内容为道路两侧绿化带及行道树的绿化,总栽种面积为2680m2.。
主要包括:国槐330株、白皮松229株、碧桃148株、华北卫矛球632株、珍珠梅80株、榆叶梅88株、金叶女贞225m2、华东卫矛775m2、八宝景天200m2、金娃娃萱草225m2、白三叶630m2、草坪625m2等。
3、项目地点:中阳县二郎坪大街(北起中兴广场南路,南至北环路)4、工期:10个月.5、质量要求:合格。
6、工程特征(1)工程自然环境(a)地理位置中阳县隶属于山西省西部,吕梁山脉中段西麓,黄河支流三川河上游的南川河流域。
东与汾阳、孝义两市交界,西与柳林、石楼两县接壤,南与交口县相连,北与离石市毗邻。
东西45公里,南北47公里,国土总面积1432.9平方公里。
(b)气象特征中阳县气候属暖温带亚干旱区大陆性季风气候,平均气温8℃,多年平均降水量518.6毫米,全年日照时数2708.4小时,无霜期平均为143天。
(c)项目区位分析项目位于中阳县南部,北起广电南路,南至北环路(d)用地条件建设地点地质条件良好,无滑坡、崩塌等不良地质作用。
(e)场地条件建设地点场地相对平整、空间开阔、阳光充足、与周围环境相协调。
(f)交通条件建设地点周边交通十分便利。
(2)工程现状分析二郎坪大街道路工程即将完工,绿化工程需要随之完善。
二、施工管理机构1、为了在本工程施工中有效管理各施工段面工作,协调各合作单位间的关系,优质、快速地完成本工程施工,并取得良好的社会效益、经济效益。
园林绿化施工组织设计方案_2
一、前言
园林绿化项目的顺利施工需要精心设计的施工组织方案。
本文将提供一个详细的园林绿化施工组织设计方案,旨在有效组织、管理和实施园林绿化工程,确保项目顺利完成。
二、施工组织设计方案
1. 项目概述
本项目旨在对某市区进行园林绿化改造,提升城市绿化水平,营造美丽宜居的城市环境。
主要工程包括公园绿地、道路绿化、景观树木种植等。
总工期预计为6个月。
2. 组织架构
•项目经理:负责项目整体管理和协调
•施工队长:负责具体施工操作
•安全员:负责施工现场安全管理
•质检员:负责施工质量检查
3. 施工流程
1.前期准备:
–制定施工计划
–确定施工队伍及人员岗位
–资源准备
2.施工阶段:
–招商引资,确定园林绿化材料供应商
–场地勘察、测量,并搭建施工区域
–绿化树木种植
–绿地绿化、草坪铺设
3.收尾阶段:
–清理施工现场
–进行工程验收
4. 安全管理
•制定安全生产方案
•实行岗位责任制度
•定期进行安全教育培训
5. 质量管理
•严格按照施工图纸要求进行施工
•定期进行质量检查
6. 环境保护
•垃圾分类处理
•不使用有毒有害物质
7. 成本控制
•制定预算计划
•精细管理施工过程中的费用
三、总结
通过以上施工组织设计方案,我们可以有效组织、管理和实施园林绿化工程,
确保项目的高质量、高效率完成。
在实施过程中,需要严格按照方案执行,确保安全、质量和进度的统一。
以上是园林绿化施工组织设计方案,希望能为项目的顺利进行提供指导和参考。
道路绿化景观工程施工组织设计一、工程概述道路绿化景观工程旨在通过对道路两侧绿化带的重新规划和施工,提高城市环境的美观度,改善空气质量,并增加人们的生活幸福感。
本工程为绿化带工程的一部分,主要包括土方、排水、路基、园林绿化以及照明等工作内容。
二、工程组织设计1.施工组织体系本工程施工组织体系分为总部和各施工分队,总部负责统筹规划和协调各分队的工作进度和质量,各施工分队负责具体的工程施工。
2.施工分队划分根据工程的复杂程度和施工进度的需要,将工程划分为土方分队、排水分队、路基分队、园林绿化分队和照明分队等。
3.工程施工方案3.1土方分队主要负责道路两侧的土方施工,包括挖填土和坑槽的处理等工作。
施工方案应考虑到土方施工的精细度和施工速度,确保土方工程的质量和进度。
3.2排水分队负责绿化带的排水系统施工,包括雨水排放和污水处理等。
施工方案应考虑到自然降水量和污水的处理要求,确保排水系统的畅通和环保。
3.3路基分队负责道路的路基建设,包括沥青路面的施工、人行道的铺设等。
施工方案应考虑到道路的承载能力和耐久性,确保路基工程的质量和使用寿命。
3.4园林绿化分队负责绿化带的植被选择和种植。
施工方案应考虑到植物的生长周期和适应性,确保绿化带的美观和生态效益。
3.5照明分队负责绿化带的照明系统施工,包括路灯的安装和照明设施的调试等。
施工方案应考虑到照明设施的亮度和能耗,确保照明系统的效果和节能要求。
4.安全措施4.1施工过程中,要保证工人的个人防护用品的齐全和正确使用,特别是土方、排水等环节存在安全风险的工作人员要加强安全培训,提高安全意识。
4.2施工现场要设置合理的警示标志,遵守交通法规,确保施工现场的安全。
5.质量控制5.1施工过程中,要严格按照相关规范和标准进行施工,特别是土方、排水、路基等关键性施工环节要进行质量把关和验收。
5.2施工过程中,要对施工现场定期进行巡查,及时发现和整改问题,确保施工质量达到设计要求。
绿化养护工程施工组织设计一、项目背景绿化养护工程是指对城市绿地、绿化带、绿化设施等进行管理、养护和维护的工程项目。
随着城市化进程加快,城市绿化工程逐渐成为城市规划和建设的重要组成部分。
良好的绿化环境不仅可以美化城市面貌,提升市民的生活质量,还可以改善空气质量,保护生态环境。
因此,绿化养护工程的施工组织设计显得尤为重要。
二、施工组织设计内容1. 项目概况本项目为某城市绿地综合养护工程,总面积约5000平方米,包括公园、街道两处绿地。
项目内容包括修剪树木、修整草坪、清理垃圾等工作。
施工工期为30天。
2. 施工组织机构项目设立项目经理、工程师、监理工程师等工作人员,由项目经理全面负责项目的施工管理和协调工作。
各个工种的具体负责人负责各自工种的具体施工任务。
施工单位还应设立专门的养护小组,负责日常维护工作。
3. 施工方案施工单位应根据项目的具体情况,制定详细的施工方案,包括施工流程、施工技术、材料配送等内容。
施工方案要符合规划设计要求,保证项目顺利施工。
4. 施工人员施工单位应配备具有相关资质证书和施工经验的工程人员,保证施工质量。
同时,施工单位还应提供必要的安全培训,确保施工过程中的安全。
5. 施工设备施工单位应配备必要的施工设备和工具,确保施工过程正常进行。
同时,施工单位还应对设备进行定期检查和维护,保证设备的正常使用。
6. 施工材料施工单位应采购符合规定标准的施工材料,保证工程质量。
同时,施工单位还应建立健全的材料管理制度,确保材料的有效使用。
7. 施工安全施工单位应重视施工安全,建立健全的安全管理制度和安全管理人员。
施工单位应配备必要的安全装备,保障施工人员的安全。
8. 环境保护施工单位应遵守相关环保法规,减少施工对环境的影响。
施工单位应合理利用资源,减少能源消耗,保护环境。
9. 施工质量施工单位应严格按照规范要求进行施工,确保施工质量。
施工单位应加强施工过程中的质量控制和质量检查,及时发现并纠正问题。

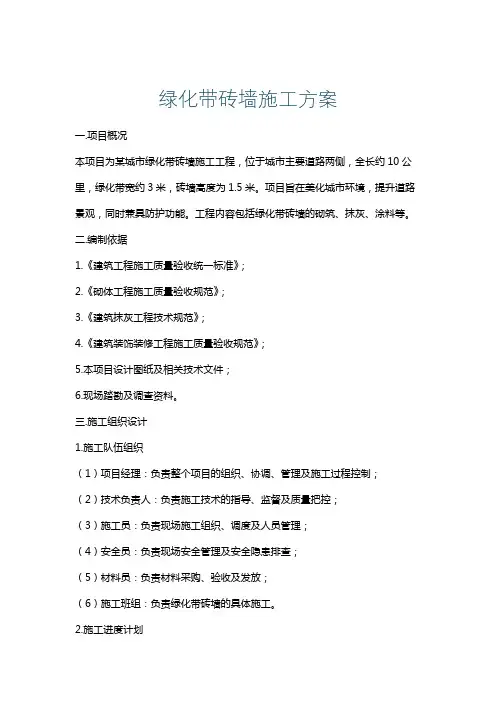

绿化带砖墙施工方案一.项目概况本项目为某城市绿化带砖墙施工工程,位于城市主要道路两侧,全长约10公里,绿化带宽约3米,砖墙高度为1.5米。
项目旨在美化城市环境,提升道路景观,同时兼具防护功能。
工程内容包括绿化带砖墙的砌筑、抹灰、涂料等。
二.编制依据1.《建筑工程施工质量验收统一标准》;2.《砌体工程施工质量验收规范》;3.《建筑抹灰工程技术规范》;4.《建筑装饰装修工程施工质量验收规范》;5.本项目设计图纸及相关技术文件;6.现场踏勘及调查资料。
三.施工组织设计1.施工队伍组织(1)项目经理:负责整个项目的组织、协调、管理及施工过程控制;(2)技术负责人:负责施工技术的指导、监督及质量把控;(3)施工员:负责现场施工组织、调度及人员管理;(4)安全员:负责现场安全管理及安全隐患排查;(5)材料员:负责材料采购、验收及发放;(6)施工班组:负责绿化带砖墙的具体施工。
2.施工进度计划根据工程量及现场实际情况,制定合理的施工进度计划,确保工程按期完成。
3.施工资源配置(1)人力:根据工程量和进度计划,合理安排各施工阶段所需人员;(2)材料:提前采购所需材料,确保材料质量及供应;(3)设备:配置必要的施工设备,如搅拌机、运输车辆等。
4.施工质量控制(1)严格遵循相关规范和标准,确保施工质量;(2)加强施工现场巡查,及时发现问题并整改;(3)做好施工记录,为质量验收提供依据。
5.施工安全管理(1)建立健全安全管理制度,落实安全生产责任制;(2)加强安全教育培训,提高施工人员安全意识;(3)现场设置安全警示标志,配备必要的安全防护设施;(4)定期进行安全检查,消除安全隐患。
四.施工工艺1.砖墙砌筑:采用砌筑工艺,按照设计要求进行砌筑,确保墙体垂直、水平;2.抹灰:采用水泥砂浆抹灰,要求表面平整、光滑、无空鼓、裂缝;3.涂料:选用环保型外墙涂料,要求色泽均匀、附着力强。
五.施工方法1.砖墙砌筑:按照设计图纸进行放线、摆砖、砌筑,注意预留孔洞;2.抹灰:先进行基层处理,再分层抹灰,最后进行打磨、清理;3.涂料:涂料施工前,确保基层干净、平整,按照产品说明书进行施工。

绿化施工组织设计方案一、前言。
绿化施工是城市建设中不可或缺的一部分,它不仅可以美化城市环境,改善空气质量,还可以提升人们的生活质量。
因此,合理的绿化施工组织设计方案对于城市建设至关重要。
二、施工前准备。
1. 资料搜集,在进行绿化施工组织设计之前,需要收集相关的资料,包括土地利用规划、植物种类、土壤情况等信息,以便于进行合理的规划和设计。
2. 现场勘察,对施工现场进行详细的勘察,了解地形地貌、土壤情况、周边环境等,为后续的施工提供准确的数据支持。
3. 设计方案确定,根据前期的资料搜集和现场勘察,确定合理的绿化施工组织设计方案,包括施工流程、施工周期、施工人员配置等。
三、施工方案。
1. 施工流程,根据设计方案确定施工流程,包括清理现场、土壤改良、植物种植、灌溉施肥等环节,确保施工过程有条不紊。
2. 施工周期,合理安排施工周期,根据植物生长周期和气候条件确定最佳的施工时间,确保绿化效果最大化。
3. 施工人员配置,根据施工规模确定合适的施工人员数量和技术水平,确保施工质量和进度。
四、施工管理。
1. 安全管理,严格遵守施工安全规范,确保施工过程中不发生安全事故。
2. 质量管理,严格按照设计方案要求进行施工,确保绿化施工质量达到预期效果。
3. 进度管理,合理安排施工进度,确保施工按时完成。
五、施工后维护。
1. 植物养护,施工完成后,对植物进行养护管理,包括及时修剪、浇水施肥等,确保植物健康生长。
2. 环境监测,定期对绿化环境进行监测,及时发现问题并进行处理。
3. 效果评估,对绿化效果进行评估,不断改进和完善绿化施工方案。
六、总结。
绿化施工组织设计方案的制定和实施是一个复杂而系统的工程,需要全面考虑各种因素,确保施工效果和环境效益最大化。
只有合理的设计方案和严格的管理措施,才能实现城市绿化的目标,为人们创造一个更美好的生活环境。
施工组织设计第一章概述 (4)1.1 编制依据 (4)1.2 编制说明 (4)1.3 编制原则 (5)1.4 总体部署和质量、工期、安全目标 (5)第二章施工方案与技术措施 (7)2.1 施工准备工作 (7)2.2 工程施工组织部署 (7)第三章质量管理体系与措施 (36)3.1、质量管理体系 (36)3.2、质量保证措施 (36)第三章安全管理体系与措施 (41)3.1安全管理体系 (41)3.2安全管理措施 (42)3.3安全管理制度及办法 (46)第四章环境保护管理体系与措施 (48)4.1、环境保护管理体系 (48)4.2、环境保护措施 (48)第五章工程进度计划与措施 (50)5.1、工程进度计划 (50)5.2、绿化施工进度安排图 (52)5.3、工期保证措施 (53)5.4、工期保证控制办法 (55)第六章资源配备计划 (58)6.1、本公司拟投入本工程的机械设备表 (58)第七章确保报价完成工程建设的技术和管理措施 (59)7.1确保报价完成工程建设的技术措施 (59)7.2确保报价完成工程建设的管理措施 (59)第八章劳动力计划及劳务分包情况 (62)8.1劳动力计划 (62)劳动力保证措施 (62)8.2劳务分包情况 (63)第九章现场设置和针对现场困难的分析和决策 (63)9.1现场设置 (63)9.2针对现场困难的分析和决策 (63)第十章与建设单位、监理单位的配合措施 (64)10.1、与建设方的配合协调 (65)10.2、与设计方的配合协调 (65)10.3、与监理方的配合协调 (66)10.4、施工队伍内部协调 (67)第十一章现优惠条件和服务承诺 (68)11.1 维修服务的承诺68 第十二章结束语................................................. 错... 误!未定义书签第一章概述1.1 编制依据l 、业主提供的施工图(施工说明)。
2、城市绿化工程施工及验收规范行业标准,编号CJJ/T82-993、城市建设档案著录规范4、根据中华人民共和国国务院颁布的《城市绿化条例》5、《建筑地面工程施工质量验收规范》GB50209-20026、《建筑安装工程质量检评定统一标准》、7、《电气装置安装工程施工及验收规范》、8、《给排水管道工程施工验收规范》等国家制定相关施工及验收规范。
9、建设部《建筑工程现场管理规定》、10、建设部《建设工程管理办法》。
11、CJJT 91-2002 园林基本术语标准及条文说明12、工程现场情况。
13、国家关于建筑工程施工安全操作规范14、郑州市有关政策和文件规定。
15、郑州市惠济区西绕城公路生态绿化带建设工程工程第八标段招标文件。
16、我公司现有的施工管理能力、技术水平和施工经验。
1.2 编制说明本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用,达到建成一流的工程的目的。
本工程应满足但不限于下列标准、规范:1、《工程测量规范》GB50026-93;2、《城市绿化工程施工及验收规范》CJJ/T82-99 ;3、《园林绿化施工规范》DB4403001/T8-99;4、《园林绿化管养规范》DB4403001/T6-99。
1.3 编制原则1、施工组织设计所安排的施工工期、施工方法、设备、劳力配备,是为了确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。
2、施工组织设计是按实事求是的原则进行编制的,所定工期,施工方法,采用的设备等有关措施都将是中标后实施性施工组织设计的依据和基础。
3、本工程必须按业主的要求、招标文件、设计文件、国家现行的设计规范、施工规范、验收标准、等有关文件规范进行组织施工,施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、如期完成。
4、根据对本项目现场实际调查状况和当地气候环境条件,结合本企业施工实际情况,及我们在类似工程施工中积累的施工经验、技术总结及工法等科技成果、本公司施工力量和机械设备装备情况,认真进行本施工组织设计的编制。
1.4 总体部署和质量、工期、安全目标1.施工:根据上级有关领导的要求,我公司在本环境建设施工中制定了一套管理严格、施工精心、指挥的力的施工组织方案,进一步树立了“信誉第一”的企业形象,并根据该施工组织设计方案来指导班子,抽调一流的施工班组,使用先进的技术管理方式,配备有效的施工机械设备,科学安排各阶段劳动力,以确保施工工期进度要求,我公司对本项目施工质量为优良精品工程。
2•施工项目管理组织机构:根据本项目工程施工要求,我公司决定委派有经验的工程师、贰级工程项目经理为本工程项目经理,并配备施工员、材料员、安全员组成一个管理班子,工程项目经理部在项目经理领导下,作为本项目工程施工管组织机构,全面负责本工程从开工至竣工验收全过程,我公司派驻在工程项目上的组织管理机构,对工程负有管理与服务责任,对本项目工程的质量、安全、工期负责。
另外,本公司将组织独立于项目管理部以外的质检员、安全员,以定期巡访和不定期抽查形式进行监管,以确保达到该项目的各项目标。
3、本着“按图施工,适时种植”的原则充分利用各种有利条件降低工程造价。
(二)、质量、工期、安全目标1、质量目标安排强有力的施工队伍,上下一致、齐心协力,确保合格的基础上争创优质绿化工程。
2、工期目标根据招标文件精神,结合绿化工程的特点。
计划总工期20天,本公司将在不影响工程质量的前提下加班加点争取提前完工,尽早发挥生态效益和社会效益。
3、安全目标安全生产无事故。
第二章施工方案与技术措施2.1施工准备工作1、根据绿化工程施工的具体特点,编排切实可行的施工方案。
2、清除施工范围内不利于工程施工的障碍物,为以后各项工作做好准备。
3、组织施工技术人员详细研究招标文件和设计图纸,对施工方案、技术措施、质量保证、施工安全等问题认真研究讨论,编制切实可行的组织设计,做到有计划、有步骤地完成施工任务。
4、对于施工中可能涉及的部门及有关问题事先联系,签订协议,以免届时产生纠纷。
5、着手进行备料准备,并规划好自采苗木的运输和堆放工作,对于外购苗木与种植土,联系好进货渠道,确保材料苗木供应及时,从而保证施工作业的正常进行。
6、各种机械设备调迁就位,并仔细检修确保正常使用。
7、进行测量放样工作,按甲方交付的原始基准点位置采用经纬仪、水准仪、钢尺丈量测角,确定种植点及场地的坡度走向。
8搞好临时用工计划和安排。
2.2工程施工组织部署(一)施工管理机构组织设置、管理职能分工根据本工程的特点,针对工期、质量及主要技术要求,我公司结合该工程的工程量和实际情况,建立强有力的施工组织机构,精心组织施工,确保工程质量达到合格,工程如期完工,并争取提前完工。
经公司研究,决定成立郑州市惠济区西绕城公路生态绿化带建设工程项目部。
由本公司张随众同志担任项目经理,工程实行项目经理负责制,具体如下:(1)项目经理对本工程负全责,负责处理日常事务,具体职责有:a、认真执行党和国家的方针,政策、法令及有关规定和规程等。
b、在企业的目标计划管理下,对本工程项目实行项目部自主经营,确保各项目标的实现。
c、组织精干的项目管理人员。
建立各级岗位责任制,共同实现项目目标。
d、组织编制实施性施工组织设计。
根据工程需要,合理使用劳动力、资金、机械设备、材料物资,并负责控制、指挥施工生产的全过程,处理好同业主的关系和施工现场周围的镇、村、组和群众的关系,协议有关工作。
e、建立严格的管理制度,采用科学的管理方法,对工程项目的工期、质量、安全成本全面组织、管理,并负全责。
f、加强经济核算、厉行节约,努力提高经济效益,并按主管单位的要求,提供项目会计资料。
g、贯彻按劳分配的原则,正确处理国家,企业和个人三者利益关系,采用物质与精神相结合的办法,调动项目部全体人员的积极性和创造性。
i、增强企业发展后劲,提高企业信誉。
j 、组织编制竣工文件、工程小结,并接受审计。
(2)项目副经理全面协助项目经理开展工作,负责项目日常事务,协调部门的工作。
(3)总工程师全面负责工程的技术工作和具体实施,并全面负责工程的质量、安全工作,以及整个工程的数量计算以及最终的结算。
(4)质检负责人负责在业主监理工程师的指导下进行工作,直接对公司本工程质量上负责,根据合同文件,设计资料及有关园林绿化施工规范和质量验收评定标准等,在工地进行质量检查,各项工程在每道工序完成后,均必须检验,自检合格,再请业主监理工程师代表验收,对施工过程中违反操作规程及不合格项目有权制止停工或返工,代表公司把好质量关。
(5)施工负责人负责测量放样、技术交底,工程数量结算及技术管理和指导,制订各种技术措施,编制实施性施工组织计划,使工程有计划、有节奏地进行,始终处于受控状态,并与建设单位在有关技术上取得联系,以及技术资料的收集,汇编竣工资料,直至交工验收结算。
(6)机械负责人负责对整个工程施工中机械的使用、维修负责。
(7)财务负责人负责与业主财务结算,以及编制财务报表,合理地、有计划地使用资金,并发放工人工资和劳保用品,保障施工人员生活物品供应, 并对项目经理部施工现场提供后勤服务。
(8)计划统计负责人负责对本工程按照规范规定进行计量、统计工作。
(9)安全负责人负责本工程的安全管理工作。
(10)材料负责人负责本工程的材料采购和供应工作。
2.3施工方案与技术措施根据本工程的施工内容、气候状况、现场情况、土质条件以及业主对工程的要求,我们准备采取以下施工方案的技术措施:(一)施工准备准备进行图纸会审及技术交底,根据设计要求对各施工队伍明确施工内容、范围,交叉工程协作与分工,准备施工过程中各项技术资料、表格。
(二)施工步骤和主要施工方法选苗一平衡疏松修剪一挖穴及土壤改良一挖掘包装一保护装运(夜间运输)一"种植一撑绑扎绕杆-一浇水及遮阳覆盖-一喷叶面蒸腾抑制剂、光合作用促进剂一>精心养护一现场清理竣工资料汇编一>竣工验收2、前期苗木选择:以本公司基地苗木为主,外调品种在种植前7天, 向监理工程师提供有关植物品种的详细情况。
选择符合设计指标并具有根系发达、生长健壮、无检疫病、虫害的优质苗。
3、地表准备:根据现场初步踏勘,个别地段留有的坚固杂物较多,为确保苗木栽植后有一个良好的生长环境,必须对种植带内的垃圾等进行挖掘清理后进行平整达到设计要求,4、地形处理:铺垫表土时,要清除土中的石块、杂物,为防止雨天土壤的流失和板结,采取晴天铺设表土,并且在表土的铺设完成后,留好排水沟槽,形成自然顺势排水,符合设计的地形、坡度、标高,并报监理工程师审核批复。
