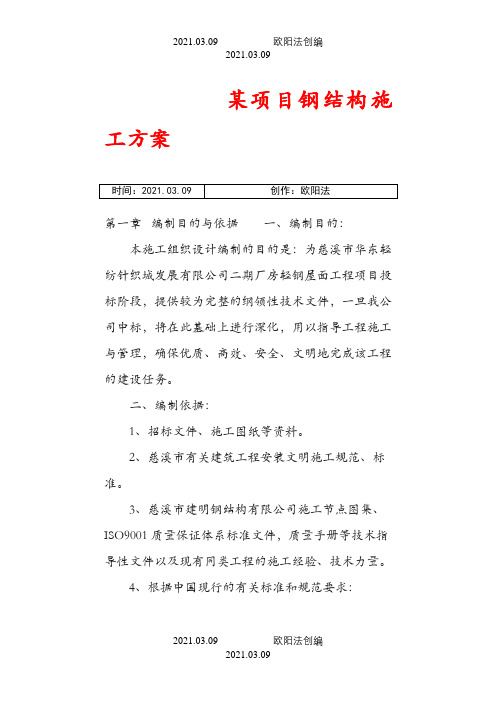

某项目钢结构施工方案第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是:为慈溪市华东轻纺针织城发展有限公司二期厂房轻钢屋面工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据:1、招标文件、施工图纸等资料。
2、慈溪市有关建筑工程安装文明施工规范、标准。
3、慈溪市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑钢结构焊接规程》(JGJ81-91)(3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95)(5)《冷弯薄壁型钢结构技术规范》(GBJ18-87)(6)《压型金属板设计施工规程》(YBJ216-88)(7)《建筑设计防火规范》(GBJ16-87)(8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92)(9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)第二章工程概况及特点一、工程概况(1)建设单位:慈溪市华东轻纺针织城发展有限公司(2)工程名称:华东轻纺城二期厂房轻钢屋面工程(3)工程地点: 轻纺城园区内(4)设计单位: 慈溪市工业设计院有限公司(5)建筑面积:30243m2㎏㎏厂房简况:①结构形式:本工程为1—2层轻钢结构;屋面坡度1:12。
②材料选用:本工程钢结构部分屋架梁等均采用Q235AF钢板制作,其中檩条采用Q235冷弯薄壁C 型钢;屋面系统采用0.53mmV—760压型彩钢板+50mm玻璃保温棉+0.473mmV—900压型彩钢板。
二、工程特点:1、工期紧:本工程根据计划,从施工到交工验收共计60日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。

第一章编制目的与依据一、编制目的:本施工设计编制的目的是:为慈溪市华东轻纺针织城发展有限公司二期厂房轻钢屋面工程工程投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
-二二、编制依据:件、1 、招标文工图纸等资料。
施2、慈溪市有关建筑工程安装文明施施工规范、标准。
3、慈溪市建明钢结构有限公司施工节点图集、IS09001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:<1 ) 《钢结构工程施工质量验收规范》<GB50205-2001 )<2 ) 《建筑钢结构焊接规程》<JGJ81-91 )<3)《钢结构高强度螺栓连接的设计、施工及验收规程》<JGJ82-91)<4 ) 《钢结构制作工艺规程》<DBJ08-216-95 )<5 ) 《冷弯薄壁型钢结构技术规范》<GBJ18-87 )<6 ) 《压型金属板设计施工规程》<YBJ216-88 )<7 ) 《建筑设计防火规范》<GBJ16-87 )<8)《钢--砼组合楼盖结构设计与施工规程》<YB9238-92 )<9) 《门式刚架轻型房屋钢结构技术规程》<CECS102 : 98)第二章工程简况及特占八、、工程简况<1 )建设单位:慈溪市华东轻纺针织城发展有限公司<2 ) 工程名称:<3) 工 程<4 ) 设计单位<5) 建厂② 材料选用:本工程钢结构部分屋架梁等均采用Q235AF 钢板制作,其中檩条采用Q235冷弯薄壁 C 型钢;屋面系统采用 0.53mmV — 760压型彩钢板+50mm 玻璃保温棉+0.473mmV — 900 压 型彩钢 板。
厂房钢结构屋面及彩钢板工程施工方案施工方案:厂房钢结构屋面及彩钢板工程一、项目概述该项目是一座厂房钢结构屋面及彩钢板的施工工程,属于轻型钢结构工程。
主要包括厂房屋面的搭建工作和彩钢板的安装工作。
二、施工前准备工作1.应向相关部门申请施工许可证,并进行必要的踏勘工作。
2.根据施工图纸和设计要求,编制详细的施工计划和进度表。
3.准备必要的施工设备和机械,如吊车、钢筋剪、切割机等。
4.配备专业的施工团队,包括工人、技术人员和管理人员。
三、厂房钢结构屋面搭建工作1.设计搭建方案,包括屋面结构的选材、梁柱间距、节点连接等。
2.按照设计方案进行开挖基坑,安装地脚螺栓,并进行精确的测量和定位。
3.安装厂房的主梁、次梁和屋面承重板,保证结构的牢固和稳定。
4.进行屋面防水处理,包括铺设防水材料、涂刷防水涂料等。
5.进行屋面的保温处理,根据设计要求铺设保温材料,保证厂房内温度的稳定。
6.安装屋面的瓦片或彩钢板,进行必要的连接处理,确保屋面的完整和美观。
7.完成屋面的验收工作,确保屋面的质量和安全。
四、彩钢板安装工作1.根据施工图纸和设计要求,进行彩钢板的加工和制作。
2.对彩钢板进行现场安装前的验收,确保质量和规格符合要求。
3.进行彩钢板的定位和定格,确定钢板的安装位置和数量。
4.对钢板进行压边和打孔处理,确保安装的稳固和牢固。
5.安装钢板时,要进行必要的固定和连接处理,采用螺栓或焊接的方式。
6.完成彩钢板的安装后,进行质量验收,检查板材的表面质量和连接处的牢固性。
7.清理工地现场,并进行必要的收尾工作,确保施工的安全和整洁。
五、施工安全措施1.严格执行施工安全管理制度,做好安全技术交底和安全教育培训工作。
2.确保施工现场的安全,设置警示标志,划定施工区域。
3.使用符合要求的施工设备和机械,避免人为操作不当导致的事故。
4.施工人员必须佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
5.管理施工现场的电气设备,确保电气安全和消防安全。

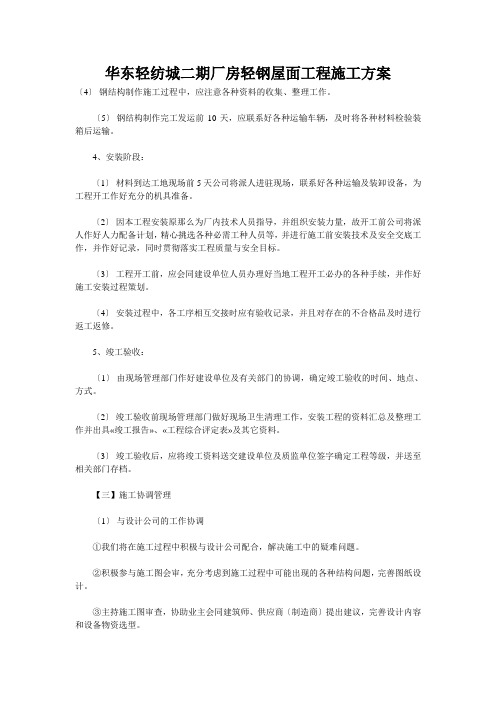

华东轻纺城二期厂房轻钢屋面工程施工方案〔4〕钢结构制作施工过程中,应注意各种资料的收集、整理工作。
〔5〕钢结构制作完工发运前10天,应联系好各种运输车辆,及时将各种材料检验装箱后运输。
4、安装阶段:〔1〕材料到达工地现场前5天公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工作好充分的机具准备。
〔2〕因本工程安装原那么为厂内技术人员指导,并组织安装力量,故开工前公司将派人作好人力配备计划,精心挑选各种必需工种人员等,并进行施工前安装技术及安全交底工作,并作好记录,同时贯彻落实工程质量与安全目标。
〔3〕工程开工前,应会同建设单位人员办理好当地工程开工必办的各种手续,并作好施工安装过程策划。
〔4〕安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时进行返工返修。
5、竣工验收:〔1〕由现场管理部门作好建设单位及有关部门的协调,确定竣工验收的时间、地点、方式。
〔2〕竣工验收前现场管理部门做好现场卫生清理工作,安装工程的资料汇总及整理工作并出具«竣工报告»、«工程综合评定表»及其它资料。
〔3〕竣工验收后,应将竣工资料送交建设单位及质监单位签字确定工程等级,并送至相关部门存档。
【三】施工协调管理〔1〕与设计公司的工作协调①我们将在施工过程中积极与设计公司配合,解决施工中的疑难问题。
②积极参与施工图会审,充分考虑到施工过程中可能出现的各种结构问题,完善图纸设计。
③主持施工图审查,协助业主会同建筑师、供应商〔制造商〕提出建议,完善设计内容和设备物资选型。
④对施工中出现的情况,除按建筑师、监理的要求及处理外,还应积极修正可能出现的问题,并会同发包方、建筑师、监理按照进度与整体效果要求进行隐蔽部位验收,中间质量验收、竣工验收等。
⑤根据发包方的指令,组织设计单位、业主参加设备及材料的选型,选材和订货。
〔2〕与建设单位的协调①按照与建设单位签订的施工合同,精心施工,确保工程中各项技术指标达到建设单位的要求。
有限公司二期厂房轻钢屋面工程施工组织设计方案一、工程概况本工程是某有限公司的二期项目,位于某省某市,规划占地面积约5000平方米,建筑面积约3000平方米。
本工程主要包括一座轻钢屋面厂房及其附属设施。
本工程施工期为90天。
二、施工组织方案1.工期安排本工程总工期为90天,按照10天为一个周期分为9个施工周期。
各阶段主要工作安排如下:第一周期:基础施工,包括地基开挖、基础预埋件安装、混凝土浇筑等工作。
第二周期:钢结构搭设,包括各种钢结构制作、运输、安装等的工作,同时需要进行监理、检验及一些安全隐患排查。
第三周期:屋面安装,包括墙面、防水层、外保温层、轻钢屋面板安装等工作。
第四周期:内部分配,包括电气、给排水安装、消防系统安装、内部装修等工作。
第五周期:附属设备安装,包括厨房、卫生间、空调安装等设施。
第六周期:综合验收,包括机械设备的验收,系统调试及各项设备的使用。
第七至九周期:后勤服务,包括清洁、消毒、保养等工作。
2.施工人员组织本工程施工队伍需要15名技术工人,1名施工组长,1名项目经理以及若干名安全负责人和质量监督人员。
技术工人包括:钢结构工、焊工、砌筑工、木工、电工、水暖工、防水工、保温工、轻钢屋面板安装工等。
项目经理主要负责工程施工的全权管理,包括物资采购、工人安排、工程进度控制、工程质量控制以及安全、卫生、环境等各方面的管理。
施工组长是项目经理的助手,负责协调各个部门,安排工作流程,监督施工进度和实际验收等工作,是施工中的重要一环。
安全负责人和质量监督人员是必不可少的,他们负责管理工地的安全和质量问题,确保施工过程安全并达到高质量的要求。
3.物料和设备在工程之前需要进行必要的物料采购和设备调配,以确保施工顺利进行。
主要物料包括:钢材、水泥、砂、石料、隔热材料、轻钢屋面板等。
主要设备包括:塔吊、起重机、吊篮、钢材切割机、电焊机等。
4.安全措施安全是本工程的重点,我们在施工前制定了深度的施工安全方案,防止事故的发生。

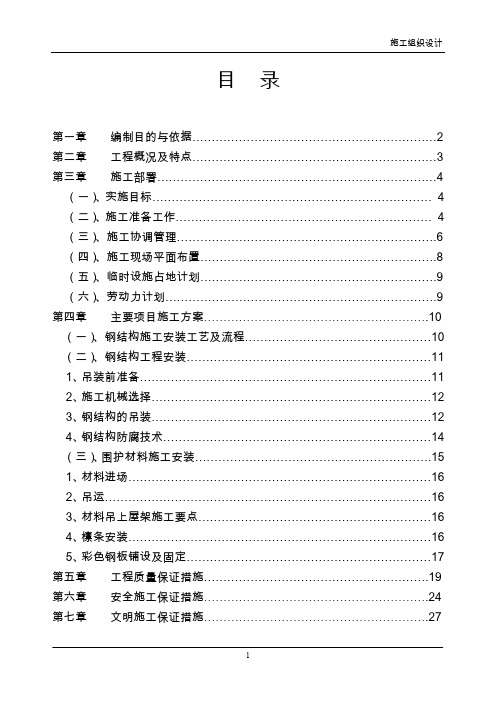

目录第一章编制目的与依据 (2)第二章工程概况及特点 (3)第三章施工部署 (4)(一)、实施目标 (4)(二)、施工准备工作 (4)(三)、施工协调管理 (6)(四)、施工现场平面布置 (8)(五)、临时设施占地计划 (9)(六)、劳动力计划 (9)第四章主要项目施工方案 (10)(一)、钢结构施工安装工艺及流程 (10)(二)、钢结构工程安装 (11)1、吊装前准备 (11)2、施工机械选择 (12)3、钢结构的吊装 (12)4、钢结构防腐技术 (14)(三)、围护材料施工安装 (15)1、材料进场 (16)2、吊运 (16)3、材料吊上屋架施工要点 (16)4、檩条安装 (16)5、彩色钢板铺设及固定 (17)第五章工程质量保证措施 (19)第六章安全施工保证措施 (24)第七章文明施工保证措施 (27)第八章工期保证措施 (29)第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是:为某轻纺针织城发展有限公司二期厂房轻钢屋面工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据:1、招标文件、施工图纸等资料。
2、慈溪市有关建筑工程安装文明施工规范、标准。
3、慈溪市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑钢结构焊接规程》(JGJ81-91)(3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95)(5)《冷弯薄壁型钢结构技术规范》(GBJ18-87)(6)《压型金属板设计施工规程》(YBJ216-88)(7)《建筑设计防火规范》(GBJ16-87)(8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92)(9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)第二章工程概况及特点一、工程概况(1)建设单位:某轻纺针织城发展有限公司(2)工程名称:华东轻纺城二期厂房轻钢屋面工程(3)工程地点: 轻纺城园区内(4)设计单位: 慈溪市工业设计院有限公司(5)建筑面积:30243m2㎏㎏厂房简况①结构形式:本工程为1—2层轻钢结构;屋面坡度1:12。
某厂房轻钢屋面工程钢结构施工组织设计方案工程概况及特点一、工程概况(1)建设单位:慈溪市公司(2)工程名称:厂房轻钢屋面工程(3)工程地点:城园区内(4)设计单位:慈溪市公司(5)建筑面积:30243m2.厂房简况①结构形式:本工程为1-2层轻钢结构;屋面坡度1:12.②材料选用:本工程钢结构部分屋架梁等均采用Q235AF钢板制作,其中檩条采用Q235冷弯薄壁C型钢;屋面系统采用0.53mmV-760压型彩钢板+50mm玻璃保温棉+0.473mmV-900压型彩钢板。
二、工程特点:1、工期紧:本工程根据计划,从施工到交工验收共计60日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。
2、施工范围大:本工程为1-2层轻钢结构,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好雨季施工安全措施。
3、构件品种多:本工程因各种钢构件均需工厂加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
施工部署一、实施目标为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。
按项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:(1)质量等级:优良。
(2)工期目标:钢结构安装工期60日历天。
(3)安全文明施工:采取有效措施,杜绝工伤、死亡及一切火灾事故的发生,创文明标化工地。
、(4)科技进步目标:为实现上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中积极采用成熟的科技成果和现代化管理技术。
详情请下载附件:某厂房轻钢屋面工程钢结构施工组织设计方案。
某厂房轻钢屋面工程施工方案某厂房轻钢屋面工程施工方案一、工程概况本工程是对某厂房屋面进行改造,采用轻钢结构作为屋面的主要承重构件,并覆盖金属屋面板。
工程总面积为2000平方米,包括主厂房和辅助设施。
二、工程准备1. 施工前,需进行详细测量,确保设计图纸和实际现场情况一致。
2. 准备相关施工方案和施工组织设计,并提请报批。
三、施工方法和工序1. 材料准备:a. 轻钢结构:根据设计图纸和承重要求,选用规格合适的轻钢结构材料,确保承重能力和稳定性。
b. 金属屋面板:根据现场实际情况选择合适的金属屋面板,保证耐腐蚀性和防水性能。
c. 其他材料:包括固定连接件、防水材料等。
2. 施工准备:a. 搭建临时工棚:为施工人员提供临时工作场所和物资存放场所。
b. 现场安全措施:设置施工标志牌,拆除安全隐患,确保施工安全。
3. 轻钢结构安装:a. 屋面横梁安装:根据设计图纸和施工方案,按照顺序将轻钢结构横梁进行安装,采用螺栓连接紧固在混凝土构件上。
b. 屋面柱安装:根据设计要求,将轻钢结构柱固定在基础上,并进行垂直调整和水平校正。
c. 屋面梁安装:根据设计要求,将轻钢结构屋面梁与横梁、柱进行连接,并进行校正和固定。
d. 屋面支撑安装:根据设计要求,安装轻钢结构屋面的支撑件,以增强屋面的稳定性。
4. 金属屋面板安装:a. 金属屋面板切割:根据实际尺寸要求,对金属屋面板进行切割,并预留固定孔。
b. 金属屋面板安装:将切割后的金属屋面板逐一固定在轻钢结构上,采用螺栓连接,确保板间密封性和整体稳固性。
c. 金属屋面板密封处理:采用适当的密封材料对金属屋面板的板间缝隙进行密封处理,以确保屋面的防水性能。
5. 系统检查:a. 检查轻钢结构和金属屋面板的固定情况,确保承重能力和稳定性。
b. 检查金属屋面板的连接处是否牢固,板间是否存在漏水隐患。
6. 清理收尾:a. 清理施工现场,包括清除垃圾、清扫道路等。
b. 整理施工记录和设计图纸,做好档案归档工作。
某项目钢结构施工方案第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是:为慈溪市华东轻纺针织城发展有限公司二期厂房轻钢屋面工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据:1、招标文件、施工图纸等资料。
2、慈溪市有关建筑工程安装文明施工规范、标准。
3、慈溪市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑钢结构焊接规程》(JGJ81-91)(3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95)(5)《冷弯薄壁型钢结构技术规范》(GBJ18-87)(6)《压型金属板设计施工规程》(YBJ216-88)(7)《建筑设计防火规范》(GBJ16-87)(8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92)(9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)第二章工程概况及特点一、工程概况(1)建设单位:慈溪市华东轻纺针织城发展有限公司(2)工程名称:华东轻纺城二期厂房轻钢屋面工程(3)工程地点: 轻纺城园区内(4)设计单位: 慈溪市工业设计院有限公司(5)建筑面积:30243m2㎏㎏厂房简况:①结构形式:本工程为1—2层轻钢结构;屋面坡度1:12。
②材料选用:本工程钢结构部分屋架梁等均采用Q235AF钢板制作,其中檩条采用Q235冷弯薄壁C型钢;屋面系统采用0.53mmV—760压型彩钢板+50mm玻璃保温棉+0.473mmV—900压型彩钢板。
二、工程特点:1、工期紧:本工程根据计划,从施工到交工验收共计60日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。
第一章工程概况及编制依据一、工程概况:1、工程名称:XXX工程2、工程建设单位:XXX公司3、工程施工单位:XXX公司4、工程建设地点:XXX5、工程计划开竣工日期:XX年X月X日-XX年X月X日6、工程质量标准:合格二、主要工程内容:本工程建设规模为9039.23平方米,主厂房高10.8米,采用轻钢门式结构,钢筋混凝土独立基础、外墙采用彩钢保温维护结构,屋面采用彩钢保温板,主厂房大门采用彩钢保温门。
包括冷却(排酸)、分割及分割生活间、冻结冷库的土建工程及其钢结构工程。
三、编制依据:1、建设单位提供的招标文件和施工图纸。
2、现行国家及省市有关规程、规范、标准、定额。
3、有关标准图集。
4、企业标准、质量体系控制程序文件。
5、施工工艺要求。
6、我单位的实际施工能力及生产计划安排。
四、施工技术及质量控制依据:1、《工程质量验收统一标准》2、《钢结构工程施工质量验收规范》3、《建筑钢结构焊接规程》4、《冷弯薄壁钢结构技术规范》5、《门式钢架轻型屋面钢结构技术规范》6、《钢结构高强度螺栓连接的设计、施工及验收规范》7、《建筑施工安全检查标准》8、《建筑机械使用安全技术规范》9、《建筑工程施工现场供电安全规范》10、《施工现场临时用电安全技术规范》11、招标文件和施工图纸五、工程重点和难点:1、钢结构构件制作、吊装工程量大,制作、安装质量要求高.2、工期要求紧,专业工序众多,均需采用穿插流水作业,作业面的利用和专业队伍的全面安排都将成为本工程的关键和难点。
3、质量目标为合格,这样对施工中各工序的质量控制提出较高要求.4、钢结构制作安装时,必须保证钢构件的几何尺寸、焊接质量、安装精度,这是确保钢结构工程质量的前提。
钢结构构件较大,焊缝较多,制焊缝收缩和焊接变形可保证钢结构制作、安装的质量。
第二章施工组织机构项目经理:项目责任工程师:吊装工程师:构件工程师:质量工程师:安全员:材料员:计划统计员:第三章资源配置计划一、劳动力需用计划:二、主要施工机械需用计划(单位;台)三、主要机具需用计划;四、暂设计划五、计量器具计划六、主要材料进场计划;第五章施工方法及技术措施第一节钢结构制作、安装工程一、施工组织部署(一)施工原则根据本工程的特点及招标文件的有关要求,确定以下几条原则. 1、以钢结构制作和安装为施工的主要控制线,钢结构制作项目应与土建施工同时开工,尽快减少施工期。
第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是:为慈溪市华东轻纺针织城发展有限公司二期厂房轻钢屋面工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据:1、招标文件、施工图纸等资料。
2、慈溪市有关建筑工程安装文明施工规范、标准。
3、慈溪市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑钢结构焊接规程》(JGJ81-91)(3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95)(5)《冷弯薄壁型钢结构技术规范》(GBJ18-87)(6)《压型金属板设计施工规程》(YBJ216-88)(7)《建筑设计防火规范》(GBJ16-87)(8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92)(9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)第二章工程概况及特点一、工程概况(1)建设单位:慈溪市华东轻纺针织城发展有限公司(2)工程名称:华东轻纺城二期厂房轻钢屋面工程(3)工程地点: 轻纺城园区内(4)设计单位: 慈溪市工业设计院有限公司(5)建筑面积:30243m2㎏㎏厂房简况:①结构形式:本工程为1—2层轻钢结构;屋面坡度1:12。
②材料选用:本工程钢结构部分屋架梁等均采用Q235AF钢板制作,其中檩条采用Q235冷弯薄壁C型钢;屋面系统采用0.53mmV—760压型彩钢板+50mm玻璃保温棉+0.473mmV—900压型彩钢板。
二、工程特点:1、工期紧:本工程根据计划,从施工到交工验收共计60日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。
2、施工范围大:本工程为1—2层轻钢结构,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好雨季施工安全措施。
3、构件品种多:本工程因各种钢构件均需工厂加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
第三章施工部署一、实施目标为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。
按项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:(1)质量等级:优良。
(2)工期目标:钢结构安装工期60日历天。
(3)安全文明施工:采取有效措施,杜绝工伤、死亡及一切火灾事故的发生,创文明标化工地。
(4)科技进步目标:为实现上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中积极采用成熟的科技成果和现代化管理技术。
二、施工准备工作1、设计阶级:(1)根据建设单位意图,了解其总体设想,并根据慈溪市工业设计院有限公司的施工图进行施工。
(2)积极参与图纸会审,及时提出问题请求答复,并积极向建设单位及设计单位推荐优秀建筑节点图集。
(3)设计过程中,根据建设单位的意图,积极协助建设单位对各种材料进行选型、定货。
2、原材料供应阶段:(1)根据经建设单位审核的施工图纸要求积极采购原材料,所有原材料的供应必须符合ISO9001质量标准要求。
(2)原材料采购过程中,如某些材料市场未能采购到,应积极同业主联系,在业主签字认可的情况下遵循等强度代换原则方可使用。
(3)所有采购材料必须索取材料分析单,检验书等合格证明文件。
3、制作运输阶段:(1)钢构件开始制作前,应安排相关人员进行技术交底工作。
(2)技术交底完工后,根据工程设计要求编制详细的制作工艺方案,提出施工机具要求及安排制作人员、焊接材料等工作。
(3)因本工程钢构件为厂内制作,厂外安装,所以钢构件制作应详细区分各安装单元构件,制作完工后根据(GB50205-2001)验收签发构件合格证。
(4)钢结构制作施工过程中,应注意各种资料的收集、整理工作。
(5)钢结构制作完工发运前10天,应联系好各种运输车辆,及时将各种材料检验装箱后运输。
4、安装阶段:(1)材料到达工地现场前5天公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工作好充分的机具准备。
(2)因本工程安装原则为厂内技术人员指导,并组织安装力量,故开工前公司将派人作好人力配备计划,精心挑选各种必需工种人员等,并进行施工前安装技术及安全交底工作,并作好记录,同时贯彻落实工程质量与安全目标。
(3)工程开工前,应会同建设单位人员办理好当地工程开工必办的各种手续,并作好施工安装过程策划。
(4)安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时进行返工返修。
5、竣工验收:(1)由现场管理部门作好建设单位及有关部门的协调,确定竣工验收的时间、地点、方式。
(2)竣工验收前现场管理部门做好现场卫生清理工作,安装工程的资料汇总及整理工作并出具《竣工报告》、《工程综合评定表》及其它资料。
(3)竣工验收后,应将竣工资料送交建设单位及质监单位签字确定工程等级,并送至相关部门存档。
三、施工协调管理(1)与设计公司的工作协调①我们将在施工过程中积极与设计公司配合,解决施工中的疑难问题。
②积极参与施工图会审,充分考虑到施工过程中可能出现的各种结构问题,完善图纸设计。
③主持施工图审查,协助业主会同建筑师、供应商(制造商)提出建议,完善设计内容和设备物资选型。
④对施工中出现的情况,除按建筑师、监理的要求及处理外,还应积极修正可能出现的问题,并会同发包方、建筑师、监理按照进度与整体效果要求进行隐蔽部位验收,中间质量验收、竣工验收等。
⑤根据发包方的指令,组织设计单位、业主参加设备及材料的选型,选材和订货。
(2)与建设单位的协调①按照与建设单位签订的施工合同,精心施工,确保工程中各项技术指标达到建设单位的要求。
②会同建设单位的工程技术人员做好施工过程中技术变更工作。
③主动接受建设单位施工过程中的监督,定期向建设单位汇报工程进度状况;对于施工中需要建设单位协调工作,应立即向有关负责人汇报并请求解决。
(3)与土建、水、电施工单位的协调①根据建设单位的总体安排,积极与土建单位配合并指导土建单位作好预埋件的埋设、校正、复核工作。
②根据施工图纸及合同要求,向有关单位通报施工计划,并按规定对土建基础进行复测并作好记录。
③施工过程中,积极配合水、电等安装单位作好在钢构件上吊点位置标注的指导工作,监督各吊点焊接情况。
④在施工过程中,还应积极与土建、水、电安装单位配合作好各种安全防护工作,并且服从建设单位对各施工单位的统一协调指导及监督工作。
(4)与监理公司的配合①监理公司在施工现场中对工程实际全过程监理,在施工过程中如发现材料及施工质量问题及时通知现场监理工程师,处理办法经现场监理工程师签名同意后实施。
②隐蔽工程的验收,提前24小时通知现场监理工程师,验收办妥验收签证后方可进入下一道工序施工。
③安装设备具备调试条件时,在调试前48小时通知现场监理工程师,调试过程由专人作好调试记录,调试通过双方在调试记录上签字后方可进行竣工验收。
④在具备交工验收条件时,应提前10天提交“交工验收报告”通知建设单位及监理公司及有关单位对工程进行全面验收评定。
(5)协调方式①按进度计划制定的控制节点,组织协调工作会议,检查本节点实施的情况,制订、修正、调整下一个节点的实施要求。
②由项目经理部负责施工协调会,以周为单位进行协调。
③本项目管理部门以周为单位编制工程简报,向业主和有关单位反映、通报工程进展及需要解决的问题,使有关各方了解工作进行情况,及时解决施工中出现的困难和问题。
根据工程进展,我们还将不定期地召开各种协调会,协助业主与社会各业务部门的关系以确保工程进度。
四、施工现场平面布置①临时设施及材料堆场布置:工期紧,施工内容多,故合理安排工序、布置现场临设(起重机行走路线)是关键。
由于本工程位于慈溪市,交通便利,为保证施工过程中不影响市区环境卫生,必须合理布置办公区、职工宿舍、食堂、材料仓库等临时设施。
②解决临时用水、用电:主要施工机械设备用电设配电箱,电源从业主提供的配电箱中引入;因钢结构工程为干作业,故施工过程中除生活用水(由业主免费提供)外基本无须用水五、临时设施占地计划施工临时设施主要有:临时办公和生活用房、临时道路材料堆场等:㎡序号用途所需面积(㎡)需用时间备注1值班、办公室80自开工到竣工由业主免费提供2食堂、餐厅160自开工到竣工由业主免费提供3宿舍200自开工到竣工由业主免费提供4临厕浴100自开工到竣工由业主免费提供5工具、材料仓库200 自开工到竣工由业主免费提供6材料堆场1500开工后3天由业主免费提供7合计2240六、劳动力计划根据本工程特点共安排以下6个工种级别共50人:1、起重工(4人);2、安装工(20人);3、电焊工(8人);4、油漆工(6人);5、电工(2人);6、普工(10人);以上人员不包括项目部管理技术人员在内。
第四章主要项目施工方案一钢结构施工安装工艺及流程(一)、钢结构安装工艺及质量控制程序:《钢结构工程施工质量验收规范》(GB 50205-2001)施工图施工组织设计(施工方案)钢结构零部件、附件和配件材料准备安装机具基础与支承面验收合格测量放线施工条件构件验收,并做安装标志清理作业面平台安装构件矫正组拼装结构构件就位校正临时固定安装顺序:梁屋架钢材及零、部件合格证连接材料合格证构件检测报告、焊接试件和混凝土试件检测报告测量记录吊装记录质量记录竣工图《钢结构工程施工质量验收规范》(GB 50205-2001)(二)、施工安装流程图:1、安装工艺流程:场地三通一平→构件进场→吊机进场→屋面梁(楼层梁)安装→檩条支撑系杆安装→涂料工程→屋面系统安装→零星构件安装→装饰工程施工→收尾拆除施工设备→交工。
2、屋面系统安装工艺流程:准备工作→屋面大梁安装校正→屋面檀条压杆支撑安装固定→天沟安装→雨排水管道安装固定。
3、屋面梁连接程序:对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧→密封。
二、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:A基础砼强度达到设计要求。
B基础的轴线标志和标高基准点准确、齐全。
