监理日志编写要求
- 格式:doc
- 大小:19.50 KB
- 文档页数:1

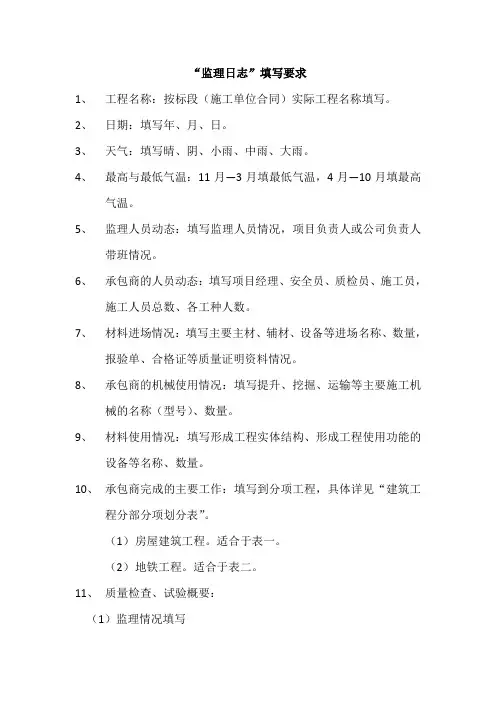

“监理日志”填写要求1、工程名称:按标段(施工单位合同)实际工程名称填写。
2、日期:填写年、月、日。
3、天气:填写晴、阴、小雨、中雨、大雨。
4、最高与最低气温:11月—3月填最低气温,4月—10月填最高气温。
5、监理人员动态:填写监理人员情况,项目负责人或公司负责人带班情况。
6、承包商的人员动态:填写项目经理、安全员、质检员、施工员,施工人员总数、各工种人数。
7、材料进场情况:填写主要主材、辅材、设备等进场名称、数量,报验单、合格证等质量证明资料情况。
8、承包商的机械使用情况:填写提升、挖掘、运输等主要施工机械的名称(型号)、数量。
9、材料使用情况:填写形成工程实体结构、形成工程使用功能的设备等名称、数量。
10、承包商完成的主要工作:填写到分项工程,具体详见“建筑工程分部分项划分表”。
(1)房屋建筑工程。
适合于表一。
(2)地铁工程。
适合于表二。
11、质量检查、试验概要:(1)监理情况填写①旁站部位及情况;②见证取样内容及数量;③分项工程、检验批检查验收及砼浇筑令等签发情况;④商品混凝土坍落度检查数量、数值情况,沥青混合料的测温情况;(2)发现问题填写①旁站、见证取样时发现的质量、安全、文明施工等问题;②分项工程、检验批检查验收时发现的质量、安全、文明施工等问题;③商品混凝土坍落度检查时发现的问题;④巡视时发现的其它质量、安全、文明施工等问题;(3)处理意见填写①质量、安全、文明施工等问题现场口头要求整改意见;②对口头要求整改的问题整改不及时、不到位而发出的联系单或监理工程师通知书情况。
12、对承包商所提问题的答复或指示:填写整改报告、联系单等回复情况。
13、安全文明施工情况:填写现场口头要求、联系单、监理工程师通知书等情况。
14、会议或口头洽商:填写监理交底会、设计交底会、质安监交底会、监理例会、工地例会、专题会议,五方主体现场协商的相关问题等。
15、驻地监理工程师:填写标段责任人、相关专业人员等。
监理xx填写要求及内容(按照兴电监理xx格式)一、填写要求1.监理日志是监理部的“大事记”,由总监或总代填写,周六、日由值班监理填写。
2.填写及时(通常于第二日上午填写)、如实记载、文笔简练、字迹清楚,内容可追溯。
作为总监、总代业绩的考核内容之一。
3.表头填写内容监理日志表格题头栏填写内容分别是年、月、日、星期、本日天气情况、本日最高温度、本日最低温度、风向、风力。
以上内容必须据实填写。
二、主要人员动态(含业主、监理、施工方)填写内容:填写各参建单位主要领导、各单位管理人员变动情况。
监理日志起始页详细记录本项目各方管理人员姓名和岗位,施工过程中只记录人员的调出、调入及岗位变更情况。
三、“主要施工内容”栏填写内容记清当日的分部、子分部、分项工程施工部位和施工内容、投入的劳务、施工设备情况。
由各专业监理工程师于第二日上午提供给监理日志记录人。
1、施工部位应当日施工哪层、哪个流水段、哪轴。
道路工程应写明是桩号和结构层。
2、施工内容应写明当日施工分项工程名称和检验批、形象进度完成情况。
房屋建筑应写明是支模板、绑钢筋、浇筑混凝土还是砌筑抹灰等;市政工程也按照有关分类填写。
3、施工作业人员投入情况、施工机械使用情况,电力及水量能否保证生产需要,安全设施设置情况,工艺规程和安全操作规程遵守情况。
四、“监理xx内容”栏填写主要内容:1、当日发生的各种会议如第一次工地会、监理交底、监理例会、专题会(归档编号、主持人、主要内容、议定事项等)。
2、当日发生的图纸会审、设计交底、设计变更、洽商(归档编号、专业、变更条数、签字情况)。
3、当日审批的分包资质、施工组织设计(方案)、进度计划、专家论证(归档编号、审核意见、结论等);4、当日发生的厂家考察:重要单位、主要物资(名称、报告编号、结论)。
5、当日发生的业主、监理、承包商发出的通知、纪要、工作联系单及协调事项,注明收发人、编号和主要内容。
6、当日发生的分项、分部(子分部)、单位(子单位)工程验收、总结、报告(归档编号、参验人员到位情况及验收结论等)。

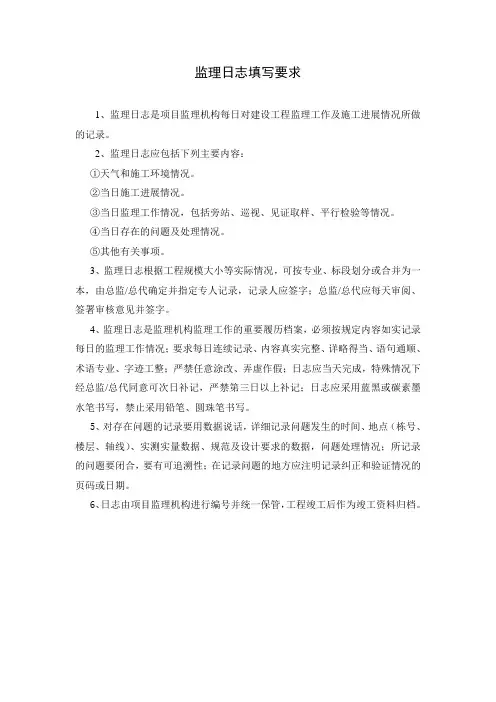

监理日志填写要求1、监理日志是项目监理机构每日对建设工程监理工作及施工进展情况所做的记录。
2、监理日志应包括下列主要内容:①天气和施工环境情况。
②当日施工进展情况。
③当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。
④当日存在的问题及处理情况。
⑤其他有关事项。
3、监理日志根据工程规模大小等实际情况,可按专业、标段划分或合并为一本,由总监/总代确定并指定专人记录,记录人应签字;总监/总代应每天审阅、签署审核意见并签字。
4、监理日志是监理机构监理工作的重要履历档案,必须按规定内容如实记录每日的监理工作情况;要求每日连续记录、内容真实完整、详略得当、语句通顺、术语专业、字迹工整;严禁任意涂改、弄虚作假;日志应当天完成,特殊情况下经总监/总代同意可次日补记,严禁第三日以上补记;日志应采用蓝黑或碳素墨水笔书写,禁止采用铅笔、圆珠笔书写。
5、对存在问题的记录要用数据说话,详细记录问题发生的时间、地点(栋号、楼层、轴线)、实测实量数据、规范及设计要求的数据,问题处理情况;所记录的问题要闭合,要有可追溯性;在记录问题的地方应注明记录纠正和验证情况的页码或日期。
6、日志由项目监理机构进行编号并统一保管,工程竣工后作为竣工资料归档。
监理日志年月日星期天气气温℃记录人(签字):总监/总监代表(签字):(个人)监理日记填写要求1、监理日记是监理人员对个人每天监理工作及施工进展情况所做的记录。
记录人包括总监、总监代表、专业监理工程师、监理员和见证员,经总监/总代同意,记监理日志者可不记监理日记。
2、监理日记应包括下列主要内容:①天气和施工环境情况。
②当日施工进展情况。
③当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。
④当日存在的问题及处理情况。
⑤其他有关事项。
3、监理日记由监理人员在施工现场工作期间连续记录(休息期间可不记,但应注明),记录人应签字;总监/总代应每天审阅、签署审核意见并签字。
4、监理日记是监理机构监理工作的重要履历档案,必须按规定内容如实记录自己每日的监理工作情况;要求内容真实完整、详略得当、语句通顺、术语专业、字迹工整;严禁任意涂改、弄虚作假;日记应当天完成,特殊情况下经总监/总代同意可次日补记,严禁第三日以上补记;日记应采用蓝黑或碳素墨水笔书写,禁止采用铅笔、圆珠笔书写。
监理日志怎么写
监理日志的写作指南
一、前言
监理日志是监理工作者的重要记录工具,其清楚的记录可以帮助监理人员及时发现问题,以及解决问题,及时解决纠纷,使监理工作更为顺利。
本文旨在为监理人员提供监理日志的编写指导,使其了解和掌握监理日志编写的关键要点,以提高监理日志的编写水平。
二、基本要求
1.日志要简洁、准确,内容不用过多,要清晰表达;
2.记录的内容要按照时间和进度依次记录,以便查阅;
3.重大事项要清晰记录,以备将来查阅;
4.要添加相关图片、照片等,以便详细说明事项及地点;
5.记录中不重要的细节不用记录,要节省篇幅;
6.日志要及时更新,要保持日志的完整性。
三、监理日志的编写
1.开头要写清楚的监理项目的基本信息,如工程地点、施工单位、监理方等;
2.记录工作时间,以指导大家完成任务;
3.记录当天的工作情况,需要注意:工作进度、施工质量、安全现场等;
4.记录当天的特殊情况,比如有纠纷、有重大事件、工程变更等;
5.记录当天的处理情况;
6.记录每天的小结,提出完善建议,以便完善施工质量管理。
四、小结
监理日志是监理工作中的重要记录工具,可以帮助监理人员及时发现问题,并及时解决问题,使工程进行得更加顺利。
本文为大家提供了监理日志的编写指导,希望能帮助大家了解和掌握监理日志编写的关键要点,以提高监理日志的编写水平。
