工程价款结算方法
- 格式:doc
- 大小:22.00 KB
- 文档页数:1
一、工程结算工程结算是指项目竣工后,承包方按照合同约定的条款和结算方式,向业主结清双方往来款项。
工程结算在项目施工中通常需要发生多次,一直到整个项目全部竣工验收,还需要进行最终建筑产品的工程竣工结算。
从而完成最终建筑产品的工程造价的确定和控制。
在此主要阐述工程备料款、工程价款和完工后的结算(工程竣工结算).二、工程价款结算的方式我国现行工程价款结算根据不同情况,可以采取多种方式。
(一)按月结算采取旬末或月中预支,月终结算,竣工后清算的办法.即每月月末由承包方提出已完工程月报表以及工程款结算清单、交现场监理工程师审查签证并经过业主确认之后,办理已完工程的工程价款月终结算.跨年度竣工的工程,在年终进行工程盘点,办理年度结算.目前,我国建安工程项目中,大多采用按月结算的办法。
(二)竣工后一次结算当建设项目或单位工程全部建筑安装工程建设期在12个月以内时,或者工程承包合同价值在100万元以下的,可采取工程价款每月月中预支,竣工后一次性结算.(三)分段结算对当年开工,但当年不能竣工的单项工程或单位工程,可以按照工程形象进度,划分不同阶段进行结算.分段结算可按月预支工程款,分段的划分标准、由各部门、自治区、直辖市、计划单列市规定。
(四)目标结算就是在工程合同中,将承包工程的内容分解成不同的控制界面,以业主验收控制界面作为支付工程价款的前提条件,换言之,是将合同中的工程内容分解为不同的验收单元,当承包商完成单元工程内容并经业主验收后,业主支付构成单元工程内容的工程价款。
在目标结算方式下,承包商欲得到工程款,必须履行合同约定的质量标准完成界面内的工程内容;否则承包商会遭受损失。
目标结算方式中,对控制界面的设定应明确描述,以便量化和质量控制,同时也要适应项目资金的供应周期和支付频率。
三、工程预付款及其计算我国目前工程承发包中,大部分工程实行包工包料,就是说承包商必须有一定数量的备料周转金.通常在工程承包合同中,会明确规定发包方(甲方)在开工前拨付给承包方(乙方)一定数额的工程预付备料款.该预付款构成承包商为工程项目储备主要材料、构件所需要的流动资金。
工程价款结算支付制度一、总则工程价款结算支付制度是指为了保障工程项目合同的执行和工程款项的合理支付,最大限度地减少工程款项纠纷,保障政府和企业的合法权益,规范工程项目的资金流动和支付程序而制定的一系列规定。
该制度适用于所有涉及工程项目的合同签订、工程监理、工程施工等相关方。
二、价款结算支付程序1. 工程价款的结算(1)根据合同约定,工程款项应按工程进度和质量完成情况进行结算,结算金额应当符合合同规定的相关标准和计价依据。
(2)结算金额应当经相关部门审核确认后,方可进行支付。
2. 工程价款支付程序(1)工程价款支付应当严格按照合同约定的支付条件进行,按照合同规定的支付周期和方式进行。
(2)工程价款支付应当在相关部门审核确认结算金额后进行,支付过程中应当遵循相关法律法规和程序,确保资金安全和合法性。
3. 工程价款支付周期(1)工程价款支付周期应根据工程项目的实际情况来进行确定,应当充分考虑工程进度和资金需求,以确保工程项目的正常进行。
(2)工程价款支付周期应当经过相关部门审核确认后,具体执行。
4. 工程价款支付方式(1)工程价款支付方式应根据工程项目合同的约定来进行确定,可以采用电汇、现金支付等方式进行。
(2)工程价款支付过程中,应当遵守相关银行规定和程序,确保资金安全。
三、价款结算支付管理1. 工程价款结算管理(1)对工程价款结算过程中的任何争议和纠纷,应当及时解决,保障工程项目的正常进行。
(2)工程价款结算过程中应当注重信息的及时通报和沟通,确保各方的合法权益。
2. 工程价款支付管理(1)对工程价款支付的相关程序和资金的使用情况应当进行记录和备查,确保资金的安全和合法使用。
(2)工程价款支付过程中应当加强资金监管和风险管理,确保资金的安全和合法性。
四、价款结算支付责任1. 工程价款结算责任(1)工程价款结算应当由专人负责,执行工程价款结算流程,并确保结算金额的准确性和合规性。
(2)工程价款结算过程中发生错误和差错的责任应当由负责人承担,确保权责清晰。
第1篇一、按月结算方式按月结算方式是指施工企业每月根据工程进度,向建设单位提出工程价款结算账单,经建设单位签证后,由建设银行办理工程价款结算的一种方式。
具体操作如下:1. 施工企业每月末根据工程进度编制工程月报表,并列出工程价款结算账单。
2. 建设单位对施工企业提交的工程月报表和结算账单进行审核,确认无误后签字。
3. 施工企业将签证后的结算账单提交给建设银行,由建设银行进行结算。
4. 结算完成后,建设银行将工程款划拨至施工企业账户。
按月结算方式适用于工程进度相对稳定、工程量较大的项目。
二、分段结算方式分段结算方式是指将工程项目按照施工阶段划分,按阶段进行工程价款结算的一种方式。
具体操作如下:1. 根据工程性质和特点,将工程项目划分为若干施工阶段。
2. 在每个阶段完成后,施工企业向建设单位提出工程价款结算账单,经建设单位签证后,由建设银行办理结算。
3. 结算完成后,建设银行将工程款划拨至施工企业账户。
4. 在下一个阶段开始前,施工企业需办理下一阶段的预支款。
分段结算方式适用于工程进度相对复杂、工期较长的项目。
三、竣工后一次结算方式竣工后一次结算方式是指工程项目全部完成后,施工企业一次性向建设单位提出工程价款结算账单,经建设单位签证后,由建设银行办理结算的一种方式。
具体操作如下:1. 工程项目全部完成后,施工企业编制竣工结算账单。
2. 建设单位对竣工结算账单进行审核,确认无误后签字。
3. 施工企业将签证后的竣工结算账单提交给建设银行,由建设银行进行结算。
4. 结算完成后,建设银行将工程款划拨至施工企业账户。
竣工后一次结算方式适用于工程进度相对简单、工期较短的项目。
四、按工程量结算方式按工程量结算方式是指施工企业根据实际完成的工程量,按照合同约定的单价计算工程价款,向建设单位提出结算账单的一种方式。
具体操作如下:1. 施工企业按照合同约定的计量规则,对完成的工程量进行计量。
2. 根据实际完成的工程量和合同约定的单价,计算工程价款。
工程价款的结算与索赔一、工程价款的结算1.工程价款类别(1)预付工程款。
预付工程款是指施工合同签订后工程开工前,发包方预先支付给承包方的工程价款。
该款项一般用于准备材料,所以又称工程备料款。
预付工程款不得超过合同金额的30%。
(2)工程进度款。
工程进度款是指在施工过程中,根据合同约定按照工程形象进度,划分不同阶段支付的工程款。
(3)工程尾款。
工程尾款是指工程竣工结算时,保留的工程质量保证(保修)金,待工程保修期满后清算的款项。
其中,竣工结算是指工程竣工后,根据施工合同、招标投标文件、竣工资料、现场签证等,编制的工程结算总造价文件。
根据竣工结算文件,承包方与发包方办理竣工总结算。
2.工程价款结算办法(1)预付工程款结算办法。
预付工程款结算办法如下。
①包工包料工程的预付工程款按合同约定拨付,原则上预付比例不低于合同金额的10%、不高于合同金额的30%。
对于重大工程项目,按年度工程计划逐年预付。
②在具备施工条件的前提下,发包人应在双方签订合同后的一个月内或不迟于约定的开工日期前的7d内支付预付工程款,发包人不按约定支付时,承包人应在预付时间到期后10d内向发包人发出要求预付的通知,发包人收到通知后仍不按要求预付时,承包人可于发出通知14d后停止施工,发包人应向承包人支付从约定应付之日起计算的应付款利息,并承担违约责任。
③预付的工程款必须在合同中约定抵扣方式,并在工程进度款中进行抵扣。
④凡是没有签订合同或是不具备施工条件的工程,发包人不得预付工程款,不得以预付工程款的名义转移资金。
(2)工程进度款结算办法。
工程进度款结算办法如下。
①按月结算与支付,即实行按月支付进度款,竣工后清算的方法。
合同工期在两年以上的工程,须在年终进行工程盘点,办理年度结算。
②分段结算与支付,即当年开工、当年不能竣工的工程,按照工程进度、形象进度划分不同的阶段支付工程进度款。
具体划分在合同中明确。
工程进度款支付时应遵循以下原则。
①根据工程计量结果,承包人应向发包人提出支付工程进度款申请,在承包人发出申请后14d内,发包人应按不低于工程价款的60%、不高于工程价款的90%向承包人支付工程进度款。
第六章工程价款结算与竣工决算本章基本知识点:1.建筑安装工程价款结算方法;2.工程预付款及其计算;3.工程进度款的计算与支付;4.工程价款调整方法;5.工程质量保证金的计算与扣留;6.竣工决算的内容与编制;7.新增资产构成及其价值确定;8.资金使用计划编制及投资数据统计;9.投资偏差、进度偏差分析;10.工程利润水平分析。
第一节建设工程价款结算一、建设工程价款结算方式(一)工程价款结算的方式建设工程价款结算方式一般执行按月支付,竣工后清算的办法。
也有按照形象进度支付的,教材还有一种按照“起扣点”支付的形式。
(二)工程合同价款中综合单价的调整对实行工程量清单计价的工程,按清单规范或合同约定执行。
如果题目是约定工程量风险系数的(例如10%),则按照下面原则调整。
二、工程计量与价款支付(一)工程预付款及计算1.工程预付款的支付时间(1)按照《建设工程价款结算暂行办法》的规定,在具备施工条件的前提下,①发包人应在双方签订合同后的一个月内或不迟于约定的开工日期前的7天内预付工程款。
②发包人不按约定预付,承包人应在预付时间到期后10天内向发包人发出要求预付的通知。
(二)工程进度款的支付(中间结算)三、增值税的问题1.纳税人身份。
分为一般纳税人和小规模纳税人。
2.计税方法。
分为简易计税方法和一般计税方法。
(1)在建筑业,下列情况应采取简易计税方法:1)小规模纳税人。
2)一般纳税人实行清包工(工程材料全部由甲方提供,或主要材料由甲方提供,乙方仅自购辅助材料)的劳务分包工程3) 一般纳税人销售自产的部分地坪材料等(需查阅相关规定)。
(2)除上述几种情况外,应采取一般计税方法计算增值税。
3.免征增值税政策。
国家对于销售利用工业废渣、废料自产的某些材料(货物)实行免征增值税政策(需查阅相关规定)。
4.增值税征收税率。
根据纳税人身份、计税方法和应征收税额项目不同,采取不同的增值税率。
对于建筑施工承包服务来讲,采取简易计税方法增值税征收税率大多为3% ,采取一般计税方法增值税征收税率一般为11%。

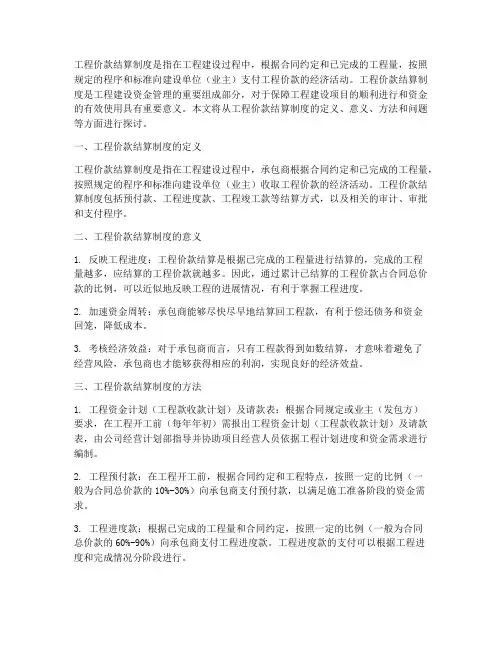

工程价款结算制度是指在工程建设过程中,根据合同约定和已完成的工程量,按照规定的程序和标准向建设单位(业主)支付工程价款的经济活动。
工程价款结算制度是工程建设资金管理的重要组成部分,对于保障工程建设项目的顺利进行和资金的有效使用具有重要意义。
本文将从工程价款结算制度的定义、意义、方法和问题等方面进行探讨。
一、工程价款结算制度的定义工程价款结算制度是指在工程建设过程中,承包商根据合同约定和已完成的工程量,按照规定的程序和标准向建设单位(业主)收取工程价款的经济活动。
工程价款结算制度包括预付款、工程进度款、工程竣工款等结算方式,以及相关的审计、审批和支付程序。
二、工程价款结算制度的意义1. 反映工程进度:工程价款结算是根据已完成的工程量进行结算的,完成的工程量越多,应结算的工程价款就越多。
因此,通过累计已结算的工程价款占合同总价款的比例,可以近似地反映工程的进展情况,有利于掌握工程进度。
2. 加速资金周转:承包商能够尽快尽早地结算回工程款,有利于偿还债务和资金回笼,降低成本。
3. 考核经济效益:对于承包商而言,只有工程款得到如数结算,才意味着避免了经营风险,承包商也才能够获得相应的利润,实现良好的经济效益。
三、工程价款结算制度的方法1. 工程资金计划(工程款收款计划)及请款表:根据合同规定或业主(发包方)要求,在工程开工前(每年年初)需报出工程资金计划(工程款收款计划)及请款表,由公司经营计划部指导并协助项目经营人员依据工程计划进度和资金需求进行编制。
2. 工程预付款:在工程开工前,根据合同约定和工程特点,按照一定的比例(一般为合同总价款的10%-30%)向承包商支付预付款,以满足施工准备阶段的资金需求。
3. 工程进度款:根据已完成的工程量和合同约定,按照一定的比例(一般为合同总价款的60%-90%)向承包商支付工程进度款。
工程进度款的支付可以根据工程进度和完成情况分阶段进行。
4. 工程竣工款:工程竣工后,根据合同约定和工程实际情况,对工程价款进行最后结算,支付工程竣工款。

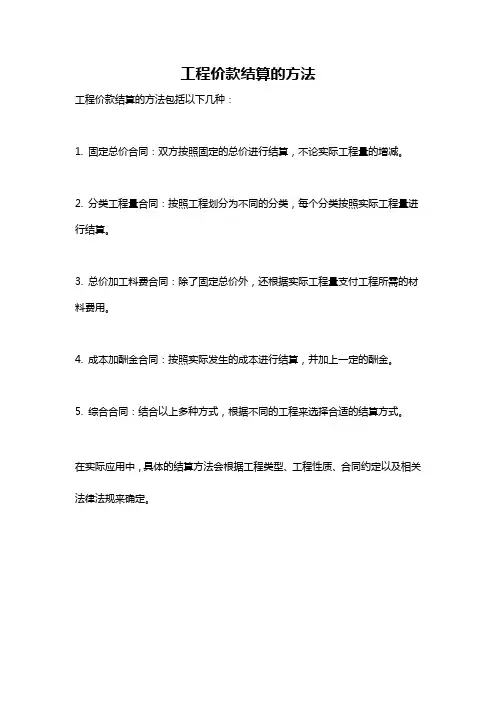

工程价款结算的方法
工程价款结算的方法包括以下几种:
1. 固定总价合同:双方按照固定的总价进行结算,不论实际工程量的增减。
2. 分类工程量合同:按照工程划分为不同的分类,每个分类按照实际工程量进行结算。
3. 总价加工料费合同:除了固定总价外,还根据实际工程量支付工程所需的材料费用。
4. 成本加酬金合同:按照实际发生的成本进行结算,并加上一定的酬金。
5. 综合合同:结合以上多种方式,根据不同的工程来选择合适的结算方式。
在实际应用中,具体的结算方法会根据工程类型、工程性质、合同约定以及相关法律法规来确定。

工程总承包合同价款的结算一、合同背景与目的本合同由甲方(业主)与乙方(总承包商)签订,目的是对某工程项目进行总承包。
合同中将对工程的总价、支付方式、进度安排、变更处理等进行详细规定,以确保工程的顺利实施和双方利益的保护。
二、合同价款及支付方式1. 合同总价合同总价为人民币XXXX元整,该价格包含了所有设计、采购、施工直至竣工验收合格的全部费用。
2. 预付款甲方应在合同签订后10个工作日内支付给乙方预付款,金额为合同总价的10%。
预付款将用于乙方启动项目所需的初期费用。
3. 进度款根据工程进度,乙方可申请进度款支付。
具体支付比例和时间点如下:- 完成基础工程后,支付合同总价的20%;- 主体结构封顶后,支付合同总价的30%;- 装修工程完成后,支付合同总价的20%;- 竣工验收合格后,支付剩余的20%。
4. 结算条款最终结算时,应根据实际完成的工程量和合同约定的价格进行调整。
如有变更或追加工程,应按照双方协商确定的价格执行。
三、变更与调整如遇设计变更、现场条件变化或其他不可抗力因素,导致工程量、工期或成本发生变化,双方应及时协商确定变更事项的处理办法,并签署书面补充协议。
四、违约责任任何一方未能履行合同约定的义务,应承担违约责任。
违约方需赔偿对方因此而遭受的一切损失,包括但不限于直接经济损失、间接损失及因此产生的诉讼费用等。
五、争议解决合同在履行过程中,如发生争议,双方应首先通过友好协商解决;协商不成时,可提交至合同签订地的人民法院进行诉讼。
六、其他条款1. 保险要求乙方应为工程投保一切险和第三方责任险,保险费用包含在合同总价内。
2. 质量保证乙方应保证工程质量符合国家及行业标准,并提供相应的质保期。
3. 环保要求乙方在施工过程中应遵守所有环境保护法规,对产生的废弃物进行妥善处理。
4. 安全生产乙方必须严格执行国家有关安全生产的规定,确保施工现场的安全。
本合同一式两份,甲乙双方各执一份,自双方代表签字盖章之日起生效。
如何进行工程价款结算?工程价款结算主要指施工企业对已完工程经有关单位验收后,依据施工图预算造价与合同约定向建设单位办理工程款清算的一项日常性工作。
工程款清算包括预收工程备料款、中间结算和竣工结算,在实际工作中通常称为工程结算。
一、工程价款结算的作用造价信息网专家表示:进行工程价款结算的作用有很多,大致包括如下几方面:(一)通过工程价款结算办理已完工程的工程价款,确定施工企业的贷币收入,补充施工生产过程中的资金消耗;(二)工程价款结算是统计施工企业完成生产计划和建设单位完成建设任务的依据;(三)竣工结算是施工企业完成该工程项目的总贷币收,是企业内部编制工程决算,进行成本核算,确定工程实际成本的重要依据;(四)竣工结算是建设单位编制竣工决算的主要依据;(五)办清竣工结算,标志着甲乙双方所承担的合同义务和经济责任的结束。
二、工程价款结算的特点(一)工程价款结算价格以合同约定价款或预算价款为基础,实行单件计算;(二)建筑产品生产周期长,需要采用不同的工程价款结算方式。
三、工程价款结算的依据工程价款结算要按照相关内容依据进行,其主要内容依据包括七大方面,具体如下:(一)施工企业与建设单位签订的合同或协议书;(二)施工进度计划、月旬作业计划和施工工期;(三)施工过程中现场实际情况记录和有关费用签证;(四)施工图及其有关资料、会审纪要、设计变更通知书和现场工程更改签证;(五)预算定额或消耗定额、工程量清单计价规范、材料预算价格表和各项费用取费标准;(六)工程设计概算、施工图预算文件和年度建筑安装工程量;(七)国家和当地有关政策规定。
四、怎样进行工程价款动态结算依据专业造价工程师分析,进行工程价款动态结算可以从以下几方面入手:(一)按竣工调价系数结算;(二)按实际价格结算;(三)按调价文件结算;(三)调值公式法(又称动态结算公式法)。
规范建设工程价款结算制度一、总则1. 本结算制度适用于所有参与本工程建设的总包、分包单位以及供应商等相关方。
2. 工程价款结算应遵循民法典及相关法规的规定,确保结算过程的合法性、合理性。
3. 双方应本着公平、公正、公开的原则进行工程价款的结算。
二、结算依据1. 工程量清单及单价表:根据合同约定的工程量清单及单价表进行结算。
2. 变更与调整:任何工程变更都应有书面记录,并按照合同约定的程序进行价款调整。
3. 实际完成工程量:以实际完成的合格工程量为结算依据。
三、结算程序1. 预付款:按照合同约定支付预付款,并在后续结算中逐步抵扣。
2. 进度款:根据工程进度按月或按阶段支付,支付比例应符合合同约定。
3. 竣工结算:工程竣工验收合格后,进行最终结算,结清余款。
四、结算审核1. 施工单位应提交完整的结算资料,包括但不限于工程量清单、变更单、材料使用记录等。
2. 建设单位应对提交的结算资料进行审核,确保结算数据的准确性。
3. 如双方对结算结果有异议,应通过协商或依法申请仲裁解决。
五、结算支付1. 支付条件:建设单位应在收到合格的结算资料后的约定期限内完成支付。
2. 支付方式:可以通过银行转账等非现金方式支付工程款项。
3. 逾期支付:如建设单位逾期支付,应按合同约定支付违约金或利息。
六、监督管理1. 双方应建立健全内部监督机制,确保结算工作的透明性和公正性。
2. 相关监管部门有权对工程价款结算进行监督检查,确保规范执行。
3. 鼓励采用信息化手段,提高结算工作的效率和准确性。
七、附则1. 本结算制度自发布之日起生效,由项目管理部分负责解释。
2. 如有未尽事宜,双方应本着诚信原则协商解决。
工程价款结算制度一、总则1. 为了规范工程价款的结算行为,保证工程质量和投资效益,根据《中华人民共和国民法典》及相关法律法规,特制定本制度。
2. 本制度适用于所有参与工程建设的单位和个人,包括但不限于建设单位、施工单位、监理单位等。
二、工程价款的组成1. 工程价款包括直接费用和间接费用。
直接费用指直接投入到建设工程中的材料费、人工费和机械使用费等;间接费用指为完成工程建设而发生的管理费、利润等。
2. 工程价款的计算应以合同约定为基础,严格按照国家有关标准和定额执行。
三、结算原则1. 公正性原则:工程价款结算应确保各方权益,遵循公平、公正的原则。
2. 透明性原则:结算过程应公开透明,接受各方监督。
3. 及时性原则:工程价款的结算应及时进行,避免影响工程进度和质量。
四、结算程序1. 工程完工后,施工单位应根据实际完成的工程量编制工程结算书,并提交给建设单位和监理单位。
2. 建设单位和监理单位应在收到结算书后的__天内进行审核,并提出审核意见。
3. 对于审核中存在的问题,施工单位应及时调整并重新提交结算书。
4. 审核无误后,双方应签订工程价款结算协议书,明确最终结算金额。
五、结算方式1. 分期结算:按照合同约定的工程进度,分阶段进行价款结算。
2. 竣工结算:工程全部完成后,根据实际完成的工程量一次性结算全部价款。
六、违约责任1. 如果施工单位未按约定时间提交结算书,应承担相应的违约责任。
2. 如果建设单位或监理单位未在规定时间内完成审核,应承担延误结算的责任。
七、争议解决1. 双方在结算过程中如有争议,应首先通过协商解决。
2. 协商不成时,可依法申请仲裁或向人民法院提起诉讼。
八、附则1. 本制度自发布之日起实施,由__单位负责解释。
2. 本制度如有更新,将及时公布最新版本。
工程价款如何结算依据《建设工合同司法解释》的规定,工程完成施工后,当事人有约定的,按约定进行结算,如果没有约定的,参照有关部门的计价方法或者计价标准进行审计。
关于要怎样对建筑工程承包合同进行审查的问题,我整理相关知识,希望对大家有帮助。
一、工程价款如何结算1、建筑工程完成施工后,经竣工验收合格的,如果承包合同有约定,按约定进行结算。
2、没有约定的,参照有关部门的计价方法或者计价标准进行审计。
3、法律依据:《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》(1)第十九条当事人对建设工程的计价标准或者计价方法有约定的,按照约定结算工程价款。
因设计变更导致建设工程的工程量或者质量标准发生变化,当事人对该部分工程价款不能协商一致的,可以参照签订建设工程施工合同时当地建设行政主管部门发布的计价方法或者计价标准结算工程价款。
建设工程施工合同有效,但建设工程经竣工验收不合格的,依照民法典第五百七十七条规定处理。
(2)第二十一条当事人约定,发包人收到竣工结算文件后,在约定期限内不予答复,视为认可竣工结算文件的,按照约定处理。
承包人请求按照竣工结算文件结算工程价款的,人民法院应予支持。
二、工程结算应遵循的原则是什么1、及时性原则。
对内对外结算应按合同约定,应做到签证及时、计量及时、结算及时,必须坚持按月计量和结算。
对内结算最长不得延期一个月。
2、工程量统一原则。
对内结算实体工程量应不大于业主、监理批复量,不得出现对内结算工程量大于业主、监理批复量的情况。
3、价格统一原则。
合同外项目单价,对内结算单价应小于业主、监理批复的单价。
4、费用可控原则。
分部分项工程对内结算总额应小于业主、监理批复结算总额。
除按上述原则外,应严格控制零用人工、设备费用和材料费用。
通过上述分析知道,依据《建设工合同司法解释》的规定,工程完成施工后,当事人有约定的,按约定进行结算,如果没有约定的,参照有关部门的计价方法或者计价标准进行审计。
工程价款结算方法
1.当发生多次索赔事件后,适宜采用总费用法计算索赔金额。
2.工程价款的结算方法有:①按月结算②竣工后一次结算③分段结算④双方约定的其他结算方式。
3.建设项目或单项工程全部建安工期在12个月内或工程承包合同价在100万元以下的,可以采用月月预支,竣工后一次结算的方式。
4.跨年度工程按照工程形象建设工程教育网进度划分不同阶段进行结算,分段结算可以按月预支工程款。
实行竣工后一次结算和分段结算的工程,当年结算的工程款应与分年度的工作量一致,年终不另行清算。
5.专业监理工程师审核承包人报送的竣工结算报表并与发包人、承包人协商一致后,签发竣工结算文件和最终的工程款支付证书。
6.常见的动态结算方法:①按实际价格结算法②按主材计算价差③竣工调价高数法④调值公式法(动态结算公式)
7.价格调整的计算程序:①确定调值品种②合同中写明双方商定的调整因素和确定考核地点和时点③确定各成本要素的系数和固定系数。
8.各成本要素系数之和加上固定系数应该等于1.即a0a1a2a3a4=1
9.建安工程费用的价格调值公式包括:固定部分,材料部分和人工部分三项。
调值公式为:P=P0(α0α1A/A0α2B/B0α3C/C0α4D/D0)式中p,p0分别为调值后和调值前的合同价款。
α0为固定要素,α1-α4代表有关成本要素在合同总价中所占的比重,A0-D0基准日期的价格,A-D与特定付款证书有关的期间最后一天的49天前的价格。
10施工成本控制的依据有:①工程承包合同②施工成本计划③进度报告④工程变更⑤施工组织设计⑥分包合同文本。
其中,施工成本计划是成本控制的指导性文件。
施工成本的控制以工程承包合同为依据从预算收入和实际成本两方面,挖掘潜力提高效益。
