工程分部和检验批划分方案示例
背景
工程分部和检验批划分是工程建设管理中的重要环节。
正确划分工程分部和检验批可以有效控制工程质量和进度,并优化工程管理。
划分原则
划分工程分部和检验批应遵循以下原则:
1. 合理划分,避免重复和遗漏;
2. 按照工艺流程划分;
3. 把握检验重点,确保质量。
划分方法
以某市某工程为例,划分方案如下:
工程分部划分
1. 基础工程
- 地基基础
- 地下水工程
2. 主体结构工程- 混凝土结构
- 钢结构
3. 建筑装饰工程- 外墙工程
- 室内装修工程4. 特殊工程
- 钢结构隔音工程- 特殊防水工程
检验批划分
1. 基础工程
- 地基基础
- 地基开挖检验批
- 地基垫层检验批
- 地下水工程
- 压力试验检验批
- 防渗墙检验批
2. 主体结构工程
- 混凝土结构
- 基础混凝土检验批- 柱、梁混凝土检验批- 楼板混凝土检验批- 钢结构
- 钢结构制作检验批- 钢结构安装检验批3. 建筑装饰工程
- 外墙工程
- 外墙材料检验批
- 外墙隔热检验批
- 室内装修工程
- 壁纸检验批
- 地面材料检验批
4. 特殊工程
- 钢结构隔音工程
- 隔音材料检验批
- 隔音措施检验批
- 特殊防水工程
- 防水材料检验批
- 防水措施检验批
结论
工程分部和检验批划分是工程建设管理中的重要环节,在实际工程建设过程中应根据具体情况制定划分方案,以确保工程质量和进度的有效管理。
检验批划分方案及规范-检验批的划分规范2014最新建筑工程检验批划分方案及规范根据《建筑工程施工质量验收统一标准》附录B表B中有关规定和相关施工质量验收规范规定的检验批划分的原则结合工程实际情况,进行检验批的划分。
1、划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体以楼层、设计中设置的变形缝(沉降缝、伸缩缝)及施工段(区)、隐检部位为一检验批。
(3)安装工程一般按设计系统或设备组别划分为一个检验批。
(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
(7)划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
1附表一、分部工程、分项工程、检验批划分1、地基工程:根据建筑工程施工质量验收同一标准》第4.0.5条规定;分部工程子分部工程无支护土方桩基分项工程XXX开挖XXX回填人工挖孔桩钢筋笼混凝土灌注桩模板安装模板模板拆除钢筋原材料加工钢筋钢筋连接钢筋安装原材配合比混凝土混凝土施工现浇结构砖砌体模板安装模板模板拆除原材料加工钢筋连接、安装原材料配合比混凝土施工部分基础基础检验批划分1个检验批1个检验批以同型号的桩或砼浇灌批次为1检验批以同型号的桩或砼浇灌批次为1检修批1个检修批1个检修批1个检验批1个检修批1个检验批按砼标号分别1个检修批按砼标号划分1个检验批按砼标号分别1个检修批1个检验批1个检修批1个检验批1个检验批1个检修批按砼标号划分1个检验批按砼标号分别1个检修批地基与基础混凝土基础砌体负一层结构2负一层砌体地下防水现浇结构外观质量,尺寸偏填充墙砌体钢筋砌体(SBS卷材防水)外墙防水涂外墙防水保护层按砼标号分别1个检修批1个检验批1个检验批1个检验批1个检验批2)、主体结构:根据《建筑工程施工质量验收统一标准》第4.0.5条规定;分部工程主体结构子分部工程模板钢筋混凝土分项工程模板安装模板拆除钢筋原材料加工钢筋连接、安装原材砼共同比混凝土施工检验批划分每层1个检修批每层1个检验批每层1个检修批每层1个检修批按砼标号计1个检验批每层1个检验批每层1个检验批每层1个检验批非标层每层1个,标层3层或过250m³一个检修批非标层每层1个,标层3层一个检验批混凝土结构砌体结构现浇结构后浇带填充墙砌体配筋砌体3)、建筑装饰装修:(1)楼地面工程根据《建筑地面工程施工质量验收规范》第 3.0.18.1规定高层建筑标准层可按每三层(缺乏三层按三层计)作为检修批的规定;(2)抹灰工程根据《建筑装饰工程质量验收规范》第 4.1.5条规定;(3)门窗工程根据《建筑装饰装修工程质量验收规范》第5.1.5条规定;(4)吊顶工程根据《建筑装饰3装修工程质量验收规范》第 6.1.5条规定;(5)饰面板(砖)工程根据《建筑装饰装修工程质量验收规范》第8.1.5条规定;(6)幕墙工程根据《建筑装饰装修工程质量验收规范》第9.1.5条规定;(7)涂饰工程根据《建筑装饰装修工程验收规范》第10.1.3规定;(8)细部工程根据《建筑装饰装修工程质量验收规范》第12.1.5规定;分部工程子分部工程分项工程水泥整体面层(地面)楼地面水泥整体面层(楼面)室外一般抹灰抹灰室内一般抹灰建筑装饰装修门窗特种门窗(防盗、防火、玻璃门)吊顶暗龙骨吊顶工程外墙饰面板(砖)内墙涂饰水性涂料涂饰工程5个自然间为或每三层为1检修批按500~1000m2为1检修批,按每5层为计检修批按同一品种50间(大面积和走廊算3㎡1间)1检验批如石膏板、木质装饰板、电梯间铝合金吊顶每层为一个自然间50~1000m为一检验批2检修批分别室外踏步、散水、一层地面各为1检验批,计3个检验批,有塔楼局部底三层不同,每层1个检修批楼梯间、洗手间厨房、每三层楼为1个检修批1000㎡或三层为11检验批50个自然间(大面积和走廊算30㎡1间)按三层为1检验批按同一品种、类型的每100樘或三层为1检验批木、塑料、金属门窗、玻璃安装4细部扶手栏杆制作与安装一部楼梯或非标层与标层各1个检验批4)、建筑屋面:分部工程建筑屋面卷材防水屋面上人屋面子分部工程分项工程找平层保温层卷材防水层细部结构上人屋面多一个地面砖检验批划分1个检修批1个检验批1个检验批1个检修批1个检验批5)、建筑给水、排水及采暖:给排水工程根据《建筑给水、排水及采暖工程施工质量验收规范》第3.1.5条规定;分部工程建筑给室内排水系统室内给水系统子分部工程分项工程给水管道及配件安装。
检验批划分细则(总16页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March幸福怡居工程监理检验批划分细则内容提要:1、检验批划分原则2、针对本工程的划分方法3、检验批验收规范表示项目监理机构(章):专业监理工程师:总监理工程师:日期:施工单位项目部(章):项目经理或授权的现场负责人:日期:南通城市建设监理咨询有限公司2014年7月幸福怡居工程检验批划分细则建筑工程质量验收划分为单位(子单位)工程、分部(子分部)、分项工程和检验批。
一、总体划分原则1、单位工程的划分原则:(1)、具备独立施工条件并能形成独立使用功能的建筑物以及构筑物为一个单位工程。
(2)、建筑规模较大的单位工程,可将其能形成独立使用功能的部位为一个子单位工程。
2、分部工程的划分原则:(1)、分部工程的划分应按专业性质,建筑部位确定。
(2)、当分部工程较大或较复杂时,可按材料种类,施工特点,施工程序,专业系统及类别等划分成若干个子分部工程。
3、分项工程的划分原则:分项工程主要工种、材料、施工工艺、设备类别等进行划分。
4、检验批划分原则:检验批根据施工以及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。
二、针对本规程的划分方法幸福怡居工程三标段有25#楼、26#楼、28#楼、29楼、30楼、32楼、33#楼分部工程;现对各个分部分项工程进行以下划分,划分方法如下:25#楼26#楼28#楼29、30#楼32#、33#楼地下车库三、检验批验收规范表示要求(1)、所有工序报验必须严格按照各个施工单位上报的检验批划分方案进行报审。
每份资料至少一式两份,相关原件以及复印件应同时上报。
各栋楼号统一写在分项检验批一栏中。
工序报验的时间要求符合实际情况。
(2)、将施工面作为一个检验批划分,例如一个单元或两个单元均可作为一个检验批,但是有伸缩缝处应按伸缩缝为界限分为两个检验批。

建筑工程检验批划分方案及规范根据《建筑工程施工质量验收统一标准》附录B表B中有关规定和相关施工质量验收规范规定的检验批划分的原则结合工程实际情况,进行检验批的划分。
1、划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体以楼层、设计中设置的变形缝(沉降缝、伸缩缝)及施工段(区)、隐检部位为一检验批。
(3)安装工程一般按设计系统或设备组别划分为一个检验批。
(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
(7)划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
附表一、分部工程、分项工程、检验批划分1、地基工程:根据建筑工程施工质量验收统一标准》第4.0.5条规定;2)、主体结构:根据《建筑工程施工质量验收统一标准》第4.0.5条规定;3)、建筑装饰装修:(1)楼地面工程根据《建筑地面工程施工质量验收规范》第3.0.18.1规定高层建筑标准层可按每三层(不足三层按三层计)作为检验批的规定;(2)抹灰工程根据《建筑装饰工程质量验收规范》第4.1.5条规定;(3)门窗工程根据《建筑装饰装修工程质量验收规范》第5.1.5条规定;(4)吊顶工程根据《建筑装饰装修工程质量验收规范》第6.1.5条规定;(5)饰面板(砖)工程根据《建筑装饰装修工程质量验收规范》第8.1.5条规定;(6)幕墙工程根据《建筑装饰装修工程质量验收规范》第9.1.5条规定;(7)涂饰工程根据《建筑装饰装修工程验收规范》第10.1.3规定;(8)细部工程根据《建筑装饰装修工程质量验收规范》第12.1.5规定;4)、建筑屋面:5)、建筑给水、排水及采暖:给排水工程根据《建筑给水、排水及采暖工程施工质量验收规范》第3.1.5条规定;6)、通风与空调:7)、建筑电气:电气工程根据《建筑电气工程施工质量验收规范》第28.0.1条规定;8)、智能建筑:9)、建筑节能:根据《建筑节能工程施工质量验收规范》4.2.310)、电梯:。
分部(子分部)分项工程检验批划分方案一、概况1、项目名称:2、地点:3、质量要求:要求达到合格,建设单位、施工单位、监理单位、设计单位共同组织自评验收(参照原国家标准)达到合格标准4、工期要求:按照合同指定的工期节点完成交付。
5、责任主体建设单位:设计单位:勘察单位:监理单位:施工单位:6、施工范围:合同范围内的土建、钢结构、水、电、消防、暖通二、检验批划分计划基础、主体结构分部检验批按楼层施工缝、后浇带进行划分,(垫层、砌体按楼层进行划分,即每层划分一个检验批)。
建筑装饰装修分部:建筑地面子分部的基层(各构造层)和面层一层划分一个检验批;抹灰子分部相同材料、工艺和施工条件室外抹灰按500~1000m2划分一个检验批,相同材料、工艺和施工条件的室内抹灰每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也划分为一个检验批;门窗子分部每同一品种、类型和规格的金属门窗每100樘应划分为一个检验批,不足100樘也划分为一个检验批(特种门窗50樘);同一品种的吊顶按每50间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批;饰面板(砖)子分部相同材料、工艺和施工条件室外500~1000m2划分一个检验批,室内每个单元(楼梯)划分一个检验批;涂饰子分部同类涂料涂饰的墙面室外按500~1000m2划分一个检验批,室内同类涂料涂饰的墙面每50间(大面积房间和走廊按抹灰面积30m2为一间)应划分一个检验批,不足50间也划分为一个检验批;细部子分部同类制品每50间(处)划分一个检验批,不足50间(处)也划分为一个检验批。
建筑屋面分部按面积每500m2-1000m2划分一个检验批,不足500m2也划分为一个检验批。
XX饮料生产项目办公楼分部、分项检验批划分表(地基与基础)XX饮料生产项目办公楼分部、分项检验批划分表(主体结构)XX饮料生产项目办公楼分部、分项检验批划分表(建筑装饰装修)XX饮料生产项目办公楼分部、分项检验批划分表(屋面)。

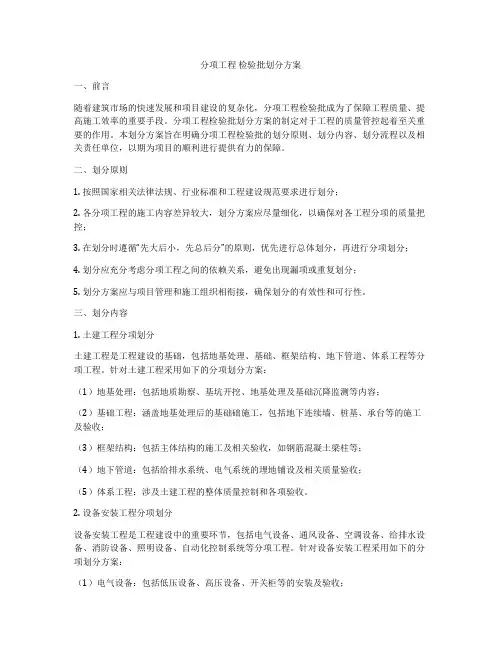

分项工程检验批划分方案一、前言随着建筑市场的快速发展和项目建设的复杂化,分项工程检验批成为了保障工程质量、提高施工效率的重要手段。
分项工程检验批划分方案的制定对于工程的质量管控起着至关重要的作用。
本划分方案旨在明确分项工程检验批的划分原则、划分内容、划分流程以及相关责任单位,以期为项目的顺利进行提供有力的保障。
二、划分原则1. 按照国家相关法律法规、行业标准和工程建设规范要求进行划分;2. 各分项工程的施工内容差异较大,划分方案应尽量细化,以确保对各工程分项的质量把控;3. 在划分时遵循“先大后小,先总后分”的原则,优先进行总体划分,再进行分项划分;4. 划分应充分考虑分项工程之间的依赖关系,避免出现漏项或重复划分;5. 划分方案应与项目管理和施工组织相衔接,确保划分的有效性和可行性。
三、划分内容1. 土建工程分项划分土建工程是工程建设的基础,包括地基处理、基础、框架结构、地下管道、体系工程等分项工程。
针对土建工程采用如下的分项划分方案:(1)地基处理:包括地质勘察、基坑开挖、地基处理及基础沉降监测等内容;(2)基础工程:涵盖地基处理后的基础础施工,包括地下连续墙、桩基、承台等的施工及验收;(3)框架结构:包括主体结构的施工及相关验收,如钢筋混凝土梁柱等;(4)地下管道:包括给排水系统、电气系统的埋地铺设及相关质量验收;(5)体系工程:涉及土建工程的整体质量控制和各项验收。
2. 设备安装工程分项划分设备安装工程是工程建设中的重要环节,包括电气设备、通风设备、空调设备、给排水设备、消防设备、照明设备、自动化控制系统等分项工程。
针对设备安装工程采用如下的分项划分方案:(1)电气设备:包括低压设备、高压设备、开关柜等的安装及验收;(2)通风设备:包括通风系统、排烟系统等的安装及相关验收;(3)空调设备:包括空调主机、末端设备等的安装及相关验收;(4)给排水设备:包括给水系统、排水系统、污水处理设备等的安装及相关验收;(5)消防设备:包括自动喷水灭火系统、消防排烟系统等的安装及相关验收;(6)照明设备:包括室内照明、室外景观照明等设备的安装及相关验收;(7)自动化控制系统:包括智能化控制系统、安防系统、监控系统等设备的安装及相关验收。

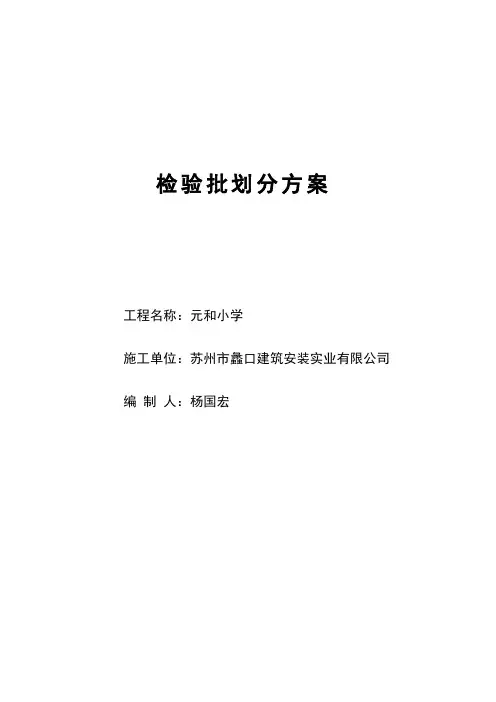

检验批划分方案工程名称:元和小学施工单位:苏州市蠡口建筑安装实业有限公司*******分部分项、检验批划分方案工程概况:元和小学工程(教学楼、幼儿园、特教、艺体楼、食堂、地下车库)工程总建筑面积为50065.74m2。
一、分部工程划分(1)教学楼、幼儿园、特教、艺体楼、食堂、地下车库土建工程分为:桩基工程、地基与基础工程、主体工程、装饰装修工程、屋面工程、水电、节能保温、幕墙工程分部等(艺体楼增加钢结构分部,地下车库增加通风分部)。
二、分项工程划分1、地基与基础分部工程为:土方开挖分项、土方回填分项、防水分项、模板分项、钢筋分项、混凝土分项、现浇结构分项,砖砌体分项,共8个分项。
2、主体分部工程为:模板分项、钢筋分项、混凝土分项、现浇结构分项、砌体分项共5个分项。
3、装饰装修分部工程为:细石混凝土找平层分项、砖面层分项、一般抹灰分项、铝合金门窗安装分项、门窗玻璃安装分项、防火门制作与安装分项、饰面砖粘贴分项、水性涂料涂饰分项、护栏和扶手制作与安装、保温分项共10个分项。
4、屋面分部工程为:屋面找平层分项、屋面保温层分项、卷材防水层分项、细石混凝土防水层分项、密封材料嵌缝分项、细部构造分项、瓦屋面分项共7个分项。
三、检验批划分(一)、教学楼基础分部:1、土方开挖分1个检验批;2、垫层:模板安装、模板拆除、砼(砼施工)、砼(结构施工)分4个检验批;3、桩芯:钢筋加工、钢筋安装、砼(砼施工)分3个检验批;4、基础承台:模板安装、模板拆除、钢筋加工、钢筋安装、砼(砼施工)、砼(结构施工)分6个检验批;5、基础柱及一层梁:模板安装、模板拆除、钢筋加工、钢筋安装、砼(砼施工)、砼(结构施工)分6个检验批;6、土方回填分1个检验批,基础分部共21个检验批。
说明:幼儿园、特教、艺体楼、食堂基础分部同教学楼基础分部。
地下室基础分部:土方开挖分:1~8轴/C~V轴土方开挖、8~14轴/J~V轴土方开挖、14~21轴/J~V轴土方开挖、21~29轴/A~V轴土方开挖、29~38轴/A~H轴土方开挖、29~38轴/H~V轴土方开挖。
重庆新闻传媒中心一期工程
分部分项工程及检验批的划分编制依据:
1、《建筑工程施工质量验收统一标准》(GB50300-2020)
《建筑节能工程施工质量验收规范》(GB50411-2020)
《建筑地基基础工程施工质量验收规范》(GB5020202020)
《屋面工程质量验收规范》(GB5020202020)
《建筑地面工程施工质量验收规范》(GB5020202020)
《混凝土结构工程施工质量验收规范(2020版)》(GB5020202020)
2、施工组织总设计
3、设计施工图纸
4、工程实际情况
根据本工程特点,本工程划分1个单位工程、10个分部工程,详细见表:
共5页第1页
分部、分项工程及检验批的划分表
共5页第2页
共5页第3页
共5页第4页
中冶建工重庆新闻传媒中心一期工程项目部
2020年8月
共5页第5页。
《质量验收统一标准》检验批划分方法土建部分检验批划分方法1。
1 检验批的划分《建筑工程施工质量验收统一标准》GB 50300-2013 中的第4。
0.7条规定“施工前,应由施工单位制定分项工程和检验批的划分方案,并由监理单位审核.对于附录B及相关专业验收规范未涵盖的分项工程和检验批,可由建设单位组织监理、施工等单位协商确定。
”针对本条规定,可以由各个专业技术负责人在开工前把分项工程和检验批的划分方案确定下来,上交监理审批。
参照专业验收规范的规定检验批的划分方法如下:1。
地基与基础(1)《建筑地基基础工程施工质量验收规范》GB 50202—2002中没有具体规定检验批的划分方法,根据施工经验,地基、基础、基坑支护、地下水控制和边坡等子分部一般划分为一个检验批,如果工程量很大或者施工组织设计与专项施工方案中要求分段施工的,可以按照施工段划分.(2)《地下防水工程质量验收规范》GB50208—2011 中的第3。
0。
13 条对分项工程检验批及抽样数量的规定如下:1 )主体结构防水工程和细部构造防水工程应按结构层、变形缝或后浇带等施工段划分检验批; 2 )特殊施工法结构防水工程应按隧道区间、变形缝等施工段划分检验批;3 )排水工程和注浆工程应各为一个检验批;4 )各检验批的抽样检验数量:细部构造应为全数检查,其他均应符合本规范的规定。
2 。
主体结构(1)《混凝土结构工程施工质量验收规范》GB 50204-2002中没有具体规定检验批的划分方法,根据施工经验,模板、钢筋、混凝土、预应力、现浇结构和装配式结构的检验批应按照施工段划分,其中钢筋原材应按照进场计划划分检验批。
(2)《砌体结构工程施工质量验收规范》GB 50203-2011 中第3。
0.20 条规定砌体结构工程检验批的划分应同时符合下列规定:1)所用材料类型及同类型材料的强度等级相同;2 )不超过250m³砌体;3 )主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。
常州第一建筑工程公司施工方案工程名称:江苏农村商业银行“三大中心”建设项目分部项工程名称:检验批划分方案监理单位:江苏建科建设监理有限公司施工单位:常州第一建筑集团有限公司项目经理:朱建平项目工程师:邹俊杰编制人:邹俊杰编制日期:2015年 10 月 29日目录1编制依据及编制说明 (02)1.1编制依据 (02)1.2编制说明 (02)2工程概况 (02)2.1土建部分概况 (02)2.2节能工程概况 (12)3单位工程划分 (12)4分部、子分部、分项工程划分,检验批划 (12)4.1建筑工程分部、子分部、分项工程,检验批划分表 (13)4.2室外工程单位工程、子单位工程、分部工程划分155检验批划分及验收程序 (15)5.1检验批验收程序 (15)5.2地基与基础分部分项工程检验批划分 (16)5.3主体结构分部分项工程检验批划分 (19)5.4建筑装饰装修分部分项工程检验批划分 (20)5.5屋面分部分项工程检验批划分 (23)5.6建筑节能分部分项工程检验批划分 (24)1编制依据及编制说明1.1 编制依据1.1.1江苏农村商业银行“三大中心”建设项目施工图纸,设计变更。
1.1.2验收规范1《建筑工程施工质量验收统一标准》GB50300-20132《土方与爆破工程施工及验收规范》GB50201-20123《建筑地基基础工程施工质量验收规范》GB50202-20024《砌体工程施工质量验收规范》GB50203-20115《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版 ) 6《钢结构工程施工质量验收规范》GB50205-20017《屋面工程质量验收规范》GB50207-20128《地下防水工程质量验收规范》GB50208-2011 9《建筑地面工程施工质量验收规范》GB50209-201010《建筑装饰装修工程质量验收规范》GB50210-2001 11《建筑节能工程施工质量验收规范》GB50411-2007 12《人民防空工程施工及验收规范》GB50134-2004 1.2编制说明江苏农村商业银行“三大中心”单位工程分部分项检验批划分方案主要针对本工程的地基与基础、主体结构、建筑装饰装修、幕墙工程、屋面、建筑节能、电梯分部工程进行编写。
2014最新建筑工程检验批划分方案及规范根据《建筑工程施工质量验收统一标准》附录B表B中有关规定和相关施工质量验收规范规定的检验批划分的原则结合工程实际情况,进行检验批的划分。
1、划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体以楼层、设计中设置的变形缝(沉降缝、伸缩缝)及施工段(区)、隐检部位为一检验批。
(3)安装工程一般按设计系统或设备组别划分为一个检验批.(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中.(7)划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
附表一、分部工程、分项工程、检验批划分1、地基工程:根据建筑工程施工质量验收统一标准》第4。
0。
5条规定;2)、主体结构: 根据《建筑工程施工质量验收统一标准》第4.0。
5条规定;3)、建筑装饰装修:(1)楼地面工程根据《建筑地面工程施工质量验收规范》第3。
0.18。
1规定高层建筑标准层可按每三层(不足三层按三层计)作为检验批的规定;(2)抹灰工程根据《建筑装饰工程质量验收规范》第4.1.5条规定;(3)门窗工程根据《建筑装饰装修工程质量验收规范》第5。
1.5条规定;(4)吊顶工程根据《建筑装饰装修工程质量验收规范》第6。
1.5条规定;(5)饰面板(砖)工程根据《建筑装饰装修工程质量验收规范》第8。
1。
5条规定;(6)幕墙工程根据《建筑装饰装修工程质量验收规范》第9.1.5条规定;(7)涂饰工程根据《建筑装饰装修工程验收规范》第10.1.3规定;(8)细部工程根据《建筑装饰装修工程质量验收规范》第12.1。
5规定;4)、建筑屋面:5)、建筑给水、排水及采暖:给排水工程根据《建筑给水、排水及采暖工程施工质量验收规范》第3。
A1施工组织设计/(专项)施工方案报审表工程名称:新建农业废弃物生物降解循环利用建设项目编号:新建农业废弃物生物降解循环利用建设项目检验批划分专项施工方案编制单位:编制人:审核人:批准人:编制日期:二O一六年一月十二日新建农业废弃物生物降解循环利用建设项目工程检验批划分专项施工方案第一章工程概况一、建筑概况本工程为常德泰谷生物肥料有限公司筹资新建,建设地点位于澧县梦溪镇团堰村。
结构形式:1#综合楼为三层框架结构、3#菌剂车间为一层钢结构、4#水泵房为一层框架结构、5#生产车间为一层钢结构、6#原料车间为一层钢结构、7#成品仓库为一层钢结构、8#生产车间为一层钢结构、9#锅炉房为一层框架10#公共卫生间,11#大门,总建筑面积为20545.92平方米,建筑总高为9.95-11.4米,耐久年限为50年;耐火等级3#菌剂车间与5#生产车间为三级其余都为二级;建筑抗震设防烈度七度。
第二章编制依据1、主要根据1.1、根据本工程设计施工图进行编制。
1.2、根据有关会议精神进行编制。
1.3、根据该建筑物的平面布置、楼层进行编制。
1.4、根据施工组织设计进行编制。
2、执行规范及标准2.1、建筑施工质量验收统一标准(GB50300-2013)2.2、建筑地基基础工程施工质量验收规范(GB50202-2011)2.3、砌体结构工程施工质量验收规范(GB50203-2011)2.4、砌体工程现场检测技术标准(GB/T50315-2011)2.5、混凝土结构工程施工规范(GB50666-2011)2.6、混凝土质量控制标准(GB50164-2011)2.7、混凝土强度检验评定标准(GB/T50107-2010)2.8、钢筋焊接及验收规程(JGJ18-2012)2.9、钢筋机械连接通用技术规程(JGJ107-2010)2.10、屋面工程施工质量验收规范(GB50207-2012)2.11、地下防水工程质量验收规范(GB50208-2011)2.12、建筑地面工程施工质量验收规范(GB50209-2010)2.13、建筑装饰装修工程施工质量验收规范(GB50210-2011)2.14、建筑涂饰工程施工及验收规范(JGJ/T29-2003)2.15、门窗工程技术规程(JGJ103-2008)2.16、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)2.17、通风与空调工程施工质量验收规范(GB50243-2011)2.18、建筑电气工程施工质量验收规范(GB50303-2011)第三章单位、子单位、分部、分项、检验批划分一、单位工程划分、子单位工程划分、分部、子分部、分项工程划分各子单位工程的分部工程分项依据下表进行:各分部工程的分项工程检验批划分如下:(一)、地基与基础分部1.1地基土石方开挖分项按照每栋楼号及地下室划分为一个检验批。
常州第一建筑工程公司施工方案工程名称:江苏农村商业银行“三大中心”建设项目分部项工程名称:检验批划分方案监理单位:江苏建科建设监理有限公司施工单位:常州第一建筑集团有限公司项目经理:朱建平项目工程师:邹俊杰编制人:邹俊杰编制日期: 2015年10月 29日目录1 编制依据及编制说明 ............................................ (02)1.1 编制依据 ............................................ . (02)1.2 编制说明 ............................................ . (02)2 工程概况 ............................................ . (02)2.1 土建部分概况 ............................................ (02)2.2 节能工程概况 ............................................ (12)3 单位工程划分 ............................................ (12)4 分部、子分部、分项工程划分,检验批划 (12)4.1 建筑工程分部、子分部、分项工程,检验批划分表 (13)4.2 室外工程单位工程、子单位工程、分部工程划分 (15)5 检验批划分及验收程序 (15)5.1 检验批验收程序 (15)5.2 地基与基础分部分项工程检验批划分 (16)5.3 主体结构分部分项工程检验批划分 (19)5.4 建筑装饰装修分部分项工程检验批划分 (20)5.5 屋面分部分项工程检验批划分 (23)5.6 建筑节能分部分项工程检验批划分 (24)1 编制依据及编制说明1.1 编制依据1.1.1 江苏农村商业银行“三大中心”建设项目施工图纸,设计变更。
1.1.2 验收规范江苏农村商业银行“三大中心”单位工程分部分项检验批划分方案主要针对本工程的地基与基础、主体结构、建筑装饰装修、幕墙工程、屋面、建筑节能、电梯分部工程进行编写。
其中建筑给水排水及供暖、通风与空调、建筑电气、智能建筑、精装修部分、电梯、室外工程部分待进场后另行协调编制。
2 工程概况本工程位于金坛市金坛大道北侧,东环二路东侧,总规划用地面积60069㎡,总建筑面积135650㎡,其中地下建筑面积 52780㎡,地上建筑面积82870㎡;支行档案押运中心建筑面积37553㎡,科技中心建筑面积31452㎡,数据灾备中心建筑面积13865㎡。
地下室二层,档案中心主楼17层、科技中心主楼16层。
2.1 土建部分概况2.1.1 混凝土概况钢筋原材:HPB300φ6,φ8,HRB400φ6~φ25,HRB400Eφ10~φ32。
钢筋连接本工程地下室、地上裙房和主楼筋直径≥Φ22钢筋采用机械连接或焊接,其余绑扎搭接;梁底钢筋在支座处可贯通则贯通。
抗震等级为一、二、三级得框架和斜撑构件(含梯段),其纵向受力钢筋采用普通钢筋时,钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1.3,且钢筋在最大拉力下的总伸长率实测值不应小于9%。
2.1.3 砌体工程概况非人防地下室及地上各楼层填充墙采用蒸压轻质加起混凝土砌块,Mb5.0预拌砂浆;人防地下室填充墙采用MU10淤泥质粉煤灰烧结多孔砖,WMM7.5预拌水泥砂浆。
防火墙采用ALC加气混凝土砌块。
屋面女儿墙MU10混凝土普通砖,M7.5砌筑砂浆。
构造柱混凝土的强度等级为C20,构造柱配筋HRB400,4φ10;HPB400φ6@200。
抗震设计时构造柱混凝土的强度等级为C20,构造柱配筋HRB400,4φ12;HPB400φ6@200。
2.1.4 地下室防水工程概况2.1.5 土方工程概况地下室各层顶板浇筑完毕及侧壁防水层施工完成后,应进行回填。
基坑回填土及位于设备基础、地面、散水、踏步等基础之下的回填土,须采用2:8灰土或粘土分层夯实,每层厚度≤300mm,压实系数≥0.94。
”。
2.1.6 屋面工程概况本工程所有砌筑砂浆、地面砂浆、抹灰砂浆、找平层砂浆,防水砂浆等所有砂浆均采用预拌砂浆。
2.2.1 土建节能概况依据本工程施工许可证,将该工程划分为档案中心、金坛支行、押运中心、科技中心、数据灾备中心工程五个单位工程。
4 分部、子分部、分项工程划分,检验批划分4.1 建筑工程分部、子分部、分项工程,检验批划分表水落口 变形缝 伸出屋面管道 屋面出入口 设施基座 屋顶窗5.建筑节能围护系统节能墙体节能 59 119幕墙节能42屋面节能18单位工程子单位工程分部工程室外设施道路 路基、基层、面层、广场与停车场、人行道、人行地道、挡土墙、附属构筑物 边坡 土石方、挡土墙、支护 附属建筑及室外环境附属建筑车棚、围墙、大门、挡土墙室外环境建筑小品、亭台、水景、连廊、花坛、场坪绿化、景观桥5.1 检验批验收程序5.2 地基与基础分部分项工程检验批划分地基与基础分部分项工程检验批划分水平向按后浇带划分,竖向按底板和结构楼层划分。
检验批数详见4.1 建筑工程分部、子分部、分项工程,检验批划分表。
5.2.1 土方子分部5.2.1.1 土方子分部分项工程检验批划分原则土方开挖、土方回填分项工程检验批可按回填料、工艺、分层、分区段划分,由施工单位会同监理单位(建设单位)在施工前确定。
5.2.1.2 土方子分部分项工程检验批划分如下图。
子分部工程分项工程检验批数子分部检验批汇总土方场地平整 113土方开挖 6土方回填 65.2.2.1 基坑支护,边坡,地下水控制子分部分项工程检验批划分原则基坑支护,边坡,地下水控制子分部分项工程检验批可随土方开挖进度按工艺、分层、分区段划分,由施工单位会同监理单位(建设单位)在施工前确定。
5.2.2.2 基坑支护,边坡,地下水控制子分部分项工程检验批划分基坑支护,边坡,地下水控制子分部分项工程检验批可划分为10批,如下表。
子分部工程分项工程检验批数子分部检验批汇总基坑支护灌注桩排桩围护墙 2 13锚杆11地下水控制降水与排水 1 2边坡喷锚支护114 边坡开挖115.2.3.1 地基,基础子分部分项工程检验批划分原则地基,基础子分部分项工程检验批可根据与施工方式相一致且便于控制施工质量的原则,按工作班、楼层、结构缝或施工段划分为若干检验批。
5.2.3.2 地基,基础子分部分项工程检验批划分素土分项工程检验批可按土方子分部分项工程检验批划分图划分;筏形与箱型基础分项工程检验批划分如下图。
子分部工程分项工程检验批名称检验批数子分部检验批汇总地基素土素土 6 6基础筏形与箱型基础模板(现浇结构模板安装)58348 模板(模板拆除)58钢筋(原材料、钢筋加工)58钢筋(钢筋连接、钢筋安装)58混凝土(混凝土施工)585.2.4.1 地下防水子分部分项工程检验批划分原则主体结构防水工程和细部构造防水工程应按结构层、变形缝或后浇带等施工段划分检验批。
5.2.4.2 地下防水子分部分项工程检验批划分主体结构分部分项工程检验批划分水平向按变形缝划分,竖向按结构楼层划分。
检验批数详见4.1 建筑工程分部、子分部、分项工程,检验批划分表。
5.3.1 混凝土结构、砌体结构子分部5.3.1.1 混凝土结构、砌体结构子分部分项工程检验批划分原则混凝土结构子分部分项工程检验批可根据与施工方式相一致且便于控制施工质量的原则,按工作班、楼层、结构缝或施工段划分为若干检验批。
砌体结构工程检验批的划分应同时符合下列规定:1.所用材料类型及同类型材料的强度等级相同;2.不超过250m3砌体;3.主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。
5.3.1.2 混凝土结构、砌体结构子分部分项工程检验批划分5.3.2.1 钢结构子分部分项工程检验批划分原则钢结构焊接工程、紧固件连接工程、钢零部件加工可按相应的钢结构制作或安装工程检验批的划分原则划分为一个或若干个检验批。
钢构件组装工程可按钢结构制作工程检验批的划分原则划分为一个或若干个检验批。
钢结构涂装工程可按钢结构制作或钢结构安装工程检验批的划分原则划分成一个或若干个检验批。
5.3.2.2 钢结构子分部分项工程检验批划分建筑装饰装修分部分项工程检验批划分水平向可按变形缝划分,竖向可按建筑楼层划分。
检验批数详见4.1 建筑工程分部、子分部、分项工程,检验批划分表。
5.4.1 建筑装饰装修分部分项工程检验批划分原则5.4.1.1 建筑地面子分部分项工程检验批划分原则基层(各构造层)和各类面层的分项工程的施工质量验收应按每一层或每层施工段(或变形缝)划分检验批,高层建筑的标准层可按每三层(不足三层按三层计)划分检验批。
5.4.1.2 抹灰子分部工程各分项工程的检验批应按下列规定划分:1 相同材料、工艺和施工条件的室外抹灰工程每500—1000㎡应划分为一个检验批,不足500㎡也应划为一个检验批。
2 相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
5.4.1.3 门窗子分部工程各分项工程的检验批应按下列规定划分:1 同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批。
2 同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批。
5.4.1.4 吊顶子分部工程各分项工程的检验批应按下列规定划分:同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
5.4.1.5 轻质隔墙子分部工程各分项工程的检验批应按下列规定划分:同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
5.4.1.6 饰面板(砖)子分部工程各分项工程的检验批应按下列规定划分:1 相同材料、工艺和施工条件的室内饰面板(砖)工程每50间(大面积房间和走廊按施工面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
2 相同材料、工艺和施工条件的室外饰面板(砖)工程每500—1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
5.4.1.7 幕墙子分部工程各分项工程的检验批应按下列规定划分:1 相同设计、材料、工艺和施工条件的幕墙工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
