海南省建设工程施工阶段监理服务费计费规则
- 格式:doc
- 大小:85.50 KB
- 文档页数:12

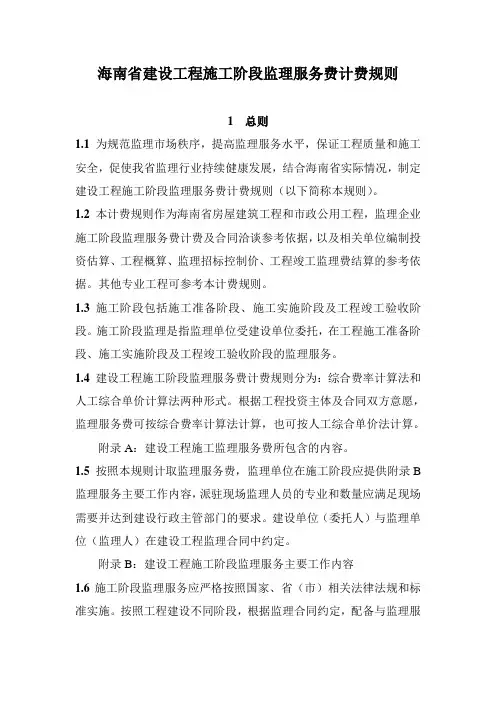

海南省建设工程施工阶段监理服务费计费规则
1 总则
1.1为规范监理市场秩序,提高监理服务水平,保证工程质量和施工安全,促使我省监理行业持续健康发展,结合海南省实际情况,制定建设工程施工阶段监理服务费计费规则(以下简称本规则)。
1.2本计费规则作为海南省房屋建筑工程和市政公用工程,监理企业施工阶段监理服务费计费及合同洽谈参考依据,以及相关单位编制投资估算、工程概算、监理招标控制价、工程竣工监理费结算的参考依据。
其他专业工程可参考本计费规则。
1.3施工阶段包括施工准备阶段、施工实施阶段及工程竣工验收阶段。
施工阶段监理是指监理单位受建设单位委托,在工程施工准备阶段、施工实施阶段及工程竣工验收阶段的监理服务。
1.4建设工程施工阶段监理服务费计费规则分为:综合费率计算法和人工综合单价计算法两种形式。
根据工程投资主体及合同双方意愿,监理服务费可按综合费率计算法计算,也可按人工综合单价法计算。
附录A:建设工程施工监理服务费所包含的内容。
1.5按照本规则计取监理服务费,监理单位在施工阶段应提供附录B 监理服务主要工作内容,派驻现场监理人员的专业和数量应满足现场需要并达到建设行政主管部门的要求。
建设单位(委托人)与监理单位(监理人)在建设工程监理合同中约定。
附录B:建设工程施工阶段监理服务主要工作内容
1.6施工阶段监理服务应严格按照国家、省(市)相关法律法规和标准实施。
按照工程建设不同阶段,根据监理合同约定,配备与监理服
务内容相适应的、具备相应执业资格的人员,保证工作质量,提升服务品质,满足建设单位和政府主管部门工程建设管理的需要。
2 综合费率计算法
2.1 按综合费率计算的建设工程施工阶段监理服务费=计费额×费率×工程难度调整系数×地域调整系数。
2.2“计费额”是指经有关部门审批的建设项目建筑安装工程费、工器具及设备购置费、调试及试运转费之和(用M表示)。
2.3 施工阶段监理服务费综合费率表如下:
施工阶段监理服务费综合费率表
注:1、以上费用不包括可报销费用;
2、计费额处于两个数值区间的,可采用直线内插法计算。
2.4 考虑到海南省地域条件的特殊情况,增设地域调整系数:
海南省地域调整系数表
2.5工程难度调整系数分房屋建筑工程难度调整系数和市政基础设施工程难度调整系数。
2.5.1 房屋建筑工程难度调整系数表如下:
房屋建筑工程难度调整系数表
注:1、不适合本表特征的工程,难度系数按1.00计算;
2、当工程特征适用两个及以上难度系数时,取最大值。
2.5.2 市政基础设施工程难度调整系数见如下:
市政基础设施工程难度调整系数表
注:1、不适合本表特征的工程,难度系数按1.00计算;
2、当工程特征适用两个及以上难度系数时,取最大值。
2.6建设单位将施工阶段监理服务中的某一部分工作(质量、造价、进度控制及安全生产管理)单独发包给监理单位,按照其占施工监理服务工作量的比例计算施工阶段监理服务费。
其中单独委托工程质量控制和安全生产管理服务的,监理服务费不宜低于施工阶段监理服务费的80%。
2.7建设单位将施工阶段某一分部工程(如地下工程)监理服务单独发包给监理单位,按照其相应部分概算造价为计费额,计算监理服务费。
2.8 建设单位应免费为监理单位派驻现场监理人员提供必要的办公用房(临时设施)和食宿条件,如建设单位不能提供,需要监理单位自行解决,建设单位承担实际发生的费用。
3 人工综合单价计算法
3.1按人工综合单价法计算,监理服务费=∑(各类监理人员服务期×相应监理人员综合单价)。
3.2人工综合单价包括现场监理人员费用、企业管理费用、利润和税金。
3.3各类现场监理人员费用及人工综合单价可按下表参考计算:
监理人员费用参考价及人工综合单价计算表
注:1、Ⅴ=Ⅰ+Ⅱ+Ⅲ+Ⅳ。
其中:Ⅱ=Ⅰ×企业管理费率;
Ⅲ=(Ⅰ+Ⅱ)×利润费率;Ⅳ=(Ⅰ+Ⅱ+Ⅲ)×税金费率;
2、专业监理工程师包括各专业工程师、安全管理人员等;监理员包括见证员、资料员等;
3、监理人员费用测算的工作时间以国家法定工作日为准;
4、以上费用不包括可报销费用。
3.4 企业管理费率,甲级及以上资质企业一般为35~45%,其他资质企业一般为25~35%计取;利润费率由各企业自行确定,一般为10~15%;税金费率按国家规定计取,营业税改增值税后目前综合税率为6.72%,以后按照国家税收政策调整。
4附则
4.1 超出监理合同服务期,建设单位需要监理企业继续提供服务的;发生工程延期、停工或工程量增加,其费用计算方法应在建设工程监
理合同中约定,监理合同延期的附加监理费原则上按下式计取:延期每月附加监理费=监理费合同额/监理合同期。
4.2 因工作需要,建设单位要求监理企业邀请相关专家进行专题论证、方案审查或其他工作的,宜按不同级别专家工日费用计费。
工日费用建议按下表计取:
专家工日费计算表
4.3交通、水利、电力等专业工程可结合专业特点参照使用。
4.4 可报销费用是指:根据建设工程监理合同的约定,经建设单位同意,监理单位聘请的咨询专家费、专项测试费、对外委托检验费、组团外出考察费及其他费用。
4.5 根据海南省监理市场变化情况、行业工资变动情况以及每年居民消费价格指数(CPI)变动情况,我会将不定期发布监理服务费综合费率和监理人员人工综合单价调整信息。
附录A:
建设工程施工监理服务费组成表
附录B:
建设工程施工监理服务主要工作内容
1、收到工程设计文件后编制监理规划,并在第一次工地会议7天前报委托人。
根据有关规定和监理工作需要,编制监理实施细则;
2、熟悉工程设计文件,并参加由委托人主持的图纸会审和设计交底会议;
3、参加由委托人主持的第一次工地会议;主持监理例会并根据工程需要主持或参加专题会议;
4、审查施工承包人提交的施工组织设计,重点审查其中的质量安全技术措施、专项施工方案与工程建设强制性标准的符合性;
5、检查施工承包人工程质量、安全生产管理制度及组织机构和人员资格;
6、检查施工承包人专职安全生产管理人员的配备情况;
7、审查施工承包人提交的施工进度计划,核查承包人对施工进度计划的调整;
8、检查施工承包人的试验室;
9、审核施工分包人资质条件;
10、查验施工承包人的施工测量放线成果;
11、审查工程开工条件,对条件具备的签发开工令;
12、审查施工承包人报送的工程材料、构配件、设备质量证明文件的有效性和符合性,并按规定对用于工程的材料采取平行检验或见证取样方式进行抽检;
13、审核施工承包人提交的工程款支付申请,签发或出具工程款支付证书,并报委托人审核、批准;
14、在巡视、旁站和检验过程中,发现工程质量、施工安全存在事故隐患的,要求施工承包人整改并报委托人;
15、经委托人同意,签发工程暂停令和复工令;
16、审查施工承包人提交的采用新材料、新工艺、新技术、新设备的论证材料及相关验收标准;
17、验收隐蔽工程、分部分项工程;
18、审查施工承包人提交的工程变更申请,协调处理施工进度调整、费用索赔、合同争议等事项;
19、审查施工承包人提交的竣工验收申请,编写工程质量评估报告;
20、参加工程竣工验收,签署竣工验收意见;
21、审查施工承包人提交的竣工结算申请并报委托人;
22、编制、整理工程监理归档文件并报委托人。
