桩基础验收一、桩基础验收一般规定1、桩位的放样允许偏差如下:群桩 20mm;单排桩 10mm。
2、桩基工程的桩位验收,除设计有规定外,应按下述要求进行:⑴、当桩顶设计标高与施工现场标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
⑵、当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。
对灌注桩可对护筒位置做中间验收。
说明:桩顶标高低于施工场地标高时,如不做中间验收,在土方开挖后如有桩顶位移发生不易明确责任,究竟是土方开挖不妥,还是本身桩位不准(打入桩施工不慎,会造成挤土,导致桩位位移),加一次中间验收有利于责任区分,引起打桩及土方承包商的重视。
3、打(压)入桩(预制凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表1的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
表1 预制桩(钢桩)桩位的允许偏差(mm)打桩顺序不当,造成挤土而影响已入桩的位移,是包括在表列数值中。
为此必须在施工中考虑合适的顺序及打桩速率。
布桩密集的基础工程应有必要的措施来减少沉桩的挤土影响。
4、灌注桩的桩位偏差必须符合表2的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按各节要求执行。
每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
表2 灌注桩的平面位置和垂直度的允许偏差5、工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数不少于50根时,不应少于2根。
说明:对重要工程(甲级)应采用静载荷试验本检验桩的垂直承载力。
桩基检测技术规定
桩基检测技术规定?如下带来有关桩基检测技术规定旳灰土挤密桩,有关内容供以参照。
1.设计规定:
灰土挤密桩桩径为φ400mm。
灰土挤密桩旳桩身平均长度为9000mm。
桩体灰土配合比按三比七进行施工。
灰土压实系数不不不小于0.96。
规定地基承载力特性值不不不小于180Kpa。
2.检测措施:
根据《建筑基桩检测技术规范》、《湿陷性黄土地区建筑规范》及《建筑地基处理技术规范》中有关条款。
检测措施可采用:采用复合地基载荷试验来检测灰土挤密桩旳复合地基承载力特性值。
3.检查数量:
按《建筑地基处理技术规范》执行。
采用复合地基载荷试验来检测灰土挤密桩旳复合地基承载力特性值。
检查桩总数旳0.5%。
本工程约33083根,检查166根。
设计灰土桩按正三角形布置,桩距为1米,地基承载力特性值不不不小于180Kpa。
采用复合地基载荷试验来检测灰土挤密桩旳复合地基承载力特性值,承压板为圆形,直径1.05米。
采用压重平台施加荷载,单桩静载试验预估计最大加荷总量为312KN,每组压重反力不得不不小于估计最大加荷总量旳1.2倍。
,。
建筑工程检验批容量及最小抽样数量划分方法横轴线划分检查面,每个检验批抽查不应少于3处。
《建筑混凝土结构工程施工质量验收规范》(GB-2011)3.3.7条建筑工程中的检验批容量、检验批容量单位以及最小抽样数量在地基与基础分部的子分部中是非常重要的。
对于地基工程,每单位工程不应少于3点,1000平方米,而3000平方米以上工程则每300平方米至少应有1点。
对于基础砖砌体、混凝土填充墙砌体量、小型空心砌块砌体、石砌体、配筋砌体等,每检验批抽查不应少于5处。
在剪力墙、梁、柱、独立基础、墙和板等结构中,应按一定比例抽查构件数量或自然间抽查,且不应少于一定数量。
对于土方开挖、土方面积、回填度和边坡,在每100到400平方米取1点,长度、宽度和边坡均为每20米取1点,每边不应少于1点。
而对于根承载力检验,数量为总数的0.5%至1%,但不应少于3处。
其他主控项目及一般项目可随意抽查,但复合地基中的水泥土搅拌桩、高压喷射注浆桩、振冲桩、土和灰土挤密桩、水泥粉煤灰碎石桩及夯实水泥土桩至少应抽查20%。
总之,建筑工程中的检验批容量、检验批容量单位以及最小抽样数量是保障施工质量的重要因素,必须严格按照规范名称及编号进行执行。
1.钢筋原材料进场批次应按照批次和抽样检验方案确定。
同一设备加工的同一类型钢筋,每个工作班应抽查不少于3件。
2.钢筋加工类型应分类,例如受力筋、箍筋和弯起筋等。
3.混凝土原材料批次应按照每一强度等级为一批,每批抽样数量不应少于一次。
4.混凝土拌和物进场批次和进场混凝土方量应按照同一配合比检查不少于一次。
5.工程桩应进行承载力检验,对于地基基础设计等级为甲级或地质条件复杂采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%且不应少于3根。
6.桩身质量应进行检验,对于设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%且不应少于10根;对混凝土预制桩及地下水位以上且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%且不得少于10根。
附件一房屋建筑工程地基基础、基坑支护工程检测方法及数量一、工程基桩部分(一)施工前试桩静载试验(二)验收试验二、天然地基、复合地基部分四、基坑工程部分说明:1、本表主要依据《广东省建筑地基基础检测规范》(DBJ/T15-60-2019)、《建筑基桩检测技术规范》(JGJ106-2003)和《建筑基坑支护技术规程》(JGJ120-2012),所列数量和方法是工程施工完成后质量验收检测的要求。
为设计提供承载力参数的试桩静载试验和锚杆基本试验结果,不得作为施工质量验收试验的依据。
2、上述检测应按单位工程计算,当单位工程由若干个子单位工程组成时抽检数量宜按子单位工程计算。
小区工程中,地基基础设计等级为丙级,且各单位工程的工程桩总数少于30根或地基处理面积小于500㎡,经工程质量各方责任主体共同确认,可将地质条件相近、施工工艺相同的若干个单位工程合并起来确定抽检数量,但应对每单位工程进行承载力抽检,承载力检测抽检数量:当采用单桩静载试验时不得少于1根、当采用高应变法时不得少于2根、当采用平板载荷试验时不得少于2点。
对地基处理面积超过20000㎡或工程桩总数超过2000根的大型单位工程,超过部分的抽检数量可适当减少,但不应少于相应规定抽检数量的50%。
3、当配套附属建筑工程的地基基础与主体工程采用同一施工工艺同时进行施工时,可将附属建筑与主体工程合并一起确定抽检数量,且每个附属建筑均应有检测对象或检测位置。
4、当检测结果不满足设计要求,按以下要求进行扩大检测:①当平板载荷试验、单桩静载试验、钻芯法、岩基载荷试验、复合单桩载荷试验、锚杆与土钉验收试验抽检结果不满足设计要求时,应按不满足设计要求的数量加倍扩大抽检。
②对桩身完整性检测的低应变法、高应变法和声波透射法,应按不满足设计要求的数量加倍扩大抽检;当Ⅲ、Ⅳ类桩之和大于抽检桩数的30%时,应按原抽检比例扩大抽检。
③标准贯入试验、圆锥动力触探试验、静力触探试验、十字板剪切试验等方法,应按不满足设计要求的孔数加倍扩大抽检,或适当增加平板载荷试验数量。
现行建筑工程施工质量验收规范强制性条文建筑地基基础工程施工质量验收规范GB50202-4.1.5对灰土地基、砂和砂石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、顶压地基,其竣工之后旳成果(地基强度或承载力)必须到达设计规定旳原则。
检查数量,每单位工程不少于3点,1000m2以上工程至少应有1点,3000m2以上工程每300m2至少应有1点。
每一独立基础下至少应有1点,基槽每20延长米应有1点。
4.1.6对水泥搅拌桩复合地基、高压喷射注浆复合地基、沙桩地基、振冲桩复合地基、土和灰土挤密桩复合地基、水泥粉煤碎石桩复合地基及扎实水泥土桩复合地基,其承载力检查,数量为总数0.5%~1%,但不应少于3处。
有单桩强度检查规定期,数量为总数旳0.5~1%,但不应少于3根。
5.1.3打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)必须符合表5.1.3旳规定。
斜桩倾斜度旳偏差不得不小于倾斜正切值15%(倾斜角系桩旳纵向中心线与铅垂线间旳夹角)表5.1.3预制桩(钢桩)桩位旳容许偏差(mm)5.1.4灌注桩旳桩位偏差必须符合表5.1.4旳规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不一样旳成桩工艺有不一样旳规定,应按本章各节规定执行。
每浇注50m3必须有一组试件不不小于50m3旳桩,每根桩必须有一组试件。
表5.1.4灌注桩旳平面位置和垂直度旳容许偏差7.1.3土方开挖旳次序、措施必须与设计工况相一致拼遵照“开槽支撑,先撑后挖、分层开挖严禁超挖”旳原则。
7.1.7基坑(槽)、管沟土方工程验收必须保证支护构造安全和周围环境安全为前提。
当设计有指标时,按设计规定旳根据,如无设计指标对应时应按表7.1.7旳规定执行。
表7.1.7基坑变形旳监控值(cm)砌体工程施工质量验收规范GB50203-4、砌筑砂浆4.0.1水泥进场使用前,应分批对其强度、安定性进行复验。
检查批应以同一厂家、同一编号为一批。
预制桩检测数量规范引言预制桩是建筑工程中常用的一种基础设施,其质量直接影响着整个建筑结构的稳定性和安全性。
为了保证预制桩的质量,必须进行合理的检测和评估。
本文将介绍预制桩检测的数量规范,并列出具体的检测项目和要求。
一、检测项目预制桩的检测项目主要包括但不限于以下几个方面:1.尺寸测量:包括预制桩的长度、直径(或边长)等尺寸的测量。
2.形状偏差:检测预制桩的形状是否符合设计要求,包括直线度、圆度等。
3.外观质量:包括检查预制桩表面是否有明显的裂缝、破损、施工缺陷等。
4.钢筋:对预制桩中的钢筋进行检测,包括钢筋的位置、数量、直径等。
5.混凝土质量:对预制桩的混凝土进行取样检测,包括强度、密实度等。
6.静载试验:在必要的情况下,对预制桩进行静载试验,评估其承载能力。
二、检测数量规范根据工程的规模和要求,预制桩的检测数量可以根据以下几个方面进行规范:1.按比例抽检:根据预制桩的总数量和工程的尺度,按照一定的比例进行抽检。
通常可以根据统计学原理,确定合理的抽样数量,以保证检测结果的可靠性。
2.按工序检测:根据施工的工序,对预制桩进行检测。
比如在预制桩制作完成后进行初验,在安装完成后进行终验。
3.按类型分类:对不同类型的预制桩进行分组,并对每一组进行不同程度的检测。
通常根据预制桩的规格、用途等特点进行分类。
4.按关键位置重点检测:对预制桩的关键位置,如桩顶、桩基等进行重点检测。
这些位置对于整个结构的承载能力有较大的影响,因此需要进行精确的检测。
三、检测要求1.检测标准:预制桩的检测应符合相关的国家标准或行业规范,如GB/T 50315《建筑桩基技术规范》等。
2.检测设备:进行预制桩检测时,应使用合适的检测设备,如测量尺、钢筋探测仪、混凝土试验机等。
检测设备应符合相关的标准,并经过合格的校准和检定。
3.检测方法:根据不同的检测项目,选择合适的检测方法和工具。
例如,使用测量尺进行尺寸测量、使用磁力法进行钢筋检测等。
关于桩基检测的要求、问题处理、验收条件和程序规定一、桩基检测的一般要求1、试样必须源自受检桩基工程,,并采用见证的形式确定试样。
试样应符合相关检测方法的技术要求2、试验桩的数量级位置由设计按相关规范确定。
3、对桩基的验收检测,试样数量按下列原则确定:①按单位工程计算,为设计提供依据的试样数量不计入验收检测的抽检总数。
(注:即试桩报告不得作为静载正式检测报告)②单位工程相同条件下的桩基作为一个抽检批次③具体的抽检数量遵循各种检测方法的规定4、验收检测的试样位置应在施工完成后随机确定,并应均匀分布。
确定试样位置还应考虑下列因素:①局部地质条件出现异常②设计方认为重要③委托方认为必须选取④施工中有异常注:①静载检测需在桩全部施工完毕后由建设、监理、施工、设计、勘察五方责任主体共同确定,以设计院为主,不得事先指定;②对于抗拔桩和计算有摩擦力的抗压桩,若在挖土之前做承载力检测的,需报设计院出具增加的承载力设计值作为静载检测的依据,以弥补挖土造成的承载力损失5、从桩基施工完毕到开始进行检测的最短间歇时间(1)承载力检测①混凝土灌注桩28天②预制桩:砂土7天、粉土10天、非饱和黏性土15天、饱和黏性土25天、桩端持力层未遇水易软化的风化岩层25天注:若验收检测工期无法满足间歇时间,应在检测报告中注明,对于泥浆护壁灌注桩,宜适当延长时间进行承载力检测,具体由设计院确定(2)完整性检测①当采用低应变或超声波时,受检桩桩身混凝土强度不得低于设计强度的70%或预留立方体试块强度不得低于15MPa②当采用钻芯法时,受检桩的混凝土龄期达到28天或预留立方体强度达到设计强度二、桩基检测的具体要求单位工程针对不同的桩型静载(含抗压、抗拔)需分开检测,其它具体要求如下:1、大直径挖孔灌注桩注:①目前已淘汰HPB235盘圆钢筋,按照新规范设计的均为HPB300及以上,施工时不得采用已淘汰的HPB235盘圆钢筋②由于部分工地低应变和静载同时做,往往做静载检测的桩遗漏了做低应变,切记在做完静载检测后补做低应变检测,保证超声波(或取芯)和低应变检测数量和为桩总数的100%③超声波未做或漏做的,采用钻孔取芯,补足检测比例;检测长度:桩身通长直至持力层表面(测量出沉渣厚度);检测数量:未做或漏做超声波的桩数量,达到30%,且均不得少于10根的要求④试件为标养,2、预制桩注:①本条仅限于外地(南京地区以外)的预制管桩②由于目前限制管桩做抗拔桩,故本条基本不用,若图纸已审图则可行③若为条基下预制桩,④试件为标养,建议多留置1-2组同养试压试块并在基础或承台混凝土浇筑之前试压;3、沉管灌注桩注:①目前已淘汰HPB235盘圆钢筋,按照新规范设计的均为HPB300及以上,施工时不得采用已淘汰的HPB235盘圆钢筋;②由于沉管灌注桩可靠度较低,建议低应变100%全做;③试件为标养,三、桩基相关问题的处理1、行为问题提前开工的:办理监督注册前已施工完成的部分依据《南京市房屋建筑工程质量监督抽检管理规定》(宁建工字[2009]109号)附件二执行2、资料问题1)工程质量控制资料不完整的或未执行工程质量管理的相关法规、规定、标准及文件的:依据《南京市房屋建筑工程质量监督抽检管理规定》(宁建工字[2009]109号)附件一执行2)完整性检测出现III、IV类桩的,出现III、IV类桩需通知我站,并同报其它责任主体,且该工程需进行100%的完整性检测,建设、监理、施工、设计、勘察单位对出现III、IV类桩的,原因进行分析,并出具专项处理方案,施工单位按方案施工、做好隐蔽验收工作,监理按方案,进行监理并做好旁站记录,处理完毕后再次进行完整性检测,检测合格后和其它桩一并进行桩基验收,涉及到III、IV类桩的原材料需有检测报告,并留置相应试块3)桩基偏位图、偏位表未做,或偏位图、表仅标注偏位超标桩号的,①桩基偏位图、偏位表未做的需补充完整,所有桩均需标注偏位,超标的报设计院处理②某一轴线上单个桩不超标,但轴线上桩多数偏向一个方向,偏移值接近允许最大值的,需由设计院出具处理意见4)混凝土试块强度不合格的:①预制管桩填芯混凝土标养试块强度不合格的,设计院复核②灌注桩混凝土标养试块强度不合格的,抽检桩顶表面芯样5)其它3、现场实体问题1)偏位偏位超标,或某一轴线上单个桩不超标,但轴线上桩多数偏向一个方向的,偏移值接近允许最大值(报设计院处理)2)桩头锚固筋长度不足的(搭接补焊,注:正常情况下单面焊不应≤10d,双面焊不应≤5d)3)锚固筋焊接钢筋规格不一致(补焊钢筋需和原桩头锚固筋规格一致)4)桩头严重不平、桩心低、桩周边混凝土高(凿除周边混凝土,保证桩头基本平整)5)桩头松散混凝土或浮浆未凿除干净(凿除干净)6)桩头突出垫层高度不足(见附图一)(重新开挖垫层到符合要求为止)7)为了突出垫层人为在桩头上浇注一层混凝土夹心层的(去除混凝土夹心层,并保证桩头突出垫层高度,不足的按6)处理。
桩基检测表1-1检测数量规定检测项目公路标准港口标准建筑工程标准检测时间确定委托方需提供的资料委托方现场准备工作竖向抗压静载竖向抗拔静载水平静载1、同一单位工程,不少于总桩数的1%,且不少于3根;2、总桩数少于50根时,不应少于2根。
对于预制桩,从成桩到开始试验的时间间隔:1、对于砂类土,不应少于10天;2、对于粘性土,不应少于15天;3、对于淤泥或淤泥质土,不应少于25天;4、对于混凝土灌注桩,混凝土龄期需达到28天。
1、提供安全可靠的施工现场;2、提供用水、电及必要的照明;3、桩头应平整完好,对于混凝土灌注桩,还应用高强混凝土做好桩帽。
高应变检测同一单位工程,不少于总桩数的5%,且不少于5根。
从成桩到开始试验的时间间隔:1、对于砂类土,不应少于7天;2、对于粉土,不应少于10天;3、对于粘性土,不应少于15天;4、对于淤泥或淤泥质土,不应少于25天。
根据检测方提供的方案做好准备。
低应变检测公路工程基桩100%进行完整性检测,且超声波检测不少于50%混凝土预制桩:检测桩数不宜少于总桩数的10%,并不得少于10根;灌注桩宜全部检测低应变或超声法抽检不应少于总桩数的30%,且每承台下不应少于1根1、对于混凝土灌注桩龄期不得少于14天(或强度等级不低于15MPa);2、对于混凝土预制桩不受此限。
清理桩头,对于混凝土灌注桩还应凿出水泥浮浆,平整桩头。
钻芯法检测抽检数量为总桩数的2%,且不少于2根。
群桩基础每墩不少于1根。
抽检数量为总桩数的3%抽检不应少于总桩数的15%,且不应少于10根龄期应大于28天或预留同条件养护试块强度达到设计强度1、提供安全可靠的施工现场;2、提供钻探用水及必要的照明。
声波透射法检测公路工程基桩100%进行完整性检测,且超声波检测不少于50%/低应变或超声法抽检不应少于总桩数的30%,且每承台下不应少于1根混凝土达到设计强度等级的70%,且不小于15MPa1、工程名称、工程地点、建设、勘察、设计、监理、施工单位名称;2、工程地质勘察资料;3、桩设计资料和施工记录;4、桩平面布置图;5、其它资料。

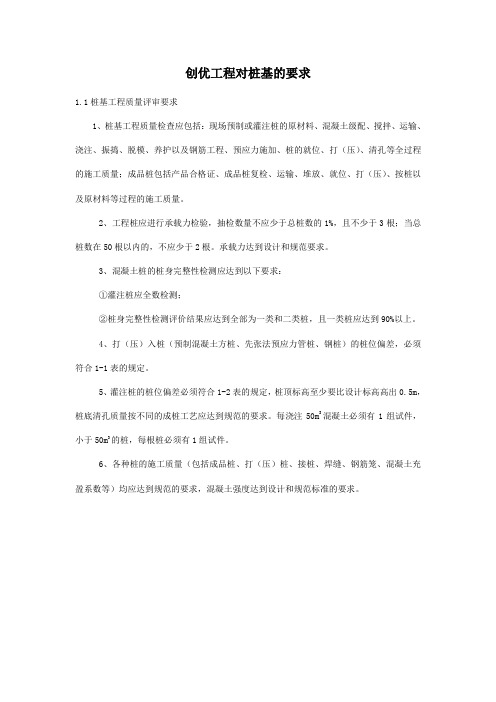

创优工程对桩基的要求1.1桩基工程质量评审要求1、桩基工程质量检查应包括:现场预制或灌注桩的原材料、混凝土级配、搅拌、运输、浇注、振捣、脱模、养护以及钢筋工程、预应力施加、桩的就位、打(压)、清孔等全过程的施工质量;成品桩包括产品合格证、成品桩复检、运输、堆放、就位、打(压)、按桩以及原材料等过程的施工质量。
2、工程桩应进行承载力检验,抽检数量不应少于总桩数的1%,且不少于3根;当总桩数在50根以内的,不应少于2根。
承载力达到设计和规范要求。
3、混凝土桩的桩身完整性检测应达到以下要求:①灌注桩应全数检测;②桩身完整性检测评价结果应达到全部为一类和二类桩,且一类桩应达到90%以上。
4、打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合1-1表的规定。
5、灌注桩的桩位偏差必须符合1-2表的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺应达到规范的要求。
每浇注50m3混凝土必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
6、各种桩的施工质量(包括成品桩、打(压)桩、接桩、焊缝、钢筋笼、混凝土充盈系数等)均应达到规范的要求,混凝土强度达到设计和规范标准的要求。
预制桩(钢桩)桩位允许偏差(mm)检查表1-1表建筑面积 m2层数检查组组长 .检查日期年月日灌注桩平面位置和垂直度允许偏差检查表1-2表建筑面积 m2层数检查组组长 .检查日期年月日1.2优质工程中结构工程施工资料评价要求1、结构工程施工资料按1-3表中10个子项内容和相关规范、标准、规定对资料有要求进行评价。
2、凡施工资料达到准确、及时、完整,且资料的收集、整理、装订完好、有序、查找方便的,可评价为“优”。
3、凡施工资料达到准确、及时、完整,且资料基本做到收集、整理、装订完好,查找比较方便,则评价为“良”。
4、凡施工资料基本做到准确、及时、完整,资料收集、整理、装订欠好,但能反映施工质量的真实情况,则评价为“一般”。
水泥搅拌桩:
1、成桩28天后进行钻芯法采取芯样进行单轴抗压强度和渗透性试验检测。
检验数量为施工总桩数的0.5%,且不少于6根。
2、竖向承载水泥土搅拌桩地基,承载力检验应采用复合地基载荷试验和单桩载荷试验。
载荷试验必须在桩身强度满足试验荷载要求时,并宜在成桩28天后进行。
检验数量为桩总数的1%,且每项单体各不少于3根。
3、成桩3d内,用轻型动力触探检查上部桩身的均匀性,检测数量为施工总桩数的1%,且不少于3根。
灌注桩:
1、单桩承载力,工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数不少于50根时,不应少于2根。
2、桩身质量应进行检验。
对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10根。
3、直径大于800mm的砼嵌岩桩应采用钻孔抽芯法或声波透射法检测,检查桩数不得少于总桩数的10%,且每根柱下承台的抽检桩数不得少于1根。
旋喷桩:
1、高压旋喷桩根据要求采用开挖检查、取芯、标准贯入试验、动力触探载荷试验。
检验数量:检测点的数量为施工孔数的2%,并不少于 5点。
佛山市建筑工程桩基础检测数量()一、成桩质量检测低应变动力检测(即反射波法):1、每根柱下承台灌注桩,抽检桩数不得少于1根。
2、一类建筑桩基、地质条件复杂、成桩质量可靠性较低或有争议旳基桩工程,抽检桩数不应少于总桩数旳30%,且不得少于20根。
3、工程地质条件相近、成桩工艺相似、同一施工单位旳其他基桩工程,抽检桩数不应少于总桩数旳20%,且不得少于10根。
钻芯法:1、对于大直径混凝土灌注桩,钻芯检查数量不应少于总桩数旳10%。
2、对于混凝土灌注桩,当试验设备或场地条件限制而无法进行承载力检测时,检查数量不少于总桩数旳10%,且不得少于10根。
3、水泥土搅拌桩和高压喷射注浆加固体旳施工质量检测,抽检数量不应少于总数旳0.5%,且不得少于3根。
超声波透射法:检测数量不少于总桩数旳10%。
二、承载力检测静载试验:1、单桩竖向抗压静载试验:检测数量不应少于总桩数旳1%,且不得少于3根,工程总桩数在50根以内时不应少于2根。
2、单桩竖向抗拔、水安静载试验:检测数量不应少于总桩数旳1%,且不得少于3根。
3、平板载荷试验:对于天然地基和处理地基,单位工程抽检数量为每500m2不应少于1个点,且不得少于3点。
对于复合地基,应进行单桩竖向抗压载荷试验和复合地基载荷试验,单位工程抽检数为总桩数旳0.5%~1%,且不得少于3点(根)。
高应变动力检测:检测数量不少于总桩数旳8%,且不得少于10根。
锚杆抗拔试验:1、基础锚杆抗拔试验:抽检数量不应少于锚杆总数旳5%,且不得少于6根。
2、支护锚杆验收试验:抽检数量不应少于锚杆总数旳5%,且不得少于6根。
3、土钉抗拔试验:抽检数量为土钉总数旳0.5%~1%,且不得少于10根。
附三水区检测价目表(仅供参照)。
桩基检测规要求:1.1、工程桩应进行单桩承载力和桩身完整性抽样检测。
1.2、基桩检测方法应根据检测目的。
检测方法与检测目的检测方法检测目的:单桩竖向抗压静载试验,确定单桩竖向抗压极限承载力,判定竖向抗压承载力是否满足设计要求,通过桩身力与变形测试、测定桩侧、桩端阻力;验证高应变法的单桩竖向抗压承载力检测结果。
单桩竖向抗拔静载试验,确定单桩竖向抗把极限承载力,判定竖向抗拔承载力是否满足设计要求。
通过桩身力与变形测试,测定桩的抗拔摩阻力。
单桩水平静载试验确定单桩水平临界和极限承载力,推定土抗力参数判定水平承载力是否满足设计要求。
通过桩身力与变形测试,测定桩身弯矩。
钻芯法:检测灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判断或鉴别桩端岩土性状,判定桩身完整性类别。
低应变法检测桩身缺陷与其位置,判定桩身完整性类别。
高应变法:判定单桩竖向抗压承载力是否满足设计要求;检测桩身缺陷与其位置,判定桩身完整性类别,分析桩侧和桩端土阻力。
声波透射法检测灌注桩桩身缺陷与其位置,判定桩身完整性类别。
1.3、桩身完整性检测宜采用两种或多种适宜的检测方法进1.4、基桩检测除应在施工前和施工后进行外,尚应采取符合本规规定的检测方法或专业验收规规定的其他检测方法,进行桩基施工过程中的检测,加强施工过程质量控制。
2、检测工作程序2.2、调查、资料收集阶段宜包括以下容:1、收集被检测工程的岩土工程勘察资料、桩基设计图纸、施工记录;了解施工工艺和施工中出现的异常情况。
2、进一步明确委托方的具体要求。
3、检测项目现场实施的可行性。
2.3、应根据调查结果和确定的检测目的,选择检测方法,制定检测方案。
检测方案宜包含以下容:工程概况,检测方法与其依据的标准,抽样方案,所需的机械或人工配合,试验周期。
2.4、检测前应对仪器设备检查调试。
2.5、检测用计量器具必须在计量检定周期的有效期。
2.6、检测开始时间应符合以下规定:1、当采用低应变法或声波透射法检测时,受检桩混凝土强度至少达到设计强度的70%,且不小于15MPa、。
创优工程对桩基的要求1.1桩基工程质量评审要求1、桩基工程质量检查应包括:现场预制或灌注桩的原材料、混凝土级配、搅拌、运输、浇注、振捣、脱模、养护以及钢筋工程、预应力施加、桩的就位、打(压)、清孔等全过程的施工质量;成品桩包括产品合格证、成品桩复检、运输、堆放、就位、打(压)、按桩以及原材料等过程的施工质量。
2、工程桩应进行承载力检验,抽检数量不应少于总桩数的1%,且不少于3根;当总桩数在50根以内的,不应少于2根。
承载力达到设计和规范要求。
3、混凝土桩的桩身完整性检测应达到以下要求:①灌注桩应全数检测;②桩身完整性检测评价结果应达到全部为一类和二类桩,且一类桩应达到90%以上。
4、打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合1-1表的规定。
5、灌注桩的桩位偏差必须符合1-2表的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺应达到规范的要求。
每浇注50m3混凝土必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
6、各种桩的施工质量(包括成品桩、打(压)桩、接桩、焊缝、钢筋笼、混凝土充盈系数等)均应达到规范的要求,混凝土强度达到设计和规范标准的要求。
预制桩(钢桩)桩位允许偏差(mm)检查表1-1表建筑面积 m2层数检查组组长 .检查日期年月日灌注桩平面位置和垂直度允许偏差检查表1-2表建筑面积 m2层数检查组组长 .检查日期年月日1.2优质工程中结构工程施工资料评价要求1、结构工程施工资料按1-3表中10个子项内容和相关规范、标准、规定对资料有要求进行评价。
2、凡施工资料达到准确、及时、完整,且资料的收集、整理、装订完好、有序、查找方便的,可评价为“优”。
3、凡施工资料达到准确、及时、完整,且资料基本做到收集、整理、装订完好,查找比较方便,则评价为“良”。
4、凡施工资料基本做到准确、及时、完整,资料收集、整理、装订欠好,但能反映施工质量的真实情况,则评价为“一般”。
桩基检查数量
1、为设计提供依据的试验桩检测数量应满足设计要求,且在同一条件下不应少于3根;当预计工程桩总数小于50根时,检测数量不应少于2根。
2、为设计提供依据的试样数量不计入验收检测的抽检总数。
3、地基基础设计等级为甲级和乙级的桩基,应采用单桩竖向抗压静载试验进行承载力验收检测,检测数量不应少于同一条件下桩基分项工程总桩数的1%,且不应少于3根,当总桩数小于50根时,检测数量不应少于2根。
4、对抗拔桩和对水平承载力有要求的桩基工程,应进行单桩竖向抗拔静载试验和水平静载试验,抽检数量不应少于总桩数的1%,且不得少于3根。
5、地基基础设计等级为甲级的桩基,低应变检测数量为100%。
6、地基基础设计等级为乙级和丙级的桩基,评价混凝土灌注桩桩身完整性采用低应变时,抽检数量不应少于同条件下总桩数的50%,且不得少于20根,每个承台抽检桩数不得少于1根;对柱下四桩或四桩以上承台的工程,抽检数量还不应少于相应桩数的50%。
评价预制桩桩身完整性采用低应变时,抽检数量不应少于同条件下总桩数的30%,且不得少于20根,每个承台抽检桩数不得少于1根;对柱下四桩或四桩以上承台的工程,抽检数量还不应少于相应桩数的30%。
7、对于直径不小于800mm的混凝土灌注桩,评价桩身完整性应增加
钻芯法或声波透射法,抽检数量不应少于总桩数的10%,且不得少于10根。
8、对已进行为设计提供依据静载荷试验、且具有高应变检测与静载荷试验比对资料的桩基工程,可采用高应变法,抽检数量不应少于同条件下总桩数的5%,且不得少于10根。
