变电站工程质量通病防治工作评估报告
- 格式:doc
- 大小:28.00 KB
- 文档页数:2
安徽蚌埠汉兴(谷阳)110千伏变电站工程质量评估报告安徽电力工程监理有限公司安徽蚌埠汉兴(谷阳)110千伏输变电工程监理项目部(章)2016年6月批准:年月日审核:年月日编制:年月日目录一工程概况................................................. 错误!未指定书签。
二工程各参建单位........................................... 错误!未指定书签。
三工程质量验收情况......................................... 错误!未指定书签。
四工程质量事故及其处理情况................................. 错误!未指定书签。
五竣工资料审查情况......................................... 错误!未指定书签。
六工程质量评估结论......................................... 错误!未指定书签。
一工程概况:本工程拟建站址位于蚌埠市固镇县城南规划新区,怀信路以南,黄园路以西。
站址处地质和气象条件均满足建站要求,交通便利,进出线方便。
站址自然地面高程在 ~(56黄海高程,下同),站址处五十年一遇洪水位为,历史最高内涝水位为。
结合进站道路引接点标高,站区场地设计标高取。
本期2台50MVA主变,无功补偿装设4组总容量为并联电容器,110kV出线2回(蒋南2回),10kV出线24回。
110kV本、终期均2回出线,均为扩大内桥接线。
本期安装2×(+)Mvar并联补偿电容器分别接入10kV三段母线。
安装2台1000kVA消弧线圈(均配置1200kVA的接地兼站变)分别接入10kVⅠ、Ⅱ段母线。
:110kV本、终期均2回出线,均为扩大内桥接线。
10kV终期均为36回出线,采用单母线四分段接线,本期24回出线,采用单母线三分段接线。
质量通病防治工作总结质量通病防治工作总结1工程项目名称:220kV变电站新建工程总包单位:有限责任公司建设单位管理公司单位工程主控综合楼分部工程屋面监理单位监理有限责任公司开工日期20xx年5月21日工程地点村竣工日期20xx 年09月19日序号防治项目主要措施及防治结果:1、屋面防水工程施工队伍具有相应资质。
施工前编制具体的施工方案,经监理审查确认后组织施工。
2、出屋面管道、空调室外机底座、屋迎风机口等在防水层施工前按设计要求预留、预埋精确,未在防水层上打孔、开洞。
3、埋入屋面现浇板的穿线管及接线盒等物件固定在模板上,以保证现浇板内预埋物保持在现浇板的下部,使板内线盒、线管上有足够高度的混凝土层,并在接线盒上面配置钢筋网片,确保盒、管上面的混凝土不开裂。
4、穿透屋面现浇板的预埋管设有止水环。
屋面现浇板下吊灯、吊顶等器具的安装固定实行预埋,未事后剔凿或采纳膨胀螺栓。
5、屋面隔气层、防水层施工前,基层洁净、枯燥,并做好隐藏验收记录。
保温层、防水层未在雨、雪天及〔五级及以上〕大风天气施工。
6、在屋面各道防水层或隔气层施工时严格掌握基层的含水率。
7、屋面防水层施工与伸出屋面结构的处理满意下1屋面质量通病防治施工措施列要求:〔1〕屋面水落口、空调室外机底座、出屋面管道、屋迎风机口等,在与刚性防水层交接处留20×20mm凹槽,嵌填密封材料,并做附加防水卷材增添层处理;〔2〕出屋面管道、空调室外机底座、屋迎风机口柔性防水卷材做泛水,其高度不小于250mm〔管道泛水不小于300mm〕,上口用管箍或压条,将卷材上口压紧,并用密封材料封严;〔3〕出屋面管道根部直径500mm范围内,找平层应抹成高度不小于30mm的圆锥台。
伸出屋面井〔烟〕道及上屋面楼梯间周边应当同屋面结构一起整浇一道钢筋砼防渗圈,高度不小于200mm。
8、卷材防水层泛水收头施工:女儿墙为砖墙,泛水高度不小于250mm,防水层收头在砖墙凹槽内用防腐木条加盖金属固定,钉距不得大于450mm,并用密封材料封严。
JZLB15变电站工程质量评估报告变电站工程质量评估报告(监理公司名称)(加盖监理公司公章)年月批准:(公司技术负责人)年月日审核:(公司职能部门)年月日编写:(总监理工程师)年月日目次1 工程概况 ······················································································································2 质量评估范围 ················································································································3 质量评估依据 ················································································································4 施工过程质量控制综述 ····································································································5 工程质量监理控制概述 ····································································································6 检验批、分项、分部工程和单位工程质量核查情况································································7 工程质量评估结论 ··········································································································(注页码自行填写)1 工程概况(主要是自行编写)1.1 工程名称×××工程1.2 工程概况工程建设地点及规模、功能、结构特点等(自行编写)1.3 参建单位及情况(自行编写)建设单位:×××单位,主要说明建设单位人员配置情况。
元阳县华西黄金有限公司35KV输变电工程质量评估报告河南卓越工程管理有限公司云南分公司公司元阳县华西黄金有限公司35KV输变电工程项目监理部年月日批准:审核:编写:目录一、工程概况 (4)二、质量评估范围 (5)三、质量评估依据 (5)四、施工过程质量控制综述 (7)五、工程质量监理控制概述 (7)六、检验批、分项、分部工程和单位工程质量核查情况.. 8七、工程质量评估结论 (9)一、工程概况1、工程简介**220kV变电站站址位于……,所址场地地形地形平坦,交通方便。
围墙内占地面积为8000㎡,生产综合楼为地上三层、地下半层建筑物,混凝土框架结构,布置于变电站南侧;220kVGIS室为一层框架结构,布置于变电站北侧;主变压器露天布置于生产综合楼与220kVGIS室之间靠近综合楼侧;无功补偿电容器露天布置于变电站西侧。
2、工程规模2。
1远景规划主变压器: 3X180MVA;220kV配电装置: 双母线接线;出线4回; 110kV 配电装置:双母线接线,出线12回; 35kV配电装置: 单母线分段接线,出线12回; 35kV电容器: 9X10Mvar ;2.2本期规模主变压器: 2X180MVA;220kV配电装置: 双母线接线;出线2回; 110kV配电装置:双母线接线,出线8回; 35kV配电装置:单母线分段接线,出线8回; 35kV电容器: 6X10Mvar3、参建单位3。
1 建设单位:3。
2设计单位:3.3 监理单位:3.4施工单位:4、工程质量目标工程质量总评为优,并满足土建部分:分项、分部工程合格率98%;单位工程优良率96%;土建观感得分率≥90%。
安装部分:分项、分部工程合格率100%;单位工程优良率100%;工程实现零缺陷移交,确保达标投产,争创国家电网公司优质工程。
35kV变电站工程于2012年4月1日站内主体工程正式开工,计划于2012年8月30日前竣工投产。
二、质量评估范围站内所有的土建和安装调试工程。
**220kV变电站工程质量评估报告****公司年日批准:年日审核:年日编写:年日目录一、工程概况 (1)二、质量评估范围 (2)三、质量评估依据 (2)四、施工过程质量控制综述 (4)五、工程质量监理控制概述 (4)六、检验批、分项、分部工程和单位工程质量核查情况 (5)七、工程质量评估结论 (6)一、工程概况1、工程简介**220kV变电站站址位于……,所址场地地形地形平坦,交通方便。
围墙内占地面积为8000㎡,生产综合楼为地上三层、地下半层建筑物,混凝土框架结构,布置于变电站南侧;220kVGIS室为一层框架结构,布置于变电站北侧;主变压器露天布置于生产综合楼与220kVGIS室之间靠近综合楼侧;无功补偿电容器露天布置于变电站西侧。
2、工程规模2.1远景规划主变压器: 3X180MVA;220kV配电装置: 双母线接线;出线4回; 110kV配电装置: 双母线接线,出线12回; 35kV配电装置: 单母线分段接线,出线12回; 35kV电容器: 9X10Mvar ;2.2本期规模主变压器: 2X180MVA;220kV配电装置: 双母线接线;出线2回; 110kV配电装置: 双母线接线,出线8回; 35kV配电装置: 单母线分段接线,出线8回; 35kV电容器: 6X10Mvar3、工程参建有关单位a) 项目法人单位:b) 建设管理单位:c) 设计单位:d) 监理单位:e) 施工单位:4、工程质量目标工程质量总评为优,并满足土建部分:分项、分部工程合格率100%;单位工程优良率100%;土建观感得分率≥90%。
安装部分:分项、分部工程合格率100%;单位工程优良率100%;工程实现零缺陷移交,确保达标投产,争创国家电网公司优质工程。
**220kV变电站工程于****年** **日站内主体工程正式开工,计划于****年** **日前竣工投产。
二、质量评估范围站内所有的土建和安装调试工程。
三、质量评估依据1.《工程测量规范及条文说明》(GB50026-93);2.《混凝土结构工程施工质量验收规程》(GB50204-2002);3.《砌筑砂浆配合比设计规程》(JGJ98-2000);4.《砌体工程施工质量验收规范》(GB50203—2002);5.《普通混凝土配合比设计规程》(JGJ55-2000);6.《混凝土质量控制标准》(GB50164-92);7.《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW183-2008)8.《电气装置安装工程质量检验及评定规程》(DL/T5161.1~5161.17—2002)9.《建筑装饰装修工程施工质量验收规程》(GB50210—2001);10.《电气装置安装工程高压电器施工及验收规范》(GBJ147—2010)11.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJ148—2010)12.《电气装置安装工程母线装置施工及验收规范》(GBJ149—2010)13.《电气装置安装工程蓄电池施工及验收规范》(GB50172—92)14.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB50171—92)15.《电气装置安装工程电气设备交接试验标准》GB50150-200616.《电气装置安装工程电缆线路施工及验收规范》GB50168-200617.《电气装置安装工程接地装置施工及验收规范》GB50169-200618.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》(GBJ50257—96)19. 《国家电网公司输变电工程典型施工方法管理规定》国家电网基建(2010〕165 号20. 《国家电网公司电力建设工程施工质量监理管理办法》国家电网基建(2010)166号21. 《国家电网公司输变电工程安全质量管理流动红旗竞赛实施办法》国家电网基建〔2010〕 167 号22.《国家电网公司输变电工程质量通病防治工作要求及技术措施》国家电网基建(2010)19号23.《关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求》(基建质量〔2010〕322号)24. 关于应用《国家电网公司输变电工程工艺标准库》的通知【基建质量〔2010〕100号】25. GB 50209-2010 建筑地面工程施工质量验收规范26.《建筑工程施工质量评价标准》GBT50375-200627.《国家电网公司输变电工程施工工艺示范手册》(变电站工程分册土建部分、变电站工程分册电气部分、送电工程分册)28.《国家电网公司工程建设质量管理规定》(国家电网基建[2006]699号)29.《国家重大建设项目文件归档要求与档案整理规范》(DA/T28-2002)30.《工程建设标准强制性条文(电力工程部分)》2006年版(建标〔2006〕102)号31.《工程建设标准强制性条文(房屋建筑部分)》 2002年版(建标〔2002〕219号)32.《国家电网公司输变电工程达标投产考核办法》(2005版)33.《国家电网公司输变电工程建设强制性条文实施管理规程》Q/GDW248-200834.经批准的工程设计文件设计图纸等技术资料35.建设工程相关的合同文件及工程过程文件四、施工过程质量控制综述施工单位资质、项目经理资格与承包的工程项目相符。
河口500kV变电站工程质量评估报告(XXX单位工程)目录1 工程概况 (1)2 工程各参建单位 (1)3 工程质量验收情况 (1)4 工程质量事故及其处理情况 (3)5 竣工资料审查情况 (3)6 工程质量评估结论 (3)1 工程概况站址总用地面积77.7030亩(5.1802hm2),站区围墙内用地面积73.0770亩(4.8718hm2)。
本工程内有继电器小室3座,主控通信楼一座,为框架结构,抗震设防烈度为7度。
总建筑面积是1495.3m2。
建筑合理使用年限为50年,火灾危险性类别为戊类,耐火等级为二级,屋面防火等级为Ⅰ级。
河口输变电工程为新建500kV工程,远期规模:1000MVA主变压器6组,扬州侧和泰州侧各3组;500kV出线8回;220kV出线24回,扬州侧和泰州侧各12回;每组主变35kV侧安装4组低压无功补偿设备。
本期规模:1000MVA主变压器2组;500kV出线4回,分别至上河2回、扬州西1回、江都1回;220kV扬州侧出线7回,分别至平安2回、品祚2回、秦邮2回、勤王1回,220kV泰州侧出线6回,分别至东鲍2回、昭阳2回、楚水1回、凤城1回;每组主变35kV侧装设2组60Mvar 并联电容器、2组60Mvar并联电抗器。
2 工程各参建单位业主单位:建管单位:设计单位:监理单位:省电力建设监理有限公司施工单位:省送变电公司调试单位:省送变电公司运行单位:检修分公司质监单位:省电力质量监督中心站3 工程质量验收情况3.1工程质量监理控制概述(1)做好事前策划工作。
单位工程开工前,针对本工程的特点,组织学习监理实施细则和旁站监理方案以及国网公司强制性条文、质量通病防治措施、输变电工程标准工艺、数码照片管理等文件,明确质量目标、质量验收要求,确定“W”点、“H”点和“S”点:本单位工程中8个W点,4个H点,2个S点。
(2)事中加强过程检查验收、记录。
施工过程中,专业监理工程师对承包单位报送的拟进场工程材料、构配件和设备的工程材料/构配件/报审表及其质量证明文件进行审核,并对进场的实物按照委托监理合同约定的比例采用平行检验或见证取样的方式进行抽检。
3工程质量通病重点防治评估报告工程质量通病是指在建设过程中,几乎所有工程中普遍存在的一类质量问题。
这些通病的存在往往会大大降低建筑物的使用寿命,增加了后续维修和管理的成本,甚至危及人们的生命安全。
因此,及时发现和解决这些问题,对于保证工程质量具有重要的意义。
在建筑工程中存在着许多质量通病,其中最主要的有施工用料质量不合格、安全隐患、施工管理不规范三个方面。
首先,施工用料质量不合格是导致工程质量问题的主要原因之一、在建筑工程中,各类建筑材料的质量好坏直接影响着整个建筑物的安全性和使用寿命。
因此,如果施工用料存在质量问题,将会导致工程质量下降。
比如,砖瓦材料质量不达标会导致墙体易开裂、破损;混凝土强度不达标会导致建筑物易发生倒塌等问题。
其次,安全隐患也是工程质量通病的一个重要方面。
在建筑工程中,存在着许多潜在的安全隐患,比如施工现场容易发生高空坠落事故、电气设施不合格会导致火灾等。
这些安全隐患存在于各个环节,从设计、施工到维护管理都有可能出现问题。
因此,及时发现和解决这些安全隐患,对于确保建筑物的安全性具有重要意义。
最后,施工管理不规范也是导致工程质量问题的一个重要原因。
在建筑工程中,严格的施工管理是保证工程质量的基础。
而施工管理不规范将直接导致工程质量问题的发生。
例如,施工过程中的现场管理不到位,容易导致质量问题的漏检和漏报;施工队伍的素质不高,不了解相关施工规范和技术要求导致工程质量不达标等。
针对上述三个重点,为了解决工程质量通病,我们应该采取以下几个方面的措施。
首先,严格把控施工用料的质量,要求供货商提供合格的材料,并加强对施工用料的抽查和监督。
其次,加强安全管理,从设计开始就要考虑和规划好施工过程中的安全措施,完善安全管理制度,确保施工现场没有存在安全隐患。
最后,加强施工管理,严格要求施工队伍的素质和技术水平,加强对施工过程的监督和管理,及时发现和解决施工中出现的问题。
综上所述,工程质量通病严重影响着建筑物的使用寿命和安全性。
工程监理质量评估报告:某变电站工程质量评估报告1工程概况12质量评估范围53质量评估依据54施工过程质量控制综述65工程质量监理控制概述76检验批、分项、分部工程和单位工程质量核查情况97工程质量评估结论10xxx110kV变电站工程质量评估报告一、工程概况:1、工程规模:xx110kVxx变电站位于xxxx,工程建设规模:1、主变规模xx3×40MVA,本期1×40MVA。
2、出线规模及接入系统方案110kV:xx3回,分别为220kVxx变、xx变、xx变各1回,预留1回;本期3回,分别为220kVxx变、xx变、xx变各1回。
35kV:远景6回,分别为xx线、xx线、xx线、xx线、xx线、xx线各1回;本期建设3回,分别为xx线、xx线、xx线各1回。
10kV:远景24回;本期8回。
3、无功补偿10kV电容器容量:远景6×4.0Mvar,本期2×4.0Mvar。
4、接地装置35kV采用消弧线圈接地,远景按1套设置,本期预留位置。
10kV采用消弧线圈接地,远景按3套设置,本期预留位置。
xx110kVxx变电站工程为新建变电站;工程地点在xxx;工程按最终规模一次征地,围墙内占地xxxx平方米,站址总占地面积xxxx平方米。
变电站站区总平面布置呈三列式布置,按电压等级分成四块配电装置区域,110千伏配电装置布置在站区的xx侧,主变布置在站区的x 部,10千伏户内配电装置及综合楼位于站区的x侧,35千伏户内配电装置楼位于xxxx。
2、工程形象进度:本工程上部土建于xxxx年x月xx日正式开工,电气安装(调试)工程于xxxx年xx月x日开工,xxxx年x月xx日竣工,xxxx年xx月xx日启动试运行。
3、监理工作目标3.1工期目标:(1)确保工程按合同约定日期开工。
(2)确保工程里程碑各节点计划的实现。
(3)确保工程按合同约定日期竣工。
(4)工程协调及时率100%,责任落实率100%,问题关闭率100%。
竭诚为您提供优质文档/双击可除变电工程质量通病防治工作总结篇一:电力工程质量通病防治工作总结临江330kV变电站电气安装工程质量通病防治措施总结临江330kV变电站电气安装工程项目部20XX年10月工程质量通病防治工作总结工程项目名称:临江330kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
工程质量通病防治工作总结工程项目名称:临江330kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
工程质量通病防治工作总结工程项目名称:临江330kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
工程质量通病防治工作总结工程项目名称:临江330kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
篇二:35KV变电站土建工程质量通病防治工作总结变电(换流)站土建工程质量通病防治工作总结35kV 变电所新建工程变电(换流)站土建工程质量通病防治工作总结工程项目名称:变电所新建工程(土建)篇三:输电线路工程质量通病防治工作总结工程质量通病防治工作总结篇四:工程质量通病防治工作总结工程质量通病防治工作总结工程名称:220kV南京路变电站整体改造工程编号:sZLb25-001本表一式三份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存一份。
工程名称:220kV南京路变电站整体改造工程编号:sZLb25-005本表一式三份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存一份。
sZLb25工程质量通病防治工作总结工程质量通病防治工作总结工程名称:220kV南京路变电站整体改造工程编号:sZLb25-002sZLb25工程质量通病防治工作总结工程质量通病防治工作总结工程名称:220kV南京路变电站整体改造工程编号:sZLb25-003本表一式三份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存一份。

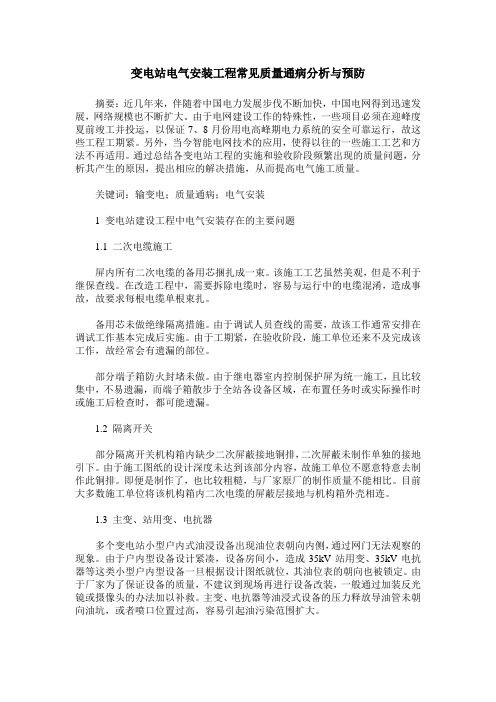

变电站电气安装工程常见质量通病分析与预防摘要:近几年来,伴随着中国电力发展步伐不断加快,中国电网得到迅速发展,网络规模也不断扩大。
由于电网建设工作的特殊性,一些项目必须在迎峰度夏前竣工并投运,以保证7、8月份用电高峰期电力系统的安全可靠运行,故这些工程工期紧。
另外,当今智能电网技术的应用,使得以往的一些施工工艺和方法不再适用。
通过总结各变电站工程的实施和验收阶段频繁出现的质量问题,分析其产生的原因,提出相应的解决措施,从而提高电气施工质量。
关键词:输变电;质量通病;电气安装1 变电站建设工程中电气安装存在的主要问题1.1 二次电缆施工屏内所有二次电缆的备用芯捆扎成一束。
该施工工艺虽然美观,但是不利于继保查线。
在改造工程中,需要拆除电缆时,容易与运行中的电缆混淆,造成事故,故要求每根电缆单根束扎。
备用芯未做绝缘隔离措施。
由于调试人员查线的需要,故该工作通常安排在调试工作基本完成后实施。
由于工期紧,在验收阶段,施工单位还来不及完成该工作,故经常会有遗漏的部位。
部分端子箱防火封堵未做。
由于继电器室内控制保护屏为统一施工,且比较集中,不易遗漏,而端子箱散步于全站各设备区域,在布置任务时或实际操作时或施工后检查时,都可能遗漏。
1.2 隔离开关部分隔离开关机构箱内缺少二次屏蔽接地铜排,二次屏蔽未制作单独的接地引下。
由于施工图纸的设计深度未达到该部分内容,故施工单位不愿意特意去制作此铜排。
即便是制作了,也比较粗糙,与厂家原厂的制作质量不能相比。
目前大多数施工单位将该机构箱内二次电缆的屏蔽层接地与机构箱外壳相连。
1.3 主变、站用变、电抗器多个变电站小型户内式油浸设备出现油位表朝向内侧,通过网门无法观察的现象。
由于户内型设备设计紧凑,设备房间小,造成35kV站用变、35kV电抗器等这类小型户内型设备一旦根据设计图纸就位,其油位表的朝向也被锁定。
由于厂家为了保证设备的质量,不建议到现场再进行设备改装,一般通过加装反光镜或摄像头的办法加以补救。
•输变电工程质量通病概述•输变电线路工程常见质量通病•质量通病防治措施•输变电线路工程质量通病防治实践案例•未来展望与持续改进措施目录01定义影响质量通病定义和影响质量通病产生的原因030201重要性必要性质量通病防治的重要性和必要性01线路基础施工质量通病混凝土浇筑质量差钢筋加工和安装不规范基础开挖不符合设计要求03塔杆接地电阻不合格线路塔杆施工质量通病01塔杆组立垂直度超标02塔杆连接螺栓紧固力不足导线压接质量差金具安装不规范导线弛度不符合设计要求导线架设质量通病01提高施工人员技能和素质1强化施工过程中的质量监管23明确监管目标、内容和方法,确保监管工作有序进行。
制定详细的质量监管计划定期对施工现场进行检查,及时发现问题并督促整改。
加强现场检查严格执行质量验收标准,对不符合要求的工程坚决不予通过。
强化质量验收采用先进的施工技术和设备01混凝土浇筑缺陷混凝土浇筑时可能出现蜂窝、麻面、露筋等缺陷。
应严格控制混凝土原材料质量,优化配合比,提高浇筑工艺,加强养护措施。
基础开挖问题在基础开挖过程中,可能出现超挖、欠挖现象。
为防止此类问题,施工前应进行详细的地质勘察,合理制定开挖方案,并加强施工过程中的监控。
基坑排水不畅基坑内积水可能影响基础质量。
需设计合理的排水系统,及时排除基坑内积水,确保基础施工质量。
案例一:基础施工质量通病防治案例二:塔杆施工质量通病防治塔杆倾斜塔杆构件在运输、安装过程中可能发生变形。
需加强构件的运输保护,严格按照安装顺序进行施工,防止构件受力不均。
构件变形接地不良案例三:导线架设质量通病防治导线磨损01弧垂过大或过小02金具松动0301深化质量通病防治意识,形成全员参与的氛围持续优化施工技术和管理手段,提升防治效果技术研发不断投入研发,优化施工技术,以适应各种复杂地理环境。
管理手段创新引入现代化管理理念和工具,提高项目管理的效率和效果。
经验积累与分享鼓励项目团队之间交流经验,形成内部知识库,便于持续学习和进步。
工程质量通病防治工作评估报告工程名称:骆驼城330kV变电站主变扩建工程JL-001建设单位甘肃省电力公司经研院建管中心工程规模扩建#1 主变,容量240MVA,330kV 系统完善第二串为完整串;110kV 扩建主变间隔、110kV 甲母线分段、母联间隔监理单位甘肃光明电力工程咨询监理有限责任公司开工日期2016年9月28日施工单位甘肃送变电工程公司竣工日期2017年6月30日设计单位采取的通病防治措施土建工程:一、构支架质量通病防治二、主变、高抗、电容器、断路器等主要设备基础、保护帽质量通病防治三、电缆沟及盖板质量通病防治电气工程:一、电气一次设备安装质量通病防治二、母线施工质量通病防治三、屏、柜安装质量通病防治四、电缆(光缆)敷设、接线(熔接)与防火封堵质量通病防治五、接地装置安装质量通病防治施工单位采取的通病防治措施施工单位编制《骆驼城330kV变电站主变扩建工程质量通病防治措施》,工作开始前进行技术交底等主要防治监督措施监理项目部注重做好以下工作:编制监理项目部《骆驼城330kV变电站主变扩建工程质量通病防治监理控制措施》,学习业主项目部下发的质量通病防治任务书中每一条的的详细内容,加强对质量通病的检查,质量通病防治检查记录表中反应本工程质量通病防治情况及监理对施工项目部质量通病防止的提醒,认真做好隐蔽工程和工序质量的验收签证,上道工序不合格时,不允许进入下一道工序施工;对变电站工程土建施工的重要工序和关键部位进行旁站监理,加强工程质量的平行检验,发现问题及时处理。
平行检验内容及结果详见平行检验记录表及统计表防治项目良好完成情况防治成果评价良好备注监理项目部(章):总监理工程师:日期:年月日。
JZLB16 工程质量通病防治工作评估报告工程质量通病防治工作评估报告工程项目名称:于都上欧110kV变电站新建工程建设单位于都县供电有限责任公司工程规模40MVA变压器1台;电压等级为:110/10kV.监理单位江西科能工程建设咨询监理有限公司开工日期2012年5月20日施工单位江西水电工程局竣工日期2013年12月30日设计单位采取的通病防治措施一、土建工程质量通病防治的设计措施(一)钢筋混凝土现浇楼板质量通病防治设计措施1.房屋工程的建筑平面宜规则,避免平面形状突变。
当平面有凹口时,凹口周边楼板的配筋应适当加强。
当楼板平面形状不规则时,宜设置梁使之形成较规则的平面。
2.屋面及建筑物两端单元中的现浇板应设置双层双向钢筋,钢筋间距不应大于100mm,直径不宜小于8mm。
外墙转角处应设置放射形钢筋,钢筋的数量不应少于7φ10,长度应大于板跨的1/3,且不得小于1.5m。
3.在现浇板角急剧变化处、开洞削弱处等易引起收缩应力集中处,钢筋间距不应大于100mm,直径不应小于6mm,并应在板的上部纵横两个方向布置温度钢筋。
板的上、下表面沿纵横两个方向的风配筋率均不应小于截面积的0.15%。
4.外墙转角处构造柱的截面尺寸不宜小于200mm×200mm。
与楼板同时浇筑的外墙圈梁,其截面高度应不大于300mm。
5.现浇板强度等级不宜小于C20,也不宜大于C30。
6.建筑物长度大于40m 时,宜在楼板中部设置后浇带。
后浇带两边应设置加强钢筋。
(二)墙体质量通病防治设计措施1.按《建筑地基基础设计规范》(GB50007-2002)的有关规定进行地基变形计算。
2.建筑物顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少4φ10,箍筋φ6@200;其他层在窗台标高处应设置通长现浇钢筋混凝土板带。
窗口底部混凝土板带应做成里高外低;房屋两端顶层砌体沿高度方向应设置间隔不大于 1.3m 的现浇钢筋混凝土板带。
临江330kV变电站电气安装工程质量通病防治措施总结临江330kV变电站电气安装工程项目部2010年10月SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:临江330kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:十堰丰溪110kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:十堰丰溪110kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:十堰丰溪110kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:十堰丰溪110kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:十堰丰溪110kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
SZLB25工程质量通病防治工作总结工程质量通病防治工作总结工程项目名称:十堰丰溪110kV变电站总包单位:甘肃送变电工程公司注本表一式份,由施工项目部填报,监理项目部份,施工项目部存份。
