第一章 土方工程
- 格式:ppt
- 大小:2.30 MB
- 文档页数:77

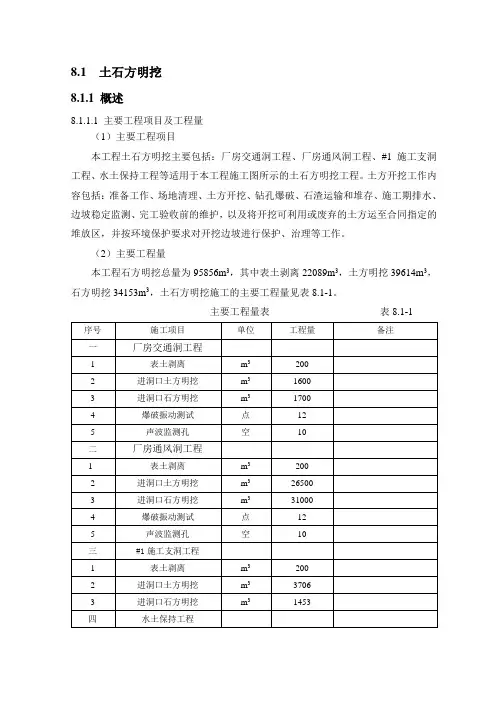

8.1 土石方明挖
8.1.1 概述
8.1.1.1 主要工程项目及工程量
(1)主要工程项目
本工程土石方明挖主要包括:厂房交通洞工程、厂房通风洞工程、#1施工支洞工程、水土保持工程等适用于本工程施工图所示的土石方明挖工程。土方开挖工作内容包括:准备工作、场地清理、土方开挖、钻孔爆破、石渣运输和堆存、施工期排水、边坡稳定监测、完工验收前的维护,以及将开挖可利用或废弃的土方运至合同指定的堆放区,并按环境保护要求对开挖边坡进行保护、治理等工作。
(2)主要工程量
本工程石方明挖总量为95856m3,其中表土剥离22089m3,土方明挖39614m3,石方明挖34153m3,土石方明挖施工的主要工程量见表8.1-1。
主要工程量表 表8.1-1
序号 施工项目 单位 工程量 备注
一 厂房交通洞工程
1 表土剥离 m3 200
2 进洞口土方明挖 m3 1600
3 进洞口石方明挖 m3 1700
4 爆破振动测试 点 12
5 声波监测孔 空 10
二 厂房通风洞工程
1 表土剥离 m3 200
2 进洞口土方明挖 m3 26500
3 进洞口石方明挖 m3 31000
4 爆破振动测试 点 12
5 声波监测孔 空 10
三 #1施工支洞工程
1 表土剥离 m3 200
2 进洞口土方明挖 m3 3706
3 进洞口石方明挖 m3 1453
四 水土保持工程
序号 施工项目 单位 工程量 备注
1 表土剥离 m3 21489
2 土方明挖 m3 7808
8.1.1.2 工程地质条件
(1)交通洞进(出)洞脸开挖边坡地质条件
交通洞进(出)口布置在下水库进(出)水口北侧约70m的对外公路旁,山坡比高约30m,天然坡度为35°~55°,开挖边坡方向S19°W,高程234m以上弱风化白岗花岗岩裸露。高程234m以下至高程225m公路,表部覆盖层厚约2m,全风化带厚1m~2m,强风化带厚约2m。
土方工程
5.5.1周边建筑概况?
场地狭小。基坑北侧为科技大道,距楼边为7.8米;西侧紧邻燕兴路,距离为7.5米;基坑南侧是住宅楼,距离基础轴线13.0米;东侧为甲方开发的住宅小区,距离为15.0米。根据勘探报告显示,本工程地下的土质较差。上部1米左右为回填土,下面2~3米为粉质粘土,4米左右的中、细砂层。在接近持力层的部位是含水率较高的粘土。基础的底标高:主楼为-11.850米,裙楼为-10.65米。
5.5.2支护方法
考虑到施工安全及边坡稳定,本工程将采用土钉墙—预应力联合边坡支护法。土钉为φ18的钢筋,长度从上到下为18~9米,间距为1.5米呈梅花状分布。在边坡的-4.00米与-8.50米位置各设置一道预应力锚杆。土钉表面为φ6,间距150的钢筋网片,喷射C20、100厚细石混凝土。由于南侧有住宅楼及地下管道,在基础设计标高位置沿坡角设置一排钢管灌注桩,上面设置一道混凝土梁,从而增加边坡坡角的侧向抗滑力。(具体见边坡支护方案)
5.5.3支护施工机械设备
机 械 设 备 表
名称 规格 数量 进场日期 备注
洛阳铲 6m 10 2002.2 可调节
砂浆机 1
喷锚机 1 注浆机 1
转孔机 1
预应力张拉机 1
5.5.4基坑边坡观测
为了保证边坡稳定,及时了解边坡的情况,防止发生重大事故。本工程将对边坡进行时时监控。在基坑的四角设置观测站,边坡的四边设置观测点。每天进行观测,定期整理汇报。边坡观测将由土方公司进行。
5.5.5基坑土方工程
5.5.5.1基坑概况
根据设计图纸,本工程的基础设计标高为:主楼 -11.850,裙楼 -10.800(局部为-11.850)。根据地质勘探报告及场地原因,土方施工的放坡系数为1:0.1。
5.5.5.2施工机械
施 工 机 械 设 备 表
名称 规格 数量 进场日期 备注
挖掘机 2 2002.2
1 大东集团
立汇·格林小镇C36#楼
基础土方工程施工方案
哈尔滨大东集团股份有限公司
二OO八年八月十五日
2 大东集团 基础土方工程施工方案审批表
C2-01-2
工程名称 立汇格林小镇C36#楼 编制人
部 门 审 批 意 见 责 任 人
项目经理部审批 项目负责人:
年 月 日
技术负责人:
年 月 日
质量负责人:
年 月 日
安全负责人:
年 月 日
公司级审批 技术部门负责人:
(公章)
年 月 日
质量部门负责人:
(公章)
年 月 日
安全部门负责人:
(公章)
年 月 日
生产部门负责人:
(公章)
年 月 日
总工程师:
(公章)
年 月 日
监理
(建设)
单位
审批 监理工程师:
年 月 日
总监理工程师
(建设单位项目负责人):
(公章)
年 月 日 3 大东集团 目 录
一、工程概况 „„„„„„„„„„„„„„„„„„„„„„„„„„„4
二、 编制依据 „„„„„„„„„„„„„„„„„„„„„„„„„„„4
三、 基础土方开挖 „„„„„„„„„„„„„„„„„„„„„„„„„5
四、 基础土方回填 „„„„„„„„„„„„„„„„„„„„„„„„„9
园林工程部分
——第一章 土方工程和假山工程
教学要求
一、应掌握的内容
1、竖向设计的概念
2、竖向设计的内容
3、竖向设计的表达方法
4、土壤的主要工程性质(容重、安息角、含水量、相对密实度、可松性)
5、土方施工的内容和步骤
6、掇山和置石的概念
7、营建假山的材料
8、置石的几种形式
9、假山叠石施工的一般程序
二、应理解的内容
1、地形设计的一般原则
2、用求体积的公式估算土方量
3、土方平衡表及土方量调配图
4、假山的功能作用
5、假山的结构
6、假山掇石设计图
三、应了解的内容
1、园林建筑和地形结合的几种情况
2、地形设计的类型
3、方格网计算土方量
4、假山的类型
5、掇山的几个要点
6、假山施工的常用工具
第一部分 应掌握的内容
土方工程的设计应包括平面设计和竖向设计(与水平面垂直方向的设计)两方面
一、竖向设计的概念
竖向设计是指在一块场地上进行垂直于水平面方向的布置和处理。
竖向设计的目的和任务是充分利用原有地形的情况下,进行适当的改造,使确定的设计标高和设计地面能够满足园林各方面的要求,最终使园林中各个景点、各种设施及地貌等在高程上达到合理。
二、竖向设计的内容
(一)地形设计
(二)园路、广场、桥涵和其它铺装场地的设计
图纸上应以设计等高线表示出道路(或广场)的纵横坡和坡向、道桥连接处及桥面标高(在小比例图纸上则用变坡点标高来表示园路的坡度和坡向)。广场、园路及其他铺装场地都要考虑排水坡度,一般园路的坡度不宜超过8%。
(三)建筑和其它园林小品
建筑和其它园林小品应标出其地坪标高及其与周围环境的高程关系,大比例图纸应标注各角点标高。
(四)植物种植在高程上的要求
(五)排水设计
在地形设计的同时要考虑地面水的排除。一般规定无铺装地面的最小排水坡度为1%,而铺装地面则为5‰(这只是参考值),具体设计还要根据土壤性质和汇水区的大小、植被情况等因素而定。
