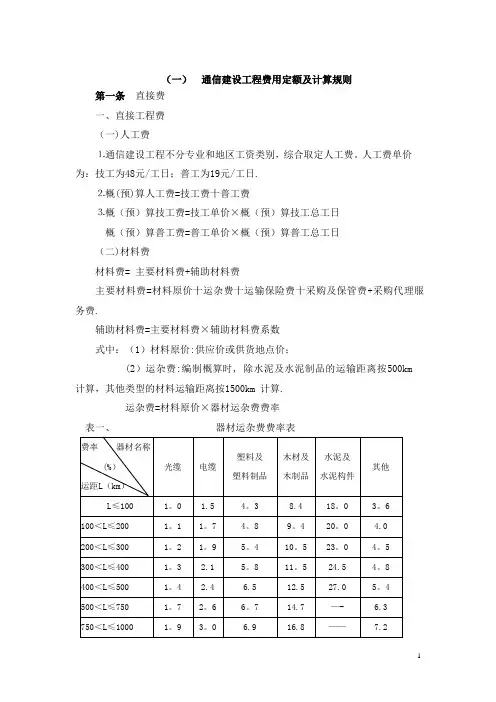

通信建设工程费用定额

  • 格式:doc
  • 大小:149.00 KB
  • 文档页数:11

1 (一) 通信建设工程费用定额及计算规则

第一条 直接费

一、直接工程费

(一)人工费

⒈通信建设工程不分专业和地区工资类别,综合取定人工费.人工费单价为:技工为48元/工日;普工为19元/工日。

⒉概(预)算人工费=技工费十普工费

⒊概(预)算技工费=技工单价×概(预)算技工总工日

概(预)算普工费=普工单价×概(预)算普工总工日

(二)材料费

材料费= 主要材料费+辅助材料费

主要材料费=材料原价十运杂费十运输保险费十采购及保管费+采购代理服务费。

辅助材料费=主要材料费×辅助材料费系数

式中:(1)材料原价:供应价或供货地点价;

(2)运杂费:编制概算时, 除水泥及水泥制品的运输距离按500km计算,其他类型的材料运输距离按1500km 计算。

运杂费=材料原价×器材运杂费费率

表一、 器材运杂费费率表

费率 器材名称

(%)

运距L(km) 光缆 电缆 塑料及

塑料制品 木材及

木制品 水泥及

水泥构件 其他

L≤100 1。0 1.5 4。3 8。4 18。0 3。6

100<L≤200 1.1 1.7 4.8 9。4 20。0 4.0

200<L≤300 1。2 1。9 5。4 10.5 23。0 4。5

300<L≤400 1。3 2.1 5。8 11。5 24.5 4。8

400<L≤500 1。4 2.4 6。5 12。5 27.0 5。4

500<L≤750 1.7 2.6 6。7 14.7 —— 6。3

750<L≤1000 1。9 3。0 6.9 16。8 —— 7.2 2 1000<L≤1250 2.2 3。4 7.2 18.9 -— 8.1

1250<L≤1500 2。4 3。8 7。5 21。0 —— 9。0

1500<L≤1750 2。6 4.0 ——

22.4 —— 9。6

1750<L≤2000 2。8 4.3 —— 23.8 —— 10.2

L>2000km每增250km增加 0.2 0。3 -- 1.5 ——

0.6

(3)运输保险费:

运输保险费=材料原价×保险费率0。1%。

(4)采购及保管费:

采购及保管费=材料原价×采购及保管费费率

表二、 材料采购及保管费费率表

工程名称 计算基础 费率(%)

通信设备安装工程

材料原价

1。0

通信线路工程 1。1

通信管道工程 3.0

(5)采购代理服务费按实计列。

(6)辅助材料费

辅助材料费=主要材料费×辅助材料费费率

表三、 辅助材料费费率表

工程名称 计算基础 费率(%)

通信设备安装工程

主要材料费 3.0

电源设备安装工程 5.0

通信线路工程 0。3

通信管道工程 0。5

(7)凡由建设单位提供的利旧材料,其材料费不计入工程成本.

(三)机械使用费

机械使用费=机械台班单价×概算、预算的机械台班量。

(四)仪表使用费 3 仪表使用费=仪表台班单价×概算、预算的仪表台班量。

二、措施费

⒈环境保护费

环境保护费=人工费×相关费率

表四、 环境保护费费率表

工程名称 计算基础 费率(%)

无线通信设备安装工程

人工费 1。20

通信线路工程、通信管道工程 1。50

⒉文明施工费

文明施工费=人工费×费率1。0%

⒊工地器材搬运费

工地器材搬运费=人工费×相关费率

表五、 工地器材搬运费费率表

工程名称 计算基础 费率(%)

通信设备安装工程 人工费 1.3

通信线路工程 5。0

通信管道工程 1.6

⒋工程干扰费

工程干扰费=人工费×相关费率

表六、 工程干扰费费率表

工程名称 计算基础 费率(%)

通信线路工程、通信管道工程(干扰地区) 人工费 6。0

移动通信基站设备安装工程 4。0

注:①干扰地区指城区、高速公路隔离带、铁路路基边缘等施工地带。

②综合布线工程不计取。

⒌工程点交、场地清理费

工程点交、场地清理费=人工费×相关费率

表七、 工程点交、场地清理费费率表

工程名称 计算基础 费率(%) 4 通信设备安装工程 人工费

3。5

通信线路工程 5。0

通信管道工程 2。0

⒍临时设施费

临时设施费按施工现场与企业的距离划分为35Km以内、35Km以外两档.

临时设施费=人工费×相关费率

表八、 临时设施费费率表

工程名称 计算基础 费率(%)

距离≤35km 距离>35km

通信设备安装工程 人工费 6。0 12。0

通信线路工程 人工费 5.0 10。0

通信管道工程 人工费 12.0 15。0

⒎工程车辆使用费

工程车辆使用费=人工费×相关费率

表九、 工程车辆使用费费率表

工程名称 计算基础 费率(%)

无线通信设备安装工程、通信线路工程 人工费 6.0

有线通信设备安装工程、

通信电源设备安装工程、通信管道工程 2。6

⒏夜间施工增加费

夜间施工增加费=人工费×相关费率

表十、 夜间施工增加费费率表

工程名称 计算基础 费率(%)

通信设备安装工程 人工费 2.0

通信线路工程(城区部分)、通信管道工程 3。0

注:此项费用不考虑施工时段均按相应费率计取。

⒐冬雨季施工增加费

冬雨季施工增加费=人工费×相关费率

表十一、 冬雨季施工增加费费率表 5 工程名称 计算基础 费率(%)

通信设备安装工程(室外天线、馈线部分) 人工费 2.0

通信线路工程、通信管道工程

注:①此项费用不分施工所处季节均按相应费率计取。

②综合布线工程不计取。

⒑生产工具用具使用费

生产工具用具使用费=人工费×相关费率

表十二、 生产工具用具使用费费率表

工程名称 计算基础 费率(%)

通信设备安装工程 人工费

2.0

通信线路工程、通信管道工程 3.0

⒒施工用水电蒸汽费

通信线路、通信管道工程依照施工工艺要求按实计列施工用水电蒸汽费。

⒓特殊地区施工增加费

各类通信工程按3.20元/工日标准,计取特殊地区施工增加费。

特殊地区施工增加费=概(预)算总共日×3。20元/工日

⒔已完工程及设备保护费

承包人依据工程发包的内容范围报价,经业主确认计取已完工程及设备保护费。

⒕运土费

通信线路(城区部分)、通信管道工程根据市政管理要求,按实计取运土费,计算依据参照地方标准.

⒖施工队伍调遣费

施工队伍调遣费按调遣费定额计算。

施工现场与企业的距离在35Km以内时,不计取此项费用.

施工队伍调遣费=单程调遣费定额×调遣人数×2

表十三、 施工队伍单程调遣费定额表

调遣里程(L)

(km) 调遣费

(元) 调遣里程(L)

(km) 调遣费

(元) 6 35<L≤200 106 2400<L≤2600 724

200<L≤400 151 2600<L≤2800 757

400<L≤600 227 2800<L≤3000 784

600<L≤800 275 3000<L≤3200 868

800<L≤1000 376 3200<L≤3400 903

1000<L≤1200 416 3400<L≤3600 928

1200<L≤1400 455 3600<L≤3800 964

1400<L≤1600 496 3800<L≤4000 1042

1600<L≤1800 534 4000<L≤4200 1071

1800<L≤2000 568 4200<L≤4400 1095

2000<L≤2200 601 L >4400km时,每增加200km增加 73 2200<L≤2400 688

表十四、 施工队伍调遣人数定额表

通信设备安装工程

概(预)算技工总工日 调遣人数(人) 概(预)算技工总工日 调遣人数(人)

500工日以下 5 4000工日以下 30

1000工日以下 10 5000工日以下 35

2000工日以下 17 5000工日以上,每增加1000工日增加调遣人数

3

3000工日以下 24

通信线路、通信管道工程

概(预)算技工总工日 调遣人数(人) 概(预)算技工总工日 调遣人数(人)

500工日以下 5 9000工日以下 55

1000工日以下 10 10000工日以下 60

2000工日以下 17 15000工日以下 80

3000工日以下 24 20000工日以下 95

4000工日以下 30 25000工日以下 105

5000工日以下 35 30000工日以下 120

6000工日以下 40 30000工日以上,每增加5000工日增加调遣人数 3

7000工日以下 45

8000工日以下 50

⒗大型施工机械调遣费

大型施工机械调遣费=2×[单程运价×调遣运距×总吨位]

大型施工机械调遣费单程运价为:0。62元/吨·单程公里

表十五、 大型施工机械调遣吨位表

机械名称 吨位 机械名称 吨位

光缆接续车 4 水下光(电)缆沟挖冲机 6

光(电)缆拖车 5 液压顶管机 5
