温水溪110KV1#主变压器拆除更换与转运专项施工方案
- 格式:doc
- 大小:23.57 MB
- 文档页数:15
110kv变电站可行性研究报告摘要随着我国能源需求的快速增长,电力行业对变电站的需求也日益增加。
本报告对110kV变电站的可行性进行了深入研究,并分析了其建设、投资、运营等方面的情况。
通过对变电站的需求分析、技术环境分析、经济效益分析等内容进行综合研究,得出了110kV变电站建设的可行性和与风险评估。
本报告旨在为相关部门及投资方提供决策参考和可行性研究基础。
关键词:110kV 变电站, 可行性研究, 经济效益, 风险评估一、引言110kV变电站是电力系统中的重要组成部分,它起着重要的输电、变电和配电作用。
近年来,随着我国电力需求的不断增长,110kV变电站的建设和投资需求也日益增长。
因此,对110kV变电站进行可行性研究,对于引导投资方向、确保电力供应的稳定性和提高电网运行效率具有重要意义。
本报告旨在对110kV变电站进行可行性研究,着重对其建设目的、项目投资、技术环境、经济效益、风险评估等方面进行综合研究,力求全面、客观地分析110kV变电站的建设情况,为相关部门和投资方提供决策参考。
二、110kV 变电站的需求分析1. 我国电力需求快速增长,110kV变电站需求量逐年增加;2. 大型工矿企业的电力需求不断增加,对110kV变电站的要求也随之增加;3. 电力系统的升级改造,需要大量新增110kV变电站来满足电网的运行需求。
以上三点表明了110kV变电站的需求量将会持续增加,对于110kV变电站的建设具有重要意义。
三、110kV变电站的技术环境分析1. 110kV变电站的建设需要对电力系统进行全面的规划和布局,以满足电网的运行需求;2. 110kV变电站需要选址合理,保证输电线路和变电设备的设施布局能够满足技术要求;3. 变电站的建设需要满足相关的标准和规范,确保设施的安全稳定。
110kV变电站的技术环境分析是保障变电站建设和运行的前提,合理的选址和规范的建设是110kV变电站建设的基础。
四、110kV变电站的经济效益分析110kV变电站的建设和运行是一个涉及投资、利润、成本等多方面问题的复杂系统工程。

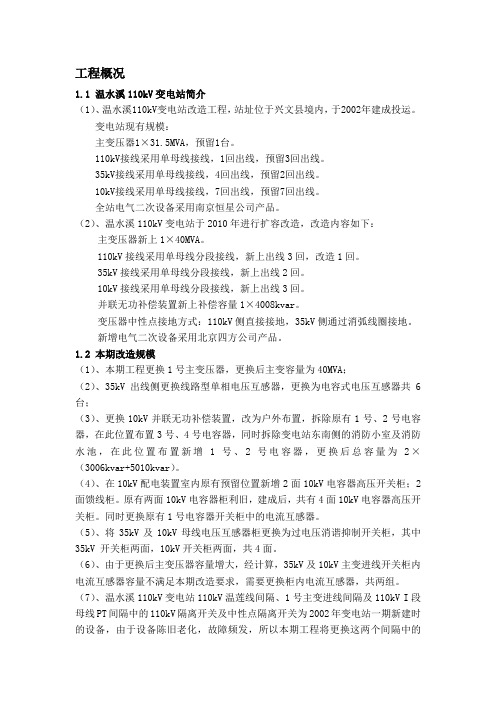

工程概况1.1 温水溪110kV变电站简介(1)、温水溪110kV变电站改造工程,站址位于兴文县境内,于2002年建成投运。
变电站现有规模:主变压器1×31.5MVA,预留1台。
110kV接线采用单母线接线,1回出线,预留3回出线。
35kV接线采用单母线接线,4回出线,预留2回出线。
10kV接线采用单母线接线,7回出线,预留7回出线。
全站电气二次设备采用南京恒星公司产品。
(2)、温水溪110kV变电站于2010年进行扩容改造,改造内容如下:主变压器新上1×40MVA。
110kV接线采用单母线分段接线,新上出线3回,改造1回。
35kV接线采用单母线分段接线,新上出线2回。
10kV接线采用单母线分段接线,新上出线3回。
并联无功补偿装置新上补偿容量1×4008kvar。
变压器中性点接地方式:110kV侧直接接地,35kV侧通过消弧线圈接地。
新增电气二次设备采用北京四方公司产品。
1.2 本期改造规模(1)、本期工程更换1号主变压器,更换后主变容量为40MVA;(2)、35kV出线侧更换线路型单相电压互感器,更换为电容式电压互感器共6台;(3)、更换10kV并联无功补偿装置,改为户外布置,拆除原有1号、2号电容器,在此位置布置3号、4号电容器,同时拆除变电站东南侧的消防小室及消防水池,在此位置布置新增1号、2号电容器,更换后总容量为2×(3006kvar+5010kvar)。
(4)、在10kV配电装置室内原有预留位置新增2面10kV电容器高压开关柜;2面馈线柜。
原有两面10kV电容器柜利旧,建成后,共有4面10kV电容器高压开关柜。
同时更换原有1号电容器开关柜中的电流互感器。
(5)、将35kV及10kV母线电压互感器柜更换为过电压消谐抑制开关柜,其中35kV 开关柜两面,10kV开关柜两面,共4面。
(6)、由于更换后主变压器容量增大,经计算,35kV及10kV主变进线开关柜内电流互感器容量不满足本期改造要求,需要更换柜内电流互感器,共两组。

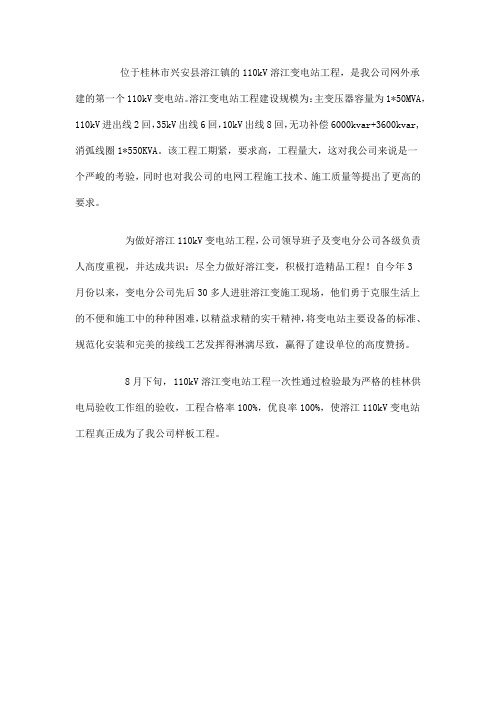

位于桂林市兴安县溶江镇的110kV溶江变电站工程,是我公司网外承建的第一个110kV变电站。
溶江变电站工程建设规模为:主变压器容量为1*50MVA,110kV进出线2回,35kV出线6回,10kV出线8回,无功补偿6000kvar+3600kvar,消弧线圈1*550KVA。
该工程工期紧,要求高,工程量大,这对我公司来说是一个严峻的考验,同时也对我公司的电网工程施工技术、施工质量等提出了更高的要求。
为做好溶江110kV变电站工程,公司领导班子及变电分公司各级负责人高度重视,并达成共识:尽全力做好溶江变,积极打造精品工程!自今年3月份以来,变电分公司先后30多人进驻溶江变施工现场,他们勇于克服生活上的不便和施工中的种种困难,以精益求精的实干精神,将变电站主要设备的标准、规范化安装和完美的接线工艺发挥得淋漓尽致,赢得了建设单位的高度赞扬。
8月下旬, 110kV溶江变电站工程一次性通过检验最为严格的桂林供电局验收工作组的验收,工程合格率100%,优良率100%,使溶江110kV变电站工程真正成为了我公司样板工程。
▲主变基础▲电缆沟▲炎炎夏日,艰苦奋战▲一次班安装设备▲二次班员工在接线▲ 艰苦的生活环境▲贵港供电局江文主席会同公司蒙慎存董事长亲临施工现场指导工作▲安装变频串联谐振,准备对110kV设备进行耐压试验▲建成后的主控楼▲进行投运前的认真核对▲完工后的溶江变▲1号主变压器▲夜幕下的溶江变▲施工人员合影图为3月11日,在为淅铝集团铝深加工项目配套建设的桥沟110kv变电站施工工地,工人师傅们正在做变电站设备水泥基座、基础的后续工作。
相关新闻:三八节哪里可以免费耍?记者为女同胞全省热搜图为3月11日,在为淅铝集团铝深加工项目配套建设的桥沟110kv变电站施工工地,工人师傅们正在做变电站设备水泥基座、基础的后续工作。
图为3月11日,在为淅铝集团铝深加工项目配套建设的桥沟110kv变电站施工工地,工人师傅们正在做变电站设备水泥基座、基础的后续工作。
工程名称:秀溪~泥
河矿业变110kV线路工程
工程编号:交桩记录
建设
单位
参加人员交桩
单位
参加人员接桩
单位
参加人员
序号桩
号
里程角度坐标X 坐标Y 桩位描述
1
2
3
4
5
6
备注:
1、由于本工程绣溪变出线构架位置发生变化,导致线路路径发生改变,此次交桩为绣溪变构架至本工程原设计G3:1A1-ZM2_24段。
2、此次交桩后,本工程绣溪变~G3段暂不施工,相应的材料暂不加工,具体施工时间以建设单位的开工通知为准。
3、交桩后原桩位若有丢失,由施工单位在施工前依据接桩原始记录,复测、恢复,并与图纸核对无误。
建设单位施工单位设计单位
技术负责人:
年月日技术负责人:
年月日
技术负责人:
年月日。
110kV变电站初步设计典型方案第一章统资料及变电站负荷情况第一节变电站型式及负荷该站为降压变电站,电压等级为110/35/10KV。
以110KV双回路与56km 外的系统相连,一回作为主电源供电,另一回作为备用联络电源供电,使该站得到可靠稳定供电电源。
系统在最大运行方式下其容量为3500MV A,其电抗为0.455;在最小运行方式下其容量为2800MV A,其电抗为0.448。
(以系统容量及电压为基准的标么值),系统以水容量为主。
1、35KV 负荷 35KV出线四回、容量为35.3MVA,其中一类负荷两回,容量为25MVA ;二类负荷两回,容量为10.3MVA。
2、10KV 负荷 10KV出线七回、容量为21.5 MVA,其中一类负荷两回、容量为6.25 MVA,二类负荷三回、容量为11.25MVA;二、三类负荷有一回,容量为4MVA。
3、同时率负荷同时率为85%,线损率为5%,cosψ=0.8。
35KV、10KV负荷情况表第二章电气主接线方案第一节设计原则及基本要求设计原则:变电站电气主接线,应满足供电可靠性,运行灵活,结线简单清晰、操作方便,且基建投资和年运行费用经济。
因此在原始资料基础上进行综合方面因素,经过技术、经济论证比较后方可确定。
一、定各电压等级出线回路根据原始资料,本变电站为降压变电站,以两回110KV线与系统连接,故110KV电压等级为两回出线。
35KV及10KV电压等级分别为4个和7个,由于Ⅰ类负荷的供电可靠性要比Ⅱ、Ⅲ类负荷要高得多,为满足供电可靠性要求,若有一类负荷,应采用双电源或双回路供电,当采用双回路供电时每回路要分接在不同的母线上。
二、确定各母线结线形式1、基本要求1)、可靠性高:断路器检修时能否不影响供电;断路器或母线故障时停电时间尽可能短和不影重要用户的供电;2)、灵活性:调度灵活、操作简便、检修安全、扩建方便;3)、经济性:投资省、占地面积小、电能损耗小。
按以上设计原则和基本要求,35KV、10KV出线均有一类负荷,应设有双电源供电;为了提高供电可靠性、同时节省投资、减少占地面积,110KV 、35KV、10KV母线均采用单母线分段;配电装置用外桥形接线。
兴文温水溪110KV变电站新建工程综自改造10kV线路保护测控装置更换专项方案编制单位:中国能源建设集团湖南火电建设有限公司水投集团EPC总承包三标段项目部(兴文)编制日期:2016年10月1日批准:年月日审核:年月日编写:年月日目录编制依据; (4)1《温水溪110kV变电站改成工程初步设计》审定版 (4)2 业主提供的本单项工程的可行性研究报告; (4)3 现场实际调查所收集的资料; (4)4 综自改造停电范围; (4)一、工程概况 (4)1、工程扩建项目简介: (4)2、综自改造——10kV保护测控装置更换现场工作任务; (5)二、现场组织机构 (5)1、现场施工组织; (5)三、作业工期与作业计划、作业人员配置分工、及工器具配置 (7)1、作业工期与作业计划 (7)1)作业工期计划 (7)4、工器具配置 (10)四、施工安全管理 (12)1、工程安全管理目标 (12)2、安全管理机构及主要职责 (12)为了本次作业安全特成立现场安全小组; (12)组长;李黎明 (12)副组长;蒲攀 (13)成员;何治平丁饶成文 (13)3、安全管理措施 (13)五、施工技术方案 (14)1、安全技术措施 (14)5.1 敷设10kV保护测控装置更换增加所需二次电缆安全技术措施 (14)5.2 二次电缆剥削、做电缆头、校线穿号管、挂电缆号牌安全技术措施; (15)(6)挂电缆号牌时注意不能张冠李戴,必须一一对应。
(15)5.5 人员安全意识教育 (17)2、安全目标保证措施; (17)编制依据;1《温水溪110kV变电站改成工程初步设计》审定版2 业主提供的本单项工程的可行性研究报告;3 现场实际调查所收集的资料;4 综自改造停电范围;一、工程概况1、工程扩建项目简介:(1)综自改造:将温水溪站原恒星设备更换为北京四方。
(2)防雷改造、接地开挖检查改造。
(3)小电流接地选线、系统消谐建设项目、变电站消防监控系统信息接入工程。
一、可研阶段1、变电站站址选择应结合系统论证工作,进行工程选站工作。
应充分考虑站用水源、站用电源、交通运输、土地用途等多种因素,重点解决站址的可行性问题,避免出现颠覆性因素。
(常规变电站投资2200~2400万,其中土建部分500万左右,线路投资70万/公里(轻冰),110万/公里(重冰)。
)变电站选择应尽量避开基本农田,无法避让的应优先选用占地少的变电站技术方案。
1.1 基本规定1.1.1 工程所在地区经济社会发展规划及站址选择过程概述。
1.1.2 根据系统要求,原则上应提出两个或两个以上可行的站址方案,如确实因各种难以克服的困难只能提供一个站址方案时,应提供充分的依据并作详细说明。
1.2 站址区域概况1.2.1 站址所在位置的省、市、县、乡镇、村落名称。
1.2.2 站址地理状况描述:站址的自然地形、地貌、海拔高度、自然高差、植被、农作物种类及分布情况。
1.2.3 站址土地使用状况:说明目前土地使用权,土地用途(建设用地、农用地、未利用地),地区人均耕地情况。
1.2.4 交通情况:说明站址附近公路、铁路、水路的现状和与站址位置关系,进所道路引接公路的名称、路况及等级。
1.2.5 与城乡规划的关系及可利用的公共服务设施。
1.2.6 矿产资源:站址区域矿产资源及开采情况,对站址安全稳定的影响。
1.2.7 历史文物:文化遗址、地下文物、古墓等的描述。
1.2.8 邻近设施:站址附近军事设施、通信电台、飞机场、导航台与变电站的相互影响;以及变电站对环境敏感目标(风景旅游区和各类保护区、医院、学校等)影响的描述。
1.3 站址的拆迁赔偿情况应说明站址范围内己有设施和拆迁赔偿情况。
1.4 出线条件按本工程最终规模出线回路数,规划出线走廊及排列秩序。
根据本工程近区出线条件,研究确定本期一次全部建设或部分建设变电站出口线路的必要性和具体长度。
1.5 站址水文气象条件1.5.1 水位:说明频率2%时的年最高洪水位;说明频率2%时的年最高内涝水位或历史最高内涝水位,对洪水淹没或内涝进行分析论述。
封面作者:PanHongliang仅供个人学习110KV 泉水地变电站改造工程(10KV 部分)施工组织设计编制人:日期:审核人:日期:天富水利电力工程有限责任公司第一章工程简况第二章施工组织机构第三章计划施工时间第四章施工范围第五章现场施工班组主要任务第六章施工准备工作第七章施工作业流程控制第八章工程质量管理第九章施工管理及安全措施第十章本次工程关键控制点、危险点及其控制第十章环保与文明施工—、工程简况:1、本工程为石河子天富水利电力工程有限责任公司承建的新建10KVI段高压开关室,新增10kVI段(GG-1A )型高压开关柜共17面;主控室保护新增消弧选线控制屏1面;10KV电容器补偿装置2套;电力电缆YJLV22-8.7/10KV-3 X120mm2,电气做检测实验。
为了确保本次工程能顺利完成,保障施工人员的人 身安全,特制定此施工方案。
工程特点:根据设计文件,本工程于2013年07月25日开工,要求在2013年10月 15日竣工。
本着实事求是的精神,我们认真阅读了有关施工设计图纸资料及相 关文件,认为工程量一般、作业面宽,带电安全工作尤为重要,相应的施工难度 亦较大。
按照国家有关的规定,我们相应的编制了本工程《施工组织设计》 ,为使工程尽早投入使用的目的,我公司将组织一批精兵强将和一流的施工技术来确保工 程高质、高效的按期完成任务。
二、施工组织机构:r、 工程负责人:黄国强L _ __丿(1)质量管理体系石河子天富水利电力工程有限责任公司技术负责人:雄伟资料员:李新荣安全员:许健接线测试组:一组计划劳力:2人(2)劳力计划表施工段投入劳力拟投入劳力施工单位技工普工电气安装 二个组 8人6人天富水利电力工程有限责任公司 设备调试一个组3人天富水利电力工程有限责任公司1、工程:10KVI 段高压开关室,新增10kVI 段(GG-1A )型高压开关柜共17面;主控室保护新增消弧选线控制屏 1主要应完成的工程及注意面;10KV 电容器补偿装置2套;电力电缆YJLV22-8.7/10KV-3 >240mm2,电气做检测实验。
温水溪110kV变电站改建工程1#主变拆除、转移专项施工方案批准:年月日审核:年月日编写:年月日中国能建湖南火电2016年农网EPC总承包三标段兴文县项目部2017年11月19号目录一、综合说明 (1)1 编制依据 (1)2 拆除并更换1#主变概况 (1)3 施工组织结构及职责 (1)4 停电时间; (2)5 停电范围; (2)二、施工前的准备 (2)1 准备工作安排 (2)2拆除设备 (2)3拆除与站内移动工具及辅材 (2)4 人员分工 (3)三、施工进度 (3)1#主变安装施工进度表: (3)四、施工方法与步骤 (3)4.1 附件拆除用12吨吊车进站及注意事项 (3)4.2原1#主变附件的拆除项目及注意事项 (7)4.3 原1#主变本体站内移出与道路运输; (7)4.4 原旧1#主变在大塘电厂的安装及注意事项 (9)五、施工安全措施 (9)(1)现场专责监护人的配置 (9)(2)起吊与站内轨道转移工作 (10)(3)附件的拆除和安装 (10)(4)电气焊作业 (11)(5)其它安全事项 (11)(6)定置管理 (12)六、质量保证措施 (12)七、1#主变在大塘承放位置; (12)1)在大塘原火电厂存放位置照片 (12)2)后附温水溪1#主变存放于大塘火电厂平面布置图; (13)一、综合说明1 编制依据1.《电气装置安装工程施工及验收规范汇编》2.《电气装置安装工程电气设备交接试验标准》(GBJ150-91)3.《国家电网公司电力安全工作规程》4.《温水溪110kV变电站改造工程施工设计说明书及图纸》5.《温水溪110kV变电站改建工程施工方案》2 拆除并更换1#主变概况温水溪110kV变电站原1#主变(容量31.5兆伏安)拆除,更换容量为40兆伏安的主变,施工单位负责拆除旧主变和新主变安装工作。
旧主变转运到大塘原火电厂临时存放,旧主变转运工作我公司计划承包给具有资质的专业大件运输公司完成(无锡成庆物流有限公司)。
3 施工组织结构及职责4 停电时间;计划于2017年11月27号8时停运1号主变。
5 停电范围;1、断开1#主变10kV侧断路器,并转入检修状态。
2、断开1#主变35kV侧断路器,并转入检修状态。
3、断开1#主变110kV进线间隔,并转入检修状态。
二、施工前的准备2拆除设备3拆除与站内移动工具及辅材各分项负责人根据设计图纸提前填写材料清单,施工前对所需辅材和工具进行清点和核对,对所缺部分及时完善补充。
注:由于特殊情况,现场需要更换负责人和监护人时,由分项工作负责人确定人选。
三、施工进度1#主变安装施工进度表:四、施工方法与步骤4.1 附件拆除用12吨吊车进站及注意事项1、12吨吊车整车长10米,宽2.5米。
高3.2米,重15.5吨;2、吊车进站路线图与危险点见下图(一)3、吊车进站路过危险点一距离见下图(二)4、吊车进站路过危险点二距离见下图(三)5、吊车就位后,拆除变压器进A.B,C铝绞线母线,变压器进线门型架高10米,吊背可以抬高10米,变压器最高处为4.5米,吊索具可以有5.5米吊幅度,所以吊车可以正常吊件。
(门型架离地距离,主变最高处离地距离,主变最高处与门型架距离见下图(四)) 吊车进站路线图与危险点见下图(一)吊车进站路过危险点一的距离图(二)110kV 户外设备区 (带电区域) 大门 吊 车 进站 通 道危险点1110kV 户外设备区 (带电区域)35 kV 配电 室 危险点2 拆除时的吊车位置 吊车进站通道 吊车进站通道拆除更换1#主变2#主变运行带电吊车进站路过危险点二的距离图(三)门型架离地距离,主变最高处离地距离,主变最高处与门型架距离图(四)4.2原1#主变附件的拆除项目及注意事项1、1#主变拆除项目及顺序:引线——放油——母线桥——二次线——油枕连管及瓦斯继电器——高压套管——油枕——中性点套管——本体上的连管——开关小油枕——铁芯套管——散热片。
低压套管、中压套管、高压升高座、中性点升高座不拆。
2、放油前,先关闭所有散热片碟阀,将散热片里的油放出一部分,并试着打开散热片顶部排气孔,判断散热片蝶阀是否关闭严密,若顶部排气孔渗油,证明蝶阀关闭不严,做好标记不能拆除。
然后同时排放本体和蝶阀关闭严实的散热片里的油,并直接抽到3吨油罐里储存。
将油放到离应拆除最低部件法兰下5公分即可。
3、高压套管和中性点套管拆下后,先用塑料布包好,塑料布封口处用扎带扎紧,等新主变的套管包装箱褪下后,将旧主变的这四只套管放置包装箱内,封好盖。
4、附件拆除后都随主变一起运至大塘原火电厂,散热片放置在主变旁,高压套管等附件包装好放在散热片的旁边中。
变压器附件拆除后所有接口处立即用原密封件加堵板密封,以防受潮和油泄漏。
5、在拆除二次电缆时,注意不要破坏能够使用的二次电缆,以备新变压器之用,对能够继续使用的二次电缆在拆除之前应做好记录。
6、母线桥不拆,如果有妨碍主变拆除的母线桥可以拆除妨碍部分。
4.3 原1#主变本体站内移出与道路运输;变压器本体在变电站内采取轨道与液压顶移动方式移出,出站后采取大型平板车运输。
1、1#主变拆除附件后的本体高2.85米,宽2.23米;2、1#旧主变在温水溪变电站移位出站示意图见图一3、2#主变危险点2的距离分析;危险点2对地距离是6米,变压器本体的高2,85米加移动轨道0.05米枕木0.2米总高度是3.1米,本体离带电体有2.8米在安全范围内,见下照片二;4、危险点1的距离分析;危险点1对地距离是7.0米,2,85米高的变压器本体加移动轨道总高度是3.2米,本体离带电体有3.8米在安全范围内,见下照片三;5、旧主变本体由大件运输公司移出,并转运到指定地点大塘火电厂;110kV户外设备区(带电区域)大门运输通道危险点1运输通道110kV户外设备区(带电区域)35 kV 配电室危险点2运输通道运输通道拆除时的吊车位置拆除更换1#主变2#主变运行带电1#新、旧主变本体在温水溪变电站运输与就位示意图一:变压器站内移动与危险点1的距离,照片二变压器站内移动与危险点2的距离照片三6、1#主变运输过程中,根据前期测量运输通道的结果表明,原1#主变的低压套管和高压套管的升高座必须拆,运输途中,跟随一辆8吨吊车,有高度欠缺的地方,用吊车轻抬阻挡物(通讯线缆等)。
注意此时一定要有人监护,如果存在问题,立即停止通行,严禁各类损坏套管的事情发生。
4.4 原旧1#主变在大塘电厂的安装及注意事项1、变压器附件安装顺序:铁芯及夹件绝缘电阻测试——铁芯及夹件引出线——散热片安装——油枕安装——高压、中性点套管——瓦斯继电器、连管安装——补油——排气注:黑体字所示项目必须有严格的安装顺序,其余部分可按实际情况调整。
五、施工安全措施(1)现场专责监护人的配置拆除一班职责备注变压器上附件拆除监护人负责变压器上拆除附件作业时的现场安全地面作业监护人负责地面作业人员与设备取下放到的现场安全起吊监护人负责起吊作业的指挥和现场安全不得变更(2)起吊与站内轨道转移工作(3)附件的拆除和安装(4)电气焊作业(5)其它安全事项1、停电区域和带电区域做好防护设施,严禁车辆和人员越过。
具体安全措施以现场工作票为准。
2、开工前需请有关部门清理主变运输通道。
3、开工前工作负责人组织工作班成员进行安全喊话,明确工作内容及范围,认真讲解并识别危险源。
并指定每道工序的工序负责人,该工序负责人要有责任心和一定的职业素养,能确保该工序顺利的完成。
4、工作间断时,工作人员应从现场撤出,所有安全措施保持不动,继续工作时,工作负责人要再次向工作班成员强调工作内容及工作范围;次日复工时,工作负责人要重新检查安全措施是否符合工作票的要求,并组织好工作班成员进行安全喊话,明确工作内容及范围。
5、工作人员劳保用品必须穿戴齐整(工区出发前),登高作业时必须系好安全带,使用梯子工作时必须有人扶持,不得上下抛掷物体。
6、拆除后的包装箱,放在指定位置,带有钉子的一端应将钉子取下或砸平,防止轧伤人员,现场杂物清理干净。
7、作业前应对使用的电动工具、机具、设备进行电气检查,安全装置齐全有效,并有防雨措施,临时电源线按变电站人员指定处接取,电源线顺着摆放。
8、材料、设备、仪器、工具应统一摆放,保证现场整洁有序。
9、严禁在非工作区游逛,防止发生触电事故,工作期间严禁喝酒、打闹,严禁在现场吸烟。
10、加强环镜保护,减少粉尘、噪声、废气等污染,保持现场卫生,施工过程中产生的废料要及时清理,做到工完场清。
(6)定置管理现场工器具、设备及车辆摆放应按照运行工区划定的区域位置整齐摆放,开工前做好工具登记,完工要清点工具,目的是怕工具掉落在本体内;六、质量保证措施1、严格按照审批的1#主变拆除与转运专项方案施工,如遇现场实际问题,应与相关技术人员联系,现场解决。
2、执行现场技术员的质量、工艺要求,并接受其技术指导。
3、本次施工应特别注意以下两点:1)设备及其附属设备拆除应完好无缺。
2) 套管表面清洁,外观整洁,无脱漆、破损处。
七、1#主变在大塘承放位置;1)、项目部根据1#主变的重量占地面积,在大塘原火电厂选择一块比较合适的地方放,具体位置如下图;现场照片2)后附温水溪1#主变存放于大塘火电厂平面布置图;现有31.5MV A主变铭牌现有31.5MV A主变。
