海银国际大厦变电所组织设计
- 格式:docx
- 大小:41.21 KB
- 文档页数:26
1.工程概况1.1工程简介本工程为XX大厦变配电室电气增容改造工程。
1.2工程范围:原配电室为2000kvA×2(位于地下一层),保留原配电室设备,新安装高压开关柜、低压开关柜、变压器等变配电装置。
.2.1配电室施工范围及内容安装高压柜、低压柜、变压器等变配电装置地线网环接、设备基础制安验收。
高压柜安装KYN-28A,12面。
电力变压器安装SCB10-2000kVA,2台。
封闭母线桥安装,2座。
低压配电柜安装MNS2,11面。
高压电缆敷设,4条。
高压电缆头制安,8个。
二次控制电缆敷设制安。
电缆桥架安装系统调试及耐压试验模拟图板制安1.3工程参与单位设计单位:建设单位:1.4施工采用标准规范:供电安全工作现场规程北京地区电气规程汇编建筑电气工程施工质量验收规范GB50303-2002电气装置安装工程电气设备交接试验标准电力建设安全工作规程DL-5009.3-1997建筑工程资料管理规程DBJ01-51-20031.5施工工序流程1.5.1配电室工程工序进场前准备工作——土建施工——基础槽钢制作——设备进场、开箱检验——一次设备安装——二次设备安装接线——查线——设备整体调试——设备整体检查、清扫、封堵——报竣工2.施工组织2.1组织机构设置与各岗位人员的配备:成立由工程技术人员和有经验的员工组成工作班,工作班班长作为工程施工质量目标、安全目标、施工进度和工期目标的主要负责人,对工程全过程监督、协调和指挥工程施工和组织工作,施工现场管理按人员分工责任到人,各负其责。
在用户受电装置上作业的电工应经过电工专业技能的培训,必须取得电力部门颁发的特种作业许可证方准上岗作业。
2.2施工条件及安全技术措施2.2.1用户受电工程的设计文件需送供电部门审核,未经供电部门审核同意用户不得施工。
2.2.2确定配电室土建交安时间及电气设备到货时间。
2.2.3施工前设计单位应向施工单位进行设计技术交底,使施工者了解设计思路及设计规范要求,做到施工者对设计图纸的理解和沟通,保证施工图纸、施工技术措施、技术标准的贯彻,对施工工艺、质量随时进行检查和监督。
观海国际小区箱式变电站设计箱式变电站是一种集变压器、断路器、隔离开关、避雷器等电力设备于一体的小型配电变电设备,常用于城市、农村、工业园区等场所的电力配网中。
观海国际小区作为一个现代化的小区,其电力设备也需要符合现代化的标准和要求。
首先,观海国际小区箱式变电站的设计应考虑到安全性。
箱式变电站是作为电力供应的重要设备,其安全性是至关重要的。
设计应符合国家相关电力规范和标准,具有防火、防爆、防雷、防盗等功能。
箱体材料应选用阻燃材料,结构应符合防护等级要求,确保设备在恶劣的环境下仍然能够正常运行。
其次,观海国际小区箱式变电站的设计应考虑到可靠性。
电力供应是现代社会不可或缺的基础设施,箱式变电站的设计应注重设备的可靠性和稳定性,确保供电的持续性和稳定性。
变压器、断路器等关键设备应选用优质的品牌产品,具备良好的耐久性和可靠性。
系统应具备完善的保护装置和监控功能,能够迅速发现并隔离故障,保障电力供应的正常运行。
再次,观海国际小区箱式变电站的设计应考虑到高效性。
电力供应的高效性是提高社会生产效率和提升生活品质的重要因素。
箱式变电站的设计应注重节能和高效传输电力。
选用节能型的变压器和断路器,减少能量的损耗;科学合理设置电缆和导线,最小化电阻和损耗,提高电力传输效率;并配备自动控制装置,实现智能化监控和管理,提高操作效率和便捷性。
最后,观海国际小区箱式变电站的设计应考虑到环境友好性。
现代社会追求可持续发展,环境保护已成为一个重要的议题。
箱式变电站的设计应符合环保要求,尽量减少对环境的污染。
选用环保型的材料和设备,减少污染物的排放;合理规划和设计变电站位置,减少对周围环境和居民的影响;并加强噪音和电磁辐射的控制,确保低碳、绿色的电力供应。
综上所述,观海国际小区箱式变电站的设计应注重安全性、可靠性、高效性和环境友好性。
通过合理选择设备和材料、科学规划和设计,可以确保小区电力供应的稳定性和高效性,同时减少对环境的影响,提升居民的生活品质。

某国际大厦电气工程施工组织设计工程简介序号项目内容1工程名称国际大厦2建设地点朝阳公园西小区A5地块3地理位置位于东四环内,朝阳公园西南角。
南临农展馆南路,东侧为朝阳公园西路,周围有博雅园、景园、天安豪园等小区。
4建筑性质办公建筑5承包合同范围承包合同范围内施工项目6建设单位北京房地产开发有限公司789工期目标20年9月25日开工,20年4月6日竣工10质量目标达到现行《建筑工程施工质量验收统一标准》创北京市建筑长城杯11文明施工目标争创北京市市级文明工地标准总体系统简介本工程为国际大厦工程,总建筑面积为54732平米,结构形式为钢筋混凝土剪力墙结构,电气系统配有变配电系统、电力配电系统、照明系统、防雷及接地系统等,智能建筑系统有火灾报警及消防联动控制、有线电视、通信系统、广播系统、安全技术防范系统、综合布线系统、建筑设备监控、智能计量系统、车库管理系统、移动通信信号覆盖系统等。
分项工程设计简介1、10/0.4kV变配电系统:1.负荷分类及容量:本工程为一类高层,用电一级负荷主要有:各弱电系统用电;消防系统的用电,如消防值班室、消防电梯、消火栓泵、喷淋泵、排烟风机、正压送风机、电动防火卷帘门等;应急疏散照明用电等。
二级负荷主要有普通电梯、生活泵房、中水泵房等。
其他电力负荷、人防用电及一般照明为三级负荷。
一级负荷:920kW(不含备用设备);二级负荷:286.6kW(不含备用设备);三级负荷:5101.5kW;2.供电电源:本工程以电缆埋地方式由市电网引入两路10KV独立电源,至地下二层高压分界室,每路均能承担本工程全部负荷,两路10kV电源同时工作,互为备用,两路10kV电缆从建筑物南侧穿管埋地引入,分界室出二路给本建筑使用,并预留外二路。
本工程高压配电电压为10kV,低压配电电压为220V/380V.详情请下载附件:某国际大厦电气工程施工组织设计。
***公司安装调试施工组织设计1、编制依据1)本工程依据***市供电公司营销(2010)16号《关于关于***2010年百万元以上业扩工程可研审查意见的批复》2)***市***路10kv及以下线路改造工程电气施工图进行编制。
3)《电力建设施工及验收规范(建筑工程篇)》;4)《建筑工程施工质量验收统一标准》(GB50300-2001);5)《电力金具通用技术条件》(GB2314-97);6)《电气装置安装工程盘柜及二次回路接线施工及验收规范》(GB50171-92);7)《电气装置安装工程电缆线路施工及验收规范》(GB50168-92);2、设计范围1)***路10kv及以下供电工程改造3、工程概况及特点3.1工程概况3.1.1工程简述为了满足城市建设***CBD商务中心及***大厦用电的需要,报装容量已达到13461kva,现有的配电网络无法满足容量输配,将原有的***路10kv单回线路,改造成为10kv双回线路,两路电源均取自于***变电所。
3.1.2 工程建设规模10KV架空线路1.56km,导线型号:JKLYJ-10KV-240绝缘导线。
0.4KV线路:0.78km,导线型号JKLYJ-1KV-150绝缘导线。
敷设10kVYJV22/8.7/15-3*400电力电缆0.6km。
配变工程:新建二进六出10KV环网柜1座。
钢管杆4基,混凝土单杆7基。
3.1.3 工程承包范围10KV架空线路1.56km,0.4KV线路: 0.78km,敷设10kVYJV22/8.7/15-3*400电力电缆0.6km。
配变工程:新建二进六出10KV环网柜1座。
钢管杆4基,混凝土单杆7基。
委建单位:***市供电公司营销部设计单位:***电力设计所监理单位: ***监理有限责任公司施工单位: ***建筑安装有限责任公司3.1.4施工工期总体安排:工期:2010 年8 月 1 日开工, 2010 年 8 月 30 日竣工:工期 30 天。

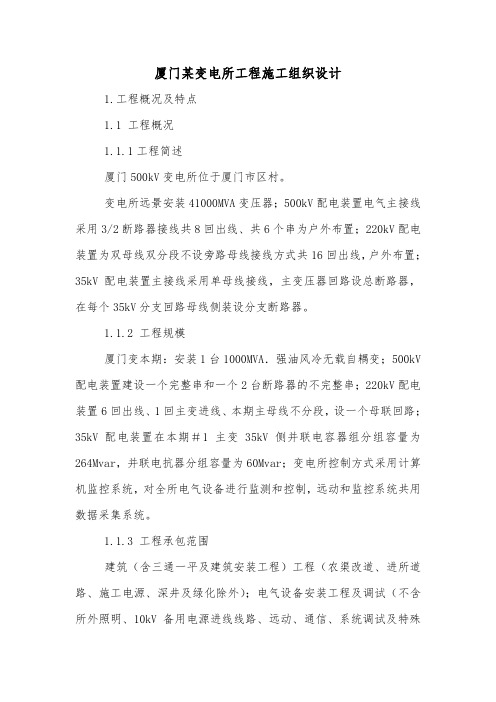

厦门某变电所工程施工组织设计1.工程概况及特点1.1 工程概况1.1.1工程简述厦门500kV变电所位于厦门市区村。
变电所远景安装41000MVA变压器;500kV配电装置电气主接线采用3/2断路器接线共8回出线、共6个串为户外布置;220kV配电装置为双母线双分段不设旁路母线接线方式共16回出线,户外布置;35kV配电装置主接线采用单母线接线,主变压器回路设总断路器,在每个35kV分支回路母线侧装设分支断路器。
1.1.2 工程规模厦门变本期:安装1台1000MVA.强油风冷无载自耦变;500kV配电装置建设一个完整串和一个2台断路器的不完整串;220kV配电装置6回出线、1回主变进线、本期主母线不分段,设一个母联回路;35kV配电装置在本期#1主变35kV侧并联电容器组分组容量为264Mvar,并联电抗器分组容量为60Mvar;变电所控制方式采用计算机监控系统,对全所电气设备进行监测和控制,远动和监控系统共用数据采集系统。
1.1.3 工程承包范围建筑(含三通一平及建筑安装工程)工程(农渠改道、进所道路、施工电源、深井及绿化除外);电气设备安装工程及调试(不含所外照明、10kV备用电源进线线路、远动、通信、系统调试及特殊试验);施工单位参加整套试运费和分系统调试及与施工有关项目。
业主单位提供所有电气设备、电缆、支柱绝缘子、管型母线。
1.1.4工程承包形式及质量要求质量要求按国家和电力部门颁发的有关施工验收规范标准执行,分项工程合格率100%,单位工程优良率100%。
1.1.5工期要求要求工期:20年5月份开工,20年6月份竣工。
1.2 工程特点厦门变电所结构形式,500、220kV配电装置母线均采用悬吊式管型母线,电气设备均采用(HGIS)复合电器。
500Kv、220、35 kV及主变保护下放,监测、控制采用集中控制,设在主控室内。
详情请下载附件:厦门某变电所工程施工组织设计。

新乡市第二十一中学变电所施工组织设计编制人:审核人:审定人:新乡市大桥建筑有限公司年月日目录第一章工程概况——————————————————————4一、工程概况————————————————————————4二、水文、地质、场地、气候情况———————————————4三、建筑结构情况——————————————————————5 第二章施工组织机构及计划方针———————————————6 第三章施工准备——————————————————————8一、人力资源准备—————————————————————8二、设备需求———————————————————————8三、施工阶段划分—————————————————————9四、场地三通一平情况———————————————————9 第四章分部分项工程施工方法和技术措施———————————10一、测量工程———————————————————————10二、土方工程———————————————————————10三、模板工程———————————————————————12四、钢筋工程———————————————————————13五、混凝土工程——————————————————————14六、脚手架工程——————————————————————16七、砌筑工程———————————————————————17 第五章主要分项工程质量保证措施——————————————18 一、模板工程———————————————————————18二、钢筋工程———————————————————————19三、砼工程————————————————————————20四、砌筑工程———————————————————————21五、抹灰工程——————————————————————22六、防水工程———————————————————————23七、冬季施工———————————————————————24 第六章工程质量目标————————————————————24 质量管理实施细则——————————————————————24 明确环节——————————————————————————25 安全技术措施————————————————————————28 第七章安全生产和文明施工—————————————————29 第一节安全生产——————————————————————29 第二节文明施工——————————————————————30 附属图表劳动力需求表————————————————————————31 机械及周转性材料需求表———————————————————32 施工现场平面布置图—————————————————————33 施工计划横道图———————————————————————34第一章工程概况一、工程概况:工程全称:新乡市第二十一中学变电所建设单位:新乡高新技术开发区管理委员会教育局设计单位:河南徐辉建筑工程设计有限公司监理单位:河南景宏建设工程监理有限公司施工单位:新乡市大桥建筑有限公司1、本工程为新乡市第二十一中学变电所。
一、工程概况 (1)二、编制依据 (1)三、施工部署 (1)四、主要施工流程及施工方法 (2)4.1 施工测量 (2)4.2 土方工程 (2)4.3钢筋工程 (3)4.4模板工程 (5)4.5混凝土工程 (6)4.6预埋件工程 (10)4.7脚手架工程 (11)4.8砌筑工程 (12)4.9装饰工程 (14)4.10门窗工程 (19)4.11建筑屋面工程 (19)五、质量目标、质量保证体系及技术组织措施 (20)5.1质量目标 (20)5.2质量管理组织机构及主要职责 (21)5.3质量管理的措施 (22)5.4质量管理控制 (22)5.5关键工序的质量控制 (23)5.6成品保护措施 (25)5.7质量管理体系及质量检验标准 (27)5.8质量保证技术措施 (27)六、安全施工保证措施 (29)6.1安全生产总体措施 (29)6.2主要安全实施措施 (30)6.3消防安全实施措施 (31)一、工程概况二、编制依据《建筑变形测量规范》(JGJ8-2007)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《砌体结构工程施工质量验收规范》(GB50203-2011)《钢结构工程施工验收规范》(GB50205-2001)《混凝土结构工程施工质量验收规范》(GBJ50204-2002)(2011版)《地下工程防水技术规范(GB50108-2008)《建筑工程施工质量验收统一标准》(GB50300-2001)《钢筋焊接及验收规范》(JGJ18-2003)《建筑设计防火规范》(GB-50016-2006《屋面工程技术规范》(G50345-2012)《外墙外保温工程技术规范》(JG144-2004)《弹性建筑材料》(JG/T172-2005)《合成树脂乳液外墙涂料》(GB/T9755-2001)《城市轨道交通技术标准》(GB50490-2009)《地铁设计规范》(GB50173-2013)本公司的企业标准公司颁发的《质量保证手册》、《程序文件》和《项目管理文件》周边的实际踏勘情况三、施工部署按照先地下后地上、先主体结构后装修、先土建后安装的顺序组织施工。
强电部分技术方案.工程概况及编制依据工程概况本工程强电专业分为变配电设备及安装、照明系统、动力系统、应急照明系统、应急动力系统、室外景观照明系统、防雷接地系统、专用接地等系统。
按部位共分地下部分、地上座、座、座、座及中心花园共六个部分。
地下部分共有四层;地上座、座各有二十四层,为各用户提供办公及商业用房;座、座各有四层,分别为会议中心和交易中心;中心花园建筑高度米,为空中花园,并起到连接及景观的作用。
在、座的地下一层设两个主变配电所,座在地下二层设分变电所,其中、、座变配电所采用两路独立的进线并设置一台柴油发电机组作为第三电源,另在座设一台的柴油发电机组,以备证券交易场所使用;座变配电所也采用两路独立的电源进线,设一台柴油发电机组作为第三电源。
、、座变配电所总设备容量为,总计算容量为,采用台、台和台共十台变压器供电;座变配电所总设备容量为,总计算容量为,采用台及台共六台变压器供电。
低压配电系统采用系统,工作零线()和接地保护线()自变电所低压侧开始分开不再相连,安防信号电源、消防系统设施电源、通信电源、应急照明及计算机系统电源等为一级负荷,生活水泵、普通客梯等为二级负荷,其他为三级负荷;冷冻机组、冷冻、冷却泵、生活泵、消防水泵、生活水泵、电梯采用放射式供电,新风机等设备采用树干式供电,主要设备采用双回路专用电源供电,在最末一级设双电源自投。
、座核心筒内各有电气竖井两个,电缆自地下变配电所通过桥架并穿过竖井敷设至各层用电设备,竖井内还安装两条插接式母线槽,分别为各层的照明及空调供电。
整个大厦利用地基钢筋方格网作为接地网,利用柱内钢筋作为引下线,屋顶用φ镀锌元钢作为避雷网,并在十层以上每隔三层利用圈梁内钢筋做一均压环起到侧面防雷的作用。
.编制依据金融街大厦工程招标文件国家电气施工及验收规范:《电力变压器、油浸电抗器、互感器施工及验收规范》-《盘柜及二次回路接线施工及验收规范》-《母线装置及验收规范》-《接地装置施工及验收规范》-《电缆线路施工及验收规范》-《旋转电机施工及验收规范》-《低压电器施工及验收规范》《爆炸和火灾危险环境电气装置施工及验收规范》《及以下配线工程施工及验收规范》《电气照明装置施工及验收规范》《电气设备交接试验标准》《建筑安装工程质量检验评定标准》《施工现场临时用电安全技术规范》由中国建筑设计研究院设计的金融街大厦工程施工蓝图.主要实物工程量. 电气总体施工程序.电气安装施工方法及施工技术措施变压器安装:安装条件:.电力变压器的安装按已批准的设计进行施工。
开闭所、变电站施工方案一、工程概况:航站楼整体变配电安装部分分为高压10KV配电安装、变电室低压配电安装、电力变压器安装等。
其分项工程划分为:电力变压器安装工程、高压成套配电柜安装工程、低压成套配电柜安装工程、硬母线安装工程、电缆线路安装工程,直流屏安装工程及接地装置安装工程。
1.编制目的:工程已进入设备安装阶段,按照监理及甲方对供电进度的要求,分先后顺序保质、保量完成各站施工任务。
2.本方案适用范围:适用于变电站、开闭所内部设备安装工程。
3.本工程设备安装特点:施工范围大、工作量大、施工地点较分散,共有一个开闭所、八个变电站.设备到货相对集中,多专业、多工种交叉作业,须合理安排人力、物力,做好各种设备的运输及就位。
确保将28台变压器、89面高压柜、191面低压柜和部分控制柜安全细致运输到位,按时完成设备安装和送电工作。
4.变电站、开闭所分布特点:(1)航站楼10KV供电示意图:(2)开闭所10KV高压配电特点:在首层南端设有一个10KV开闭所,市电由室外电缆引到开闭所,开闭所内设6段母线,有6路电源进线,分3组运行。
平时开闭所均单母线分段运行,任意进线电源事故掉闸后,其对应的母联开关可手动合闸.开闭所高压柜全部采用进口德国ABB金属铠装式开关柜,内配VD4真空断路器,开关采用直流操作定时限保护方式。
开闭所内设主电源和备用电源,开闭所到变电站采用高压专用电缆桥架,由开闭所供给各变电站10KV高压电源。
(3)变电站分布特点:航站楼设有八个变电站,首层南北两端各设两个,地下层中部设有四个,由八个变电站划分出八个供电区域,变电站位置如下图所示。
低压配电采用三相五线制放射式供电。
二、编制依据:1.北京建筑设计研究院提供的《**国际机场新航站楼》图纸。
2.电气装置安装工程高压电器施工及验收规范(GBJ147-90).3.电气装置安装工程电气设备交接试验标准(GB50150-91)。
4.电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GBJ148—90)。
受控号:QHSE/JL-213205-2005-A/0-N01上海久隆电力(集团)有限公司施工组织设计(施工大纲)评审记录表主管经理/日期:海银国际大厦变电所设计交底记录单海银国际大厦变电所施工组织设计编制人:编制日期:年月日审核人:审核日期:年月日批准人:批准日期:年月日编制单位:上海久隆电力(集团)有限公司沪西工程分公司一、工程概况:1.项目名称:海银国际大厦变电所2.项目地点:成都北路199号3.建设单位:上海飞骋房地产公司4.设计单位:华东建筑设计院有限公司5.监理单位:上海市区电力工程监理有限公司6.工程规模:变压器SCB9- 1600/10KV A 2台SCB9- 1000/10KV A 2台高压柜ZYN-12 10台低压柜MD 24台PK屏3台及母线、接地等安装.7.开工日期:2006年5月30日竣工日期:2006年8月30日8.合同规定的质量等级合格9. 施工环境:按施工环境管理规定的要求实施,同时对上海久隆电力(集团)有限公司已识别的重大风险和重要环境因素按要求予以控制。
10、本项目质量、环境、职业健康安全管理的方针:以人为本及时沟通顾客满意科学施工遵章守纪保障安全保护环境预防伤害持续改进本项目质量、环境、职业健康安全管理的目标:质量目标:1)工程项目验收一次合格率100%2)工程项目优良率达到87%3)顾客满意率达到92%环境目标:环境污染事故为零危险废物受控处置100%职业健康安全目标:1)人身死亡事故为零2)火灾事故为零3)同责及以上交通事故为零4)有责外包队伍人身死亡事故为零一、工程概况:7.项目名称:海银国际大厦变电所8.项目地点:成都北路199号9.建设单位:上海飞骋房地产公司10.设计单位:华东建筑设计院有限公司11.监理单位:上海市区电力工程监理有限公司12.工程规模:变压器SCB9- 1600/10KV A 2台SCB9- 1000/10KV A 2台高压柜ZYN-12 10台低压柜MD 24台PK屏3台及母线、接地等安装.7.开工日期:2006年5月30日竣工日期:2006年8月30日8.合同规定的质量等级合格9. 施工环境:按施工环境管理规定的要求实施,同时对上海久隆电力(集团)有限公司已识别的重大风险和重要环境因素按要求予以控制。
10、本项目质量、环境、职业健康安全管理的方针:以人为本及时沟通顾客满意科学施工遵章守纪保障安全保护环境预防伤害持续改进本项目质量、环境、职业健康安全管理的目标:质量目标:1)工程项目验收一次合格率100%2)工程项目优良率达到87%3)顾客满意率达到92%环境目标:环境污染事故为零危险废物受控处置100%职业健康安全目标:1)人身死亡事故为零2)火灾事故为零3)同责及以上交通事故为零4)有责外包队伍人身死亡事故为零二、施工方案:1:施工方法1)安装施工过程依照“电气装置安装施工及验收规范”、“作业指导书”进行施工。
2)设备安装前,应先做好施工交底工作,工机具配备,材料供应,基础定位、制安。
3)10KV高压柜、变压器及低压柜采用8T吊车,从运输车上将其吊至安装现场。
利用液压拖车把设备移到位。
起吊前确认起吊部位,使用工具齐全,道路通畅,明确设备安装位置,加强安全监护,采取必要措施,防止设备损坏。
4)电缆敷设要整齐美观,弯曲半径要符合规范要求,接线位置及相序要正确,接线牢固。
5)继电保护、电气试验按国家规范和要求进行,严格控制调试技术参数,确保试验项目齐全,数据完整准确。
2:本项目的特殊过程:本工程无特殊过程。
3:本项目的关键工序:室外引到室内的三点接地,与室内接地网连接处不能焊接而用螺栓连接,便于拆卸。
盘柜的接地要与主接地网有两点接地。
二次回路的接线要根据设计及设备厂提供的图纸,线号与设备端子号要对应,并做到接排线整齐美观。
4:分部分项及进度见施工进度表。
5:项目的测定点见测试报告。
6:施工程序安排7:组织机构设置及施工人员配备(1)本工程由上海久隆公司沪西分公司项目管理部组织施工,施工人员安排如下:项目经理:1人童春贵质量员:1人陈建国施工员:1人王健安全员:1人徐志杰现场负责人:1人刘岳斌安装班组:恰尔斯班安装人员:11人(一次设备安装工8人)汪文生、权李辉、权玉良、王康军、阙树民、邵玉伦、阚绪刚、吴杨春、(电焊工2人)沈庆广、沈少堂(二次设备安装工1人)刘岳斌(2)本次工程在公司经理领导下,由项目负责人主持日常工作,抓好工程质量、安全的全面管理。
(3)本工程技术管理在公司总工程师领导下,由技术负责人主持日常技术工作,以原国家施工及验收标准电力部颁发的电力建设施工技术条例及企业技术规范,作业指导书为依据开展技术和质量管理工作。
(4)施工人员服从项目负责人的指挥,严格遵守施工现场各项管理制度,分工协助,责任到人,按图纸和规范作业。
8:施工工具、机械、仪器的配备9:材料及设备运输就位的方法(1)设备出厂资料在设备开箱验收合格后,即交付施工使用,以满足安装调试的需要。
(2)乙方施工前一周编制施工组织措施计划,并对施工人员进行交底:施工过程中记录各项施工和质量验收情况:竣工后一月内,向甲方提供竣工资料二份,并做到内容准确、记录标准、字迹清晰、装订整齐。
(3)主要设备及材料由甲方提供,乙方按程序进行检查,验收合格后方可安装。
(4)各类装置性及消耗性材料由乙方公司按合同和施工进度要求,及时运输到现场。
(5)开工前,由施工项目有关人员将需要的工具配备到现场。
(6)施工现场设专人负责各类物资的管理,做到堆放整齐、布局合理、道路畅通。
10:工地的保卫、消防设施的配备等(1)为保证在合同期内交工,安装与调试必须交叉施工,应特别注意耐压试验时把作业区用红白安全绳圈好,施工人员有可能触及的部位旁边应挂醒目警告牌,必要时派专人监护。
(2)应及时消除砂轮机切割机周围的短、废料铜材、钢材、防止意外发生。
(3)做到起重机械“十不吊”,特别注意遵守不斜吊,不超载。
(4)搬运高低压柜尽量使用1T液压托盘搬运车搬运。
(5)竹梯应直放在室内,使用前应试其牢固。
(6)使用动火工作票,做好防火措施,做到“十不烧”。
11:现场交底(已识别的重大风险告知作业人员):(1)施工前认真填写工作票,交代工作任务。
(2)查看现场安全措施执行情况,严格按工作票要求认真执行。
(3)工作前做好现场危险源的预控分析,必要时设立专职监护人。
(4)不得盲目施工。
(5)严格执行现场动火工作票,动火工作时派专人监护。
12:施工及验收适用的规范、标准、规定、规程(重大风险、重要环境因素)13:施工质量保证措施1)工前甲乙双方认真进行技术交底,熟悉和审查项目的施工图纸。
在施工中必须严格按设计要求和电气装置安装标准进行施工,保证施工质量达到预期目标。
2)安装的设备和设计要求相一致,施工方不得随意更改。
如遇特殊情况向项目管理部有关专责提出。
3)施工方在施工期间应按供电系统创一流的要求,施工现场设置工作图板。
现场做到堆物有序、道路通畅、环境整洁、文明施工。
三、施工现场的平面布置:四、施工技术及物资供应计划:施工进度,提出物资供应时刻表。
6月21日,镀锌扁铁、槽钢、角钢进场。
6月22日,变压器、高、低压柜进场。
五、施工进度表(一)五、施工进度表(二)六、主要施工技术措施:1.电气施工依据及内容:根据本公司与建设单位所订工程发承包合同。
依据国家、国网公司、上海市、上海市电力公司、市区供电公司颁发的规程、规范和标准。
2.依据本公司质量保证手册及有关的支持性文件:质量管理制度、安全管理制度、安全检查制度、安全教育制度、施工技术交底制度、施工现场安全防火管理、施工机械工器具管理制度、动火审批及动火监督制度、文明施工管理制度等。
3.本项目必须严格执行工作票制度,每天开工前,工作负责人应按当日工作票所列安全措施内容检查执行情况,并向作业人员指明有电设备位置、确定施工区域,认真召开现场站班会。
4.施工前,要认真核对图纸,确保设备安全运行。
相关工作班组在工作中要协调、配合,确保工作的顺利进行。
5.施工人员应持证上岗,着装整齐规范,进入现场戴好安全帽,扣好帽带,登高作业事业安全带,站内严禁吸烟,出入随手关门,防止外人及小动物进入。
6.地面孔洞及掀开盖板的电缆沟,应及时用木板或钢板覆盖,防止人员坠入摔跌。
7.电焊作业应持有动火工作票,并按要求做好防火、防溅措施,操作执行人应执证上岗,动火现场需派人监护。
8.油漆和稀释剂等易燃易爆物品要集中存放,专人保管,并严禁烟火靠近。
七、工程质量检验项目划分及工程检验和试验计划程序。
1.本工程质量检验项目划分为:变压器系统;高低压系统;接地系统共三个系统。
2.工程检验和试验计划为:在三个系统依次安装完毕后,即依次进行检验。
全部安装完毕后在进行总检查。
检验合格后进行单体试验然后联动试验。
3.工程三级验收计划为:完工后先由施工人员自检,再由班组负责人检查,最后由公司质量员进行检查4.正确处理质量与进度的关系。
工程质量是通过数量形式来表现的,但是数量是在质量的基础上产生的,因此必须以质量为中心。
当质量与进度产生矛盾时,优先考虑质量,在保证质量的前提下,好中求快。
5.处理好技术与业务的关系。
技术工作和其它业务工作是企业经营的重要支柱,不能单纯认为工程是主要依靠技术工作,忽视业务管理,必须技术工作和其它业务工作一起抓,才能使企业获得全面的经济效益。
6.正确处理质量和成本的关系,任何产品没有质量都是无效的劳动。
降低成本是提高经济效益的主要途径,但必须从保证质量、加强管理、提高效益、降低消耗入手,好中求省。
八、保证质量、安全、降低成本和推广技术革新项目的有关指标和措施:1.开工前甲乙双方认真进行技术交底,熟悉和审查项目的施工图纸。
在施工中必须严格按设计要求和电气装置安装标准进行施工,保证施工质量达到预期目标。
2.安装的设备应和设计要求相一致,施工方不得随意更改。
如遇特殊情况应向项目管理部有关专职提出。
3.施工方在施工期间应按供电系统创一流的要求,施工现场设置工作图板。
现场做到堆物有序、道路畅通、环境整洁、文明施工。
九、职业安全健康控制措施:1)认真执行《电业安全工作规程》、《电力建设安全健康与环境管理工作规定》和上级有关规定。
认真实施保证工作人员安全的组织措施和技术措施,严格执行工作票制度,工作监护制度,动火工作票制度。
2)进入施工现场,必须按规定穿工作服,穿绝缘鞋,戴安全帽。
3)认真开好站班会,向全体工作人员交待工作地点、任务并明确分工,交待现场安全措施、带电部位和其它注意事项。
对有触电危险、施工复杂的工作,增设专人监护。
要保证工作地点始终在接地线保护范围内。
未停电设备,设临时遮栏,悬挂“止步,高压危险”的标示牌。
在带电区域工作时,要保证人身与带电体的安全距离应不小于新版规定的安全距离。
