精装房验房项目表格(实用版)以下是精装房验收项目明细表(实用版):验收区域:验收项目及方法必须具备《房屋质量合格证明》和《住宅质量保证书》,并须带走《住宅使用说明书》以明确保修责任。
同时,还需带走《竣工验收备案表》和管线分布竣工图。
装修完之后,需要进行空气质量检测并获得带有“CMA”标识的报告,以确保其经过最权威的检测机构检测。
还需要进行面积实测、装修材料确认、核实建材型号、签署室内装修部分的保修协议等工作。
其他方面,需要检查门的开启关闭是否顺畅、是否有特别声音、门间隙是否太大、门锁是否运作自如、门把手是否牢固等。
入户门的门上油漆是否完好无缺,门边是否变形,门铃是否正常工作等也需要进行检查。
房门(卧室、厨房、卫生间等)的开启是否正常、门间隙是否合格、门边是否变形、门把手是否牢固、门插是否插入得太少或太长太紧、门上油漆是否完好、门顶部和底部的油漆是否刷全等也需要进行检查。
窗户方面,需要检查是否渗水、窗台云石是否崩裂、窗与混凝土接口有无缝隙、窗户玻璃是否完好、塑钢窗、断桥铝关合是否严紧等。
墙壁方面需要检查墙身顶棚是否平滑,是否横平竖直,是否有部分隆起,是否有空声,是否有倾斜、弯曲、起浪、隆起或凹陷的地方,以及墙壁内墙墙面上是否有石灰爆点等。
对于抹灰来说,表面应该平整,没有空鼓、裂缝或起泡等缺陷。
油漆和刷浆应该颜色一致,表面没有脱皮或漏刷现象。
墙身和墙角接位应该没有水渍或裂痕,壁纸应该牢固,边缘没有翘起,整洁无瑕疵。
顶部应该没有裂缝,与横梁平行或成一定角度。
吊顶的安装要求顶角线和四周的墙面配合严密,扣板之间的衔接紧密程度应当一致,不应当有大的裂缝和翘起,吊顶要看上去平整光滑。
顶面的灯具应该牢固安装,没有渗水或麻点,没有掉皮或长霉菌,阴阳角和入户花园应该平整。
对于地面来说,墙面和地面应该没有空鼓,空鼓率超过5%即可判为不合格。
墙砖和地砖外观应该没有裂纹或掉瓷现象。
墙砖的平整度可以通过摸相邻几块瓷砖中间的“十字角”四角来鉴别。

商品房交房验收检查项目表
新房验收的最终结果
1、房屋检验没有问题的:按实际验收情况填写《验房交接表》等相关文件。
在这个记录表上,应把检验情况逐一记录,凡是无法确认的事项,则不记录或写上“暂不清楚”、“无法认定”等字样。
若发现问题,则如实记录下来,并要求发展商限期处理。
2、如有不满意的地方,可提出意见并将意见填写在《验房交接表》中,作为书面依据,如发展商未准备有关表格,买家应另以书面形式将意见送交发展商,验收房屋发现问题时,一定要开发商盖章确认,约定处理方案。
3、发现问题,买卖双方可协商解决,如属可整修内容,应协商并签署有关整改维修文件,约定下次验收时间(一般不超过30天)。
4、对发现的问题要详细在验楼表上予以注明,如果确实属于不能收楼的,要详细写明不予收楼的原因并要求开发商签字、盖章。
5、发展商非要签字后才让收楼,则可采取变通方法,在收楼文件中注明“房内情况未看”或“屋内情况未明”或“未验房”等字样。
6、如果开发商不出示这些文件,要求开发商签收“关于出卖人拒绝出示《住宅质量保证书》和《住宅使用说明书》、《建筑工程竣工验收备案表》的责任确认函”。
7、如果开发商拒绝盖章确认房屋存在的问题,一定要取得证据,证明不是买房人不按时收房,而是开发商拟交付房屋不符合合同的约定或法定条件。
住宅的入户水管公称直径不宜小于DN20mm
设有室外消火栓的管道,管径不得小于100mm
排水主管道管径不应小于DN100,外径110mm
大便器连接管不得小于100mm
小便器及多层住宅的厨房立管不应小于75mm。
(完整word版)房产验房表格房产验房表格1. 房产基本信息- 房产名称:- 房产地址:- 房产类型:- 房产面积:- 房产年代:- 房产使用年限:- 房产产权情况:- 房产所在楼层:2. 房屋结构信息- 房屋结构类型:- 房屋朝向:- 房屋户型:- 房屋装修情况:- 房屋阳台情况:3. 房屋外部环境- 小区名称:- 小区环境:- 小区物业管理情况:- 小区停车位情况:4. 房屋内部环境- 房间数量:- 房间面积:- 客厅情况:- 卫生间情况:- 厨房情况:- 电梯情况:- 暖气情况:- 空况:- 电器配备情况:5. 房屋设施设备- 水电供应设备:- 水电管道情况:- 煤气管道情况:- 网络接入情况:- 电话接入情况:- 有线电视接入情况:- 安全设备情况:6. 其他备注- 房屋存在的问题:- 需要注意的事项:- 整体评价:请根据以上表格提供的信息进行房产验房,并填写详细信息。
在验房过程中,请留意房屋存在的问题,并在“其他备注”一栏中详细记录。
同时,附上对房屋的整体评价。
如果有需要注意的事项,请在相应位置进行备注。
验房过程中,可以根据实际情况补充表格中的信息,并根据需要增加其他适用的项。
注意事项- 验房过程中,请保持客观、全面地记录房屋的情况。
- 如有需要,可以拍摄照片作为记录和参考。
- 验房完成后,请将文档保存并备份,以备日后参考。
以上内容是房产验房表格的模板,请根据具体情况进行填写。
希望对您的验房工作有所帮助!如果有任何问题,请随时联系。

自助验房表格(精装房)接房流程:检验材料——领《国有土地使用权证》、《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、面积实测表、管线分布竣工图——交纳余款——领钥匙并签《钥匙拿到书》——综合验收——问题质疑、改进意见、解决方案——与开发商达成协议,15 日内解决——业主签署《入住交接单》前期工作(各类查验证件详见备注)房屋权属文件:《国有土地使用权证》上是否有抵押记载?是□否□房屋质量文件:《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》?(原件)是□否□前期工作各种相关验收表格:是否有《住户验房交接表》、《楼宇验收记录表》、《商品房面积测绘技术报告书》是□否□核实面积、差异补偿是□否□从物业处拿钥匙,分别应该有楼层钥匙、进户门钥匙、信箱钥匙、水表、电表(若有远程抄表另)等几把,门禁卡是□否□防盗门的检查:品牌和外观的检查。
是否有漆面的破损或剥落、划痕现象是□否□门及门框的密封条是否完好是□否□门的上、下插销是否安全、可靠、灵活是□否□防盗门多次开启子母门,感觉门的合叶是否灵活是□否□合叶、门锁的安装螺丝是否紧固,是否有缺少现象是□否□门的门舌、把手是否灵活,联动装置是否灵活是□否□钥匙是否能够安全、灵活的把门锁好是□否□墙体部分:屋顶上是否有裂缝?(与横梁平行基本无妨,如果裂缝与墙角呈45 °斜角,说明有结构问题)是□否□承重墙是否有裂缝?(若裂缝贯穿整个墙面,表示该房存在隐患)是□否□房间与阳台的连接处是否有裂缝?(如裂缝很有可能是阳台断裂的先兆,要立即通知相关单位)是□否□是否有变色、起泡、脱皮、掉灰等,这些都是渗漏的迹象是□否□墙身顶棚是否有隆起?用木槌敲一下是否有空声?是□否□从侧面看墙上是否留有较大、较粗的颗粒或印迹粗糙?是□否□墙体部分墙面是否有水滴、结雾的现象?(冬天房间里的墙面如有水滴,说明墙面的保温层可能有问题)是□否□山墙、厨房,卫生间顶面、外墙是否有水迹?是□否□内墙墙面上有否石灰爆点(麻点,是石灰水没有经过足够时间的熟化所致,影响装修)是□否□墙身有无特别倾斜、弯曲、起浪、隆起或凹陷的地方?是□否□墙上涂料颜色是否有明显不均匀处?是□否□相关位置是否有空调管孔?是□否□天花部分:是否有麻点?(对室内装潢将带来很大的不利影响)是□否□是否有雨水渗漏的痕迹或者裂痕?是□否□天花部分卫生间顶棚是否有漆脱落或长霉菌?是□否□顶棚楼板有无特别倾斜、弯曲、起浪,隆起或凹陷的地方?是□否□厨房、卫生间、阳台的顶部和管道接口是否渗漏是□否□地面部分:要求现场清理完毕,地面平坦,无裂纹,无破损,无空鼓等现象,厨浴间地面有做防水处理,地面是否有裂痕、脱皮、麻面、起砂等缺陷地面部分客厅:是□否□餐:是□否□厨房:是□否□次:是□否□⋯⋯木地板:色差、花纹是否一样,走动时木地板是否有声响,特别是靠墙部位和门洞部位要多注意验收,发现有声响的部位,要重复是□否□走动;验收木地板是否变形、翘曲;木地板的表面是否有蛀眼、缝隙、划痕。
可编写可改正自助验房表格接房流程:检验资料——领《国有土地使用权证》、《住所使用说明书》、《住所质量保证书》、《完工查收存案表》、面积实测表、管线散布完工图——缴纳余款——领钥匙并签《钥匙拿到书》——综合查收——问题怀疑、改良建议、解决方案——与开发商达成协议,15日内解决——业主签订《入住交接单》先期工作(各种查考证件详见备注)房子权属文件:《国有土地使用权证》上能否有抵押记录是□否□房子质量文件:《住所使用说明书》、《住所质量保证书》、《完工查收存案表》(原是□否□件)先期各样有关查收表格:能否有《住户验房交接表》、《楼宇查收记录表》、《商品房面是□否□工作积测绘技术报告书》核实面积、差别赔偿是□否□从物业处拿钥匙,分别应当有楼层钥匙、进户门钥匙、信箱钥匙、水表、电表(若有是□否□远程抄表另)等几把防盗门的检查:品牌和外观的检查。
能否有漆面的损坏或剥落、划痕现象是□否□门及门框的密封条能否完满是□否□门的上、下插销能否安全、靠谱、灵巧是□否□防盗多次开启子母门,感觉门的合叶能否灵巧是□否□门合叶、门锁的安装螺丝能否紧固,能否出缺乏现象是□否□门的门舌、把手能否灵巧,联动装置能否灵巧是□否□钥匙能否能够安全、灵巧的把门锁好是□否□墙体部分:屋顶上能否有裂缝(与横梁平行基本不妨,假如裂缝与墙角呈45°斜角,说明有结是□否□构问题)墙体承重墙能否有裂缝(若裂缝贯串整个墙面,表示该房存在隐患)是□否□部分房间与露台的连结处能否有裂缝(如裂缝很有可能是露台断裂的预兆,要立刻通知相是□否□关单位)11可编写可改正能否有色、起泡、脱皮、掉灰等,些都是渗漏的迹象是□否□身棚能否有隆起用木槌敲一下能否有空声是□否□从面看上能否留有大、粗的粒或印迹粗拙是□否□面能否有水滴、的象(冬季房里的面若有水滴,明面的保温可能是□否□有)山、厨房,生面、外能否有水迹是□否□内面上有否石灰爆点(麻点,是石灰水没有足的熟化所致,影响装饰)是□否□身有无特斜、曲折、起浪、隆起或凹陷的地方是□否□上涂料色能否有明不平均是□否□有关地点能否有空管孔是□否□天花部分:能否有麻点(室内装潢未来很大的不利影响)是□否□能否有雨水渗漏的印迹或许裂缝是□否□天花生棚能否有漆零落或霉菌是□否□部分棚楼板有无特斜、曲折、起浪,隆起或凹陷的地方是□否□厨房、生、露台的部和管道接口能否渗漏是□否□地面部分:要求清理完,地面平展,无裂,无破,无空鼓等象,厨浴地面有做防水理,地面能否有裂缝、脱皮、麻面、起砂等缺点地面客:是□否□部分餐:是□否□厨房:是□否□次:是□否□⋯⋯是□否□⋯⋯是□否□各露台有无地漏是□否□窗部分:要求安装坚固,表面、圆滑,窗框及玻璃无,密封条平坦,无卷脱槽,玻璃封胶修22可编写可改正口稳当光滑,窗把手,窗完满及操作正常,窗框周围无渗漏异况,平开窗开关灵巧,关密,落地窗平移拉光滑,无阻滞象,平开窗能否安装了撑,且开能否自如。

房屋交付验房指引表验收要点确认栏问题记录1.11、密码开启正常2、对讲功能正常(含与物业服务中心对讲)□1.2锁具使用正常、无锈迹□1.31、照明开关正常、应急指示灯完备2、防火门开启闭合正常3、墙地面平整、无污染□1.4车位位置带认□2.11、表面平整、无破损、无污染2、门锁安装牢固、开关正常、关闭后门扇不松动、无异响声、门间隙是否太大(特别是门锁的一边)、门四边是否紧贴门框户门3、门吸安装牢固、功能正常4、亦要试开门锁,看看是否运作自如。
门锁应安装牢固。
门匙与门锁是否封口等等。
门插是否插入得太少;房门的插销、门锁是否太长太紧。
□2.2对讲机1、与监控中心对讲功能正常2、可视功能正常3、按键开锁功能正常□2.3安防1、红外幕帘布防、撤防功能测试正常2、手动报警功能测试正常□2.41、开关功能正常2、控制回路有标示,与实际对应准确3、箱体安装目测水平、表面整洁完好4、接线松动□3.1空调1、开关面板及功能2、功能演示□电闸1、电闸功能正常2、电闸外观完好开关1、表面无破损、无污染2、开闭顺畅3、对应控制终端无误□3.3照明1、灯位通电试验完好2、灯带光影无“断档”□水电设备公共楼梯间/电梯厅入户空间入户门安防系统户内配电箱验房指引表序号验收部位公共空间单元门禁信报箱地下车库(已购车位)3.23.4插座1、相序测试——左零右相,接地在上2、短路保护测试□3.5地板1、表面平直、整洁、无损伤2、铺设牢固、行走时无异响、蹬地无明显起灰□3.6涂料目测无色差、表面顺平、无污染、无破损□地砖1、表面平整、顺直2、砖面无色差、无破损、无明显空鼓3、砖缝饱满、色泽均匀□墙1、表面平整、顺直2、无空鼓、裂缝、起泡、3、油漆、刷浆应色泽一致、色泽均匀、无脱皮4、墙身、顶棚楼板有无特别倾/弯曲/起浪/隆起5、墙面上有否石灰爆点6、墙身、墙角接位有无水渍/裂痕□3.8窗台石1、无明显色差2、无破损、无断裂□3.9门槛石无破损、无断裂□3.10地面石材1、无明显色差2、表面光洁、用手触摸无高低差□3.11天花板1、目视顺平、线脚顺直2、无色差、无裂缝3、是否有麻点(石灰爆点)□3.12门套1、表面光滑平整2、线条顺直,接缝严密3、无裂缝、翘曲和损坏4、木饰面与墙面之间不打胶□3.13踢脚线1、表面无污染、无破损2、整体平直,与墙面、地板衔接处接缝宽度一致3、阴阳转角处方正、对缝严密4、与墙地面之间不打胶□3.14户内门1、表面平整、无破损、无污染2、门锁安装牢固、开关正常、关闭后门扇不松动、无异响声、门间隙是否太大(特别是门锁的一边)、门四边是否紧贴门框户门3、门吸安装牢固、功能正常4、亦要试开门锁,看看是否运作自如。

房屋检验项目明细1、套内检验项目:户型:对照施工图,室厅卫厨阳台:□相符□不相符朝向;按楼书:□相符□不相符日照:是否达到国家规定?尺寸:按合同:套内=m2公摊=m2实测:套内=m2【套内误差m2】公摊=m2【套内误差m2】2、热、气检验项目:供热:供热是否符合合同约定?□是□否燃气:报警器是否安装?□是□否燃气表是否安装?□是□否煤气表字数:3、通讯检验项目:电话:是否每间房间和客厅都有电话插口?□是□否没有网络:是否具备网络接口?□是□否电视:是否每间房间和客厅都具备电视接口?□是□否没有对讲系统:是否可用?□是□否4、窗检验项目:窗边与混凝土接口有无缝隙:□有□无缝隙位置落地窗以及外飘窗应安装平正牢固:□是□否问题位置是否翘曲变形:□是□否翘曲变形位置开启关闭顺畅:□是□否问题位置零配件装配齐全:□是□否缺窗的位置是否准确:□是□否问题位置窗玻璃应表面平整,油灰饱满,粘贴牢固:□是□否问题位置窗玻璃是否完好无损、无划痕:□是□否问题位置纱窗是否安装完毕,且无破损:□是□否破损位置外窗框四周处理是否粗糙:□是□否问题位置外窗开启扇是否能关上:□是□否问题位置把手是否松动:□是□否松动位置窗子玻璃的每个角是否封好:□是□否问题位置打开后,窗户是否能固定:□是□否问题位置直角接合部是否严密:□是□否问题位置窗框表面是否光洁:□是□否不光洁位置四角是否呈直角:□是□否问题位置窗的底部滑道是否平滑:□是□否不平滑位置窗台应平滑,不刮手:□是□否问题位置窗台下面有无水渍、窗户漏水:□有□无问题位置外部四周处理是否粗糙:□是□否问题位置外部窗台有无裂纹:□有□无裂纹位置5、地面检验项目:有无明显的缝隙:□有□无缝隙位置有无明显的不平整:□有□无不平整位置是否有地漏:□有□无地面坡度是否恰当:□有□无问题位置.地面有无积水:□有□无问题位置是否倒反水和渗漏:□是□否问题位置门口地板上是否有挡水条:□有□无问题位置闭水试验是否合格:□是□否问题位置6、墙身、顶棚、楼板检验项目:是否有顶棚水管现象:□有□无问题位置:□卫生间□厨房排污管是否有漏水现象:□有□无问题位置:□卫生间□厨房有无倾斜、弯曲:□有□无问题位置有无隆起或凹陷:□有□无问题位置墙面是否平整:□是□否问题位置墙面是否有花:□有□无问题位置承重墙是否有裂缝:□有□无问题位置承重墙是否有贯穿整个墙面的裂缝:□有□无问题位置钢筋是否暴露:□是□否问题位置用木棍敲一下有无空声:□有□无问题位置墙面是否有明显色差:□有□无问题位置阴阳角是否平直:□是□否问题位置墙与地面是否有踢脚:□是□否问题位置踢脚是否过少,是否能保护墙体不受污染:□是□否问题位置踢脚板是否平滑:□是□否问题位置是否有裂纹、刷纹,若裂缝与墙角呈45 度斜角或与横梁垂直,说明该房屋沉降严重,存在结构性质量问题。

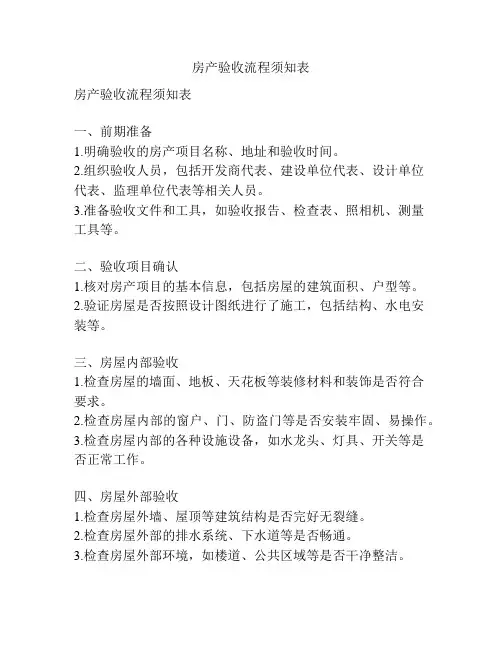

房产验收流程须知表房产验收流程须知表一、前期准备1.明确验收的房产项目名称、地址和验收时间。
2.组织验收人员,包括开发商代表、建设单位代表、设计单位代表、监理单位代表等相关人员。
3.准备验收文件和工具,如验收报告、检查表、照相机、测量工具等。
二、验收项目确认1.核对房产项目的基本信息,包括房屋的建筑面积、户型等。
2.验证房屋是否按照设计图纸进行了施工,包括结构、水电安装等。
三、房屋内部验收1.检查房屋的墙面、地板、天花板等装修材料和装饰是否符合要求。
2.检查房屋内部的窗户、门、防盗门等是否安装牢固、易操作。
3.检查房屋内部的各种设施设备,如水龙头、灯具、开关等是否正常工作。
四、房屋外部验收1.检查房屋外墙、屋顶等建筑结构是否完好无裂缝。
2.检查房屋外部的排水系统、下水道等是否畅通。
3.检查房屋外部环境,如楼道、公共区域等是否干净整洁。
五、配套设施验收1.检查房产项目配套的停车场、绿化带等是否符合规划设计。
2.检查房产项目的电梯、消防设施等是否安装齐全并正常工作。
六、交房材料验收1.核对房产项目交房材料的完整性和准确性。
2.检查房产项目交房材料中的合同、发票、保修卡等是否齐全。
七、验收记录1.将所见到的问题和不符合要求的地方记录在验收报告中。
2.拍摄照片,作为验收的证据。
八、验收结果确认1.由验收人员对问题进行讨论和协商,确定整改方案。
2.整改完成后,重新验收,确认整改是否符合要求。
九、验收报告1.将整个房产验收的结果和问题整理成验收报告。
2.提交给相关单位和个人,包括开发商、建设单位等。
十、验收后续处理1.整理房产交房文件,包括合同、发票、保修卡等。
2.按照相关规定办理房产产权过户手续。
以上是房产验收流程的须知表,希望能对您有所帮助。
在进行房产验收时,务必细致入微、全面认真,确保房屋质量过硬,为自己的安居生活提供保障。
一、前期准备1、查看合同:应该仔细看一看合同中的有关约定,充分了解哪些标的物是开发商必须交付的。
合同条款是进行验收的依据。
2、验收工具/资料:(1)购房合同(2)5米卷尺(3)水桶(4)水平尺(5)xx(6)相机(7)小本子和笔(80计算器二、验收内容验收的主要项目应该重点考虑水和电的问题,然后是检查墙面和地面是否存在空鼓等。
序检查项目号具体核查内容不合格项描述备注1确定房屋是否达到交付条件,即查看“三书一证一表”1、《房屋建筑工程和市政基础设施工程竣工验收备案表》是目前收房环节中最应该注意的文件。
该表是建设部为规范工程竣工验收备案的管理工作而制定的,它由设计、监理、建设单位和施工单位四方合验后,在工程竣工15天内到建设行政主管部门竣工备案。
2、《住宅质量保证书》是开发商针对房屋质量及保修期限、范围作出的承诺,必须作为购房合同的附件,与购房合同具有同等的效力。
所以提醒收房者要仔细审查其中的具体各款,特别注意保修期限。
3、《住宅使用说明书》是针对房屋设计、施工及验收中的具体技术指标,如抗震指数、墙体结构类型等作出的相关说明和提出注意事项。
4、《建设工程质量认定证书》5、《房地产开发建设项目竣工综合验收合格证》。
有的还有实测面积登记表。
只有具备上述文件,才说明房屋已经具体交付条件。
【提示】:开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》必须为原件而不是复印件。
业主在收房的时候不能只简单地看有没有《竣工验收备案表》,而是要仔细查看所购的房屋是否在该表的范围内,以及表内的各个分项是不是都备了案。
1、打开屋里的配电箱,检查空开操作是否正常,有条件可查看空开漏电保护状态并测试,开关应附使用空间标识。
2、开关,插座面板xx,清洁,牢固。
3、检查插座,是否正常通电(可采用试电笔),检查线路是否接错,正常情况是仅右侧xx(火线)带电。
4、检查漏电开关短路保护,过载保护动作是否可靠。
商品房交房验收检查项目表
注:无问题的打“/”,有问题的打并在备注栏内写明
新房验收的最终结果
1、房屋检验没有问题的:按实际验收情况填写《验房交接表》等相关文件。
在这个记录表上,应把检验情况逐一记录,凡是无法确认的事项,则不记录或写上“暂不清楚”、“无法认定”等字样。
若发现问题,则如实记录下来,并要求发展商限期处理。
2、如有不满意的地方,可提出意见并将意见填写在《验房交接表》中,作为书面依据,如发展商未准备有关表格,买家应另以书面形式将意见送交发展商,验收房屋发现问题时,一定要开发商盖章确认,约定处理方案。
3、发现问题,买卖双方可协商解决,如属可整修内容,应协商并签署有关整改维修文件,约定下次验收时间(一般不超过30天)。
4、对发现的问题要详细在验楼表上予以注明,如果确实属于不能收楼的,要详细写明不予收楼的原因并要求开发商签字、盖章。
5、发展商非要签字后才让收楼,则可采取变通方法,在收楼文件中注明“房内情况未看”或“屋内情况未明”或“未验房”等字样。
6、如果开发商不出示这些文件,要求开发商签收“关于出卖人拒绝出示《住宅质量保证书》和《住宅使用说明书》、《建筑工程竣工验收备案表》的责任确认函”。
7、如果开发商拒绝盖章确认房屋存在的问题,一定要取得证据,证明不是买房人不按时收房,而是开发商拟交付房屋不符合合同的约定或法定条件。
住宅的入户水管公称直径不宜小于DN20mm 设有室外消火栓的管道,管径不得小于100mm 排水主管道管径不应小于DN100外径110mm 大便器连接管不得小于100mm
小便器及多层住宅的厨房立管不应小于75mm。
感谢 83-1-202 快乐的精心整理开放日看房注意事项:1.带个小家电,如电吹风,试验所有插座通电不。
2.带个手电筒,暗处看一下。
3.带一块干净湿毛巾,用来检查墙纸是否有问题。
4.带一块干净抹布,检查台面,柜面是否有擦痕。
5.带一卷不干胶纸,几张纸和笔,在有问题处贴一小块不干胶纸,上面写上编号并拍照,并在纸上写明要整改的内容。
6.所有有水的地方检查下水是否顺畅,如卫生间台盆,厨房水槽,先注一半水,猛的一下子放掉,看下面出水管是否溢出。
浴缸打开检修孔,看下面出水管是否溢出。
7.检查热水器:先关闭所有水笼头,打开热水器的冷水和热水角阀,再打开任一笼头(如卫生间),并将该笼头转到出热水位置,看是否有冷水流出,如有则对,如无则错。
后继在后。
8.所有的门,包括二个阳台的铝合金移门,检查一下密封条是否全装,不装将来会漏风9.所有的门,任意的关一下,应该在任意位置都可以停住,如始终向一个方向停的话就不行了,说明门不垂直。
10.二个阳台移门适当重的推一下,看是否突然停住,应该是有阻尼感的停住。
如突然停住,说明下面的轮子有问题。
11.所有的铝合金窗在关闭时应该和窗框是平的,如不平,说明窗户安装不到位。
12.所有踢脚线是否有松动。
13.所有地板是否有浮动,应该是实的。
14.138 户型的看一下次卫外面的设备平台上面的铁板是否加长了,如不加长,二个室外机是放不下的。
15.量一下北阳台空调孔的高度,再看一下室内机是否可以装。
一般空调孔位置比吊顶要下来 40 公分才能正确安装室内机。
16.如在客厅要安装3HP 空调柜机的注意了,看一下主机的工作电流是多少。
我们的线只有 2.5 平方。
17.厨房有大功率电器要注意分开用,线也细。
18.我们所有的玻璃窗和二个阳台玻璃都是中空玻璃,中间充的是氮气。
要特别仔细的检查二块玻璃之间是否有雾气或水汽,如有,说明制作不良,漏气了,要求更换。
19.墙砖和地砖就不用再敲了,基本上都是实的,万科对这些容易发现问题的地方把关还是很严的。
20.看一下南北二个铝合金移门上方有没有装防盗块。
如没装,用个小工具就可以打开移门。
温馨提醒:希各邻居在看完各自的房子以后将所需要整改的地方记录在册,以便提醒未注意到有些细节的邻居,也可作为日后督促万科整改或柳三维权之用,谢谢!自助验房表格接房流程:检验材料——领《国有土地使用权证》、《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、面积实测表、管线分布竣工图——交纳余款——领钥匙并签《钥匙拿到书》——综合验收——问题质疑、改进意见、解决方案——与开发商达成协议,15 日内解决——业主签署《入住交接单》前期工作(各类查验证件详见备注)房屋权属文件:《国有土地使用权证》上是否有抵押记载?是□否□房屋质量文件:《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》?(原件)是□否□前期各种相关验收表格:是否有《住户验房交接表》、《楼宇验收记录表》、《商品房面工作积测绘技术报告书》是□否□核实面积、差异补偿是□否□从物业处拿钥匙,分别应该有楼层钥匙、进户门钥匙、信箱钥匙、水表、电表(若有远程抄表另)等几把是□否□防盗门的检查:品牌和外观的检查。
是否有漆面的破损或剥落、划痕现象是□否□门及门框的密封条是否完好是□否□防盗门的上、下插销是否安全、可靠、灵活是□否□多次开启子母门,感觉门的合叶是否灵活是□否□门合叶、门锁的安装螺丝是否紧固,是否有缺少现象是□否□门的门舌、把手是否灵活,联动装置是否灵活是□否□钥匙是否能够安全、灵活的把门锁好是□否□墙体部分:屋顶上是否有裂缝?(与横梁平行基本无妨,如果裂缝与墙角呈45 °斜角,说明有结构问题)是□否□承重墙是否有裂缝?(若裂缝贯穿整个墙面,表示该房存在隐患)是□否□房间与阳台的连接处是否有裂缝?(如裂缝很有可能是阳台断裂的先兆,要立即通知相关单位)是□否□是否有变色、起泡、脱皮、掉灰等,这些都是渗漏的迹象是□否□墙体墙身顶棚是否有隆起?用木槌敲一下是否有空声?是□否□从侧面看墙上是否留有较大、较粗的颗粒或印迹粗糙?是□否□部分墙面是否有水滴、结雾的现象?(冬天房间里的墙面如有水滴,说明墙面的保温层可能有问题)是□否□山墙、厨房,卫生间顶面、外墙是否有水迹?是□否□内墙墙面上有否石灰爆点(麻点,是石灰水没有经过足够时间的熟化所致,影响装修)是□否□墙身有无特别倾斜、弯曲、起浪、隆起或凹陷的地方?是□否□墙上涂料颜色是否有明显不均匀处?是□否□相关位置是否有空调管孔?是□否□天花部分:天花是否有麻点?(对室内装潢将带来很大的不利影响)是□否□是否有雨水渗漏的痕迹或者裂痕?是□否□部分卫生间顶棚是否有漆脱落或长霉菌?是□否□顶棚楼板有无特别倾斜、弯曲、起浪,隆起或凹陷的地方?是□否□厨房、卫生间、阳台的顶部和管道接口是否渗漏是□否□地面部分:要求现场清理完毕,地面平坦,无裂纹,无破损,无空鼓等现象,厨浴间地面有做防水处理,地面是否有裂痕、脱皮、麻面、起砂等缺陷地面客厅:是□否□部分餐厅:是□否□厨房:是□否□次卫:是□否□⋯⋯是□否□⋯⋯是□否□各阳台有无地漏是□否□窗户部分:要求安装牢固,表面洁净、光滑,窗框及玻璃无损伤,密封条缝平整,无卷边脱槽,玻璃封胶修口妥当平滑,窗把手,窗锁完好及操作正常,窗框四周无渗漏异况,平开窗开关灵活,关闭严密,落地窗平移拉平滑,无阻滞现象,平开窗是否安装了风撑,且开闭是否自如。
窗与窗框各边之间是否平行?窗户玻璃是否完好?窗台下面有无水渍?(如有则可能是窗户漏水)双层玻璃内部是否整洁?客厅落地窗是□否□餐厅落地窗是□否□厨房窗是□否□窗户是□否□次卫窗部分⋯⋯是□否□⋯⋯是□否□书房落地窗是□否□供排水、供气部分:要求供水供气安装到位,阀门关闭正常,管道及接口无渗漏现象;排水设施去水正常,排水管装有蓄水防臭弯,管道无堵塞物等。
情况记录如下:厨房:是□否□主卫 1 :是□否□供排次卫:是□否□水主卫 2 :是□否□、供气卫生间通风情况:测抽力与厨房同。
烟道、通风口中用手电查看是否存有建筑垃圾是□否□部分验收下水情况:先用面盆盛水,再向各个下水管处灌水,分别是台盆下水、浴缸下水、厨房和卫生及阳台地漏等,基本是每个下水口应灌入两盆水左右,应听到咕噜噜的声是□否□音和表面无积水。
下水道漏水是否迅速顺利(注水,打开地漏,水是否迅速漏下)厨房电、水、煤气表具是否齐全?是□否□煤气是否开通?是□否□是否有地漏是□否□房间上面的邻居家是否漏水?是□否□厨房水口内是否留有较多的建筑垃圾?是□否□用手使劲晃动上水管,看是否固定牢固,如果松动,应重新固定是□否□检查厨房烟道:用纸卷点火后灭火冒烟,放在烟道口下方10 厘米左右,看烟是否上是□否□升到烟道口立即拐弯吸走观察水表是否空转,如有则通知房管维修部门检查水管及各水阀是否渗漏是□否□供电及设施部分入户线多少平方供电及设开关箱内开关应安装牢固,每个都要用力左右晃动进行检查,如果发现松动,应是□否□紧固或更换施部分是否市政供电?是□否□拉闸后户内是否完全断电?是□否□弱电部分:要求设施安装到位,无漏装,功能正常,安装牢固可靠对讲系统:是□否□弱电部分有线电视:是□否□电话:是□否□其它: [ 包括空调孔、排烟孔等 ] 情况记录如下:其它厨排烟孔:是□否□各房间空调孔:是□否□记录下列各表底数:水表底数:电表底数:煤气表底数:安防安防门禁系统在验收时要注意其音量功能、对讲功能、操作功能是否正常?是□否□室内报警系统是否具备:是□否□燃气报警装置是否具备是□否□检查可视对讲、紧急呼叫按钮是否工作正常。
是□否□检查入户门门铃:带两节 5 号电池测试门铃,是否不响或响个不停是□否□合同上注明的设施、设备等是否有遗漏,品牌、数量是否符合?门窗品牌型号是□否□⋯⋯备注:1、规划部门出具的《×××市建筑工程规划验收合格证》。
2、建设主管部门出具的《×××市建设工程竣工验收备案证明书》。
表上每一项都必须报主管部门备案,如果缺少任何一项的话,这个楼盘还属于“黑楼”,是不能入住的。
3、区级以上质检站核发的《房屋质量合格证明》。
——必须具备。
4、开发商提供的房屋的《住宅质量保证书》——必须取得,要带走。
5、开发商提供的《住宅使用说明书》——开发商据此承担保修责任。
必须取得,要带走。
6、房产管理局或区局直属测绘队出具的《竣工实测表》。
正式测绘报告:《×××市房屋建筑面积测绘报告》。
7、卫生防疫部门核发的生活供水系统《用水合格证》。
8、公安消防部门出具的《建筑工程消防验收意见书》。
9、民防部门出具的《×××市民防工程竣工验收证书》。
10、质量技术监督部门出具的《×××市电梯(扶梯)验收结果通知单》。
11、环保部门出具的《×××市建设工程环保验收合格证》。
12、燃气主管部门出具的《×××市燃气工程验收证书》。
13、城建档案部门出具的《×××市工程验收档案认可书》。
一、验收不合格的处理对策1、对发现的问题要详细在验楼单上予以注明,如果确实属于不能收楼的,要详细写明不予收楼的原因并要求开发商签字、盖章。
2、影响房屋结构安全和设备使用安全的质量问题,必须约定期限由建设单位负责进行加固补强维修,直至合格。
影响相邻房屋的安全问题,由建设单位负责处理。
3、对于不影响房屋和设备使用安全的质量问题,可约定期限由建设单位负责维修,也可采取费用补偿的办法,由接管单位处理。
4、如果发现问题至少要在收楼文件上注明“室内情况尚不清楚”或“楼房状况未明”等字样。
验房常用工具:一、量具: 5m 盒尺、 25~ 33cm 直角尺、 50~ 60cm 丁字尺、 1m 直尺二、电钳工具:带两头和三头插头的插排(即带指示灯的插座);各种插头(电话、电视、宽带);万用表;摇表;多用螺丝刀(“-”字和“+”字); 5 号电池 2 节、测电笔;手锤;小锤;三、辅助工具:镜子、手电( 2 节 1 号电池)、塑料袋多个、纸+火柴、卫生纸、凳子、纸 +笔验房专用工具:(质检站借)JZC-2 型垂直检测尺;多功能内外直角检测尺;多功能垂直校正器;游标塞尺;对角检测尺;反光镜;伸缩杆;水电检测锤(50g);活动响鼓锤(25g);钢针小锤( 10g)等。
验房自备工具1) 1 只塑料洗脸盆 --用于验收下水管道2)人字体 --用于高度的顶棚等3) 1 只计算器 ---用于计算数据4) 1 把扫帚 --用于打扫室内卫生5) 1 只小凳子和一些报纸、塑料带,包装绳—。
