系统联调服务方案
- 格式:docx
- 大小:87.83 KB
- 文档页数:13
综合监控系统与BAS系统项目联调方案20XX年XX月XX日目录1.综调(或演练)目的 (3)2.前提条件 (3)3.组织及人员安排 (3)4.时间安排 (4)5.综调(或演练)内容及步骤 (4)6.故障及事故处理 (15)7.总结及评估 (15)8.后勤需求…………………………………………………综合监控系统与BAS系统项目联调一、综调(或演练)目的(一)验证综合监控系统与BAS系统之间的接口功能是否与设计相符,并满足运营要求。
(二)本测试通过对所有综合监控系统与BAS系统点(包括系统设备点及各种设备状态)的测试,验证综合监控系统与BAS系统点、低压智能、现场设备的正确性,确保系统能完全满足设计及消防要求。
(三)通过模拟联合调试,对运营操作及维修人员进行培训,提高检修人员技能,确保安全运营。
二、前提条件(一)BAS系统设备已投入运行,所有功能均具备,工作状况良好。
(二)综合监控系统设备已经具备车站级和中央级对BAS系统的联调功能,工作状况良好。
(三)综合监控系统与BAS系统的通讯通道满足其数据的传输要求。
(四)所有参与本次联调的单位及人员均已熟悉本次联调组织及实施方案,并已做好相关各项准备工作。
三、组织及人员安排总指挥:XXX副总指挥:XXX现场指挥:XXX工作组组长:XXX工作组组员:主控、BAS、行调、环调、及系统供货商有关人员。
四、时间安排1、开通前不影响运营的情况下安排在白天测试,测试所需时间为72~96天,每日安排两组测试人员,分别在车站和OCC进行联调测试,测试时间从8:30至17:00,每天8小时。
2、开通后影响运营的情况下,安排在晚间测试,测试所需时间共128天,每日安排两组测试人员,分别在车站和OCC进行联调测试,测试时间从23:30至次日04:00,每天4小时。
五、综调(或演练)内容及步骤(一)联调内容:本次系统联调要完成的主要项目是实现综合监控系统对BAS系统设备的监视控制功能,按照协议规定的BAS系统信息均能在综合监控系统正确接收,并且综合监控系统均能对BAS系统发送正确信息。

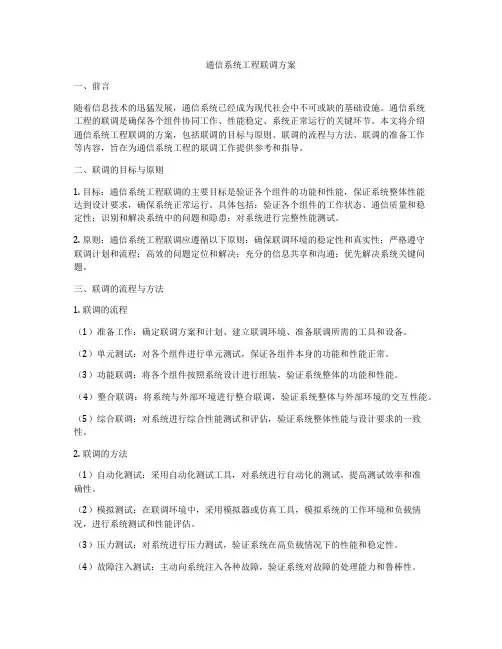

通信系统工程联调方案一、前言随着信息技术的迅猛发展,通信系统已经成为现代社会中不可或缺的基础设施。
通信系统工程的联调是确保各个组件协同工作、性能稳定、系统正常运行的关键环节。
本文将介绍通信系统工程联调的方案,包括联调的目标与原则、联调的流程与方法、联调的准备工作等内容,旨在为通信系统工程的联调工作提供参考和指导。
二、联调的目标与原则1. 目标:通信系统工程联调的主要目标是验证各个组件的功能和性能,保证系统整体性能达到设计要求,确保系统正常运行。
具体包括:验证各个组件的工作状态、通信质量和稳定性;识别和解决系统中的问题和隐患;对系统进行完整性能测试。
2. 原则:通信系统工程联调应遵循以下原则:确保联调环境的稳定性和真实性;严格遵守联调计划和流程;高效的问题定位和解决;充分的信息共享和沟通;优先解决系统关键问题。
三、联调的流程与方法1. 联调的流程(1)准备工作:确定联调方案和计划、建立联调环境、准备联调所需的工具和设备。
(2)单元测试:对各个组件进行单元测试,保证各组件本身的功能和性能正常。
(3)功能联调:将各个组件按照系统设计进行组装,验证系统整体的功能和性能。
(4)整合联调:将系统与外部环境进行整合联调,验证系统整体与外部环境的交互性能。
(5)综合联调:对系统进行综合性能测试和评估,验证系统整体性能与设计要求的一致性。
2. 联调的方法(1)自动化测试:采用自动化测试工具,对系统进行自动化的测试,提高测试效率和准确性。
(2)模拟测试:在联调环境中,采用模拟器或仿真工具,模拟系统的工作环境和负载情况,进行系统测试和性能评估。
(3)压力测试:对系统进行压力测试,验证系统在高负载情况下的性能和稳定性。
(4)故障注入测试:主动向系统注入各种故障,验证系统对故障的处理能力和鲁棒性。
四、联调的准备工作1. 确定联调方案和计划:根据系统设计和要求,确定联调的具体方案和计划,包括联调的流程、方法、时间、负责人等。

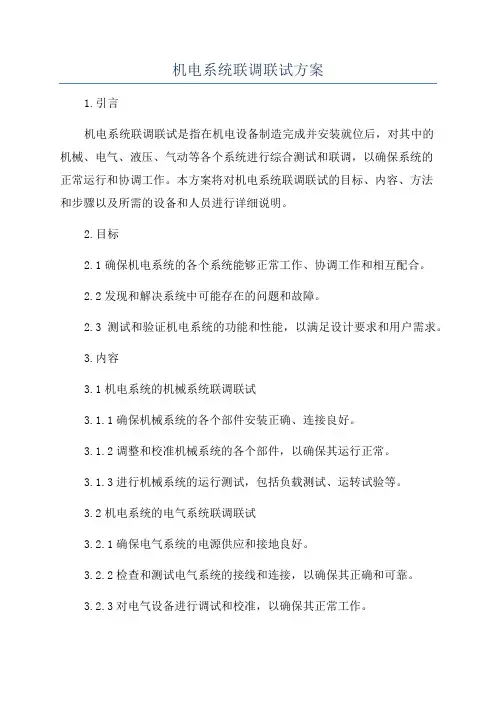

机电系统联调联试方案1.引言机电系统联调联试是指在机电设备制造完成并安装就位后,对其中的机械、电气、液压、气动等各个系统进行综合测试和联调,以确保系统的正常运行和协调工作。
本方案将对机电系统联调联试的目标、内容、方法和步骤以及所需的设备和人员进行详细说明。
2.目标2.1确保机电系统的各个系统能够正常工作、协调工作和相互配合。
2.2发现和解决系统中可能存在的问题和故障。
2.3测试和验证机电系统的功能和性能,以满足设计要求和用户需求。
3.内容3.1机电系统的机械系统联调联试3.1.1确保机械系统的各个部件安装正确、连接良好。
3.1.2调整和校准机械系统的各个部件,以确保其运行正常。
3.1.3进行机械系统的运行测试,包括负载测试、运转试验等。
3.2机电系统的电气系统联调联试3.2.1确保电气系统的电源供应和接地良好。
3.2.2检查和测试电气系统的接线和连接,以确保其正确和可靠。
3.2.3对电气设备进行调试和校准,以确保其正常工作。
3.2.4进行电气系统的运行测试,包括开关试验、过载测试、故障检测等。
3.3机电系统的液压系统联调联试3.3.1确保液压系统的各个部件安装正确、接口良好。
3.3.2调整和校准液压系统的各个参数,以确保其正常工作。
3.3.3进行液压系统的运行测试,包括液压泵试验、阀门调试等。
3.4机电系统的气动系统联调联试3.4.1确保气动系统的各个元件安装正确、管路连接良好。
3.4.2调整和校准气动系统的各个参数,以确保其正常工作。
3.4.3进行气动系统的运行测试,包括气缸试验、气动阀调试等。
4.方法和步骤4.1制定联调联试计划和安排,确定各个系统的联调联试顺序和时间安排。
4.2进行系统的初步检查,确保各个系统的仪表和设备的正常工作和可用性。
4.3按照联调联试顺序,依次进行各个系统的联调联试工作。
4.4记录和整理联调联试过程中的数据和结果,及时处理和解决出现的问题和故障。
4.5进行最终的联调联试验收,确认机电系统能够正常工作和满足设计要求。

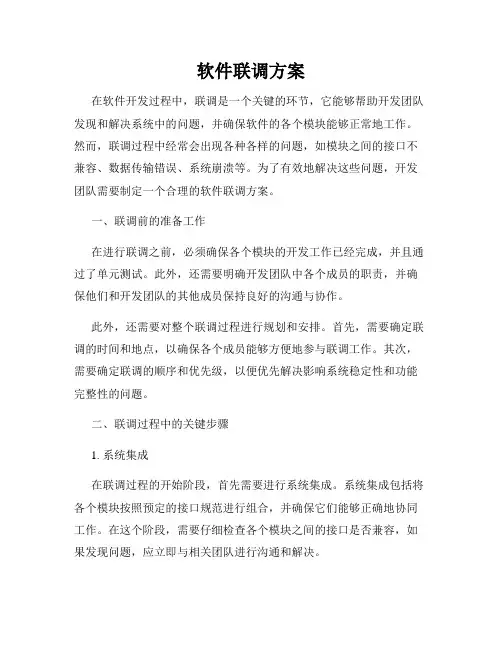

软件联调方案在软件开发过程中,联调是一个关键的环节,它能够帮助开发团队发现和解决系统中的问题,并确保软件的各个模块能够正常地工作。
然而,联调过程中经常会出现各种各样的问题,如模块之间的接口不兼容、数据传输错误、系统崩溃等。
为了有效地解决这些问题,开发团队需要制定一个合理的软件联调方案。
一、联调前的准备工作在进行联调之前,必须确保各个模块的开发工作已经完成,并且通过了单元测试。
此外,还需要明确开发团队中各个成员的职责,并确保他们和开发团队的其他成员保持良好的沟通与协作。
此外,还需要对整个联调过程进行规划和安排。
首先,需要确定联调的时间和地点,以确保各个成员能够方便地参与联调工作。
其次,需要确定联调的顺序和优先级,以便优先解决影响系统稳定性和功能完整性的问题。
二、联调过程中的关键步骤1. 系统集成在联调过程的开始阶段,首先需要进行系统集成。
系统集成包括将各个模块按照预定的接口规范进行组合,并确保它们能够正确地协同工作。
在这个阶段,需要仔细检查各个模块之间的接口是否兼容,如果发现问题,应立即与相关团队进行沟通和解决。
2. 数据传输测试在确认系统集成无误之后,接下来需要进行数据传输测试。
这是因为很多软件系统涉及到数据的输入和输出,而这些数据的传输往往是联调过程中最容易出问题的地方。
因此,开发团队需要仔细检查数据的传输方式和格式,并确保数据能够准确地传输和解析。
3. 功能测试功能测试是联调过程中的另一个重要环节。
在进行功能测试时,开发团队需要模拟各种使用场景,并确保系统能够正常地处理用户的请求和生成正确的输出。
如果在功能测试过程中发现了问题,开发团队应该迅速跟进并解决,以避免问题进一步扩大。
4. 性能测试性能测试是一个不可忽视的联调步骤。
在进行性能测试时,开发团队需要模拟实际的负载情况,并评估系统的性能表现,如响应时间、吞吐量等。
如果系统在高负载情况下出现性能问题,开发团队需要找出问题的瓶颈并进行优化。
三、联调后的总结和改进联调完成后,开发团队需要对整个联调过程进行总结和改进。

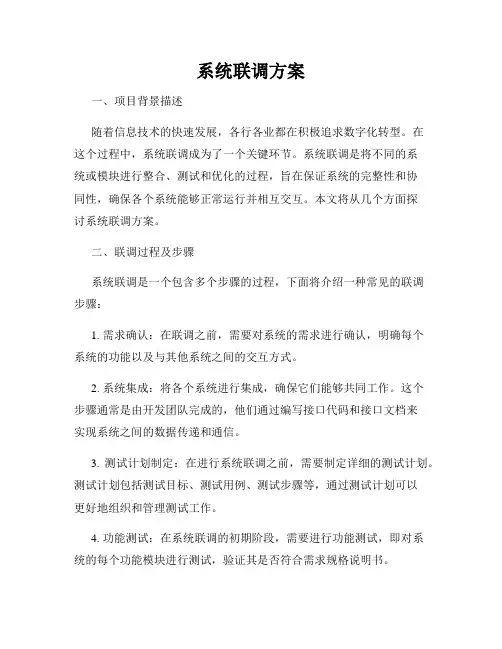

系统联调方案一、项目背景描述随着信息技术的快速发展,各行各业都在积极追求数字化转型。
在这个过程中,系统联调成为了一个关键环节。
系统联调是将不同的系统或模块进行整合、测试和优化的过程,旨在保证系统的完整性和协同性,确保各个系统能够正常运行并相互交互。
本文将从几个方面探讨系统联调方案。
二、联调过程及步骤系统联调是一个包含多个步骤的过程,下面将介绍一种常见的联调步骤:1. 需求确认:在联调之前,需要对系统的需求进行确认,明确每个系统的功能以及与其他系统之间的交互方式。
2. 系统集成:将各个系统进行集成,确保它们能够共同工作。
这个步骤通常是由开发团队完成的,他们通过编写接口代码和接口文档来实现系统之间的数据传递和通信。
3. 测试计划制定:在进行系统联调之前,需要制定详细的测试计划。
测试计划包括测试目标、测试用例、测试步骤等,通过测试计划可以更好地组织和管理测试工作。
4. 功能测试:在系统联调的初期阶段,需要进行功能测试,即对系统的每个功能模块进行测试,验证其是否符合需求规格说明书。
5. 接口测试:接口测试是系统联调中的一个重要环节,它测试系统与外部系统之间的接口是否能够正常工作,包括数据传递、消息交互等。
6. 性能测试:为了保证系统在运行过程中能够具备较好的性能,需要进行性能测试,在高负载情况下测试系统的响应时间、吞吐量等指标。
7. 安全测试:安全测试是为了保证系统的安全性,检测系统是否存在安全漏洞,并采取相应的措施进行修复和加固。
三、关键问题及解决方案在系统联调的过程中,常常会遇到一些关键问题,下面将列举一些常见问题及解决方案:1. 数据传递问题:系统联调中,数据的传递是一个非常关键的环节。
为了避免数据传递出错,可以对数据进行加密或签名以确保数据的完整性和安全性。
2. 接口兼容性问题:不同系统的接口可能存在兼容性问题,为了解决这个问题,可以制定统一的接口规范,并对接口进行充分的测试和验证。
3. 故障排查和处理:在系统联调过程中,可能会出现各种故障,这时需要有专门的故障排查和处理方案。

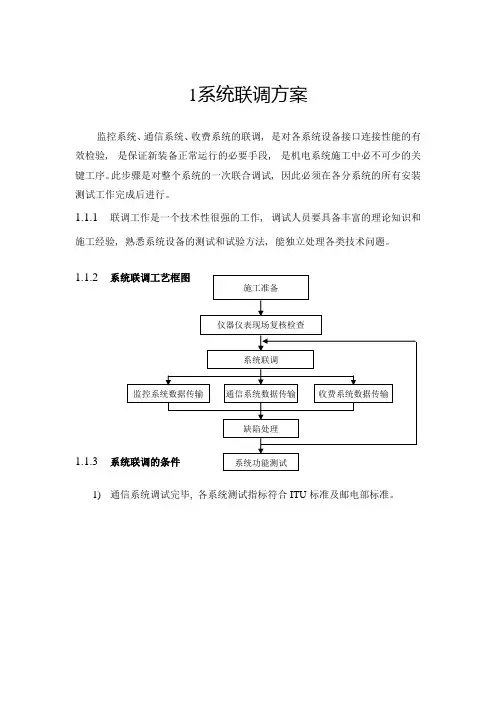

施工准备系统功能测试系统联调缺陷处理 仪器仪表现场复核检查监控系统数据传输 通信系统数据传输 收费系统数据传输1 系统联调方案监控系统、通信系统、收费系统的联调, 是对各系统设备接口连接性能的有效检验, 是保证新装备正常运行的必要手段, 是机电系统施工中必不可少的关键工序。
此步骤是对整个系统的一次联合调试, 因此必须在各分系统的所有安装测试工作完成后进行。
1.1.1 联调工作是一个技术性很强的工作, 调试人员要具备丰富的理论知识和施工经验, 熟悉系统设备的测试和试验方法, 能独立处理各类技术问题。
1.1.2 系统联调工艺框图1.1.3 系统联调的条件 1) 通信系统调试完毕, 各系统测试指标符合ITU 标准及邮电部标准。
1.1.4收费系统各收费站设备本地调试全部完成, 各局域网配置全部完成, 广域网与局域网的协议配制完成, 收费系统站内运行正常, 收费数据能自动或手动传输至路由器接口处。
1.1.5监控系统外场设备单机测试完全正常, 监控分中心局域网配制全部完成, 广域网与局域网的协议配制定成, 模拟数据处理全部能够实现。
1.1.6调试人员的组成与职能调试时各工作界面的人员配置:分中心: 总工程师, 监控、通信、收费专业工程师, 通信、监控、收费系统设备供货商, 软件工程师;1)收费站: 收费专业工程师, 收费系统设备供货商, 软件工程师, 通信专业工程师;外场:监控、通信、收费工程师, 技术工人。
调试时各工作界面的人员职能:分中心: 总工程师负责整个系统的调试工作安排, 协调各专业的调试工作。
监控、收费、通信系统设备供货商配合我方专业工程师的调试工作, 并负责各单体设备的正常工作及调试问题的解决。
通信工程师负责整个系统的通道畅通并工作正常。
软件工程师负责系统软件、应用软件的调试测试。
监控、收费工程师负责各系统单体设备的正常工作及调试问题的解决。
收费站:收费专业工程负责各收费站的系统调试工作。
通信、收费系统设备供货商配合专业工程师的调试工作, 并负责系统设备的正常工作。

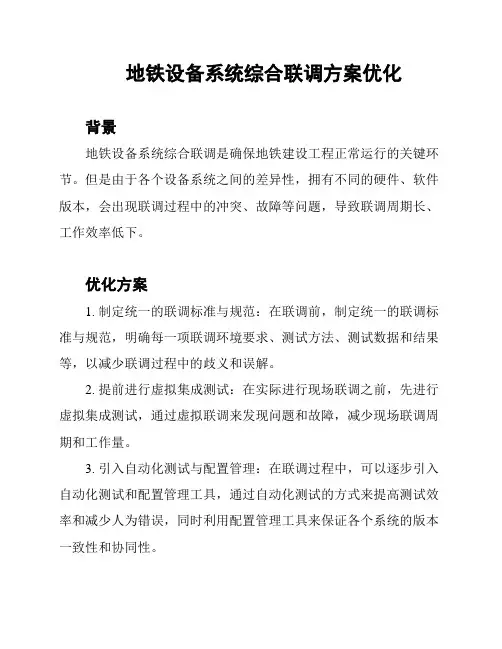

地铁设备系统综合联调方案优化
背景
地铁设备系统综合联调是确保地铁建设工程正常运行的关键环节。
但是由于各个设备系统之间的差异性,拥有不同的硬件、软件版本,会出现联调过程中的冲突、故障等问题,导致联调周期长、工作效率低下。
优化方案
1. 制定统一的联调标准与规范:在联调前,制定统一的联调标准与规范,明确每一项联调环境要求、测试方法、测试数据和结果等,以减少联调过程中的歧义和误解。
2. 提前进行虚拟集成测试:在实际进行现场联调之前,先进行虚拟集成测试,通过虚拟联调来发现问题和故障,减少现场联调周期和工作量。
3. 引入自动化测试与配置管理:在联调过程中,可以逐步引入自动化测试和配置管理工具,通过自动化测试的方式来提高测试效率和减少人为错误,同时利用配置管理工具来保证各个系统的版本一致性和协同性。
4. 建立联调专职团队:在联调过程中,可以建立专职联调团队负责联调环节的协调和问题处理,以提高联调效率和解决问题的效率。
结论
以上优化方案可以有效地改善地铁设备系统综合联调过程中出现的问题和故障。
此外,在优化联调方案的过程中,需要加强各个设备系统之间的沟通与协作,提高联调过程中的配合性和合作性,以确保联调顺利完成,使地铁工程能够正常高效地运行。
系统对接连调实施方案一、背景介绍随着信息技术的不断发展,各类系统之间的对接和连调已经成为企业信息化建设中的一个重要环节。
系统对接和连调的成功实施,对于企业的业务流程优化和效率提升具有重要意义。
因此,制定系统对接连调实施方案,对于企业的信息化建设具有重要意义。
二、目标和意义系统对接连调实施方案的制定,旨在解决不同系统之间数据共享、业务流程衔接等问题,提高系统之间的互操作性和协同性,进一步提升企业的信息化水平和管理效率。
通过实施系统对接连调方案,可以实现信息共享、业务协同,提高工作效率,降低成本,提升企业竞争力。
三、实施步骤1. 系统调研和需求分析在制定系统对接连调实施方案之前,首先需要对现有系统进行调研和需求分析,明确系统之间的数据交互和业务流程,了解各系统的功能特点和数据结构,为后续的对接和连调工作奠定基础。
2. 制定对接连调方案根据系统调研和需求分析的结果,结合企业的实际情况,制定系统对接连调方案,明确对接和连调的具体步骤、方法和技术方案,确保对接和连调的顺利实施。
3. 系统对接和连调实施根据制定的对接连调方案,进行系统对接和连调的具体实施工作,包括数据接口开发、业务流程衔接、系统联调测试等环节,确保系统之间的数据交互和业务流程的顺利进行。
4. 系统验收和优化对接连调实施完成后,进行系统验收和优化工作,确保对接和连调的效果符合预期,对存在的问题进行及时修复和优化,提高系统的稳定性和可靠性。
四、关键技术和风险控制1. 关键技术系统对接连调涉及到数据接口开发、业务流程衔接、系统联调测试等关键技术,需要熟练掌握相关技术,确保对接和连调的顺利实施。
2. 风险控制在系统对接连调实施过程中,可能会面临数据兼容性、业务流程冲突、系统稳定性等风险,需要及时识别和控制风险,确保对接连调工作的顺利进行。
五、总结与展望系统对接连调实施方案的制定和实施,对于企业的信息化建设具有重要意义。
通过系统对接连调,可以实现信息共享、业务协同,提高工作效率,降低成本,提升企业竞争力。

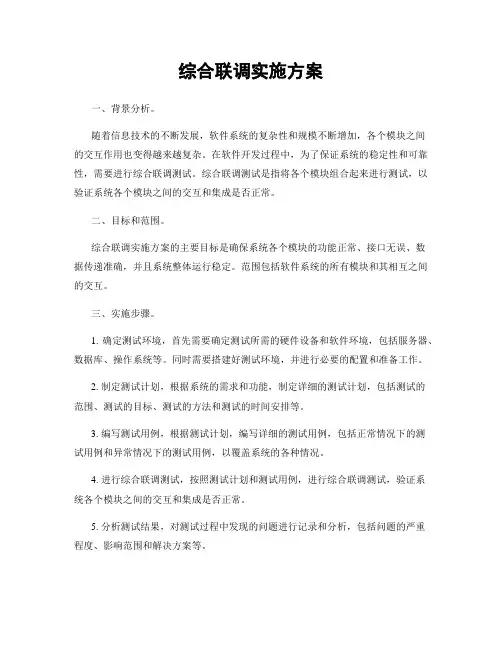

综合联调实施方案一、背景分析。
随着信息技术的不断发展,软件系统的复杂性和规模不断增加,各个模块之间的交互作用也变得越来越复杂。
在软件开发过程中,为了保证系统的稳定性和可靠性,需要进行综合联调测试。
综合联调测试是指将各个模块组合起来进行测试,以验证系统各个模块之间的交互和集成是否正常。
二、目标和范围。
综合联调实施方案的主要目标是确保系统各个模块的功能正常、接口无误、数据传递准确,并且系统整体运行稳定。
范围包括软件系统的所有模块和其相互之间的交互。
三、实施步骤。
1. 确定测试环境,首先需要确定测试所需的硬件设备和软件环境,包括服务器、数据库、操作系统等。
同时需要搭建好测试环境,并进行必要的配置和准备工作。
2. 制定测试计划,根据系统的需求和功能,制定详细的测试计划,包括测试的范围、测试的目标、测试的方法和测试的时间安排等。
3. 编写测试用例,根据测试计划,编写详细的测试用例,包括正常情况下的测试用例和异常情况下的测试用例,以覆盖系统的各种情况。
4. 进行综合联调测试,按照测试计划和测试用例,进行综合联调测试,验证系统各个模块之间的交互和集成是否正常。
5. 分析测试结果,对测试过程中发现的问题进行记录和分析,包括问题的严重程度、影响范围和解决方案等。
6. 修复问题和再次测试,根据分析结果,对问题进行修复,并进行再次测试,直到所有问题得到解决。
7. 编制测试报告,在测试完成后,编制详细的测试报告,包括测试的过程、测试的结果、问题的解决情况和下一步的工作计划等。
四、注意事项。
1. 确保测试环境的稳定性和一致性,避免因环境问题导致的测试结果不准确。
2. 测试过程中要严格按照测试计划和测试用例进行,确保测试的全面性和有效性。
3. 对测试过程中发现的问题要及时记录和分析,并与相关人员进行沟通和协调,以便及时解决问题。
4. 测试报告要客观、准确地反映测试的情况,对测试结果和存在的问题要有明确的描述和分析。
五、总结。
地铁综合联调实施方案一、背景介绍。
随着城市的不断发展,地铁作为城市交通的重要组成部分,承担着越来越重要的作用。
为了更好地提升地铁运营效率,提高乘客出行体验,地铁综合联调实施方案应运而生。
二、目标。
地铁综合联调实施方案的目标是实现地铁线路的高效运营,提高运输能力,缩短运行时间,提升安全性和舒适度,为乘客提供更加便捷、快速、舒适的出行体验。
三、实施步骤。
1. 数据收集与分析。
首先,需要对地铁线路进行全面的数据收集与分析,包括客流量、运行时间、站点间距离、换乘情况等。
通过对数据的深入分析,可以找出存在的问题和瓶颈,为制定后续的实施方案提供依据。
2. 优化线路规划。
在数据分析的基础上,需要对地铁线路进行优化规划。
通过合理调整线路布局、优化站点设置、增加换乘节点等方式,提高线路的运输能力和运行效率,缩短乘车时间,减少拥堵现象。
3. 强化设备更新。
地铁综合联调实施方案还需要对设备进行更新和升级,包括信号系统、车辆设备、站台设施等。
通过引入先进的技术设备,提高地铁运行的安全性和稳定性,提升服务水平。
4. 加强人员培训。
为了保障地铁综合联调实施方案的顺利进行,需要加强地铁运营人员的培训和技能提升。
只有具备专业知识和操作技能的人员,才能更好地保障地铁运营的顺利进行。
5. 完善应急预案。
在实施地铁综合联调方案的过程中,需要做好应急预案的完善工作。
及时发现和解决问题,保障地铁运营的稳定性和安全性。
四、效果评估。
实施地铁综合联调方案后,需要对效果进行评估。
包括客流量变化、运行时间缩短情况、乘客满意度等方面进行评估,从而为后续的优化工作提供依据。
五、总结。
地铁综合联调实施方案是地铁运营管理的重要举措,通过科学的规划和有效的实施,可以提高地铁运营效率,优化乘车体验,为城市交通发展做出更大的贡献。
希望通过各方的共同努力,地铁综合联调实施方案能够取得理想的效果,为城市交通的发展注入新的动力。
关于印发《沈阳地铁二号线一期工程设备系统综合联调方案》的通知各处室、项目部、各直属公司、相关参建单位项目部:现将《沈阳地铁二号线一期工程设备系统综合联调方案》印发给你们,请遵照执行。
二〇一一年八月四日沈阳地铁二号线一期工程设备系统综合联调方案沈阳地铁集团有限公司2011-8-4目录第一章工程概况 (1)一、沈阳地铁二号线一期工程项目概况 (1)二、系统概况 (1)第二章综合联调概况 (26)一、综合联调的定义 (26)二、综合联调的目的 (26)三、综合联调的主要任务 (28)四、综合联调的意义 (29)五、综合联调工作流程图 (29)六、综合联调接口关系矩阵 (31)第三章组织机构及职责 (32)一、综合联调领导小组 (32)二、综合联调办公室 (33)三、安全督导组 (33)四、技术协调组 (34)五、质量检查组 (34)六、调度乘务组 (35)七、综合联调试验组 (35)八、保障组 (36)第四章综合联调实施方案 (39)一、前提条件 (39)二、联调目标 (40)三、调试依据 (40)四、联调工作量及实施计划 (41)五、综合联调实施方案 (46)第五章相关管理办法及制度 (118)第六章应急预案 (119)附录 (135)第一章工程概况一、沈阳地铁二号线一期工程项目概况沈阳地铁二号线工程分为一期工程、北延线工程和南延线工程3部分,其中一期工程与北延线工程同期分步实施,南延线工程为远期工程。
一期工程线路全长21.86km,全部为地下线,设三台子站、陵西站、新乐遗址站、北陵公园站、中医药大学站(与五号线换乘)、岐山路站、沈阳北站站(与国铁换乘)、金融中心站、市府广场站(与三号线换乘)、青年大街站(与一号线换乘)、青年公园站、工业展览馆站(与五号线换乘)、市图书馆站(与四号线换乘)、五里河站、奥体中心站、营盘街站、世纪大厦站、下深沟站、上深沟站共计19座地下(地面厅)车站,平均站间距1.159km,最长站间距1.485 km。
综合联调实施方案一、背景分析。
随着信息技术的不断发展,各种软件系统的复杂程度不断增加,系统之间的集成和联调工作变得越来越重要。
在软件开发的过程中,综合联调是一个至关重要的环节,它涉及到不同模块之间的接口测试、数据交互、性能调优等工作。
因此,制定一套科学合理的综合联调实施方案对于保障系统稳定运行具有重要意义。
二、目标和原则。
1. 目标,确保各个模块之间的接口通畅,数据传输准确无误,系统性能稳定可靠。
2. 原则,充分沟通,明确责任,严格执行测试计划,及时发现和解决问题。
三、实施步骤。
1. 系统分析,对系统进行全面分析,明确各个模块的功能和接口关系,确定联调的重点和难点。
2. 环境搭建,搭建联调测试环境,包括硬件环境和软件环境的搭建,确保测试环境与生产环境一致。
3. 测试用例设计,根据系统分析的结果,编写详细的测试用例,包括正常情况下的测试用例和异常情况下的测试用例。
4. 联调测试,按照测试用例执行联调测试,确保各个模块之间的接口通畅,数据传输准确无误。
5. 性能测试,对系统进行性能测试,包括并发性能测试、压力测试等,确保系统性能稳定可靠。
6. 问题解决,及时记录和跟踪测试过程中发现的问题,并协调各个模块的开发人员进行问题解决。
7. 结果评估,对联调测试的结果进行评估,确保系统达到预期的联调效果。
四、注意事项。
1. 沟通协调,各个模块的开发人员要保持良好的沟通协调,及时交流问题和解决方案。
2. 测试记录,对测试过程和测试结果进行详细记录,包括问题描述、解决方案和测试日志等。
3. 测试报告,编写详细的联调测试报告,包括测试环境、测试用例、测试结果、问题记录和改进建议等内容。
4. 团队合作,联调测试是一个团队合作的工作,各个成员要密切配合,共同完成测试任务。
五、总结。
综合联调实施方案是保障系统稳定运行的重要保障措施,只有在严格执行测试计划的前提下,才能保证系统的稳定性和可靠性。
因此,在联调测试过程中,各个成员要密切配合,严格执行测试计划,及时发现和解决问题,确保系统的稳定运行。
联调联动工作方案一、引言。
随着社会的不断发展和科技的不断进步,各行各业都在不断地进行着创新和变革。
在这个过程中,联调联动工作方案变得尤为重要。
联调联动工作方案是指不同部门或不同系统之间进行协调和合作,实现信息共享和资源整合,从而提高工作效率和服务质量。
本文将就联调联动工作方案进行深入探讨,探讨其意义、目标、实施步骤和注意事项。
二、意义。
1. 提高工作效率。
联调联动工作方案可以有效地整合资源,避免重复劳动,提高工作效率。
不同部门或系统之间的协调合作可以让工作流程更加顺畅,减少沟通成本,提高工作效率。
2. 提高服务质量。
通过联调联动工作方案,不同部门或系统可以共享信息和资源,从而提高服务质量。
比如在医疗行业,不同医院之间可以通过联调联动工作方案共享病历和检查结果,从而提高诊疗效率和准确性。
3. 促进创新发展。
联调联动工作方案可以促进不同部门或系统之间的交流和合作,从而促进创新发展。
通过共享资源和信息,可以激发出更多的创新思路和方法,推动行业的发展。
三、目标。
1. 实现信息共享。
通过联调联动工作方案,不同部门或系统之间可以实现信息共享,避免信息孤岛,提高信息利用率。
2. 实现资源整合。
通过联调联动工作方案,可以实现不同部门或系统之间的资源整合,避免资源浪费,提高资源利用效率。
3. 提高工作效率。
通过联调联动工作方案,可以提高工作效率,减少重复劳动,提高工作质量。
四、实施步骤。
1. 确定联调联动的范围和内容。
首先需要确定联调联动的范围和内容,明确需要进行联调联动的部门或系统,以及需要共享的信息和资源。
2. 制定联调联动方案。
根据确定的范围和内容,制定具体的联调联动方案,包括信息共享的方式、资源整合的方式、工作流程等。
3. 确定联调联动的技术支持。
确定联调联动所需的技术支持,包括信息系统、通讯设备等,确保联调联动的顺利实施。
4. 进行联调联动的测试和调试。
在正式实施联调联动之前,需要进行测试和调试,确保联调联动的稳定性和可靠性。
武汉轨道交通第三方APP扫码及银联闪付过闸系统工程通信传输网络升级改造工程系统联调方案烽火通信科技股份有限公司2021年4月目录1、项目改造背景 (3)2、项目改造范围 (3)2.1、1号线改造范围 (3)2.2、2号线改造范围 (4)3、系统联调/业务割接计划 (4)4、业务割接 (5)4.1、1号线业务割接 (5)4.1.1、东线车站环网调整 (5)4.1.2、东线车站业务割接 (8)4.1.3、西线车站业务割接 (13)4.2、2号线业务割接 (16)5、设备替换 (16)6、安全措施及保障方案 (17)6.1、业务割接保障措施 (17)6.2、人员及车辆保障措施 (19)武汉轨道交通第三方APP扫码及银联闪付过闸系统工程通信传输网络升级改造工程系统联调方案1、项目改造背景传输系统是通信系统中最重要的子系统。
它为通信系统的各子系统,以及其它自动控制管理系统提供信息通道。
传输的信息有语音、数据、图像等信息,如:无线电话、公务电话、广播、视频监视、时钟、乘客信息系统、电力监控(SCADA)、自动售检票(AFC)列车自动控制(ATC)其它运营管理信息等。
随着城市轨道交通行业技术的快速发展,AFC在传统架构上增加了实时移动支付功能,对网络带宽、实时性和稳定性等有较高的要求。
伴随着智能运维,智慧安检,人脸识别,4K超高清视频(节目)上传、下发,地铁云等其他前瞻性的业务需求,对通信传输系统带宽有着更高的需求。
由于武汉地铁1、2号线建设比较早,传输剩余带宽较少,无法满足AFC业务需求。
同时,1号线二期传输系统已投入使用10年,且该型号设备已经停产,已基本达到大修改造条件。
为满足1、2号线的AFC网络带宽需求,兼顾1号线二期传输系统大修改造,并为后续专业改造预留一定的带宽,现需对1、2号线传输系统带宽进行扩容。
2、项目改造范围2.1、1号线改造范围为满足AFC系统300M带宽的需求,同时保持设备的互联互通性及兼容性,需将1号线二期17个站点CiTRANS550B(2.5G)传输设备升级为FonsWeaver780B(10G)设备,同时将径河线3个站点传输设备上的2.5G光板升级为10G光板,同时调整1号线全线组网结构,使其变为三个10G环(环一:汉西一路-径河;环二:宗关-黄浦路;环三:头道街-汉口北停车场)。
中海油气〔〕化一体化工程运行一部5000Nm/h制氢装置、170万吨/年加氢精制装置仪表及控制系统联调联校案编制:之忠审批:董维光、凤滨2021 年5月12日1.... 概述1.1案编制目的为了促进中海油气〔〕化一体化5000NM/H制氢装置、170万吨/年加氢精制装置仪表回路联校工作高效、有序的进展,特编制该仪表回路联校专项施工案。
1.2案编制依据➢GB 50093-2021 自动化仪表工程施工及质量验收规➢SH/T3551-2021油化工仪表工程施工质量验收规➢SH3521- 2021油化工仪表工程施工技术规程1.3回路调试工作进展需具备的条件➢... 控制系统由工程部、运行部组织,由系统厂商进展上电检查后上电运行进入稳定状态➢... 控制系统的硬件、软件组态已全部完成并已进展下装➢... 各装置需协调至少提供DCS、SIS、CCS操作站各一台,并配备具有调试所需要操作权限的工艺、仪表人员➢... 仪表风系统正常投用,进入稳定运行状态〔调节阀、气动切断阀调试的必要条件〕2 ... 回路调试记录要求2.1在回路调试过程中,采用纸质版回路调试记录与电子版回路调试清单〔EXCEL表格〕相结合的方法进展管理。
具有业主、监理单位、施工队签字在调试工作进展时实时记录的纸质版原始回路调试记录侧重于起调试工作根底依据的作用;电子版回路调试清单侧重于确定回路调试点位总量的完整性、进展数据分析统计、进度分析及问题追踪的作用。
纸质版回路联校记录与电子版回路联校清单应做到数据的同一性〔仅仅排序不同〕,并可以依据调试时间为线索实现快速互查。
2.2回路调试记录管理具体实施法如下2.2.1在回路调试工作开场之前,需结合所有接线图及I/O索引等资料编制一份电子版回路联校点位清单。
2.2.2在回路调试工作进展时,控制室调试人员应对已完成的回路调试做实时纸质版记录,记录要求字迹清晰,记录数据准确、完整。
每页记录必须注明调试日期,手动编制页码,防治记录混乱与丧失。
系统联调根据统一的标记原则,在主机上对摄像机进行编号。
在电子地图上建立摄像机点位定义,通过鼠标点击摄像机图标调用相应的摄像机信号。
首先检查供电电源的正确性,然后检查信号线路的连接正确性、极性正确性、对应关系正确性。
系统进入工作状态后,把全部摄像机的图像浏览一遍,再逐台对摄像对的上下左右角度、镜头聚焦和光圈仔细调整,若是带云台和变焦镜头的摄像机,还要摇动操作杆,使云台对应地转动,再调节镜头。
把摄像机的图像显示在各监视器上,检查监视器的工作状态。
把全部摄像机分组显示在所有监视器上,观察图像切换情况。
检查录像机时,自动倒带后对操作多画面处理器或控制台自动录像,放像后实现录像带的重放。
一、系统试运行根据系统软件功能逐项进行功能和系统参数测定,以确认系统运行正确性和可靠性,并做好测试记录。
根据系统设计功能进行功能调试,包括快球摄像机预置位的设定,轮循显示程序的设定,与防盗报警系统联动调试。
二、楼宇对讲门禁系统施工方案系统概述可视对讲系统是一套现代化的小区住宅服务措施,提供访客与住户之间双向可视通话,达到图像、语音双重识别从而增加安全可靠性,同时节省大量的时间,提高了工作效率。
更重要的是,一旦住户家内所安装的门磁开关、红外报警探测器、烟雾探测器、瓦斯报警器等设备连接到可视对讲系统的保全型室内机上以后,可视对讲系统就升级为一个安全技术防范网络,它可以与住宅小区物业管理中心或小区警卫有线或无线通讯,从而起到防盗、防灾、防煤气泄漏等安全保护作用,为屋主的生命财产安全提供最大程度的保障。
它可提高住宅的整体管理和服务水平,创造安全社区居住环境,因此逐步成为小康住宅不可缺少的配套设备。
系统组成可视对讲系统主要有门口机(住户门口机)、室内机、管理员机等组成。
室内分机主要有对讲及可视对讲两大类产品,基本功能为对讲(可视对讲)、开锁。
随着产品的不断丰富,许多产品还具备了监控、安防报警及设撤防、户户通、信息接收、远程电话报警、留影留言提取、家电控制等功能。
可视对讲分机有彩色液晶及黑白CRT显示器两大类。
现在,许多技术应用到室内分机上,如无线接收技术、视频字符叠加技术等。
无线接技术用于室内机接收报警探头的信号,适用于难以布线的场合。
但是,无线报警方式存在重大漏洞,如同频率的发射源连续发射会造成主机无法接收控头发送的报警信号。
视频字符叠加技术用于接收管理中心发布的短消息。
室内机在原理设计上有两大类型,一类是带编码的室内分机,其分支器可以做的简单一些,但室内分机成本要高一些;另一类编码由门口主机或分支器完成,室内分机做得很简单。
彩色室内分机的液晶屏目前还没国产化,成本较高,这是制约彩色可视楼宇对讲系统应用的瓶颈。
对讲分机的外观类似于面包电话机,趋向于多样化。
可视分机方面趋向于超薄免提壁挂,但流行最多的仍是壁挂式黑白可视分机。
室内分机在楼宇对讲系统中占据成本较大,从发展来看,以带安防报警、信息发布的彩色分机在高档楼盘中应用较多,中档以黑白可视对讲分机居多,低档配套为对讲分机。
门口主机目前无论是采用可视室内争机或对讲室内分机,用户大都要求采用可视门口主机,以便用户选用。
门口主机是楼宇对讲系统的关键设备,因此,在外观、功能、稳定性上是厂家竞争的要点。
门口主机材料有铝合金挤出型材、压铸或不锈钢外壳冲压成型三大类,从效果上讲,铝合金挤出型材占有优势。
门口主机显示界面有液晶及数码管两种,液晶显示成本高一些,但显示内容更丰富,特别是接收短消息不可缺少的组成部分。
门口主机除呼叫住户的基本功能外还需具备呼叫管理中心的功能,红外辅助光源、夜间辅助键盘背光等是门口主机必须具备的功能。
ID卡技术及读头成本降低使得感应卡门禁技术被应用在门口主机上以实现刷卡开锁功能,另外为使用方便,许多产品还提供回铃音提示,键音提示、呼叫提示以及各种语音提示等功能,使得门口主机性能日趋完善。
管理中心机一般具有呼叫、报警接收的基本功能,是小区联网系统的基本设备。
使用电脑作为管理中心机极大地扩展了楼宇对讲系统的功能,很多厂家不惜余力在管理机软件上下功夫使其集成如三表、巡更等系统。
配合系统硬件,用电脑来连接的管理中心,可以实现信息发布、小区信息查询、物业服务、呼叫及报警记录查询功能、设撤防纪录查询功能等。
基本原理可视对讲系统,具有叫门、摄像、对讲、室内监视室外、室内遥控开锁、夜视等全部功能;住户在室内与访客进行对话的同时可以在室内机4”超薄扁平显示器看见来访者影像并通过开锁按钮控制铁门开启,达到阻止陌生人进入大楼的目的,有很高的安全性。
可视对讲系统,防止外来人员的入侵,确保家居的安全,起到了可靠的防范作用。
可视对讲系统是由门口主机、室内可视分机、不间断电源、电控锁、闭门器等基本部件构成的连接每个住户室内和楼梯道口大门主机的装置,在对讲系统的基础上增加了影像传输功能。
住户在楼下可以通过感应卡、密码、钥匙、对讲开锁;可视楼宇对讲系统包括独户型、别墅型、大厦型,多幢大楼联网型。
可视楼宇对讲系统能对进出人员进行监视和录像;室内分机可以任意选择可视或不可视;无应答,室内机图像在延时时间过后会自动消失;另外加装单户室外对讲门铃,便于楼内住户内部联系;备有防停电后备电源。
系统配置整个系统采用总线制联网方式,可以做到多户同时呼叫管理中心不占线、访客的留影、大型社区和复杂环境社区联网的传输距离不受限制等功能。
可视管理中心机在物业保安室设置一台管理中心机。
可根据实际需要,小区可配置多台管理机。
若属于大型小区(千户以上)建议将小区作分期或分片区管理,每个期或区设置1台主管理中心机单独管理,各个期或片区再通过局域网互联,这样会使整个系统更稳定可靠。
系统已考虑将来产品的升级及扩展性,在不更改任何线路的情况下,系统可扩展或升级。
小区门口主机、单元门口主机一般按每个小区门口及每个单元门口各配置一个,与主机控制器联合使用。
若一个单元由多门口构成,则可每个单元可按多门口配置主机,其中一台为主门口机,其余的为副门口机。
可视室内分机本系统每户室内各配置一台可视对讲室内机;通过该分机,住户可与单元门口机或管理机通话,可开启该栋单元门的电锁。
住户还可监控单元门口的图像,可呼叫管理机的管理员。
联网器每栋楼(单元)配置一台联网器,通过该联网器,整个系统连接成为一个智能网络。
住户与管理机之间的联系(呼叫、通话等)均通过该网络传输。
电源每8-12台可视室内分机配1台电源,另外,每台管理中心机由1台电源供电。
具体配置数量应视具体情况而定。
层间分配器为便于系统的施工安装,维护及将来的功能扩展性,系统采用总线制;在每栋楼层弱电井里依情况配置若干台层间分配器。
三、出入口控制系统施工方案IC卡门禁控制器门禁(巡查)控制器的安装要考虑到控制器和读卡机间的距离,以50m以内为宜,需要更远的传输距离时,应采取技术措施,但一般不要超过100m。
选择电锁的电源线时要考虑到远距离传输带来的信号衰减。
系统现场控制箱安装位置应具备良好的防潮、防尘、防腐蚀性能,使其在无特殊通风除湿设施的配线间(弱电竖井)内长期正常工作读卡器、门锁及出门按钮读卡机和开门按钮等装置要特别注意防电磁干扰,如照明开关、计算机等干扰源。
读卡机安装位置应离开强电源30cm以上,并用屏蔽线缆良好接地。
感应式读卡器的安装,距地高度应为1.4m,最大不大于l.5m。
明装式读卡器应具有良好的密封性及机械强度。
读卡器应安装在便于调试、维修的地方。
读卡器安装要遵循其特定的安装要求。
电磁门锁应安装位置具备有良好的防潮防腐性能,并具有足够的机械强度。
读卡器安装如是预留86盒安装,86需要旋转90度安装,使其耳朵呈上下排列。
门磁探测器门磁探测器安装在您需要进行布控的门或窗的门框上,即把门磁探测器(主件,副件)固定在门窗的边框上,副磁片安装在门扇或窗扇上。
门磁误报率与安装的位置有极大的关系,最佳安装位置应该是门磁探测器和副磁片间隙≤2mm。
门磁探测器与副磁片要垂直对正。
紧急破碎开门按钮紧急破碎开门按钮安装高度为1.4m。
紧急破碎开门按钮安装位置要明显,保证紧急情况下能清楚看到。
紧急破碎开门按钮上有清楚操作标识。
紧急破碎开门按钮直接与锁电源串联,不宜与出门按钮并联。
最好将安装位置选择在门附近显眼位置。
四、楼宇对讲系统工程施工1、楼宇对讲系统工程施工(1)将门口主机安装于良好的目视水平的高度,建议高度为150cm(摄像头高度)。
(2)不可将对讲系统安装于太阳直接曝晒、高温、雪霜、化学物质腐蚀及灰尘太多的地方。
(3)所有的联网布线一般来说应一致采用双屏蔽超五类线,屏蔽层选用金属编织网。
(4)屏蔽层应与系统的所有屏蔽层连接好,并作好接地处理。
(5)联网布线最好采用串接方式,布线的线管尽量采用专用金属穿线管,管两端均应良好接地。
且应与强电电缆(如交流220伏、电梯线、有线电视线等)保持50cm以上的距离,以提高抗干扰和防雷能力。
(6)为了系统的稳定和以后的检修方便,所有联网接线的线头不能放在管内或容易被水浸到的地方,接头处应作焊锡处理后用热缩管包好并做好防水防潮处理。
(7)在主机接线入口处应考虑连接滴水线。
(8)不要安装在背景躁声大于70dB的地方,否则室内机听筒噪声可能比较大。
(9)安装过程中严禁带电操作。
(10)所有连线接好后,反复检查安装无误方可通电。
(11)在通电时,如发现有不正常情况,应立即切断电源,直至故障排除。
(12)如系统不正常,断电后请分段检查。
如未查明故障原因,请通知代理销售商或厂家售后服务部,切务自行修理或更换元件而造成系统损坏。
(13)带门禁的主机初次使用的IC卡或ID卡需经过管理中心登记发卡之后方可使用。
2、楼宇对讲系统设备安装要求(1)安装设备前需对系统所有线路进行全面检查,是否存在断线或短路现象;(2)确认整个系统的线路无任何故障后,方可安装设备,接线的各接点必须加上焊锡;(3)安装设备时必须严格按照产品所附说明书或安装手册进行正确接线。
(4)分机安装在住户室内适当的位置,通过线缆与外部设备连接;不要将室内分机安装在如下场所:太阳光直接照射的地方、高温或低温的环境(标准温度0--50℃);滴水或潮湿的环境;灰尘比较大或空气污染严重的地方;背景噪声大于65dB的地方;有强磁场的地方(如非屏蔽音箱附近);电磁干扰严重地方(如电动机旁)。
(5)门口机安装在楼宇大门处,以方便住户通过对讲系统以来防者通话或观看来防者;(6)保护器等安装在楼宇内的竖井里,以便管理维护;(7)管理中心主机安装在物业管理部门的适当位置,以便管理人员管理;(8)电子锁、闭门器、电子门禁等安装在楼宇大门处,便于住户进出楼宇管理,预防外界人员随便进出楼宇。
3、楼宇对讲系统调试(1)系统上电调试前的检查系统上电调试前的检查系统上电调试前的检查系统上电调试前的检查(2)特别检查电源线是否接错,正负极间是否有短路,否则上电后轻则烧毁设备及其相关线路的设备,严重会引起火灾。
