降水井封堵方案
- 格式:docx
- 大小:125.19 KB
- 文档页数:4

降水井封堵方案一、实施背景降水井是城市排水系统的重要组成部分,用于收集和排放降水。
然而,由于降水井经常暴露在外部环境中,容易受到杂物的堵塞和地下水的渗入,导致降水井功能受损,甚至无法正常工作。
因此,对降水井进行封堵工作是必要的。
二、工作原理降水井封堵的工作原理主要是通过封堵材料的填充,阻止地下水的渗入和降水的泄漏。
封堵材料可以选择适当的胶凝材料或其他防水材料,将其填充到降水井的孔洞、裂缝和破损处,形成一层坚固的防水层,阻止水的渗透和泄漏。
三、实施计划步骤1.调查评估:对降水井进行全面的调查评估,了解其存在的问题和损坏程度,确定封堵的具体范围和工作重点。
2.准备材料:根据调查评估结果,准备适当的封堵材料和工具,确保工作的顺利进行。
3.清理井内杂物:清理降水井内的杂物和污垢,保持井内的清洁状态,为封堵工作做好准备。
4.封堵孔洞和裂缝:使用封堵材料填充降水井的孔洞和裂缝,确保封堵效果良好。
5.检测封堵效果:对封堵后的降水井进行检测,确保封堵效果达到预期要求。
6.记录和报告:记录封堵工作的具体过程和结果,编写封堵报告,以备后续参考。
四、适用范围降水井封堵方案适用于城市排水系统中的降水井,特别是那些存在渗漏和损坏问题的降水井。
五、创新要点1.选择合适的封堵材料:根据降水井的具体情况,选择合适的封堵材料,确保封堵效果良好。
2.细致的调查评估:通过全面的调查评估,准确了解降水井的问题和损坏程度,为封堵工作提供参考依据。
3.规范的封堵工作流程:制定规范的封堵工作流程,确保工作的顺利进行和封堵效果的达到。
六、预期效果通过降水井封堵方案的实施,可以有效防止地下水的渗入和降水的泄漏,保护降水井的功能完好,提高城市排水系统的工作效率。
七、达到收益1.提高排水系统的工作效率:防止地下水的渗入和降水的泄漏,保护降水井的功能完好,提高排水系统的工作效率。
2.减少维修和维护成本:降低因降水井损坏而导致的维修和维护成本,节约资源。

地下室底板降水井封堵方法
地下室底板降水井一般位于地下室底板中央位置,用于排除地下室底板积水或降雨引入的水。
有时候由于各种原因,底板降水井需要进行封堵处理,防止底板降水井的积水渗透进入地下室。
下面是几种常见的地下室底板降水井封堵方法:
1.使用堵料进行封堵
堵料可以选择混凝土、水泥砂浆等。
首先需要将底板降水井内的积水及泥沙清理干净,然后用刷子将堵料均匀地涂敷在底板降水井的内壁和底面上。
等待堵料干燥后,再次确认封堵效果。
2.使用收口带进行封堵
收口带一般由聚乙烯薄膜或橡胶制成,具有较好的密封性能。
首先需要将收口带固定在底板降水井的边缘,并确保收口带与底板降水井边缘完全贴合。
然后用强力胶将收口带黏贴在底板上,确保封堵效果。
3.使用防水涂料进行封堵
防水涂料可以有效阻止水分渗透。
首先需要将底板降水井内的积水及泥沙清理干净,并确保底板降水井内壁干燥。
然后使用刷子或辊筒均匀地涂敷防水涂料在底板降水井的内壁和底面上,保证涂料的厚度均匀,并等待涂料干燥。
4.使用防水隔离层进行封堵
防水隔离层一般由聚乙烯薄膜或橡胶制成,具有良好的阻水性能。
首先需要将防水隔离层铺设在底板降水井的内壁和底面上,并确保完全覆盖整个底板降水井。
然后使用专用的粘合剂将防水隔离层固定在底板上。
降水井封堵方案设计一、工程概述在进行降水井封堵方案设计之前,首先需要对工程的基本情况有一个清晰的了解。
本工程位于_____地区,建筑面积为_____平方米,地下结构深度为_____米。
由于地下水位较高,在施工过程中设置了_____口降水井,以确保地下工程的顺利进行。
二、降水井封堵的必要性降水井在地下工程施工期间发挥了重要作用,有效地降低了地下水位,保证了施工的安全和质量。
然而,当地下工程施工完成后,降水井如果不及时封堵,将会带来一系列的问题。
首先,降水井会成为地下水渗透的通道,可能导致地下水位回升,对地下结构造成浮力破坏,影响结构的稳定性和安全性。
其次,长期存在的降水井可能会导致周边土体的流失,进而引发地面沉降等地质灾害,对周边建筑物和市政设施造成不利影响。
因此,为了确保地下工程的长期稳定和安全,以及周边环境的不受影响,必须对降水井进行有效的封堵。
三、降水井封堵的准备工作(一)材料准备1、水泥:选用强度等级不低于_____的普通硅酸盐水泥。
2、砂:选用中砂,含泥量不大于_____%。
3、石子:选用粒径为 5 25mm 的碎石,含泥量不大于_____%。
4、水:采用清洁的自来水。
5、止水材料:如止水钢板、止水条等。
(二)技术准备1、熟悉施工图纸和相关规范要求,制定详细的施工方案。
2、对施工人员进行技术交底,明确施工工艺和质量要求。
(三)现场准备1、清理降水井周边的杂物和积水,确保施工场地干净整洁。
2、检查降水井内的水位情况,确保水位低于封堵面以下。
四、降水井封堵的施工工艺(一)工艺流程降水井清理→ 安装止水材料→ 浇筑混凝土→ 养护(二)具体操作步骤1、降水井清理使用专用工具将降水井内的淤泥、杂物等清理干净,直至井底。
同时,对井壁进行冲洗,去除附着的泥土和杂质。
2、安装止水材料在降水井井口处安装止水钢板或止水条,确保止水效果。
止水材料的安装要牢固可靠,与井壁紧密贴合。
3、浇筑混凝土采用分层浇筑的方法,将混凝土浇筑至设计标高。

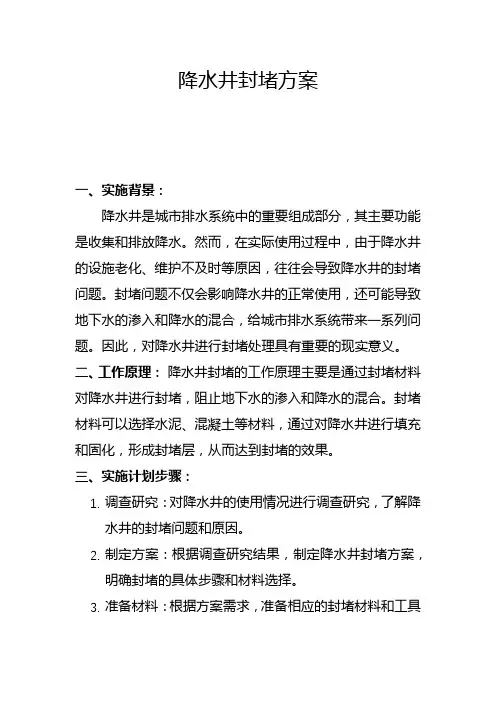

降水井封堵方案一、实施背景:降水井是城市排水系统中的重要组成部分,其主要功能是收集和排放降水。
然而,在实际使用过程中,由于降水井的设施老化、维护不及时等原因,往往会导致降水井的封堵问题。
封堵问题不仅会影响降水井的正常使用,还可能导致地下水的渗入和降水的混合,给城市排水系统带来一系列问题。
因此,对降水井进行封堵处理具有重要的现实意义。
二、工作原理:降水井封堵的工作原理主要是通过封堵材料对降水井进行封堵,阻止地下水的渗入和降水的混合。
封堵材料可以选择水泥、混凝土等材料,通过对降水井进行填充和固化,形成封堵层,从而达到封堵的效果。
三、实施计划步骤:1.调查研究:对降水井的使用情况进行调查研究,了解降水井的封堵问题和原因。
2.制定方案:根据调查研究结果,制定降水井封堵方案,明确封堵的具体步骤和材料选择。
3.准备材料:根据方案需求,准备相应的封堵材料和工具设备。
4.实施封堵:按照方案要求,对降水井进行封堵处理,确保封堵材料填充到位并固化。
5.检验验收:对封堵后的降水井进行检验验收,确保封堵效果符合要求。
四、适用范围:降水井封堵适用于城市排水系统中的降水井,包括雨水井、雨水篦、雨水口等。
五、创新要点:1.材料选择:选择具有良好封堵效果和耐久性的材料,如高强度水泥、高性能混凝土等。
2.封堵工艺:采用先填充后固化的工艺,确保封堵材料填充到位并固化。
3.质量控制:加强对封堵过程的质量控制,确保封堵效果符合要求。
六、预期效果:1.防止地下水的渗入和降水的混合,保证降水井的正常使用。
2.提高城市排水系统的运行效率,减少降水井的维护成本。
3.减少地下水的污染,保护地下水资源。
七、达到收益:1.提高城市排水系统的可靠性和稳定性。
2.减少降水井的维护成本。
3.保护地下水资源,提高水环境质量。
八、优缺点:优点:降水井封堵可以有效防止地下水的渗入和降水的混合,保证降水井的正常使用,同时减少维护成本和保护地下水资源。
缺点:封堵过程需要一定的时间和人力物力投入,可能会对城市排水系统的正常使用造成一定的影响。

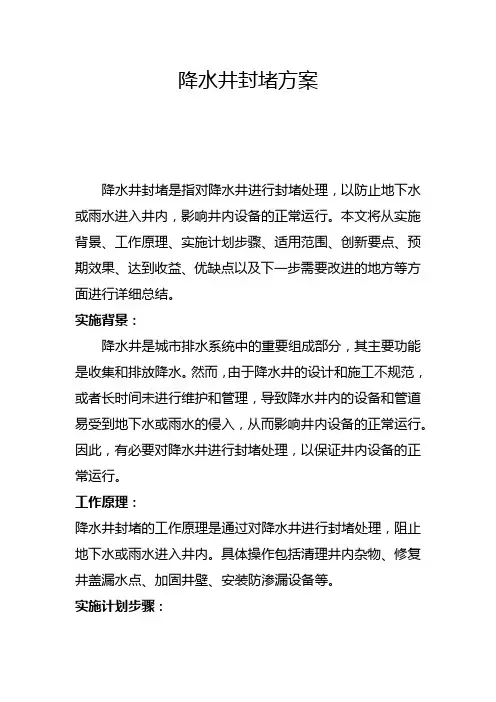

降水井封堵方案降水井封堵是指对降水井进行封堵处理,以防止地下水或雨水进入井内,影响井内设备的正常运行。
本文将从实施背景、工作原理、实施计划步骤、适用范围、创新要点、预期效果、达到收益、优缺点以及下一步需要改进的地方等方面进行详细总结。
实施背景:降水井是城市排水系统中的重要组成部分,其主要功能是收集和排放降水。
然而,由于降水井的设计和施工不规范,或者长时间未进行维护和管理,导致降水井内的设备和管道易受到地下水或雨水的侵入,从而影响井内设备的正常运行。
因此,有必要对降水井进行封堵处理,以保证井内设备的正常运行。
工作原理:降水井封堵的工作原理是通过对降水井进行封堵处理,阻止地下水或雨水进入井内。
具体操作包括清理井内杂物、修复井盖漏水点、加固井壁、安装防渗漏设备等。
实施计划步骤:1.制定封堵计划:根据降水井的具体情况,制定封堵计划,明确封堵的目标和方法。
2.清理井内杂物:首先对降水井内的杂物进行清理,确保井内干净整洁。
3.修复井盖漏水点:对井盖漏水点进行修复,防止地下水或雨水通过井盖进入井内。
4.加固井壁:对井壁进行加固处理,防止地下水或雨水从井壁渗入井内。
5.安装防渗漏设备:根据需要,安装防渗漏设备,如防渗漏涂料、防渗漏膜等,以进一步阻止地下水或雨水进入井内。
适用范围:降水井封堵适用于城市排水系统中的降水井,特别是那些长时间未进行维护和管理的降水井。
创新要点:1.针对降水井的具体情况,制定个性化的封堵计划,提高封堵效果。
2.引入防渗漏设备,进一步提高封堵效果,防止地下水或雨水渗入井内。
3.采用先清理井内杂物再进行封堵的方式,确保封堵效果的持久性。
预期效果:通过降水井封堵,可以有效防止地下水或雨水进入井内,保证井内设备的正常运行,提高城市排水系统的运行效率。
达到收益:1.提高城市排水系统的运行效率,减少设备维修和更换的频率,降低维护成本。
2.减少地下水或雨水进入井内,保护井内设备,延长设备使用寿命。
优缺点:优点:降水井封堵可以有效防止地下水或雨水进入井内,保证井内设备的正常运行,提高城市排水系统的运行效率。
沁源县城建展览馆建设工程降水井封堵处理方案
编号:
编制人:
审核人:
审批人:
山西省第二建筑工程公司第十七分公司
二○一三年七月

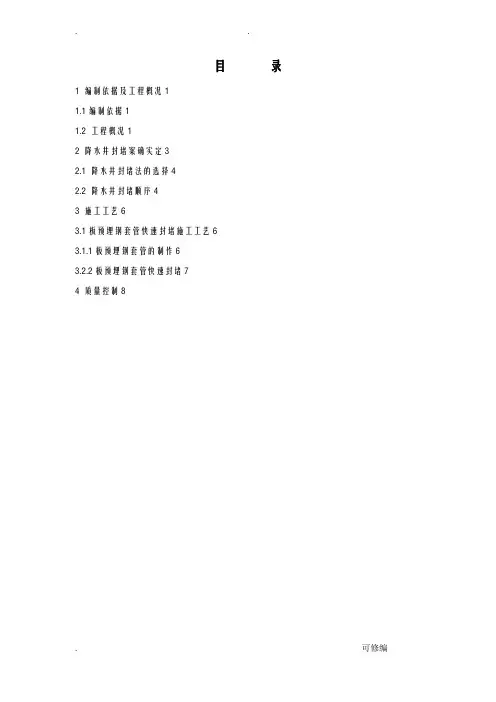

目录
一、封堵部位及数量---------------------1
二、封堵条件---------------------------1
三、封堵准备---------------------------1
四、封堵工艺---------------------------1
五、注意事项---------------------------1
沁源县城建展览馆建设工程
降水井封堵处理方案
一、封堵部位及数量:封堵基坑内4口井(最后其余18口井封堵方法一样)。
二、封堵条件
1.垫层已浇筑完并开始做防水层
2.基础回填土之前。
3.观察水位没有变化
4.基坑外围其余井继续降水。
二、封堵准备
1.把降水井内的杂物清理干净。
2.准备好级配砂石和粗砂
3.C20细石混凝土。
三、封堵工艺
剔凿无砂管1m 清除井内杂物井内投放级配砂石和粗砂(石砂比例为2:1)离基底标高1m 浇筑C20细石混凝土1m 2道3mm厚高聚物改性沥青防水卷材封口
四、注意事项
1.填级配砂石前应观察地下水位及相邻的变化。
2.级配砂石和砂子的比例必须严格控制。
3.混凝土应振捣密实。
4.此工序开始前必须遵守报验制度。

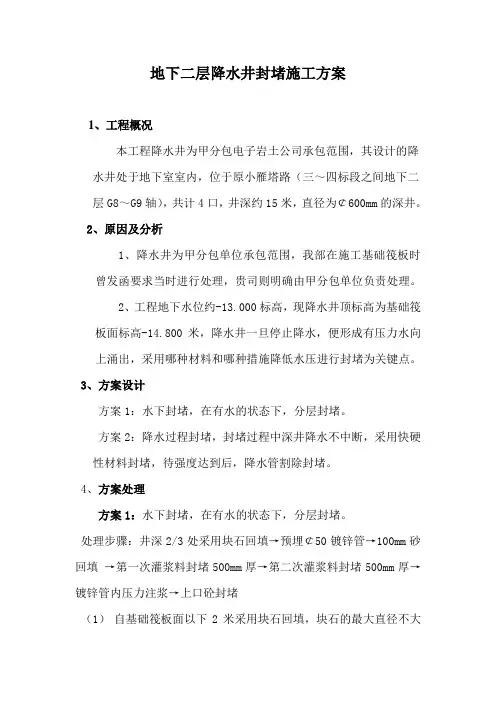

地下二层降水井封堵施工方案1、工程概况本工程降水井为甲分包电子岩土公司承包范围,其设计的降水井处于地下室室内,位于原小雁塔路(三~四标段之间地下二层G8~G9轴),共计4口,井深约15米,直径为¢600mm的深井。
2、原因及分析1、降水井为甲分包单位承包范围,我部在施工基础筏板时曾发函要求当时进行处理,贵司则明确由甲分包单位负责处理。
2、工程地下水位约-13.000标高,现降水井顶标高为基础筏板面标高-14.800米,降水井一旦停止降水,便形成有压力水向上涌出,采用哪种材料和哪种措施降低水压进行封堵为关键点。
3、方案设计方案1:水下封堵,在有水的状态下,分层封堵。
方案2:降水过程封堵,封堵过程中深井降水不中断,采用快硬性材料封堵,待强度达到后,降水管割除封堵。
4、方案处理方案1:水下封堵,在有水的状态下,分层封堵。
处理步骤:井深2/3处采用块石回填→预埋¢50镀锌管→100mm砂回填→第一次灌浆料封堵500mm厚→第二次灌浆料封堵500mm厚→镀锌管内压力注浆→上口砼封堵(1)自基础筏板面以下2米采用块石回填,块石的最大直径不大于1/3的管径。
(2)块石顶端预埋一根¢32镀锌管,以注浆填充块石间缝隙和保压堵水。
(3)铺设砂层100mm厚。
(4)采用快硬性灌浆料进行封堵第一次浇筑500mm。
(5)凿除深井滤管,采用快硬性灌浆料进行封堵第二次浇筑500mm。
(6)¢32镀锌管管内注浆,采用灌浆料进行压力注浆,浆满后保压12小时,待灌浆料强度达到后卸压。
(7)面层预留100mm厚砼采用抗渗砼封闭即可。
方案2:降水过程封堵,自吸式水泵降水(电缆与水管采用保护套)→采用20~40mm碎石回填→第一次灌浆料封堵至基础筏板面以下1000mm→第二次灌浆料封堵至基础筏板面以下300mm 处(预埋钢板焊接¢100钢管,上口套丝)→防水砼封堵(1)水泵在降水井内不中断降水,降水井管与电缆线采用护套包裹,防止破坏,井内采用20~40mm碎石回填。
. .目录1 编制依据及工程概况11.1编制依据11.2 工程概况12 降水井封堵案确实定32.1 降水井封堵法的选择42.2 降水井封堵顺序43 施工工艺63.1板预埋钢套管快速封堵施工工艺63.1.1板预埋钢套管的制作63.2.2板预埋钢套管快速封堵74 质量控制81 编制依据及工程概况1.1编制依据市勘察研究院编制的?茂业天地一期工程岩土工程详细勘察报告?省建筑设计研究院设计的?茂业天地一期基坑围护及降水图?市建筑设计研究院设计的?茂业天地一期施工图?1.2 工程概况茂业天地一期工程是集商场、住宅楼于一体的综合性的商业房产开发工程,一期工程占地面积60390余平米,包括一栋百货商场、四栋高级超高层住宅楼和二栋高级超高层公寓楼及相关的附属建筑物组成〔会所及步行街商场裙房〕,地下2层〔住宅主楼部位3层〕,地上最高52层,建筑最大高度为174.6米,规划总建筑面积344581.03m2。
本工程地下二层〔住宅主楼部位三层〕,基坑开挖深度为-11.10m,承台局部最大开挖深度达-17.75m。
±0.000相当于黄海高程782.00m米,根据?茂业天地一期岩土工程勘察报告?,本地区地下水位埋深3.13–6.00m,平均埋深4.83m,地下水位埋深高程介于775.37–779.13m,平均776.00m。
基坑开挖围地下水主要受大气降水及河流侧向迳流补给,水量较水丰富。
由于拆迁因素的影响一期工程局部基坑还不能开挖〔所以局部未布置降水〕,根据本区域的情况对现有基坑共布设了209口深井〔井深井面标高-3.0米,井深20.0米〕进展降水,同时在住宅区布设了4个降水观测井,在百货区布设了1个降水观测井。
超高层住宅楼电梯基坑因设计修改加深等因素,原设计的降水井不能满足住宅楼电梯基坑部位的降水,设计人员在每栋楼的电梯基坑处新增深层搅拌桩止水帷幕,并在止水帷幕墙各增加一口深井〔井面标高-6.0米,井深27.0米〕对电梯井部位进展局部深降水。

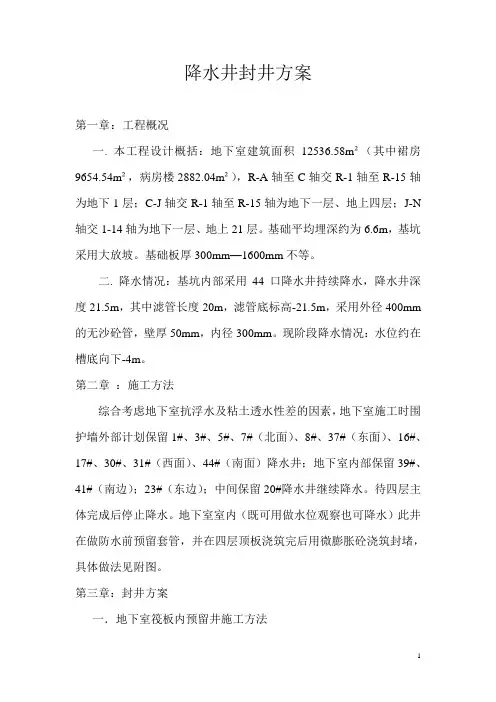

降水井封井方案第一章:工程概况一. 本工程设计概括:地下室建筑面积12536.58m²(其中裙房9654.54m²,病房楼2882.04m²),R-A轴至C轴交R-1轴至R-15轴为地下1层;C-J轴交R-1轴至R-15轴为地下一层、地上四层;J-N 轴交1-14轴为地下一层、地上21层。
基础平均埋深约为6.6m,基坑采用大放坡。
基础板厚300mm—1600mm不等。
二. 降水情况:基坑内部采用44口降水井持续降水,降水井深度21.5m,其中滤管长度20m,滤管底标高-21.5m,采用外径400mm 的无沙砼管,壁厚50mm,内径300mm。
现阶段降水情况:水位约在槽底向下-4m。
第二章:施工方法综合考虑地下室抗浮水及粘土透水性差的因素,地下室施工时围护墙外部计划保留1#、3#、5#、7#(北面)、8#、37#(东面)、16#、17#、30#、31#(西面)、44#(南面)降水井;地下室内部保留39#、41#(南边);23#(东边);中间保留20#降水井继续降水。
待四层主体完成后停止降水。
地下室室内(既可用做水位观察也可降水)此井在做防水前预留套管,并在四层顶板浇筑完后用微膨胀砼浇筑封堵,具体做法见附图。
第三章:封井方案一.地下室筏板内预留井施工方法1.封井步骤:垫层浇筑——套管安装——底板防水施工——底板砼浇筑—地下室墙顶板浇筑——管井封堵2.封井大样管井套管采用直径300×5焊接钢管,钢管的上平高于筏板上平50mm,外部焊接双层止水环,第一道止水环在管根部起50mm处,第二道止水环在管中部。
止水环宽50~100mm,垫层施工完成后将管井破至垫层平,将钢管放入管井,深入50mm,下部止水环放在垫层上,用油膏塞缝并用砂浆固定。
底板防水覆盖下层止水环,并在钢管上翻高150mm。
地下室顶板砼浇筑完成后开始封堵管井,首先将管井内的水抽净,然后用级配砂石或石硝回填至垫层底,然后用比底板混凝土(C35P6)标号高一个等级的(C40P8)微膨胀混凝土将钢管内部灌实,浇筑上平高度低于筏板50mm,再用50~100mm厚和钢管内径同大的钢板贴在混凝土面上用焊条将管内周圈满焊封死,为防止钢板生锈,再用混凝土将上边露铁部分封住。

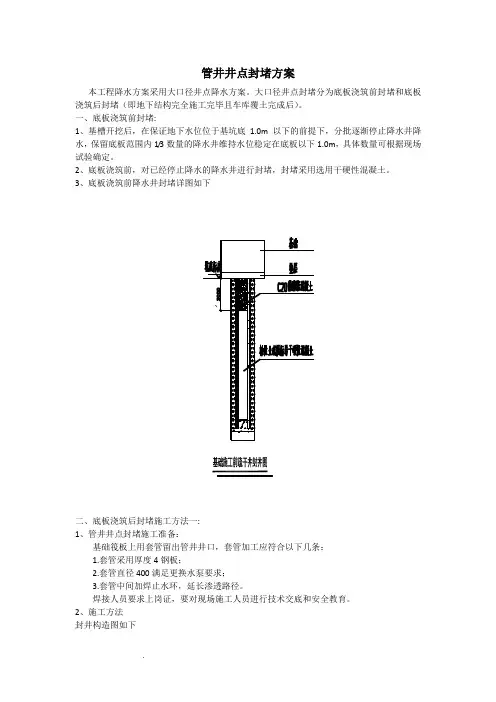

管井井点封堵方案本工程降水方案采用大口径井点降水方案。
大口径井点封堵分为底板浇筑前封堵和底板浇筑后封堵(即地下结构完全施工完毕且车库覆土完成后)。
一、底板浇筑前封堵:1、基槽开挖后,在保证地下水位位于基坑底1.0m以下的前提下,分批逐渐停止降水井降水,保留底板范围内1/3数量的降水井维持水位稳定在底板以下1.0m,具体数量可根据现场试验确定。
2、底板浇筑前,对已经停止降水的降水井进行封堵,封堵采用选用干硬性混凝土。
3、底板浇筑前降水井封堵详图如下二、底板浇筑后封堵施工方法一:1、管井井点封堵施工准备:基础筏板上用套管留出管井井口,套管加工应符合以下几条:1.套管采用厚度4钢板;2.套管直径400满足更换水泵要求;3.套管中间加焊止水环,延长渗透路径。
焊接人员要求上岗证,要对现场施工人员进行技术交底和安全教育。
2、施工方法封井构造图如下(一)套管制作与安装1.在混凝土垫层施工完毕后,将原混凝土管井管取下,用4后钢板制作成Φ400套管,高度随基础筏板厚度加300,中间加焊翼宽200止水环2.防水卷材上翻150,与套管紧密粘贴,外加管箍。
3.为防止套管移位,筏板钢筋绑扎后,套管与上下层钢筋网片焊牢。
4.为保证基础底板结构不受影响,底板上下层钢筋采取加固措施,具体做法参考平法图集03G101-3 P53页,补强钢筋与筏板主筋同直径、同型号。
三、底板浇筑后封堵施工方法二(钢板带短丝堵头或阀门封堵):盖板焊接封堵是指在止水钢套管上直接焊接钢盖板,然后再在钢板上浇筑抗渗加微膨剂高一个等级强度的混凝土。
这工方法要求水位上涨的时间至少大于7分钟,而且可以要求两名熟练的焊工相互配合施工。
丝扣(或阀门)封堵是指在止水钢套管封口盖板上增焊Ø100的短丝,短丝中可穿抽水管,在焊接带丝扣的盖板时可不停地抽水,待钢盖板焊接好后,可将水管从丝扣中剪短,立刻将堵头封闭,然后浇筑抗渗加微膨剂高一个等级强度的混凝土,这样就可以解决水位快速上涨问题,但要求丝扣的密封性一定要好。

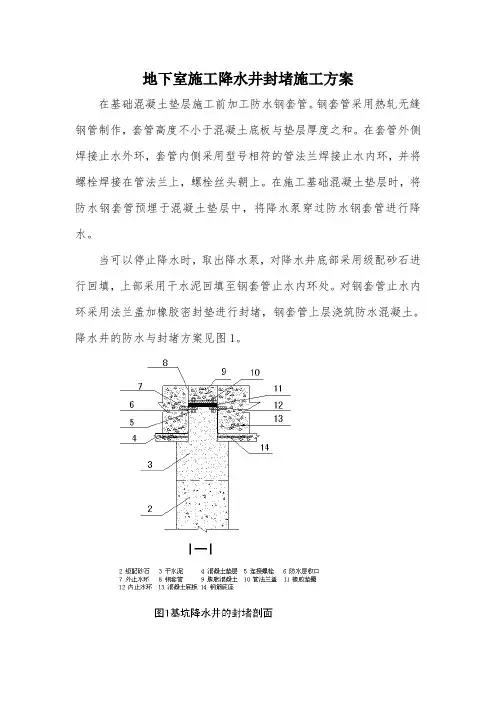

降水井封堵方案
一、技术准备工作
(1)熟悉设计图纸和工程地质情况;
(2)了解现场根据现场实际情况编制可行的施工方案;
(3)封井前对每个降水井进行深度测量,并计算出每个降水井填料用量。
(4)停泵实测水位上升至筏板的时间以确定封井的最短时间和调整人员配备。
二、施工材料准备及工具准备
施工材料:P·O42.5普通硅酸盐水泥
砂子:中粗砂
碎石:10-30mm
工具:主要由完好的车轮2个、直径为38mm钢板4块、、橡胶垫4块、
螺栓、扳手、计量工具组成。
三、降水井封井施工
1、封井前的准备
⑴、因降水井长期运转,有的井内会有杂物落到井中,所以封井前对每个井进行测量,确定井深。
⑵、封井前把各井段使用的水泥、砂子、碎石放置在井口附近备足并准备工具。
2、封井施工工艺
抽水→起泵→放置未充气的车轮盖板→对车轮进行充气→注浆→浇筑混凝土。
(如图1所示)
(2)、封井封盖施工顺序
封井施工顺序应由低到高,依据降水井施工方案,水头压力大小、涌水量大的降水井先封闭,水头压力较小涌水量小的降水井后封闭。
图1
3、细部施工方法
(1)抽水
在施工前,将井内水抽至地板以下。
(2)止水及注浆
①在Ф400钢管内放置一个电瓶车未充气的车轮,车轮正反面各焊接一块
钢板和车轮连成整体(如图2所示);
图2
②将车轮放置在车站底板一下位置即可,然后对车轮进行充气,直至车轮
全部膨胀开压力满足为止。
(如图3所示)
图三
③在两块钢板上各割开一直径为20mm的孔,并提前连接注浆管和车轮一
并放置井内。
④当车轮经充气全部膨胀时,进行注浆,注浆材料采用1:1水泥浆注浆
1000~2000L后再注0.5:1的水泥浆,注浆过程中若出现压力超过0.4Mp
时即立刻停止注浆。
(3)降水井回灌及微膨胀混凝土施工
钢板止水环施工完毕后,采用石子、中砂(砂石配合比采用3:7)对深井进行回灌,回灌至井口以下1000mm位置即可,回灌完毕后采用微膨胀混凝土进行浇注,微膨胀混凝土浇筑至于钢管齐平。
(微膨胀混凝土配合比1:2.02:3.03:0.5;掺合料粉煤灰80kg/m3,膨胀剂40kg/m3)
(6)二次注浆
待混凝土龄期到3天后利用事先预留的注浆管对井底进行双液浆注浆,注浆压力控制在0.4M以内。
表1 双液浆配合比
(7)微膨胀混凝土施工
①将井口周边表层钢筋剥离后采用同直径钢筋焊接浇筑砼。
②在确认钢板密封严密验收合格后,将钢管内清理干净,钢板上部全部浇筑
微膨胀混凝土。
在混凝土达到初凝前,进行二次碾压,减少混凝土塑性收缩。
表面覆盖塑料薄膜、毛毡,对该处膨胀混凝土进行养护,养护时间不小于14天。
