质量工作联系单
- 格式:docx
- 大小:190.10 KB
- 文档页数:2
施工单位工程联系单尊敬的_____(接收单位):您好!为了确保工程项目能够顺利进行,提高工程质量和施工效率,我们施工单位特向贵方提交此工程联系单,就以下相关问题与贵方进行沟通和协商。
一、工程进度方面目前,我们的施工进度在整体上保持着良好的态势,但在某些关键节点上仍存在一些需要协调和解决的问题。
在基础施工阶段,由于近期连续的降雨天气,导致施工现场积水严重,影响了施工的正常进行。
我们已经采取了临时排水措施,但仍不可避免地造成了一定的工期延误。
预计延误时间约为_____天,希望贵方能在工期方面给予适当的宽限。
在主体结构施工中,我们发现部分建筑材料的供应出现了延迟,这对施工进度产生了一定的影响。
我们已经与供应商进行了多次沟通,但仍未得到有效的解决。
希望贵方能够协助我们与供应商协调,确保材料能够按时供应,以保证工程的顺利推进。
二、质量控制方面我们始终将工程质量放在首位,并严格按照相关标准和规范进行施工。
然而,在施工过程中,我们也遇到了一些质量方面的问题。
在混凝土浇筑过程中,发现部分混凝土的坍落度不符合设计要求,经过分析,可能是由于原材料的质量波动以及搅拌时间不足所致。
我们已经采取了相应的措施,加强了对原材料的检验和控制,并延长了搅拌时间,以确保混凝土的质量符合要求。
在钢筋工程施工中,发现部分钢筋的焊接质量存在缺陷,我们立即组织了专业人员进行了整改,并对所有焊接部位进行了重新检验,确保钢筋工程的质量安全可靠。
三、安全管理方面安全是工程项目顺利进行的重要保障,我们高度重视施工现场的安全管理工作。
近期,在施工现场发现有少数工人未正确佩戴安全帽和安全带,我们已经对相关工人进行了安全教育和处罚,并加强了现场的巡查力度,确保工人能够严格遵守安全规定。
此外,由于施工现场的交叉作业较多,存在一定的安全隐患。
我们已经制定了详细的安全防护措施,并对工人进行了安全技术交底,希望贵方能够加强对施工现场的安全监督,共同营造一个安全的施工环境。

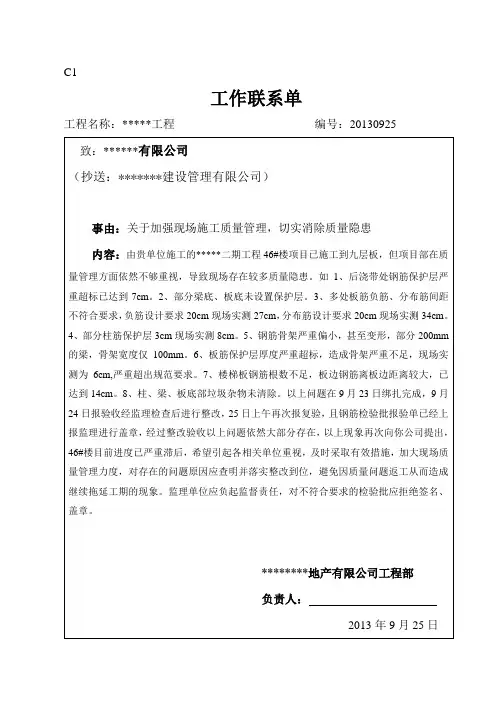

C1
工作联系单
工程名称:*****工程编号:20130925 致:******有限公司
(抄送:*******建设管理有限公司)
事由:关于加强现场施工质量管理,切实消除质量隐患
内容:由贵单位施工的*****二期工程46#楼项目已施工到九层板,但项目部在质量管理方面依然不够重视,导致现场存在较多质量隐患。
如1、后浇带处钢筋保护层严重超标已达到7cm。
2、部分梁底、板底未设置保护层。
3、多处板筋负筋、分布筋间距不符合要求,负筋设计要求20cm现场实测27cm,分布筋设计要求20cm现场实测34cm。
4、部分柱筋保护层3cm现场实测8cm。
5、钢筋骨架严重偏小,甚至变形,部分200mm 的梁,骨架宽度仅100mm。
6、板筋保护层厚度严重超标,造成骨架严重不足,现场实测为6cm,严重超出规范要求。
7、楼梯板钢筋根数不足,板边钢筋离板边距离较大,已达到14cm。
8、柱、梁、板底部垃圾杂物未清除。
以上问题在9月23日绑扎完成,9月24日报验收经监理检查后进行整改,25日上午再次报复验,且钢筋检验批报验单已经上报监理进行盖章,经过整改验收以上问题依然大部分存在,以上现象再次向你公司提出,46#楼目前进度已严重滞后,希望引起各相关单位重视,及时采取有效措施,加大现场质量管理力度,对存在的问题原因应查明并落实整改到位,避免因质量问题返工从而造成继续拖延工期的现象。
监理单位应负起监督责任,对不符合要求的检验批应拒绝签名、盖章。
********地产有限公司工程部
负责人:
2013年9月25日。

标题:深度了解劳务因质量维修迟迟未安排人员工作联系单1.引言作为一项重要的管理工具,劳务因质量维修迟迟未安排人员工作联系单在企业运营中扮演着至关重要的角色。
在管理实践中,如何正确理解和运用劳务因质量维修迟迟未安排人员工作联系单,对于保证企业的生产运作、提高工作效率和质量都具有重要意义。
本文将从多个角度深度探讨这个主题,让我们一起来深入了解。
2.基本概念劳务因质量维修迟迟未安排人员工作联系单是指在产品出现质量问题需要维修时,通过单据形式安排维修人员进行维修工作的文件。
这个文件需要详细记录产品信息、质量问题描述、维修人员信息等内容,以便于组织安排和跟进维修工作。
3.重要性1)对于产品质量的保障劳务因质量维修迟迟未安排人员工作联系单能够及时记录并安排维修工作,对于产品质量的保障至关重要。
通过及时安排维修人员进行处理,可以减少因质量问题导致的客户投诉和产品召回,有利于提高产品质量和客户满意度。
2)对于生产效率的提高在生产过程中,如果质量问题得到及时维修,可以避免因质量问题而导致的生产中断或停滞,有利于提高生产效率和降低生产成本。
3)对于企业形象的维护企业能够及时处理因质量问题而产生的维修工作,可以提高企业形象和信誉度,增强市场竞争力。
4.个人观点在我看来,劳务因质量维修迟迟未安排人员工作联系单不仅仅是一份单据,更是企业管理和运营中的关键工具。
通过正确理解和灵活运用,可以使企业在管理实践中更加得心应手、高效运作。
在实际操作中,我认为应该重视每一份劳务因质量维修迟迟未安排人员工作联系单的制作和跟进,以确保在产品出现质量问题时能够及时进行维修工作,保障产品质量和客户满意度。
5.总结通过对劳务因质量维修迟迟未安排人员工作联系单的深度探讨,我们可以更加全面、深刻地了解这一管理工具的重要性和作用。
在管理实践中,正确理解并正确运用劳务因质量维修迟迟未安排人员工作联系单,对于保证企业的生产运作、提高工作效率和质量都具有重要意义。

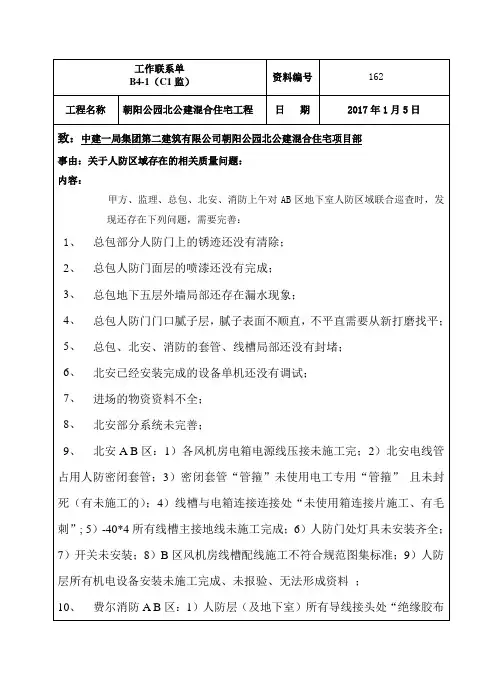

工作联系单B4-1(C1监)资料编号 162工程名称朝阳公园北公建混合住宅工程日期2017年1月5日致:中建一局集团第二建筑有限公司朝阳公园北公建混合住宅项目部事由:关于人防区域存在的相关质量问题:内容:甲方、监理、总包、北安、消防上午对AB区地下室人防区域联合巡查时,发现还存在下列问题,需要完善:1、总包部分人防门上的锈迹还没有清除;2、总包人防门面层的喷漆还没有完成;3、总包地下五层外墙局部还存在漏水现象;4、总包人防门门口腻子层,腻子表面不顺直,不平直需要从新打磨找平;5、总包、北安、消防的套管、线槽局部还没有封堵;6、北安已经安装完成的设备单机还没有调试;7、进场的物资资料不全;8、北安部分系统未完善;9、北安A B区:1)各风机房电箱电源线压接未施工完;2)北安电线管占用人防密闭套管;3)密闭套管“管箍”未使用电工专用“管箍”且未封死(有未施工的);4)线槽与电箱连接连接处“未使用箱连接片施工、有毛刺”; 5)-40*4所有线槽主接地线未施工完成;6)人防门处灯具未安装齐全;7)开关未安装;8)B区风机房线槽配线施工不符合规范图集标准;9)人防层所有机电设备安装未施工完成、未报验、无法形成资料;10、费尔消防A B区:1)人防层(及地下室)所有导线接头处“绝缘胶布缠绕未按标准施工,均少缠绕外面一层黑胶布”;2)风机房有的70度280度联动阀未配管、未穿线施工;3)有的导线接头未焊锡、未缠绕绝缘胶布;4)人防门处线槽过墙直接开动,未按人防标准图集及规范施工。
5)-40*4所有线槽主接地线未施工;6)消防烟感报警器(导线连接焊锡绝缘胶布施工质量未验收进行下道工序施工)等设备安装工序倒置;7)联动线、缆入电箱未压接施工;8)人防层所有导线及电缆施工设备安装未施工完成、未报验、无法形成资料;11、中建电子A B区:1)电线管占用人防密闭套管;12、北安A区地下四层、西侧压力排水立管,垂直度偏差太大;13.消防穿人防墙密闭套管挡圈应焊接在冲击波方向侧,个别密闭套管挡圈不规范、不圆、有孔洞;14.北安B区地下4侧人防通风过滤吸收器,没有安装支吊架,阀部件锈蚀、需要除锈刷漆;15.A/B区地下室楼梯间,局部人防区域需要从新清理;抄送:北京京发房地产开发有限公司北京费尔消防技术工程有限公司北京市设备安装工程集团有限公司发出单位名称:北京帕克国际工程咨询股份有限公司朝阳公园北公建混合住宅工程项目监理部单位负责人(签字):注:重要工作联系单应加盖单位公章,相关单位各存一份。
工作联系单
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:。

工程联系单编号:ZT20131016-2
工程名称联系
事宜
整改通知单
致:
2013年10月16日建设单位、监理单位对写字楼工程进行了安全质量大检查,发现贵方承包的写字楼钢结构加层工程存在严重的质量与安全问题,如下:
一、1、所加结构层周边钢柱均在大约2米处焊接一短接头,且不在同一轴
线上,;
2、筒式结构凸出层四角处钢梁无钢柱支撑,且固定在两端剪力墙的钢板
处螺栓较小,不符合规范要求;
3、所有锚固栓未做拉拔试验,严重违反施工规范;
4、屋面造型结构处钢柱立于楼板处,不符合设计要求。
二、施工现场处与顶层,且最外边钢柱距离外墙近1.5m,高度较高,存在
严重安全隐患,未有任何安全防护。
三、施工人员较少,所有施焊处均未进行二次加固焊接,严重影响施工进
度。
针对以上问题,现对你方提出以下整改要求:
1、请你方务必针对第一项拿出钢结构加固整改方案;
2、请你方务必做好安全防护工种,搭设脚手架防护安全网;
3、请提供现场施工人员特殊工种操作证,同时采取措施赶工期;
即日起,限你方一周内整改完毕,并报建设、监理单位审核验收。
否则将依据整改情况酌情给予2~5万元重罚。
建设单位:
年月日监理单位:
年月日
注:本联系单一式四份,监理、甲方、施工单位各执一份,存档一份。

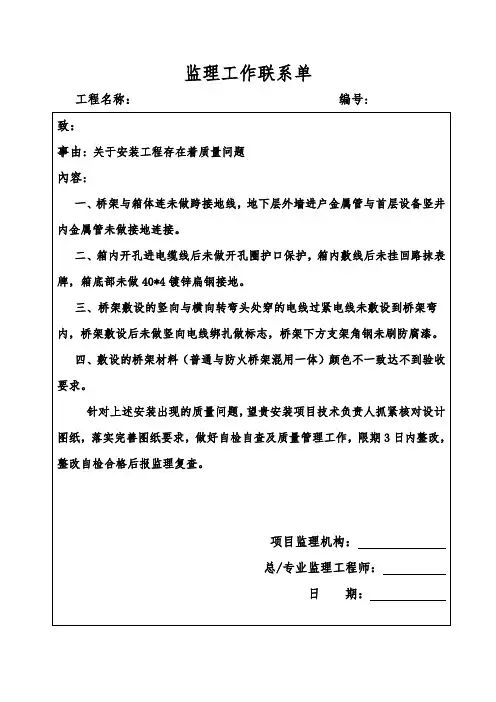

监理工作联系单
工程名称:编号:
致:
事由:关于安装工程存在着质量问题
內容:
一、桥架与箱体连未做跨接地线,地下层外墙进户金属管与首层设备竖井内金属管未做接地连接。
二、箱内开孔进电缆线后未做开孔圈护口保护,箱内敷线后未挂回路抹表牌,箱底部未做40*4镀锌扁钢接地。
三、桥架敷设的竖向与横向转弯头处穿的电线过紧电线未敷设到桥架弯内,桥架敷设后未做竖向电线绑扎做标志,桥架下方支架角钢未刷防腐漆。
四、敷设的桥架材料(普通与防火桥架混用一体)颜色不一致达不到验收要求。
针对上述安装出现的质量问题,望贵安装项目技术负责人抓紧核对设计图纸,落实完善图纸要求,做好自检自查及质量管理工作,限期3日内整改,整改自检合格后报监理复查。
项目监理机构:
总/专业监理工程师:
日期:。
深圳市铭博盛装饰设计工程有限公司
项目工作联系单(施工进度)
工程名称:编号:
主题
主送
抄送1、工程部□ 2、成本部□ 3、施工单位(班组)□
内容:致
项目工程依据合同工期及施工计划进度表约定,应于年月日完成至节点,但目前实际施工进度情况因
导致已经滞后约天,若此事件延续下去定会影响合同约定节点,望贵部尽快采取切实有效的措施扭转局面,以确保按时完成合同约定节点,否则我部将依据合同第条点的约定进行严格处理。
附件:施工质量违约相关图片。
特此告知!
XXXXX项目部
年月日
签收人
年月日班组负责人
(责任人)年月日
主管施工员
(经办人)年月日项目部经理
审核年月日质量整改情况跟踪:
□施工单位(班组)已于年月日完成以上整改;
整改质量:□合格/□不合格;
□施工单位未依照我部指令进行整改;
□建议依据合约进行处理
发包方主管施工员(签字确认):年月日□施工单位(班组)已按要求整改完成;
□整改质量(□合格/□不合格);
□同意依据合约对施工单位执行处理。
发包方项目部经理(签字确认):
年月日。
质量要求联系单范文Quality control is an essential aspect of any business operation. Ensuring that products or services meet certain standards is crucialfor customer satisfaction and brand reputation. 质量控制是任何业务操作的重要方面。
确保产品或服务符合某些标准对客户满意度和品牌声誉至关重要。
From a customer perspective, quality is synonymous with value. When a customer decides to purchase a product or service, they expect it to meet their expectations in terms of performance, durability, and overall satisfaction. 从客户的角度来看,质量等同于价值。
当客户决定购买产品或服务时,他们期望产品在性能、耐用性和整体满意度方面达到他们的期望。
For a business, maintaining high-quality standards can lead to increased customer loyalty and repeat business. Customers are more likely to return to a brand that consistently delivers quality productsor services. 对于企业来说,保持高质量标准可以导致客户忠诚度和重复业务的增加。
客户更有可能回到一直提供高质量产品或服务的品牌。
Quality control also plays a vital role in reducing costs associated with defects and rework. By identifying and addressing quality issues early in the production process, businesses can avoid costly mistakes and delays. 质量控制在减少与缺陷和返工相关的成本方面也起着至关重要的作用。
