桥梁新技术交流桥梁预制装配技术及应用交规院:齐新2019年7月介绍提纲1 概述2 3装配式桥梁桥型预制节段梁拼装桥梁45 预制拼装桥梁工程项目介绍下部结构预制拼装6 结语预制装配桥梁概念装配式桥梁【fabricated bridge】:将桥梁结构划分为小的部件进行预制,再在现场拼装成整体的桥梁。
为什么要做装配式桥梁?现场浇筑施工方法有以下缺点:⑴搭设大量支架,对交通影响大;⑵现场作业需大量的劳动力;⑶建造效率低、施工工期长;⑷粉尘、泥浆、噪音等对环境影响大;⑸行业整体能耗高。
支架的搭设和拆除对既有道路、航道的交通影响较大。
支架有的支承在承台上,有的支承在钢梁上,刚度不同,浇注混凝土后变形不同,易引起混凝土的开裂。
现场浇筑施工方法的缺点现场人工绑扎大量钢筋,劳动强度大。
需要堆载预压,作业量大,作业时间长。
支架的搭设和拆除对既有交通影响较大。
同一跨支架的支承条件不同,会引起浇注混凝土后变形不同,易引起混凝土的开裂。
现场浇筑施工方法的缺点支架现浇事故频发。
现场浇筑施工方法的缺点为什么要做装配式桥梁?装配式桥梁的优点:(1)工期、成本可控,节约人工由于构件的工厂化生产,可以把施工现场大量的重复性工作利用高度机械化和自动化的预制生产线进行工业化生产,再结合构件的定型化和标准化,从而使劳动效率显著提高。
预制装配施工中,构件制作工时占总工时的65%,安装占20%~25%,运输占10%~15%。
由此可知,大量的工作已从现场转移到工厂,从而显著缩短了施工工期。
根据测算,桥梁装配式施工可节约人工25%~30%,可有效解决当前的用工荒问题。
(2)建造速度快, 对既有交通和周围环境影响小预制构件制作完成后,先临时存放,然后直接运到施工现场安装,可以缓解现场施工场地紧张的压力,方便快捷,显著缓解施工期间的交通压力。
对于城区高架桥梁,工期紧、施工文明要求高的工程,尤其适用。
预制构件可在非交通高峰时刻运输,如午夜车少的时候,可有效减少对周围工作和生活的影响。
节段拼装架桥机施工方案一、工程概况与施工准备工程概况本次工程涉及节段拼装架桥机的施工,工程地点为[具体地点],桥梁类型为[桥梁类型],预计施工周期为[具体周期]。
施工准备人员配置:确保有足够数量的技术工人、操作手、安全员等。
设备准备:架桥机、拼装设备、测量仪器、安全设施等。
现场勘查:对施工现场进行详细勘查,了解地形、地质条件等。
施工计划制定:根据工程要求和现场条件,制定详细的施工计划。
二、架桥机运输与安装运输方案明确架桥机的运输路线、方式和安全措施。
安装步骤基础处理:确保安装基础平整、坚实。
架桥机定位:根据设计要求,精确确定架桥机位置。
安装与固定:按照安装说明进行架桥机的安装和固定。
三、拼装施工与调试拼装流程节段拼装:根据设计图纸进行节段拼装。
焊缝处理:确保焊缝质量符合标准。
调试步骤设备检查:对拼装完成的架桥机进行全面检查。
功能测试:测试架桥机的各项功能,确保正常运行。
四、安全保障与试运行安全措施安全设施:设置必要的安全警示标志和防护设施。
安全培训:对施工人员进行安全培训,提高安全意识。
试运行方案试运行准备:检查设备、环境等是否满足试运行条件。
试运行过程:按照试运行方案进行,记录运行数据。
五、梁体架设与防护梁体架设方案梁体运输:确保梁体在运输过程中的安全。
架设步骤:根据设计要求和现场条件,进行梁体的架设。
防护措施梁体保护:采取措施防止梁体在施工中受损。
临时支撑:确保梁体在架设过程中的稳定性。
六、试吊方案与技术要求试吊准备试吊计划:制定详细的试吊计划。
设备检查:对吊装设备进行全面检查。
技术要求吊装参数:明确吊装过程中的各项参数。
操作规范:严格按照吊装操作规程进行。
七、质量保证与工期措施质量保证体系质量管理体系:建立完善的质量管理体系。
质量检查:对施工质量进行定期检查。
工期保障措施进度计划:制定详细的施工进度计划。
进度监控:对施工进度进行实时监控,确保按期完成。
八、吊装安全技术规程吊装作业安全规程:明确吊装作业的各项安全要求。

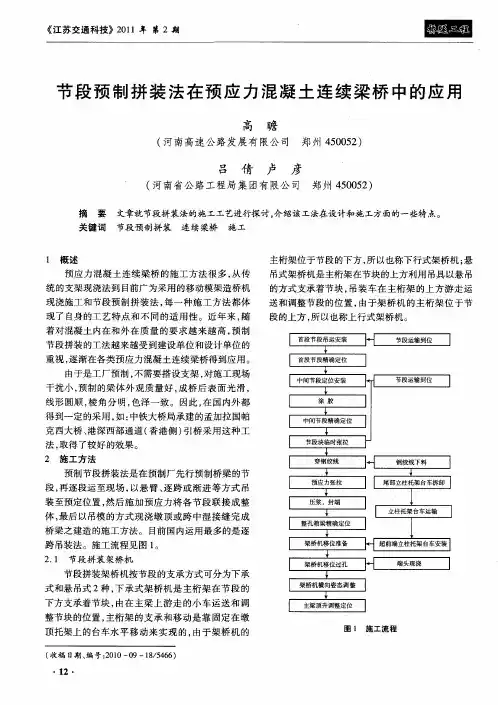

节段预制拼装法在预应力混凝土连续梁桥的运用和施工工艺高瞻(河南高速公路发展有限公司郑州市450052)吕倩卢彦(河南省公路工程局集团有限公司郑州市450052)摘要:节段预制拼装法是预应力混凝土连续梁桥上部梁体先分节段预制,然后分节段拼装的施工方法,这种工法由于自身的一些优点正逐渐得到广泛应用,具有节省工期,不需要支架,外观质量优良等诸多优点。
本文就节段拼装法的施工工艺进行探讨,介绍该工法在设计和施工方面的一些特点。
关键词:节段预制拼装连续梁桥运用工艺1.引言预应力混凝土连续梁桥的施工方法很多,从传统的支架现浇法到目前广为采用的移动模架造桥机现浇施工和节段预制拼装法,每一种施工方法都体现了自身的工艺特点和不同的适用性。
近年来,随着对混凝土内在和外在质量的要求越来越高,预制节段拼装的工法越来越受到建设单位和设计单位的重视,逐渐在各类预应力混凝土连续梁桥得到应用。
由于是工厂预制,不需要搭设支架,对施工现场干扰小,预制的梁体外观质量好,成桥后表面光滑,线形圆顺,棱角分明,色泽一致[1]。
因此,在国外和国内都得到一定的采用,如:中铁大桥局承建的孟加拉国帕克西大桥、港深西部通道(香港侧)引桥采用这种工法,取得了较好的效果。
2.施工方法预制节段拼装法是在预制厂先行预制桥梁的节段,再逐段运至现场,以悬臂、逐跨或渐进等方式吊装至预定位置,然后施加预应力将各节段联接成整体,最后以吊模的方式现浇墩顶或跨中湿接缝完成桥梁之建造的施工方法。
目前国内运用最多的是逐跨吊装法。
2.1 节段拼装架桥机采用预制节段拼装工法施工首先要了解架桥机。
节段拼装架桥机按节段的支承方式可分为下承式和悬吊式两种,下承式架桥机是主桁架在节段的下方支承着节块,由在主梁上游走的小车运送和调整节块的位置,主桁架的支承和移动是靠固定在墩顶托架上的台车水平移动来实现的,由于架桥机的主桁架位于节段的下方,所以也称下行式架桥机;悬吊式架桥机是主桁架在节块的上方利用吊具以悬吊的方式支承着节块,吊装车在主桁架的上方游走运送和调整节段的位置,由于架桥机的主桁架位于节段的上方,所以也称上行式架桥机。
JL—CX—7—05—05

交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 1 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 2 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 3 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 4 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 5 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 6 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 7 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 8 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 9 页共 10页
JL—CX—7—05—05
交底单位:中国铁建大桥工程局集团有限公司编号:
编制者:复核者: 审核者:第 10 页共 10页。
下行式移动模架造桥机造桥施工方法一、方法特点1.本方法使用的移动模架造桥机结构简单,部件尽量选用常用周转材料,加工量相对较小,节省成本。
2.一孔梁段施工完成后移动模架整体行走至下一孔,无需多次拼装模板及预压,施工周期短且所需人员少。
3.调整主梁之间的距离和模板项托高度即可适应不同几何尺寸梁段的浇注,设备通用性好。
4.结构受力明确,理论计算结果与实际发生情况极为吻合,结构安全可靠,而且有利于箱梁的施工控制,保证良好的线形。
5.本方法跨中无任何支撑,因此跨间地基不需处理,同时在施工时不影响通车通航,具有显著的社会经济效益。
二、适用范围本方法适用于45m左右跨径预应力混凝土连续箱梁逐孔现浇,也可用于混凝土箱梁节段拼装法施工。
特别是墩身超过一定高度搭设支架有困难时,施工现场地基软弱或桥下有通车通航要求时,以本移动模架造桥机施工具有很大的优越性。
本方法主要以陆上施工为主,水中施工时应根据现场情况作适当变动。
三、施工工艺(一)构造移动模架造桥机由主梁、缓冲架、横梁、横移工作台、支撑托架和内外模板等主要构件组成。
见图1和图2。
图1移动模架立面图图2移动模架结构图1.主梁。
一套移动模架造桥机包括两根箱形主梁,位于墩身外侧,混凝土箱梁翼缘板下方,混凝土箱梁、模板和横梁的重量均由它承受。
单根主梁全长90m,由10节钢箱梁依靠高强螺栓及钢销相连接。
主梁外形尺寸均为2.7m(高)×1.35m(宽),为了追求造桥机的经济性,主梁钢箱采用的钢板厚度是根据所处位置承受的最大弯矩来确定的。
2.缓冲架。
缓冲架位于主梁尾端,由型钢加工而成。
在主梁纵移过程中,尾端脱离后支撑托架时,缓冲架能消除因主梁弯矩突然释放导致的结构剧烈振荡。
3.横梁。
横梁采用常用周转材料六四军用梁,是底模的支撑平台,浇注混凝土时也作为两根主梁的横向联系。
横梁每2m布置一道。
4.横移工作台。
横移工作台即主梁在支撑托架上的滑动支座。
工作台下设横向不锈钢走船,以千斤顶牵引横移工作台即可实现移动模架的横向开合,保证移动模架前移时避开墩身。
下行式架桥机预制节段拼装施工技术应用在地铁施工中,设备的拼装可以供选择的有上行式架桥机和下行式架桥机两种形式。
两者的区别在于喂梁的方式不同。
上行式是在桥上进行喂梁,下行式是在桥下喂梁。
通过具体的施工情况可在这两种方法进行选择。
为此,就下行式架桥机预制节段拼装施工技术在地铁工程中的应用进行讨论。
标签:下行式架桥机;预制节段拼装;预应力1下行式架桥机预制节段拼装施工技术的优势目前在我国地铁施工中,局限于场地和施工条件的影响,材料的选择上就会受到一定的影响,这时预制材料就使得工程中的难度大大降低。
在地铁建设中的场地里,设置预制梁厂可以充分的利用场地的优势,减少了大型材料无法进厂和受天气影响等诸多问题。
此外,预制节段拼装中还会使用大规模的自动化生产,减少了以往一些工序中完全靠人工生产的状况,大大地提高了工作的效率和保障了施工人员的安全。
在生产出的产品的质量上得到了很好的保证,减小了材料在施工中的误差,和发生意外的可能性。
在地铁工程中预制节段拼装施工技术,可以保证质量的优势,采用这种技术还有很强的适应工程需要的能力。
预制节段拼装施工技术解决了以往大规模机械进厂的麻烦,现阶段可以很大的降低对周边设施的影响和对周围环境的干扰程度。
不再是需要在一段时间内为完成施工任务而临时使用交通管制的现象发生。
在地铁隧道内部,预制节段通过不同块别的运输,免去了现浇工艺的搭接脚手架的工序,也不再使用浇筑模板等器具,在本来狭小的隧道当中,腾出了更多的使用空间。
大大降低了因机械事故和人为疏忽以至于场地复杂给施工带来的潜在威胁。
增强了安全施工的能力。
在施工的选择中,下行式架桥机预制节段拼装施工技术有着自身独特的优势。
等高的简支梁,其经济跨径较其他工法长。
节段梁可以根据设计浇筑出不同的长度和样式,在预制场预制时完全可以达到设计使用的强度,无需再次考虑材料受到温度和多余应变的影响,等强、收缩徐变不占用工期,能大大地缩短总体工期,因此,为整体工程带来更大的经济利益。
下导梁造桥机架设节段梁施工技术内容提要:介绍了下导梁造桥机结构和关键性能、施工工艺及在广州轨道四号线高架桥中应用。
关键词:下导梁式造桥机节段梁高架桥1.工程概况广州市轨道交通四号线黄阁~冲尾段工程区间10标线路设计起迄里程为YCK50+280~YCK52+882.5。
全长 2.6775Km,包含蕉门站桥梁上部结构,本桥孔跨部署为:53×30m+14×32.5m+9×30m+32.5m+6×30m+3×25m+3×25m(蕉门车站)。
其中预制节段拼装标准双线简支梁累计78孔,每孔梁由10-13段标准节长度为2.5m预制节段拼制而成,标准节梁体顶宽为9.3m,梁高为1.7m,腹板为斜腹板,其倾斜度为1:4,标准段重量为380KN。
下部结构桥墩除58#、59#、62#、63#采取门式墩外,其它皆采取独柱矩形截面扩头墩(带圆弧倒角),承台为矩形结构,为四桩承台或六桩承台。
桥梁最小曲率半径为550m。
2.架梁设备选择及结构介绍节段梁拼装造桥机选择挪威NRS6000KN下行式造桥机,能够满足跨度22.5-35m跨径、整孔重量小于6000KN节段梁架设,适应桥梁平面曲线半径:R>450m。
该造桥机关键由墩旁托架、主梁、鼻梁、推进小车、悬挂梁、门式起重机、电气系统、液压系统等组成,总重3500KN。
可参见架桥机结构形式示意图1。
各部功效以下:图1 架桥机结构形式示意2.1墩旁托架托架顶部为三角形结构,经过钢立柱或混凝土小立柱支撑在桥墩承台上,每对托架经过10根Φ25mm精轧螺纹钢进行对拉锚固,每根张拉杆预紧力为500KN,以抵御系统在工作中产生翻转力。
托架上部外宽132cm、内宽278cm,高290cm。
托架顶面设有不锈钢板滑道,上面安放推进小车。
每套造桥机包含3组托架。
托架结构可参见图2。
图2 墩旁托架2.2 推进小车推进小车关键由调整节、竖向调整千斤顶、横、纵推进千斤顶、千斤顶支座及支架系统组成。
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
下行式架桥机预制节段拼装施工技术
第二工程公司潘大鹏方伟太
内容提要: 介绍了下导梁造桥机的结构和主要性能、施工工艺及在广州轨道四号线高架桥中的应用。
关键词: 下导梁式造桥机节段梁高架桥
1.工程概况
广州地铁高架十标上部结构均采用下行式架桥机预制节段梁拼装, 总共94跨(其中
1#--9#为单线, 分左右幅)。
设计跨度分为20m、 21.5m、 25m、 30m和32.5m, 标准节梁体顶宽均为9.3m, 梁高均为1.7m, 腹板为斜腹板, 其倾斜度为1:4。
标准节长度为2.5m, 跨度20m梁2.45m+6×2.5m +2.45m=19.9m, 共8段; 跨度21.5m梁2.45m+2×2.5m +2+2.5m+2+2×2.5m +2.45m=21.4m, 共9段; 跨度25m梁分成2.45m+8×2.5m +2.45m=24.9m, 共10段; 跨度30m梁分成2.45m+10×2.5m +2.45m=29.9m, 共12段; 跨度32.5m梁分成2.45m+11×2.5m +2.45m=32.4m, 共13段。
本桥1# -9#墩间为单线简支梁, 跨径布置为9×30m, 顶板宽度为5.3m, 9# -11#墩间为双线异型简支梁, 顶板宽度从10.75m变为9.3m, 跨径布置为22×30m, 11# -75#为双线标准段简支梁, 顶板宽度为9.3m, 跨径布置为49×30 m +14×32.5 m +21.5 m, 79# -89#为双线标准段简支梁, 顶板宽度为9.3m, 跨径布置为20 m +3×30 m +3×25 m +3×25 m( 蕉门车站) 。
全桥共计94跨, 标准段重量为38t。
桥梁最小曲率半径为550m。
2.节段拼装工艺特点
2.1质量优势
采取在预制场内生产节段梁, 降低了天气对生产制品的影响。
在施工中采取自动化生产的程度高, 生产的速度大幅度提高, 生产的成品质量有保证, 施工误差及以外发生几率可降到最低
2.2安全和适用优势
采用节段预制拼装可降低施工作业对周边环境的干扰, 对繁忙的交通要道无需进行长期的交通疏解。
相对于现浇省略了施工脚手架的搭设, 排除了很多人为和现场复杂的场地等不安全因素。
2.3经济跨距大
等高的简支梁, 其经济跨径较其它工法长。
2.4工期优势
在基础施工作业进行的同时, 节段梁能够在预制场预制完成并达到设计强度, 因此, 节段梁的预制和等强、收缩徐变不占用工期, 能大大地缩短总体工期。
另外, 节段梁还具有重量轻, 尺寸小, 运输方便, 拼装成梁速度快等优点。
3.适用范围
下行式架桥机节段预制拼装适用的场地和梁型:
a. .跨径: 22.5~35m的简支梁或简支后连续的连续梁。
b. 桥长: 经济桥长至少3000m以上。
c. 桥宽: ≤9.3m。
d. 平面曲线: R>450m。
e. 工期: 1.5~3d/孔。
f. 最大承重: 600t
g. 最大起重: 60t
h. 最大纵坡: 4%
4.机具设备
4.1主要机械设备
主要机械设备见表1.
表1 主要机械设备表
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
9 ZB4/500 500MPa 6台02.5 3 中山自有
10 灰浆拌和机QV-300/50 8台02.3 3 广州自有
11 压浆机UB3 5.5KW 4台02.4 3 广州自有
螺旋式落浆
UBL3 3m3/h 6台03.2 2 广州自有
12
机
13 真空泵SZ-2 4kw 4台02.3 3 广州自有
14 龙门吊60t 1台01.2 4 广州自有
节段拼装架桥机采用挪威NRS500T下行式架桥机( 图1) , 在国外有成熟的架梁施工经验, 能够满足跨度22.5~35m跨径节段梁的架设, 适应桥梁平面曲线半径: R>450m。
本架桥机主要由墩旁托架、主梁、鼻梁、推进小车、悬挂梁、门式起重机、电气系统、液压系统等组成。
该架桥机的优点: 液压部件多、自动化程度较高; 节段梁的三维坐标调整简便, 操作便捷; 节段梁整跨永久张拉以后, 还能够进行第二次的三维调整。
缺点: 在张拉落梁时存在一个体系转换, 力的传递转变不够明确, 节段梁所受的应力较为复杂。
图1 架桥机全景图
4.2.1墩旁托架
每台架桥机设计有三对制式的支撑托架( 图2) , 托架经过钢立柱或砼小立柱支撑在桥
墩承台上, 采用8根张拉杆将托架与桥墩进行锚固, 每根张拉杆预紧力为50t, 保证支撑和锚固稳定可靠。
托架顶面设有不锈钢板滑道, 推进小车的底座下设置四氟板, 经过水平千斤顶的作用使推进小车在托架下平滑的移动。
图2 支撑托架
4.2.2主梁
主梁设计为钢板组合而成的矩形断面箱型梁, 全长38m( 图3) 。
为了方便运输将主梁分成四段, 到达工地再以高强摩擦螺栓( 防滑、有摩擦力) 连接。
主梁钢板厚度为10~14mm。
两片主梁是独立的单元, 能够各自进行纵向推进。
主梁腹板下方设有轨道, 可由推进小车作纵向横向移动。
每个主梁顶面的外侧设有纵向的工作平台。
每一个节段梁的重量由悬挂梁直接传至主梁。
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
图3 架桥机主梁
4.2.3 鼻梁桁架
鼻梁为主梁的延伸部分, 连接于主梁的两端, 每一片鼻梁分前后两单元, 中间设置垫片来调节鼻梁前端的挠度, 总长19m( 图4) 。
鼻梁的设计采用桁架形式, 基本的杆件为槽钢和角钢。
鼻梁内设有工作平台。
鼻梁的主要作用是架桥机在过孔时作为引导梁; 在节段吊装时也加长了龙门吊的走行长度, 为吊装增加了空间。
图4 架桥机鼻梁桁架
4.2.4主梁和鼻梁相接铰链
鼻梁与主梁以铰相接, 是为了架设曲线桥梁而设计的, 这使鼻梁能够作水平方向的转角( 图5) 。
图5、主梁与鼻梁相接铰链
4.2.5推进小车
4.2.
5.1推进小车组成
推进小车主要由调整节、竖向调整千斤顶、横、纵推进千斤顶、千斤顶支座及支架系统组成。
推进小车共3套, 两套安装在当前跨的两个桥墩托架上, 另一套安装在下一跨的桥墩托架上( 图6) 。
图6 推进小车
4.2.
5.2 推进小车功能
支承导梁和节段梁的重量并将载荷转移至墩旁托架上。
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
架桥机过孔时, 经过设在主梁梁底支撑座及推进小车横撑上的支座间的千斤顶实现主梁的纵移。
高位架梁时, 经过坐在托架上的千斤顶的顶升, 将整个架桥机顶起, 经过调整节将推进小车升高, 从而实现高位架梁。
在墩旁托架上和推进小车的底座间设有水平千斤顶, 在水平千斤顶的作用下, 推进小车能够整体滑移, 实现架桥机的横向调整。
4.2.6悬挂梁
悬挂梁是各个节段的吊挂系统, 主要由主横梁、纵向可调端支座、吊杆及吊杆横梁组成( 图7) 。
该横梁高度为43.2cm, 提前安装在待架梁段上, 节段梁吊运至导梁上后, 主横梁经过端支座支承在主导梁上。
吊杆分为两种, 标准吊具和墩顶节段吊具。
经过吊具, 能够单独调节每个节段块水平位置及其横向和纵向坡度, 从而满足桥梁设计要求。
墩顶吊具能够提升或下落整跨桥梁, 在特殊地段, 用来解决张拉空间不足的问题, 能够满足双向张拉要求。
同时吊具上均设有吊杆水平调节装置, 在架设弯桥时, 用来调节节段块的水平位置, 以适应弯桥的施工需要。
为适应特殊段梁的安装, 1#架桥机的悬挂梁设计宽度满足异型梁段的安装。
图7 悬挂梁
4.2.7主梁顶门式起重机。
