地铁安全保护区和规划掌控区工程管理方法地铁是现代城市交通系统的紧要构成部分,其安全运营是对城市公众生命财产安全的保障。
随着城市建设的不断进展,地铁规模也在不断扩大,因此对其安全保护区和规划掌控区的工程管理方法显得尤为紧要。
本文将从掌控区域、管理要求和应急保障等方面探讨地铁安全保护区和规划掌控区的工程管理方法。

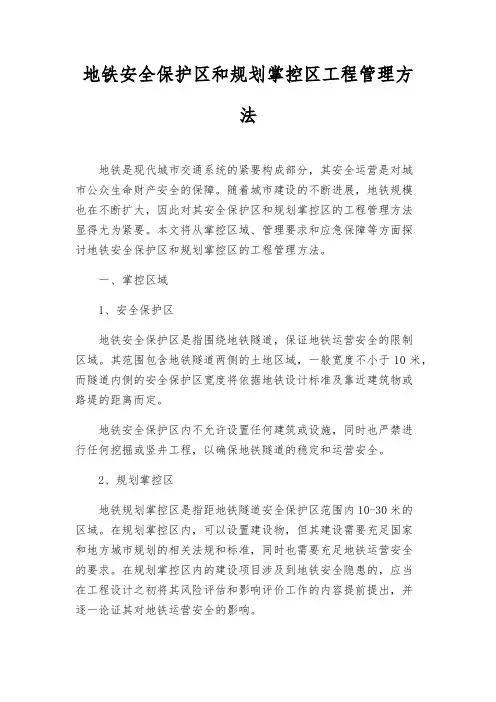

一、掌控区域1、安全保护区地铁安全保护区是指围绕地铁隧道,保证地铁运营安全的限制区域。
其范围包含地铁隧道两侧的土地区域,一般宽度不小于10米,而隧道内侧的安全保护区宽度将依据地铁设计标准及靠近建筑物或路堤的距离而定。
地铁安全保护区内不允许设置任何建筑或设施,同时也严禁进行任何挖掘或竖井工程,以确保地铁隧道的稳定和运营安全。
2、规划掌控区地铁规划掌控区是指距地铁隧道安全保护区范围内10-30米的区域。
在规划掌控区内,可以设置建设物,但其建设需要充足国家和地方城市规划的相关法规和标准,同时也需要充足地铁运营安全的要求。
在规划掌控区内的建设项目涉及到地铁安全隐患的,应当在工程设计之初将其风险评估和影响评价工作的内容提前提出,并逐一论证其对地铁运营安全的影响。
二、管理要求1、工程设计规范地铁安全保护区和规划掌控区的工程设计规范需要依照国家和地方相关法规和标准来执行。
其中,重点要求对地铁隧道结构设计、地质勘探和隧道安全评估等方面进行严格的规范和要求。
地铁建设单位应规范施工程序,落实施工管理,确保施工质量,避开施工工地带来的危害。
2、监管管理制度地铁安全保护区和规划掌控区涉及到安全问题与公共利益,应当加强监管力度。
地铁建设单位应加强施工现场管理,开展施工过程监管,订立运营安全管理规定等措施来提升工程质量和安全性。
地铁运营单位应建立健全的安全管理制度,加强安全管控和事故应急处置,确保地铁运营安全和公共利益。
3、应急保障在地铁安全保护区和规划掌控区的施工过程中,需要为应急处理做好准备工作。
地铁施工单位应编制应急预案,组织应急演练,建立应急救援机制,实行24小时值班制度等。
浅谈地铁建设第三方测量第三方监测的管理地铁建设是一个非常复杂的过程,涉及到众多的专业技术和管理。
在地铁建设过程中,第三方测量和第三方监测起到了至关重要的作用。
本文将对地铁建设中第三方测量和第三方监测的管理进行浅谈。
第三方测量的管理是地铁建设中不可或缺的一部分。
第三方测量机构是独立于地铁建设方和监管机构的中立机构,它负责对地铁建设过程中的各项工程进行测量,确保工程符合设计要求和施工规范。
第三方测量的管理主要包括合同签订、测量准确性监控和结果评估等方面。
合同签订是第三方测量管理的首要任务。
地铁建设方需要与第三方测量机构签订合同,明确双方的权责和服务内容。
合同中应明确测量的项目范围、测量方法、测量周期等具体细节,确保双方在合作过程中有明确的目标和约束。
测量准确性监控是第三方测量管理的重点之一。
地铁建设是一个高精度要求的工程,因此第三方测量机构需要按照相关标准和要求进行测量工作。
地铁建设方需要对第三方测量机构的工作进行监督,确保其测量准确性和可靠性。
监测人员可以通过实地检查、数据分析等方式对第三方测量结果进行评估,及时发现和纠正问题。
结果评估是第三方测量管理的最终目标。
地铁建设方需要对第三方测量结果进行评估,以确定工程是否符合设计要求和施工规范。
评估结果直接关系到地铁工程的质量和安全性,因此评估过程需要非常严谨、全面。
地铁建设方可以组织专家进行专业评估,也可以利用现代科技手段进行数据分析和模拟验证,确保评估结果的准确性。
第三方监测在地铁建设中同样具有重要的意义。
地铁建设是一个长期的过程,存在着各种各样的风险和隐患。
第三方监测机构的任务就是对地铁建设过程中的风险和隐患进行监测和预警,确保工程的安全和可靠。
第三方监测的管理主要包括监测计划制定、监测数据处理和监测报告编制等方面。
监测计划的制定是第三方监测管理的起点。
监测计划是根据地铁建设的特点和要求制定的,要求第三方监测机构按计划进行监测工作。
监测计划需要明确监测的内容、监测的时间和频率等信息,确保监测工作的有效性。

浅谈地铁建设第三方测量第三方监测的管理地铁建设作为城市基础设施建设中的重要部分,需要严格的测量和监测管理。
在测量和监测过程中,第三方服务机构可以为地铁建设提供更为全面、准确和可靠的数据,保障地铁建设的安全和质量。
本文将从管理的角度,浅谈地铁建设第三方测量和监测的管理。
一、第三方测量的管理1. 测量前的准备在地铁建设中,第三方测量服务机构需要执行各种测量任务,包括地形地貌、地质结构、地基工程等多个方面的测量,以便准确掌握建设现场的各种情况。
在测量前,第三方服务机构应通过场地勘查等方式,了解建设现场的情况,评估测量的难度和风险,并与建设方协商确定测量范围、标准和方法。
2. 测量数据的收集和整理在测量过程中,第三方测量服务机构需要使用各种测量仪器和工具,收集建设现场的各种数据,包括地形地貌、地质层位、埋深、结构等方面的数据。
对于收集到的数据,第三方服务机构需要进行整理、分类、存档,并按照建设方的要求提交相应的测量数据报告。
3. 数据的审核和认证建设方需要对第三方测量服务机构所提交的测量数据报告进行审核和认证,以确保数据的准确性和可靠性。
建设方还可以在审核和认证过程中提出自己的疑问和要求,以保障地铁工程的质量和安全。
1. 监测仪器的安装和使用监测仪器采集到的数据需要及时传输和处理,以便建设方及时了解建设现场的情况。
第三方监测服务机构需要搭建适当的数据传输和处理平台,确保数据的准确性和可靠性。
同时,监测服务机构还需要对数据进行分类、整理、存档,并提交相应的监测数据报告。
3. 监测结果的分析和建议总之,在地铁建设中,第三方测量和监测服务机构的管理是保障地铁建设质量和安全的重要环节。
建设方应对第三方服务机构进行严格的管理和监督,确保第三方服务机构的服务水平和业务能力能够满足建设方的要求和需求。
同时,第三方服务机构也应积极与建设方合作,共同推动地铁建设的顺利进行。
浅谈地铁建设第三方测量第三方监测的管理地铁建设是城市基础设施建设的重点项目之一,其涉及到大规模的工程施工和设备安装,因此需要对建设过程进行第三方测量和监测,以确保地铁线路的安全和稳定。
第三方测量和监测的管理至关重要,本文将从浅谈地铁建设第三方测量第三方监测的管理角度进行探讨。
地铁建设第三方测量第三方监测的管理需要建立科学的管理体系。
在地铁建设的初期阶段,需要确定测量监测的具体要求和目标,明确测量监测的范围和内容。
随后,需要进行第三方测量和监测公司的选择和资质审核,确保其具备相关的资质和经验,能够胜任地铁建设的测量监测工作。
还需要建立测量监测的数据管理和处理流程,确保数据的及时准确和可靠性,为地铁建设过程提供科学的依据。
地铁建设第三方测量第三方监测的管理需要积极采用先进的技术手段。
随着科技的不断进步,地铁建设的测量监测工作也需要不断更新和升级技术手段,提高监测的准确性和精度。
可以采用高精度的GPS定位技术、三维激光扫描技术等先进的测量技术,对地铁线路进行实时的监测和分析。
还可以结合大数据和人工智能技术,对测量监测数据进行系统的分析和处理,发现潜在的问题并提出解决方案。
这些先进的技术手段可以大大提高地铁建设的测量监测效率和水平,保障地铁线路的安全和稳定。
地铁建设第三方测量第三方监测的管理需要加强沟通和协调。
地铁建设涉及的各方面人员和部门繁多,为了保证测量监测工作的顺利执行,需要加强各方之间的沟通和协调。
第三方测量监测公司需要与地铁建设相关的各部门和单位建立紧密的联系,了解建设的具体情况和要求,及时提出合理的测量监测方案。
还需要加强与施工单位和设备供应商的沟通,确保测量监测工作的顺利进行。
只有加强各方之间的沟通和协调,才能确保地铁建设的测量监测工作能够顺利进行,为地铁线路的安全和稳定提供有力支持。
地铁建设第三方测量第三方监测的管理需要建立健全的风险应对机制。
地铁建设是一个复杂的工程项目,其涉及到各种不可预见的风险和问题。

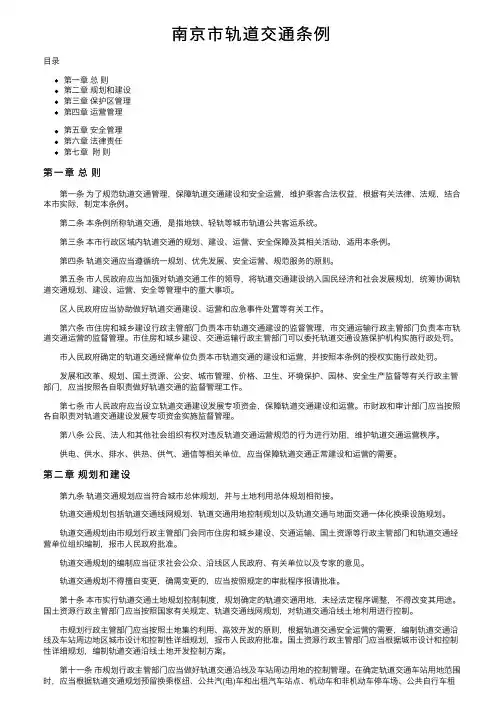

南京市轨道交通条例⽬录第⼀章总则第⼆章规划和建设第三章保护区管理第四章运营管理第五章安全管理第六章法律责任第七章附则第⼀章总则第⼀条为了规范轨道交通管理,保障轨道交通建设和安全运营,维护乘客合法权益,根据有关法律、法规,结合本市实际,制定本条例。
第⼆条本条例所称轨道交通,是指地铁、轻轨等城市轨道公共客运系统。
第三条本市⾏政区域内轨道交通的规划、建设、运营、安全保障及其相关活动,适⽤本条例。
第四条轨道交通应当遵循统⼀规划、优先发展、安全运营、规范服务的原则。
第五条市⼈民政府应当加强对轨道交通⼯作的领导,将轨道交通建设纳⼊国民经济和社会发展规划,统筹协调轨道交通规划、建设、运营、安全等管理中的重⼤事项。
区⼈民政府应当协助做好轨道交通建设、运营和应急事件处置等有关⼯作。
第六条市住房和城乡建设⾏政主管部门负责本市轨道交通建设的监督管理,市交通运输⾏政主管部门负责本市轨道交通运营的监督管理。
市住房和城乡建设、交通运输⾏政主管部门可以委托轨道交通设施保护机构实施⾏政处罚。
市⼈民政府确定的轨道交通经营单位负责本市轨道交通的建设和运营,并按照本条例的授权实施⾏政处罚。
发展和改⾰、规划、国⼟资源、公安、城市管理、价格、卫⽣、环境保护、园林、安全⽣产监督等有关⾏政主管部门,应当按照各⾃职责做好轨道交通的监督管理⼯作。
第七条市⼈民政府应当设⽴轨道交通建设发展专项资⾦,保障轨道交通建设和运营。
市财政和审计部门应当按照各⾃职责对轨道交通建设发展专项资⾦实施监督管理。
第⼋条公民、法⼈和其他社会组织有权对违反轨道交通运营规范的⾏为进⾏劝阻,维护轨道交通运营秩序。
供电、供⽔、排⽔、供热、供⽓、通信等相关单位,应当保障轨道交通正常建设和运营的需要。
第⼆章规划和建设第九条轨道交通规划应当符合城市总体规划,并与⼟地利⽤总体规划相衔接。
轨道交通规划包括轨道交通线⽹规划、轨道交通⽤地控制规划以及轨道交通与地⾯交通⼀体化换乘设施规划。
轨道交通规划由市规划⾏政主管部门会同市住房和城乡建设、交通运输、国⼟资源等⾏政主管部门和轨道交通经营单位组织编制,报市⼈民政府批准。
浅谈地铁建设第三方测量第三方监测的管理随着城市发展进程的加快,地铁交通成为城市中不可或缺的重要交通方式,地铁建设也开始成为城市重点工程项目之一。
地铁建设工程的高精度测量和监测,对地铁建设的质量保障、安全运营、管理和维护具有重要意义。
如何管理地铁建设中的第三方测量和第三方监测,成为当前地铁建设管理中的一个重要问题。
一、地铁建设中第三方测量的作用地铁建设中的第三方监测是对地铁建设过程中施工现场各项行为的监管。
第三方监测包括对地铁建设工程施工现场的人员、设备、材料、技术等方面的监管,以及对施工过程中的质量、安全、环保等方面进行监控和评估。
通过第三方监测,可以有效地保障地铁建设工程的安全、质量和环保,避免发生重大安全事故和环境破坏,提高地铁建设工程的质量和效益。
1、合同签订阶段的管理。
在合同签订阶段,应根据实际需要对第三方测量和监测的服务内容、范围、标准、监测设备、人员配置、技术要求、交付标准等进行详细说明和约定。
合同应明确第三方测量和监测的服务性质、服务期限、管理费用、违约责任等方面的内容。
2、开工前的管理。
在工程开工前,应对第三方测量和监测服务机构的资质、技术能力、设备状况等进行严格筛选和审核,确保其满足服务需求和质量要求。
同时,应对服务机构进行培训,了解施工区域的环境、安全、技术等方面的情况,确保对施工过程进行正确、及时的监测。
3、施工期间的管理。
在施工期间,应对第三方测量和监测的数据进行实时监控和评估,及时发现和解决问题。
同时,应及时向业主反馈监测数据,保持业主和监测机构之间的沟通畅通,做到信息共享和交流。
4、竣工验收阶段的管理。
在工程竣工验收阶段,应对第三方测量和监测的工作成果进行认真审查和评估,确保其符合合同约定和质量要求,及时向业主提供监测报告和成果数据,保证建设工程的质量、安全和效益。
总之,对于地铁建设中的第三方测量和监测,应加强管理,做到合同明确、资质审核、技术培训、数据监控和成果评估等方面的工作,提高地铁建设工程的质量和安全水平,为城市发展做出更大的贡献。
城市轨道交通建设中第三方监测的管理分析城市轨道交通建设是一个复杂而庞大的工程项目,它涉及土建施工、电力供应、信号通讯、车辆运营等各个环节。
为了确保项目的质量、安全和进度,第三方监测在城市轨道交通建设中起着至关重要的作用。
第三方监测是指由独立于项目方和施工方的专业机构负责对工程项目进行监控和检测,以确保工程质量符合国家相关标准和要求。
第三方监测的管理分析是指对第三方监测工作进行管理和评估,以保证其有效性和准确性。
第三方监测的管理分析需要建立一个完善的监测体系。
这包括制定监测方案、确定监测要点和监测方法,并配备合适的监测设备和人员。
监测方案应根据项目的特点和需求进行制定,并经过项目方和相关部门的批准。
监测要点是指对工程项目中重要环节和关键部位进行监测,以确保其安全和质量。
监测方法应科学合理,能够准确地反映监测要点的情况。
第三方监测的管理分析需要进行监测数据的收集和分析。
监测数据是指通过监测设备和手段获得的关于工程项目的信息。
这些数据可以包括工程的变形、振动、温度、水平等物理量的测量结果,以及工程建设中的各种指标和参数。
收集和分析监测数据有助于及时发现工程问题和风险,并采取相应的措施进行处理和纠正。
第三方监测的管理分析需要进行监测结果的评估和判定。
根据监测数据的分析,评估工程项目的质量和安全状况,并进行判定。
如果发现工程存在质量问题或安全隐患,应及时通知项目方和施工方,协助其采取相应的措施进行处理。
评估和判定的结果应经过专业机构的审核和验证,以确保其准确性和可靠性。
第三方监测的管理分析需要进行监测工作的总结和评价。
在工程项目结束后,应对监测工作进行总结和评价,包括监测工作的质量、成果和效益等方面。
总结和评价的结果有助于改进监测工作的方法和技术,提高监测工作的水平和效果。
城市轨道交通建设中的第三方监测管理分析是一项关键的工作,它需要建立完善的监测体系,进行监测数据的收集和分析,进行监测结果的评估和判定,以及进行监测工作的总结和评价。

地铁安全保护区和规划控制区工程管理办法地铁是现代化城市交通运输的重要组成部分,为确保地铁运营的安全和可靠性,需要制定一系列管理办法,其中包括地铁安全保护区和规划控制区的工程管理办法。
一、地铁安全保护区地铁安全保护区是指地铁线路两侧的保护区域,主要是为了避免在地铁运营期间,由于周边环境的建设和改变而对地铁运营带来不良影响。
保护区域的宽度根据不同的地铁线路和周边环境的情况而定。
对于地铁安全保护区的工程管理手段主要有以下几种:1. 现场监测针对地铁安全保护区内的建设工程,需要实施现场监测。
监测内容主要包括地铁周边环境变化、地铁轨道、车站和设备的状态等。
通过现场监测可以及时发现问题,并及时进行处理,避免地铁运营受到不良影响。
2. 控制工程施工在地铁安全保护区内的建设工程,需要进行控制。
具体控制措施为,对建设工程进场、施工、拆除等环节进行审批,并制定相应的工艺流程和技术标准,确保施工过程中不对地铁的正常运营造成干扰。
3. 维护和修复地铁安全保护区内的墙体、路面、雨棚等设施需要进行定期维护和修复。
维护和修复期间需要使用环保材料,并在施工过程中保持周边环境的整洁,并注意施工对地铁运营的影响,确保地铁运营的正常进行。
二、规划控制区规划控制区是指规划控制线沿地铁线路两侧的土地范围,主要是为了避免地铁所在地盘区域被异化的土地导致地铁运营受到不良影响。
规划控制区内不得进行有损地铁运营安全的建设和改建。
针对规划控制区的工程管理手段主要有以下几种:1. 管理规划控制区内的建设项目规划控制区内的建设项目需进行审批,加强规划控制区和地铁安全保护区的联系,切实保护地铁运营安全。
2. 多方协商道路通行、公共设施及其他大型建设项目等,在规划控制区内开展工程建设前,需要与地铁相关部门协商,在尽量准确把握土地信息的前提下,共同制定未来的土地利用和整治方案。
3. 禁止违规建设规划控制区内严禁违规建设,如果发现违法建设,需及时制止和惩处,避免日后地铁运营受到不良影响。
城市轨道交通安全保护第三方监测控制指标一、轨道安全保护第三方监测控制指标1、运营线路轨道静态尺寸容许变形值轨道竖向变形±2mm,两轨道横向高差<2mm,三角坑高低差<2mm /18m;轨距+3mm,-1mm;2、运营线路轨道静态尺寸第三方监测控制指标由于现场施工的复杂性、监测误差以及其它因素,一般取以上述指标的80%作为现场监护时的控制指标。
二、车站结构安全保护第三方监测控制指标1、除非经得深圳市城市轨道交通有限公司批准同意,车站结构(外边线)两侧的邻近3m范围内不能进行任何工程建设;2、城市轨道交通车站结构设施绝对沉降量及水平位移量≤5mm(包括各种加载和卸载的最终位移量);三、隧道结构安全保护第三方监测控制指标1、除非经得深圳市城市轨道交通有限公司批准同意,隧道结构(外边线)两侧的邻近3m范围内不能进行任何工程建设;2、隧道结构绝对沉降量及水平位移量≤5mm(包括各种加载和卸载的最终位移量);3、隧道纵向变形曲线的曲率半径R≥30000m;4、隧道的相对变曲≤1/5000(在城市轨道交通区间隧道上方实施大面积的加卸载工程中,该指标是极其关键的一个指导性技术指标);5、由于建筑物垂直荷载(包括基础地下室)及降水、注浆等施工因素而引起的隧道外壁附加荷载≤10kPa(≤1t/m2);6、由于打桩振动、爆炸产生的震动隧道引起的峰值速度≤1.20cm /s(对连续性的震动控制指标应按50%甚至更为严格控制)。
四、地面建筑安全保护第三方监测控制指标,可参照国家和深圳市有关规定执行。
五、监测警戒值第三方监测的实际变形值达到最大允许变形值的50%时,应向申请人、施工单位、城市轨道交通公司、城市轨道交通运营管理办公室发出预警;当达到最大变形允许值80%时,须发出报警。
备注:上述监测控制指标旨在确保地铁结构安全而拟定,因城市轨道交通工程的特殊性,我司根据各区段工程特点,保留对监测控制指标调整的权限。
浅谈地铁建设第三方测量第三方监测的管理地铁建设是大型基础设施项目,涉及到复杂的工程和施工过程。
为了确保工程的质量和安全,必须进行科学的监测和测量。
而第三方测量和监测的管理是确保监测数据的准确性和可靠性的重要环节。
第三方测量与监测是指由独立于建设单位和施工单位的专业机构进行的测量和监测工作。
其目的是为了对地铁工程的各个阶段进行全面的测量和监测,以便及时掌握工程的变形、位移、应力等变量,并及时采取相应的措施,确保工程的质量和安全。
第三方测量与监测的管理包括以下几个方面:首先是对第三方测量与监测机构的选择和审查。
由于地铁工程的特殊性和复杂性,对测量和监测机构的专业能力和信誉度要求较高。
建设单位应当根据工程的具体要求和监测内容,选择具有丰富经验和技术实力的机构,并对其进行认真审查和评估,确保其具备开展相关工作的能力。
其次是对第三方测量与监测工作的合同管理。
在与第三方机构签订测量和监测合同前,建设单位应当明确双方的权利和义务,明确测量和监测的内容、标准和要求,确保合同的有效性和可执行性。
在合同履行过程中,建设单位应当做好对第三方机构的监督和管理,确保其按照合同约定进行工作。
第三是对第三方测量与监测数据的审核和验证。
第三方测量与监测机构在进行工作时,会产生大量的数据。
建设单位应当加强对这些数据的审核和验证,确保其准确性和可靠性。
这需要建设单位具备相应的技术能力和专业知识,能够对数据进行分析和判断,确保测量和监测结果的科学性和准确性。
最后是对第三方测量与监测工作的评估和总结。
建设单位应当定期对第三方测量与监测工作进行评估和总结,对其在工程建设中的贡献和不足进行分析和总结,并及时提出改进意见和措施。
通过评估和总结,建设单位可以进一步提高对第三方测量与监测的管理水平和质量,确保工程的顺利进行和圆满完成。
地铁建设中的第三方测量与监测管理是确保工程质量和安全的重要环节。
建设单位应当加强对第三方机构的选择和管理,对其工作进行严格审核和验证,定期评估和总结工作成果,以确保地铁工程的顺利进行和质量安全。
城市轨道交通运营保护区安全管理技术规范1范围本标准规定了城市轨道交通运营保护区安全管理的相关要求,包括保护区范围划定及维护、外部作业管理、巡检、监测、应急管理、信息管理系统建设等。
本规范适用于轨道交通运营期保护区安全管理工作。
2规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注册日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
CJJ/T202城市轨道交通结构安全保护技术规范GB50911城市轨道交通工程监测技术规范GB50026工程测量规范GB/T50308城市轨道交通工程测量规范JGJ8建筑变形测量规范CJJ/T8城市测量规范CJJ/T73卫星定位城市测量技术规范3术语与定义3.1控制保护区control and protection area为保护城市轨道交通结构的正常使用和安全,在其结构及周边的特定范围内设置的控制和保护区域。
3.2保护区界标protection area boundary mark设置在轨道交通保护区边界的、用以标识保护区范围的测量标志。
3.3保护区警示公告牌protection area warning board设置在保护区周边的、起警示作用的公告牌。
3.4外部作业exterior action在城市轨道交通结构周边进行的可能对其产生影响的作业。
3.5影响等级influence class外部作业对城市轨道交通结构安全影响程度的分级。
3.6施工项目类别class of construction projects在城市轨道交通结构周边一定范围内进行的外部施工项目分类。
3.7最小净距离net distance为保护结构安全,外部作业与城市轨道交通结构外边线之间必须保障的最小距离。
3.8监测预警等级alarming class on monitoring根据监测值与其相应的结构安全控制指标值的比值,对城市轨道交通结构实行监测预警管理的分级。

浅谈地铁建设第三方测量第三方监测的管理
在城市地铁线路的建设过程中,第三方测量和第三方监测都是非常重要的组成部分。
第三方测量主要是指在地铁线路的建设和运营过程中,由独立的测量机构进行相应的测量
工作,以保证线路的建设和运营效果的科学和准确。
而第三方监测则是指在地铁线路运营
期间,由专业的监测机构对地铁的运营状态进行监测和评估,以确保地铁运营的安全和可靠。
本文将从管理的角度,对地铁建设中第三方测量和第三方监测的管理进行一些简要的
探讨。
一、第三方测量的管理
地铁建设中,第三方测量主要涉及到地铁线路的建设过程。
为了确保地铁建设的科学
性和准确性,有必要采用第三方测量机构进行相应的测量工作。
在进行第三方测量的时候,应该注意以下几点:
1、选择合适的测量机构:在选择测量机构的时候,应该注重机构的信誉度和技术水平。
只有具备一定的专业技术和服务能力的测量机构才能保证测量数据的准确性和可靠
性。
2、建立完善的测量标准:为了确保测量数据的准确性,在进行测量前应该建立相应
的测量标准和精度要求。
这样既可以规范测量工作,还可以避免测量数据存在的误差。
3、加强测量数据的管理:在测量过程中,应该加强对测量数据的管理,建立相应的
数据管理系统,确保测量数据的更好的保管和使用。
浅谈地铁建设第三方测量第三方监测的管理地铁建设是城市基础设施建设中的重要组成部分,对于城市交通的发展和改善起到了至关重要的作用。
而在地铁建设过程中,第三方测量第三方监测的管理则显得尤为重要。
本文将就地铁建设中第三方测量第三方监测的管理进行浅谈。
我们需要明确的是,地铁建设中的第三方测量监测是指由独立于设计、施工、监理等单位之外的专业测量监测机构进行的,对地铁工程施工过程中的地质、地下水位、建筑变位、环境影响等进行实时监测和数据记录的工作。
这项工作的开展对于地铁建设的安全、质量和环境保护具有非常重要的意义。
第三方测量监测的管理包括两个方面,一是对测量监测工作本身进行管理,二是对监测数据进行管理和应用。
对于测量监测工作本身的管理,首先需要确立一个严格的监测方案和监测方案的实施机构,这个机构需要有足够的资质和实力来进行监测工作,并且要能够独立、客观地进行监测数据的记录和分析。
在监测工作的实施过程中,需要制定详细的实施方案和工作流程,并严格按照方案和流程来进行监测工作,确保监测数据的准确性和可靠性。
监测工作的人员需要经过专业的培训和技术考核,确保其具备足够的专业素养和实际操作能力。
监测工作需要有专门的管理机构来进行全程监督和管理,确保监测工作的顺利开展和数据的及时反馈。
对于监测数据的管理和应用,要求更为严格和细致。
在监测数据的记录和储存方面,需要建立一个完善的数据中心和数据库,对监测数据进行及时、完整的记录和储存,并确保数据的安全和隐私。
在数据的处理和分析方面,需要进行专业的数据处理和分析,确保监测数据能够真实反映施工现场的实际情况,并及时发现和解决存在的问题。
在数据的应用方面,监测数据不仅可以用于监测施工安全和质量,还可以用于及时预警和处理工程施工中的突发情况,并为后续工程的设计和施工提供重要的参考依据。
在地铁建设中,第三方测量第三方监测的管理具有非常重要的作用。
它不仅可以为地铁建设的安全、质量和环境保护提供有力的保障,还可以为地铁建设的科研和技术创新提供重要的数据支持。
地铁运营安全保护区和建设规划控制区第三方监测控制指标
一、地铁运营安全保护区和建设规划控制区工程的规划要求:
(一)除非我司批准,地铁结构外边线四周的3m范围内不能进行任何工程建设。
(二)未经许可,不得在地铁车站、区间隧道上方及周边实施大面积的加卸载、注浆和抽水等影响结构受力形式的作业。
(三)严禁在车站及附属结构上方施钻;严禁在区间隧道上方施钻;地质钻探孔位置与地铁设施水平净距离原则上不应小于3米。
(四)管线、构筑物、其他设施需跨越、横穿或涉及地铁设施的,与地铁设施的垂直净距离原则上不应小于3米。
(五)基坑或边坡支护的锚杆、锚索、土钉至地铁工程设施的各方向净距离不应小于3米。
(六)地面建筑距风亭的风口净距不应小于5m。
(七)工程基础与基坑支护应采用对地铁设施影响小的形式,施工时应严格控制基坑外地下水位降幅。
(八)施工时不得影响地铁车站出入口的正常运营和地铁风亭、冷却塔、变电站等设施的正常运行。
二、安全保护监测控制指标
(一)轨道安全保护监测绝对控制指标
运营线路轨道静态尺寸容许变形值:轨道高低、轨向变形<4mm /10m,两轨道横向高差<4mm,三角坑高低差<4mm/18m;扭曲变形<4mm /6.25m;轨距+3mm,-2mm;
(二)车站、隧道结构安全保护监测绝对控制指标
1.车站、隧道结构绝对沉降量及水平位移量≤20mm(包括各种加
载和卸载的最终位移量);
2.变形缝差异沉降≤10mm;
3.隧道纵向变形曲线的曲率半径R≥15000m;
4.隧道的相对变曲≤1/2500;
5.建(构)筑物竖向荷载及降水、注浆等施工因素而引起的车站、隧道外壁附加荷载≤20kPa(≤2t/m2);
6.由于打桩振动、爆炸产生的震动车站、隧道引起的峰值速度≤25mm/s(对连续性的震动应按50%甚至更为严格控制)。
(三)由于现场施工的复杂性、监测误差以及其它因素,地铁运营安全保护区工程的设计控制指标按以下方法确定:
1.地铁运营安全保护区工程设计时,若运营管理部门可测得以上(一)、(二)中已发生的变形量,则取绝对控制指标与已发生变形量之差再除以安全系数作为设计控制指标,安全系数由总工办根据工程地质条件、工程周边环境和地铁服役情况确定。
2.地铁运营安全保护区工程设计时,若以上(一)、(二)中已发生的变形量无法测得,则取(一)、(二)中绝对控制指标的50%作为设计控制指标。
(四)完成铺轨后才开始施工的建设规划控制区工程,设计控制指标参照运营安全保护区工程的指标执行。
(五)地面建筑安全保护第三方监测控制指标,可参照国家和深圳市有关规定执行。
(六)监测警戒值
我司可根据工程施工的特点及地铁设施的服役状况,对以上所列指标进行调整。
第三方监测的实际变形值达到设计控制指标的60%时,应向申请人、施工单位、我司的总工办、运营管理部门、深圳市地铁运营管理办公室发出预警;当达到设计控制指标的80%时,须发出报警。
三、测点布置与监测频率
(一)测点布置
1.地铁建(构)筑物监测点,原则上应布设在能反映地铁建(构)筑物变形的位置;
2.地下水位测点,原则上应布设在能反映施工期间地下水位变化情况的位置;
3.地表沉降测点,应布设在能反映地表沉降位置;
4.有需要时,可在适当位置布置测斜、地层分层沉降监测点。
(二)监测频率
1.监测周期应从施工开始至影响地铁设施的分部工程结束后三个月,且监测曲线趋于平缓时止;
2.正常施工情况下的频率,参照《建筑基坑工程监测技术规范GB50497》进行,一般不少于每天2次;当出现工程事故或其它因素造成监测项目变化速率增大,应加大监测频率;当影响地铁的工程部分停工,频率可减小。
3.当监测项目的累计变化值接近或超过报警值时,第三方监测承包商应自行加密监测次数;
4.当变形曲线趋于平缓时,在有充足的证据证明即可判断变化趋于稳定,经地铁集团公司同意后可以停止项目的监测工作。
