钢管柱混凝土浇筑方案
- 格式:doc
- 大小:112.75 KB
- 文档页数:11
************** 钢管柱混凝土浇筑方案
1 编号:ZJJS-钢管柱砼
发放号:
*************工程
钢管柱混凝土浇筑方案
编制人:
申报人:
审批人:
编制部门:***********项目部
************** 钢管柱混凝土浇筑方案
2 目 录
1、工程概况 ................................................................. 3
2、编制依据 ................................................................. 3
3、施工部署 ................................................................. 3
3.1施工顺序 ............................................................. 3
3.2砼选用 ............................................................... 3
3.3砼配合比设计与原材料要求 ............................................. 3
3.3.1原材料要求 ..................................................... 3
3.3.2配合比要求 ..................................................... 4
3.4砼运输及输送 ......................................................... 4
3.5振捣方法 ............................................................. 5
3.6施工组织 ............................................................. 5
3.6.1项目部质量安全组织机构 ......................................... 5
3.6.2施工班组人员配备 ............................................... 5
4、施工准备 ................................................................. 5
4.1钢管混凝土柱施工前准备 ............................................... 5
4.2外包柱混凝土施工前准备 ............................................... 6
4.3技术交底 ............................................................. 6
4.4其他准备工作 ......................................................... 6
5主要资源需用计划 ........................................................... 6
5.1主要材料 ............................................................. 6
5.2主要施工机具 ......................................................... 6
5.3劳动力计划 ........................................................... 7
6施工进度计划 ............................................................... 7
7主要施工方法 ............................................................... 7
7.1砼浇筑前的具备条件和要求 ............................................. 7
7.2砼供应、运输、卸料 ................................................... 7
7.3砼泵送要点 ........................................................... 8
7.4砼浇筑 ............................................................... 8
7.5施工缝 ............................................................... 9
7.6砼养护 ............................................................... 9
7.7试块制作 ............................................................. 9
7.8砼检测 ............................................................... 9
7.9质量标准 ............................................................. 9
8、质量保证措施............................................................. 10
9、安全保证措施............................................................. 10
************** 钢管柱混凝土浇筑方案
3 1、工程概况

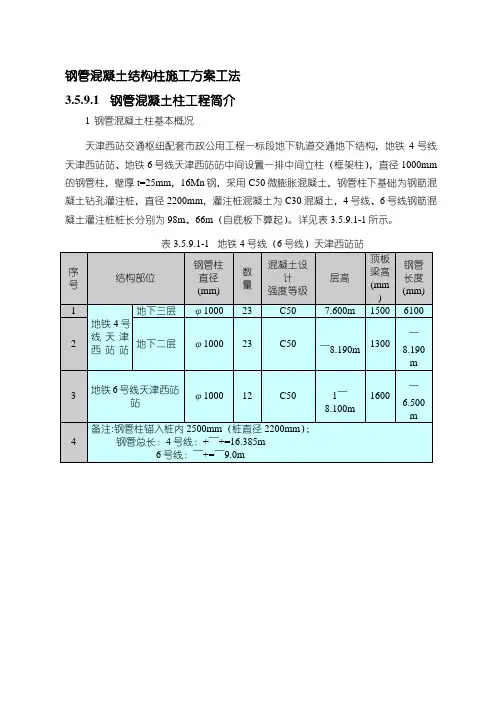

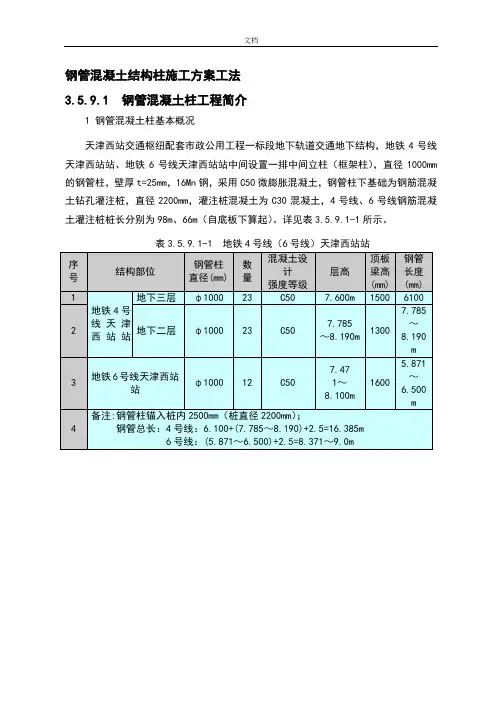

************工程位于朝阳区***路。建筑面积20000平方米,地上三层局部四层,地下一层,钢筋混凝土与钢结构复合体。地下室设有圆型钢管混凝土和方型钢管混凝土柱,柱径在500mm~800mm之间,柱高6.0米,在柱根0.8m~2.4m高度范围内外包200mm~300mm厚钢筋砼。管内及外包混凝土强度等级为C60。
2、编制依据
2.1*************工程结构施工图。
2.2钢管混凝土结构技术规程CECS28:2012。
2.3钢管混凝土工程施工质量验收规范GB50628-2010
2.4混凝土结构工程施工质量验收规范GB50204-2002(2011年版)
2.5高强混凝土应用技术规程JGJ/T281-2012
3、施工部署
3.1施工顺序
清理、检查→验收→砼浇筑→养护→施工缝砼凿毛、清理(包括钢管柱管壁)。
3.2砼选用
选用商品砼。
3.3砼配合比设计与原材料要求
混凝土配合比设计及混凝土材料要求应符合《高强混凝土应用技术规程》JGJ/T281-2012的规定。
3.3.1原材料要求
配制高强混凝土所用原材料应符合下列规定:
a) 应选用质量稳定,强度等级不低于42.5级的硅酸盐水泥或普通硅酸盐水泥;
b)对强度等级为C60级的混凝土,其粗骨料的最大粒径不应大于31.5mm,针片************** 钢管柱混凝土浇筑方案
4 状颗粒含量不宜大于5.0%,含泥量符合现行行业标准<>(JGJ53)的规定;
c) 细骨料的细度模数宜大于2.6,含泥量不应大于2.0%,泥块含量不应大于
0.5%,其他质量指标应符合现行行业标准<>(JGJ52)的规定;
d) 配制高强混凝土时应掺用高效减水剂或缓凝高效减水剂;
e) 配制高强混凝土时应掺用活性较好的矿物掺合料,且宜复合使用矿物掺合
料。
3.3.2配合比要求
a) 高强砼的配合比应根据施工工艺要求,充分考虑施工运输和环境温度、钢
管与木模板材质不同等条件进行设计,通过试配并经现场试验确认满足要求后方可正式使用。砼配合比应有利于减少温度收缩、干燥收缩、自生收缩引起的体积变形,避免早期开裂;
b) C60高强砼配制强度不应低于设计要求的强度等级值的1.15倍,以满足强度保证率的要求;
c) 配制高强砼的水胶比(重量比)宜采用0.25~0.42,配制C60砼所用水泥量
不宜大于450kg/m3,水泥与掺合料的胶结材料总量不宜大于550kg/m3。高效减水剂掺量宜为胶结材料总量的0.4%~1.5%,粉煤灰掺量不宜大于胶结材料总量的30%,磨细矿渣不宜大于50%,天然沸石岩粉不宜大于10%,硅粉不宜大于10%。宜使用复核掺合料,其掺量不宜大于胶结材料的50%;
d) 砼砂率宜为28%~34%,当采用泵送工艺时,可为34%~44%;
e) 砼坍落度控制在120~200mm。
3.4砼运输及输送
场外运输:采用混凝土搅拌运输车运输。混凝土运至现场,卸料前快速转动罐车拌筒2~3分钟,并保持10圈以上的转动。每车混凝土运至工地现场需在1小时左右用完。
混凝土输送:采用汽车泵直接输送到浇筑地地点,柱内采用串桶下料。
