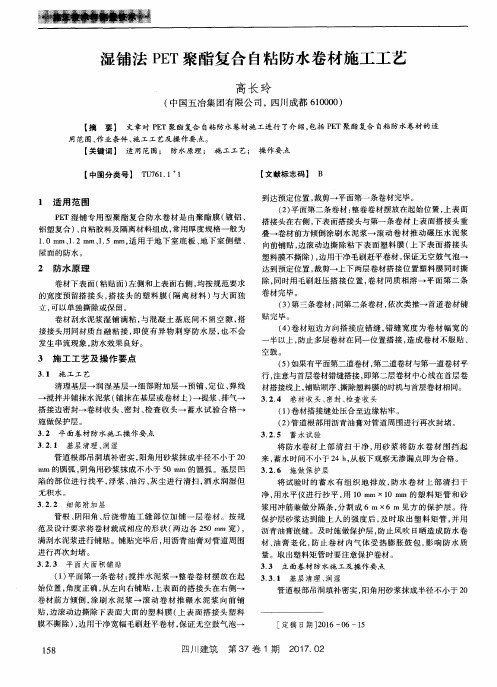

PET湿铺防水卷材施工方案
- 格式:doc
- 大小:39.50 KB
- 文档页数:6
成都市外双楠小学教学综合楼姜家动迁安置小区三期一标11#~14#房地下室防水工程施工方案编制:审批:天地建筑防水苏州公司二○一一年五月二日目录一、工程概况二、防水层对相关工序的要求三、施工方案四、湿铺法五、质量保证措施六、现场衔接七、材料要求八、防水施工原则九、项目管理及组织机构十、安全文明施工一、工程概况1、本工程为成都市***商业广场地下室防水工程,该工程位于新都区,防水面积约㎡。
2、所用材料为:自粘聚合物改性沥青防水卷材(PET型),厚度1.5mm。
3、特殊部位处理:所有阴阳角均做500m宽的附加层,穿墙管周边先用密封膏作密封处理,然后做500mm宽附加层处理,取后才能做大面积的施工。
二、防水对相关工序的要求1、基层的要求(1)基层表面应夹带牢固,干净、干燥、不得有起皮、翻砂、空鼓,基层的质量直接影响到防水层和基层的粘结质量,甚至导致防水层的开裂,防水施工前,我公司现场管理人员先对基层进行检查验收,基层合格后才能进行防水施工,如发现有起皮、翻砂、空鼓等不良现象应及时与土建单位进行协商以便及时修整。
(2)阴阳角处应做成圆弧或450折角2、对保护层的要求:当防水层验收合格后,土建单位应尽快按图纸设计要求做好保护层,以防止其他人为因素对防水层局部损坏,而影响整体的防水效果。
三、施工方案(一)准备工作1、工具:搅拌器、搅拌桶、压辊、毛刷、刮板、扫帚等若干。
2、材料:自粘沥青防水卷材、胶粘剂。
3、人员的安排:根据工程需要,安排足够的人力绝对保证工程的整体形象进度。
四、冷铺法(一)施工流程验收基层(找平层)基层清理涂刷底涂细部处理(附加层)铺贴SBS防水卷材接缝收头处理防水保护层(下道工序)(二)、防水施工方法1、清理基层:基层表面凸部位铲平,凹陷部位应用聚合物砂浆填平(由土建方负责),并不得有空鼓、开裂及起砂、脱皮、翘起等缺陷。
如沾有砂、灰尘、油污应清除干净,阴阳角处应做半径不小于50mm的圆弧。
2、涂刷底涂:涂刷基层处理剂时必须要均匀一致,不得有露白处,切勿反复涂刷,干燥4小时以上至不粘脚后方可进行下道工序。

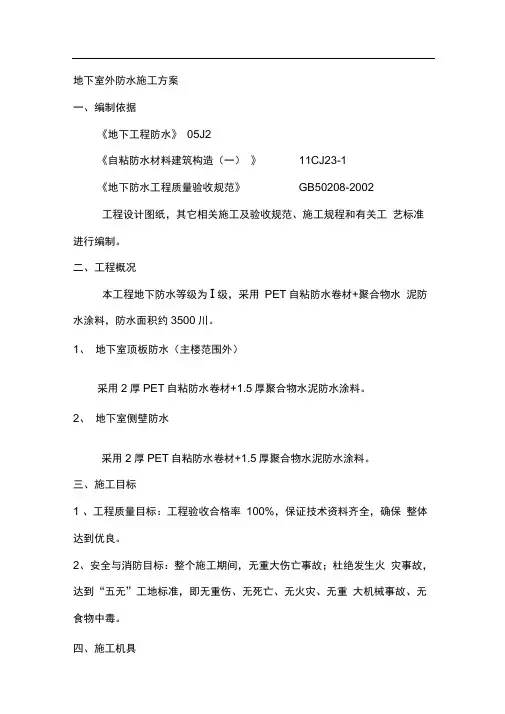

地下室外防水施工方案一、编制依据《地下工程防水》05J2《自粘防水材料建筑构造(一)》11CJ23-1《地下防水工程质量验收规范》GB50208-2002工程设计图纸,其它相关施工及验收规范、施工规程和有关工艺标准进行编制。
二、工程概况本工程地下防水等级为I级,采用PET自粘防水卷材+聚合物水泥防水涂料,防水面积约3500川。
1、地下室顶板防水(主楼范围外)采用2厚PET自粘防水卷材+1.5厚聚合物水泥防水涂料。
2、地下室侧壁防水采用2厚PET自粘防水卷材+1.5厚聚合物水泥防水涂料。
三、施工目标1 、工程质量目标:工程验收合格率100%,保证技术资料齐全,确保整体达到优良。
2、安全与消防目标:整个施工期间,无重大伤亡事故;杜绝发生火灾事故,达到“五无”工地标准,即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。
四、施工机具五、防水的主要技术措施(一)基层要求1 、将对拉螺栓孔封堵完毕。
2 、清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面3 、阴角采用水泥砂浆抹成圆弧角,阴角半径约50mm4 、对基层含水率无要求,基面若有明水,扫除即可施工。
(二)工艺流程打磨一基层清理一刷防水涂料一节点加强处理一大面铺贴宽幅PET防水卷材一提浆、排气一长、短边搭接粘结一组织验收(三)施工方法1. 基层清理:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
基础筏板悬挑部分洒落的混凝土要剔除干净2. 抹防水涂料:聚合物水泥防水涂料涂抹厚度为 1.5mn, 涂抹应2-3遍成活,涂抹时应注意压实、抹平。
在阴角处,应抹成半径为50mn左右的圆角。
3. 节点加强处理:在节点部位(如:阴阳角、施工缝)先做加强层。
4. 大面铺贴宽幅2.0厚PET防水卷材:揭除宽幅PET防水卷材下表面隔离膜,将PET防水卷材铺贴在已抹水泥防水涂料的基层上(边抹防水涂料,边铺贴PET自粘防水卷材),地下室顶以上应留出0.5m的甩茬长度,并采取保护措施覆盖。
PET自粘防水卷材施工方案-----————————————————————————————————作者:————————————————————————————————日期:地下室外防水施工方案一、编制依据《地下工程防水》图集 12J02《地下工程防水》图集陕09J10《自粘防水材料建筑构造(一)》图集 11CJ23-1《自粘聚合物改性沥青防水卷材》 GB23441-2009《地下防水工程质量验收规范》 GB50208-2011《地下工程防水技术规范》 GB50108-2008工程设计图纸、图纸会审纪要、图纸变更二、工程概况本工程地下防水等级为Ⅰ级1、地下室底板防水采用一道1.5厚PET自粘防水卷材2、地下室外墙防水采用一道4㎜厚SBS防水卷材三、施工目标1、工程质量目标:工程验收合格率100%,保证技术资料齐全,确保整体达到优良。
2、安全与消防目标:整个施工期间,无重大伤亡事故;杜绝发生火灾事故,达到“五无”工地标准,即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。
四、施工机具机具需求计划工具名称规格数量用途工具名称规格数量用途扫帚普通3把清理基层用皮卷尺30m 1把度量尺寸用小平铲小型2把清理基层用钢卷尺2m 4个度量尺寸用喷涂机小型2台喷涂基层处理剂彩色粉0.5kg弹基准线用铁桶20L 2个装胶粘剂用橡皮刮刀1个/人涂刮涂料、裁剪防水材料压辊普通4个滚压搭接部位液化气及喷枪10套热熔SBS防水卷材吹风机普通1台清理基层尘土铁抹子5个SBS防水卷材收边五、防水的主要技术措施(一)基层要求1、基层必须牢固,无松动、起砂等缺陷。
2、基层表面应平整光滑、均匀一致,其平整度为:用两米长直尺检查,基层与直尺间的最大空隙不超过5mm,且每一米长度内不能多于一处,空隙仅允许平缓变化,对外墙等拉螺栓孔进行封堵。
3、地下室的底板与四周立墙的阴阳角、集水坑及电梯井的阴阳角处,均应抹成圆弧形,圆弧半径不小于50mm。

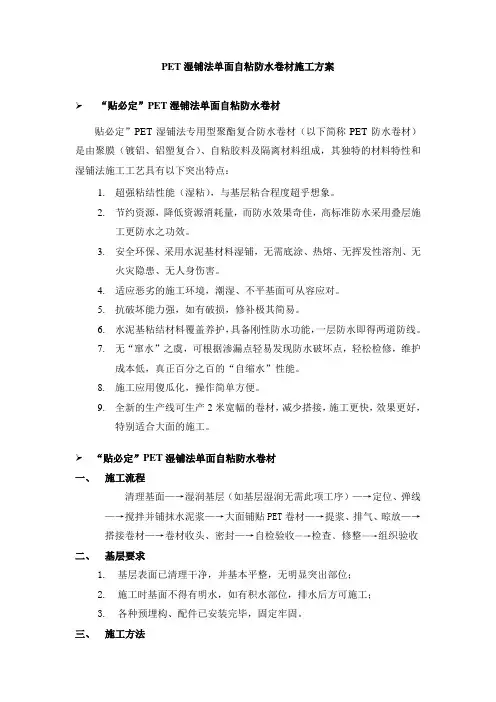

PET湿铺法单面自粘防水卷材施工方案“贴必定”PET湿铺法单面自粘防水卷材贴必定”PET湿铺法专用型聚酯复合防水卷材(以下简称PET防水卷材)是由聚膜(镀铝、铝塑复合)、自粘胶料及隔离材料组成,其独特的材料特性和湿铺法施工工艺具有以下突出特点:1.超强粘结性能(湿粘),与基层粘合程度超乎想象。
2.节约资源,降低资源消耗量,而防水效果奇佳,高标准防水采用叠层施工更防水之功效。
3.安全环保、采用水泥基材料湿铺,无需底涂、热熔、无挥发性溶剂、无火灾隐患、无人身伤害。
4.适应恶劣的施工环境,潮湿、不平基面可从容应对。
5.抗破坏能力强,如有破损,修补极其简易。
6.水泥基粘结材料覆盖养护,具备刚性防水功能,一层防水即得两道防线。
7.无“窜水”之虞,可根据渗漏点轻易发现防水破坏点,轻松检修,维护成本低,真正百分之百的“自缩水”性能。
8.施工应用傻瓜化,操作简单方便。
9.全新的生产线可生产2米宽幅的卷材,减少搭接,施工更快,效果更好,特别适合大面的施工。
“贴必定”PET湿铺法单面自粘防水卷材一、施工流程清理基面—→湿润基层(如基层湿润无需此项工序)—→定位、弹线—→搅拌并铺抹水泥浆—→大面铺贴PET卷材—→提浆、排气、晾放—→搭接卷材—→卷材收头、密封—→自检验收—→检查﹑修整—→组织验收二、基层要求1.基层表面已清理干净,并基本平整,无明显突出部位;2.施工时基面不得有明水,如有积水部位,排水后方可施工;3.各种预埋构、配件已安装完毕,固定牢固。
三、施工方法1.基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水;2.节点加强处理:在节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿墙管道)加强处理,具体详见防水处理大样图;3.根据现场基层平整度情况,确定水泥(砂)浆铺抹厚度,厚度通常为3~5mm,在阴角处,应抹成半径为50mm以上的圆角。
铺抹水泥(砂)浆的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中注意保证平整度;4.揭掉PET防水卷材下表面的隔离膜,将PET防水卷材平铺在刚刚铺抹的水泥(砂)浆上;(揭掉隔离膜,铺贴卷材)5.第一幅卷材铺贴完毕后,再抹水泥浆,铺设第二幅卷材,以此类推;6.用抹子或橡胶板拍打、赶压卷材上表面,提浆、排出卷材下表面的空气,使卷材与砂浆紧密贴合;7.根据现场情况,可选择铺贴卷材时进行搭接或在水泥浆具有足够强度时再进行搭接。

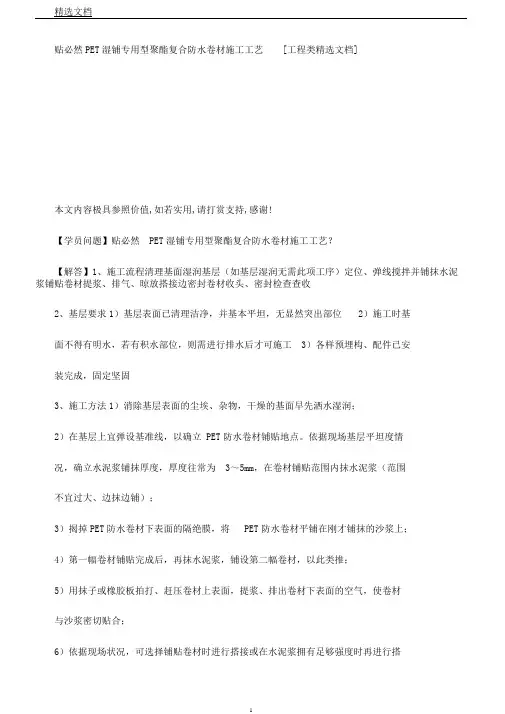

贴必然PET湿铺专用型聚酯复合防水卷材施工工艺[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!【学员问题】贴必然PET湿铺专用型聚酯复合防水卷材施工工艺?【解答】1、施工流程清理基面湿润基层(如基层湿润无需此项工序)定位、弹线搅拌并铺抹水泥浆铺贴卷材提浆、排气、晾放搭接边密封卷材收头、密封检查查收2、基层要求1)基层表面已清理洁净,并基本平坦,无显然突出部位2)施工时基面不得有明水,若有积水部位,则需进行排水后才可施工3)各样预埋构、配件已安装完成,固定坚固3、施工方法1)消除基层表面的尘埃、杂物,干燥的基面早先洒水湿润;2)在基层上宜弹设基准线,以确立 PET防水卷材铺贴地点。
依据现场基层平坦度情况,确立水泥浆铺抹厚度,厚度往常为3~5mm,在卷材铺贴范围内抹水泥浆(范围不宜过大、边抹边铺);3)揭掉PET防水卷材下表面的隔绝膜,将PET防水卷材平铺在刚才铺抹的沙浆上;4)第一幅卷材铺贴完成后,再抹水泥浆,铺设第二幅卷材,以此类推;5)用抹子或橡胶板拍打、赶压卷材上表面,提浆、排出卷材下表面的空气,使卷材与沙浆密切贴合;6)依据现场状况,可选择铺贴卷材时进行搭接或在水泥浆拥有足够强度时再进行搭接。
搭接时,将位于基层的卷材搭接部位的透明隔绝膜揭起,将上层卷材平服粘贴在基层卷材上,卷材搭接宽度不小于60mm;7)卷材铺贴完成后,将卷材收头、管道包裹等部位可用密封膏密封。
4、施工注意事项 1)施工防水层以前,须将各样管道及预埋件安装固定好,以防止在防水层施工好后,打洞凿孔,损坏防水层,留下渗漏隐患。
2)相邻两排卷材的短边接头应互相错开 1/3幅宽以上,免得多层接头重叠而使得卷材粘贴不平服。
3)滚铺卷材时水泥浆不要污染卷材边沿的自粘胶面,若有不慎污染要实时清理洁净。
4)在侧墙上PET防水卷材铺贴时,铺抹水泥浆应上下多人配合加迅速度,并于水泥浆表面失水前粘贴卷材,施工中若铺抹好的水泥浆失水过快,可在表面从头用宽幅软刷子刷上适当清水使其表面恢复粘性和流动性。

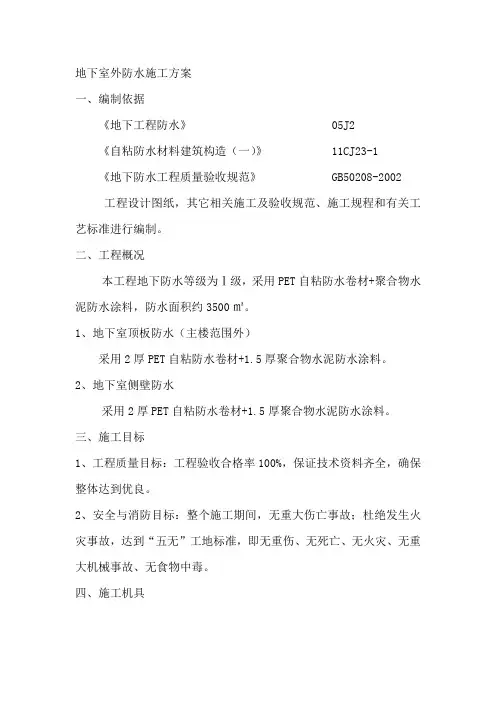

地下室外防水施工方案一、编制依据《地下工程防水》 05J2《自粘防水材料建筑构造(一)》 11CJ23-1《地下防水工程质量验收规范》 GB50208-2002工程设计图纸,其它相关施工及验收规范、施工规程和有关工艺标准进行编制。
二、工程概况本工程地下防水等级为Ⅰ级,采用PET自粘防水卷材+聚合物水泥防水涂料,防水面积约3500㎡。
1、地下室顶板防水(主楼范围外)采用2厚PET自粘防水卷材+1.5厚聚合物水泥防水涂料。
2、地下室侧壁防水采用2厚PET自粘防水卷材+1.5厚聚合物水泥防水涂料。
三、施工目标1、工程质量目标:工程验收合格率100%,保证技术资料齐全,确保整体达到优良。
2、安全与消防目标:整个施工期间,无重大伤亡事故;杜绝发生火灾事故,达到“五无”工地标准,即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。
四、施工机具机具需求计划五、防水的主要技术措施(一)基层要求1、将对拉螺栓孔封堵完毕。
2、清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。
3、阴角采用水泥砂浆抹成圆弧角,阴角半径约50mm。
4、对基层含水率无要求,基面若有明水,扫除即可施工。
(二)工艺流程打磨—基层清理—刷防水涂料—节点加强处理—大面铺贴宽幅PET防水卷材—提浆、排气—长、短边搭接粘结—组织验收(三)施工方法1. 基层清理:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
基础筏板悬挑部分洒落的混凝土要剔除干净。
2. 抹防水涂料:聚合物水泥防水涂料涂抹厚度为 1.5mm,涂抹应2-3遍成活,涂抹时应注意压实、抹平。
在阴角处,应抹成半径为50mm左右的圆角。
3. 节点加强处理:在节点部位(如:阴阳角、施工缝)先做加强层。
4. 大面铺贴宽幅2.0厚PET防水卷材:揭除宽幅PET防水卷材下表面隔离膜,将PET防水卷材铺贴在已抹水泥防水涂料的基层上(边抹防水涂料,边铺贴PET自粘防水卷材),地下室顶以上应留出0.5m的甩茬长度,并采取保护措施覆盖。
姜家动迁安置小区三期一标11#~14#房地下室防水工程施工方案编制:审批:天地建筑防水苏州公司二○一一年五月二日目录一、工程概况二、防水层对相关工序的要求三、施工方案四、湿铺法五、质量保证措施六、现场衔接七、材料要求八、防水施工原则九、项目管理及组织机构十、安全文明施工一、工程概况1、本工程为成都市***商业广场地下室防水工程,该工程位于新都区,防水面积约㎡。
2、所用材料为:自粘聚合物改性沥青防水卷材(PET型),厚度1。
5mm。
3、特殊部位处理:所有阴阳角均做500m宽的附加层,穿墙管周边先用密封膏作密封处理,然后做500mm宽附加层处理,取后才能做大面积的施工。
二、防水对相关工序的要求1、基层的要求(1)基层表面应夹带牢固,干净、干燥、不得有起皮、翻砂、空鼓,基层的质量直接影响到防水层和基层的粘结质量,甚至导致防水层的开裂,防水施工前,我公司现场管理人员先对基层进行检查验收,基层合格后才能进行防水施工,如发现有起皮、翻砂、空鼓等不良现象应及时与土建单位进行协商以便及时修整。
(2)阴阳角处应做成圆弧或450折角2、对保护层的要求:当防水层验收合格后,土建单位应尽快按图纸设计要求做好保护层,以防止其他人为因素对防水层局部损坏,而影响整体的防水效果。
三、施工方案(一)准备工作1、工具:搅拌器、搅拌桶、压辊、毛刷、刮板、扫帚等若干。
2、材料:自粘沥青防水卷材、胶粘剂。
3、人员的安排:根据工程需要,安排足够的人力绝对保证工程的整体形象进度。
四、冷铺法(一)施工流程验收基层(找平层) 基层清理涂刷底涂细部处理(附加层) 铺贴SBS防水卷材接缝收头处理防水保护层(下道工序)(二)、防水施工方法1、清理基层:基层表面凸部位铲平,凹陷部位应用聚合物砂浆填平(由土建方负责),并不得有空鼓、开裂及起砂、脱皮、翘起等缺陷。
如沾有砂、灰尘、油污应清除干净,阴阳角处应做半径不小于50mm的圆弧.2、涂刷底涂:涂刷基层处理剂时必须要均匀一致,不得有露白处,切勿反复涂刷,干燥4小时以上至不粘脚后方可进行下道工序。
PET湿铺防水卷材施工方案一、施工准备在进行PET湿铺防水卷材施工前,需要完成以下准备工作: - 完善施工图纸和设计方案。
- 准备施工所需的材料和工具,包括PET湿铺防水卷材、热风枪、热熔胶等。
- 确保施工现场干净整洁,无杂物。
- 检查施工设备和工具的运行状态,确保正常工作。
二、施工步骤1. 材料处理•将PET湿铺防水卷材搬运至施工现场,并存放在阴凉通风处,避免高温阳光直射。
•检查PET湿铺防水卷材的质量和规格,确保符合要求。
2. 基层处理•检查基层表面是否平整、干燥、无裂缝,如有问题需提前处理。
•在基层表面涂刷底涂料,提高PET湿铺防水卷材的附着力。
3. PET湿铺防水卷材铺设•进行PET湿铺防水卷材的预铺,根据设计要求对卷材进行裁剪。
•使用热熔胶或热风枪将PET湿铺防水卷材固定在基层表面,确保卷材与基层充分粘结。
•逐步铺设PET湿铺防水卷材,边缘重叠部分进行热熔连接,确保密封牢固。
4. 焊接处理•对PET湿铺防水卷材的焊缝进行处理,确保接头平整牢固。
•使用专用工具对焊接部位进行打磨,确保表面平整无毛刺。
5. 防水层检测•完成PET湿铺防水卷材的铺设后,对防水层进行检测,确保无渗水漏水情况。
•如发现问题及时修补,确保防水效果。
三、施工注意事项•在施工过程中注意安全,佩戴相应防护装备。
•避免在雨雪天气或高温天气施工,以免影响防水质量。
•严格按照设计图纸和施工方案操作,确保施工质量。
•施工完工后清理施工现场,保持整洁。
四、施工总结PET湿铺防水卷材施工是保障建筑物防水效果的重要环节,在施工过程中需要严格按照技术要求进行操作,确保施工质量和防水效果。
施工人员应具备一定的专业知识和技能,以保障工程的顺利进行和质量的达标。
石家庄大远东房地产开发公司碧景园项目工程PET湿铺聚酯复合防水卷材施工方案编制: .审核:批准:日期:2009年10月29日编号:河北瀛源建筑工程有限公司1.编制依据1.1石家庄大远东房地产公司提供的大地建筑事务所设计的碧景园2、3、8#住宅楼及地下车库工程施工图纸及洽商、变更纪要。
1.2国家、地方法律法规及行业现行的有关规范、规程、验评标准及图集。
1.3建筑分项工程施工工艺标准。
1.4现场实际情况。
1.5特殊关键过程作业指导书编写纲要1.6我单位同类工程施工经验。
2.工程概况石家庄大远东房地产开发公司碧景园住宅楼及地下车库工程,位于体育大街西侧,谈南路南邻。
主楼地下2层、地上33层,车库地下一层。
主楼及车库外墙面采用1.5厚PET湿铺聚酯复合防水卷材,车库顶采用3厚PET湿铺聚酯复合防水卷材。
3.施工组织、准备3.1过程组织3.1.1组织施工作业队伍及材料评选,按计划协调各生产要素,编制和下达防水工程作业指导书,组织技术培训,监督技术措施的实施。
3.1.2按质量标准和工艺控制要求组织施工,向作业队进行交底,监督作业队自检、互检及交接检查验收。
3.1.3掌握质量标准,对过程进行全方位监督检查,做好检查记录,签发工序放行单。
3.1.4防水施工前组织施工操作人员进行培训,并做好培训记录。
3.2过程参与人员素质要求:凡参加本工程施工操作及监控人员,须持证上岗,具有以下素质:3.2.1吃透图纸,明确防水在设计上采用了哪些措施、细部作法。
3.2.2吃透施工工艺,明确操作中应重点控制的部位。
3.2.3吃透防水材料性能。
3.2.4明了整个施工工艺流程。
3.2.5明确质量标准。
3.3防水工程施工前准备工作:3.3.1卷材性能符合有关标准,应具有出厂合格证及厂家生产的认证文件,并复验其技术性能。
3.3.2人员培训,熟悉审核图纸,学习标准规范,掌握细部作法。
3.3.3操作温度保持在5℃以上。
3.3.4主要机具:电动搅拌器、铁辊、手持压滚、压子、铁桶、小平铲、剪刀、塑料或橡胶刮板、滚动刷、毛刷、钢卷尺、小线等。
宁夏银带橡胶厂旧城更新改造(荣世·星座)项目工程防水施工方案编制人:审批人:审核人:编制单位:中太建设集团股分(荣世·星座)项目部日期:二0一三年九月十八日目录第一章工程概况 ....................................... 错误!未定义书签。
第二章防水对相关工序的要求............... 错误!未定义书签。
第三章防水材料简介 ............................... 错误!未定义书签。
第四章项目治理及组织机构 ................... 错误!未定义书签。
第五章施工方案设计 ............................. 错误!未定义书签。
第六章PET防水卷材的施工工艺 .......... 错误!未定义书签。
第七章质量保证方法 ............................... 错误!未定义书签。
第八章与各单位配合 ............................... 错误!未定义书签。
第九章成品爱惜 ....................................... 错误!未定义书签。
第十章平安文明施工 ............................... 错误!未定义书签。
第十一章应急预案 ................................... 错误!未定义书签。
编制依据【国家现行建筑防水标准、规程】【国家标准《地下防水工程质量验收标准》GB50208-2002】【国家标准《地下工程防水技术标准》GB50108-2008】第一章工程概况一、工程名称:宁夏银川胶带厂旧城改造荣世·星座项目二、工程地址:银川市西夏区北京西路3、建设单位:宁夏荣世房地产开发4、材料名称:两遍“凯伦”牌㎜PET湿铺防水卷材。
5、特殊部位处置:所有阴阳角均做500m宽的附加层,穿墙管周边先用密封膏作密封处置,然后做500mm宽附加层处置,取后才能做大面积的施工。
PET自粘防水卷材施工方案地下室外防水施工方案《地下工程防水》05j2《自粘防水材料建筑构造(一)》11cj23-1《地下防水工程质量验收规范》gb50208-2002工程设计图纸,其它相关施工及验收规范、施工规程和有关工艺标准进行编制。
本工程地下防尘等级为ⅰ级,使用pet自粘防尘卷材+聚合物水泥防水涂料,防尘面积约3500㎡。
1、地下室顶板防水(主楼范围外)使用2薄pet自粘防尘卷材+1.5薄聚合物水泥防水涂料。
2、地下室侧壁防水使用2薄pet自粘防尘卷材+1.5薄聚合物水泥防水涂料。
1、工程质量目标:工程验收合格率100%,保证技术资料齐全,确保整体达到优良。
2、安全与消防目标:整个施工期间,并无关键性伤亡事故;杜绝出现火灾事故,达至“五并无”工地标准,即为并无轻伤、并无丧生、并无火灾、并无关键性机械事故、并无食物中毒。
机具需求计划五、防尘的主要技术措施(一)基层要求1、将对拉螺栓孔堵住完。
2、清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。
3、阴角使用水泥砂浆抹成圆弧角,阴角半径约50mm。
4、对基层含水率无要求,基面若有明水,扫除即可施工。
(二)工艺流程打磨—基层清理—刷防水涂料—节点加强处理—大面铺贴宽幅pet防水卷材—提浆、排气—长、短边搭接粘结—组织验收(三)施工方法1.基层清理:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
基础筏板悬放部分洒满的混凝土必须剔出整洁。
2.抹防水涂料:聚合物水泥防水涂料涂抹厚度为1.5mm,涂抹应2-3遍成活,涂抹时应注意压实、抹平。
在阴角处,应抹成半径为50mm左右的圆角。
3.节点强化处置:在节点部位(例如:阴阳角、施工缠)先搞强化层。
4.大面铺贴宽幅2.0厚pet防水卷材:揭除宽幅pet防水卷材下表面隔离膜,将pet防水卷材铺贴在已抹水泥防水涂料的基层上(边抹防水涂料,边铺贴pet自粘防水卷材),地下室顶以上应留出0.5m的甩茬长度,并采取保护措施覆盖。
PET 自粘防水卷材施工方案PET防水卷材:一、基层要求基层已符合以下条件,并办理验收、工作面移交手续:清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。
阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。
对基层含水率无要求,基面若有明水,扫除即可施工。
各种预埋件已安装并固定完毕。
二、工艺流程基层清理、湿润—定位、弹线-抹水泥(砂)浆—节点加强处理—大面铺贴宽幅PET防水卷材-提浆、排气—长、短边搭接粘结-组织验收三、施工方法1。
基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
由于基础筏板四周均伸出地下室侧墙2。
4-2。
5m,在上部结构施工时有部分混凝土浆散落在筏板上,造成筏板正面凹凸不平,应先将此部分混凝土浆凿除,然后在整个筏板正面重新用1:2水泥砂浆找平3cm再进行下道工序。
2。
抹水泥(砂)浆:其厚度视基层平整情况而定,铺抹时应注意压实、抹平.在阴角处,应抹成半径为50mm以上的圆角。
铺抹水泥(砂)浆的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中注意保证平整度。
(抹水泥砂浆)3. 节点加强处理:在节点部位(如:阴阳角、穿墙管道)先做加强层.4。
大面铺贴宽幅1。
5厚PET防水卷材:揭除宽幅PET防水卷材下表面隔离膜,将PET防水卷材铺贴在已抹水泥(砂)浆的基层上.第一幅卷材铺贴完毕后,再抹水泥(砂)浆,铺设第二幅卷材,以此类推.(边抹水泥浆、边铺贴PET自粘防水卷材)5。
提浆、排气:用木抹子或橡胶板拍打卷材表面,提浆,排出卷材下表面的空气,使卷材与水泥(砂)浆紧密贴合。
(提浆、排气)6。
长、短边搭接粘结:根据现场情况,可选择铺贴卷材时进行搭接或在水泥(砂)浆具有足够强度时再进行搭接。
搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度不小于60mm。
PET 自粘防水卷材施工方案PET防水卷材:一、基层要求基层已符合以下条件,并办理验收、工作面移交手续:清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。
阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。
对基层含水率无要求,基面若有明水,扫除即可施工。
各种预埋件已安装并固定完毕。
二、工艺流程基层清理、湿润—定位、弹线—抹水泥(砂)浆—节点加强处理—大面铺贴宽幅PET防水卷材—提浆、排气—长、短边搭接粘结—组织验收三、施工方法1. 基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
由于基础筏板四周均伸出地下室侧墙2.4—2.5m,在上部结构施工时有部分混凝土浆散落在筏板上,造成筏板正面凹凸不平,应先将此部分混凝土浆凿除,然后在整个筏板正面重新用1:2水泥砂浆找平3cm再进行下道工序。
2. 抹水泥(砂)浆:其厚度视基层平整情况而定,铺抹时应注意压实、抹平。
在阴角处,应抹成半径为50mm以上的圆角。
铺抹水泥(砂)浆的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中注意保证平整度。
(抹水泥砂浆)3. 节点加强处理:在节点部位(如:阴阳角、穿墙管道)先做加强层。
4. 大面铺贴宽幅1.5厚PET防水卷材:揭除宽幅PET防水卷材下表面隔离膜,将PET防水卷材铺贴在已抹水泥(砂)浆的基层上。
第一幅卷材铺贴完毕后,再抹水泥(砂)浆,铺设第二幅卷材,以此类推。
(边抹水泥浆、边铺贴PET自粘防水卷材)5. 提浆、排气:用木抹子或橡胶板拍打卷材表面,提浆,排出卷材下表面的空气,使卷材与水泥(砂)浆紧密贴合。
(提浆、排气)6. 长、短边搭接粘结:根据现场情况,可选择铺贴卷材时进行搭接或在水泥(砂)浆具有足够强度时再进行搭接。
搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度不小于60mm。
防水卷材工程报验申请表工程名称:洪河新城香榭水岸2#楼致:河南建基工程管理有限公司我单位已完成了地下室防水卷材工程工作,现报上该工程报验申请表,请予以审查和验收。
附件:1 、地下室防水卷材工程(湿铺施工方案)承包单位(章)项目经理:日期:年月曰审查意见:项目监理机构专业监理工程师:日期:洪河新城香榭水岸2#楼卷材防水施工方案编制人:_____________审核人:_____________审批人:_____________驻马店市天立建筑工程有限公司二0一三年五月二十三日第一章:编制依据第二章:工程概况第三章:防水做法第四章:地下室防水层施工工艺第五章:成品保护地下室防水工程(湿铺施工方案) 第一章:编制依据一、国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);二、国家标准《地下防水工程技术规范》(GB 50108-2008);三、国家标准《地下防水工程质量验收规范》(GB50208-2002)第二章:工程概况2.2建筑设计概况2.3工程结构设计概况第三章:防水做法本工程地下室底板防水层采用贴必定 PET2m厚湿铺防水卷材。
第四章:地下室防水层施工工艺一、工艺流程:基层清理、湿润一一定位一一阴阳角等节点部位铺贴贴必定PET防水卷材附加层(500MM)---铺抹水泥砂浆一一铺贴大面积贴必定 PET防水卷材一一提浆、排气一—长边搭接---短边搭接---揭隔离膜----均匀撒水泥干粉一--检查验收二、作业条件:基层(找平层)已符合以下条件,并办理验收、工作面移交手续:1基层表面必须清洁干净、坚实、平整、光滑、无起沙、无裂缝、蜂窝现象;2、基层阴阳角顺直并做成圆弧形。
阴角最小半径 50mm阳角最小半径20mm3、各种预埋件已安装完毕。
三、施工方法:1清除基层表面的灰尘、杂物,干燥的基面,无积水即可。
2、在基层上弹出卷材铺贴控制线,将卷材对准基准线。
3、在阴阳角、节点部位将贴必定 PET防水卷材上表面隔离纸揭除,用卓宝专用基层处理剂满粘500mn宽贴必定PET防水卷材附加层(附加层特殊部位宽度根据现场实际情况来决定)。
石家庄大远东房地产开发公司
碧景园项目工程
PET湿铺聚酯复合防水卷材施工方案
编制: .
审核:
批准:
日期:2009年10月29日
编号:
河北瀛源建筑工程有限公司
1.编制依据
1.1石家庄大远东房地产公司提供的大地建筑事务所设计的碧景园2、3、8#住宅楼及地下车库工程施工图纸及洽商、变更纪要。
1.2国家、地方法律法规及行业现行的有关规范、规程、验评标准及图集。
1.3建筑分项工程施工工艺标准。
1.4现场实际情况。
1.5特殊关键过程作业指导书编写纲要
1.6我单位同类工程施工经验。
2.工程概况
石家庄大远东房地产开发公司碧景园住宅楼及地下车库工程,位于体育大街西侧,谈南路南邻。
主楼地下2层、地上33层,车库地下一层。
主楼及车库外墙面采用1.5厚PET湿铺聚酯复合防水卷材,车库顶采用3厚PET湿铺聚酯复合防水卷材。
3.施工组织、准备
3.1过程组织
3.1.1组织施工作业队伍及材料评选,按计划协调各生产要素,编制和下达防水工程作业指导书,组织技术培训,监督技术措施的实施。
3.1.2按质量标准和工艺控制要求组织施工,向作业队进行交底,监督作业队自检、互检及交接检查验收。
3.1.3掌握质量标准,对过程进行全方位监督检查,做好检查记录,签发工序放行单。
3.1.4防水施工前组织施工操作人员进行培训,并做好培训记录。
3.2过程参与人员素质要求:凡参加本工程施工操作及监控人员,须持证上岗,具有以下素质:
3.2.1吃透图纸,明确防水在设计上采用了哪些措施、细部作法。
3.2.2吃透施工工艺,明确操作中应重点控制的部位。
3.2.3吃透防水材料性能。
3.2.4明了整个施工工艺流程。
3.2.5明确质量标准。
3.3防水工程施工前准备工作:
3.3.1卷材性能符合有关标准,应具有出厂合格证及厂家生产的认证文件,并复验其技术性能。
3.3.2人员培训,熟悉审核图纸,学习标准规范,掌握细部作法。
3.3.3操作温度保持在5℃以上。
3.3.4主要机具:电动搅拌器、铁辊、手持压滚、压子、铁桶、小平铲、剪刀、塑料或橡胶刮板、滚动刷、毛刷、钢卷尺、小线等。
3.4基层处理
割除砼表面遗留钢筋,打磨砼接茬,对凹凸不平部位用聚合物砂浆进行修补。
阴阳角做成圆弧形,阴角最小半径50mm,阳角最小半径20mm。
4.施工工艺
4.1 车库顶板防水施工流程及方法
4.1.1施工流程:
清理基层→湿润基层(如基层湿润无需此项工序)→卷材定位、弹线→搅拌并铺水泥浆→铺贴复合卷材→提浆、排气→晾放→卷材收头、密封→阴阳角、节点部位附加层→验收复合卷材施工质量→保护层施工。
4.1.2施工方法:
(1) 清扫基层,将需做防水的垫层表面清扫干净,基层表面应牢固平整,坚实、光滑、无污染,干燥的基层预先洒水湿润。
(2) 在基层上宜弹设铺贴控制线,以确定PET防水卷材铺贴位置。
将卷材对准基准线,用壁纸刀轻轻划开卷材下表面的隔离膜,注意不要划伤卷材,从卷材背面缓缓撕开隔离膜,同时将提前拌合好干稀程度合适的水泥浆均匀铺抹在基层上,并将卷材沿基准线慢慢铺贴。
(3)根据现场基层平整度情况,确定水泥浆铺抹厚度,厚度通常为3-5mm,在卷材铺贴范围内抹水泥浆(范围不宜过大、边抹边铺),注意不得漏抹。
(4) 卷材铺贴同时用抹子或橡胶板轻轻拍打、抹压卷材上表面,提浆、排出卷材下表面的空气,使卷材与砂浆紧密贴合。
(5) 卷材与相邻卷材之间为平行对接,对接缝宽度宜为3-5mm。
(6) 待水泥浆初具强度能够上人后,将卷材对接缝部位上表面的隔离膜揭除,粘贴卷材封口带,宽度为200mm。
(7) 大面积铺贴完成后,对阴阳角部位进行附加层铺贴加强处理,附加层宽500mm,转角两侧各半。
4.2 墙面防水施工流程及方法
4.2.1 施工流程:
清理基层→涂刷基层处理剂→处理复杂部位(附加层施工)→粘贴复合卷材→卷材收头密封→验收复合卷材施工质量→保护层施工。
4.2.2 施工方法:
(1) 清理基层:施工防水层前将已验收合格的基层表面清扫干净。
不得有浮尘、杂物等影响防水层质量的缺陷。
(2) 涂刷基层处理剂:涂布聚氨酯底胶(相当于冷底子油),厚薄应一致,不得有漏刷、花白等现象。
(3) 附加层施工:阴阳角、管根、水落口等部位必须先做附加层,铺贴一层合成高分子防水卷材
处理,附加层宽500mm,转角两侧各半。
(4) 卷材粘贴:待基层已涂的胶基本干燥后(手触不粘,一般20min左右),即可进行粘贴卷材施工。
(5) 根据现场情况,搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度不小于100mm。
(6) 卷材铺贴完毕后,将卷材收头、管道包裹等部位用密封膏密封。
4.3 施工注意事项
(1) 施工防水层前,须将各种管道及预埋件安装固定好,以避免在防水层施工完后,打洞剔孔,破坏防水层,留下渗漏隐患。
(2) 水泥采用强度不低于32.5Mpa普通硅酸盐水泥、硅酸盐水泥,并应符合国标规定。
(3) 相邻两排卷材的短边接头应相互错开1/3幅宽以上,以免多层接头重叠而使得卷材粘贴不平服。
(4) 滚铺卷材时水泥浆不要污染卷材边缘的自粘胶面,若有不慎污染要及时清理干净。
(5) 防水层收头部位用水泥浆粘贴卷材后要特别注意遮盖保护,以免因水泥浆失水而粘贴不牢、卷材翘边。
(6) 避开雨雪、五级以上大风等恶劣天气施工。
(7) 施工完毕并通过验收后应及时隐蔽,如因特殊情况无法及时隐蔽,应采取有效的临时保护措施。
(8) 在立面与平面的转角处卷材的接缝应留在平面上,距立面应大于等于600mm。
4.4 质量标准
(1) 原材料符合设计要求和施工规范规定,有产品出厂合格证、质量检验报告和现场抽样复验报告。
(2) 卷材防水层及其变形缝、预埋管件、阴角、阳角等细部做法必须符合设计要求和规范规定。
(3) 防水层严禁有渗漏现象。
(4) 基层坚固,不得有空鼓、松动、起砂和脱皮现象。
(5) 铺设方法和搭接、收头符合符合设计要求、规范和防水构造图规定。
(6) 卷材防水层的搭接应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口严密,不得翘边。
(7) 卷材的铺贴方向正确,搭接宽度允许偏差为正负10mm。
5.施工过程的检验控制
5.1施工前,技术员对参加防水工程施工的人员进行培训并记录。
5.2生产经理在碰头会上落实施工中的各项准备工作,包括人力、机具、计量、试验、安全技术交
底等。
5.3工长具体落实工作条件、工作场地、机具设备等满足持续施工的能力。
5.4质检员对布置的工作进行抽查复核,并对所需原材料进行检查。
5.5施工中,工长检查技术交底的落实情况及是否存在缺陷等,对防水层的每道工序进行验收,填写隐蔽工程验收记录。
5.6质检员对防水层每道工序施工中进行检查验收,做好检查记录,对分项工程进行检验评定。
6.质量保证措施
6.1加强质量意识,相关管理人员要不断的对工人进行意识教育。
6.2原材料进场做好检验、试验工作,做好标识。
6.3加强过程检查及成品验收和保护工作,浇筑砼保护层时,设置施工通道,避免直接在防水层上行车或操作。
6.4执行三检,做好记录,确保分项合格。
7 成品保护措施
7.1 指定成品保护负责人,明确责任范围,必要时派专人巡视施工现场。
7.2 在防水层施工中或防水层已完成而保护层未完成时,是成品保护的关键时期。
在此期间,禁止任何无关人员进入现场。
7.3 顶板施工时严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。
7.4 严禁用尖锐物体撞击防水层。
7.5 防水层施工完毕后尽快进行保护层施工。
7.6 防水层施工完毕后,不能随意在防水层上开洞或钻孔。
8.安全保证措施
8.1 工长在施工前下发安全技术交底,施工中由安全员检查督导。
8.2 施工前对工人进行安全教育,利用好安全防护用品,持证上岗。
8.3 注意用电安全,接拆电源由专职电工负责。
8.4 杜绝违章操作,违章指挥。
