计价解释(四)1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。
计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。
2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。
”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。
在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。
”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。
鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。
我市以前发布的文件与此不一致的,均按此解释执行。
3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。
比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。
计价解释(四)(发稿时间:2016-5-23 16:58:01 阅读次数:2280)计价解释(四)1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。
计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。
2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。
”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。
在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。
”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。
鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。
我市以前发布的文件与此不一致的,均按此解释执行。
3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。
比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。
调整最低工资标准2016调整最低工资标准20162016年各地对于最低工资标准都进行了上调,下面YJBYS小编为大家精心搜集了一篇关于“调整最低工资标准”的详细内容,欢迎大家参考借鉴,希望可以帮助到大家!【2016年各地最低工资标准调整最新消息】自2016年9月1日起,北京市最低工资标准由目前的每月1720元调整为1890元,同时,相应提高非全日制从业人员最低工资标准,非全日制从业人员小时最低工资标准由每小时18.7元提高到每小时21元,非全日制从业人员法定节假日小时最低工资标准由每小时45元提高到每小时49.9元;自2016年4月1日起,上海市月最低工资标准从2020元调整到2190元;自2016年1月1日起,重庆市第一档地区月最低工资标准由1250元调整为1500元;自2016年7月1日起,天津市月最低工资标准提高到1950元;自2016年7月1日起,河北省最高档月最低工资标准提高到1650元;自2016年6月1日起,山东省月最低工资标准按地区分别调整为:1710元、1550元、1390元,非全日制用工的小时最低工资标准调整为:17.1元、15.5元、13.9元;自2016年5月1日起,海南省一类地区月最低工资标准调整为1430元。
自2016年1月1日起,辽宁省月最低工资标准是一档为1530元,二档标准为1320元,三档标准为1200元,四档标准为1020元。
小时最低工资标准是一档标准为15元,二档标准为13元,三档标准为10.8元,四档标准为9.5元。
自2016年1月1日起,江苏省月最低工资标准:一类地区1770元;二类地区1600元;三类地区1400元。
非全日制用工小时最低工资标准:一类地区15.5元;二类地区14元;三类地区12元。
其中,全国月最低工资标准最高的是上海,达到2190元;小时最低工资标准最高的是北京,达21元。
一家企业老板表示:“上调最低工资标准,除了工资上涨,社保支出水涨船高也进一步提高了企业的用工成本。
人工费指导价Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT鲁建标字[2011]21号关于发布全省定额人工各市市场指导单价的通知各市住房城乡建委(建设局):近年来,受多种因素影响,我省建设市场人工费价格波动较为频繁。
为进一步加强对工程造价的动态管理,保障建设各方主体的合法权益,维护建设市场经济秩序,我们组织测算了全省定额人工的各市市场指导单价(以下简称“市场指导单价”),现予以发布,并就有关问题说明如下:一、市场指导单价是各市以建设市场代表性工程实际人工费支出为基础,并结合各市现阶段建设市场招投标以及工程发承包、工程结算的实际情况,进行综合分析后取定的。
二、市场指导单价反映了现阶段各市建设市场定额人工单价的合理水平,是各市建设工程发承包双方招标造价控制、投标报价、签订施工合同以及实施建设市场人工单价管理的重要指导价格。
三、我们将关注建设市场的人工费变动情况,适时发布人工的市场指导单价,并实行动态管理。
四、我厅定期发布的省建设工程消耗量定额中的综合工日单价,是当期全省建设工程计价依据中人工工日单价的平均水平,是计取各项费用的计算基础,由省建设行政主管部门统一管理。
五、各市要加大对本地建设市场用工价格的调查、监测力度,加强对投标报价、合同签订以及工程价款结算过程中人工单价的指导和监管,使之贴合工程实际,反映建设市场现状,杜绝恶性竞争,依法保障建设各方主体的合法权益,维护建设市场经济秩序。
六、该市场指导单价(见附件)自2011年8月1日起执行。
在执行过程中,有何问题及意见,请及时反馈给山东省工程建设标准定额站。
附件:全省定额人工各市市场指导单价二○一一年八月一日附件:全省定额人工各市市场指导单价单位:元/工日关于发布我省建设工程定额人工最低工日单价、综合工日单价及有关问题的通知为适应建筑市场发展的需要,保障建设领域劳动者的基本权益,维护建筑市场经济秩序,客观反映建筑市场人工价格水平,根据省政府第188号令《山东省企业工资支付规定》及劳动和社会保障部门有关规定,结合我省实际,经研究,决定调整我省建设工程定额人工费水平,现就有关问题通知如下:一、根据山东省人民政府公布的全省最低工资标准(鲁政字[2010]74号)以及劳动和社会保障部有关工资折算的规定,经测算,我省建设工程(包括建筑、安装、市政、园林绿化、房屋修缮、仿古建筑工程等)定额人工最低工日单价分别为42元/工日、35元/工日、28元/工日(省内各地最低工日单价详见附表)。
1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。
计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。
2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。
”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。
在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。
”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。
鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。
我市以前发布的文件与此不一致的,均按此解释执行。
3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。
比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。
鲁建标字[2011]21号关于发布全省定额人工各市市场指导单价的通知各市住房城乡建委(建设局):近年来,受多种因素影响,我省建设市场人工费价格波动较为频繁。
为进一步加强对工程造价的动态管理,保障建设各方主体的合法权益,维护建设市场经济秩序,我们组织测算了全省定额人工的各市市场指导单价(以下简称“市场指导单价”),现予以发布,并就有关问题说明如下:一、市场指导单价是各市以建设市场代表性工程实际人工费支出为基础,并结合各市现阶段建设市场招投标以及工程发承包、工程结算的实际情况,进行综合分析后取定的。
二、市场指导单价反映了现阶段各市建设市场定额人工单价的合理水平,是各市建设工程发承包双方招标造价控制、投标报价、签订施工合同以及实施建设市场人工单价管理的重要指导价格。
三、我们将关注建设市场的人工费变动情况,适时发布人工的市场指导单价,并实行动态管理。
四、我厅定期发布的省建设工程消耗量定额中的综合工日单价,是当期全省建设工程计价依据中人工工日单价的平均水平,是计取各项费用的计算基础,由省建设行政主管部门统一管理。
五、各市要加大对本地建设市场用工价格的调查、监测力度,加强对投标报价、合同签订以及工程价款结算过程中人工单价的指导和监管,使之贴合工程实际,反映建设市场现状,杜绝恶性竞争,依法保障建设各方主体的合法权益,维护建设市场经济秩序。
六、该市场指导单价(见附件)自2011年8月1日起执行。
在执行过程中,有何问题及意见,请及时反馈给山东省工程建设标准定额站。
附件:全省定额人工各市市场指导单价二○一一年八月一日附件:全省定额人工各市市场指导单价单位:元/工日关于发布我省建设工程定额人工最低工日单价、综合工日单价及有关问题的通知为适应建筑市场发展的需要,保障建设领域劳动者的基本权益,维护建筑市场经济秩序,客观反映建筑市场人工价格水平,根据省政府第188号令《山东省企业工资支付规定》及劳动和社会保障部门有关规定,结合我省实际,经研究,决定调整我省建设工程定额人工费水平,现就有关问题通知如下:一、根据山东省人民政府公布的全省最低工资标准(鲁政字[2010]74号)以及劳动和社会保障部有关工资折算的规定,经测算,我省建设工程(包括建筑、安装、市政、园林绿化、房屋修缮、仿古建筑工程等)定额人工最低工日单价分别为42元/工日、35元/工日、28元/工日(省内各地最低工日单价详见附表)。
苏工价〔2013〕16号关于明确建设工程计价有关问题的通知2013年3月1日起发布人工工资指导价。
2013年3月1日之前签订的施工合同,3月1日之后完成的工程量遇人工工资指导价调整时的处理意见:参照合同中约定的主要材料差价的调整办法。
在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。
三、根据《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号)文件精神,合同工期在6个月以上的招标项目,不再计取风险费用;合同工期在6个月以内的招标项目,是否计取风险费用在招标文件中明确。
(1.采用固定价格(包括固定总价与固定单价)合同形式的工程,计取了风险费用的,并且合同工期在6个月以内的,不再调整差价。
2.采用固定价格(包括固定总价与固定单价)合同形式的工程,未计取风险费用的,或虽然计取了风险费用但合同工期在6个月以上的,在扣除风险费用后,差价按如下办法调整…由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。
六、计价的原则是:做什么专业,取什么费,当该专业计价表无对应子目,需借用其他专业计价表子目时,只借用人、材、机消耗量,其余均按本专业取费。
七、凡以恢复、改善使用功能,延长房屋使用年限为主的改造项目,如平改坡、普通立面改造以及改造项目中的零星装饰工程等等,按修缮工程计价。
凡以提高标准对可正常使用的建筑物进行装修为主的改造项目,其中的装饰工程,按单独装饰工程计价。
八、发包的建筑工程中含有的装饰项目仍按建筑工程计价,只有单独发包的装饰工程才能按单独装饰工程计价。
九、钢结构厂房(包括全钢结构、预制柱或现浇柱上面是钢结构的)工期按现浇框架乘系数0.7计算十、对于设计图纸无具体做法的高大空间模板支撑以及基坑围护等,招标控制价编制人和投标人应按招标文件、设计图纸和现场情况等进行计价和报价,如与其对应的实体未发生变更,其费用一般(包括经专家论证的)不予调整。

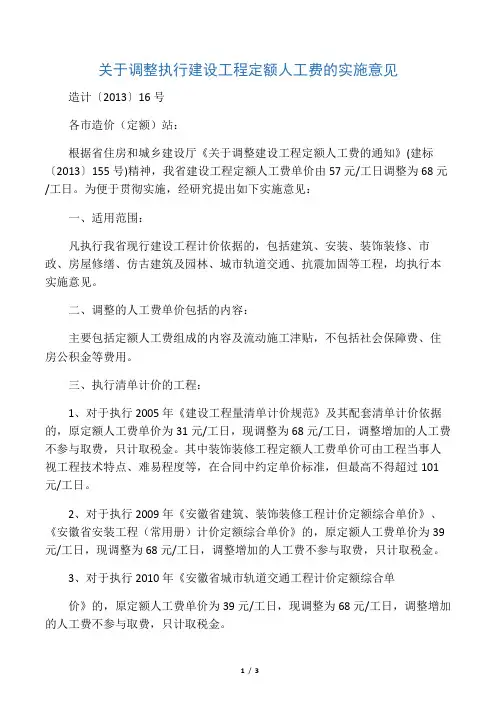

关于调整执行建设工程定额人工费的实施意见造计〔2013〕16号各市造价(定额)站:根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2013〕155号)精神,我省建设工程定额人工费单价由57元/工日调整为68元/工日。
为便于贯彻实施,经研究提出如下实施意见:一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、仿古建筑及园林、城市轨道交通、抗震加固等工程,均执行本实施意见。
二、调整的人工费单价包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等费用。
三、执行清单计价的工程:1、对于执行2005年《建设工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为31元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。
其中装饰装修工程定额人工费单价可由工程当事人视工程技术特点、难易程度等,在合同中约定单价标准,但最高不得超过101元/工日。
2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册)计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。
3、对于执行2010年《安徽省城市轨道交通工程计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。
四、执行定额计价的工程:其定额人工费单价统一调整为68元/工日,原定额中3."5元/工日的流动施工津贴均不再计取。
取消定额人工工日地区差价。
1、对于执行2000年建筑、安装、仿古建筑及园林定额计价依据的,原定额人工费单价(分别为27."64元/工日、25."84元/工日、24."55元/工日)统一调整到68元/工日,其价差计取税金后,计入工程总价。
2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价(分别为19."69元/工日、22."00元/工日、26."00元/工日)现统一调整为68元/工日,其价差计取税金后,计入工程总价。
常州市城乡建设局转发文件
江苏省住房和城乡建设厅
苏建函价〔2019〕411号
省住房城乡建设厅关于发布建设工程人工工资指导价的通知
各设区市建设局(委),各有关单位:
根据《省住房和城乡建设厅关于对建设工程人工工资单价实行动态管理的通知(苏建价〔2012〕633号),我厅组织各市测算了建设工程人工工资指导价,现予以发布,从2019年9月1日起执行。
附件:江苏省建设工程人工工资指导价
江苏省住房和城乡建设厅
2019年8月19日
附件:

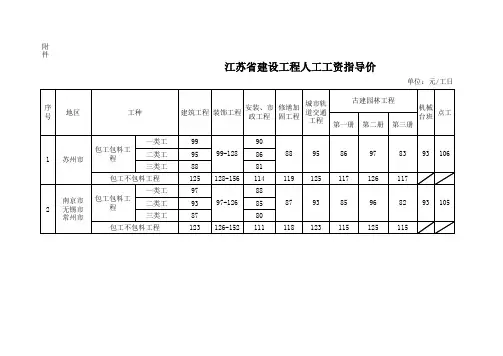

江苏省建设工程人工工资指导价
单位:元/工日。
江苏省住房和城乡建设厅苏建价(2012)633号文件省住房和城乡建设厅关于对建设工程人工工资单价实行动态管理的通知各省辖市住建局(委):为切实保障建设工程施工人员的合法权益,有效控制和合理确定建设工程造价,促进我省建筑业健康稳定发展,根据《建设工程工程量清单计价规范》(GB50500-2008)的相关规定及我省建筑市场实际用工情况,经征求有关部门意见,决定对我省建设工程人工工资单价实行动态管理。
现将有关事项通知如下:一、我省建设工程人工工资单价发布分为预算人工工资单价与人工工资指导价两种形式。
现行预算人工工资单价按照《关于调整我省建筑、装饰、安装、市政、修缮加固、城市轨道交通、仿古建筑及园林工程预算工资单价的通知》(苏建价〔2011〕812号)执行。
预算人工工资单价作为建设工程费用定额测算的依据,根据建筑市场用工成本变化适时调整,由省住房和城乡建设厅征求相关部门意见后作为政策性调整文件发布。
人工工资指导价由各省辖市造价管理机构根据当地市场实际情况测算,报省建设工程造价管理总站审核,由省住房和城乡建设厅统一发布各市人工工资指导价。
一般每年发布两次,执行时间分别是3月1日、9月1日。
当建筑市场用工发生大幅波动时,应适时发布人工工资指导价。
二、人工工资指导价是建设工程编制概预算、招标控制价(最高限价)的依据,是施工企业投标报价的参考。
建设单位应在招标文件中考虑人工工资指导价调整因素,原则上不得限制人工费用的合理调整。
发承包双方应在施工合同中明确约定人工费调整方法。
施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。
三、人工工资指导价作为动态反映市场用工成本变化的价格要素,计入定额基价,并计取相关费用。
四、人工工资指导价主要依据建筑市场用工成本变化情况进行调整,同时应综合考虑当地居民消费价格指数、最低工资标准以及企业工资指导线等因素。
1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。
计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。
2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。
”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。
在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。
”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。
鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。
我市以前发布的文件与此不一致的,均按此解释执行。
3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。
比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。
