工程材料计划申请表模板
- 格式:xls
- 大小:26.50 KB
- 文档页数:37
工程项目施工承建方常用申请表开工申请工程名称:XX项目编号:说明:本表用于承建单位进行开始项目实施的申请,一式三份,监理单位、承建单位、业主单位各一份。
表A—2 进度计划报审表总体进度计划报审表工程名称:XX项目编号:说明:1.本表用于承建单位报审项目进度计划,一式二份,监理单位、承建单位各一份。
2.本表应附有报审的进度计划一份。
监理工程师的评审意见以表B—4的形式反馈给业主单位和承建单位。
表A—3分包单位资格审查申请表分包单位资格审查申请表工程名称:XX项目编号:说明:1、表一式三份,监理单位、承建单位、业主单位各一份。
2、本表应附有报审的分包单位的资质、业绩等证明材料,资质要求审查原件。
表A—4方案/计划报审表深化设计方案及施工图纸报审表工程名称:XX项目编号:说明:1、本表用于承建单位报批项目设计、实施等技术、组织方案。
本表一式三份,监理单位、承建单位、业主单位单位各一份。
如果项目有独立的设计单位,此表一式四份,增加设计单位意见。
2、本表应附有报审的方案/计划。
3、监理工程师评审意见以监理专报反馈给业主单位。
表A—5项目设备和材料进场报验单工程报验单工程名称:XX项目编号:说明:1.一式三份,监理单位、承建单位、业主单位各一份。
2.本申请表应附工程环境报告一份。
设备到货/材料进场验收报审表工程名称:XX项目编号:注:本表一式三份,监理单位、承建单位、业主单位各一份。
设备到货清单工程名称:XX项目编号:注:1.本表随设备到货/材料进场验收报审表一并提交;2.如果同一型号设备有多台,序列号栏应列出所有设备序列号;带有显示器的计算机要列出主机和显示器的序列号,其他类同处理;3.进口设备科用海关报关单代替设备合格证明文件,说明书在到货验收是经监理核查后由供货单位保存,待设备移交是一起移交。
供货单位:监理单位:业主单位:交付人:(签字)监理工程师(签字):负责人(签字)日期:日期:日期:材料进场清单工程名称:XX项目编号:注:1.本表随设备到货/材料进场验收报审表一并提交;2.同一批次的材料可用同一个检测报告。

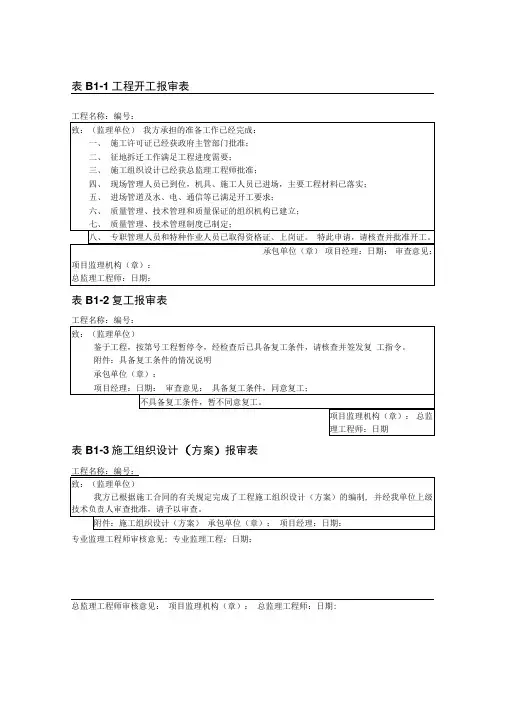

表B1-1工程开工报审表工程名称:编号:表B1-2复工报审表工程名称:编号:表B1-3施工组织设计(方案)报审表专业监理工程师审核意见: 专业监理工程:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:表B1-4分包单位资格报审表工程名称:编号:致:(监理单位)经考察,我方认为拟选择的(分包单位)具有承担下列工程的施工资质和施工能力,可以保证本工程项目按合同的规定进行施工。
分包后,我方仍承担总承包单位的全部责任。
请予以审查和批准。
附件:1、分包单位资质材料;2、分包单位业绩材料;承包单位(章):项目经理:日期:专业监理工程师审核意见: 专业监理工程:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:表B1-5主要施工机械设备报审表工程名称:编号:表B1-6施工测量放线报验单工程名称:邯郸市创鑫办公楼24层精装修工程编号:004 致:邯郸市东腾建筑劳务有限公司(建设单位)我单位已完成创鑫办公楼_24层轻钢龙骨石膏板隔墙工程(工程或部位的名称)的放线工作,经自查合格,请予查验;承包单位(章)项目经理:日期:专业监理工程师审查意见: 查验合格二纠正差错后再报口表B1-7工程报验单工程名称:编号:表B1-8工程款支付申请表表B1-9监理工程师通知回复单工程名称:编号:我方接到编号为的监理通知/工程质量整改通知后,已按要求完成了工作,现报上。
请予以复查。
详细内容:承包单位(章)项目经理:日期:表B1-11费用索赔报审表工程名称:编号:表B1-12工程材料/构配件/设备报审表工程名称:编号:表B1-13工程竣工预验报验单工程名称:编号:致:(监理单位)表B1-14试验室资格报审表工程名称:编号:表B1-15工程计量格报审表工程名称:编号:致:(监理单位)兹申报年月完成的工程量统计报表,请予核验审定,核定的结果将作为我方申请工程付款的依据附件:1、完成工程量统计报表;2、工程质量合格证明资料。
工程材料采购立项申请书(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如实用文、活动总结、合同范本、讲话致辞、小学作文、实习总结、申请书、心得体会、笔记、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, the shop provides you with various types of practical information, such as practical text, activity summary, contract template, speech speech, primary school composition, internship summary, application, experience, notes, other information, etc., want to know different data formats and writing methods, please pay attention!工程材料采购立项申请书我们大家所欣赏的本篇有794文字共,由良魏阳潜心修改发表。
A1工程开工/复工报审表工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印238A2施工组织设计(方案/变更)报审表工程名称:西安市临潼区代新路慢道工程编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印239A3分包单位资格报审表工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印240A4报验申请表工程名称:编号:陕西省建设监理协会承印241A5 工程款支付申请表工程名称:编号:本表一式三份,建设、监理、承包单位各一份. 陕西省建设厅监制陕西省建设监理协会承印242A6监理工程师通知回复单工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印243A7工程延期申请表工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印244A8工程材料/构配件/设备报审表工程名称:编号:陕西省建设监理协会承印245A9工程竣工报验单工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印246A10施工进度计划报审表工程名称:编号:陕西省建设监理协会承印247A11施工测量放线报审表工程名称: 编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印248A12 质量事故(缺陷)处理方案报审表工程名称: 编号:本表一式四份,建设、监理、设计、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印249A13 混凝土浇注报审表工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印250B1监理工程师通知单工程名称:编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建设厅监制陕西省建设监理协会承印251B2工程暂停令工程名称:编号:本表一式四份,建设、监理、承包单位、工程质量监督机构各一份。
主要材料、机械进场计划及劳动力安排情况(表格可编辑)一、主要材料计划1.本工程主要施工物资的统计,根据业主提供的施工图纸计算得出。
所有物资均根据施工进度计划分阶段进场,进场时间必须保证施工需要,并且尽量减少现场保管时间及二次倒运,减少资金占用周期和间接费用的增加。
工程主要物资(材料)清单2.本工程所用周转材料分为两个主要使用时间:结构施工时用于模板施工的钢模板、胶合板及支撑加固材料,主体结构时用于外脚手架的钢管、联接件、防护网;装修阶段用于外脚手架的钢管、联接件、防护网。
1.结构施工:施工准备阶段,计划钢管70T,用于临时工程搭设及安全防护。
主体结构墙、梁用钢模,顶板用胶合板。
墙钢模在每层施工时,基本上是随关随拆层层周转,损耗较小,只须按实际需要准备;由于本工程每层结构施工时间较短,梁板受砼强度影响,可准备4套梁板模板。
主体结构所需周转如下:钢模板11000m2、胶合板15000m2、用于模板加固支撑钢管200T、落地外脚手架730T、模板用枋木1800m3、脚手板8200块、绿色防护网40000m2。
2.装修施工:临时设施钢管50T、外脚手架700T、脚手板8000块、绿色防护网40000m2(第二层开始满挂使用)。
3.周转材料使用计划:周材使用计划表二、工程投入的主要机械设备及进场计划本工程机械设备主要根据施工进度计划安排及我公司以往类似工程经验综合考虑进行配备。
施工机具需要量根据现场施工进度要求分批组织进场,并做好保养和试运等项工作,一些常用的机构及设备配件要有一定数量的储备以便及时替换,保证各种机械正常运转。
1.场外材料运输机械和运输方式一般外购材料均由合格供应商直接送到施工现场,其运输机构由供应商提供。
2.场内材料运输机械和运输方式垂直运输采用6台井架,场地内运输采用斗车。
3.混凝土及砂浆均采用机械搅拌现场设2个混凝土搅拌站,每个搅拌站内设2台JZC350搅拌机,另设2个砂浆搅拌站,共配备4台UJZ200砂浆搅拌机。
工程施工采购计划模板项目名称:XXX工程项目项目概况:这是一个XXX工程项目,位于XXX地区,主要包括XXX等工程内容。
本工程项目总投资为XXX万元,计划施工周期为XXX个月。
采购目标:1. 购买XXX材料,保证工程施工需要;2. 选择合适的供应商,保证材料质量和施工进度;3. 控制采购成本,确保工程项目顺利进行。
采购范围:1. XXX材料的采购;2. XXX设备的采购;3. XXX劳务的采购;4. XXX服务的采购。
采购计划:1. 材料采购计划:- 根据工程项目需要,确定材料种类和数量;- 发布采购公告,邀请供应商参与竞标;- 审核供应商资质,确定中标;- 签订采购合同,按合同规定交付材料。
2. 设备采购计划:- 根据工程项目需要,确定设备类型和规格;- 调查设备市场,选择合适的设备供应商;- 商议设备价格和交付期限,签订设备采购合同;- 安排设备运输和安装,确保设备正常使用。
3. 劳务采购计划:- 根据工程项目需要,确定所需劳务类型和数量;- 联系劳务公司,洽谈劳务合作事宜;- 签订劳务合同,约定劳务费用和工作期限;- 监督劳务质量和工作进度,确保施工顺利进行。
4. 服务采购计划:- 根据工程项目需要,选择合适的服务商;- 商议服务内容和费用,签订服务合同;- 安排服务时间和地点,确保服务质量和效果;- 完成服务后,对服务质量进行评估和总结。
采购执行:1. 采购计划执行前,需先进行采购准备工作,包括编制采购方案、确定采购预算、审定供应商名单等;2. 按照采购计划的具体内容,逐步实施采购活动,确保供应商、价格、交货时间等符合合同约定;3. 定期对供应商履约情况进行评估和监督,及时处理和沟通存在的问题,保证工程进度;4. 对采购活动进行记录和总结,形成采购报告,为项目进展提供依据。
采购管理:1. 设立采购管理小组,负责采购计划的执行和监督;2. 制定采购管理制度和流程,保证采购活动的规范和透明;3. 加强与供应商的沟通和合作,建立长期稳定的合作关系;4. 持续监督和评估采购活动,及时调整采购计划,确保工程顺利进行。
工程材料采购申请报告篇一:工程材料采购申请表工程材料采购申请表合同名称:合同编号: 工程名称:系统名称:篇二:材料申请报告项目名称: 计划编号: 申请人: 审核人: 批准人: 年月日材料采购计划表申请人: 审核人: 批准人: 年月日申请人: 审核人: 批准人: 年月日篇二:关于申请调整材料价差的报告关于申请调整材料价差的报告致:××有限公司事由:要求调整八五多孔砖投标价与市场价之价差××工程是由贵公司投资,我公司承建的一项重要工程。
凭借贵公司的大力支持和密切配合,监理公司的精心指导以及我公司员工的共同努力,我公司现已完成主体结构65%的工程量。
自该工程中标后,我公司立即按照施工组织设计中的要求组建项目班子,把该工程列为我公司在海门地区的重点施工项目,无论在人力资源还是在项目资金的运作上,都给予了全力的保障。
在贵公司与我公司签订的建筑施工合同中,八五多孔砖的预算单价定为0.30元/块。
从2009年11月起,受气候条件和土地资源日趋紧张等因素的共同影响,粘土砖的价格一路飞涨。
截止目前,该材料单价由2009年11月底的0.35元/块上涨到0.42元/块(数次上涨的单价分别为:0.35元、0.37元、0.39元、0.42元/块)。
根据目前市场状况特别是粘土砖存量不断减少的趋势来分析,今后一个时间段该材料价格仍呈上涨趋势已成定局,其价格的飞涨对我公司在本项目施工成本的增加是可想而知的。
面临这个严竣的挑战,我公司没有畏缩,仍然按计划努力组织货源,以确保项目正常施工来让工程早日竣工。
根据本工程投标时的工程量清单分析,八五多孔砖使用量为1766249块。
按照该材料的目前市场价格与合同中的单价进行对比,平均价差为,0.083元/块,今后此差价可能还要增加,就目前测算我公司在本工程中仅此一项就需增加施工成本14.66万元。
我公司虽然理解合约的严肃性,但也恳请贵公司充分考虑市场的真实性和该材料价格的持续上涨给我公司带来的经营压力,从实事求是的角度出发,酌情考虑,合理调整粘土砖的价格。
