雨污分流排水管道施工技术方案
- 格式:doc
- 大小:72.80 KB
- 文档页数:25
一、工程背景随着城市化进程的加快,我国城市排水系统面临着诸多问题,如雨污合流、排水不畅、内涝等。
为解决这些问题,提高城市排水系统的运行效率,保障城市居民的生活环境,本工程将对某区域进行雨污分流改造。
二、工程目标1. 实现雨污分流,提高城市排水系统运行效率;2. 改善城市排水状况,减少内涝现象;3. 提升城市居民生活质量,营造宜居环境。
三、工程范围及内容1. 工程范围:某区域内的道路、住宅小区、商业区等;2. 工程内容:(1)新建雨水管网:采用双壁波纹管DN300-DN800、钢筋混凝土管DN800-DN1000、DN150U-PVC雨水管和立管;(2)新建污水管网:采用钢筋砼排水管(承插接口)、双壁波纹HDPE管(热熔接口)、钢肋增强复合HDPE管(热熔接口)、砖砌渠道;(3)新建检查井、溢流井、拍门井、雨水口等;(4)路面修复工程:破除原路面面层,铺筑混凝土路面;(5)附属工程:拆改排水管DN300-DN1000,更换井盖等。
四、施工组织1. 施工单位:选择具有丰富施工经验和良好信誉的施工单位;2. 施工人员:组织一支专业、技术过硬的施工队伍,确保工程顺利进行;3. 施工设备:配备必要的施工设备,如挖掘机、装载机、混凝土搅拌车等;4. 施工材料:选用合格、环保的施工材料,确保工程质量。
五、施工工艺1. 雨水管网施工:(1)根据设计图纸,进行现场放样;(2)开挖沟槽,检查地基,铺设雨水管道;(3)回填土,分层夯实;(4)检查井、溢流井、拍门井等配套设施的安装;(5)管道接口焊接,确保密封性;(6)试验管道,确保排水畅通。
2. 污水管网施工:(1)与雨水管网施工同步进行;(2)注意管道接口的连接和密封;(3)检查井、溢流井、拍门井等配套设施的安装;(4)管道接口焊接,确保密封性;(5)试验管道,确保排水畅通。
3. 路面修复工程:(1)破除原路面面层;(2)铺设混凝土路面;(3)进行路面平整度和标高检查。
雨污分流改造施工方案第1篇雨污分流改造施工方案一、项目背景随着我国城市化进程的加快,城市排水系统承受的压力越来越大。
为实现城市可持续发展,提高城市环境质量,减少污水对自然水体的影响,我国在城市基础设施建设中提出了雨污分流制度。
本方案旨在对某区域进行雨污分流改造,确保雨水和污水分开排放,提高污水处理效率,降低环境污染。
二、改造目标1. 实现雨水和污水分开排放,提高污水处理效率。
2. 减少污水对自然水体的影响,改善生态环境。
3. 提高城市排水系统的排水能力,降低内涝风险。
4. 优化城市基础设施布局,提升城市形象。
三、改造范围本次雨污分流改造范围包括以下内容:1. 区域内市政道路排水管网改造。
2. 区域内居民小区、企事业单位内部排水管网改造。
3. 相关泵站、检查井等设施的更新改造。
四、改造技术路线1. 采用高密度聚乙烯(HDPE)双壁波纹管作为排水管道材料,具有良好的抗老化、抗腐蚀性能,使用寿命长。
2. 采用雨污分流制,分别设置雨水管网和污水管网,实现雨水和污水分开排放。
3. 利用现状排水设施,合理布局,尽量减少对现状道路和设施的破坏。
4. 优化排水管网设计,提高排水系统的排水能力。
五、施工方案1. 施工准备(1)办理相关施工手续,取得施工许可。
(2)对施工区域进行现场踏勘,了解现状排水设施,制定施工方案。
(3)组织施工人员培训,提高施工技能。
(4)准备施工材料和设备,确保施工进度和质量。
2. 施工步骤(1)道路破除:采用机械破除方式,对现状道路进行破除,露出排水管道。
(2)管道铺设:按照设计图纸,铺设高密度聚乙烯(HDPE)双壁波纹管,确保管道质量。
(3)管道连接:采用热熔焊接方式,确保管道连接牢固,无渗漏。
(4)检查井及泵站改造:对现状检查井及泵站进行改造,提高其排水能力。
(5)恢复道路:在管道施工完成后,对道路进行恢复,确保道路质量。
(6)验收:施工完成后,组织相关部门进行验收,确保工程合格。
3. 施工质量保障措施(1)严格遵循施工规范,确保施工质量。
第1篇一、项目背景随着城市化进程的加快,城市排水系统面临着严峻的挑战。
传统的雨污合流排水系统已无法满足现代城市发展的需求,尤其是在暴雨季节,合流制排水系统容易导致城市内涝、污染等问题。
为了改善城市排水状况,提高城市环境质量,本项目对旧地雨水和污水分流进行改造,制定以下施工方案。
二、施工目标1. 实现雨污分流,减轻污水处理压力,提高污水处理效果。
2. 优化排水系统,减少城市内涝现象。
3. 改善城市环境,提升居民生活质量。
三、施工范围本项目涉及旧地范围内所有雨水和污水管道的改造,包括新建、改造、拆除、疏通等工作。
四、施工内容1. 雨水管道施工(1)新建雨水管道:根据设计要求,采用HDPE双壁波纹管、钢管等材料,铺设直径为DN300-DN1200的雨水管道。
(2)改造雨水管道:对原有雨水管道进行清淤、修复、加固等处理,提高管道的排水能力。
(3)疏通雨水管道:对雨水管道进行疏通,清除淤泥、垃圾等杂物,确保排水畅通。
2. 污水管道施工(1)新建污水管道:采用HDPE双壁波纹管、钢管等材料,铺设直径为DN300-DN1200的污水管道。
(2)改造污水管道:对原有污水管道进行清淤、修复、加固等处理,提高管道的排水能力。
(3)疏通污水管道:对污水管道进行疏通,清除淤泥、垃圾等杂物,确保排水畅通。
3. 检查井施工(1)新建检查井:根据设计要求,采用混凝土、砖混等材料,建设直径为DN1000-1500的检查井。
(2)改造检查井:对原有检查井进行加固、修复等处理,确保检查井的稳定性和安全性。
(3)疏通检查井:对检查井进行疏通,清除淤泥、垃圾等杂物,确保检查井的排水畅通。
4. 排水设施施工(1)新建排水设施:根据设计要求,建设雨水调蓄池、污水提升泵站等排水设施。
(2)改造排水设施:对原有排水设施进行加固、修复等处理,提高排水设施的运行效率。
(3)疏通排水设施:对排水设施进行疏通,清除淤泥、垃圾等杂物,确保排水设施的排水畅通。

雨污分流工程管道施工方案一、施工前的准备工作1. 环境调研和勘测:在施工前,需要进行施工区域的环境调研和地形勘测,了解施工区域的地质情况、地下管线分布等信息,以确保施工过程中不会因地质条件和管线布局而出现意外情况。
2. 施工图纸设计:根据环境调研和勘测结果,设计合理的雨污分流工程管道布局和施工方案,确保管道施工质量和顺利进行。
3. 施工人员培训:为确保施工安全和质量,需要对参与管道施工的人员进行安全培训和专业培训,保证他们具备施工所需的技能和知识。
4. 材料和设备准备:根据设计图纸和施工方案,准备好所需的管道材料、施工设备和工具,确保施工过程中的物资供应。
二、施工流程及方法1. 管道铺设:根据设计图纸和施工方案,确定管道的铺设路线和深度,采用挖掘和开挖的方式,将雨污分流管道铺设在地下,确保管道的连接牢固和排水畅通。
2. 管道连接:在铺设好的管道上,进行管道的连接和固定,确保管道的连接牢固、密封性好,不会出现渗漏或损坏情况。
3. 排水口设置:根据设计图纸和施工方案,在适当的位置设置雨水和污水的排水口,确保排水口的畅通和效果。
4. 施工现场管理:对施工现场进行严格管理和监督,保证施工过程中的安全、质量和进度。
5. 管道验收:在管道铺设和连接完成后,进行验收和测试,确保管道的质量问题并进行处理。
三、施工后的维护工作1. 管道保养:雨污分流工程管道施工完成后,需要对管道进行定期的保养和维护,确保管道的使用寿命和效果。
2. 施工记录保存:对施工现场的记录进行整理和保存,留存完整的施工资料和相关文件,作为后续管理和维护的依据。
3. 安全评估和汇报:对整个施工过程进行安全评估和总结,及时向有关部门提交施工报告和汇报,确保施工过程的合规和安全。
综上所述,雨污分流工程管道施工方案应包括施工前的准备工作、施工流程及方法以及施工后的维护工作等内容。
只有充分的准备和严格的管理,才能确保雨污分流工程管道施工的安全、质量和进度。
雨污分流改造施工方案雨污分流改造施工方案:一、工程概况:雨污分流改造工程是将城市污水管网中的雨水和污水进行分开收集和处理,以减轻污水处理厂的负荷,并减少雨水冲混污水管网造成的污染。
主要包括改造雨水管道、新建雨水收集设施等。
二、施工过程:1.前期准备工作:(1)召开施工方案研讨会,确定施工方案、工期和施工队伍。
(2)编制详细的施工计划,确保施工进度。
(3)准备施工所需要的人员、设备、材料等。
2.施工步骤:(1)现场勘测和标记:根据市政设计图纸,现场勘测管道位置和情况,并用临时标志标记出施工范围。
(2)道路交通疏导:根据施工范围,采取合理的交通疏导措施,确保施工期间交通的顺畅。
(3)开挖:根据设计要求开挖雨水管道的坡面和坑底,保持良好的排水条件,同时避免对周边建筑物的影响。
(4)管道安装:根据设计要求,安装雨水管道,并与现有排水系统连接。
(5)测试和验收:完成管道安装后,进行压力测试和泄漏测试,确保管道质量符合标准。
(6)土方回填:完成管道安装和测试后,对挖掘的土方进行回填,并进行压实,恢复地面的平整和交通的正常使用。
(7)收尾工作:清理施工现场,进行最终验收,整理施工记录和资料。
三、施工要求:(1)施工人员必须具备相关的资质和经验,并严格按照施工方案进行操作。
(2)施工现场必须按照相关标准进行标志和警示,确保施工安全。
(3)施工过程中要注重环保,严格控制噪音、粉尘和废水的排放。
(4)施工完工后,要进行全面的清理和整理工作,保持施工现场的整洁和有序。
四、安全措施:(1)严格遵守安全操作规程,健全安全管理制度,确保施工人员的安全。
(2)设置警示标志,设置专人负责现场安全监管。
(3)施工过程中保持与周边建筑物和交通的合理距离,避免影响到其安全。
(4)进行定期的安全培训,提高施工人员的安全意识和技能。
五、工期及造价预算:(1)工期:根据具体工程规模和施工队伍的实力,预计工期为3个月。
(2)造价预算:根据材料费用、人工费用、设备租赁费用等,初步估计造价为100万元。
一、工程概况1. 工程名称:XX地区雨污水分流改造工程2. 工程地点:XX地区3. 工程规模:改造长度XX公里,涉及XX个居民小区、XX个企事业单位4. 工程内容:雨污水分流改造、新建污水管道、雨水管道、检查井、雨水口等附属设施5. 工程工期:XX个月二、施工准备1. 施工图纸:熟悉施工图纸,了解工程内容、施工工艺及质量要求。
2. 材料设备:采购符合国家标准的管材、阀门、井盖等材料,确保施工质量。
3. 施工队伍:组织具有丰富施工经验的施工队伍,确保工程顺利进行。
4. 施工机械:配备挖掘机、装载机、运输车、焊接机等施工设备。
三、施工工艺1. 雨污水分流改造:根据现场实际情况,对原有雨污管道进行改造,实现雨污水分流。
2. 新建污水管道:采用双壁波纹管DN300-DN800,钢筋混凝土管DN800-DN1000,管材环刚度不得低于设计要求。
3. 新建雨水管道:采用DN150U-PVC雨水管和立管,管材环刚度不得低于设计要求。
4. 检查井、雨水口等附属设施:新建检查井、溢流井、拍门井、雨水口等,确保排水畅通。
5. 路面修复:破除原路面面层,铺筑混凝土路面,宽度在4-10m之间。
6. 拆除工程:拆除原雨污管道、检查井、井盖等,确保新建管道施工顺利进行。
四、施工步骤1. 施工测量:根据设计图纸进行现场测量,确定管道走向、管材规格、检查井位置等。
2. 土方开挖:按照设计要求进行土方开挖,确保管道埋深符合规范。
3. 管道铺设:按照设计要求进行管道铺设,确保管道接口严密,无渗漏。
4. 检查井施工:按照设计要求进行检查井施工,确保井盖安装牢固,无损坏。
5. 雨水口施工:按照设计要求进行雨水口施工,确保雨水口畅通。
6. 路面修复:完成管道施工后,进行路面修复,确保路面平整、美观。
7. 竣工验收:按照国家相关规范进行工程验收,确保工程质量符合要求。
五、质量保证措施1. 严格把控材料质量,确保所用材料符合国家标准。
2. 加强施工过程管理,确保施工工艺符合规范要求。
雨污分流整改施工方案1. 引言雨污分流是指将雨水和污水分开收集和处理的技术措施。
传统的污水管道系统中,雨水和污水通过同一管道排放,导致污水处理厂处理过程中出现负荷过大的问题。
为了改善这一情况,有必要对现有的污水管道系统进行改造,实施雨污分流整改施工方案。
本文档旨在提供一个雨污分流整改施工方案的详细计划,以确保整个改造过程顺利进行。
2. 工程概述本次整改工程主要包括以下几个方面: - 更换并调整雨污水管道布局; - 安装并调试新的雨水收集设备和污水处理设备; - 进行相关管道的连接和施工调试工作。
3. 整改方案3.1 现场勘测和设计在正式开工前,首先需要进行现场勘测和设计。
勘测人员应考虑以下因素: - 现有管道的布局和情况; - 周边环境的条件,如道路、建筑物等; - 新的管道布局和敷设方案。
设计人员应考虑以下因素: - 新的雨污分流布局方案; - 新设备的安装位置;- 排水和处理系统的设计。
3.2 材料准备根据设计方案,采购所需的管道材料、连接件以及相关设备。
确保材料的质量符合相关标准,并按照工程需要进行验收。
3.3 施工前准备•清理施工区域,确保施工场地干净整洁;•通知周边住户和相关单位关于施工的时间和影响;•制定详细的施工计划和安全措施。
3.4 施工过程3.4.1 雨污水管道布局调整•拆除现有的污水管道;•按照设计方案进行新的管道敷设;•确保管道的坡度和连接的牢固性。
3.4.2 新设备安装及调试•根据设计要求,安装新的雨水收集设备和污水处理设备;•进行设备的调试和联动测试,确保设备运行正常。
3.4.3 管道连接和封堵•连接新的管道和设备,确保密封性;•对不需要使用的管道进行封堵,防止交叉污染。
3.5 施工验收和后续维护•进行施工验收,对整个工程进行检查和测试;•确保工程质量和安全符合相关标准;•制定后续维护和管理的计划。
4. 安全措施在施工过程中,必须严格遵守相关安全规定,并采取以下措施保障施工人员的安全: - 提供必要的安全防护装备,如安全帽、工作服、手套等; - 学习和培训施工人员相关安全常识; - 定期组织安全教育和演练。

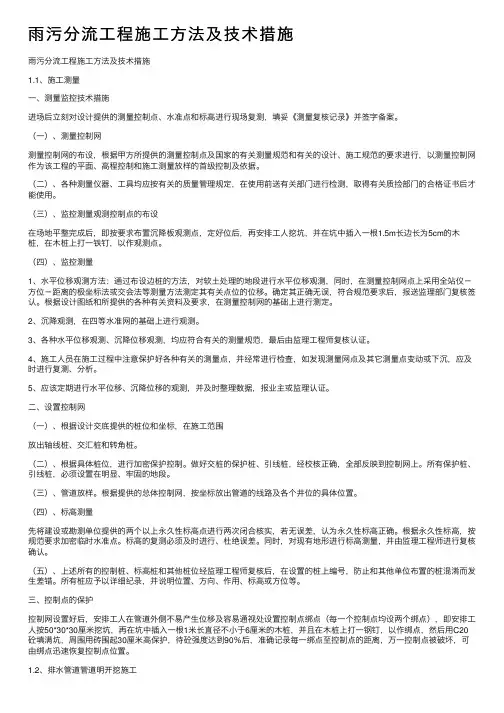

⾬污分流⼯程施⼯⽅法及技术措施⾬污分流⼯程施⼯⽅法及技术措施1.1、施⼯测量⼀、测量监控技术措施进场后⽴刻对设计提供的测量控制点、⽔准点和标⾼进⾏现场复测,填妥《测量复核记录》并签字备案。
(⼀)、测量控制⽹测量控制⽹的布设,根据甲⽅所提供的测量控制点及国家的有关测量规范和有关的设计、施⼯规范的要求进⾏,以测量控制⽹作为该⼯程的平⾯、⾼程控制和施⼯测量放样的⾸级控制及依据。
(⼆)、各种测量仪器、⼯具均应按有关的质量管理规定,在使⽤前送有关部门进⾏检测,取得有关质捡部门的合格证书后才能使⽤。
(三)、监控测量观测控制点的布设在场地平整完成后,即按要求布置沉降板观测点,定好位后,再安排⼯⼈挖坑,并在坑中插⼊⼀根1.5m长边长为5cm的⽊桩,在⽊桩上打⼀铁钉,以作观测点。
(四)、监控测量1、⽔平位移观测⽅法:通过布设边桩的⽅法,对软⼟处理的地段进⾏⽔平位移观测,同时,在测量控制⽹点上采⽤全站仪-⽅位-距离的极坐标法或交会法等测量⽅法测定其有关点位的位移。
确定其正确⽆误,符合规范要求后,报送监理部门复核签认。
根据设计图纸和所提供的各种有关资料及要求,在测量控制⽹的基础上进⾏测定。
2、沉降观测,在四等⽔准⽹的基础上进⾏观测。
3、各种⽔平位移观测、沉降位移观测,均应符合有关的测量规范,最后由监理⼯程师复核认证。
4、施⼯⼈员在施⼯过程中注意保护好各种有关的测量点,并经常进⾏检查,如发现测量⽹点及其它测量点变动或下沉,应及时进⾏复测、分析。
5、应该定期进⾏⽔平位移、沉降位移的观测,并及时整理数据,报业主或监理认证。
⼆、设置控制⽹(⼀)、根据设计交底提供的桩位和坐标,在施⼯范围放出轴线桩、交汇桩和转⾓桩。
(⼆)、根据具体桩位,进⾏加密保护控制。
做好交桩的保护桩、引线桩,经校核正确,全部反映到控制⽹上。
所有保护桩、引线桩,必须设置在明显、牢固的地段。
(三)、管道放样。
根据提供的总体控制⽹,按坐标放出管道的线路及各个井位的具体位置。
雨污分流施工方案与技术措施目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、雨污分流施工方案 (5)2.1 施工流程 (6)2.2 施工方法 (7)2.2.1 地面雨水收集与排放 (8)2.2.2 地下雨水收集与排放 (9)2.2.3 雨水立管敷设 (10)2.2.4 雨水支管敷设 (12)2.2.5 雨水检查井与雨水口设置 (13)2.2.6 雨水排放系统 (14)2.3 施工注意事项 (15)2.3.1 安全防护措施 (16)2.3.2 施工质量控制 (16)2.3.3 环境保护措施 (17)三、雨污分流技术措施 (18)3.1 材料选择 (19)3.1.1 雨水管道材料 (20)3.1.2 雨水检查井材料 (21)3.1.3 雨水口材料 (22)3.2 施工工艺 (23)3.2.1 管道敷设工艺 (25)3.2.2 检查井与雨水口安装工艺 (26)3.2.3 管道连接方式 (28)3.3 技术要点 (29)3.3.1 管道埋深与坡度控制 (30)3.3.2 管道承插接口处理 (31)3.3.3 坡度与流水方向控制 (32)3.3.4 管道试压与验收标准 (33)四、雨污分流施工管理 (34)4.1 组织架构与职责划分 (36)4.2 施工进度计划制定 (37)4.3 质量管理体系建立 (38)4.4 安全管理体系落实 (38)4.5 环保管理体系执行 (39)五、雨污分流工程验收及维护 (40)5.1 工程验收标准与程序 (42)5.2 工程移交与运维管理 (43)5.3 维护保养策略与计划 (44)5.4 应急预案与事故处理 (45)一、前言随着城市化进程的加速,城市排水系统日益复杂,雨污分流作为改善城市水环境、提高排水效率的重要措施,其实施势在必行。
雨污分流施工方案与技术措施的制定,不仅关系到施工进度和工程质量,更直接影响到城市居民的生活质量和城市生态环境的保护。
雨、污水管道工程施工方案雨、污水管网专项施工方案一、编制依据本方案的编制依据包括《建筑基坑支护技术规范》120-2012、《给水排水管道工程施工及验收规范》GB-2008、《建筑与市政降水工程技术规范》/T111-98、杨柳河滨河道路建设工程(含徐家渡危桥改造)一标段施工图设计、工程地质勘查报告以及工程项目施工组织设计等相关资料和施工经验。
二、工程概况杨柳河滨河路是连接新津县和天府新区核心区域的重要道路,本项目设计路线全长11.公里,分为四个标段。
第一施工标段位于新津配套区和二绕建控区的K3+495.799~K6+900段,路线全长3.公里。
本标段主要工程内容包括道路工程和市政配套设施,其中市政配套设施设计包括人行道、雨污水管道和路灯照明设计。
第一施工标段现状为:雨水基本都是沿自然地形排放,污水接入下游的污水干管,经污水处理厂处理达标后排放。
道路全长3.4042公里,采用雨污分流制,雨水管道单侧布置,污水管道单侧布置。
设计雨水主管道管径为d600~d1000,设计污水主管道管径为d500~d800,均采用钢筋砼承插管,胶圈接口、砂石基础。
本标段雨、污水管道基础大部分位于卵砾石土层,管线部分地段埋深较深,约7m左右,位于强风化粉砂质泥岩层。
地下水位埋深浅。
施工时需要采取井点降水法降水。
三、主要工程量第一施工标段雨污水管网的主要工程量包括雨水管道、污水管道、检查井、排气阀、闸阀、弯头、三通、四通、管道支架、管道固定、管道保护等。
四、施工方案本方案的施工方案包括以下几个方面:1.施工前准备:确定施工队伍、制定安全生产计划、进行现场勘察和标志、清理施工现场等。
2.施工方法:采用开挖法、井点降水法、管道铺设法、管道接口连接法、管道固定法等。
3.施工工艺:包括开挖、基础处理、管道铺设、管道连接、管道固定、管道保护等。
4.安全措施:包括现场安全管理、施工人员安全防护、机械设备安全管理、管道施工安全管理等。
5.质量控制:包括施工前的质量检查、材料质量检验、施工过程中的质量控制、施工结束后的质量检验等。
雨污分流排水管道施工技术方案
该工程实行雨污分流的方法设计,雨水管道直径≤
DN800及污水管道均采用SRWPE聚乙烯塑钢缠绕管,环刚度≥10000N/m²,雨水连接支管环刚度≥8000N/m²,接口采用对口热熔连接或承插胶圈接口,砂石基础与中粒砂回填至管顶以上50cm,雨水管道直径>800,且管道覆土≤4.5m时采用钢筋混凝土企口管承插胶圈接口,管道覆土>4.5m时采用Ⅲ级钢筋混凝土企口管承插胶圈接口。
管道接口采用180°砂石基础。
1、施工程序
管道施工程序:定位放线→机械沟槽开挖→沟槽支撑→人工修槽→管道基础→管道吊装→铺设管道与热熔连接→
单口水压试验→检查井→闭水试验→砂与土方回填→井点
拆除。
2、施工准备
(1)组建工程测量专业小组,计5人,其中主测1人,前视2人,后视1人。
施测前应进行技术交底。
(2)对所用仪器进行检查和校正。
钢尺、水准仪、全站仪进行曲检查,校核后方能投入正常测量工作。
(3)根据设计图纸及业主交桩记录,做好测量放线前的内业计算工作。
3、施工测量
(1)按照设计图纸要求,在施工前组织测量人员设制高程控制点和轴线控制点,并进行复测、复算。
其水准闭合差和角度闭合差应符合规范要求。
(2)根据施工总平面图和基础平面图,进行测量放线,设立控制定位轴线桩,龙门板和水平板,放出挖土灰线,并做好测量记录,报监理、业主代表检查、验收。
4、沟槽开挖
(1)沟槽开挖使用0.8m3履带式单斗反铲挖掘机械开挖为主,辅助人员清底修整,沟槽底宽根据设计文件及有关施工规范要求执行。
沟槽开挖工艺流程图
(2)采用机械挖槽前向机械司机详细交底,交底内容
一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并指定专人配合,其配合人员熟悉机械挖土有关安全操作规程,并及时量测槽底高程和宽度,防超挖,确保槽底土壤结构不被扰动或破坏,由于机械不可能准确地将槽底规定高程整平,开挖时应在设计槽底高程以上保留20cm至30cm左右一层,用人工清底。
(3)为了正确控制沟槽的高度,方便排管的纵坡控制,必须设置高程坡度样板(简称坡度板),并派测量人员跟踪抄测,本工程沟槽开挖放坡系数按1∶0.67确定。
(4)挖土应与支撑互相配合,挖掘机挖土后必须支撑,防止槽壁失稳而导致沟槽坍塌,特别在人工清底清出的土方集中后,由起吊出的槽外处置,操作人员不准站在臂杆周围半径以内。
(5)沟槽开挖碰到地下管线,则必须开挖样洞,使管线外露,并采取吊托等加固措施,对挖掘机司机作详细交镀,如无把握,应改为人工挖土。
(6)沟槽单面堆土高度不得大于1.5m,沟槽边距离不
得小于1.2m,有机具停放的位置必须平稳,大、小型施工机械具离沟槽边应根据设备的自重、沟槽深度、沟槽支撑的形式和土质情况,经工地负责人计算确定安全距离,一般离沟边不得小于0.8m。
(7)部分区段,沟槽切断了原有的排水管道,施工时,架设临时过渡管或将上游封堵后用水泵进行抽水将上游来
水排至河内。
(8)为了排除杂填土渗水或雨水灌槽,沟槽开挖后,根据现场实际情况,如积水较多,可沿沟槽两边开挖深30cm、底宽30cm的排水沟,每隔一定距离设置一个70×70×60cm 的集水坑,以便放置潜水泵抽水出沟槽。
(9)为防止地表水浸入,开挖前先清理平整场地,使地表排水畅通,开挖时,在槽边适当距离堆筑土堤,防止地表水入浸。
若已被沧水,应立即检查排、降水设备,疏通排水外观,将水引起、排净,如浸泡严重而扰动的地基土,应将受扰动的土挖除,换填级配砂砾夯实,较深的地方可采用卵石或块石回填,用砾石填充空隙,找平表面并夯实。
(10)在沟槽开挖后,若发现与地质资料不符时,应立即通知设计人员确定处理方案。
(11)沟槽开挖应确保沟底土不被扰动,遇淤泥、腐植土等,必须清除,填砂石夯实找平,每层厚度≤30cm或按设计要求作补强处理。
(12)、基坑开挖质量应符合下列规定:
①不扰动自然地基,地基处理符合设计要求。
②槽壁平整,边坡坡度符合施工设计规定。
③槽底高程允许偏差0~30mm。
④沟槽中心线每侧的净宽不应小于沟槽底部最小宽度一半。
6、沟槽支撑
本工程雨污水主干管埋设较深,一般在2.5m至4.5m左右,地下土质情况又较差,各种管线将会同步实施,特别是污水干管埋设较深,必须做好安全防护工作,故需增加支撑加固。
(1)沟槽开挖时,遇到土层松软或天气变化,应提前撑头
档板,以后挖土与撑板应交替进行,修边后应立即撑板,每次撑板高度为0.6-0.8m。
(2)采用的挡土板为木板,横撑为钢支撑进行密撑,横撑采用铁件连接,具体做法为Φ55钢管长1米,两钢管管头穿Φ50铁罗杆,沟槽较浅时,一次开挖沟槽见底再支撑;沟槽较深处,挖至一定深度时,必须交替进行支撑,直至沟槽底标高。
(3)撑板支撑施工注意事项:
①、撑板安装应与沟槽壁紧贴,当有空隙时,应填实,横排撑板应水平,密排撑板的对接应严密。
②、横撑应水平与横梁或纵梁垂进,且应支紧,连接牢固。
③、撑板支撑时,当遇有地下管道横穿沟槽时,管道下页的撑块上缘应紧贴管道,安装管道上面的撑板下缘距管道顶面不宜小于100mm。
④、挖土时,土壁要平直,挡土板要紧贴土面,支撑顶紧横撑挡板,在支护角部要增设加强支撑。
