压密注浆的施工工艺方案
- 格式:doc
- 大小:20.00 KB
- 文档页数:5
压密注浆施工专项技术方案设计一、施工概述二、施工步骤1.前期准备工作-确定施工范围,制定施工方案,制定施工计划。
-准备必要的设备和材料,包括压力注浆机、测压装置、注浆管道等。
-建立施工现场,设置必要的安全警示标识,确保施工安全。
2.地基处理-对待施工地基进行清理,清除杂物和泥浆。
-根据设计要求,进行地基沉降测试,确定施工位置。
-对地基进行坑挖、浚沟等工作,确保施工质量。
3.注浆材料配制-依据设计要求,在现场进行水泥浆体配制,确保浆体质量符合要求。
-配制过程中,需控制水泥与水的比例、浆体的黏度等参数。
4.施工操作-将水泥浆体注入压力注浆机,设置注浆压力和流量。
-在地基、土石方或岩石体等需要加固的部位,逐渐注入水泥浆体。
-注浆过程中,通过密封注浆管道和孔洞,确保压缩空气不泄漏。
-对注浆过程的压力、流量等参数进行实时监测。
5.施工后处理-注浆完成后,对施工区域进行清理,保持周围环境整洁。
-检查注浆效果,对注浆孔隙进行密封处理,防止浆体溢出或泄漏。
-对施工记录进行整理和汇总,编制施工报告。
三、施工要点1.设计合理的注浆孔洞布置,保证注浆浆体的均匀分布,并避免孔洞过密或过稀。
2.控制好注浆压力和流量,防止过高或过低导致施工效果不佳。
3.使用合适的注浆材料,确保浆体质量符合要求。
4.注浆过程中,注浆管道和孔洞的密封工作十分重要,防止浆体泄漏或堵塞。
5.施工现场需要设置安全警示标识,确保施工人员的人身安全。
四、施工安全注意事项1.施工人员需要穿戴好相应的个人防护用品,如安全帽、防护眼镜、防护手套等。
2.施工现场需设置安全警示标识,保护施工区域的安全性。
3.施工过程中,不得违规操作,如私自调整注浆参数等。
4.设备操作时需注意安全,切勿将手部或其他身体部位靠近压力注浆机。
5.施工结束后,对设备和工具进行检查和维护,确保设备正常运行。
以上是压密注浆施工专项技术方案的设计,通过合理的施工工艺和方法,可以有效地加固地基、土石方和岩石体等工程,提高工程的稳定性和安全性。
压密注浆施工方案一、工程概述1.2工程地址:待确定1.3项目概述:该工程是为了加固土地基础,提高地基承载能力,采用压密注浆施工技术进行处理。
主要包括压密注浆设备及材料的准备、施工工艺流程、施工要求以及安全措施等。
二、压密注浆设备及材料准备2.1压密注浆设备:a)注浆泵:选用高压输送泵或蠕动泵,具备一定的输送压力和流量。
b)注浆管道:选用耐压、耐腐蚀的管道,保证注浆过程中的安全性和稳定性。
c)探针:采用高压注浆用的注浆钢管,探针要能达到预设的深度,保证注浆固化范围的一致性。
2.2压密注浆材料:a)注浆材料:可选用水泥及其改性材料、环氧树脂以及其他适宜的固化材料。
b)辅助材料:包括掺浆液料、溶剂、稀释剂等。
c)混合设备:选用搅拌设备(如搅拌机、搅拌车等)进行材料的混合和搅拌。
2.3设备和材料选择原则:a)设备应具备一定的输送压力和流量,能够满足注浆要求。
b)注浆材料应具备较高的强度、抗渗性、粘接性等性能,以保证加固效果。
c)辅助材料应根据实际情况选用,确保施工过程中的顺利进行。
三、施工工艺流程3.1前期准备:a)确定地基处理范围,对处理区域进行清理和修整。
b)按设计要求确定注浆探针的数量、深度和位置,并进行标记。
3.2设备调试:a)对所选用的压密注浆设备进行调试,确保设备工作正常。
b)对注浆管道进行检查和测试,确保管道无堵塞和泄漏。
3.3注浆施工过程:a)先进行预注浆,确定地层情况,指导后续的注浆施工。
b)根据探针位置进行定点注浆,注浆针头须与岩土接触牢固。
c)注浆过程中要控制注浆压力、流量和时间,保证注浆材料充分渗透并固化。
d)注浆完毕后,等待一定的固化时间,进行后续的强度检测和质量验收。
四、施工要求4.1施工人员应熟悉施工方案和操作规程,具备相应的技术资质和经验。
4.2施工过程中应严格按照施工工艺流程进行施工,不得私自更改施工方案。
4.3施工前应进行现场勘察和探查,确保施工区域的安全性和可施工性。
压密注浆施工方案(南方)一、施工准备1.1 工程概况在南方地区进行压密注浆施工时,需要充分考虑当地的气候情况以及地质特点。
南方地区常年湿热,雨水充沛,而地质多为软土或岩溶地质,因此需要特别注意施工过程中可能遇到的水土条件。
1.2 施工人员配置在施工前需明确人员职责分工,包括工程负责人、施工队长、注浆工等。
人员需具备相关的施工经验和技术资质,确保施工过程安全有序进行。
1.3 设备准备准备好压密注浆所需的设备,包括压浆泵、注浆管、压密锚杆等设备,确保设备运转正常,以保证施工顺利进行。
二、施工步骤2.1 地面清理在进行压密注浆施工前,需要对施工区域进行地面清理,清除杂物和碎石,确保施工区域平整干净,为后续工作创造良好条件。
2.2 钻孔根据设计要求,在预定位置进行钻孔,钻孔深度和直径需符合设计方案要求,保证后续注浆施工的质量和稳定性。
2.3 压密注浆将压密注浆材料按照比例配制好,通过压浆泵将注浆材料注入到预先钻好的孔洞中,同时进行压密作业,完成对孔洞的填充和加固。
2.4 压密锚杆设置在注浆完成后,根据设计要求设置压密锚杆,锚杆应正确安装在混凝土中,用以增加注浆区域的稳定性和承载力。
三、施工质量控制3.1 施工过程监控在施工过程中,需要不断监控注浆压力、注浆量和注浆速度,确保注浆质量符合设计要求,同时密切关注施工现场的安全情况。
3.2 质量验收施工完成后,应进行质量验收,对注浆效果和压密锚杆设置情况进行检查和评估,确保施工质量符合标准要求。
四、施工安全措施4.1 安全教育在施工前,对施工人员进行必要的安全教育和培训,提高其安全意识和应急处理能力,确保施工过程中不发生意外事故。
4.2 安全设施在施工现场设置明显的安全警示标志,并配备应急救援设施,以便及时处理可能出现的安全问题,确保施工安全。
五、总结在南方进行压密注浆施工,需要根据当地气候和地质特点设计合理的施工方案,严格按照步骤进行施工,并加强质量和安全控制,以确保施工质量和安全。
压密注浆施工工艺一、引言压密注浆施工工艺是一种用于土地基加固和地下工程中的重要施工方法。
它通过应用注浆材料将土壤进行压实,并能提高土体的强度和稳定性。
本文将详细介绍压密注浆施工工艺的相关内容,包括施工原理、流程、材料和注意事项等。
二、施工原理压密注浆施工工艺的实施主要依靠以下几种原理:1. 土体压实原理通过注浆材料的注入,将土体内的空隙填充,达到压实土壤的目的。
注浆材料可以填补土壤孔隙,增加土体的密实度,提高土壤的承载力和稳定性。
2. 机械压实原理在注浆的同时,采用机械振动或冲击的方式,使土体变得更加紧密。
机械压实可以打破土壤颗粒之间的空隙,加快注浆材料的渗透和固化,提高工程的整体稳定性。
3. 化学反应原理注浆材料中的化学成分能够与土体中的物质发生反应,产生胶结作用。
通过胶结作用,土体的颗粒间产生结晶,形成坚固的团聚体,提高土壤的强度和稳定性。
三、施工流程压密注浆施工工艺的施工流程大致可以分为以下几个步骤:1. 前期准备对施工现场进行勘测和测试,了解土体的性质和工程需求。
制定施工方案,并进行材料和设备的准备。
2. 土壤处理对土体进行必要的处理,包括清理表面的杂物和碎石,并清除过大或过小的颗粒物质。
保持土壤表面平整和湿润,以利于注浆材料的渗透和固化。
3. 注浆施工将注浆设备放置在适当的位置,并按照设计要求,将注浆材料注入土体中。
根据注浆材料的特性和工程需求,采用适当的注浆压力和速度,并进行机械振动或冲击。
4. 固化和检测注浆材料在进入土体后需进行一定时间的固化。
在固化前,对注浆材料进行必要的检测,确保注浆效果达到要求。
固化完成后,可以进行工程的后续施工。
四、施工材料压密注浆施工工艺中使用的主要材料包括注浆设备和注浆材料。
1. 注浆设备注浆设备主要包括注浆泵、管路和喷头等。
注浆泵用于将注浆材料输送到所需位置,管路负责输送注浆材料。
喷头用于对土壤进行喷射。
2. 注浆材料常用的注浆材料包括水泥浆、树脂浆和泡沫浆等。
一、工程概况本工程为某桥梁的加固维修工程,桥梁结构为预应力混凝土连续梁,全长300米,桥面宽度25米。
由于长期受到车辆荷载和自然环境的影响,部分桥墩和承台出现沉降、裂缝等问题,影响了桥梁的安全和使用性能。
为了提高桥梁的承载力和稳定性,决定采用压密注浆技术进行加固维修。
二、施工目的1. 改善桥梁基础承载能力,提高桥梁整体稳定性。
2. 填充桥梁基础空隙,防止沉降和裂缝进一步发展。
3. 增强桥梁结构防水性能,延长桥梁使用寿命。
三、施工工艺1. 钻孔:根据设计要求,在桥墩和承台底部钻设注浆孔,孔径为φ100mm,孔深根据实际情况确定。
2. 清孔:钻孔完成后,对孔内杂物进行清理,确保孔内清洁。
3. 注浆:采用压密注浆技术,将水泥浆液注入孔内,填充基础空隙。
注浆压力控制在0.5-1.0MPa之间。
4. 封孔:注浆完成后,对注浆孔进行封孔处理,防止浆液外溢。
四、施工步骤1. 施工准备:组织施工人员、机械设备,制定施工方案,明确施工流程和注意事项。
2. 钻孔:根据设计要求,在桥墩和承台底部钻设注浆孔。
3. 清孔:对孔内杂物进行清理,确保孔内清洁。
4. 注浆:采用压密注浆技术,将水泥浆液注入孔内,填充基础空隙。
5. 封孔:注浆完成后,对注浆孔进行封孔处理。
6. 质量控制:对施工过程进行全程监控,确保施工质量。
五、施工安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 钻孔过程中,注意防止钻头卡住,发生意外。
3. 注浆过程中,注意控制注浆压力,防止浆液外溢。
4. 施工现场应设置警示标志,防止非施工人员进入施工现场。
六、施工进度安排1. 施工准备:3天2. 钻孔:5天3. 注浆:7天4. 封孔:2天5. 质量检查:3天总计:20天七、施工总结本工程施工方案遵循安全、高效、环保的原则,确保施工质量。
在施工过程中,严格遵循施工步骤和安全措施,确保工程顺利进行。
施工完成后,对桥梁进行质量检查,确保加固效果。
压密注浆施工方案一、前言在地基工程中,地基压密注浆是重要的一项施工工艺,能够有效提高地基承载力和抗沉降性能,保障工程的安全和稳定性。
本文旨在介绍压密注浆施工方案的基本原理、施工工艺及注意事项,以提供参考。
二、压密注浆原理压密注浆是通过向地基内注入优质胶浆,填充地基孔隙空间并增加地基密实度,从而改善地基的力学性质。
压密注浆可以改变地基的物理性质,包括增加地基的摩擦力、剪切强度和抗压能力,减少地基的含水量及水分渗透性,提高地基的稳定性和承载力。
三、施工工艺1. 前期准备(1)地基勘测:对施工地进行详细的地质勘测,了解地基情况和土壤性质,制定合理的施工方案。
(2)制定施工计划:根据地质勘测结果,确定注浆孔的位置、深度和间距,制定施工计划。
(3)准备材料和设备:准备优质的胶浆、注浆泵、试验设备等施工所需的材料和设备。
2. 注浆孔施工(1)钻孔:使用机械钻机或手动钻孔工具,按照设计要求逐个钻孔,控制孔径和深度。
(2)清孔:对已钻完的孔进行清理,清除孔内的碎屑和杂质,确保孔壁光滑。
(3)预注浆:在孔底预先注入一定量的胶浆,以加强孔壁的粘结力,并防止孔内松散土体的流失。
3. 注浆施工(1)选择注浆剂:根据地基物理性质和施工要求,选择合适的注浆材料,如水泥浆、聚氨酯浆等。
(2)注浆泵送:使用注浆泵将注浆材料以一定压力送入注浆孔,注浆速度逐渐增加,直至注浆孔周围形成致密的注浆体。
(3)压密注浆:根据设计要求,按照一定的注浆孔间隔和次序,对每个注浆孔进行注浆,直到完成全部注浆孔的施工。
(4)试验监测:在注浆施工过程中,要及时进行试验监测,记录注浆压力、注浆量、注浆时间等数据,以确保施工质量。
四、注意事项1. 注浆工艺要求:施工前要仔细研究地质勘测报告,确保施工工艺的合理性。
2. 设备检查:在施工前要检查注浆泵和其他施工设备的工作状况,确保正常使用。
3. 施工现场布置:合理布置施工现场,做好周边环境保护工作。
4. 施工人员要求:施工操作人员应具备相关岗位证书,熟悉施工工艺流程和安全操作规程。
压密注浆施工方案(二)压密注浆技术方案根据地基加固要求,压密注浆地基加固方案如下:1、地基采用单管静压注浆进行加固处理,注浆深度范围7.0m。
具体布置见施工布置图。
压密注浆施工要点如下:(1)压密注浆原理是通过注浆管将浆液均匀的注入地层中,浆液以填充、渗透和挤密等方式,赶走土颗粒间或岩土裂隙中的水份和空气后占据其位置,经人工控制一定时间后,浆液将原来松散的土粒或裂隙胶结成一个整体。
因考虑到现场的实际情况,注浆量每米孔深注浆水泥用量暂定80kg。
水泥浆采用P.O32.5普通硅酸盐水泥配置,水泥浆的水灰比0.5。
注浆压力为0.1Mpa。
(2)单管静压注浆的压力宜采用低压渗透,注浆速度与注浆压力取值应以地表面冒浆为控制原则。
(3)注浆过程中有地下水冒出地面时,需在周围设置排水沟,安排人员用潜水泵排出施工场地;待浆液冒出后,须停止一小段时间后在注浆。
2、压密注浆将全部展开施工,注浆先施工四周一圈,待水泥浆达到一定强度后再施工内排,内排施工压浆时采用跳压法施工(跳孔1—2个间隔的顺序方式进行施工)。
四、施工组织方案(一)施工工艺流程(见下图):定位放线材料进场沉管制备浆液材料检验压浆拔管重复至设计标高(二)压密注浆点的平面布置详见平面布置图(三)施工方法1、三通一平本工作包括施工场内清理保护工作在施工单位进场施工前完成。
2、定位放样压密注浆施工单位,根据业主提供的建筑物轴线测量放孔,施工单位进行复核验收。
3、沉管3.1压浆管分段长度设为1.50m,管口与压浆泵连接采用高压胶管连接。
3.2用振动沉管器在预先埋设好孔位中,将带活络堵头的压浆管振动至设计标高。
若遇地下障碍物,需报三方,会同研究后采取处理措施。
4、制备浆液按照设计浆液配合比,制备浆液待用。
水泥浆设计的水灰比为0.5,按比例配制。
5、压浆首先在压浆管上装好球阀,球阀呈工作状态。
然后将注浆管预拔500,再开启浆压泵进行吸收、输浆。
通过高压管将浆液压入注浆管内,此时应配合调节注浆压力、流量,以便浆液顺利压入土体内。
压密注浆专项施工方案
一、前期准备工作
在进行压密注浆施工前,需要进行充分的前期准备工作。
准备工作主要包括:
1.地质勘察:对工程地质情况进行详细勘察,包括地层分布、岩石力
学性质等。
2.设计方案:根据地质勘察结果,制定合理的施工设计方案,确定注
浆参数和工艺路线。
3.原材料准备:准备好所需的注浆材料,包括水泥、水、外加剂等。
二、施工工艺流程
压密注浆施工主要包括以下几个步骤:
1. 钻孔凿入
在需要进行注浆的区域进行钻孔凿入,按设计要求进行布孔,确保孔位准确无误。
2. 压力灌浆
通过专用设备将注浆材料灌注到钻孔中,并施加一定的压力,确保注浆材料充分填充孔隙并稳固地固结。
3. 压密处理
在注浆完成后,根据需要进行压密处理,进一步加固地基和岩体。
三、注意事项
1.施工人员:施工人员需经过专业培训,熟悉施工工艺流程,掌握安
全操作规程。
2.设备维护:定期检查和维护施工设备,确保设备运行稳定可靠。
3.环境保护:在施工过程中注意环境保护,避免污染土壤和水源。
四、施工效果评估
施工完成后,需要进行施工效果评估,检查地基和岩体的稳定性和密实性,并对可能存在的问题进行修复和加固。
结语
压密注浆专项施工方案是针对地基和岩体加固的重要工程技术,在实际施工中需严格按照设计要求和工艺流程进行操作,确保施工质量和工程安全。

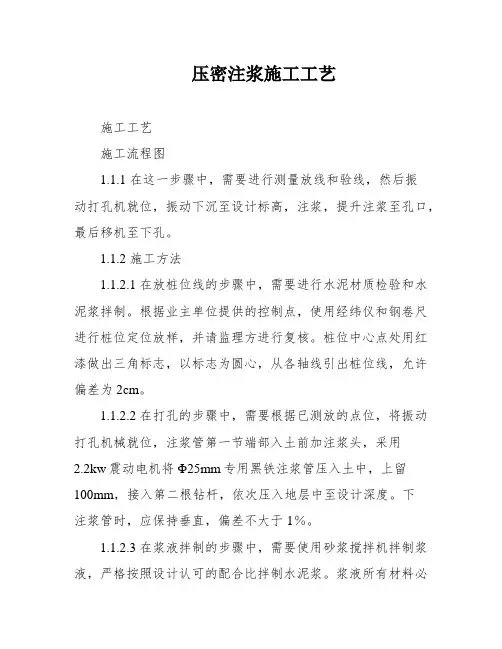

压密注浆施工工艺施工工艺施工流程图1.1.1 在这一步骤中,需要进行测量放线和验线,然后振动打孔机就位,振动下沉至设计标高,注浆,提升注浆至孔口,最后移机至下孔。
1.1.2 施工方法1.1.2.1 在放桩位线的步骤中,需要进行水泥材质检验和水泥浆拌制。
根据业主单位提供的控制点,使用经纬仪和钢卷尺进行桩位定位放样,并请监理方进行复核。
桩位中心点处用红漆做出三角标志,以标志为圆心,从各轴线引出桩位线,允许偏差为2cm。
1.1.2.2 在打孔的步骤中,需要根据已测放的点位,将振动打孔机械就位,注浆管第一节端部入土前加注浆头,采用2.2kw震动电机将Φ25mm专用黑铁注浆管压入土中,上留100mm,接入第二根钻杆,依次压入地层中至设计深度。
下注浆管时,应保持垂直,偏差不大于1%。
1.1.2.3 在浆液拌制的步骤中,需要使用砂浆搅拌机拌制浆液,严格按照设计认可的配合比拌制水泥浆。
浆液所有材料必须经过计量,浆液必须经过搅拌机充分搅拌均匀后(不少于3min)才能开始压住,并应在搅拌过程中不停顿缓慢搅拌,搅拌时间应不小于浆液初凝时间。
1.1.2.4 在注浆的步骤中,需要全面检查注浆设备与材料,包括注浆泵,拌浆储浆系统,高压压浆管,压力表等。
注意正式注浆后勿随意中断,力求连续作业,以保证成桩质量。
注浆采用自下而上的施工要求点多量少。
注浆压力控制在0.2-0.4MPa以内,浆液流速为0-45l/min。
压浆提升采用SYB50型挤压式压浆泵进行注浆,按设计注浆压力和注浆量自下而上压浆提升,注浆管拔管高度为0.33m。
跳孔注浆先施工1、3、5、7、9号孔,再施工2、4、6、8、10号孔,以此类推跳孔注浆施工。
压密注浆采用注浆量与注浆压力双控原则,以注浆量为主,压力为辅。
当注浆量达到设计要求,终止注浆;当压力表的压力骤然上升,超过设计压力,终止注浆,如注浆压力达不到80%,应重新钻孔注浆。
1.1.2.5 当浆液出注浆管返至地面时,终止压浆。

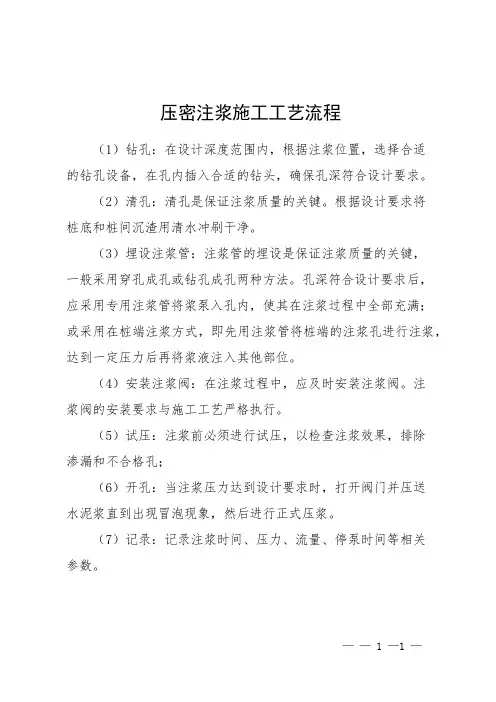

压密注浆施工工艺流程
(1)钻孔:在设计深度范围内,根据注浆位置,选择合适
的钻孔设备,在孔内插入合适的钻头,确保孔深符合设计要求。
(2)清孔:清孔是保证注浆质量的关键。
根据设计要求将
桩底和桩间沉渣用清水冲刷干净。
(3)埋设注浆管:注浆管的埋设是保证注浆质量的关键,
一般采用穿孔成孔或钻孔成孔两种方法。
孔深符合设计要求后,应采用专用注浆管将浆泵入孔内,使其在注浆过程中全部充满;或采用在桩端注浆方式,即先用注浆管将桩端的注浆孔进行注浆,达到一定压力后再将浆液注入其他部位。
(4)安装注浆阀:在注浆过程中,应及时安装注浆阀。
注
浆阀的安装要求与施工工艺严格执行。
(5)试压:注浆前必须进行试压,以检查注浆效果,排除
渗漏和不合格孔;
(6)开孔:当注浆压力达到设计要求时,打开阀门并压送
水泥浆直到出现冒泡现象,然后进行正式压浆。
(7)记录:记录注浆时间、压力、流量、停泵时间等相关
参数。
—— 1 —1 —。
压密注浆方案压密注浆施工方案一说到压密注浆施工,我的思绪就像打开了闸门,十年的经验一下子全涌上心头。
这项技术可是用来加固地基、提高土体承载力的绝佳手段,下面我就来给大家详细说说这个压密注浆施工方案。
我们得明确施工目标。
这次施工的主要任务是对某建筑地基进行加固,确保其稳定性和安全性。
我们就得了解施工现场的具体情况,包括地形、地质、水文地质条件等。
这些信息可是决定施工方案的关键因素。
1.施工准备在正式施工前,我们要做好充分的准备工作。
这包括:(1)人员培训:组织施工队伍进行专业培训,确保他们掌握压密注浆技术的操作要领。
(2)设备检查:检查注浆设备是否正常运行,如泵、管路、阀门等。
(3)材料准备:根据设计要求,准备相应的压密注浆材料。
2.施工工艺(1)布孔:根据设计要求,在施工现场布设注浆孔,孔距、孔深要符合规范。
(2)钻孔:使用钻机进行钻孔,孔径、孔深也要满足设计要求。
(3)清孔:钻孔完成后,要清理孔内杂质,保证注浆效果。
(4)注浆:将压密注浆材料通过泵送至孔内,按照一定的压力进行注浆。
(5)封孔:注浆完成后,要及时封堵孔口,防止浆液流失。
3.施工质量控制(1)严格遵循施工工艺,确保施工过程符合设计要求。
(2)加强施工现场管理,确保施工安全。
(3)定期检查注浆设备,保证设备正常运行。
(4)对注浆材料进行严格的质量检测,确保其符合设计要求。
4.施工安全(1)加强施工现场的安全防护措施,如设置安全警示标志、防护网等。
(2)施工人员必须佩戴安全帽、防尘口罩等防护用品。
(3)确保施工设备的稳定性和安全性,避免事故发生。
5.施工进度为了确保施工进度,我们需要制定详细的施工计划,包括:(1)明确施工任务和目标。
(2)合理安排施工人员、设备和材料。
(3)定期检查施工进度,及时调整施工计划。
6.施工验收(1)检查注浆孔的质量,如孔径、孔深、孔距等。
(2)检测压密注浆材料的强度和稳定性。
(3)评估加固效果,确保地基稳定性满足设计要求。
压密注浆施工方案(一)1.1、施工准备本工程坑底压密浆工程量较大约为7000m3,压密注浆高度为+4.000~+0.330(注浆深度应进入第3层土不小于1000mm),注浆孔间距1000m,梅花形布置;压密注浆浆液采用纯水泥浆液,水泥采用P.C32.5级新鲜复合硅酸盐水泥,水泥用量为140kg/m3,水灰比为0.6~0.8;注浆压力为0.3~0.5Mpa;注浆时采用先外围注浆封闭后再施工内部,跳孔间隔的注浆施工方式且注浆上部1m 有效深度内封浆后再进行下部的注浆施工,从下而上,50cm提升一次,隔二跳一施工;注浆完成后28天进行堆载测试,荷载试验点为3个,地基承载力特征值为80KN/㎡,值为160KN/㎡。
因施工区域东侧约390㎡范围内现有混凝土硬地坪,进行压密注浆时,需要先钻凿孔洞穿过混凝土硬地坪再进行施工压密注浆。
1.2、施工顺序1、注浆总体施工顺序采用先外围后中间,从外至内依次施工。
2、邻近注浆孔施工:在先施工孔浆液凝固后,进行邻近孔的施工。
1.3、施工工艺1.3.1、施工工艺流程定位放线→地面钻孔→成孔→先进行上部1m有效深度范围内注浆施工(边拔管边注浆)→施工下一孔→待注浆上部1m有效深度内封浆后再进行下部的注浆施工(边拔管边注浆)→施工下一孔。
压密注浆施工工艺流程1.3.2、施工工艺1)、定位放线根据地基处理方案,确定注浆孔位,用白灰作出标记。
无安全隐患。
对环境无影响。
2)、地面钻孔混凝土硬地坪区域采用凿岩机在孔位钻φ50孔。
无安全隐患。
有一定的噪音,尽可能控制好机器减小噪音。
3)、成孔用振动器将注浆管在孔位位置振动入土,直到将注浆管振动到设计底标高。
无安全隐患。
振动器产生的噪音不超过规定要求。
4)、注浆成孔完成,开始注浆,将拌制好的水泥浆液及通过注浆泵沿注浆管注入土中,边拔管边注浆,每次拔管高度为0.5米,每段注浆根据注浆量及地面翻浆情况确定开始拔管,并且相邻注浆管拔管高度错开,尽量保证浆液分布均匀。
压密注浆施工工艺一、前期准备1.1 确定施工区域:根据设计图纸和实际情况,确定施工区域。
1.2 清理施工现场:清理施工现场,确保无杂物、无积水、无油污等影响施工的物品。
1.3 安装模板:根据设计要求,安装模板并进行调整,确保模板平整、牢固。
二、压密处理2.1 制作压密料:将水泥、砂子、水按比例混合制成压密料。
2.2 压密处理:在模板内放置钢筋或钢丝网,并将压密料均匀地覆盖在钢筋或钢丝网上。
然后使用专用的压力机对压密料进行加压处理,使其紧密粘附在钢筋或钢丝网上,并形成一定的强度和稳定性。
三、注浆处理3.1 制作注浆材料:将水泥、砂子和适量的膨胀剂混合制成注浆材料。
3.2 注浆孔开设:根据设计要求,在已经完成压密处理的墙体上开设注浆孔。
孔的大小和间距应符合设计要求,并保证孔的位置准确。
3.3 注浆处理:将注浆材料倒入注浆泵中,通过管道将注浆材料注入墙体内的孔洞中。
在注浆过程中,应注意控制注浆压力和流量,确保注浆均匀、密实。
同时,应及时清理出现的气泡和杂质。
四、收尾处理4.1 清洁施工现场:施工完成后,及时清理施工现场,将杂物和废料清除干净。
4.2 检查验收:对施工质量进行检查验收。
检查墙体表面是否平整、无裂缝、无空鼓等缺陷,并进行修补处理。
4.3 拆卸模板:当墙体强度达到设计要求后,拆卸模板并进行检查验收。
五、安全注意事项5.1 施工人员必须经过专业培训,并持有相关证书。
5.2 在施工现场应设置警示标志,并做好安全防护措施。
5.3 施工过程中应注意防止火源和爆炸物品的存在,并做好防火措施。
5.4 施工人员必须佩戴个人防护用品,如安全帽、口罩、手套等。
压密注浆工程施工方案一、工程概述压密注浆工程是一种常用的地基处理方式,通过注浆材料将地基土壤中的空隙填充,增加土壤密实度和承载能力,以提高地基的稳定性和抗压性能。
本工程需要对地基土壤进行清理和准备工作,并使用压浆设备进行注浆施工。
本文将对压密注浆工程的施工方案进行详细阐述。
二、施工前准备工作1. 现场勘察:在施工前需先对工程现场进行勘察,包括地基土的地质情况、承载能力、水位情况等,以了解地基的具体情况,并制定相应的施工方案。
2. 地基土清理:清理地基土壤中的杂物、石块等杂质,保证土壤表面的整洁和平整,为注浆施工做好准备。
3. 水源准备:准备好注浆所需的水源,保证施工期间水源充足,以便进行连续作业。
4. 设备检查:检查和准备好所需的压浆设备和材料,确保施工设备的正常运转和材料的充足供应。
三、施工工艺流程1. 安装施工设备:在施工现场搭建施工设备,包括混凝土泵、注浆管、压浆泵等,并按照相关规定进行安全防护和固定。
2. 混合注浆材料:对注浆材料进行配比和搅拌,确保注浆液体的均匀性和稳定性。
3. 注浆执法:根据现场情况确定注浆的施工工艺和方案,主要包括注浆管的布设和压力控制等。
4. 施工现场管理:对施工现场进行管理和控制,以保障施工的安全和顺利进行。
四、施工技术要点1. 注浆材料选用:选择合适的注浆材料,通常可采用水泥浆、膨润土浆、环氧树脂浆等,根据地基土壤的具体情况进行选择。
2. 注浆管布设:根据地基的实际情况确定注浆管的布设方案,包括管道的数量、布置方式、深度等,以保证注浆液体能够充分填充到地基中。
3. 注浆压力控制:控制注浆液体的压力,根据地基土壤的情况进行调节,以保证注浆的均匀性和充实度。
4. 注浆速度控制:控制注浆液体的注入速度,根据地基土壤的情况和材料的固化时间进行调节,以保证注浆施工的效果和质量。
五、施工质量控制1. 施工记录:对施工过程进行记录,包括注浆材料的使用量、注浆管的布设情况、注浆液体的压力和速度等,以备施工验收和质量评定。
压密注浆施工方法一、压密注浆定义与作用压密注浆是一种工程施工方法,通过将辅助材料注入地下空洞或裂缝中,使得地基或结构的固有空隙被堵塞,起到加固、强化结构和地基的作用。
压密注浆施工方法通常应用于土石体加固、地下工程和混凝土结构加固等领域。
二、压密注浆施工程序1.定位和测量:确定施工区域,进行地质勘察和精确测量,包括开挖位置和深度,以及固化材料注入的位置和流量等。
2.准备工作:清理施工区域,确保表面干净,无尘土和杂质。
根据地质条件,选择适当的固化材料和注浆设备,并进行调试和检测,确保正常工作。
3.钻孔:使用钻机在设计要求的位置和深度进行钻孔。
钻孔直径和深度应根据地质条件和加固要求而定。
4.注浆:在钻孔完成后立即进行注浆。
根据施工要求,选择合适的注浆材料,如水泥浆、聚氨酯等,并根据设计要求调配适当的比例。
a.预加浆:使用压力机将预先调配好的预浆注入到地下空洞和裂缝中,填充多余的空隙,提高注浆效果。
b.慢压注浆:使用压力机将注浆材料缓慢注入到钻孔中,以确保注浆材料均匀填充空隙,并将地基或结构固固定。
c.堵塞压注:当需要修复裂缝时,使用堵塞材料注入到钻孔中,使裂缝受到压力,固化材料填充进入裂缝中。
5.清理和养护:注浆完成后,清除多余的注浆材料和污染物,保持施工区域干净。
根据施工指南,进行适当的养护措施,以确保注浆材料的正常固化。
三、压密注浆设备与材料1.注浆设备:包括压力机、钻机、注浆管道和阀门等。
压力机主要用于推动注浆材料进入钻孔,调节注浆流量和压力。
钻机用于钻孔,以便注入注浆材料。
2.注浆材料:根据具体施工需求和地质条件的不同,可以选择不同种类的注浆材料。
常用的注浆材料包括水泥浆、聚氨酯、聚丙烯酰胺和环氧树脂等。
四、压密注浆质量控制为了确保压密注浆的施工质量,需要进行严格的质量控制。
主要控制点包括注浆材料的选择和配比、注浆设备的调试和检测、注浆流量和压力的监测、钻孔的准确定位和深度控制等。
同时,还需要定期进行注浆效果的检测和评估,以及施工质量的验收。
地基压密注浆施工方案一、施工概述地基压密注浆是一种常用的地基处理方法,旨在提高地基的承载力和稳定性。
本方案将详细介绍地基压密注浆的施工流程、工艺和注意事项,以期达到预期的效果。
二、施工流程1. 准备工作在施工开始之前,首先需要对施工区域进行详细的勘察和测量,确保地基压密注浆施工的可行性。
同时,根据工程要求选择合适的注浆材料,并对施工设备进行检查和调试。
2. 现场布置在施工现场,根据设计要求进行地基打底和平整处理。
然后,在地基表面划定注浆区域,并进行标记。
根据实际情况,设置注浆孔的位置和间距。
3. 注浆孔水泥灌浆根据设计要求,在注浆孔内注入水泥浆料,并通过压力将其充分填充至地层隙缝中。
在注浆过程中,需要保持注浆孔的稳定,以免发生坍塌或泄漏。
4. 注浆孔封堵当注浆孔内的水泥浆料充分固化后,需要对注浆孔进行封堵处理,以避免泥浆流失。
可采用钢筋、水泥或其他合适的材料进行封堵,同时保证封堵材料与地基之间的良好粘结。
5. 施工质量检查在注浆施工完成后,需要对施工质量进行检查和评估。
可以采用非破坏性试验、荷载试验等方法,评估地基的压密效果和承载能力。
如发现问题,需要及时对施工进行修补和调整。
6. 完工验收在施工全过程中,需要按照设计要求进行施工记录和数据采集,并保留相关的施工文件和图纸。
完成地基压密注浆施工后,进行最终的完工验收,确保施工工艺和效果均符合要求。
三、施工工艺1. 注浆材料选择地基注浆常用的材料有水泥浆料、双组份注浆材料等。
根据地基的特性和施工要求,选择合适的注浆材料。
注浆材料要具有一定的延展性和粘结力,以确保注浆浆料在地层中充分渗透和固化。
2. 注浆压力控制在注浆施工过程中,需要控制注浆压力,以防止地基产生过度应力而导致破坏。
通常,注浆压力应该根据地基的类型和深度进行合理的控制。
过高的注浆压力可能导致地基破坏,而过低的注浆压力可能无法达到预期的效果。
3. 注浆孔布置注浆孔的布置应根据地基的具体情况和设计要求进行合理的选择。
压密注浆施工方案一、工程概述本工程为小区住宅楼压密注浆施工方案,位于市区,场地为拟建高层住宅楼工程,根据勘察报告,该工程场地土质以软土为主,局部存在软弱土层,需进行地基处理。
为确保工程施工质量,提高地基承载力,采用压密注浆工艺进行地基处理。
本工程采用钻孔灌注桩作为基础,压密注浆作为加固措施。
二、施工目的本工程的目的是对小区住宅楼工程进行压密注浆施工,以提高地基承载力,减少地基沉降量,保证工程施工质量。
三、施工方案1、施工顺序:先进行钻孔灌注桩施工,再进行压密注浆施工。
2、施工设备:采用XY-1型钻机进行钻孔,采用BW-150型注浆泵进行压密注浆。
3、施工材料:水泥采用42.5级普通硅酸盐水泥,水灰比为0.5~0.6。
4、施工工艺:根据场地土质情况,采用梅花形布孔方式,孔径为90mm,孔深为6m,孔距为1.5m。
采用水泥浆液进行压密注浆,注浆压力为0.2~0.5MPa,控制注浆量为20~30L/min。
5、质量标准:压密注浆后,地基承载力应达到设计要求的标准,即不应小于120kPa。
四、施工质量控制措施1、钻孔灌注桩施工质量应符合相关规范要求,确保桩身质量合格。
2、压密注浆施工前应对钻孔进行检查验收,确保孔深、孔径、孔位符合设计要求。
3、压密注浆施工过程中应严格控制注浆压力、注浆量、水灰比等参数指标,确保注浆质量。
4、压密注浆施工完成后应进行质量检测,包括桩基静载试验和钻芯取样等检测方法,确保地基承载力达到设计要求的标准。
5、对施工过程中出现的问题及时进行处理和解决,确保工程施工质量。
五、安全文明施工措施1、建立健全安全管理体系,明确各级管理人员职责权限。
2、严格遵守相关安全操作规程和规范要求,确保安全生产顺利进行。
3、对施工人员和机械设备进行安全教育培训和考核,提高安全意识和操作技能。
4、做好现场文明施工管理,保持现场整洁有序。
5、对施工中产生的废弃物进行妥善处理,减少对环境的影响。
压密注浆施工工艺一、引言压密注浆是一种广泛应用于土木工程中的地基处理技术,它通过向土体中注入高粘性浆液,使土体得到加固和稳定。
压密注浆施工方案一.施工工艺用SJ-200型平板震动器与JYB50/50-Ⅱ型浆泵配套施工;采用水泥浆液对加固土体进行压密、充填,并控制其有效加固范围,工艺流程如下图;当钻到设计深度后,必须通过钻杆注入封闭水泥浆,直到孔口溢出水泥浆方可提杆,当提杆至中间深度时,应再次注入封闭水泥浆,最后完全提出钻杆,注浆过程中注浆管每次上拔高度为33cm;2、布孔原则(1)根据规范注浆扩散半径为50cm;(2)梅花状布孔,注浆孔距为1×1m;3、浆液配比水泥浆液的水灰比,比重;4、施工顺序施工时根据孔位布置隔孔跳注;5、注浆压力、流量~,流量控制在7~,10L/min左右;6、注浆待成孔达到设计要求深度后,用按配合比要求拌制浆液,开始进行分层注浆;注浆一次,上拔注浆管33cm二.压密注浆施工方法1.定位放线根据设计单位、施工单位指定范围内按指定间距用钢尺量出注浆孔位,并用木桩或石灰粉做好孔位标记;2.注浆管安装用SJ-200平板振动器采用振入法将6分注浆管沉入至设计深度;在沉入前先将出浆孔用封箱胶带予以封闭,以免在沉入过程中泥土堵塞浆液通道,在注浆时可将其冲破;3.配制浆液按水泥:粉煤灰:水:木质素磺酸钙 =1::重量比配制水泥浆液,水灰比,水泥有质保书且复检合格、无受潮结块现象;注浆用水采用自来水,水温不得超过30~35℃,以减缓浆体的凝固;配制的浆体必须经过搅拌机充分搅拌均匀经过筛网过滤后,才能开始压注,且在注浆过程中不停顿地缓慢搅拌,搅拌时间应小于浆液初凝时间;4.注浆注浆时应按跳孔间隔注浆方式进行,以防止串浆,提高注浆孔内浆液的强度;注浆管注浆位置间距为1m,注浆压力宜保持在~;如注浆中途发生地面冒浆现象应立即停止注浆,待查明原因后再行处置;提升注浆管分段提升的搭接长度不少于100mm;注浆至上表面后,保持注浆管内满浆的状态下,将注浆管提出;5.按设计用量分段注完浆液后进行下一个孔的施工;。
压密注浆的施工工艺方案
压密注浆的施工工艺方案提要:定期召开质量分析会议,组织质量教育,严格执行“三检”制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员
压密注浆的施工工艺方案
一、工程概况:
标准厂房因基础在新填土中,为确保此处地坪不产生不均匀沉降,在已建物四周及中部设计注浆孔进行地基加固。
二、工程地质条件:
详见地质报告。
三、注浆加固:
(一)、注浆材料:
1、PSA合格的水泥;
2、其特性对地下水而言,不易溶解;
3、对不同地层,凝结时间可调节;
(二)、工艺流程:
①钻孔:根据设计要求,对准孔位,要求孔位偏差不大于2cm,入射角度偏差不大于1°。
②注入浆液:成孔后,开始注浆,注浆压力~;
③拔出注浆管,封堵注浆孔:采用粘土或其他材料封堵
注浆孔,防止浆液流失。
④冲洗注浆管:注浆完毕,应立即用清水冲洗注浆管,必须采取适当措施处理废水,搞好清洁工作。
⑤转入下一孔位施工。
四、工程质量保证体系:
在本工程注浆施工中,应以严格组织管理体系和科学严谨的质量体系来保证工程质量。
(一)、质量控制:
1、工程质量严格按照本工程制定,并经甲方和监理工程师认可的施工方案执行,严格按国家有关技术规范、规程、标准控制施工。
2、根据施工程序,严把钻孔深度、配料注浆压力、注浆量关,每一道工序均安排专人负责,并记录好每一道工序的原始数据。
(二)、工程质量保证制度:
1、成立工程项目经理为责任的质量管理小组,完善质量保证体系,严格按照质量体系中规定的责权要求运行。
2、定期召开质量分析会议,组织质量教育,严格执行“三检”制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员,实行监督检查,保证工程质量。
3、加强现场施工材料管理,严格执行进料检验制度,
保证施工材料满足设计和规范要求,不合格材料不得进场使用,确保工程质量。
4、配备好施工机具和计量工具以满足施工要求,建立健全各种资料、原始记录、作为评价工程质量的重要依据。
5、加强与甲方、监理的配合,认真接受指导和监督。
(三)、工程质量措施:
1、钻孔施工:开钻前,严格按照施工布置图,布好孔位。
钻机定位要准确,开钻前的钻头点位与布孔点之距相差不得大于2cm,钻杆度不得大于1°。
2、配料:采用准确的计量工具,严格按照设计配方配料施工。
3、注浆:注浆一定要按程序施工,每段进浆要准确,注浆压力
一定要严格控制在~,专人操作。
当压力突然上升或从孔壁溢浆,应立即停止注浆,每段注浆量应严格按设计进行,跑浆时,应采取措施确保注浆量满足设计要求。
4、注浆完成后,应采用措施保证注浆不溢浆跑浆。
5、每道工序均要安排专人,负责每道工序的操作记录。
五、安全措施:
1、建立健全各种岗位责任制,严格执行现场交接制度。
2、钻机注浆泵及高压管路必须试运转,确认机械性能和各种阀门管路,压力表完好后,方准施工。
3、每次注浆前,要认真检查安全阀、压力表的灵敏度,并调整到规定注浆压力位置。
4、安装高压管路和泵头各部件时,各丝扣的联接必须拧紧,确保联接完好。
5、注浆过程中,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
6、注浆时不得随意停水停电,必要时必须事先通知,待注浆完成并冲洗后方可停水停电。
7、注浆施工期间,必须有专门机电修理工,以便出现机械和电器故障时能及时处理。
8、注浆现场操作人员必须佩戴安全帽、防护眼镜、口罩和手套等劳保用品,方可进行注浆施工。
9、施工前必须做好施工准备,地下埋藏管线较多,必须经甲方或总包方认可后方可开钻钻进。
并请甲方或总包方提供周边详细的管线布置图,调查清管线的位置和埋深。
六、注浆施工组织管理系统:
注浆施工阶段建立由注浆施工项目经理和主任工程师中间控制的管理系统。
七、施工工期:
施工机具4套,每套施工机具按2班计算,每班实际工作时间12小时,注浆预计40天左右。
