重力式码头施工流程
- 格式:ppt
- 大小:26.62 MB
- 文档页数:146

重力式码头施工组织设计一、项目概述重力式码头是一种常见的码头类型,用于装卸货物和停靠船只。
本文将详细介绍重力式码头施工组织设计的内容,包括施工方案、工期安排、人员组织、安全措施等。
二、施工方案1. 地质勘察:在施工前,应进行地质勘察,了解施工区域的地质情况,包括土质、地下水位、地下管线等。
根据勘察结果,制定相应的施工方案。
2. 施工工艺:根据设计图纸和施工要求,确定施工工艺。
包括挖掘基坑、浇筑混凝土、安装码头设备等。
3. 施工设备:根据施工方案,确定所需的施工设备,包括挖掘机、混凝土搅拌机、起重机等。
确保设备的数量和质量满足施工需要。
4. 施工材料:根据设计要求,选用符合标准的建造材料,包括混凝土、钢筋等。
确保材料的质量和数量满足施工需要。
三、工期安排1. 施工计划:根据施工方案和工期要求,制定施工计划。
明确每一个施工阶段的工作内容和时间节点。
2. 施工进度控制:通过合理安排施工队伍和设备,控制施工进度。
及时解决施工中的问题,确保施工进度不延误。
四、人员组织1. 项目经理:负责整个施工项目的组织和管理,包括施工方案的制定、工期的安排、人员的调配等。
2. 技术人员:负责施工图纸的编制和施工工艺的制定,指导施工过程中的技术问题。
3. 施工人员:根据施工方案和工艺要求,进行具体的施工工作,包括挖掘基坑、浇筑混凝土、安装设备等。
五、安全措施1. 安全培训:在施工前,对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
2. 安全设施:在施工现场设置安全警示标志,保证施工人员的安全。
同时,配备必要的安全设备,如安全帽、安全绳等。
3. 安全监控:安排专人进行施工现场的安全监控,及时发现和解决安全隐患。
六、质量控制1. 施工质量检查:在施工过程中,进行定期的质量检查,确保施工质量符合设计要求和相关标准。
2. 质量记录:对施工过程中的质量问题进行记录,及时整改,确保施工质量的可追溯性。
七、环境保护1. 施工废弃物处理:对施工过程中产生的废弃物进行分类、采集和处理,确保环境不受污染。

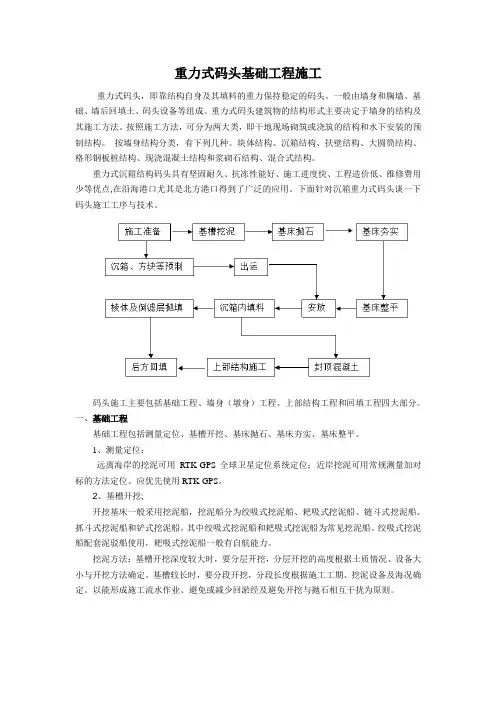

重力式码头基础工程施工重力式码头,即靠结构自身及其填料的重力保持稳定的码头。
一般由墙身和胸墙、基础、墙后回填土、码头设备等组成。
重力式码头建筑物的结构形式主要决定于墙身的结构及其施工方法。
按照施工方法,可分为两大类,即干地现场砌筑或浇筑的结构和水下安装的预制结构。
按墙身结构分类,有下列几种。
块体结构、沉箱结构、扶壁结构、大圆筒结构、格形钢板桩结构、现浇混凝土结构和浆砌石结构、混合式结构。
重力式沉箱结构码头具有坚固耐久、抗冻性能好、施工进度快、工程造价低、维修费用少等优点,在沿海港口尤其是北方港口得到了广泛的应用。
下面针对沉箱重力式码头谈一下码头施工工序与技术。
码头施工主要包括基础工程、墙身(墩身)工程、上部结构工程和回填工程四大部分。
一、基础工程基础工程包括测量定位、基槽开挖、基床抛石、基床夯实、基床整平。
1、测量定位:远离海岸的挖泥可用RTK-GPS全球卫星定位系统定位;近岸挖泥可用常规测量加对标的方法定位。
应优先使用RTK-GPS。
2、基槽开挖;开挖基床一般采用挖泥船,挖泥船分为绞吸式挖泥船、耙吸式挖泥船、链斗式挖泥船、抓斗式挖泥船和铲式挖泥船。
其中绞吸式挖泥船和耙吸式挖泥船为常见挖泥船。
绞吸式挖泥船配套泥驳船使用,耙吸式挖泥船一般有自航能力。
挖泥方法:基槽开挖深度较大时,要分层开挖,分层开挖的高度根据土质情况、设备大小与开挖方法确定。
基槽较长时,要分段开挖,分段长度根据施工工期、挖泥设备及海况确定。
以能形成施工流水作业、避免或减少回淤经及避免开挖与抛石相互干扰为原则。
基槽开挖质量控制要点是标高和土质,开挖的注意事项有:1) 基槽开挖尺寸不应小于设计规定;2) 基槽开挖至设计标高后,要对土质进行核对,若地质情况与设计不符,应及时反映并研究解决;3) 爆破炸礁开挖的岩石基槽最浅点的基床厚度不能小于0.5m;4) 每段基槽开挖后应及时抛填基床,以免回淤。
质量控制检验标准:基槽开挖质量控制执行交通部《港口工程质量检验评定标准》(JTJ221-98)的有关规定,平均超深不大于400mm,各边的平均超宽不大500mm,基槽开挖尺度不小于设计尺度,边坡稳定,不陡于设计边坡,基底土质符合设计要求。

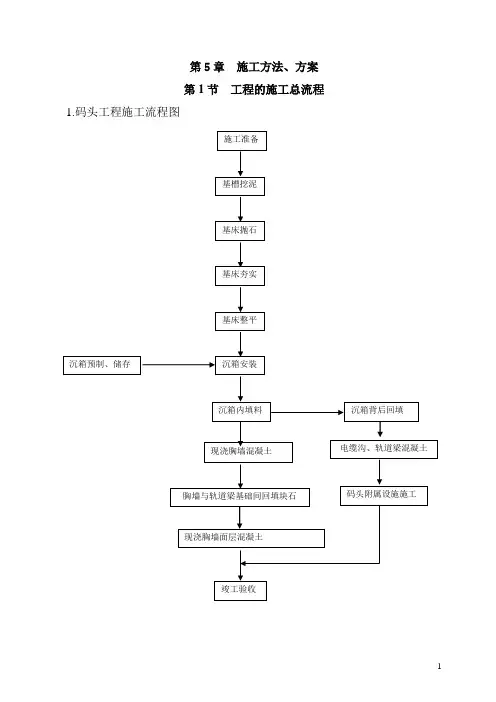

第5章施工方法、方案第1节工程的施工总流程1.码头工程施工流程图3.施工总体部署根据本工程的特点,分为砼构件预制施工、现场水工施工、2条主线。
为了最大程度地满足施工进度要求,2条主线要同时进行。
本工程水工现场施工顺序为自东向西推进;现场水工工程施工,按照基槽挖泥→基床抛石→基床夯实→基床整平→沉箱安装→沉箱填料→棱体抛填→背后回填石碴→上部施工,形成平行流水作业条件。
第2节测量控制1.施工测量流程图2.施工基线、水准点布设首先对业主提供的有关施工基线和控制基点基本数据进行校核,并将校核结果经书面形式报告监理工程师。
根据最终正式的三角网点和水准网点资料,按照标准引测施工基线及水准点。
全部测量数据和放样参数经监理工程师批准,在监理工程师的监督下,对照测量,准确无误后才投入使用。
施工中加强对控制点的保护,以保证控制点不被破坏,并定期校核。
施工基线主要采用全站仪、GPS进行测设。
采用轴线网测量的方法建立平面控制系统,以业主提供的最终正式的三角网点为基准点,基线点墩布置在地基稳定且不受交通影响的地方。
以业主和监理工程师提供的水准点为基准,将标高引至基线点墩上,经复核和监理工程师验收合格后,作为施工现场使用的基准高程。
3.海上定位施工船舶用精确定位的GPS定位4.水上施工高程控制建立报潮站并安设水尺,设专人看尺报潮位,挂水旗,水尺需由测量定期校验。
为保证水深测量定位精确,水深测量采用单波速测深仪和水深测砣相结合的方法。
5.保证测量准确度和精度的措施本工程的测量内容主要为水平角测量、距离测量和高程测量,保证测量准确度及精度:7.工程施工配备的测量仪器第3节基槽挖泥1.工程概况基槽开挖边坡为1:2.5。
挖泥区域的土质自上而下大致为:淤泥、粉质粘土、细砂、粗砂、粉质粘土、粗粒混合土、强风化板岩,挖至粗粒混合土做为持力层。
2.施工方法考虑到基槽持力层为粗粒混合土,土质较硬,采用4艘4m3抓斗式挖泥船进行挖泥,配备2艘1000m3开体泥驳、1艘400HP拖轮承担挖泥施工任务。

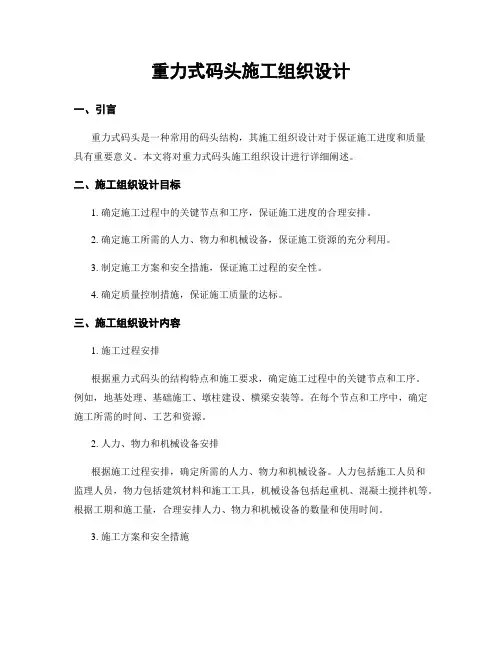

重力式码头施工组织设计一、引言重力式码头是一种常用的码头结构,其施工组织设计对于保证施工进度和质量具有重要意义。
本文将对重力式码头施工组织设计进行详细阐述。
二、施工组织设计目标1. 确定施工过程中的关键节点和工序,保证施工进度的合理安排。
2. 确定施工所需的人力、物力和机械设备,保证施工资源的充分利用。
3. 制定施工方案和安全措施,保证施工过程的安全性。
4. 确定质量控制措施,保证施工质量的达标。
三、施工组织设计内容1. 施工过程安排根据重力式码头的结构特点和施工要求,确定施工过程中的关键节点和工序。
例如,地基处理、基础施工、墩柱建设、横梁安装等。
在每个节点和工序中,确定施工所需的时间、工艺和资源。
2. 人力、物力和机械设备安排根据施工过程安排,确定所需的人力、物力和机械设备。
人力包括施工人员和监理人员,物力包括建筑材料和施工工具,机械设备包括起重机、混凝土搅拌机等。
根据工期和施工量,合理安排人力、物力和机械设备的数量和使用时间。
3. 施工方案和安全措施制定详细的施工方案,包括施工工艺、施工顺序、施工方法等。
同时,制定相应的安全措施,保证施工过程中的安全性。
例如,在高空作业时,采取安全带、安全网等措施,防止高空坠落事故的发生。
4. 质量控制措施制定质量控制措施,保证施工质量的达标。
例如,对于混凝土浇筑工序,要求严格控制水灰比、配合比和浇筑温度,确保混凝土的强度和耐久性。
四、施工组织设计实施步骤1. 收集相关资料和设计图纸,了解重力式码头的结构特点和施工要求。
2. 根据施工要求,确定施工过程中的关键节点和工序,并制定施工计划。
3. 根据施工计划,确定所需的人力、物力和机械设备,并进行资源调配和安排。
4. 制定施工方案和安全措施,并与相关部门进行沟通和协调。
5. 制定质量控制措施,并进行质量检查和监督。
6. 在施工过程中,及时调整施工计划和资源安排,确保施工进度和质量的达标。
五、施工组织设计的意义1. 提高施工效率:通过合理安排施工过程和资源,提高施工效率,缩短工期。
重力式码头知识总结一:概况重力式码头是依据自身重量维持稳定,要求地基有较高的承载力。
重力式码头一般由基础、墙身、墙后回填和码头设备等组成,施工顺序包括基础开挖、抛石、夯实、整平、墙身制安、上部结构和附属设施安装等。
二:基床的施工1.基槽开挖的施工工艺和选择地基为岩基且不危及临近建筑物的安全时,视其风化程度,可采用水下爆破,然后采用抓斗式挖泥船清渣。
或直接用抓斗式挖泥船挖除;地基为非岩基时,多采用挖泥船开挖。
2.基槽开挖施工要点和质量控制①开工前复测水深,核实挖泥量,如遇回淤情况,应将挖泥期间的回淤量计入挖泥量,作为编制基槽开挖的施工计划的依据。
②基槽开挖深度较大时宜分层开挖,每层开挖高度应根据土质条件和开挖方法确定。
③为保证断面尺寸的精度和边坡稳定。
对靠近岸边的基槽,需分层开挖每层厚度根据边坡精度要求、土质和挖泥船类型确定。
④挖泥时,要勤对标,勤测水深,以保证基槽平面位置准确,防止欠挖,控制超挖;挖至设计标高时,要核对土质,对标高和土质有“双控”要求的基槽,如土质和设计要求不符的,应继续下挖,直至相应土层出现为止。
⑤采用干地施工时,必须做好基坑的防水、排水和基土保护。
3.基床抛石基床块石宜采用10-100kg的块石,对于不大于1m的薄基床宜采用较小块石,石料有如下要求:①饱水抗压强度:有夯实的基床不小于50mpa,不夯实基床不小于30mpa。
②未风化、不成片状,无严重裂纹4.基床抛石施工要点及质量控制①抛石前要对基槽断面尺寸、标高及回淤沉积物进行检查,重力密度大于12.6kn/m3的回淤沉积物不应大于300mm,超过时用泥泵清淤。
②抛石前进行试抛,③导标标位要准确,勤对标,对准标,以确保基床平面位置和尺度。
④粗抛和细抛相结合,顶层面以下0.5-0.8m范围内应细抛;抛填控制高差,粗抛一般为+300mm,细抛一般为0-300mm,细抛应趁平潮时施工。
⑤夯实处理的基床应预留夯沉量,可取抛石厚度的10%-12%。
