高速公路隧道总体施工方案
- 格式:doc
- 大小:43.50 KB
- 文档页数:23
青枫岭隧道施工技术方案一、编制依据1.《公路工程质量检验评定标准》(隧道部分)(JTGF801-2004);2.《公路隧道施工技术规范》JTGF60-2009;3.《公路工程施工技术实用手册》;4.《隧道爆破现代技术》;5.锚杆喷射混凝土支护技术规范GB50086-20016.地质勘察报告、设计图样;7.招标文件。
二、工程概况青枫山隧道左洞长270m,起讫桩号:K1ZK3+655—K1ZK3+925;右洞长250m,起讫桩号:K1YK3+690—K1YK3+940。
隧道进出口采用端墙式洞门,洞口边仰坡采用挂网喷砼防护,坡面植草防护。
本隧道左洞进口明挖段9米、出口明挖段10米,右洞进口明挖段6米、出口明挖段10米,设臵明洞衬砌外;其余段落均采用暗挖法施工,设臵复合式衬砌。
根据设计及施工进度需要,拟在隧道出口设二个工作面,左右洞同时施工。
整条隧道的开挖方量约:6.38万方,本隧道的混凝土砌体量约:15230方。
地质情况:围岩主要为中风化灰岩,溶岩发育,节理裂隙较发育,岩质较坚硬,岩体较破碎-较完整,围岩自稳能力较差。
水质分析:地表水不发育,未见明显地表水体,地下水主要为基岩中的裂隙水及岩溶水,下伏灰岩节理裂隙较发育,但多呈闭合状,连通性较差,多填充泥质。
地下水水量一般,无统一的地下水位。
三、施工准备及工期安排本工程施工我标以确保工期为核心,做到科学管理、精心施工、加强协调、减少干扰;以质量第一、安全生产为目标,根据工程特点,采用平行流水作业法和“四新”技术施工;在确保总工期的前提下,按照“留有余地、关死后门、倒排工期”的办法,突出重点、合理穿插、攻克难关。
以“保质量、保工期、保安全、保环境”为中心内容,确保科学布臵、整体推进、优质高效地完成施工任务。
1.根据本隧道为短隧道的特点,受当地地形影响隧道进口不便于进洞开挖,综合考虑隧道施工的技术难度及工期要求,拟在隧道出口端进洞,左右洞同时掘进。
2.本隧道进出口洞口地段浅埋,Ⅴ级围岩地段采用留核心土的台阶法开挖,Ⅳ级围岩地段采用台阶法开挖。
高速公路隧道连接施工方案一、前期准备在隧道施工前,必须完成地形测绘、地质勘察、环境评估等基础性工作,确保施工区域的地质、环境等条件符合施工要求。
同时,建立项目组织机构,明确各部门职责,制定施工安全管理制度和应急预案。
二、勘探和设计根据前期勘察结果,进行详细的结构设计、洞口设计、排水系统设计等,确保隧道设计的科学性和合理性。
设计过程中,需充分考虑地质条件、环境因素、交通流量等因素。
三、材料准备按照设计要求,提前采购隧道施工所需的各类材料,如混凝土、钢筋、防水材料、照明设备等。
同时,对进场的材料进行严格检验,确保其质量符合国家标准和设计要求。
四、隧道壁面处理隧道壁面处理包括喷锚支护、防水层施工等。
施工过程中,需确保支护结构的稳定性和防水层的有效性,防止隧道施工过程中的坍塌和渗漏现象。
五、隧道路面铺设隧道路面铺设包括底基层、基层、面层的施工。
施工过程中,需确保路面的平整度、抗滑性、耐磨性等指标符合设计要求,保证车辆通行的舒适性和安全性。
六、排水设施安装排水设施是隧道施工中的重要组成部分,需按照设计要求进行安装。
施工过程中,需确保排水设施的顺畅性和可靠性,防止隧道内部积水和渗漏现象。
七、交通管理隧道施工过程中,需设立交通管制区域,实施严格的交通管理措施。
同时,设置明显的施工标志和安全警示标志,确保过往车辆和行人的安全。
八、噪声监测隧道施工过程中,需进行噪声监测,确保施工噪声符合国家标准和环保要求。
如发现噪声超标现象,需及时采取措施进行治理。
九、工期组织措施制定合理的工期计划,明确各阶段的任务和目标。
同时,加强工期管理,确保施工按计划进行,防止工期延误现象的发生。
十、施工工艺隧道施工过程中,需遵循科学的施工工艺流程,确保施工质量和安全。
同时,加强施工现场管理,确保施工过程的规范性和有序性。
十一、工程测量工程测量是隧道施工中的重要环节,需按照设计要求进行精确测量。
施工过程中,需加强测量控制,确保隧道轴线、高程等参数的准确性。
版高速公路隧道进洞工程专项施工方案一、项目背景随着城市化进程的推进和建设的不断扩大,高速公路隧道进洞工程在城市交通建设中占据了重要地位。
本工程的背景是为了解决日益增长的交通压力,提高道路通行能力,改善交通状况,促进城市发展。
二、工程概况本工程位于城市的高速公路上,全长约2公里,是一个双向四车道的隧道。
根据地质调查和交通流量预测等数据,确定了隧道的设计标准和施工方法。
三、施工准备1.打通施工现场交通通道:在施工前,根据交通管理部门的要求,设置合理的施工现场交通通道,以确保施工期间的车辆通行安全。
2.确定施工队伍和人员:根据工程规模和要求,组建适当的施工队伍,并安排专业人员参与施工。
3.采购施工设备和材料:根据施工计划和要求,确定所需的施工设备和材料清单,并进行采购。
4.编制施工方案:根据工程实际情况和条件,编制详细的施工方案,包括地质条件、隧道切口位置、爆破方法等。
四、施工步骤1.地质勘探和评估:对隧道所在区域进行地质调查和勘探,确定地质条件,评估施工风险。
2.切口开挖:根据隧道设计标准和地质条件,确定隧道切口位置,并进行开挖。
在开挖过程中,应注意地质变化和地下水情况,及时采取相应的支护措施。
3.爆破开挖:使用爆破方法进行开挖,采取合理的爆破参数和方案,确保安全和效率。
4.支护工程:在开挖过程中,根据隧道设计要求和地质条件,进行支护工程,包括钢架支护、喷射混凝土支护等。
5.管线布设:根据设计要求和施工现场实际情况,进行电缆、水管等管线的布设。
6.隧道内部设施安装:施工完成后,进行隧道内部设施的安装,包括照明、通风系统等。
7.隧道洞口修复:施工完成后,对隧道洞口进行修复,保持良好的外观和交通安全。
五、施工安全措施1.安全警示标志:在施工现场周围设置合理的安全警示标志,提醒过往车辆和行人注意安全。
2.施工区域划定:将施工区域划定出来,并设置专门的施工进出口,确保施工期间车辆和行人的安全通行。
3.施工现场监控:安装监控设备,对施工现场进行实时监控,确保施工过程安全。
高速公路隧道施工组织方案第一章施工总部署1.1施工组织1.1.1施工组织管理机构为安全、优质、按期完成本合同段的施工任务,本着精干、高效的原则,我们拟抽调理论和实践经验丰富、业务能力强、综合素质高的技术、管理人员及具有丰富施工经验的施工班组上场。
组建本项目管理机构,成立“隧道施工队”,全面履行施工承包合同,直接组织工程施工。
队部设队长1人,副队长3人,技术主管1人,测量及技术员4人,下设开挖班、立架班、喷砼班、钢筋班、二衬班、出碴班、机械班及后勤保障部。
各班组按工种分工和职责范围,各负其责,密切配合,对工程进行有效、全面地监控和管理,后勤部承办各项业务工作,全面保证ISO9001:2000质量保证体系的有效运行和本项工程建设任务的优质、高效完成。
1.1.2队部人员安排针对本项目工程特点,我们对队部人员进行了安排,队部各类人员共计40人,其中主要管理和技术人员15人,队部人员具体安排详见表1-1-01,施工任职主要人员见1-1-02。
队部人员配备表表1-1-01施工主要任职人员表表1-1-021.1.3施工任务安排及劳动力组织根据本项目的工程数量、工程特点、工期要求及本承包人企业定额水平现状,本工程拟安排三个隧道施工队和一个机械保障队负责本项目具体施工任务,人员实行弹性编制、动态管理,正常施工投入各类人员340人,其中熟练技工占50%,高级技工占11%。
施工队伍具体任务安排及劳力配备详见1-1-03。
施工队伍任务划分及劳力配备表表1-1-031.1.4劳动力上场计划详见表1-1-04。
劳动力上场计划详见表1-1-041.2施工计划安排1.2.1总工期目标及总体施工进度计划根据本工程的实际情况和我单位施工能力,本工程总工期目标是:15个月完成全部施工任务。
2003年5月15日进场,2003年6月15日正式开工,2004年10月15日完工。
1.2.2阶段性工期目标一、施工准备阶段计划安排1个月(2003年5月15日~2003年6月15日)。
隧道规范施工方案一、编制依据与范围本隧道规范施工方案依据国家及地方相关隧道施工规范、设计图纸、地质勘察报告、环境影响评估报告等文件编制。
其范围涵盖隧道施工的全过程,包括但不限于隧道开挖、衬砌、排水、通风、照明、安全监控等方面。
二、工程概况与条件本工程为一条高速公路隧道,全长XXX米,采用双向四车道设计。
隧道穿越山区,地质条件复杂,存在断层、岩溶等不良地质现象。
因此,施工过程中需特别注意地质变化,采取相应措施应对。
三、主要技术标准隧道施工应符合以下主要技术标准:隧道净空尺寸满足设计要求,不得随意变更;隧道轴线误差控制在规定范围内;隧道衬砌材料强度、厚度等满足设计要求;隧道排水系统畅通,无渗漏现象;隧道通风、照明、安全监控等设施完善,满足施工及运营需求。
四、隧道衬砌类型根据地质条件和设计要求,本隧道采用复合式衬砌结构,包括初期支护、防水层、二次衬砌等部分。
初期支护采用锚杆、钢筋网、喷射混凝土等措施,防水层采用无纺布、防水板等材料,二次衬砌采用模筑混凝土。
五、附属洞室与工程数量隧道内设置变电所、泵房、通风机房等附属洞室,以满足隧道运营需求。
工程数量包括隧道开挖量、衬砌量、排水管道安装量、通风照明设施安装量等,具体数量根据设计图纸和实际情况确定。
六、建设目标与质量要求本隧道施工的建设目标为安全、高效、优质地完成隧道建设任务。
质量要求如下:隧道施工应遵守国家及地方相关法规和规范,确保施工安全;隧道施工进度应符合合同要求,确保工程按期完成;隧道施工质量应符合设计要求和相关标准,确保隧道使用安全。
七、风险评估与规避措施针对隧道施工过程中可能出现的风险,本方案制定以下规避措施:针对地质条件复杂的风险,采取超前钻探、地质雷达等手段进行地质预报,及时调整施工方案;针对施工过程中的安全隐患,加强现场安全监管,确保施工人员和设备安全;针对隧道施工对环境的影响,采取相应的环保措施,减少施工对周边环境的影响。
以上为本隧道规范施工方案的主要内容,实际施工过程中应根据具体情况进行调整和优化,确保隧道施工安全、高效、优质地完成。
高速公路隧道工程施工方案施工方法本标段汪岔岭隧道为分离式隧道,单洞总计长度2115延长米。
1、隧道总体施工顺序隧道施工的基本顺序为:施工测量→洞门刷坡、防护→洞身开挖→初期支护(辅助施工措施)→仰拱、填充及路面基层→边墙基础→防水层铺设→二次衬砌砼施工→沟槽施工→洞内砼路面施工→洞内装饰→洞内砼路面施工→设备安装工程施工。
2、洞口施工(1)洞口段土石方施工按设计要求进行洞口明洞段边仰坡的测量放线,将明洞段拱部以上明挖部分全部清理干净,及时进行锚喷支护,同时作好洞顶截排水沟,再进行该段下半断面开挖,施工方法为拱部以上明挖部分为人工风钻打眼,非电毫秒雷管起爆,人工清刷边坡,下半部为凿岩车台打眼,装载机装车,自卸车运输。
(2)暗洞进洞施工洞口开挖成型后,进行隧道洞身开挖施工。
施工前先实施暗洞口岩体加固方案,具体做法:①在暗洞口架立三榀钢支撑。
然后在钢支撑外轮廓立模喷射砼形成临时明洞。
②沿临时明洞拱圈的外轮廓,打安超前锚杆,或小导管注浆进行超前支护,并与三榀钢支撑形成整体支护。
③洞口的边坡及仰坡防护,主要采用框架防护,并铺设三维固土网植草绿化,临时仰坡根据具体地质条件采用锚、网、喷混凝土进行防护。
用喷砼填充临时明洞拱背。
④采用台阶开挖进洞,临时明洞衬砌应由伸入暗洞3~5m向洞门方向依次进行明洞衬砌,临时明洞衬砌完成并达到设计强度后,进行暗洞施工(如下图示)。
(3)左右线出口明洞施工左右线出口明洞采用明挖法施工。
当暗洞开挖及初期支护进洞50m时,集中进行明洞拱墙砼灌注。
采用模板台车拱墙整体浇注施工。
施工顺序由暗洞口向洞外方向进行;拱墙砼灌注完成,在外模拆除后立即做好防水层,并及时进行拱背填筑,明洞回填拱脚下采用7.5#浆砌片石,拱脚上采用碎石土回填至原地表并植草皮,回填土分层回填、分层夯实。
(4)洞门施工洞门端墙为7.5#浆砌片石,墙背采用土石回填,施工安排在洞口明洞施工完毕,进行洞门的施工。
施工时,现场机械拌合砂浆,挤浆法砌筑洞门墙。
一、工程概况本工程为某地区公路桥梁隧道工程,隧道全长5.5公里,采用双洞双向四车道设计,隧道净宽10.5米,净高5.0米。
隧道地质条件复杂,主要包括硬质岩、软岩、软弱围岩等,隧道洞口位于山区,地形起伏较大,施工难度较大。
二、施工方案1. 施工组织(1)成立项目经理部,负责整个工程的施工管理。
(2)建立健全施工组织机构,明确各部门职责。
(3)加强施工人员培训,提高施工技能。
2. 施工工艺(1)隧道洞口段施工:采用明挖法施工,先进行洞口段土方开挖,然后进行洞口段基础处理和支护结构施工。
(2)隧道主体段施工:根据地质条件,采用新奥法施工,主要包括以下步骤:①超前支护:采用锚杆、锚索等对隧道围岩进行加固。
②开挖:采用台阶法开挖,分层开挖,每层开挖高度不超过1.5米。
③初期支护:采用喷射混凝土和钢筋网进行初期支护。
④二次衬砌:在初期支护完成后,进行二次衬砌施工,采用预制混凝土构件。
⑤防水:在隧道衬砌结构中设置防水层,确保隧道防水效果。
⑥排水:设置排水系统,及时排除隧道内积水。
3. 施工设备(1)挖掘机、装载机、自卸汽车等用于土方开挖和运输。
(2)凿岩机、风钻等用于隧道开挖。
(3)混凝土搅拌站、混凝土输送泵等用于混凝土浇筑。
(4)钢筋加工设备、焊接设备等用于钢筋加工和安装。
4. 施工进度(1)隧道洞口段:土方开挖、基础处理和支护结构施工,预计工期3个月。
(2)隧道主体段:开挖、初期支护、二次衬砌、防水和排水等施工,预计工期12个月。
三、质量控制1. 施工过程中,严格按照设计文件和施工规范进行施工。
2. 加强原材料、半成品和成品的质量检验,确保工程质量。
3. 加强施工过程中的质量控制,发现问题及时处理。
4. 对隧道衬砌结构进行无损检测,确保隧道结构安全。
四、安全措施1. 建立健全安全生产责任制,明确各部门、各岗位的安全职责。
2. 加强施工人员安全教育培训,提高安全意识。
3. 加强施工现场安全管理,确保施工安全。
旺牛村隧道下穿高速公路专题施工方案一、工程概况旺牛村隧道全长2932m, 进口里程DK607+965, 出口里程DK610+897, 双线隧道, 设计为12‰单面上坡。
全隧除DK607+965~DK608+642.197段位于半径R=2804.326右偏曲线上, DK610+630.602~DK610+897段位于半径R=3500左偏曲线上外, 其他地段均为直线。
隧道出口紧邻小炳别双线中桥, 全隧最大埋深约245m。
隧道洞身DK608+005~DK608+080段下穿高速公路, 埋深约30m。
DK608+005~DK608+080下穿高速公路段拱墙采用I20b型钢钢架(间距0.5m/榀), φ76中管棚、φ42小导管超前支护, Ⅴd型复合衬砌旳支护体系。
施工时采用控制爆破, 爆破震动速度不得不不大于5cm/s, 并对该段地面及建筑物进行监测, 以策安全。
该段于隧道中线左右侧各25范围设置监测网, 网格间距5m。
施工期间对监测点进行沉降监测, 若发现路面出现较大沉降, 立即加强支护, 提高监测频率并及时告知有关单位, 以便处理。
二、施工措施隧道下穿高速公路DK608+005~DK608+080段采用台阶临时仰拱法进行施工, I20b型钢钢架间距0.5m/榀。
DK608+005~DK608+050段隧道顶拱部120°范围采用Φ76mm(壁厚6mm)钢管, 中管棚内填充水泥浆;DK608+050~DK608+080段隧道顶拱部120°范围采用Φ42mm(壁厚3.5mm)热轧无缝钢管, 小导管内填充水泥浆。
施工次序: 施工准备→测量放线→中管棚施工(小导管施工)→台阶临时仰拱法施工。
(一)超前支护1.超前中管棚施工(1)注浆加固范围及中管棚布设。
在DK608+005~DK608+050段隧道旳拱部120°范围内设置φ76mm旳中管棚 ,每根长 10m,环向间距 0.4m,每 7m一环 ,搭接长度为 3m, 每环52根。
高速公路隧道占道施工方案一、工人培训与安全在进行高速公路隧道占道施工前,必须对参与施工的工人进行全面的安全培训。
培训内容应涵盖隧道施工安全知识、应急处理措施、安全操作规程等。
同时,施工现场应设置明显的安全警示标志,并配置必要的安全防护设施和消防器材,确保工人的人身安全。
二、设备与工具准备施工前,应根据施工需求准备好相应的施工设备和工具。
包括但不限于挖掘机、装载机、爆破器材、支护设备、衬砌机械等。
所有设备应提前进行维护和检查,确保其性能良好,满足施工要求。
三、材料准备与质量隧道占道施工所需的材料应严格按照设计要求和国家标准进行采购。
材料进场前应进行质量检验,确保质量合格。
同时,材料在存放和使用过程中应采取防潮、防锈、防腐等措施,保证材料性能稳定。
四、地质勘测与爆破在进行隧道占道施工前,应进行详细的地质勘测,了解隧道所处地区的地质条件和岩石性质。
根据地质勘测结果,制定合理的爆破方案,确保爆破作业的安全和效率。
五、隧道支护与衬砌隧道支护和衬砌是隧道占道施工的关键环节。
支护结构应根据地质条件和设计要求选择适当的类型和参数。
衬砌施工应严格控制施工质量,确保衬砌的平整度和密实性满足要求。
同时,施工过程中应做好防水处理,防止隧道内部出现渗漏问题。
六、排水与通风设计隧道占道施工过程中应设置合理的排水系统,确保施工现场和隧道内部的排水畅通。
同时,应进行通风设计,确保隧道内部空气流通,减少有害气体的积聚,保障工人的身体健康。
七、交通管理方案由于隧道占道施工会对交通造成一定影响,因此应制定详细的交通管理方案。
方案应包括施工期间的交通疏导措施、交通标志的设置、交警和路政部门的配合等内容,确保施工期间交通的顺畅和安全。
八、环境影响评估隧道占道施工可能对周围环境产生一定影响,因此应进行环境影响评估。
评估内容包括施工噪音、振动、扬尘等对周围环境的影响程度和范围。
根据评估结果,制定相应的环境保护措施,减少对环境的负面影响。
以上是高速公路隧道占道施工方案的主要内容。

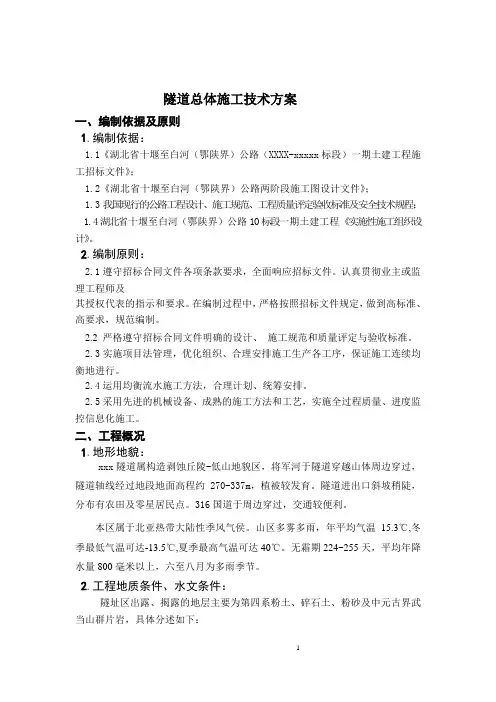

隧道总体施工技术方案一、编制依据及原则1.编制依据:1.1《湖北省十堰至白河(鄂陕界)公路(XXXX-xxxxx标段)一期土建工程施工招标文件》;1.2《湖北省十堰至白河(鄂陕界)公路两阶段施工图设计文件》;1.3我国现行的公路工程设计、施工规范、工程质量评定验收标准及安全技术规程;1.4湖北省十堰至白河(鄂陕界)公路10标段一期土建工程《实施性施工组织设计》。
2.编制原则:2.1遵守招标合同文件各项条款要求,全面响应招标文件。
认真贯彻业主或监理工程师及其授权代表的指示和要求。
在编制过程中,严格按照招标文件规定,做到高标准、高要求,规范编制。
2.2 严格遵守招标合同文件明确的设计、施工规范和质量评定与验收标准。
2.3实施项目法管理,优化组织、合理安排施工生产各工序,保证施工连续均衡地进行。
2.4运用均衡流水施工方法,合理计划、统筹安排。
2.5采用先进的机械设备、成熟的施工方法和工艺,实施全过程质量、进度监控信息化施工。
二、工程概况1.地形地貌:xxx隧道属构造剥蚀丘陵-低山地貌区,将军河于隧道穿越山体周边穿过,隧道轴线经过地段地面高程约270-337m,植被较发育。
隧道进出口斜坡稍陡,分布有农田及零星居民点。
316国道于周边穿过,交通较便利。
本区属于北亚热带大陆性季风气侯。
山区多雾多雨,年平均气温15.3℃,冬季最低气温可达-13.5℃,夏季最高气温可达40℃。
无霜期224~255天,平均年降水量800毫米以上,六至八月为多雨季节。
2.工程地质条件、水文条件:隧址区出露、揭露的地层主要为第四系粉土、碎石土、粉砂及中元古界武当山群片岩,具体分述如下:第四系覆盖层,主要有粉土、碎石土、粉砂构成;基岩及其风化层,由强风化片岩、中风化片岩构成。
隧址区地表水系发育,主要为将军河水体、大气降水形成deep地表及山涧沟谷内季节性流水,水量受季节性影响变化大,其自然排泄畅通,河流水位远低于隧道洞口标高,随隧道施工影响较小。
最新高速公路隧道施工方案1. 引言随着人们对交通安全和效率的要求不断提高,高速公路的建设成为了一个重要的项目。
而在高速公路中,隧道的建设则是一项关键的任务。
本文将介绍最新的高速公路隧道施工方案,以满足日益增长的交通需求,并提升隧道的安全性。
2. 隧道设计与规划在进行高速公路隧道建设之前,首先需要进行设计与规划工作。
这一步骤是确保隧道在后续施工与使用阶段能够达到预期效果的关键步骤。
2.1 施工地点选择在选择隧道施工地点时,需要考虑地理环境、地质条件、交通流量等因素。
同时,合理的施工地点选择还需考虑后续的交通运营效益。
2.2 隧道布局隧道布局的设计需要根据实际情况进行合理规划。
在设计中要充分考虑通行能力、安全性及后期维护的便利性。
2.3 施工时间安排在进行隧道施工方案的设计过程中,需要合理安排施工时间,以充分利用天气条件和人力资源,确保施工进展和质量的达到预期目标。
3. 隧道施工技术高速公路隧道施工技术的发展为隧道施工提供了更多的选择。
下面介绍几种最新的高速公路隧道施工技术。
3.1 全断面法全断面法是目前最常使用的隧道施工技术之一。
它采用大型钻铤进行隧道开挖,然后将隧道壁衬砌钢筋混凝土或喷涂混凝土进行支护。
这种方法施工速度快,适用于较好的地质情况。
3.2 开挖爆破法开挖爆破法是一种常见的隧道施工技术,特别适用于硬岩地质。
它通过爆破将岩石炸碎,然后使用装载机进行清理和运输。
3.3 盾构法盾构法是一种先进的隧道施工技术,适用于软土或水下施工。
它使用盾构机来推进和挖掘隧道,同时自动进行壁衬砌和回填。
4. 隧道施工管理隧道施工管理是保证工程质量与安全的重要环节。
下面介绍几个常用的隧道施工管理方法。
4.1 施工监测施工监测是对隧道施工过程中的各项指标进行监测和评估的方法。
通过监测,可以及时发现和解决施工过程中的问题,确保施工质量。
施工方案的优化是通过对施工过程进行分析和评估,寻找出最优的施工方案,以提高施工效率和降低成本。
高速公路隧道施工方案及步骤按新奥法组织施工,左右洞身分别从两头掘进,无轨运输施工.Ⅲ类围岩采用小导管注浆及超前锚杆加固围岩,开挖采用台阶法,人工配合台车钻眼;Ⅳ类围岩开挖采用全断面法,台车钻眼。
洞身衬砌砼采用集中拌合,砼运输车运输,砼输送泵配合液压衬砌台车施工.一、掘进施工方案:为防止左右洞在同一断面同时开挖,对两隧道之间围岩产生较大的影响,采用右洞从进口主攻、左洞从出口主攻的方法开挖。
开挖采用钻爆法施工,采用光面爆破技术开挖.进出口主要各配备1台凿岩台车钻眼,1台挖掘机配合1台侧卸式装载机装碴.6台15T自卸汽车出碴.Ⅲ类围岩采用短台阶法,台阶长度10—15m;Ⅳ类围岩采用全断面法施工。
二、初期支护施工方案:洞口Ⅲ类围岩(S2)采用超前小导管(注浆)及超前砂浆锚杆(S3)、钢筋网喷射砼、钢拱架支护,Ⅳ类围岩采用组合锚杆、喷射钢纤维砼支护。
支护施工顺序为:超前支护(超前小导管、超前砂浆锚杆)开挖初喷锚杆、钢筋网、钢拱架复喷至设计厚度。
超前支护在开挖之前施工,初期支护紧跟开挖施工。
超前砂浆锚杆采用钻机钻孔,采用高压注浆泵注浆,喷射砼采用湿喷机按湿喷工艺施作。
施工中应认真落实超前地质预报和监控量测工作,确保隧道施工不出现坍塌事故。
三、隧道衬砌施工方案:二次衬砌施作时间根据监控量测数据确定,Ⅲ类围岩地段隧道衬砌适当紧跟初期支护,仰拱和回填应在二次衬砌之前进行;Ⅳ类围岩二次衬砌可适当滞后,在初期支护基本稳定后施作。
衬砌前按设计要求施工防水层和塑料盲管。
防水层和塑料盲管采用自制作业台车施工,防水层采用无钉铺设工艺,用热焊焊接固定。
洞内衬砌采用穿行式液压衬砌台车全断面施工,隧道进、出口端各配1台台车,考虑隧道处于曲线上的因素,选用长度为9m的台车。
紧急停靠带的衬砌砼待全隧衬砌完成后,在台车钢模内加设活动的、带弧形的3015钢模板,并用特制的梳型模加固和调整尺寸,行人、行车横洞及其它预留洞室采用特制台架施工。
高速公路隧道施工方案高速公路隧道施工方案一、工程概述本隧道工程位于某高速公路上,全长1000米,为全线通行的双向四车道隧道。
施工内容包括隧道开挖、支护、装修和通风系统等。
二、施工方案1. 隧道开挖(1)采用隧道掘进机进行开挖,提高施工效率。
(2)在开挖过程中,加强地质勘探和监测,及时掌握地质情况,采取相应的措施应对地质灾害。
2. 地下连续墙支护(1)施工过程中采用地下连续墙进行支护,保证隧道的稳定性。
(2)地下连续墙采用钢筋混凝土,精确计算墙体抗压和抗剪承载力。
3. 装修(1)采用防水涂料对隧道进行防水处理,保证隧道内部的干燥。
(2)采用抗风化材料进行隧道内壁和顶棚装修,提高隧道的使用寿命。
4. 通风系统(1)设置通风井保证隧道内的空气流通。
(2)采用一次风送风方式,通风设备设置在进口,保证隧道内的新风。
5. 安全措施(1)施工过程中严格按照相关施工安全规范执行。
(2)设置施工警示标志和临时防护设施,确保施工过程中车辆和人员安全。
6. 工期与成本(1)根据工程规模和资源配置,制定合理的工期计划和施工进度。
(2)合理调配人力物力,控制成本,确保施工质量和工期。
三、风险控制(1)通过地质勘探和监测,及时发现地质灾害隐患,采取相应措施减少风险。
(2)严格执行安全规范,保证施工过程中的人员和设备安全。
(3)设置警示标志和警示措施,提醒车辆驾驶员注意施工区域,减少交通事故风险。
四、环境保护(1)施工过程中合理利用水资源,减少水的浪费。
(2)采取相应的噪声和粉尘治理措施,降低对周边环境的影响。
五、总结本施工方案采用现代化的隧道施工技术,确保施工质量和工期,同时注重安全和环保。
通过科学的管理和合理的资源配置,将保证工程的顺利进行,并减少风险和对环境的影响。
高速公路隧道地面施工方案一、工程概况与目标本工程为高速公路隧道地面施工,主要目标是确保隧道地面的平整、防滑、耐久,以满足高速公路行车安全和舒适性的要求。
工程内容包括但不限于隧道地面的混凝土浇筑、防滑处理、排水系统设计及施工等。
二、施工方案与流程施工前准备:完成地形勘察、设计交底、材料采购及运输等准备工作。
地面处理:清理隧道底部杂物,确保地面干燥、无积水。
混凝土浇筑:按照设计要求进行混凝土浇筑,确保混凝土强度和均匀性。
防滑处理:在混凝土初凝后,进行防滑纹理处理,提高地面的防滑性能。
排水系统施工:根据设计图纸,安装排水管道,确保地面排水顺畅。
三、机械设备与资源施工期间将使用到的机械设备包括但不限于混凝土搅拌车、输送泵、振动器、抹平机等。
同时,需要确保充足的混凝土、防滑材料、排水管道等施工资源的供应。
四、劳动力配置与培训根据施工进度和施工内容,合理配置施工人员,确保各项施工任务能够按时完成。
同时,对施工人员进行安全培训和技术交底,提高施工质量和安全水平。
五、环境保护与措施施工过程中,严格遵守环境保护法律法规,采取有效的防尘、降噪、污水处理等措施,减少对周边环境的影响。
六、安全管理与监控建立健全安全管理体系,制定安全操作规程,加强现场安全管理。
同时,使用监控设备对施工过程进行实时监控,确保施工安全。
七、质量保证与检测施工过程中,严格按照施工规范和设计要求进行质量控制,确保各项施工任务符合质量要求。
同时,对关键施工环节进行质量检测,确保工程质量。
八、工程验收与交付施工完成后,组织相关部门进行工程验收,确保工程符合设计要求和质量标准。
验收合格后,将工程交付给业主单位,并提供相应的竣工资料和技术支持。
本施工方案旨在确保高速公路隧道地面施工的安全、质量和进度,为高速公路的安全运行提供有力保障。
我们将严格按照施工方案和各项要求进行施工,确保工程顺利完成并交付。
隧道施工方案1概况1。
1工程概况隧道左线进口桩号LK182+422,施工长度为1304.305m,右线进口桩号RK182+414,施工长度为1298m.洞门采用削竹式洞门。
明洞左右洞均长16米。
洞口浅埋段超前支护采用30米长管棚加小导管施工。
道路等级为双向四车道高速公路,设计车速为100km/h,行车道宽度为0.5+2×3。
75+1.0米,净高5.0m。
分别设1处车行横洞及3处人行横洞,车行横洞净宽4。
5m,净高5m;人行横洞净宽2m,净高2。
5m。
隧道共计开挖石方约248791m3;使用混凝土约55510m3,钢筋约1153467㎏.1。
2地质概况本项目地处河北省东北部秦皇岛市境内,涉及青龙、抚宁两个县,项目区北与承德市宽城县为邻,西与卢龙县、迁安县接壤,东与辽宁省交界。
项目背山面海,地处燕山山脉东段,燕山山脉蜿蜒盘曲,其分支沿东西向延伸,向东蜿蜒入海.项目区地貌类型齐全,有高耸的山地,起伏的丘陵,开阔的平原,四周高、中间低的盆地,还有带状的河谷,各种地形交错分布。
㈠区域地质稳定性评价本项目所涉及的主要地层,按其工程性能分为两大类,即第四系松散堆积物类和前第四系基岩,按成因类型分为第四系松散沉积物和前第四系沉积岩、侵入岩与变质岩.按时代可分为新生界第四系和燕山期侵入岩、元古界浅海相沉积岩、变质岩与太界的混合岩变质岩系.其特点是缺失全部古生界,中生界以及新生界第四系的地层。
㈡水文地质评价路线经过区域地下水根据地层岩性、地下水的赋存条件、水利性质及水利特征,可分为四类水文地质区,分别为松散岩类孔隙水区、岩浆岩类裂隙水区、碎屑岩类裂隙水区、变质岩类裂隙水区.分析结果表明,区内地表水、地下水均为碳酸根、硫酸根、钙离子型水。
总矿化度)(mg/L),为0。
5--0.1克/升,为淡水,PH值为7。
11--8.45 ,总硬度93-—250(Caco3游离CO20--4。
8(mg/L)侵蚀CO20—-0。
高速公路隧道施工方案一、工程概况与目标本工程为一座新建的高速公路隧道,全长约为XX公里,设计时速为XX公里/小时,双向四车道。
工程目标是在保证安全、质量的前提下,按时完成隧道建设,确保高速公路的顺利通车。
二、施工条件分析2.1 地质条件隧道穿越地区主要为岩石地层,局部有断层和节理发育,需要进行特殊处理。
2.2 气候条件施工期间可能会遇到降雨、高温等不利气候条件,需提前进行应对。
2.3 交通条件施工区域交通便利,有利于施工材料的运输和设备的进出。
三、施工方法与工艺3.1 开挖方法根据地质条件,采用钻爆法或盾构法进行开挖。
3.2 支护工艺采用锚喷支护、钢支撑等多种支护方式,确保隧道稳定。
3.3 排水处理设置合理的排水系统,确保隧道内部不积水。
四、施工进度计划预计总工期为XX个月,具体进度安排如下:施工准备:XX个月开挖与支护:XX个月二次衬砌与装修:XX个月调试与验收:XX个月五、质量保证措施5.1 材料控制所有材料需符合国家标准,并经过严格检验。
5.2 工艺控制严格按照设计文件和施工规范进行施工,确保每道工序的质量。
5.3 质量检测定期对隧道各项指标进行检测,确保工程质量。
六、安全管理与措施6.1 安全教育对施工人员进行定期的安全教育和培训。
6.2 安全设施施工现场设置必要的安全设施,如警示标志、安全网等。
6.3 安全检查定期对施工现场进行安全检查,及时发现并消除安全隐患。
七、环境保护与治理7.1 噪音控制采用低噪音设备,减少施工噪音对周边环境的影响。
7.2 粉尘控制对施工产生的粉尘进行有效控制,减少对空气质量的影响。
7.3 废弃物处理对施工产生的废弃物进行分类处理,减少对环境的污染。
八、应急预案与措施8.1 突发事件应对针对可能发生的突发事件(如塌方、火灾等),制定详细的应急预案。
8.2 人员疏散与救援设置合理的疏散通道和救援设施,确保在紧急情况下人员能够迅速疏散并得到及时救援。
8.3 后期处理对突发事件进行后期处理,包括事故调查、原因分析、整改措施等,防止类似事件再次发生。
高速公路隧道施工方案一、项目简介本项目是指在高速公路中建设隧道的施工方案。
隧道作为高速公路交通工程中的重要组成部分,具有连接两侧地区、改善交通状况的重要功能。
本文将从隧道施工的整体流程、安全措施以及质量保障等方面进行阐述。
二、施工工艺1. 前期准备在施工开始之前,需要进行详细的规划和准备工作。
首先,要进行地质勘察,以了解地质情况,确定预期困难与风险。
其次,要制定详细的施工方案和时间计划。
另外,还要进行材料和设备的采购,确保施工所需的资源得到充分准备。
2. 隧道开挖隧道开挖是整个施工过程的核心环节。
一般采用机械开挖的方式,包括盾构法、钻爆法和机械削凿法等。
在开挖过程中,应根据地质情况选择合适的施工工艺,如在地质较复杂的区域采用盾构法;在地质较简单的区域采用机械削凿法。
同时,要进行严密的监测,确保施工过程中的地质变化得到及时掌握。
3. 支护与衬砌隧道开挖完毕后,需要对隧道进行支护与衬砌工作,以保证隧道的结构安全与稳定。
支护工作包括喷射混凝土支护、钢拱架支护等,衬砌工作则是在隧道壁和顶部进行砌筑,一般使用耐压砖或混凝土进行施工。
在进行支护与衬砌时,要根据地质情况和工程设计的要求进行选择,并确保施工质量达到标准要求。
4. 排水与通风为保证隧道的正常运行,必须进行排水和通风工作。
排水工作一般采用设置排水沟、抽水等方式,确保隧道内不积水。
通风工作则是通过安装通风设备,保持隧道内空气的流通,排除有害气体和烟雾,为交通安全提供保障。
三、安全措施1. 安全警示标志的设置在施工现场必须设置明显的安全警示标志,包括危险区域、施工班组、交通组织等。
标志应具备醒目、清晰、易于识别的特点,以提醒工作人员和过往车辆注意安全。
2. 施工人员安全防护施工人员必须佩戴合格的安全防护装备,包括安全帽、安全鞋、防护眼镜等。
同时,要定期进行安全教育和培训,提高施工人员的安全意识和应急处理能力。
3. 施工设备的安全检测施工设备应定期进行安全检测和维护,确保设备的正常运行。
高速公路隧道总体施工方案高速公路隧道总体施工方案提要:隧道采用钻爆法施工,IV、V类围岩全断面开挖,光面爆破,钻孔台车钻爆,II、III类围岩地段采用台阶法施工高速公路隧道总体施工方案XX隧道是一座上下行分离式隧道,按新奥法原理组织施工,左右洞各成体系,但在有溶洞地段互为平导,超前预报。
竖井不承担正洞的施工任务,两个竖井安排一个施工队伍,先施工5#竖井、后施工6#竖井。
左右洞错开施工,为确保洞口稳定,左洞完成明洞后进洞,右洞在明洞开挖同时完成大管棚施工后进洞。
隧道采用钻爆法施工,IV、V类围岩全断面开挖,光面爆破,钻孔台车钻爆,II、III类围岩地段采用台阶法施工,上台阶人工钻爆,下台阶采用钻孔台车钻孔。
II类围岩预留核心土,以机械开挖开为主,人工配合,开挖困难时,采用微振松动爆破,必要时采用侧壁导坑法施工。
III类围岩地段采用预裂爆破,用挖掘机将上台阶的碴扒到下台阶,挖掘装载机ITc312装碴,966F装载机配合装碴,自卸汽车出碴,无轨运输;喷锚采用喷锚三联机,机械手喷射,格栅、锚喷及超前小导管联合支护;右洞用超前管棚预注浆支护进洞。
全液压钢模衬砌台车进行衬砌紧跟平行作业,砼洞外集中拌合,砼罐车运输,泵送混凝土入模,采用仰拱抗干扰作业平台施工仰拱,本标段左右洞混凝土路面利用行车横洞分段由洞内向洞外进行施工,先施工左洞后施工右洞,采用混凝土推铺机施工。
洞口场地:两个洞口按一块场地布置,安排一座高位水池,布置一套供电及通信系统,一座空压机站,一个集中拌合站、材料加工场及修理厂两洞共用;竖井处自成体系。
竖井:前期采用25T吊车提升小吊桶,施工井口段30米井筒;后期起立凿井架,进行两盘两台安装,达到深井施工条件;深井筒施工采用单行作业方式,短段掘砌,采用吊桶提升运输洞碴及其材料,利用下行伸缩式模板进行井身衬砌;最后施工送排风道、地面风塔和安装风机。
通风:分阶段通风,竖井贯通前为独头压入式通风,竖井贯通后为混合式通风,竖井建井期间采用压入式通风,左右洞自成体系。
管棚用管棚钻机,小导管用台车或风枪成孔,人工安装,注浆机注浆。
超前探孔、帷幕注浆成孔用mk5钻机成孔,按实测水压力和流量选择注浆泵注浆。
超前地质预报用TSP202作中长距离预报,用地质雷达和红外仪作近距离预测,用超前探孔和孔内数码像机验证预测成果。
溪组页岩、粉质砂质页岩中和第四系地层中,为Ⅱ类围岩,岩石风化,节理、裂隙发育,呈碎石状及半岩土状,成洞条件差,且该段洞口围岩顶板厚度较薄,洞口前部开挖时易产生冒顶,鉴于以上工程条件,隧道洞门后设15m明洞,采用台阶式洞门。
、洞口段施工顺序及示意图。
2、洞身开挖及钻爆作业、开挖方法本隧道按新奥法原理组织施工,隧道左右洞工程地质及岩溶发育程度见工程地质纵断面图。
各类围岩段落长度见表。
根据开挖断面形式及本标段地质情况,各类围岩具体的开挖方法见表。
各类围岩长度统计表表各类围岩开挖方法表序号围岩类别爆破方式开挖方式备注1Ⅱ开挖困难时,采用微振松动爆破。
预留核心土,以机械开挖开为主,人工配合,必要时采用侧壁导坑法施工。
下台阶钻孔台车钻眼2Ⅲ预裂爆破台阶法开挖上台阶人工风枪钻眼下台阶钻孔台车钻眼3Ⅳ光面爆破全断面开挖钻孔台车钻眼4Ⅴ光面爆破全断面开挖钻孔台车钻眼、钻爆设计①、爆破器材选。
爆破器材选择表表序号爆破器材名称规格备注12号岩硝铵φ20×200mm无水地段22号岩硝铵φ32×200mm无水地段4Rj-2乳胶炸药φ20×200mm有水地段5Rj-2乳胶炸药φ32×200mm有水地段6火雷管6#、8#工业雷管7非电毫秒雷管1-19段8导火索φ~9导爆索φ~10塑料导爆管φ②、装药结构与堵塞周边眼采用小直径药卷连续装药;当岩石很软时,可采用导爆索装药结构,用竹片和导爆索连接,为克服炮眼底部岩石夹制力,在炮孔底装半卷或1卷Φ32mm药卷做加强药包,祥见周边眼装药结构图。
其它采用φ32mm药卷,孔底连续装药。
装药后用黄泥对炮孔进行堵塞,炮眼堵塞长度不少于30cm,炮泥采用炮泥机生产。
③、光面爆破炮眼布置原则及起爆顺序光面爆破炮眼布置原则及起爆顺序表序号炮眼种类布置原则起爆顺序1掏槽眼采用中空直眼掏槽形式,为保证掏槽钻眼精度,掏槽位置选择在隧道中线偏下的位置12辅助眼其炮孔间距视岩石坚硬程度、装运手段、岩石破碎程度的要求等因素而定,一般取~,岩石坚硬取小值,反之取大值23内圈眼内圈眼所在位置在周边眼抵抗线的边缘,内圈眼的孔距稍大于周边眼抵抗线34周边眼根据光面爆破选定的周边眼间距,严格控制外插角以减少超挖。
45底板眼沿开挖轮廓线布置,并适当增加药量起翻碴作用,使爆落的岩碴翻松,便于装载设备装碴。
5④、光面爆破参数选择及炮眼布置图钻爆设计主要依据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具、爆破材料和出碴能力等,根据施工经验,初步确定各级围岩光面爆破钻爆参数见表,并绘制各级围岩炮眼布置图见图、5、6、7,现场施工时再通过现场爆破试验进行修正。
爆破参数表表序号围岩类别周边眼孔距E周边眼抵抗线VE/w周边眼装药集中度爆破方式1Ⅱ必要时微振松动爆破2Ⅲ预裂爆破3Ⅳ光面爆破4Ⅴ3、出碴与运输、出碴与运输方案及设备配套本隧道根据实际情况采用无轨运输方案,台阶法施工用挖掘机将上台阶的碴扒到下台阶,挖掘装载机ITc312装碴,全断面施工直接用ITc312装载机装碴,966F装载机配合装碴,自卸车运输到弃碴场。
、各级围岩开挖循环作业图Ⅲ类围岩开挖循环作业图Ⅳ类围岩开挖循环作业图Ⅴ类围岩开挖循环作业图4、施工支护作业、隧道各类围岩支护参数表复合衬砌支护设计参数表表图Ⅲ类围岩台阶法开挖作业循环图说明:1、通风贯穿循环全过程,部分工序可以交叉作业。
2、循环进尺,每天掘进2个循环,按作业有效时间25天考虑,月实际进度135m。
3、采用人工风枪钻孔,平均孔深3m,钻孔平均效率按15min/孔考虑;Ⅲ类围岩S3-1断面,上下台阶同时钻孔时最多上风枪22台。
4、采用ITc312装碴,cAT966F装载机备用,自卸车运输。
ITc312每小时装碴250m3,实际效率按60%考虑,即每小时150m3。
5、地质超前预报及岩溶发育带的帷幕注浆占用时间在总工期安排中考虑并预留,在循环作业图中不再体现。
图Ⅳ类围岩全断面开挖作业循环图说明:1、通风贯穿循环全过程,部分工序可以交叉作业。
2、循环进尺,每天掘进2个循环,按作业有效时间25天考虑,月实际进度225m。
3、采用三臂台车钻孔,钻孔速度/min,移位30秒/孔;4、采用ITc312装碴,cAT966F装载机备用,自卸车运输。
ITc312每小时装碴250m3,实际效率按60%考虑,即每小时150m3。
5、地质超前预报及岩溶发育带的帷幕注浆占用时间在总工期安排中考虑并预留,在循环作业图中不再体现。
图Ⅳ类围岩紧急停车带(s7-1)全断面开挖作业循环图说明:1、通风贯穿循环全过程,部分工序可以交叉作业。
2、循环进尺,每天掘进2个循环,按作业有效时间25天考虑,月实际进度225m。
3、采用三臂台车钻孔,钻孔速度/min,移位30秒/孔;4、采用ITc312装碴,cAT966F装载机备用,自卸车运输。
ITc312每小时装碴250m3,实际效率按60%考虑,即每小时150m3。
5、地质超前预报及岩溶发育带的帷幕注浆占用时间在总工期安排中考虑并预留,在循环作业图中不再体现。
图Ⅴ类围岩全断面开挖作业循环图说明:1、通风贯穿循环全过程,部分工序可以交叉作业。
2、循环进尺,每天掘进2个循环,按作业有效时间25天考虑,月实际进度225m。
3、采用三臂台车钻孔,钻孔速度/min,移位30秒/孔4、采用ITc312装碴,cAT966F装载机备用,自卸车运输。
ITc312每小时装碴250m3,实际效率按60%考虑,即每小时150m3。
5、地质超前预报及岩溶发育带的帷幕注浆占用时间在总工期安排中考虑并预留,在循环作业图中不再体现。
、施工支护作业方法及设备配套图主要施工支护作业方法示意图5、二次衬砌及仰拱施工、二衬施工隧道衬砌采用液压钢模衬砌台车,见图所示,衬砌长度为10m,紧急停车带及行人、行车横道用自制台架衬砌。
混凝土在洞外集中拌合站拌制,自动计量,混凝土罐车运输,砼输送泵泵送入模,插入式振捣器配合附着式振动器振捣,形成衬砌施工机械化作业线。
混凝土制备及施工如图,隧道模筑衬砌内安设钢筋时,钢筋经高速公路隧道总体施工方案提要:隧道采用钻爆法施工,IV、V类围岩全断面开挖,光面爆破,钻孔台车钻爆,II、III类围岩地段采用台阶法施工检查合格后,在钢筋加工厂进行下料预加工,运到现场进行人工绑扎,钢筋利用防水板铺设台架进行安设。
图液压钢模衬砌台车图1-骨料装载机2-自动计量器3-拌和装置4-运输设备图二次衬砌施工示意图、仰拱施工仰拱采用人工摊铺整平,插入式和平板振动器振捣。
对于Ⅱ、Ⅲ类围岩仰拱地段侧压和底压较大,仰拱紧跟,及时形成环向封闭,避免边墙挤入造成开裂甚至失稳。
采用仰拱抗干扰作业平台进行仰拱施工。
图仰拱抗干扰作业平台示意图6、隧道防、排水施工、洞外防排水施工在洞口开挖之前,为防止地表水和雨水冲刷隧道边仰坡,在洞口边仰坡外缘设截水天沟拦截地表水,通过洞口或路基排水侧沟排水。
洞口边仰坡开挖成型后立即进行边坡锚喷防护(洞口施工防排水措施见图)。
图洞口仰坡、边坡防护示意图、洞身防排水施工隧道衬砌防排水遵循“防排结合,因地制宜,终合治理”的原则进行施工,做到隧道不渗、不漏,不留后患。
①、隧道全部采用防水混凝土,抗渗标号不低于S8,外加剂采用FS型防水剂。
②、在初期支护和二次衬砌之间设置PVc防水板和土工布,铺挂前先对喷砼层进行必要的检查和处理,包括检查隧道净空、切割外露钢筋头、局部漏水点的处理以及对凸凹不平的喷砼面的修整等。
作业平台采用移动式自制台车,土工布铺设采用射钉枪直接钉铺在喷砼面,PVc防水板铺挂采用无钉热焊工艺拼接和固定,施工方法见图、18。
图防水板铺挂台车示意图图防水板、土工布固定方法示意图③、在二次衬砌环向施工缝处,设橡胶膨胀止水条,止水条在二衬拆模后直接用射钉枪固定在混凝土上。
沉降缝处设XZ-322-30型中埋式橡胶止水带。
④、隧道环向每10m设一道ф50mm透水管盲沟,两侧墙脚处纵向ф100mm波纹透水管盲沟。
透水管利用塑料扣卡固定在喷砼上,接头和三通连接处绑扎牢固。
7、通风竖井施工5号通风竖井位于XX隧道左线Zk71+310处,井径,井深302m;6号通风竖井位于XX隧道右线yk71+250处,井径,井深318m,均为左右线隧道进行送排风而设,风机房设在地面,井底设联络风道,井底位距离隧道30m。
、竖井施工组织和平面布置为提高设备利用率,两座竖井全部由1个竖井施工队负责施工,5号竖井施工结束后,再开始6号竖井施工。
