.石材饰面质量通病及防治措施
①空鼓、脱层。
防治措施:
1)严格剔除基层的空鼓、悬浮砂浆、涂料等有机杂质应清除干净。
2)结合层的水泥砂浆应满抹、满刮、厚薄均匀,水泥砂浆中掺入水泥重量5%的107胶,以提高砂浆的粘结性。
②接缝不平、板面纹理不顺、色泽差异大。
1)安装板以前,应先将有缺楞掉用,翘曲板严格剔出不用。
2)每铺一张板,用3m靠尺检查调整,使其表面平整。
3)石板安装前必须试拼,使板与板间纹理通顺,颜色协调并编号备用。
③板面破损、污染
防治措施
1)因石材较脆,搬运和堆放过程中必须避免一角着地,使棱角受损。
2)本工程石材,不宜用草绳捆扎,避免板面被湿绳色素污染,施工中应用彩条布遮盖,如沾上砂浆,应立即抹净。
预防措施:1 、排版下单时将围边的石材做成整块的,不用做斜切角。
石材到场安装时,经过试拼后根据尺寸现场切割,这样可以保证安装完成后各斜拼角能够准确的対上去,从内到外成一条线,比较美观。
2 、驻场检查人员必须严格控制两边的石材宽度,否则安装后无法对上。

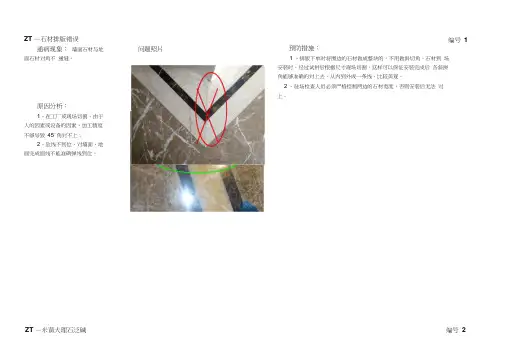

ZT —石材排版错误编号1原因分析:1、在工厂或现场切割,由于人的因素或设备的因素,加工精度不够导致45°角对不上;2、放线不到位,对墙面、地面完成面线不能准确弹线到位。
正确照片通病现象:墙面石材与地面石材对角不通缝。
问题照片ZT —米黄大理石泛碱编号2通病现象:问题照片ZT —钢楼梯踏步石材空鼓 编号 3预防措施:(一)施工前准备 设计上考虑消除泛碱, 尽可能设计成干挂形式; 考虑好结构的防水处理; 选择吸水率及其他物理性能符合要求的石材板等。
(二)使用防碱背涂剂 石板安装前在石材背面和侧面背涂专用处理剂, 该溶剂将渗入石材堵塞 毛细管,使水、 Ca ( OH ) 2、盐等其他物质无法侵入,切断了泛碱现象的途 径。
无背涂处理,泛碱不可避免,经背涂处理的石材的粘接性不受影响。
(三)减少 Ca ( OH )2、盐等物质生成 镶贴用的水泥砂浆宜掺入减水剂, 以减少Ca (OH )2 析出, 粘贴法砂浆稠 度宜为 6~ 8cm ,灌浆法砂浆稠度宜为 8~12cm 。
(四)防止水的侵入 1.作业前不可大量对石材和墙面淋水。
2.地面墙根下应设置防潮层、卫生间、浴室等用水房间的外壁如有石 材装饰,其内壁应需作防渗处理。
地面铺设米黄大理石,出现 泛碱现象。
原因分析:1、质量验收不严格, 未对进 场石材进行严格检验,致使部分 存在暗纹、断裂石材进场。
2、施工方法出现操作不当, 在铲除石材背面防潮网片时将石 材防护层破坏。
或石材出厂前本 身的六面防护不到位。
3、地面基层水分过重, 而石 材粘接层未采用白色胶泥做粘接 层,致使深色水分泛出。
正确照片通病现象:钢楼梯石材踏步,石材铺贴完 成后,出现空鼓。
石材幕墙工程常见质量通病及整改措施石材幕墙工程,顾名思义,就是把一块块美丽的石头挂到建筑物的外墙上,既能提升建筑的档次,又能让建筑看起来更有气质。
不过呢,事儿都得看做得好不好,石材幕墙工程也一样。
你想想,要是这些石材没装好,给建筑“添麻烦”,不仅影响美观,甚至可能危及到使用安全,那就不得了了。
所以啊,今天我们就来聊聊,石材幕墙工程里那些常见的质量通病,以及该怎么去整改,免得再犯错,让咱们的建筑“抹黑”。
说到质量通病,第一个不得不提的就是“石材脱落”。
这个问题,简直就是石材幕墙工程的头号“黑脸”!你想想,如果石材掉下来,砸到路人或者汽车,后果可想而知。
那石材脱落的原因嘛,很多都是因为粘结不牢,胶结材料没用好,或者是安装时没有充分考虑到墙体的受力情况。
唉,谁让这石材本身很重,胶水没粘好,慢慢的就会出现松动,脱落的风险就上来了。
所以说,要想避免这个问题,首先得选对材料,尤其是那种高性能的粘接剂,得好好选,不能省钱。
其次啊,安装工人的技术也得过硬,安装时一定要注意精准,做到“稳稳的幸福”!接下来呢,就是“石材表面龟裂”。
这个问题,大家应该不陌生,尤其是一些新建的大楼上,石材表面一不小心就开裂了,严重影响美观。
话说回来,裂纹一般是因为石材在安装过程中受到了不均匀的外力,或者是石材本身存在缺陷。
石材的质量问题不能忽视,挑选时一定要看仔细,尤其是大尺寸的石板,不能只看表面。
安装的时候要小心别让石材受压、挤压。
这样就能避免裂缝的产生了。
说白了,石材表面裂开了,啥都白搭,得从源头上控制,杜绝“病从口入”。
然后还有一个问题叫做“接缝不严”。
说到接缝,大家一定知道,这地方一旦处理不好,水就进去了,石材幕墙的防水性能就全没了。
如果接缝不严密,风吹日晒,石材的寿命也会大打折扣。
接缝不严的问题,最常见的原因就是施工时没把握好,接缝宽度、深度没控制好,密封胶没有填充到位。
解决这个问题,就得从每个细节入手,检查施工过程中每一道工序。

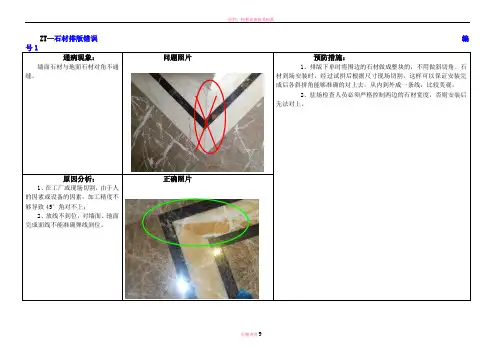

ZT—石材排版错误编通病现象:墙面石材与地面石材对角不通缝。
问题照片预防措施:1、排版下单时将围边的石材做成整块的,不用做斜切角。
石材到场安装时,经过试拼后根据尺寸现场切割,这样可以保证安装完成后各斜拼角能够准确的対上去,从内到外成一条线,比较美观。
2、驻场检查人员必须严格控制两边的石材宽度,否则安装后无法对上。
原因分析:1、在工厂或现场切割,由于人的因素或设备的因素,加工精度不够导致45°角对不上;2、放线不到位,对墙面、地面完成面线不能准确弹线到位。
正确照片ZT—米黄大理石泛碱编号通病现象:地面铺设米黄大理石,出现泛碱现象。
问题照片预防措施:(一)施工前准备设计上考虑消除泛碱,尽可能设计成干挂形式;考虑好结构的防水处理;选择吸水率及其他物理性能符合要求的石材板等。
(二)使用防碱背涂剂石板安装前在石材背面和侧面背涂专用处理剂,该溶剂将渗入石材堵塞毛细管,使水、Ca(OH)2、盐等其他物质无法侵入,切断了泛碱现象的途径。
无背涂处理,泛碱不可避免,经背涂处理的石材的粘接性不受影响。
(三)减少Ca(OH)2、盐等物质生成镶贴用的水泥砂浆宜掺入减水剂,以减少Ca(OH)2析出,粘贴法砂浆稠度宜为6~8cm,灌浆法砂浆稠度宜为8~12cm。
(四)防止水的侵入1.作业前不可大量对石材和墙面淋水。
2.地面墙根下应设置防潮层、卫生间、浴室等用水房间的外壁如有石材装饰,其内壁应需作防渗处理。
原因分析:1、质量验收不严格,未对进场石材进行严格检验,致使部分存在暗纹、断裂石材进场。
2、施工方法出现操作不当,在铲除石材背面防潮网片时将石材防护层破坏。
或石材出厂前本身的六面防护不到位。
3、地面基层水分过重,而石材粘接层未采用白色胶泥做粘接层,致使深色水分泛出。
正确照片ZT—钢楼梯踏步石材空鼓编通病现象:钢楼梯石材踏步,石材铺贴完成后,出现空鼓。
问题照片预防措施:1、石材铺贴前,必须用胶混沙后喷满钢板基层表面,再用钢筋或钢丝网铺贴在钢架上,同时用水泥砂浆进行满铺,使钢架与基层形成整体,然后再铺贴石材。
石材铺设工程质量通病及预防措施引言石材铺设工程质量是保证建筑物外观美观和使用寿命的重要因素。
然而,在实际工程中常常出现一些质量问题,影响整体的效果和安全性。
本文将介绍一些常见的石材铺设工程质量通病以及相应的预防措施。
1. 石材开裂石材开裂是一种常见的质量问题。
开裂通常由于以下原因引起:- 石材本身存在隐患,如材质含水率过高或内部有裂隙;- 铺设时使用了不合适的胶粘剂;- 温度变化引起的热胀冷缩。
预防措施:- 选择质量优良、无明显瑕疵的石材;- 使用适当的胶粘剂,根据不同的石材材质进行选择;- 控制施工过程中的温度变化,避免过大的热胀冷缩。
2. 石材空鼓石材空鼓是指石材与基层之间形成空隙的现象。
空鼓通常由以下原因引起:- 铺设时未充分清洁基层,导致胶粘剂无法充分附着;- 石材铺设后未进行充分的压实。
预防措施:- 铺设前需确保基层充分清洁;- 使用适当的胶粘剂,确保充分附着;- 铺设后采取充分的压实措施,确保石材与基层之间无空隙。
3. 石材变色石材变色是指石材在使用过程中出现颜色变化的现象。
变色通常由以下原因引起:- 石材表面未经过合适的防护处理,容易被污染物侵入;- 石材材质本身容易受到氧化、腐蚀等影响。
预防措施:- 在铺设前对石材进行适当的防护处理,减少污染物对石材的侵入;- 选择抗氧化、抗腐蚀能力较强的石材材质。
4. 石材开裂石材变形是指石材在使用过程中出现形状变化的情况,通常由以下原因引起:- 石材本身材质不稳定,容易发生形变;- 铺设过程中未进行适当的修补和加固。
预防措施:- 选择稳定性较好的石材材质;- 铺设时,对存在瑕疵的石材进行修补或更换;- 在铺设过程中加强石材的加固措施,确保其形状稳定。
结论石材铺设工程质量问题对建筑物的外观和使用寿命都有较大影响。
通过选择适当的石材、合适的胶粘剂、正确的施工方法和控制环境变化等预防措施,可以有效避免石材铺设工程质量问题的发生。
以上所述仅为一般性建议,具体情况应根据现场实际情况进行详细分析和处理。
石材幕墙的质量通病及其防治方法总结实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)石材幕墙的质量通病防治(一)材料1.质量通病:幕墙表面不平整,有色差.2.产生原因:a.骨架材料型号、材质不符合设计要求,用料端面偏小,杆件有扭曲变形现象. b.所采用的锚栓无产品合格证,无物理力学性能测试报告.c.石材加工尺寸与现场实际尺寸不符,或与其他装饰工程发生矛盾。
d.石材色差大,颜色不均匀.3.防治措施:a.骨架结构必须有相应资质登记证明的设计部门设计,按设计要求选购合格产品。
b.设计要提出锚栓的物理力学性能要求,选择正规厂家牌号产品,施工单位要严格采购的检测和验货的手续。
c.加强现场的统一测量放线,提高测量放线精度,加工前绘制放样加工图,并严格按放样图加工。
d.要加强到产地选材的工作,不能单凭小样板确定材种,加工后要进行试铺配色,不要选用含氧化铁和含硫成分较多的石板材种。
(二)安装1.质量通病:骨架竖框的垂直度、横梁的水平度偏差较大.2.产生原因:a.锚栓松动不牢,垫片太厚。
b.石材缺棱掉角。
c.石材安装完成但不平整。
d.防火保温材料接缝不严。
3.防治措施:a.提高测量放线的精度,所用的测量仪器要检验合格,安装时加强检测和自验工作.b.钻孔时,必须按锚栓说明书要求施工,钻孔的孔径、孔深适合所有锚栓的要求,不能扩孔,不能钻孔过深。
c.挂件尺寸要能适用土建的误差,垫片太厚会降低锚栓的承载拉力。
d.不要用质地太脆的石材。
e.要用小型机具和工具,解决施工安装时人工扛抬搬运容易造成破损棱角的问题。
f.一定要控制将挂件调平和用螺栓锁紧后再安装石材.g.不能将测量和加工误差积累.h.施工难度并不大,要选用良好的锚钉和胶粘剂,铺放时要仔细。
(三)注胶与胶缝1.质量通病:板缝不饱满,有胶痕。
2.产生原因:a.密封胶开裂、不严密。
b.胶中有硅油渗出污染板面.c.板(销)孔中未注胶(环氧树脂粘胶剂).3.防治措施:a.必须选用柔软、弹性好、适用寿命长的耐候胶,一般宜选用硅酮胶。

石材干挂施工质量通病及防治措施1.石材表面不平整,有色差原因分析:(1)骨架材料型号、材质不符合设计要求,用料断面偏小,杆件有扭曲变形。
(2)所用的锚栓无产品合格证,无物理力学性能测试报告。
(3)石材加工尺寸与现场实际尺寸不符,或与其他装饰工程发生矛盾。
(4)石材色差大,颜色不均匀。
预防措施(1)骨架结构必须有资质劳动等级证明的设计部门设计,按设计要求求购合格产品。
(2)设计要提出锚栓的物理力学性能要求,选择正规厂家牌号产品,施工单位严格采购进货的检测和验货手续。
(3)加强现场的统一测量放线,提高测量放线的精度,加工前绘制放样加工图,并严格按放样图加工。
(4)要加强到产地选材的工作,不能单凭小块样板确定材种,加工后要进行试铺配色,不宜选用氧化铁成分较多的石材。
2.骨架竖框的垂直度、横梁的水平度偏差较大原因分析:(1)锚栓松动不牢,垫片太厚。
(2)石材缺棱掉角。
(3)石材安装完成后表面不平整。
预防措施:(1)钻孔时,提高测量放线的精度,后用的测量仪器要检验严格,安装时加强检测和自验工作。
(2)钻孔时,必须按锚栓的产品说明书要求施工,钻孔的孔径、孔深应适合所用锚栓的要求,不能扩空,不能钻孔过深。
(3)挂件尺寸要能适应土建工程误差,垫片太厚会降低锚栓地承载拉力。
(4)不选用质地太脆的板材。
(5)要用小型机具和工具,解决施工安装时人工杠抬搬运容易造成破损棱角的问题。
(6)一定要按拉线控制将挂件调平和用螺栓锁紧后再安装石材板。
(7)不能交测量和加工误差积累。
(8)施工难度并不大,要选用良好的铆钉和胶黏剂,铺放时要仔细。
3.板缝注胶不饱满,有胶痕原因分析:(1)密封胶开裂、不严密。
(2)胶中硅油渗出污染板面。
(3)板(销)中未注胶。
预防措施(1)必须选用柔软、弹性好、使用寿命长的耐侯胶,一般宜用硅酮胶。
(2)施工时要用清洁剂将石材表面的污物擦净。
(3)胶缝宽度和深度不能太小,施工时精心操作,不漏风。
(4)应选用石材专用嵌缝胶。
通病现象:墙地面石材出现小窄条,影响整体效果原因分析:1、项目部管理人员没有按照图纸进行大样排版确认;2、施工人员的放线,项目部管理人员没有去认真复合;3、项目部管理人员工作不认真,技术交底不到位,同时监管不力。
解决办法:1、施工前,项目部要组织设计和施工班组对图纸进行深化。
2、进行放线复合,大样排版方案的确认,避免出现墙地面石材小窄条,。
问题图片:正确图片:通病现象:问题图片:墙面石材与地面石材拼角处呈现朝天缝,影响观感。
解决办法:1、先贴地面石材后挂墙面石材。
2、墙面底部收头石材最后按装,来避免朝天缝的出现。
正确图片:通病现象:宴会厅内巨型推拉活动门靠墙的干挂石材被撞击破损。
原因分析1、策划人无经验,未考虑到在推拉巨型活动门时有撞击的可能;2、交底不明确;3、制作工人无实际经验,力学常识不够。
解决办法:凡是巨型活动门藏葙内石材饰面,基层均须作加固处理:1、纵横增加钢架支撑点;2、或在饰面里侧增加细木工板内衬;3、上下各增加一个限位器。
问题图片:正确图片:1;纵横增加钢架支撑点.2或在饰面里侧增加细木工板内衬。
干挂石材被撞击破损.通病现象石材检修门下部存在黑缝。
原因分析1、管理人员无经验。
2、未经策划。
解决办法:1、石材排版策划时,应将消防栓门底部抬高8cm---12cm公分。
2、按策划交底,认真监控。
问题图片:正确图片:通病现象:石材拼接小黑洞原因分析:前期策划未到位,加工图纸未做45度拼接解决办法(预防措施):1、前期策划应考虑拼接角度;2、深化图纸应考虑到位(外切45度左右)。
问题图片:正确图片:通病现象:门套与墙面石材平密拼,高低不平,无法收头原因分析:1、石材平整度不佳;2、石材切割时有爆边现象,不易收头。
解决办法:在门套与墙面石材之间留5mm—8mm宽5mm—8mm深的工艺槽即可完善解决。
问题图片:正确图片:]石材工程-7通病现象:干挂石材平接拼缝处,平整度不行且石材切割边(石材较嫩)存在暴边现象原因分析:前期未对石材的性质作分析,提供解决缺陷的施工工艺。
通病现象:墙地面石材出现小窄条,影响整体效果原因分析:1、项目部管理人员没有按照图纸进行大样排版确认;2、施工人员的放线,项目部管理人员没有去认真复合;3、项目部管理人员工作不认真,技术交底不到位,同时监管不力。
解决办法:1、施工前,项目部要组织设计和施工班组对图纸进行深化。
2、进行放线复合,大样排版方案的确认,避免出现墙地面石材小窄条,。
问题图片:正确图片:通病现象:墙面石材与地面石材拼角处呈现朝天缝,影响观感。
解决办法:1、先贴地面石材后挂墙面石材。
2、墙面底部收头石材最后按装,来避免朝天缝的出现。
问题图片:正确图片:石材工程-3通病现象:宴会厅内巨型推拉活动门靠墙的干挂石材被撞击破损。
原因分析1、策划人无经验,未考虑到在推拉巨型活动门时有撞击的可能;2、交底不明确;3、制作工人无实际经验,力学常识不够。
解决办法:凡是巨型活动门藏葙内石材饰面,基层均须作加固处理:1、纵横增加钢架支撑点;2、或在饰面里侧增加细木工板内衬;3、上下各增加一个限位器。
问题图片:正确图片:干挂石材被撞击破损.石材工程-4通病现象石材检修门下部存在黑缝。
原因分析1、管理人员无经验。
2、未经策划。
解决办法:1、石材排版策划时,应将消防栓门底部抬高8cm---12cm 公分。
2、按策划交底,认真监控。
问题图片:正确图片:石材工程-5通病现象:石材拼接小黑洞原因分析:前期策划未到位,加工图纸未做45度拼接解决办法(预防措施):1、前期策划应考虑拼接角度;2、深化图纸应考虑到位(外切45度左右)。
问题图片:正确图片:石材工程-6通病现象:门套与墙面石材平密拼,高低不平,无法收头原因分析:1、石材平整度不佳;2、石材切割时有爆边现象,不易收头。
解决办法:在门套与墙面石材之间留5mm—8mm宽5mm—8mm深的工艺槽即可完善解决。
问题图片:正确图片:]石材工程-7通病现象:干挂石材平接拼缝处,平整度不行且石材切割边(石材较嫩)存在暴边现象原因分析:前期未对石材的性质作分析,提供解决缺陷的施工工艺。
地面石材质量通病及预防措施二、质量通病大理石的特性与及优点有,不变形、硬度高、使用寿命长、不会出现划痕、不磁化等等。
岩石经长期天然形成,组织结构均匀,轻易不变形。
经过正确的石材养护,可以延长使用寿命。
大理石可分为四类:B类大理石与A类比较类似,但是加工品质相对较差,同时存在些天然的杂质,需要通过小量分离、胶粘和填充处理。
C类大理石加工品质中的缺陷较多,通常容易出现瑕疵、气孔、纹理断裂等瑕疵,我们可通过分离、胶粘、填充或者加固等修补方法,来消除这些瑕疵。
D类大理石与C类有些类似,但是它的天然瑕疵更多,加工品质的差异最大,需要进行多次的表面的修复处理,才能有装饰价值。
2、自洁度:大理石的自洁度越高,清洁起来也越方便。
选购时,可将墨水、酱油、食醋等滴在大理石的表面,等待几分钟后对大理石进行擦拭,如果表面不会出现残留痕迹的话,就表示品质出色。
3、质密度:质密度与大理石的重量密不可分,在选购大理石时,可将其切割成相同的代销承重,重量大的表示品质更加出色。
严,缝隙大7)淋浴间积水外溢等.• 地面大理石出现裂缝• 石材地面和墙面收口出现朝天缝• 卷帘和地面收口出现空洞地面石材•地面大理石出现裂缝•原因分析:1.米黄(如白玉兰、莎安娜米黄埃及米黄、金线米黄等)等大理石自身材质疏松, 暗裂缝较多•.大面积铺贴疏松材质石材,且砂浆粘结层过厚,由于砂浆层开裂,带动石材开裂;•3.石材基层砂浆不实、空鼓,踩踏后发生断裂、产生裂缝•4.使用过程中受到超重荷载不均匀挤压,形成新的裂缝•养护时间不足,过早踩踏,形成裂缝• 1.石材性能检测(通过实验检测,建立石材性能数据库),选择合适的石材及相应的施工工艺。
• 2.预先剔除存在裂缝、掉角、翘曲及表面缺陷的板材,针对暗裂纹多的石材应在石材厂进行背网背胶增强处理。
• 3.石材铺贴时基层应平整、坚实、无空鼓现象,防止踩踏后增加裂缝。
• 4.砂浆粘结层厚度不应大于 30mm,降低由于砂浆层开裂引起的面层石材开裂。
石材质量通病及防治
1、接缝不平,板面纹理不顺,色泽不匀
产生原因:
1)、基层处理不合质量要求,对板材质量的检验不严格。
2)、镶贴前试拼不认真。
3)、施工操作不当,特别是分次灌浆时,灌浆高度过高。
预防措施及治理方法:
①、镶贴前先检查墙、柱面的垂直平整情况,超过规定偏差应事先剔除或补齐,使基层到大理石板面距离不小于5cm,并将墙、柱面清刷干净。
浇水湿透。
②、镶贴前在墙、柱面弹线,找好规矩。
③、事先将有缺边掉角、裂纹和局部污染变色的大理石板材挑出,再进行套方检查,规格尺寸超过规定偏差,应磨边修正,阳角处用的大理石板,如背面是大于45°的斜面,还应剔凿磨平至符合要求才能使用。
④、按照墙柱面的弹线进行大理石板试拼,对好颜色、调整花纹,使板与板之间上下左右纹理通顺,颜色协调,缝子平直均匀。
试拼后,由上至下逐块编写镶贴顺序号,再对号镶贴。
⑤、镶贴小规格块材时,可采用粘贴方法;镶贴大规格板材(边长大于40cm)或镶贴高度大于1m时,须使用其他安装方法。
⑥、用1:2.5水泥砂浆(厚度一般为8~12cm)分层灌注,每次灌注不宜过高。
术交底;
施工过程中的监控力度不够。
ZT—石材地面现朝天缝编号5
◆通病现象:
墙面石材与地面石材交接处
呈现朝天缝,影响观感。
◆问题照片
通病照片描述◆预防措施:
1.前期现场完成面线放到位,图纸深化时地面与墙、柱面石材结合处,地面石材尺寸加宽10mm左右。
2.卫生间等水区空间墙地石材施工按照先地面后墙面的工序进行;
3.如遇墙面石材先行施工,可留置墙面最下一排石材待地面石材铺贴完毕后再进行安装;
◆原因分析:
管理人员经验不足,现场放线或深化尺寸出现偏差;◆正确节点图纸
节点图纸。
