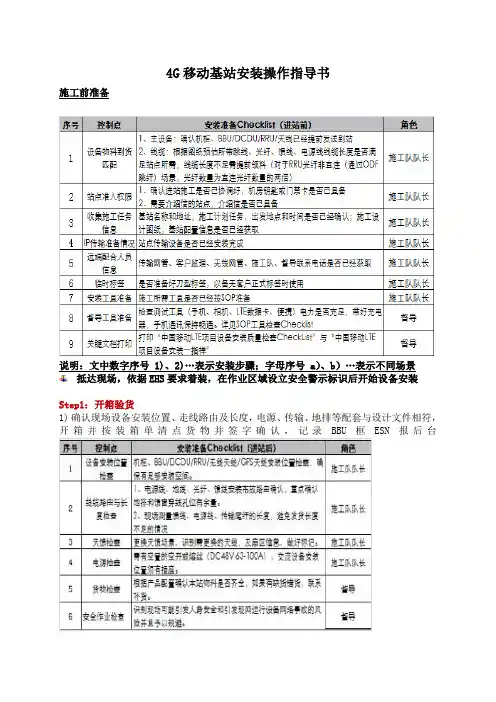

移动基站施工作业指导书

  • 格式:doc
  • 大小:740.00 KB
  • 文档页数:23

武汉电信工程有限责任公司企业标准

移动基站施工

作业指导书

WDGC.SG.17

版 本 号:B/0

受控状态:受控 非受控 作废

分 发 号:

编制: 审核: 批准:

2008年9月8日发布 2008年9月8日实施移动基站施工作业指导书

- 2 - 目 录

前言

1主题内容与使用范围

2内容与要求

2.1.1施工流程图

2.2关键过程

2.2.1关键过程的定义

2.2.2关键过程监视和测量要求

2.3施工准备

2.3.1.对施工现场的要求

2.3.2.对进场物资的要求

2.3.3图纸、资料、测试表格的要求.

2.3.4.人员、仪表、工具、设备的要求

2.4施工规范

2.4.1安装机架

2.4.2接地装置

2.4.3馈线布放及天线安装

2.4.4开关电源系统测试及基站设备上电试验

2.4.5基站本机系统测试及注意事项

2.5现场管理及安全施工

2.6竣工资料及工程验收

3微蜂窝基站设备安装规范

3.1主机安装

3.1.1安装位置要求

3.2主机固定

3.3外部电缆连接

3.4天线安装

3.5接地

3.6电源

3.7保险丝和交流电压选择开关 移动基站施工作业指导书

- 3 - 1主题内容与适用范围

本标准规定了移动基站设备的设备安装,性能指标和测试方法。

本标准适用于本公司移动基站设备安装工程施工。

2内容与要求

2.1.1施工流程图(表1见下页)

2.1.1.1交点:由硬件安装负责人安排装修、设计、施工人员进行现场交点,主要工量:确定用户方责任人的姓名及联系方式,动力电的接入点及路由,机房平面布置方案,装修、地线等的具体要求,并填写交点报告。

2.1.1.2硬件安装:由工程项目负责人安排货管员,硬件安装负责人进行货物的清点、搬运、开箱、并报资料员建立工程档案。硬件安装负责人安排施工队按方案进行施工,并由硬件安装负责人对硬件安装全过程进行控制和管理,同时负责组织对工程项目初验,并对工程质量负责。之后向工程项目负责人移交并写出移交报告(含地线、外供电)。

2.1.1.3软件测试:工程项目负责人根据施工情况及硬件安装报告安排软件调测,由软件测试负责人对其全过程进行统一控制和管理,并对其承担责任。软件测试负责人在测试完成之后需向工程项目负责人提交测试报告及测试资料,并做好移交前的一切准备。

2.1.1.4办理交接手续、验收签字:工程项目负责人负责组织硬件安装负责人、软件测试负责人向区局进行移交工作以便区局放号及保护,同时资料员尽快完成竣工资料的成册出版工作。并向建设部提出验收申请及安排工程验收。安排相应人员对预算进行初审。安排接入网工程协调员负责初步验收报告的签字工作。完成后将其签字后的报告复印提交给结算员。

2.1.1.5工程小结:公司领导定期召集有移动接入网项目负责人、硬件安装负责人、软件测试负责人参加的移动接入网工程总结会,对工程过程中主要方面情况进行分析,对下一步工作提出指导意见,并形成会议记录。

移动基站施工作业指导书

- 4 - 移动工程施工流程图

硬件安装开始硬件安装结束机柜安装主天馈系统安装线缆安装单板安装硬件安装检查GPS天馈系统安装上下电

机柜安装流程图

可调底座安装可调底座安装方式机柜附件安装安装检查结束安装底座整件固定直接安装方式机柜安装

移动基站施工作业指导书

- 5 - 2.2 关键过程

2.2.1. 关键过程的定义:

2.2.1.1. 天线安装:这个过程是安装过程中的重要步骤,主要是指按照施工标准及设计要求进行施工作业。

2.2.1.2. 馈线布放与成端:这个过程是安装过程中的重要步骤,主要是指按照施工标准及设计要求进行施工作业。

2.2.1.3. 移动基站设备调测:系统调测是移动基站工程的关键环节,主要是指按规定的技术指标进行调测,正确填写各类测试记录,确保设备开通的需要。

2.2.2. 关键过程监视和测量要求

A. 施工人员的控制:对应工程中的关键过程操作人员,必须经过专业的技术培训,取得相应的登高证,电工证等,做到持证上岗。

B. 施工设备和检验、测量设备的控制:按《基础设施控制程序》,《监视和测量装置控制程序》对设备进行维修保养,确保设备处于完好的状态。

C. 施工现场的控制:在施工现场,应建立文明安全施工的制度,保持材料堆放有序、工作场所整洁,施工程序有条不紊,为保证质量和安全创造良好条件。

D. 施工过程的控制:一般工程其质量过程控制的确认和检验由项目部实施,专业公司监督;重点工程其质量过程控制的确认和检验由专业公司实施,安全质量检查部监督。

E. 施工进度的控制:一般工程中若出现影响进度的不利情况,项目部要向专业公司口头或书面说明,专业公司与项目部和顾客及有关各方的协调过程;重点工程中若出现影响进度的不利情况,专业公司要向工程管理部写出书面报告,工程管理部参与专业公司和顾客及有关各方的协调过程,对于内外部的协调会议应做好相关记录。

F. 竣工交付阶段的控制:参照《监视和测量控制程序》中的有关规定执行。

2.3 施工准备

2.3.1. 施工现场勘查

检查机房及通信铁塔等建筑安装情况。

2.3.3.1有关机房的内部装修工作已完成,室内已充分干燥应基本达到下列要求 移动基站施工作业指导书

- 6 - 2.3.3.2地面、墙面、预留孔间与预埋件等工艺应符合设计要求。

2.3.3.3用户点机房门窗完整,并能闭锁严密。

2.3.3.4市电已引入机房,机房照明已能正常使用。

2.3.3.5用户点机房周围具备地线设施的施工开挖条件或已具备符合设计要求的防雷接地、工作接地体及引线。

2.3.3.6机房内消防设施齐全,机房内及其附近没有存放易燃易爆等危险物品。

2.3.3.7用户点机房的楼板荷重满足设计施工要求。

2.3.2. 设备器材的核实

2.3.2.1.主要设备必须全部到齐,其它设备和材料数量应能满足连续施工的要求。

2.3.2.2.电缆走线架及配套铁件必须全部到齐,规格程式符合施丁图设计要求,质量符合规定要求。

2.3.2.3.电源线、保护地线电缆等主要电缆规格程式、数量应符合施工图设计要求:各种电缆,线料外皮完整无损,满足出厂绝缘指标。

2.3.2.4.设备规格、数量、程式符合施工图设计要求。

2.3.3. 图纸、资料、测试表格的要求

2.2.3.1.准备施工必须的工程设计文件、厂家硬件安装文件和测试表格,以及厂家技术支援人员联系方式,进行相应的归类。

2.3.4. 人员、仪表、工具、设备的要求

2.3.4.1. 施工人员5—6人,安装督导1人,施工人员要按要求着装,检查并携带齐全必须的仪表、工具和设备到达现场。

2.3.4.2. 硬件安装工具主要有:万用表、罗盘、电子水平仪、相机、长卷尺、直尺、水平仪、记号笔、墨斗、铅笔、冲击钻、配套钻头若干、吸尘器、“一”字螺丝刀、“+”螺丝刀、活动扳手、套筒、梅花扳手、尖嘴钳、斜口钳、老虎钳、手电钻、锉刀、手锯、撬杠、橡胶锤、梯子、壁纸刀、毛刷、电烙铁、焊锡丝等。

2.3.4.3. 软硬件测试工具主要有:便携式电脑、便携测试连接电缆、测试手机、SITEMASTER驻波比测试仪。 移动基站施工作业指导书

- 7 - 2.3.4.4. 工程负责人按设计及安装资料核对机架就位是否正确,勘察电缆路由、勘察光纤路由。检查厂方提供的电缆及各类安装附件是否齐全。

2.4 施工规范

2.4.1. 安装机架

2.4.1.1.安装电缆走线架

A. 按施工图设计布局确定横直走线架的安装位置及高度

B. 走线架安装对墙固定、交叉联接及悬挂固定应牢固、平直无明显的弯曲变形

C. 走线架的横梁应距离均匀,间隔为300mm为宜,当妨碍列间撑铁安装或电缆下时,可适当地移位。

D. 在平放电池组等设备安放位置较低处安装垂直爬墙走线架。

2.4.1.2.安装室内设备

A. 按工程图设计布局确定网络综合柜、基站设备、避雷器、电源柜、电池组、交流配电箱等设备的位置。

B. 按设备的装机说明要求的方式进行安放、固定。所有2M以上高度的设备柜对地固定加顶部连接固定。机架本身上下应垂直,充许水平垂直误差为3mm。

C. 设备的安放固定施工时,应做好设备的防尘保护,严防出现施工产生的铁屑和金属异物进入设备机柜内和设备机盘上。

D. 预制加工的托盘等铁构件安装后应做好油漆,督促电池厂家给电池组间涂抹适宜的凡士林,如涂抹不当,会严重影响电池质量。

E. 机架安装完毕,应全面清理施工现场,向下道工序的负责人移交机房安装架的走线架、设备及全部配件,并做好检查记录。

2.3.1.3.安装室外设备

A.天线的安装

天线安装主要包括:组装天线,吊装天线,天线固定,调整天线的方位角和俯仰角,必须严格按照设计及厂家要求的规范来安装。

B.馈线的安装

馈线的安装的主要内容包括:根据施工图纸确定线缆路由,布放馈线卡,裁取馈线,吊装馈线,固定馈线,馈线进入馈线窗,连接馈线接地线,制作连接器。 移动基站施工作业指导书

- 8 - C.GPS天馈线的安装

2.4.2. 接地装置

2.4.2.1. 定位、挖沟

A. 按照设计规定划出地线沟及各接地体的位置:

B. 按定位线挖好横向扁铁埋设地沟,地沟深度应不少于70cm

C. 在垂直接地体的定位点挖孔洞,孔深应不少于80cm。

2.4.2.2. 敷设接地体

A. 按规定的材料规格及数量、尺寸、形状截距接地体。接地体一般使用50mmX50mm镀锌角铁,单根长度不短于2米,顶部锯成30度-~45度的尖形。

B. 在接地体定位线上,一人扶角钢接地体,另一人用大锤将接地体垂直打入地中,其露头高度为20cm左右。

C. 扁铁接地体立放成长条形,预留的搭接长度要符合规定。

2.4.2.3. 焊接地线与安装接地引线

A. 清除焊接处表面的油污、铁锈,连接处要三面满焊,用铁锤检查焊缝质量应牢固,并无裂缝、气孔、间断、残渣等现象。

B. 按设计在机房内安放固定接地铜排。

2.4.2.4. 测量接地电阻

2.4.2.5.地线安装完毕,在回土前,使用经过校验的地阻测试仪,按要求的测试方法测量地线电阻。

2.4.2.6.回土

A. 接地装置应按隐蔽工程处理,须经检验合格后再回土。

B. 回土时,要分层夯实,如土质干燥,夯实时应浇水。

2.4.2.7.质量要求

A. 接地装置的位置及接地体的埋设深度应符合设计规定,敷设在地下的镀锌角铁、扁铁不涂漆。

B. 连接扁铁与垂直角铁的接地体要焊接牢固,扁铁在沟内接头处的长度应大于宽度的两倍,扁铁与角钢的连接处至少应三面满焊。

C. 引入扁铁应采用麻布条缠扎并涂沥青保护。

D. 接地装置的汇集设备安装位置应符合设计规定安装端止牢固。
