装修施工进度计划表、横道图

  • 格式:xls
  • 大小:34.00 KB
  • 文档页数:1

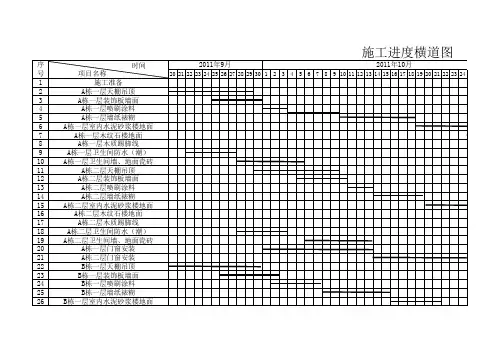

日 期56789101112131415161718192021222324252627282930311234567891011121314151617181920212223242526272829301234567项目名称1现场测量、放样2水电进场临时配电箱安装及管线敷设预埋3中央空调主管与室内设备安装4消防主管与分支管的安装5泥工楼地面抬高、地面找平6泥工砌墙及墙面粉刷7机房管线敷设8焊工班组进场防盗网及柜台钢架焊接9弱电管线穿管、敷设10木工班组进场吊顶龙骨及隔墙龙骨安装11卫生间给、排水管道敷设及蹲坑安装12卫生间防水工程施工13墙、地砖面层铺贴14木工墙、柱面木基层施工15柜台及造型柱木基层施工16门窗套基层施工17消防喷淋设施安装18吊顶、隔墙面层封板、墙面面层施工`19现场定制家具面层、油漆施工20顶、墙面刷乳胶漆21硅钙板安装22木门安装23成品门窗及五金件安装24开关、插座、灯具安装25卫生洁具及五金件安装26机房设备安装及调试27现场清理、卫生保洁28地毯铺设29成品家具布置、安装30甲方组织现场验收、交付使用3132工程期限12345678910111213141516171819202122232425262728293031323334353637383940414243444546474849505152535455565758596061626364序号持续时间

3天3天2天2天3天1天9天25天8天5天3天7天22天15天15天6天6天8天10天7天7天26天5天5天2天6天6天6天7天13天施 工 进 度 计 划 表工程名称: 开工日期:3月4月5月
