2011年一级建造师考试大纲(建设工程项目管理)
- 格式:pdf
- 大小:964.37 KB
- 文档页数:5
2011年全国一级建造师执业资格考试建设工程法规与相关知识(参考答案及解析)一、单项选择题(共70题,每题1分,每题的备选项中,只有1个最符合题意)1.不同行政法规对同一事项的规定,新的一般规定与旧的特别规定不一致,不能确定如何适用时,由()裁决。
A.国务院主管部门B.最高人民法院C.国务院D.全国人大常委会【答案】C【解析】P6“(五)需要由有关机关裁决适用的情况”第2段。
2.某施工设备经销商规定其业务员按合同价5%提取奖金。
业务员王某在与施工企业洽谈时提出,合同定价遵守公司规定,但王某本人按每台50元补贴施工企业。
施工企业表示同意,遂与王某签订了订货合同,并将获得的补贴款入账。
王某行为的法律定性是()。
A.合法行为B.无权代理C.不正当竞争D.滥用代理权【答案】A【解析】原题为2006年司法考试卷三第5题。
本题重点其实是考核《反不正当竞争法》第八条(教材P92“三、投标人以行贿手段谋取中标”第2行),非为考核无权代理或滥用代理权。
由于反不正当竞争法不属于大纲要求内容,本题应作为超纲题对待。
注意“账外暗中”给予对方回扣的,作为受贿处理。
本案的补贴如实入账,不得视为不正当竞争行为。
3.被代理人因为向代理人授权不明确而给第三人造成的损失,应()。
A.由被代理人向第三人承担责任,代理人承担连带责任B.由被代理人独自向第三人承担责任C.由第三人自己承担损失D.由代理人独自向第三人承担责任【答案】A【解析】P16倒数第4段。
4.施工企业以自有的房产作抵押,向银行借款100万元,后来施工企业无力还贷,经诉讼后其抵押房产被拍卖,拍得的价款为150万元,贷款的利息及违约金为20万元,实现抵押权的费用为10万元,则拍卖后应返还施工企业的款项为()万元。
A.10 B.20 C.30 D.50【答案】B【解析】P37“(三)抵押的效力”第一段。
拍卖所得为150万元。
抵押权人就主债权100万元,利息及违约金20万元,实现抵押权的费用10万元优先受偿。

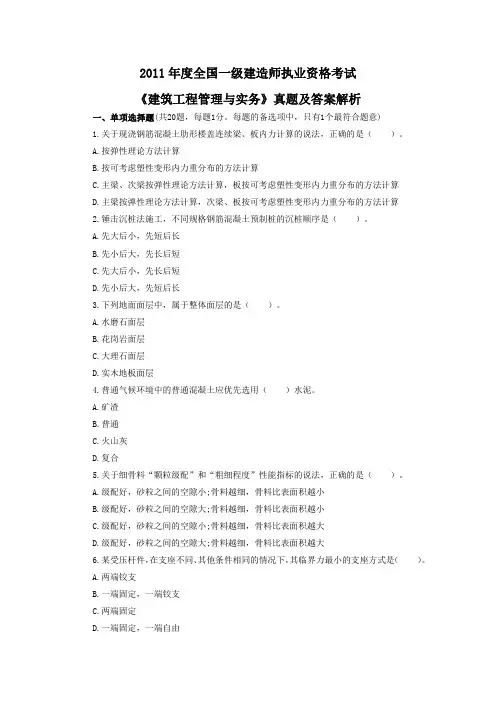

2011年度全国一级建造师执业资格考试《建筑工程管理与实务》真题及答案解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.关于现浇钢筋混凝土肋形楼盖连续梁、板内力计算的说法,正确的是()。
A.按弹性理论方法计算B.按可考虑塑性变形内力重分布的方法计算C.主梁、次梁按弹性理论方法计算,板按可考虑塑性变形内力重分布的方法计算D.主梁按弹性理论方法计算,次梁、板按可考虑塑性变形内力重分布的方法计算2.锤击沉桩法施工,不同规格钢筋混凝土预制桩的沉桩顺序是()。
A.先大后小,先短后长B.先小后大,先长后短C.先大后小,先长后短D.先小后大,先短后长3.下列地面面层中,属于整体面层的是()。
A.水磨石面层B.花岗岩面层C.大理石面层D.实木地板面层4.普通气候环境中的普通混凝土应优先选用()水泥。
A.矿渣B.普通C.火山灰D.复合5.关于细骨料“颗粒级配”和“粗细程度”性能指标的说法,正确的是()。
A.级配好,砂粒之间的空隙小;骨料越细,骨料比表面积越小B.级配好,砂粒之间的空隙大;骨料越细,骨料比表面积越小C.级配好,砂粒之间的空隙小;骨料越细,骨料比表面积越大D.级配好,砂粒之间的空隙大;骨料越细,骨料比表面积越大6.某受压杆件,在支座不同、其他条件相同的情况下,其临界力最小的支座方式是()。
A.两端铰支B.一端固定,一端铰支C.两端固定D.一端固定,一端自由7.一般环境中,要提高混凝土结构的设计使用年限,对混凝土强度等级和水胶比的要求是()。
A.提高强度等级,提高水胶比B.提高强度等级,降低水胶比C.降低强度等级,提高水胶比D.降低强度等级,降低水胶比8.图示人字梯放置在光滑(忽略摩擦)地面上,顶端人体重量为P。
关于绳子拉力与梯子和地面的夹角口、绳子位置h的关系的说法,正确的是()。
A.a、h越大,绳子拉力越大B.a、h越小,绳子拉力越大C.a越大、h越小,绳子拉力越大D.a越小、h越大,绳子拉力越大9.在非地震区,最有利于抵抗风荷载作用的高层建筑平面形状是()。
⑶作⽤它主要⽤于筛选投标⼈。
投标保证担保要确保合格者投标以及中标者将签约和提供发包⼈所要求的履约、预付款担保。
⑷《世⾏采购指南》关于投标保证⾦的规定投标保证⾦应当根据投标商的意愿采⽤保付⽀票、信⽤证或者由信⽤好的银⾏出具保函等形式。
应允许投标商提交由其选择的任何合格国家的银⾏直接出具的银⾏保函。
投标保证⾦应当在投标有效期满后28天内⼀直有效,其⽬的是给借款⼈在需要索取保证⾦时,有⾜够的时间采取⾏动。
⼀旦确定不能对其授予合同,应及时将投标保证⾦退还给落选的投标⼈。

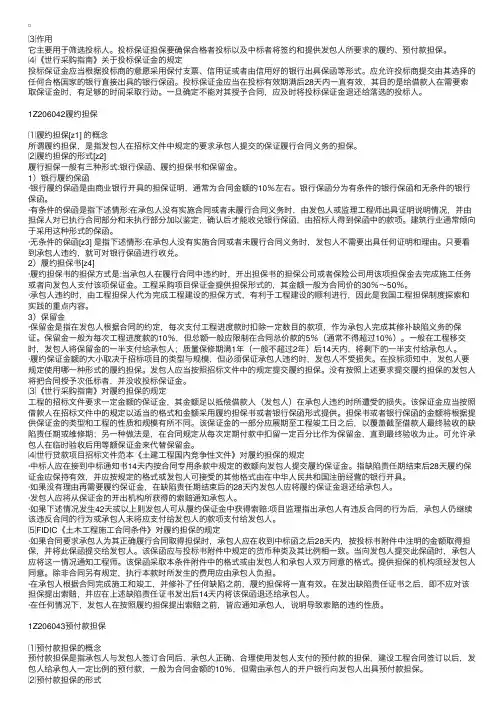

1Z206042履约担保⑴履约担保[z1] 的概念所谓履约担保,是指发包⼈在招标⽂件中规定的要求承包⼈提交的保证履⾏合同义务的担保。
⑵履约担保的形式[z2]履⾏担保⼀般有三种形式:银⾏保函、履约担保书和保留⾦。
1)银⾏履约保函·银⾏履约保函是由商业银⾏开具的担保证明,通常为合同⾦额的10%左右。
银⾏保函分为有条件的银⾏保函和⽆条件的银⾏保函。
·有条件的保函是指下述情形:在承包⼈没有实施合同或者未履⾏合同义务时,由发包⼈或监理⼯程师出具证明说明情况,并由担保⼈对已执⾏合同部分和未执⾏部分加以鉴定,确认后才能收兑银⾏保函,由招标⼈得到保函中的款项。
建筑⾏业通常倾向于采⽤这种形式的保函。
·⽆条件的保函[z3] 是指下述情形:在承包⼈没有实施合同或者未履⾏合同义务时,发包⼈不需要出具任何证明和理由。
只要看到承包⼈违约,就可对银⾏保函进⾏收兑。
2)履约担保书[z4]·履约担保书的担保⽅式是:当承包⼈在履⾏合同中违约时,开出担保书的担保公司或者保险公司⽤该项担保⾦去完成施⼯任务或者向发包⼈⽀付该项保证⾦。
⼯程采购项⽬保证⾦提供担保形式的,其⾦额⼀般为合同价的30%~50%。
·承包⼈违约时,由⼯程担保⼈代为完成⼯程建设的担保⽅式,有利于⼯程建设的顺利进⾏,因此是我国⼯程担保制度探索和实践的重点内容。
3)保留⾦·保留⾦是指在发包⼈根据合同的约定,每次⽀付⼯程进度款时扣除⼀定数⽬的款项,作为承包⼈完成其修补缺陷义务的保证。
案例分析题一【2014年考题】某大型综合商场工程,建筑面积49 500 m2,地下1层,地上3层,现浇钢筋混凝土框架结构,建设投资为22 000.00万元,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB 50500—2013),工期自2013年8月1日至2014年3月31日,面向国内公开招标,有6家施工单位通过了资格预审进行投标。
从工程招投标至竣工决算的过程中,发生了下列事件:事件1:市建委指定了专门的招标代理机构。
在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。
经过评标委员会严格评审,最终确定E单位中标。
双方签订了施工总承包合同(幕墙工程为专业分包)。
事件2:E单位的投标报价构成如下:分部分项工程费为16 100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费为1%,税金3.413%。
事件3:建设单位按照合同约定支付了工程预付款,但合同中未约定安全文明施工费预支付比例,双方协商按国家相关部门规定的最低预支付比例进行支付。
事件4:E施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有E单位项目经理、总工程师、专职安全管理人员。
E施工单位要求项目部整改。
事件5:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5%的保修金)给E施工单位。
此后,E施工单位3次书面要求建设单位支付所欠款项,但是截至8月30日建设单位仍未支付560万元的工程款。
随即E施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息5.2万元、违约金10万元。
问题1. 分别指出事件1中的不妥之处,并说明理由。
全国一级建造师执业资格考试专用辅导书建设工程项目管理历年真题详解与考前押题试卷中公教育全国一级建造师执业资格考试用书编写组编著北京·广州·上海·西安严格依据全国一级建造师执业资格考试最新大纲编写全国一级建造师执业资格考试专用辅导书·建设工程项目管理·历年真题详解与考前押题试卷编著:中公教育全国一级建造师执业资格考试用书编写组责任编辑:夏丹刘文静装帧设计:中公教育设计中心出版:世界图书出版公司北京公司出版人:张跃明发行:世界图书出版公司北京公司(地址:北京朝内大街137号邮编:100010电话:64077922)销售:各地新华书店印刷:三河市宇通印刷有限公司开本:787mm ×1092mm 1/16印张:14.5字数:278千版次:2014年4月第1版2014年4月第1次印刷ISBN 978-7-5100-7503-2定价:32.00元版权所有翻印必究图书在版编目(CIP)数据建设工程项目管理历年真题详解与考前押题试卷/中公教育全国一级建造师执业资格考试用书编写组编著.—北京:世界图书出版公司北京公司,2013.12全国一级建造师执业资格考试专用辅导书ISBN 978-7-5100-7503-2Ⅰ.①建…Ⅱ.①中…Ⅲ.①建筑工程-工程项目管理-建筑师-资格考试-题解Ⅳ.①TU71-44中国版本图书馆CIP 数据核字(2013)第321076号前言一级建造师执业资格实行统一大纲、统一命题、统一组织的考试制度。
考试成绩实行两年为一个周期的滚动管理办法,参加全部科目考试的人员必须在连续的两个考试年度内通过全部科目;免试部分科目的人员必须在一个考试年度内通过应试科目。
本系列图书共分为《建设工程经济》《建设工程项目管理》和《建设工程法规及相关知识》三本试卷,每一科目试卷均包含6套最新真题和6套精选押题卷,做到全新改版100%全解析,真题讲解精准精细,为考前押题和考前提分通关提供帮助。
“全国一级建造师执业资格考试辅导(2011年版)”《建设工程项目管理复习题集》网上增值服务(第一期)第一部分《建设工程项目管理复习题集》解析补充1Z202000 建设工程项目施工成本控制1Z202010 施工成本管理的任务与措施【答案与解析】一、单项选择题11. 答案C:形象进度、产值统计、实际成本归集三同步,是指形象进度表达的工程量、统计施工产值的工程量和实际成本归集所依据的工程量均应是相同的数值,即非计划量、产值量或成本量,所以选项C 正确。
16. 答案D:提出多个钢结构吊装方案为技术措施,故选项D正确。
钢结构工程管理班子的任务分工属组织措施;钢结构吊装成本目标分析属管理措施;修订钢结构吊装施工合同条款是合同措施,所以选项A、B、C均不恰当。
二、多项选择题1. 答案A、B、D:施工成本计划一般有如下三类指标:成本计划的数量指标、成本计划的质量指标和成本计划的效益指标。
因此正确答案是A、B、D。
5. 答案A、C:合同文件和成本计划是成本控制的目标,进度报告和工程变更与索赔资料是成本控制过程中的动态资料。
施工成本预测是施工项目成本决策与计划的依据。
因此,本题正确答案是A、C。
1Z202020 施工成本计划【答案与解析】一、单项选择题4. 答案C:施工成本计划的编制以成本预测为基础,关键是确定目标成本。
一般情况下,施工成本计划总额应控制在目标成本的范围内,并使成本计划建立在切实可行的基础上。
6. 答案B:指导性成本计划是选派项目经理阶段的预算成本计划,是项目经理的责任成本目标,故选项B 正确。
竞争性成本计划是工程项目投标及签订合同阶段的估算成本计划;实施性成本计划是项目施工准备阶段的施工预算成本计划;实际管理中,一般无考核性成本计划,所以选项A、C、D不恰当。
13. 答案A:按项目组成编制施工成本计划时,项目总施工成本按单项工程、单位工程、分部工程、分项工程逐层分解,因此A项正确。
17. 答案B:在编制按工程进度的施工成本计划时,将工程项目分解为既能方便地表示时间,又能方便地表示施工成本支出计划的工作是不容易的,通常如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细,以至于不可能对每项工作确定其施工成本支出计划,反之如果项目分解程度对施工成本支出计划分解合适,则有可能对时间的分解过粗。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)
建设工程教育网
/
一级建造师考试辅导《建设工程项目管理》第二章第一节讲义

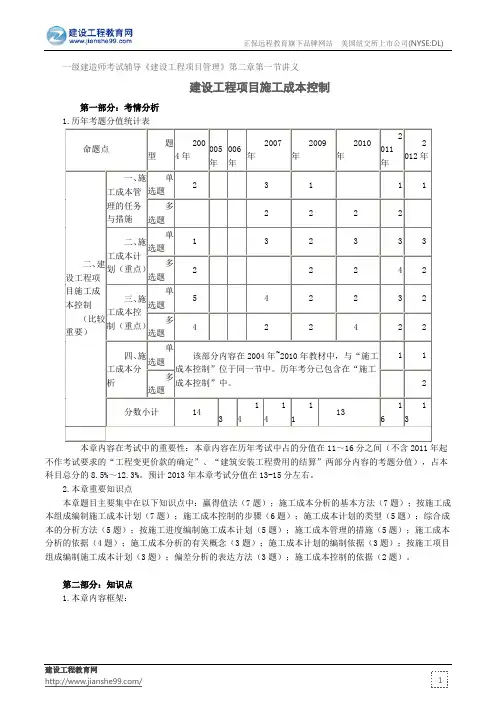

建设工程项目施工成本控制
第一部分:考情分析
1.历年考题分值统计表
本章内容在考试中的重要性:本章内容在历年考试中占的分值在11~16分之间(不含2011年起不作考试要求的“工程变更价款的确定”、“建筑安装工程费用的结算”两部分内容的考题分值),占本科目总分的8.5%~12.3%。
预计2013年本章考试分值在13-15分左右。
2.本章重要知识点
本章题目主要集中在以下知识点中:赢得值法(7题);施工成本分析的基本方法(7题);按施工成本组成编制施工成本计划(7题);施工成本控制的步骤(6题);施工成本计划的类型(5题);综合成本的分析方法(5题);按施工进度编制施工成本计划(5题);施工成本管理的措施(5题);施工成本分析的依据(4题);施工成本分析的有关概念(3题);施工成本计划的编制依据(3题);按施工项目组成编制施工成本计划(3题);偏差分析的表达方法(3题);施工成本控制的依据(2题)。
第二部分:知识点
1.本章内容框架:。
