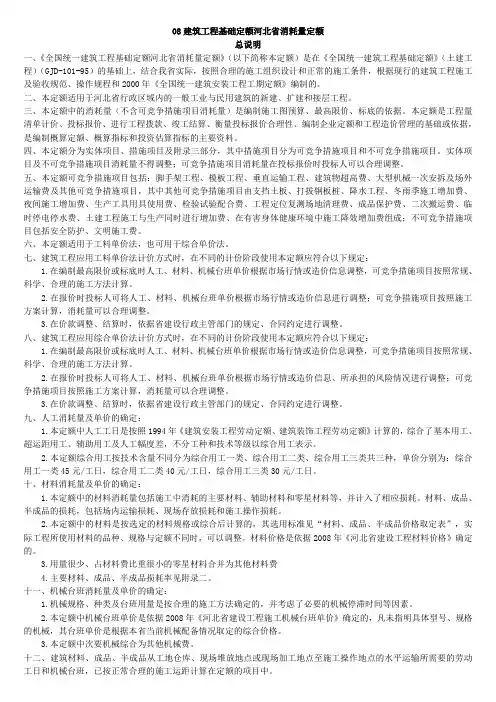

08建筑工程基础定额河北省消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
一、总说明1.河北08定额属于消耗量定额,03定额属于综合基价定额;分4个专业:基础定额(原来叫建筑工程定额),安装,市政,装饰。
基础定额1册,安装定额12册,市政定额8册,装饰定额1册。
所以不排除有客户以后叫:基础定额预算软件。
2.适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
3.原来的03定额里的组织措施费,技术措施费分别改名为:不可竞争措施项目和可竞争措施项目。
4.适用于工料单价法,也可用于综合单价法5.08定额调整人工的综合用工单价:综合用工一类为45元/工日,综合用工二类为40元/工日,综合用工三类为30元/工日。
6.原来03的土建定额分:一般土建工程,土石方工程,预制桩工程,灌注桩工程4个专业。
现在的08定额基础定额分为:一般土建工程和桩基础工程。
二、土建部分1. A.原来的03定额里的组织措施费,技术措施费分别改名为:不可竞争措施项目和可竞争措施项目。
B.可竞争措施项目包括:脚手架工程,模板工程,垂直运输工程,建筑物超高费,大型机械一次按拆费及场外运输费,其他可竞争措施部分包括:支挡土板,打拔钢板桩,降水工程,其他项目(包括:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验配合费,工程定位复测场地清理费,成品保护费,二次搬运费,临时停水停电费,土建工程施工与生产同时进行增加费,在有害身体健康的环境中施工降效增加费)。
C.不可竞争措施项目包括:安全防护、文明施工费D.其中土建部分分为一般土建工程和桩基础工程。
E.03定额土建部分分为:一般建筑工程,土石方工程,预制桩工程,灌注桩工程4部分。
F.此10项费用按建设工程项目实体和可竞争措施项目(此10项除外)中人工费与机械费之和乘以相应系数计算。
(此10项费用为:冬雨季施工增加费,夜间施工增加费,生产工具用具使用费,检验试验配合费,工程定位复测场地清理费,成品保护费,二次搬运费,临时停水停电费,土建工程施工与生产同时进行增加费,在有害身体健康的环境中施工降效增加费)。
08建筑工程基础定额河北省消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定: 1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。

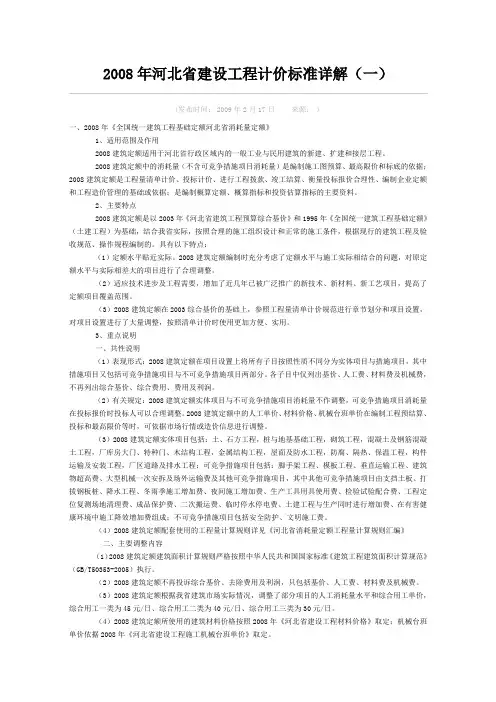

2008年河北省建设工程计价标准详解(一)(发布时间:2009年2月17日来源:)一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
河北省建设厅关于颁布2008年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知
文章属性
•【制定机关】河北省建设厅
•【公布日期】2008.06.24
•【字号】冀建质[2008]396号
•【施行日期】2008.07.01
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】城乡建设综合规定
正文
河北省建设厅关于颁布2008年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知
(冀建质[2008]396号)
各设区市建设局、省直有关部门、华北石油管理局:
为合理确定和有效控制建设工程造价,进一步推进建设工程工程量清单计价工作,满足工程建设的需要。
我厅组织编制了2008年《全国统一建筑工程基础定额河北省消耗量定额》、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》、《全国统一安装工程预算定额河北省消耗量定额》、《全国统一市政工程预算定额河北省消耗量定额》、《河北省建设工程材料价格》、《河北省建设工程施工机械台班单价》、《河北省建筑、安装、市政、装饰装修工程费用标准》,现予颁布,自2008年7月1日起执行。
2008年7月1日以前完成的工作量不再调整。
以上计价依据由省工程建设造价管理总站负责管理和解释。
请在执行中认真积累资料,及时反馈意见,以便进一步修改完善。
二○○八年六月二十四日。
08建筑工程基础定额河北省消耗量定额一、说明建筑工程基础是建筑物承受上部载荷和自身重力传递于建筑地基和地层的过渡结构,包括地基工程和地下水工程。
对于基础定额而言,其计算根据不同地区和不用类型的建筑物,采用不同的单位和计算标准。
其中,08建筑工程基础定额河北省消耗量定额是指在河北省,按照国家标准以及地区特殊情况所得出的建筑工程基础消耗量。
二、计算规则08建筑工程基础定额河北省消耗量定额的计算规则如下:1.建筑工程基础定额计算公式如下:建筑工程基础定额= ΣCI×F×V其中,CI为项目系数,F为地区调整系数,V为体积或面积。
2.项目系数CI的计算:(1)地下室建筑面积不超过总建筑面积30%及以下的建筑物:CI = Σ(P/A)×Ci其中,P为地下室周长,A为地下室面积,Ci为地下室单位周长、单位面积墙体工程基础定额。
(2)地下室建筑面积超过总建筑面积30%的建筑物:CI = Σ(P/A)×Ci + CB其中,CB为基础设计不考虑地下室墙体基础单位长度、单位面积的加底基础造价。
(3)概算项目建筑物:CI = Σ(P/A)×Ci + CC + CD其中,CC为楼地面以下基础和围护结构基础设计不考虑的单位长度、单位面积墙体基础定额,CD为固定资产不动产投资项目的单位销售建筑面积或住宅建筑面积3.地区调整系数F的计算F = FB×FC其中,FB为基价指数调整系数,FC为地区调整系数,计算公式如下:FB = 基础项目前年基价指数/当年基价指数FC = 当年该地区的劳动力价格指数/劳动力价格指数参照值4.体积或面积V的计算根据具体工程设计确定。
三、总结08建筑工程基础定额河北省消耗量定额是河北省地区建筑工程基础消耗量的参考标准,可以为工程师确定项目建设的费用提供指导,同时也可以对监管工作提供依据。
在计算过程中,需要考虑项目系数、地区调整系数、体积或面积的因素。
2008 年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1 土、石方工程一、人工挖沟槽、地坑存在冻土时同,例如:总挖土深度2."0m,总冻土深度1."0m ,冻土以下部分是否按非冻土计算,放坡深度如何考虑?冻土与非冻土分别计算工程量,按总挖土深度考虑放坡二、挖掘机开挖沟槽、地坑时如何套用定额?答:机械挖土方不区分沟槽,地坑等,全部执行机械挖土方项目。
三、本章说明第一条第1 款中“人工挖土方、挖沟槽、地坑项目深度最深为6 米,超过6 米时,按6 米以内每加深1 米乘以系数1."25 ,”基数是全部土方量还是超过6 米的土方量?答:按超过6 米部分土方量计算。
四、本章说明第一条第13 款对土方、沟槽、地坑、平基、沟槽、基坑的划分标准中坑底宽度、槽底宽度是按施工图纸上标明的尺寸还是加工工作面后的尺寸为准?坑底宽度、槽底宽度按加上工作面后的尺寸计算A.2 桩与地基基础工程、定额中无液压锤破碎岩石项目,如何计算?答:参照《全国统一市政预算定额河北省消耗量定额》相应项目执行。
二、钢筋笼、护壁钢筋制作项目消耗量没有考虑施工损耗,如何计算?答:按本章说明第二条第6 款规定的损耗率计算。
A.3 砌筑工程一、砖散水3:7 灰土垫层厚度定额是按150mm厚编制的,而一般设计厚度均为300mm 厚,超厚部分如何计算?答:套用《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》灰土垫层项目(B1-2)调整。
A.4 混凝土及钢筋混凝土工程一、墙体上卷120-200mm 高素混凝土带套用圈梁还是混凝土墙项目?答:套用混凝土圈梁项目。
二、栏杆下混凝土带高度在300mm 以内的按墙还是栏板项目计算?答:按混凝土栏板项目计算。
三、现浇混凝土楼梯是按常规双跑楼梯混凝土含量考虑。
如实际高层工程采用单跑双排剪力楼梯,混凝土量及模板可否调整?按本定额总说明第四条规定,混凝土数量不得调整,模板可以调整。
目录省消耗量定额工程量计算说明与规则说明......................................................................................................................... - 2 -A.1 土、石方工程............................................................................................................ - 3 -A.2 桩与地基基础工程.................................................................................................. - 11 -A.3 砌筑工程................................................................................................................ - 16 -A.4 混凝土及钢筋混凝土工程........................................................................................ - 19 -A.5 厂库房大门、特种门、木结构工程.......................................................................... - 25 -A.6 金属结构工程......................................................................................................... - 27 -A.7屋面及防水工程.................................................................................................... - 29 -A.8 防腐、隔热、保温工程........................................................................................... - 32 -A.9 构件运输及安装工程 .............................................................................................. - 34 -A.10 厂区道路及排水工程 ............................................................................................ - 37 -A.11 脚手架工程 .......................................................................................................... - 39 -A.12 模板工程.............................................................................................................. - 42 -A.13 垂直运输工程....................................................................................................... - 45 -A.14 建筑物超高费....................................................................................................... - 47 -A.15 大型机械一次安拆及场外运输费........................................................................... - 48 -A.16 其他可竞争措施项目 ............................................................................................ - 49 -A.17 不可竞争措施项目................................................................................................ - 51 -B.1 楼地面工程............................................................................................................. - 52 -B.2 墙柱面工程............................................................................................................. - 54 -B.3 天棚工程................................................................................................................ - 57 -B.4 门窗工程................................................................................................................ - 60 -B.5 油漆、涂料、裱糊工程 ........................................................................................... - 63 -B.6 其他工程................................................................................................................ - 67 -B.7 脚手架工程............................................................................................................. - 69 -B.8 垂直运输及超高增加费 ........................................................................................... - 70 -B.9 其他可竞争措施项目............................................................................................... - 71 -B.10 不可竞争措施项目................................................................................................ - 72 -说明一、为统一全省工业与民用建筑工程工程量的计算,制定本规则。

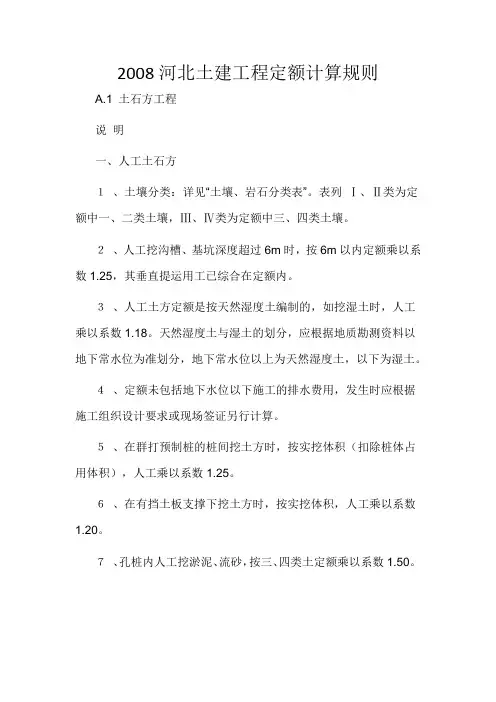

2008河北土建工程定额计算规则A.1 土石方工程说明一、人工土石方1、土壤分类:详见“土壤、岩石分类表”。
表列Ⅰ、Ⅱ类为定额中一、二类土壤,Ⅲ、Ⅳ类为定额中三、四类土壤。
2、人工挖沟槽、基坑深度超过6m时,按6m以内定额乘以系数1.25,其垂直提运用工已综合在定额内。
3、人工土方定额是按天然湿度土编制的,如挖湿土时,人工乘以系数1.18。
天然湿度土与湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为天然湿度土,以下为湿土。
4、定额未包括地下水位以下施工的排水费用,发生时应根据施工组织设计要求或现场签证另行计算。
5、在群打预制桩的桩间挖土方时,按实挖体积(扣除桩体占用体积),人工乘以系数1.25。
6、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.20。
7、孔桩内人工挖淤泥、流砂,按三、四类土定额乘以系数1.50。
8、人工挖孔桩同一孔内土壤类别不同或石质不同时,其工程量按不同类别或石质分别计算,以孔桩总深度套用相应定额。
挖孔桩人工凿石不分孔径,均按定额执行。
9、场地竖向布置挖填土方时,不再计算平整场地的工程量。
10 、人工开挖图示底面积(不包括加宽的工作面宽度)20?以上的基坑和图示底宽(同前注)3m以上的沟槽土、石方,其垂直提运按垂直深度每米折合水平运距5m计算。
(深度按全高计算)11 、人工及人力车运土、石碴定额,适用于道路坡度在15%以内,如遇上坡坡度大于15%至40%时,其运距按坡段斜长乘以系数2;坡度超过40%时,按坡底至坡顶每升高1m折成水平运距10m计算。
在同一条线路上坡度不同时,分段计算。
遇有下坡时,运距按斜长计算。
12 、石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮。
但闷炮的覆盖材料如安全网、草席、架设安全屏障等设施的费用,可另行计算。
13 、石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。
目录省消耗量定额工程量计算说明与规则说明......................................................................................................................... - 2 -A.1 土、石方工程............................................................................................................ - 3 -A.2 桩与地基基础工程.................................................................................................. - 11 -A.3 砌筑工程................................................................................................................ - 16 -A.4 混凝土及钢筋混凝土工程........................................................................................ - 19 -A.5 厂库房大门、特种门、木结构工程.......................................................................... - 25 -A.6 金属结构工程......................................................................................................... - 27 -A.7屋面及防水工程.................................................................................................... - 29 -A.8 防腐、隔热、保温工程........................................................................................... - 32 -A.9 构件运输及安装工程 .............................................................................................. - 34 -A.10 厂区道路及排水工程 ............................................................................................ - 37 -A.11 脚手架工程 .......................................................................................................... - 39 -A.12 模板工程.............................................................................................................. - 42 -A.13 垂直运输工程....................................................................................................... - 45 -A.14 建筑物超高费....................................................................................................... - 47 -A.15 大型机械一次安拆及场外运输费........................................................................... - 48 -A.16 其他可竞争措施项目 ............................................................................................ - 49 -A.17 不可竞争措施项目................................................................................................ - 51 -B.1 楼地面工程............................................................................................................. - 52 -B.2 墙柱面工程............................................................................................................. - 54 -B.3 天棚工程................................................................................................................ - 57 -B.4 门窗工程................................................................................................................ - 60 -B.5 油漆、涂料、裱糊工程 ........................................................................................... - 63 -B.6 其他工程................................................................................................................ - 67 -B.7 脚手架工程............................................................................................................. - 69 -B.8 垂直运输及超高增加费 ........................................................................................... - 70 -B.9 其他可竞争措施项目............................................................................................... - 71 -B.10 不可竞争措施项目................................................................................................ - 72 -说明一、为统一全省工业与民用建筑工程工程量的计算,制定本规则。
河北08定额说明、计算规则、建筑面积包括了6.5%的烘干损耗;1m3原木参考综合出材率为66%。
十八、本定额中混凝土和钢筋混凝土是按自然养护考虑的。
如预制混凝土和钢筋混凝土的构件实际采用蒸汽养护时,每立方米预制构件按实体积增加参考养护费80元/m3;如采用其他养护方法,根据实际计算养护费。
十九、本定额中混凝土、砂浆、垫层等用砂是按中砂编制的,如实际施工中采用细砂的,可按附录一“配合比”进行调整。
二十、本定额中混凝土和砂浆配合比是确定工程预算价使用的,如实际施工与规定有出入时,不作调整。
二十一、本定额的工作内容中说明了主要施工工序,次要工序虽未说明,但均已考虑在本定额中。
二十二、现场使用建设单位水电时,水电费按如下方式计算:单独设置水、电表,按计数结算;未单独设水、电表,使用商品混凝土的工程按定额实体项目与措施项目基价之和的1.65%结算(其中:水费0.08%,电费1.57%),使用现场搅拌混凝土的工程按定额实体项目与措施项目基价之和的1.86%结算(其中:水费0.24%,电费1.62%),该系数为参考,实际不同时,可按实结算。
二十三、本定额中以“×××以内”或“×××以下”表示者,均包括“×××”本身;“×××以外”或“×××以上”者,则不包括其本身。
二十四、本定额中材料数量带“()”者,表示基价中未包括其价值。
二十五、未尽事宜详见各章节说明及附注。
计算建筑面积的规定3.0.1 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算,并应符合下列规定:1 单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2 利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
2008年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1土、石方工程一、人工挖沟槽、地坑存在冻土时同,例如:总挖土深度2.0m,总冻土深度1.0m,冻土以下部分是否按非冻土计算,放坡深度如何考虑?答:冻土与非冻土分别计算工程量,按总挖土深度考虑放坡。
二、挖掘机开挖沟槽、地坑时如何套用定额?答:机械挖土方不区分沟槽,地坑等,全部执行机械挖土方项目。
三、本章说明第一条第1款中“人工挖土方、挖沟槽、地坑项目深度最深为6米,超过6米时,按6米以内每加深1米乘以系数1.25”,基数是全部土方量还是超过6米的土方量?答:按超过6米部分土方量计算。
四、本章说明第一条第13款对土方、沟槽、地坑、平基、沟槽、基坑的划分标准中坑底宽度、槽底宽度是按施工图纸上标明的尺寸还是加工工作面后的尺寸为准?答:坑底宽度、槽底宽度按加上工作面后的尺寸计算。
A.2 桩与地基基础工程一、定额中无液压锤破碎岩石项目,如何计算?答:参照《全国统一市政预算定额河北省消耗量定额》相应项目执行。
二、钢筋笼、护壁钢筋制作项目消耗量没有考虑施工损耗,如何计算?答:按本章说明第二条第6款规定的损耗率计算。
A.3 砌筑工程一、砖散水3:7灰土垫层厚度定额是按150mm厚编制的,而一般设计厚度均为300mm 厚,超厚部分如何计算?答:套用《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》灰土垫层项目(B1-2)调整。
A.4 混凝土及钢筋混凝土工程一、墙体上卷120-200mm高素混凝土带套用圈梁还是混凝土墙项目?答:套用混凝土圈梁项目。
二、栏杆下混凝土带高度在300mm以内的按墙还是栏板项目计算?答:按混凝土栏板项目计算。
三、现浇混凝土楼梯是按常规双跑楼梯混凝土含量考虑。
如实际高层工程采用单跑双排剪力楼梯,混凝土量及模板可否调整?答:按本定额总说明第四条规定,混凝土数量不得调整,模板可以调整。
(四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
河北08施工定额说明河北08定额说明第1章费用项目组成建筑、安装、市政、装饰装修工程费用由直接费、间接费、利润、税金四部分组成。
一、直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。
⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计提的职工福利费。
⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:⑴材料原价;⑵材料供销综合费:⑶材料包装费;⑷材料运输费;(5)材料采保费。
3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列七项费用组成:(1)折旧费;(2)大修理费;(3)经常修理费;(4)安拆费及场外运费;(5)人工费;(6)燃料动力费;(7)其他费用。
(二)措施费:是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。
分为可竞争措施项目、不可竞争措施项目。
具体见各专业消耗量定额相关章、节、项目。
二、间接费由规费、企业管理费组成。
(一)规费:是指省级以上政府和有关权力部门规定必须缴纳和计提的费用(简称规费)。
内容包括:1. 社会保障费⑴养老保险费:是指企业按规定标准为职工缴纳的基本养老保险费。
总说明
一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)()的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:
.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
八、建筑工程应用综合单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:
.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息、所承担的风险情况进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
九、人工消耗量及单价的确定:
.本定额中人工工日是按照年《建筑安装工程劳动定额、建筑装饰工程劳动定额》计算的,综合了基本用工、超运距用工、辅助用工及人工幅度差,不分工种和技术等级以综合用工表示。
.本定额综合用工按技术含量不同分为综合用工一类、综合用工二类、综合用工三类共三种,单价分别为:综合用工一类元工日,综合用工二类元工日,综合用工三类元工日。
