水泥库体滑膜施工方案
- 格式:docx
- 大小:27.37 KB
- 文档页数:8
水泥混凝土路面滑模施工一、滑模摊铺施工拉线设置滑模式摊铺机是沿着两例(或一侧)的基准线来摊铺水泥混凝土路面的,因此基准线设置必须准确无误,所用的工具、测量仪器和基准线设施必须齐备。
基准线准确是摊铺出路面标高、横坡、纵坡、板厚、板宽、弯道等符合规范要求的最基本的保证。
基准线桩到摊铺路面边沿的距离应根据滑模式摊铺机侧模到传感器的位置而定,基准线桩必须牢固打入基层(10~15)cm。
当打入困难时,应采用手电锤打孔后再打入。
基准线桩纵向最大间隔为15m。
为保证与基层里程桩号一致,推荐拉线桩距离为(5~10)m。
夹线臂到基层顶面的距离为(45~75)cm。
基准线必须张紧,一般每侧基准线应施加100㎏的拉力。
一根拉线的最大长度为400m、超过400m应采用两根拉线,用两个紧线器在一个接线桩上平顺连接。
当滑模式摊铺机通过连接部位时,操作人员要特别注意水平传感的过渡。
基准线有单向坡双线式、单向坡单线式(后幅)、双向坡双向式三种。
采用单向坡双线式基准线时,两根基准线间的横坡应与路面横坡一致;单向坡单线式基准线,要保证路面横坡与前幅路面一致;双向坡双向式的两根基准线是平行的,路拱则靠滑模式推铺机调整后自动铺成。
基准线和滑模摊铺的精度要求如下:摊铺中线平面偏位:20㎜;路面宽度偏差:±20㎜;面板厚度偏差:-5㎜,极值:-10㎜纵断面高程偏差:±10mm;横坡偏差:±0.15%;前后幅纵缝高差:±2.5mm。
基准线设置好以后,禁止扰动,特别是正在摊铺作业时,严禁碰撞。
风力达5~6级,基准线振动厉害时,应停止施工作业,防止出现波状的路面表面。
二、滑模摊铺施工前的准备使用滑模式摊铺机进行路面推铺施工之前,应全面检查摊铺基层是否平整、清洁并湿润;基准线是否准确;工作缝支架和传力杆是否定位;纵缝拉杆板是否直,是否涂好沥青等。
同时应对滑模式摊铺机进行彻底全面的保养检查:振动棒位置在挤压板最低点以上,中间间距为(35~45)㎝;振动棒与摊铺机边沿不大于25cm;挤压板前倾角为5°;配有前后远近照明灯.以便于夜间施工作业。

第一章、工程概况本工程为石油焦煅后仓工程,平面为同一轴线的三个圆形,内径为16.0米,外径为16.6米该工程为钢筋砼筒仓构筑物,地震烈度为7度,地基采用钢筋砼灌注桩进行处理,基础为环形基础,砼强度等级:基础垫层为C10,环形基础为C35,仓壁为C40,顶板砼C30。
砼保护层厚度:基础环梁35mm ,楼板15mm ,仓内壁45mm ,外壁25mm ,仓顶板为15mm ,梁为25mm ,顶部环梁25mm ,仓壁厚度为300厚,顶板厚度为100厚。
第二章、施工组织机构工程施工中,项目部针对该单位工程建立以原项目部为基础的施工组织机构,对工程项目的质量、安全、工期、成本、文明施工等综合效益进行高效率、有计划的组织协调和管理,施工组织机构见下图:施工组织机构图项目经理 项目工程师 项目副经理 经营核算科 各专业施工队施工技术科 质量安全科 物资 设备科 试验计量室工第三章、施工部署一、施工工序安排根据本工程结构特点,结合建设单位工期的要求,确定以下施工工序:土方开挖→垫层及基础→土方回填→28.5m以下钢筋砼支筒滑升→利用施工钢平台施工仓顶板→屋面工程→地面、台阶及散水。
具体工序的安排祥见施工进度计划网络图。
二、施工机械设备及材料运输土方开挖机械包括反铲挖掘机一台,自卸汽车二辆,土方回填利用蛙式打夯机两台,砼采取集中搅拌,并由业主提供运至施工现场,砼垂直运输利用2.0塔吊式起重机上料。
在施工操作面上利用元宝车运至浇筑点,钢筋加工采用钢筋加工生产线,即闪光对焊机UN-75型一台,钢筋切断机GQ40—1一台,钢筋弯曲机GJB.7—40B一台,钢筋调直机一台,钢筋地面水平运输采用三轮车,垂直运输采用2.0的塔吊式起重机。
三、施工队伍的选择根据本工程机构特点及施工工艺要求,进场队伍按专业划分为主要有土方施工队、主体施工队。
第四章、施工方案及主要分部分项的施工方法一、基础部分施工1.土方工程土方开挖采用反铲式挖掘机开挖,机械开挖时不得碰撞桩基,以免将桩基破坏,机械开挖应比垫层设计底标高预留200mm人工开挖,以免扰动地基。
滑模施工方案一、工程概况本工程系某水泥厂B标段工程,由原料配料站一座园库。
现浇钢筋砼筒体结构,库壁采用滑模工艺施工。
二、施工组织及人员计划1、为确保优质,高速、文明、安全的完成本工程的滑模施工工艺任务,我公司将配备有丰富施工经验的同志担任技术指导和施工员,对工程施工进行组织、指挥、管理、协商和控制。
本着科学管理、精干高效,结构合理的原则,设项目经理一名,项目技术负责人一名组成项目领导层。
设滑模加工组装班,液压设备操作班,质量安全检查员等组成滑模施工队。
2、根据工程特点结合我公司的施工技术水平,进场后集中力量进行滑模装置的制作。
3、本工程计划安排施工人员:管理人员2人,滑模加工制作3人,普工3人,电焊工2人,组装工6人,氧割工1人,液压设备操作工2人。
三、施工进度与质量1、成品外观质量达到优良2、主体工程滑模施工进度计划见表四、工程施工用设备材料1、综合考虑工程特点,施工条件、工期、质量安全等因素的基础上,要求招标方配备塔吊三台,砼输送泵三台。
2、滑模施工材料计划如下:电焊机2台氧气设备2套液压控制台2台手控葫芦5T 2台手控葫芦3T 2台手控葫芦1T 2台液压千斤项GYD—60型200台铅垂仪:2个水准仪:1台钢模板:2000块U形卡:5000个门架:180套钢外园:10t五、滑模施工方法及施工工艺1、施工测量:(1)了解设计意图,掌握工程总体布局、工程特点、做好内业计算工作。
检验仪器、检定钢尺。
在施工放线前对所用的全站仪、经纬仪、水准仪、按计量规定进行检验校正,使所用仪器保持完好状态。
(2)±0.000以下施工,采用外控法进行结构阶段测量放线。
用KJ2经纬仪、50米钢卷尺由引桩投测出各柱网轴线尺寸,以此定各平面各细部尺寸。
轴线每跨误差不超过±2mm,总长不超过±10mm,标高不超过±3mm。
(3)±0.000上部结构施工测量将激光铅直仪安装在由控制网引出的筒身中心基点上,将激光光束投射在滑模平台上对应的缴光接收靶上,在滑升之前记下激光靶的初读数,在滑升过程中,每提升一次进行一次规划,并做记录,根据激光靶的读数计算出垂直度的偏移情况,及时采取措施以防简体偏移。
水泥库体滑模施工方案介绍
一、背景
水泥库体是承载水泥等物料的重要设施,其施工质量直接关系到水泥储存的安全和稳定。
滑模施工是一种常用的水泥库体施工方法,本文将介绍水泥库体滑模施工的方案和要点。
二、施工步骤
1. 准备工作
在进行滑模施工前,需要仔细测量和设计水泥库体的尺寸和结构,确定施工方案。
清理施工现场,确保滑模施工区域平整干净。
2. 搭设滑模支架
根据设计要求,在水泥库体周围搭设好滑模支架,支架必须稳固可靠,确保能承受库体混凝土的施工压力。
3. 浇筑混凝土
在搭设好的支架上,逐层浇筑水泥库体的混凝土结构。
浇筑过程中要注意控制混凝土的质量和配合比,确保混凝土均匀密实。
4. 滑移支架
当一层混凝土完成后,利用专门的设备将滑模支架往上滑动,继续浇筑下一层混凝土。
这个过程需要高度的协调和专业技术。
5. 完工验收
当水泥库体所有层次的混凝土浇筑完成后,进行最终的完工验收。
检查库体的结构是否符合设计要求,保证库体的强度和稳定性。
三、施工注意事项
•严格按照设计要求进行施工,避免浪费材料和资源。
•在施工过程中严禁超载,确保滑模支架和混凝土的安全稳定。
•注意施工现场的安全管理,确保施工人员的人身安全。
四、总结
水泥库体滑模施工是一项复杂而重要的工程,施工过程需要高度的技术和协调能力。
只有严格按照施工方案和注意事项进行施工,才能保证水泥库体的质量和安全稳定。
希望本文介绍的方案能对水泥库体滑模施工提供一定的参考和指导。
滑模摊铺混凝土路面施工方案(1)一、方案概述滑模摊铺混凝土是一种常用于路面施工的技术,通过专用的设备将混凝土料块运送至摊铺装置,再通过自重将混凝土摊铺到预定的形状和高度。
本文将介绍滑模摊铺混凝土路面施工的方法和步骤,以确保施工质量和安全。
二、施工准备1. 施工前检查在进行混凝土路面施工之前,需要对施工现场进行仔细检查,确保地基符合要求,清除碎石和杂物,检查排水系统是否畅通。
2. 设备准备在施工过程中需要准备滑模摊铺机、振动器、平整机和车辆等设备,并确保设备完好无损,可以正常工作。
3. 原材料准备准备好水泥、粗集料、细集料和混凝土添加剂等原材料,并按照设计配比进行配制。
三、施工步骤1. 模板安装首先,在施工现场按照设计要求进行模板的设置,确保模板平整、水平,并固定好。
2. 混凝土搅拌与运输将原材料按照设计要求进行混合搅拌,然后通过搅拌车将混凝土运至施工现场。
3. 滑模摊铺在混凝土到达施工现场后,使用滑模摊铺机将混凝土摊铺到模板上,控制好铺设速度和厚度。
4. 整平与压实利用平整机对已摊铺的混凝土进行平整操作,确保路面平整度和坡度符合设计要求,然后使用振动器对混凝土进行压实。
5. 养护混凝土铺设完成后,需进行养护工作,包括覆盖湿棉被、喷水养护等,以确保混凝土的强度和耐久性。
四、施工注意事项•施工现场应保持清洁整洁,杜绝泥浆、水迹等对施工的影响。
•施工人员需穿戴好安全装备,并注意作业安全。
•在铺设过程中严格控制混凝土的温度和湿度,避免出现温度裂缝。
•施工完成后及时清理设备和现场,做好施工记录和保养。
五、总结滑模摊铺混凝土路面施工是一项复杂而重要的工程,其施工质量直接关系到道路使用的安全和舒适性。
只有严格按照施工方案进行操作,注意细节和掌握技术要点,才能确保施工质量和工程进度。
希望本文的介绍对相关人员在滑模摊铺混凝土路面施工中起到一定的指导作用。
滑模施工方案(2)第一部分:前期准备在进行滑模施工之前,需要做好充分的前期准备工作,以确保施工过程顺利进行。
具体步骤如下:1.调查研究:首先要对施工现场进行详细的调查研究,了解地形、土质、周边环境等情况。
2.设计方案:根据调查研究的结果,制定滑模施工方案,包括施工路径、设备选择等内容。
3.购买材料:准备所需的施工材料,确保数量充足,质量合格。
4.人员培训:对参与施工的人员进行培训,确保他们了解施工流程和安全注意事项。
第二部分:施工过程步骤一:准备施工场地1.清理施工场地,确保平整无障碍物。
2.搭建施工平台,为施工人员提供工作空间。
3.安装扶手和防护栏,保障施工人员安全。
步骤二:制作滑模模板1.按照设计方案要求,制作滑模模板,确保尺寸准确。
2.对滑模模板进行质量检查,确保表面光滑平整。
步骤三:施工操作1.将混凝土倒入滑模模板中,注意控制施工速度,确保混凝土均匀分布。
2.使用振捣器对混凝土进行振实,确保混凝土密实。
3.待混凝土达到设计强度后,拆除滑模模板,进行表面处理。
4.对施工现场进行清理,保持整洁。
第三部分:施工质量控制检查工程质量1.对施工现场进行全面检查,检查混凝土强度、表面平整度等指标是否符合要求。
2.根据检查结果,对不合格部分进行整改。
安全管理1.按照安全规范要求,做好施工人员的安全防护工作,避免事故发生。
2.对施工现场进行安全检查,消除安全隐患。
结语通过以上步骤,我们可以顺利完成滑模施工工作,并确保施工质量和安全。
希望本文提供的滑模施工方案可以对您有所帮助,祝施工顺利!。

混凝土滑模施工工艺多功能混凝土滑模摊铺机是将控制板、输送控制器、振捣棒组等水泥混凝土边沟、排水沟边墙施工所需的功能组合在一个可机动行走的履带式机械上,完成一次性振捣密实、挤压滑动形成水泥混凝土边沟、排水沟的边墙作业。
通过滑模施工,一方面取消了大量费工、费力和费时的混凝土边沟、排水沟等边墙预制、安装或支模等工作;另一方面通过取消模板和增加机动性,使用强力液压振动棒,提高水泥砼边沟、排水沟边墙的施工工艺和质量;提高整体的施工效率和生产效率。
一、混凝土滑模原材料要求及拌合配合比1、原材料要求水泥:采用425#普通硅酸盐水泥中砂:采用水洗砂,含泥量小于3%。
碎石:粒径在5-20mm之间水:符合《混凝土用水标准》JGJ63-2006规定,宜选用饮用水2、拌合配合比水泥:碎石(5-10):碎石(10-20):中砂:粉煤灰:水=461:378:591:769:40:161拌合配合比根据当地实际情况予以适当调整。
二、混凝土滑模施工工艺场地平整—开挖线测量放样—土方开挖—整平—控制基准桩测量放样及导线架设—设备安装就位—混凝土施工—人工辅助—设置沉降缝—覆盖养护。
1、场地平整施工前对施工段落边沟、排水沟的原地面进行平整,根据排水方向调整出纵向排水坡度。
2、测量放线根据甲方提供的控制点进行放线测量,按照测设桩位洒出开挖白灰线。
3、开挖土方及整平用挖掘机开挖并配置自卸运输汽车将开挖土方及时清运。
开挖时,水准仪严格控制标高,控制槽底标高低于设计标高1-2cm,并人工配合小型压路机碾压密实平整。
4、控制基准桩测量放样及导线架设基槽开挖并整平后进行基线桩的测量放样,放样时在摊铺边线外80cm左右打入稳固的支撑杆(其位置对应边线桩号),支撑杆间距为10-15m,根据边沟边墙摊铺高度及摊铺机传感器位置确定导线标高,导线由支撑桩架设,支撑桩测设完成后,支撑桩上放置细钢丝绳导线,一个施工段导线不得过长,导线长度以150-200m为宜。
水泥库滑模施工方案水泥库滑模施工方案一、项目背景水泥库滑模施工是指利用滑模设备和技术,在地面上制造出一个光滑且具有一定坚固性的滑模层,以方便水泥库的建设和使用。
水泥库作为重要的储存设施,需要具备良好的防水、抗渗和耐久性能。
使用滑模工艺施工水泥库可以避免水泥渗漏、裂缝等问题的发生,提高水泥库的使用寿命和安全性能。
二、施工步骤1. 地面处理:首先对水泥库的地面进行清理,清除杂物、砂石等,并对地面进行平整化处理。
若地面较为不平整,则需进行填平和抹灰,以确保施工层的均匀性和平整性。
2. 基础处理:在地面处理完成后,进行水泥库的基础处理工作。
根据实际情况,采用打桩或挖掘基坑的方式对水泥库的基础进行处理,确保基础坚固稳定。
3. 滑模层浇筑:在基础处理完成后,开始进行滑模层的浇筑工作。
首先,准备好滑模设备和相关材料,如滑模机、脱模剂、水泥、沙子、石子等。
按照设计要求,将水泥、沙子和石子按一定比例混合,加水搅拌均匀成糊状物,然后用滑模机将其均匀地铺至地面上,利用滑模机的平整性和振动性来使浇筑的滑模层均匀、平整,确保其密实性和一致性。
4. 护面层施工:滑模层浇筑完成后,待其养护一定时间后,进行护面层的施工。
护面层的施工可采用喷混凝土的方式,以进一步加固滑模层,提高其耐久性和抗渗性。
喷混凝土的施工需要使用喷混凝土设备,将准备好的混凝土均匀地喷洒在滑模层上,形成一层均匀且密实的护面层。
5. 养护与检测:施工完成后,对滑模层和护面层进行养护和检测。
养护时间一般为7-14天,期间需保持湿润以促进混凝土的强度发展,并进行日常巡检,及时发现和处理施工质量问题。
三、注意事项1. 施工人员要进行相关安全培训,并佩戴好安全工具和装备,确保施工过程中的人身安全。
2. 施工前需进行现场勘察和设计,根据实际情况确定施工方案,避免施工过程中的问题和纠纷。
3. 施工过程中需严格控制材料配合比例和混凝土的质量,确保施工层的均质性和稳定性。
4. 养护过程中要定期检查滑模层和护面层的状态,及时处理出现的问题,保证施工质量和使用效果。
第1篇一、工程概况本工程为某高层建筑,建筑高度为100米,共30层,包括地下室一层。
主体结构为钢筋混凝土框架-核心筒结构,总建筑面积为50000平方米。
工程位于城市繁华地段,周边环境复杂,施工场地狭小,施工难度较大。
为确保工程质量和安全,特制定本滑模施工方案。
二、滑模施工工艺1. 滑模施工原理滑模施工是一种机械化程度较高的施工方法,通过将模板、钢筋、混凝土等材料连续向上滑升,实现建筑物的连续施工。
其原理是利用模板和混凝土的粘结力,使混凝土在模板内形成一定的强度后,随着模板的上升而向上滑升。
2. 滑模施工特点(1)机械化程度高,施工速度快;(2)连续施工,减少施工周期;(3)减少高空作业,降低安全风险;(4)施工质量稳定,减少返工;(5)施工成本相对较低。
三、滑模施工准备1. 人员准备组织一支经验丰富的施工队伍,包括滑模施工技术人员、操作人员、质量管理人员等。
2. 材料准备(1)模板:选用高强度、耐磨损、不易变形的钢模板,模板尺寸应与结构尺寸相符;(2)钢筋:选用符合设计要求的钢筋,确保钢筋的强度、刚度、焊接质量等;(3)混凝土:选用强度高、坍落度适宜的混凝土,确保混凝土的质量;(4)其他材料:包括润滑剂、锚杆、支撑体系等。
3. 设备准备(1)滑模装置:包括模板、提升机、牵引机、导轨等;(2)混凝土搅拌运输车、混凝土泵、振捣器等;(3)安全防护设施:安全带、安全网、防护栏杆等。
4. 施工场地准备(1)平整场地,确保施工场地满足滑模施工要求;(2)搭建临时设施,包括办公室、宿舍、食堂等;(3)设置安全警示标志,确保施工安全。
四、滑模施工工艺流程1. 模板安装(1)将模板安装到预定位置,确保模板平整、牢固;(2)检查模板尺寸、位置是否符合设计要求;(3)在模板上涂刷润滑剂,减少滑升过程中的摩擦阻力。
2. 钢筋绑扎(1)按照设计要求,将钢筋绑扎到模板上;(2)检查钢筋间距、保护层厚度等是否符合规范要求;(3)对钢筋进行焊接,确保焊接质量。
可编辑修改精选全文完整版水泥砼路面(滑模)施工工艺一、施工方案:采用水泥砼拌和楼集中拌和,大吨位自卸车为主辅以汽车式混凝土搅拌运输车进行运输,滑模摊铺机半幅一次铺筑的方案。
二、工原材料技术要求1、水泥(1)用于混凝土路面的水泥应采用水泥抗折强度不小于7.5Mpa、旋窑生产的525#硅酸盐水泥和普通水泥,其游离CaO含量应小于1%。
初凝时间不早于3小时,终凝时间不超过10小时。
(2)无论气温多高,散装水泥的出厂温度均应限制在55℃以内,混凝土搅拌时的水泥温度不得高于50℃。
(3)低温季节施工用的早强水泥应符合AASHTO M-85II型或IIA型,并应得到工程师的许可才能采用。
2、集料(1)粗集料:①粗集料按JTJ053-94标准方法试验,其级配应符合设计规定,最大粒径以30mm为宜。
粗集料中针片状含量应小于15%,超径含量不得大于5%,0.15mm的石粉含量不宜大于1%。
②粗集料按JTJ054-94标准方法测试的石料强度应等于或大于3级。
石料压碎值指标应小于16%。
③粗集料中硫化物及硫酸盐含量应小于1%,含泥量(冲洗法)应小于1%。
(2)细集料:①细集料应采用质地坚硬、耐久、洁净的天然砂。
其级配应符合下表I、II级配分区,细度模数为2.3~3.2,含泥量不得大于2%。
②细集料中硫化物及硫酸盐含量(折算SO3)应小于1%。
3、清洗集料、拌和及养生用水,不应含有影响混凝土质量的油、酸、碱、盐类有机物。
细集料标准级配范围表4、外掺剂(1)外掺剂应符合GB08076-1996中合格品或一等品的技术要求。
(2)外掺剂中不应含氯化钙。
(3)可在混合料中使用水溶液缓凝剂,其含水量应计入混合料的有效用水量中。
(4)引气剂、减水剂复合掺用时,应注意两者不致发生沉淀。
5、钢筋钢筋网、拉杆、传力杆、边缘钢筋以及角隅钢筋均须符合要求。
6、养护剂采用的养护剂品种及喷洒剂量应满足85%的保水率(72h)。
7、填缝板(1)预制填缝板的尺寸应符合设计图纸的要求,其允许误差:厚度为0~+2mm,高度为±12mm。
滑模施工方案(7)在道路施工中,滑模是一种常见的施工方法,通过将混凝土通过模具滑动到指定位置,可以高效地完成路面的铺设。
本文将介绍滑模施工的方案和步骤,帮助施工人员更好地掌握该技术。
1. 施工准备在进行滑模施工之前,需要做好充分的准备工作。
首先,确定施工现场的平整度和坡度,确保适合使用滑模施工方法。
然后对施工设备进行检查和调试,确保设备正常运行。
最后,准备好所需的模具、混凝土原材料和施工人员。
2. 滑模设备设置将滑模设备移动到施工现场,并进行稳固设置。
根据设计要求调整滑模设备的高度和角度,确保混凝土可以顺利滑动到指定位置。
同时,检查设备的润滑情况,保证滑动过程的顺畅。
3. 混凝土搅拌和装载混凝土搅拌完成后,将混凝土装载到滑模设备的料斗中。
要注意控制混凝土的质量和流动性,确保在滑动过程中不会出现堵塞或泄漏的情况。
4. 滑模施工操作开始滑模施工前,需要对滑模设备和模具进行最后的检查。
然后按照计划好的施工路线和速度,开始混凝土的滑动。
在滑动过程中,施工人员需要密切配合,确保混凝土能够均匀地铺设到指定位置。
5. 施工质量控制在滑模施工完成后,需要对施工质量进行检查和评估。
检查路面的平整度、坡度和厚度是否符合设计要求,以确保施工质量达到标准。
如果发现问题,需要及时进行整改和调整。
结论滑模施工是一种高效、快速的道路铺设方法,能够提高施工效率和质量。
通过合理的施工方案和操作步骤,可以更好地掌握滑模施工技术,为道路建设提供更好的保障。
希望本文对读者了解滑模施工有所帮助,同时也希望在实际施工中能够更加熟练和有效地运用这一技术。
滑模施工方案滑模施工方案工艺流程:施工缝处理→模具组装→试滑→正常滑模→空滑→模具拆除。
采用滑模施工,每两个仓一组同时滑升。
先滑两个末煤仓,滑升至漏斗锥壳腋角处留设胡子箍筋,同时空滑一部分附壁柱,漏斗以后甩掉附壁柱,滑升至仓顶环梁下结束。
混凝土工程采用混凝土输送泵运输,滑模平台上水平运输采用灰浆车。
滑模组装滑模装置由模板系统、操作平台系统,液压提升系统和配电系统组成。
操作平台系统包括钢桁架、外挑架平台、吊架平台。
平台铺设木楞和木板,木楞间距300mm,采用50×100木方,木板用20mm木板,木板接头必须设在木楞上,外挑平台宽度为1200mm,吊架平台宽800mm,挑平台、吊架平台四周设防护栏杆和安全网。
操作平台作为砼水平运输、钢筋放置、插主筋和支承杆、液压站、信号房、钢筋绑扎、预留、预埋、砼浇筑等工序操作,支顶板底模用。
平台由槽钢交叉组成井字梁组成平台结构部分,在其上铺设脚手板即成,四周设防护栏杆和安全网。
外平台宽度设1200mm,上铺木楞木板,外设栏杆、安全网形成。
外平台标高稍高于内平台。
内外吊架子,采用定型吊架铺设脚手板,内外设栏杆和安全网,外安全网与下平台的安全网可连成一体,下面将脚手板封堵严密,网接头处必须用网绳连接牢。
模板系统包括提升架、模板、围圈、三角架、吊架,开字架。
模板采用2012钢模板,利用钢卡环挂在围圈上固定,围圈、提升架、三角架、吊架采用型钢制作的滑模专用机具。
液压提升系统由千斤顶、支承爬杆、液压操作台、高压胶油管、分油器及针型阀组成。
液压控制台采用YKT-80,千斤顶采用GYD—60滚珠式千斤顶,支承爬杆采用Ф48×3.5钢管。
每个仓共布置千斤顶58台。
组装前的准备工作进行抄平放线测量,在已施工完毕的基础顶面上放出建筑物轴线、结构的边线、洞口边线、提升架位置线、模板上围圈边线,并将提升架支脚的标高找平。
放线后,经有关人员检查验收无误后方能进行组装。
进行滑模组装技术安全措施交底,使施工人员明白组装的具体要求,做到心中有数,精心施工,保证质量。

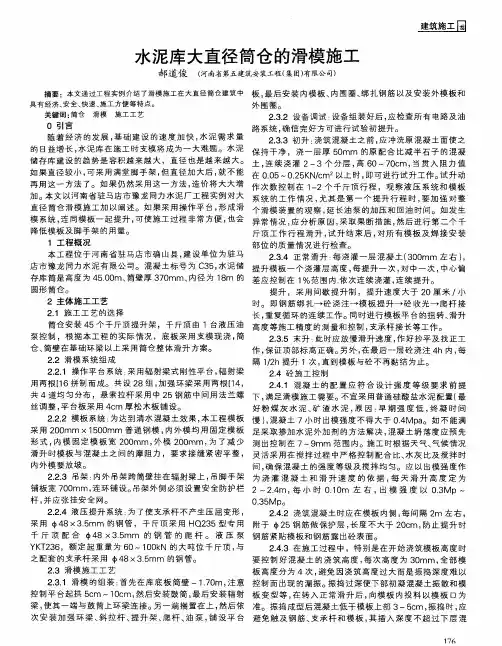

筒仓滑模施工方案水泥库大直径筒仓的滑模施工1 工程概况本工程位于河南省驻马店市确山县,建设单位为驻马店市豫龙同力水泥有限公司。
混凝土标号为C35,水泥储存库筒是高度为45.00m、筒壁厚370mm、内径为18m的圆形筒仓。
2 主体施工工艺2.1 施工工艺的选择筒仓安装45个千斤顶提升架,千斤顶由1台液压油泵控制,根据本工程的实际情况,底板采用支模现浇,筒仓、筒壁在基础环梁以上采用筒仓整体滑升方案。
2.2 滑模系统组成2.2.1 操作平台系统:采用辐射梁式刚性平台,辐射梁用两根[16拼制而成。
共设28组,加强环梁采用两根[14,共4道均匀分布,悬索拉杆采用中25钢筋中间用法兰螺丝调整,平台板采用4cm厚松木板铺设。
2.2.2 模板系统:为达到清水混凝土效果,本工程模板采用200mm×1500mm普通钢模,内外模均用固定模板形式,内模固定模板宽200mm,外模200mm,为了减少滑升时模板与混凝土之间的摩阻力,要求接缝紧密平整,内外模要放坡。
2.2.3 吊架:内外吊架跨筒壁挂在辐射粱上,吊脚手架铺板宽700mm,连环铺设。
吊架外侧必须设置安全防护栏杆,并应张挂安全网。
2.2.4 液压提升系统:为了使支承杆不产生压屈变形,采用φ48×3.5mm的钢管,千斤顶采用HQ235型专用千斤顶配合φ48×3.5mm的钢管的爬杆。
液压泵YKT236,额定起重量为60~100kN的大吨位千斤顶,与之配套的支承杆采用φ48×3.5mm的钢管。
2.3 滑模施工工艺2.3.1 滑模的组装:首先在库底板筒壁-1.70m,注意控制平台起拱5cm~10cm,然后安装鼓筒,最后安装辐射梁,使其一端与鼓筒上环梁连接。
另一端搁置在上,然后依次安装加强环梁、斜拉杆、提升架、爬杆、油泵,铺设平台板,最后安装内模板、内围圈、绑扎钢筋以及安装外模板和外围圈。
2.3.2 设备调试:设备组装好后,应检查所有电路及油路系统,确信完好方可进行试验初提升。
水泥混凝土路面滑模施工方案一、概述水泥混凝土路面是城市道路建设中常见的路面结构,其施工质量直接关系到道路使用的安全性和舒适性。
滑模施工是一种常用的路面施工方法,具有施工速度快、工作效率高等优点。
本文将对水泥混凝土路面滑模施工方案进行详细介绍。
二、施工准备工作1. 材料准备在进行滑模施工前,需要准备好水泥、砂、骨料等材料,并确保其质量符合相关标准要求。
2. 设备准备准备好混凝土搅拌机、振捣器、滑模机、边模板等施工设备,并进行设备调试和检查,确保施工顺利进行。
3. 施工人员安排施工人员,包括混凝土搅拌工、振捣工、滑模工等,确保施工人员熟练掌握操作技术。
三、施工流程1. 准备工作1.清理施工现场,确保施工区域平整、无杂物。
2.根据设计要求设置施工边界线、边模板等。
3.检查施工设备和材料,确保正常运行。
2. 混凝土搅拌1.将水泥、砂、骨料等按比例放入混凝土搅拌机中。
2.启动搅拌机进行混合,直至混凝土达到均匀状态。
3. 浇筑混凝土1.使用振捣器对基础层进行振实,保证基础层密实。
2.将混凝土倒入滑模机中,进行均匀浇筑。
3.使用振捣器对混凝土进行振实,排除气泡。
4. 滑模1.根据设计要求调整滑模板高度。
2.启动滑模机进行滑模,确保混凝土平整光滑。
5. 养护1.在混凝土凝固前进行浇水养护,保持混凝土湿润。
2.根据养护时间进行定期浇水和保护,直至混凝土强度满足使用要求。
四、施工质量控制1. 施工过程监控1.定期检查混凝土质地、坍落度等指标,确保满足设计要求。
2.检查滑模板高度和平整度,保证路面平整度良好。
2. 质量检验1.进行混凝土抽检和抗压强度检测,确保混凝土质量符合标准要求。
2.对滑模路面进行表面平整度检测,保证路面光滑平整。
五、安全措施1. 安全防护1.施工人员需佩戴安全帽、安全鞋等必要防护用品。
2.制定施工安全规范,确保施工过程安全。
2. 环境保护1.合理利用混凝土余浆和废弃物,做到资源循环利用。
2.尽量减少施工过程对环境的影响,保护周边生态环境。
主要分部分项工程施工方法4.1 滑模施工方法的选用按施工部署,本工程滑模施工库底板以下采用环形柔性滑模操作平台,库底板以上筒仓滑模施工采用环形平台顶升钢梁滑模;库底钢筋混凝土减压锥在筒壁滑模结束后翻模施工。
库顶结构为钢梁上铺压型钢板、钢筋混凝土复合结构,在筒体滑升到设计标高后,安装钢梁就位,钢梁上铺设压型钢板浇筑库顶钢筋混凝土。
4.2 滑升模板系统施工4.2.1 模板内外模板均使用200×1200 的普通定型钢模板,回形卡互拼(每条拼缝不少于4 个)。
在模板上端第一孔、下端第二孔分别设双钢管围檩,以管卡钩头拉结模板(每条拼缝不少于2 个),围檩以调节钢管与提升架立柱连接。
4.2.2 提升架提升架立柱为尺寸2400mm×200mm,用φ48×3.5 普通钢管焊接成的格构式构件,上、下横梁为双拼10 号槽钢,立柱与横梁螺栓连接。
提升架规格为1400mm ×2400mm 。
支承杆为φ48×3.5 普通建筑钢管,接头处加Ф40(外径)衬管焊接手动砂轮磨平,支承杆接头尽量错开,不可都在同一平面。
提升架布置:沿圆周每隔约8.5 度一只均匀布置,在洞口处间距稍作调整,并且要在滑模平台上自带主钢梁,所以在钢梁位置要调整让开。
每只筒仓共布置42 榀(其中38 榀为1.2m 开字架,4 榀为1.5m 开字架),合计布置84 榀。
4.3 液压提升系统每只筒仓配置54 只千斤顶(其中12 只顶升钢梁),千斤顶使用GYD60 滚珠式千斤顶(俗称6t 大顶),每榀提升架设置一台GYD60 滚珠式千斤顶(在钢梁位置两侧的提升架各设置两台),一次行程为25 mm,额定顶推力60kN,施工设计时取额定顶推力50%,计算为30kN。
2 只筒仓同时滑升时需用GYD60 滚珠式千斤顶108 只,YHJ-36 型控制台2 台。
使用φ16、φ8 钢丝编织高压软管与各种分油器组成并联平行分支式液压油路系统,布管时尽可能使油路长短相近。
液压动力使用YHJ-36 型控制台分区联动,油压机试验压力为15MPa,施工中油压控制在8MPa 正常压力升高滑动模板。
施工时油管及控制台设置相应数量备用,支承杆不得从钢筋混凝土中抽出,支承杆埋入混凝土不回收。
4.4 滑升平台的设计4.4.1 滑升平台的设计本工程库底板以下采用柔性滑模操作平台,库底板以上筒仓采用钢性滑模操作平台;滑升到库底板后进行滑空,将库内平台全部拆除,待库底板混凝土浇完后内平台重新改组,安装钢梁后继续提升。
将提升架就位,应径向对准中心,等距离布置,在钢梁位置开字架让开。
下横梁上表面应在同一水平面(使千斤顶同时起步),提升架之间以短钢管互联成一体。
绑扎模板范围内的竖向、水平钢筋接头按图纸要求错开。
组装内外模板,确保几何尺寸和模板锥度。
组装滑模操作平台:(1)环形柔性平台1)环形操作平台沿筒仓圆周方向在提升架立柱上支出内外悬挑三角架,在三角架上铺5cm 脚手板为增加刚度,用弧形钢管在三角架外侧连接成围圈。
环形平台用于绑扎钢筋、浇筑混凝土等,外平台宽2m,内平台宽2m,为保证安全内外平台设1m 高栏杆,栏杆外挂安全网,见组装图。
2)环形钢筋架为解决竖向钢筋安装竖立困难及浇筑混凝土,在提升架上方1.9m 搭设环形高架平台,既解决了安装竖向钢筋脚手的问题又起到了保证竖向钢筋走向的支架作用。
3)柔性平台本工程库底板以下采用设计柔性平台,用于调节筒仓的圆度,防止失圆,作为中心辅助纠偏之用,柔性平台中心设置直径0.6m、δ=20mm 厚钢板为中心环,在中心环与提升架之间用φ14 圆钢加25 寸花篮螺栓牵拉,拉到提升架的内立柱上,花篮螺栓用于调松紧保证不失圆,位置在内挑环形平台内侧,便于操作之处。
(2)滑模顶升仓顶钢梁筒仓仓壁滑模采用顶升仓顶钢梁施工工艺时,每根钢梁支座位置设两榀提升架并用双千斤顶提升,在两榀提升架下横梁上设一根双拼16 号槽钢梁(称搁置钢梁),仓顶钢梁搁置在“ 搁置钢梁”上,仓顶钢梁、“搁置钢梁”、提升架下横梁间均采用刚性连接(焊接连接)。
钢梁(及支撑)上铺设竹笆片作为钢筋堆放平台,滑模平台下口满挂安全网。
外环平台净宽2m,作运送混凝土,绑扎外侧环筋之用。
内环平台净宽1.5m,作为操作平台,且作为绑扎内侧环筋之用,钢梁上口平台用作钢筋架距平台面约1.5m 高,为堆放钢筋、穿送内外排环筋、接长竖筋之用。
混凝土通过泵送到外平台上骨料斗,然后用铁斗车送至模板内浇筑。
内外吊脚手架悬挂在调节钢管及提升架立柱上,以钢管立杆和横杆扣件连接形成吊架,上铺脚手板,吊脚手架净高1.9m,宽度0.8m,用于检查混凝土出模强度,处理滑升过程中的表面缺陷,以及仓壁出模修整、清理出预留洞、预埋件和原浆抹光(内外仓壁混凝土表面粉刷)等。
挂脚手外侧用钢管连成围圈增加稳定性,并在外侧和底部满挂安全网保证安全,外包安全网。
在筒仓操作平台上设置钢管井架架设混凝土泵机骨料斗。
4.4.2 滑模平台设计验算根据我公司施工类似筒仓的成功经验,对本工程滑模相关计算如下(以一只库计算):○荷载按规范取值:操作平台上的施工荷载施工人员、工具、存放材料设计平台铺板及楞条 2.5 KN/设计平台桁架 1.5 KN/设计围圈及提升架 1.0 KN/计算支承杆 1.0 KN/平台上料斗、手推车等设备按实际计算振捣混凝土侧压力侧压力合力区5.0~6.0KN/M,作用点在下部向上(2/5)H处.模板与混凝土摩阻力 1.5-3.0/倾倒混凝土时冲击力 2.0KN/●千斤顶:选用TQT6—60 型滚珠式千斤顶,每榀开字架设一台,钢梁两侧开字架设双千斤顶,千斤顶的设置数量计算如下:其中,N:千斤顶需要数量(单位:只);∑F:全部荷载综合,包括:平台自重、施工荷载、摩擦阻力(单位:kW);P:千斤顶设计提升力(单位:kN);ϕ:千斤顶整体拆减系数,与平台钢度及设计系数有关,本工程ϕ=0.7。
○滑升平台上总荷载:摩阻力:260KN平台及上部自重(不包括钢梁):220KN施工荷载:275KN小计:755KN∑F=755KNV=755/30×0.7≈36只实际使用数量为42 只。
满足需要。
注:钢梁不计算在平台自重上,另设千斤顶顶升钢梁。
支撑杆:本工程选用φ48 钢管(壁厚3.5mm)作为支撑杆,使得提升力与整体刚度均得到提高,其数量与千斤顶数量相同。
4.5 上人回龙跑道为保证施工人员等到平台上方便及安全,在筒仓外侧搭设钢管上人回龙扶梯,并且在滑模时沿筒壁每隔4m 放置2 块扶墙埋件,作为加固回笼梯之用,防滑跑道采用竹笆片反铺沿线与钢管绑牢,回龙跑道周围满挂安全网。
4.6 埋件与孔洞滑升前,将所有预埋预留工作统计详尽,列出表格,注明标高、部位、预埋预留品种、规格,如平面位置较复杂,应事先在滑模平台上做好标志,凡有埋件和洞口之处均挂牌标示,自下而上标明埋件代号、尺寸和标高,按照表格查验各种预埋件、预留孔是否已准备妥当;预埋预留由专人负责,需凿出的预埋件、预留孔、预留插筋一旦出模立即凿出,注意找准位置再进行,以免影响库壁外观,各种预埋预留件均不得与库壁环筋焊接,预留洞口两侧混凝土需对称浇筑,预留洞口制作专用木盒进行预埋,木盒外侧刨光、涂刷脱模剂,预留洞位置支撑杆要采取加固措施。
4.7 钢筋工程滑模钢筋采用绑扎接头,竖筋按4.5m 分段,图纸要求搭接,环筋按50d 搭接,竖筋、环筋接头错开率为25%,滑模所用钢筋预先按规格、使用部位、长度、允许吊重捆扎,并挂设标牌,注明钢筋直径、编号、数量、长度、使用部位。
对于控制竖筋位置,可在提升架上横梁上焊内外两道环筋,环筋上按竖筋间距焊滑环,滑环中心即为每根竖筋所在位置,绑扎时按滑环位置接长竖筋,注意所接竖筋的下端应在滑环之下时再开始接,以免接头钩住滑环。
环筋可预先在竖筋上用粉笔画出间距线以控制绑扎间距。
按规范及设计要求进行,仓壁钢筋边滑边绑,与混凝土浇筑交错穿插进行。
4.8 混凝土工程4.8.1 混凝土制备工程所用混凝土现场搅拌供应,现场配备两台500 型搅拌机,每小时可提供约20 m3 的混凝土,而预计2 个直径为18m 筒仓滑模每90~120min(1.5~2h)提升一次,每次滑升高度定为300mm ,需混凝土约15 m3,能满足需求。
4.8.2 混凝土的运输混凝土通过泵送到外平台上骨料斗,再用小车送到浇筑点。
4.8.3 混凝土浇灌仓壁滑升时,每一车混凝土倾倒后,平仓手应将平台上混凝土铲入模内,振捣手跟进振捣。
混凝土连续浇灌,正反两方向分层入模,混凝土入模后及时用插入式振动棒振捣,操作时按“快插慢拔”、“棒棒相接”,采用“并列式” 振捣;每点振捣时间20~30s,当混凝土表面不再显著下沉不出现气泡,表面泛浆方能停止振捣;振捣棒在振捣上层混凝土,插入下层混凝土不大于5cm 消除两层之间接缝,严禁漏振、过振现象发生。
4.8.4 初滑混凝土分4 层正、反向浇筑1200mm 模板,3~6h 开始试提升,提升2~4 个行程,出模混凝土手压有轻微手印不粘手,稍停息可转入正常滑升。
正常滑升:按一次滑升30cm,混凝土正、反分层循环浇筑,间隔1.5~2.0h 提升一次,气温较高时中途提升1~2 个行程。
4.8.5 停滑当施工需要或特殊情况必须停滑时,每隔0.5~1.0h 提升1~2 个行程至模板与混凝土不再粘接(大约4h),第二天再提升一个行程。
本工程采用专用滑模记录表形式进行滑模施工各项控制。
4.8.6 仓壁抹灰仓内壁粉刷3cm 水泥砂浆;外壁随滑随手加浆抹光。
4.8.7 混凝土施工要点(1)了解天气情况,安排合适的时间浇筑混凝土。
(2)认真检查施工所需机具的完好情况,备足零部件,并对可能出现的情况制定应急情况下的处理措施。
(3)对作业班组的人员认真的进行技术交底,严格控制混凝土的配合比和坍落度。
(4)安排管理人员值班,跟踪检查,发现问题及时处理。
本单体工程主要施工工艺5.1 支撑柱在支撑筒体滑模结束后随之对库内支撑柱组装滑模施工。
5.2 库底板库壁滑模至库底板下口时滑空,加固支撑杆,支撑杆加固采用4Φ20 的钢筋交叉焊接,每30cm 加固一道,本次滑空需加固三道,然后拆除库内平台板,从基础面搭设满堂钢管排架支撑进行库底板施工,库底板采用钢模板(局部木模板);钢筋在现场加工集中制作后塔吊运至施工部位绑扎、安装,混凝土由现场集中搅拌,混凝土泵输送。
5.2.1 锥体本工程库底板以上的结构比较复杂,施工时必须细心放样、复核尺寸,把好质量关。
锥体采用双面木模,对拉螺栓加固,内部采用钢管支撑系统,主要施工步骤为:第一步施工构造柱;第二步施工锥体部分:内模一次性支设好,采用拍坡成型施工方法,混凝土分节浇捣,设置施工缝。
5.2.2 库内找坡本次库内找坡混凝土量大,沟槽多、坡度大,除材料的运输较困难,施工的难度也大,根据以往施工,小的沟槽砌砖胎模施工,其他立模;筒壁四周坡度为70%的找坡,需分三次支设外模浇筑混凝土,设置施工缝;混凝土采用混凝土泵输送。
