绿化工程定额计算规则
(一)第一章 整理绿化用地 按设计图示尺寸以面积计算。
(二)第二章 栽植乔木
1、落叶乔木以胸径大小确定种植劳务费(土球的大小按胸径的7倍推算)。
2、常绿乔木以苗木高度确定种植劳务费。
(三)第三章 栽植灌木
以株或m2计算。
(四)第四章 栽植攀援植物
按设计图示数量(现场实际完成数量)以株或m2计算。
(五)第五章 草坪地被
按设计图示数量(现场实际完成数量)以m2计算。
(六)苗木主材损耗
北方乔木5%~8%、南方3%~5%、灌木1%~2%、地被花卉草坪1%~2%、水生不计损耗。
(七)用于苗圃栽植时,乔木、灌木、地被花卉在此单价基础上下浮10%。
册说明一、《绿化工程》(以下简称本定额),包括绿地整理、栽植花木、绿地喷灌、措施工程共四章。

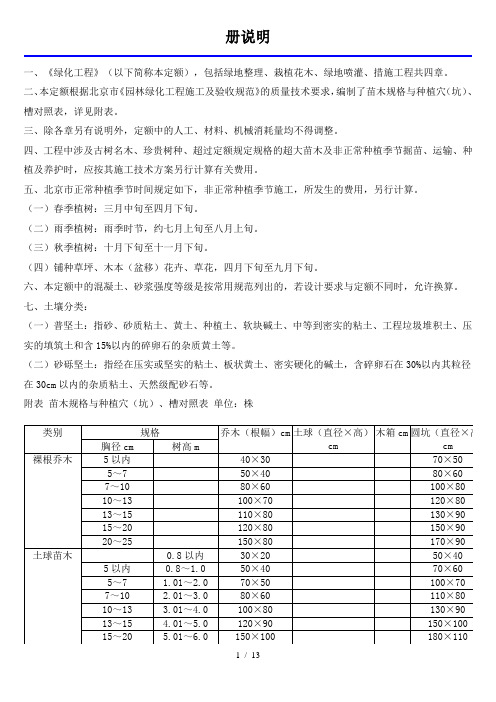

二、本定额根据北京市《园林绿化工程施工及验收规范》的质量技术要求,编制了苗木规格与种植穴(坑)、槽对照表,详见附表。
三、除各章另有说明外,定额中的人工、材料、机械消耗量均不得调整。
四、工程中涉及古树名木、珍贵树种、超过定额规定规格的超大苗木及非正常种植季节掘苗、运输、种植及养护时,应按其施工技术方案另行计算有关费用。
五、北京市正常种植季节时间规定如下,非正常种植季节施工,所发生的费用,另行计算。
(一)春季植树:三月中旬至四月下旬。
(二)雨季植树:雨季时节,约七月上旬至八月上旬。
(三)秋季植树:十月下旬至十一月下旬。
(四)铺种草坪、木本(盆移)花卉、草花,四月下旬至九月下旬。
六、本定额中的混凝土、砂浆强度等级是按常用规范列出的,若设计要求与定额不同时,允许换算。
七、土壤分类:(一)普坚土:指砂、砂质粘土、黄土、种植土、软块碱土、中等到密实的粘土、工程垃圾堆积土、压实的填筑土和含15%以内的碎卵石的杂质黄土等。
(二)砂砾坚土:指经在压实或坚实的粘土、板状黄土、密实硬化的碱土,含碎卵石在30%以内其粒径在30cm以内的杂质粘土、天然级配砂石等。
附表苗木规格与种植穴(坑)、槽对照表单位:株第一章绿地整理说明及工程量计算规则一、说明(一)本章包括:整理绿化用地、拆挖各种路面、垫层,伐树、挖树根,机械运渣土,屋顶花园基底处理,客土工程6节共110个子目。
(二)整理绿化用地,是绿化工程施工前的地坪整理,每个绿化工程均应计算一次。
(三)绿地起坡造型适用于设计造型高度80cm以内,平均坡度不大于15°的地形。
(四)凡绿化工程用地自然地坪与设计地坪有差距时,则分别执行挖土方或回填土相应定额子目。
(五)本章定额中已包括了100m以内的土方倒运,如实际运距超过100m时,每超过50m(不足50m按50m计算),其增加运费按相应定额子目执行。
第一章绿化工程1.伐树、挖树根应区分树干胸径不同,按数量以“株”计算。
2.砍挖灌木丛应区分丛高不同,按数量以“丛”计算。
3.挖竹根应区分胸径或根盘丛径不同,按数量以“株”或“丛”计算。
4.挖芦苇根、清除草皮,按面积以“平方米”计算。
5.整理绿化用地按设计图示尺寸以“平方米”计算。
6.原土过筛按体积以“立方米”计算。
7.屋顶花园基底处理按设计图示尺寸分做法以“平方米”计算。
8.软式透水管区分规格以“延长米”计算。
9.滤水层回填陶粒、卵石、轻质土壤,以“立方米”计算;土工布过滤层,塑料格栅,按设计尺寸以“平方米”计算。
二、栽植花木:花木根据设计图示要求的种类、规格分别以“株”、“丛”、“米”、“平方米”、“盆”计算。
1.乔木按带土球与裸根分别区分土球直径和胸径按数量以“株”计算。
2.散生竹应区分胸径不同,按数量以“株”计算。
丛生竹应区分根盘丛径不同,按数量以“丛”计算。
3.棕榈类应区分土球直径不同,按数量以“株”计算。
4.灌木按带土球与裸根分别区分土球直径和冠丛高度按数量以“株”计算。
5.双排以内绿篱,区分单、双排及绿篱高度按设计尺寸以“延长米”计算;双排以上视作片植,片植绿篱应区分绿篱高度,按设计尺寸以“平方米”计算。
6.攀缘植物应区分地径不同,按数量以“株”计算。
7.色带应区分种植密度不同,按设计尺寸以“平方米”计算。
8.露地花卉应区分花卉种类及艺术造型,按设计图示尺寸,以“平方米”计算。
盆花摆设应区分盆径尺寸及艺术造型,按数量以“盆”计算。
9.水生植物区分塘植与盆植按“株/丛”计算。
10.草皮按设计图示尺寸以“平方米”计算。
11.喷播植草区分喷播坡度、坡长,按喷播面积以“平方米”计算。
12.乔木与灌木假植应分别区分胸径和冠丛高度按数量以“株”计算。
13.树木支撑应区分支撑材料及支撑要求以“株”计算。
14.草绳绕树干应区分胸径不同,按缠绕树干的高度以“延长米”计算。
15.换土工程:(1)裸根乔木、灌木应区分胸径不同以“株”计算;(2)带土球乔、灌木应区分土球直径不同以“株”计算;(3)攀缘植物应区分坑径及坑深不同以“株”计算;(4)草坪、花卉应按换土面积以“平方米”计算。
第01章绿化工程定额说明一、本章包括绿地整理、栽植花木及绿地喷灌,共3节405个子目.二、凡绿化工程用地自然地坪与设计地坪相差±30cm以内的挖、填、找平,执行人工整理绿化用地相应子目.超过±30cm时,另行计算.三、屋顶花园基底处理及屋顶花园上种植,定额中不包括垂直运输费用,发生时另行计算.四、起挖或栽植树木均以一、二类土为计算标准.如为三类土,人工乘以系数;四类土,人工乘以系数;冻土,人工乘以系数.五、本章不包括种植前清除建筑垃圾及其他障碍物.包括种植后绿化地周围2m以内的清理工作.六、本定额包括种植前的准备,种植时的用工、用料和机械使用费以及苗木、花卉栽培后十天以内的养护工作.七、凡起挖、栽植古树或名贵树木时,所发生的费用另行计算.八、本章以原土回填为准,如需换土,按“换土”子目另行计算.九、栽植树木支撑价格按“树木支撑”子目计算.十、树木支撑中的预制混凝土桩规格为10cm×12cm,长.十一、绿化工程均已包括施工地点50m范围以内的材料搬运.超过运距时,另行计算超运距费用.十二、苗木计量应符合下列规定:1.胸径或干径:指地表面向上处树干或竹的直径.2.地径:指距地面处的树干的直径.3.株高:指地表面至树顶端的高度.4.冠丛高:指地表面至乔灌木顶端的高度.5.篱高:指地表面至绿篱顶端的高度.6.生长年限:指苗木种植至起苗时止的生长期.十三、色带:指一定地带同种或不同种花卉及观叶植物配合起来所形成的具有一定面积的有观赏价值的风景带.十四、绿篱:系指成行片密植,修剪而成的植物墙可用以代替篱笆、栏杆和墙垣,具有分隔、防护或装饰作用.十五、植生带:指采用有一定的韧性和弹性的无纺布,在其上均匀撒播种子和肥料而培植出来的地毯式草坪种植生带.十六、本定额中未包括苗木数量的项目,按设计计算.苗木价格和苗木场外运输费均未包括,均按实际发生列入直接费.十七、栽植工程中未包括苗木数量的项目,应计算栽植、运输过程中相应的损耗率.裸根乔木、裸根灌木损耗率为%;绿篱、色带、攀缘植物损耗率为2%;竹类损耗率为4%.十八、盆花摆设在摆设期间发生的养护费用,按现场实际发生计算.十九、树木、绿篱、色带防寒、搭设遮荫棚,按现场实际发生计算.二十、凡在栽植工程中,使用浇水车浇水时,除按相应栽植子目计算外,另按实计算浇水车台班费用.二十一、后期管理费:是指绿化工程栽植十天后至一周年对其栽植的苗木、绿篱等植物所发生的浇水、施肥、防治病虫害、修剪、除草及维护等管理费用.如实际发生费用在定额计算费用±10%以外时,后期管理费按现场实际发生计算.二十二、手工除锈分轻、中、重三种,区分标准为:轻锈:部分氧化皮开始破裂脱落,红锈开始发生.中锈:部分氧化皮破裂脱落,呈堆粉状,除锈后用肉眼能见到腐蚀小凹点.重锈:大部分氧化皮脱落,呈片状锈层或凸起的锈斑,除锈后出现麻点或麻坑.第01章绿化工程计算规则1.伐树、挖树根应区分树干胸径不同,按数量以“株”计算.2.砍挖灌木丛应区分丛高不同,按数量以“丛”计算.3.挖竹根应区分胸径或根盘丛径不同,按数量以“株”或“丛”计算.4.挖芦苇根、清除草皮,按面积以“平方米”计算.5.整理绿化用地按设计图示尺寸以“平方米”计算.6.原土过筛按体积以“立方米”计算.7.屋顶花园基底处理按设计图示尺寸分做法以“平方米”计算.8.软式透水管区分规格以“延长米”计算.9.滤水层回填陶粒、卵石、轻质土壤,以“立方米”计算;土工布过滤层,塑料格栅,按设计尺寸以“平方米”计算.二、栽植花木:花木根据设计图示要求的种类、规格分别以“株”、“丛”、“米”、“平方米”、“盆”计算.1.乔木按带土球与裸根分别区分土球直径和胸径按数量以“株”计算.2.散生竹应区分胸径不同,按数量以“株”计算.丛生竹应区分根盘丛径不同,按数量以“丛”计算.3.棕榈类应区分土球直径不同,按数量以“株”计算.4.灌木按带土球与裸根分别区分土球直径和冠丛高度按数量以“株”计算.5.双排以内绿篱,区分单、双排及绿篱高度按设计尺寸以“延长米”计算;双排以上视作片植,片植绿篱应区分绿篱高度,按设计尺寸以“平方米”计算.6.攀缘植物应区分地径不同,按数量以“株”计算.7.色带应区分种植密度不同,按设计尺寸以“平方米”计算.8.露地花卉应区分花卉种类及艺术造型,按设计图示尺寸,以“平方米”计算.盆花摆设应区分盆径尺寸及艺术造型,按数量以“盆”计算.9.水生植物区分塘植与盆植按“株/丛”计算.10.草皮按设计图示尺寸以“平方米”计算.11.喷播植草区分喷播坡度、坡长,按喷播面积以“平方米”计算.12.乔木与灌木假植应分别区分胸径和冠丛高度按数量以“株”计算.13.树木支撑应区分支撑材料及支撑要求以“株”计算.14.草绳绕树干应区分胸径不同,按缠绕树干的高度以“延长米”计算.15.换土工程:1裸根乔木、灌木应区分胸径不同以“株”计算;2带土球乔、灌木应区分土球直径不同以“株”计算;3攀缘植物应区分坑径及坑深不同以“株”计算; 4草坪、花卉应按换土面积以“平方米”计算.16.花卉防寒应区分高培土、低培土按数量以“株”计算.17.后期管理费:1乔木、灌木、攀缘植物、散生竹以“株”计算.2单排、双排绿篱以“延长米”计算,片植绿篱以“平方米”计算.3丛生竹以“丛”计算.4草皮、色带、花卉以“平方米”计算.5水生植物应区分种植方式不同,塘植按种植面积以“平方米”计算,盆植以“盆”计算.三、绿地喷灌:1.喷灌设施管道应区分管道品种、规格,从供水主管接口处算至喷头各支管.管道按设计图示管道中心线的长度以“米”计算.不扣除阀门、管件所占的长度,喷头长度亦不计算.2.塑料给水管固筑,应区分不同管径,按设计图示数量,以“处”计算.3.填砂按设计图示体积以“立方米”计算.4.阀门应区分规格及连接方式,按设计数量,以“个”计算.5.水表应区分规格及连接方式,按设计数量,以“组”计算.6.喷头应区分种类,按设计数量,以“个”计算.7.管道除锈、刷油应区分油漆品种、刷漆遍数按面积以“平方米”计算.。
园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程 1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算总说明一、《福建省园林绿化工程消耗量定额》 (FJYD-501-2005)(以下简称本定额)依据建设部发布的《全国统一仿古建筑及园林工程预算定额》([88]建标字第451号),结合我省实际编制。
园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 11.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算。
园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算。
绿化定额材料费的计算公式绿化工程是指为了改善城市环境、美化城市面貌而进行的植物种植、草坪铺设、花园建设等工程。
在进行绿化工程时,需要考虑到各种材料费用,其中包括植物、土壤、肥料、围栏等费用。
在进行绿化工程的预算时,需要根据工程的具体情况来计算材料费用,以确保工程的顺利进行和质量的保证。
绿化定额材料费的计算公式是根据工程的具体情况来确定的,通常包括以下几个方面的内容:1. 植物费用,植物费用是绿化工程中的重要组成部分,通常包括树木、灌木、花草等植物的费用。
在计算植物费用时,需要考虑到植物的种类、数量、规格等因素,以及植物的采购价格。
一般来说,植物费用可以根据以下公式来计算,植物费用 = 植物种类数目×植物数量×单价。
2. 土壤费用,土壤是植物生长的基础,对于绿化工程来说,土壤的质量和数量都是非常重要的。
在计算土壤费用时,需要考虑到土壤的种类、用量、运输费用等因素,以及土壤的采购价格。
一般来说,土壤费用可以根据以下公式来计算,土壤费用 = 土壤用量×单价 + 运输费用。
3. 肥料费用,肥料是植物生长所必需的营养物质,对于绿化工程来说,肥料的种类和用量都是非常重要的。
在计算肥料费用时,需要考虑到肥料的种类、用量、运输费用等因素,以及肥料的采购价格。
一般来说,肥料费用可以根据以下公式来计算,肥料费用 = 肥料用量×单价 + 运输费用。
4. 围栏费用,围栏是绿化工程中的一项重要设施,可以用于围绕花坛、草坪等区域,起到美化和保护作用。
在计算围栏费用时,需要考虑到围栏的种类、长度、高度等因素,以及围栏的采购价格。
一般来说,围栏费用可以根据以下公式来计算,围栏费用 = 围栏长度×围栏高度×单价。
除了上述的材料费用之外,绿化工程中还可能涉及到其他材料费用,如灌溉设备费用、施工工具费用等。
在进行绿化工程的预算时,需要综合考虑各种材料费用,并根据工程的具体情况来确定最终的预算金额。
一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算.二、园林绿化工程1.不论树木大小均按株计算. 2.种植花卉、挖铺草皮以平方米计算. 3.绿篱种植不论单排,双排均以延长米计算.三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算.计算公式:堆砌假山工程量<吨>=进料验收的数量-进料剩余数量. 2.塑假石山工程量按其外围面积以平方米计算.四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算. 2.各种园路面层按设计图示尺寸,按平方米计算. 3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算.石桥面按平方米计算.4.室内地面以主墙间面积计算,不扣除磉磴<西半球顶石>、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积. 5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积. 6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量. 7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8.五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算. 2.小型设施工程量: <1>预制花檐、角花、博古架分不同规格按延长米计算.<2>现浇彩色水磨石飞来椅按扶手长度计算. <3>木纹板工程量以平方米计算. <4>砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算.3.树皮、麦草、山草、丝<思>毛草亭屋面以斜面积平方米计算.园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算. 2.整理绿化地的挖填土厚度超过30cm时,应按挖运土方计算. 3.园林绿化定额中包括种植前的准备和种植过程中的工料、机械费用,以及花枝栽培后十天以内的养护工作.4.园林绿化工程基价中未包括苗木、花卉和使用营养液培植的价格,应根据当时当地的苗和营养液的价格,另行计算. 5.园林绿化工程定额不包括种植前清除垃圾及其它障碍物,但包括种植后绿化地周围2m以内的清理工作. 6.起挖或栽植树木以一、二类土为准,如为三类土时,人工乘以系数1.34,四类土人工乘以系数1.76. 7.园林绿化工程以原土回填为准,若需换土时,另按"换土"定额计算. 8.栽植树木需支撑时,另按"树木支撑"定额计算. 9.绿化工程均包括施工地点50m汇围以内的搬运,若超过运距时,另行计算超运距费用. 10.本定额未包括起挖或栽植特大或名贵树木,发生时应按实计算. 11.定额称"胸径"是指距地面1.2m处的树干直径. 12.若苗木不需要支撑时,应扣除定额中的支撑材料.13.本定额"挖草皮"子目,指挖人工培植的草皮,如零星自找草皮另行计算.二.堆砌假山,塑假石山工程1.砖骨架的塑假石山,如设计要求做部分钢筋混凝土骨架时,应进行换算.钢骨架塑假石山未包括基础,脚手架,主骨架的工料费. 2.堆砌假山、塑假石山,定额内未包括基础,应按现行土建定额另行计算,定额中的铁件如与实际用量不同时,可按实调整.三.园路、园桥、地坪1.本章定额仅编制了传统作法的园路、园桥和地坪.其它做法的园路园桥和地坪可按现行土建定额计算. 2.园路、坪坪定额已包括结合层,但不包括垫层,垫层可按现行土建定额计算. 3.定额块料面层的规格与设计规格不同时,可以换算,但定额中所列的砂浆结合层或铺筑用砂数量不做调整. 4.路沿,路牙材料与路面材料相同时,其工料,机械已包括在定额内,不另计算,若路沿,路牙用其它材料铺筑时,应另行计算其工料. 5.预制砼方块和预制异形块砼路面定额是按砂铺筑编制的,若使用砂浆铺筑时,扣除砂的用量,第100m2增加砂浆0.8m3,定额人工乘以系数1.3,其它不变. 6.砖地面,卵石地面和瓷片地面定额已包括砍砖、筛选、清洗石子、瓷片等的工料,不另计算. 7."人字纹"、"席纹"铺砖地面按"拐子锦"定额计算,"龟背锦"按"八方锦"定额计算. 8.满铺卵石拼花地坪,指在满铺卵石地坪中用卵石拼花.若在满铺卵石地坪中用砖或瓦片拼花时,拼花部分按相应地坪定额计算,人工乘以系数1.5. 9.满铺卵石地坪,如城内发色拼花时,定额人工乘以系数1.2. 10.园桥挖土方、垫层、勾缝及有关配件的制作,安装,按现行土建定额相应项目计算,石桥面砂浆嵌缝已包括在定额内,不另计算.四.园林小品工程1.园林小品是指园林建设中的工艺点缀品,艺术性较强,它包括堆塑装饰和小型预制钢筋混凝土、金属构件等小型设施. 2.园林小摆设系指各种仿匾额,花瓶,花盆,石鼓,坐凳及小型水盆,花坛,池,花架等预制件. 3.树皮,麦草,山草及丝<思>毛草的亭屋面定额内,包括檀子、桷子,不另计算.如何做好园林绿化工程决算要想做好绿化工程决算,作为一名决算人员,笔者有以下几点体会:首先,深入施工现场,了解实际情况.绿化工程不同于其他工程,虽施工程序大体相同,但具体内容仍存在一些差别.作为决算人员,应在充分了解施工设计图纸的基础上,深入施工现场,掌握工程第一手资料,从前期的换土、移植、地形处理,到整地、挖坑、栽种及后期养护等各项工序,均应详细了解.对于施工中的一些较复杂环节,需特别加以注意.如绿化工程中常需一些地形处理,因绿化工程的地形处理多模拟自然地势,形状不规则,且微地形处理较多,因此用土量计算较复杂,机械使用多于其他工程中的地形处理,而这些工序所需费用均应在决算编制中有所体现.再有,近几年兴起的模纹栽植及大面积草坪铺种的绿化模式,其苗木、草皮用量大,决算人员应深入施工一线,准确掌握苗木、草皮用量,方可做好绿化工程决算.其次,掌握市场行情,控制工程造价.苗木是绿化工程中的重要组成部分,其价格在很大程度上决定了工程造价的高低.苗木价格随市场行情波动大,决算人员应通过多种渠道,充分了解各类苗木的产销地市场价格,了解哪些苗木在哪些地区是优势品种等情况.另外,同种苗木因规格不同,栽种时期不同,价格也会有较大差别,需特别注意.再次,套用定额时,需注意以下3个问题.第一,要正确使用相关定额,认真编制工程决算.一些地方性园林绿化工程定额只包含绿化项目,其他如土方倒运、地形处理、破除原有路面或垫层等项目,应参照相关的市政工程定额及机械台班使用定额;还有一些工作,如后期养护、施肥、打药等定额中未包含的项目,可依当地实际情况计算,或由甲、乙双方协商决定.第二,目前部分地区使用的园林绿化工程定额,主要针对在普通土地上种植植物而言,而街道绿化、广场绿化等经常遇到一些特殊情况,其所需费用应依据实际情况灵活掌握.比如栽种行道树的地方多为路基处的三合土,施工难度较大,因此人工费计算应按土质情况将原定额乘以一定系数进行调整.第三,绿化施工中的同种苗木规格大小不同、栽植类型<带土球或裸根>不同,因此挖坑大小、换土量、相关定额子目也会发生一系列变化,应认真区分,以真实反映工程造价土方工程量计算规则1、平整场地:<1>园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;<2>水池、假山、步桥,按其底面积乘2以平方米计算.2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm以上时,则按自然地坪标高计算.3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算.并乘以放坡系数.4、路基挖土按垫层外皮尺寸以立方米计算.5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算.6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算.7、堆筑土山丘,按其图示底面积乘设计造型高度<连座按平均高度>乘以0.7系数,以立方米计算.8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,以延长米计算.9、木桩钎<梅花桩>,按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算.10、围堰排水工程量,按堰内河道、池塘水面面积及平均深度以立方米计算.11、河道、池塘挖淤泥及其超运距运输均按淤泥挖掘体积以立方米计算如何编制工程量清单工程量清单计价是一些发达国家和地区,及世界银行、亚洲银行等金融机构国内贷款项目在招标投标中普遍采用的计价方法.随着我国加入WTO,对工程造价管理而言,所受到的最大冲击将是工程价格的形成体系.从国内各地区差异性很大的状态,一下子纳入了全球统一的大市场,这一变化使过去的工程价格形成机制面临严峻挑战,迫使我们不得不引进并遵循工程造价管理的国际惯例,即由原来的投标单位根据图纸自编工程量清单进行报价改由招标单位提供工程量清单<工程实物量>给投标单位报价,既顺应了国际通用的竞争性招投标方式,又较好地解决了"政府管理与激励市场竞争机制"二者的矛盾.一、工程量清单的概念及组成所谓工程量清单是发包人将准备实施的全部工程项目和内容,依据统一的工程量计算规则,按照工程部位、性质,将实物工程量和技术措施以统一的计量单位列出的数量清单.它是招标文件重要的组成部分.工程量清单的组成:如何审定绿化工程最终造价工程造价的最终确定,是工程费用清算和工程尾款拨付的主要依据.工程最终造价的确定,一般可通过以下两个途径:一、投资方〕业主〔有内审能力〕权力〔的,可通过内部审定的方式,对该绿化工程最终造价予以确认.二、投资方〕业主〔没有内审能力〕权力〔的,可委托社会上工程造价咨询机构,对该绿化工程最终造价予以确定.工程最终造价的审查、确认工作是一项严肃的政策性较强的经济工作,审查人员必须具备较高的政治素养和业务能力,本着公平、合法、合理的原则,才能实事求是地搞好这项工作.对绿化种植工程造价审定而言,审价人员必须依据工程竣工图、工程变更签定单、质量验收等资料,并经现场调查、核实,了解工程中各种变动因素后,方可进行正式的审查工作.审查工作一般可以分为:工程量核查、价格取定核查和费用计算核查三个阶段:工程量核查阶段,主要了解该绿化种植工程中土方量〕包括出废土、进种植土、场内土方驳运等〔计算数据是否合理、正确,土方施工工程量作为隐蔽工程,签证手续是否齐全;苗木种植品种、数量统计是否正确;苗木规格是否和竣工图上要求的一致;施工质量是否达到设计要求等情况.价格取定核查阶段,主要了解各种单价的取定是否合理、是否符合规定.其中包括土方单价的取定,是否符合文件规定;土方量计算中,是否有低价土方混进高价土方中计算的情况;核查苗木单价的发布期和工程施工期是否相符;如果实际种植苗木规格小于设计要求时,应选用相应较低的苗木单价;确定苗木种植数量不足或死亡的补救办法后〕或由施工方补植,或由业主另行补植〔,计算相应的苗木费用;同时还需核查苗木种植费用计算时,是否有高套定额单价和多套苗木数量等情况. 费用计算核查阶段,主要了解该工程类别、定位是否正确,费率百分比选用是否合理,计算结果是否正确;人工、材料、机械补差是否符合文件的规定,人工数量汇总是否正确等情况.经过以上三个审查阶段仔细复核,和审价人员后期认真计算后,才能保证该绿化工程最终造价的正确性如何计算绿化工程间接费用编制工程竣工造价结算书.这种方法正确程度较高,但需大量的时间、精力,往往影响工程款项的及时回收.对绿化种植工程而言,这种情况发生较少,这种方法也较少采用.一般可通过以下两个途径:一、投资方〕业主〔有内审能力〕权力〔的,可通过内部审定的方式,对该绿化工程最终造价予以确认.二、投资方〕业主〔没有内审能力〕权力〔的,可委托社会上工程造价咨询机构,对该绿化工程最终造价予以确定.工程最终造价的审查、确认工作是一项严肃的政策性较强的经济工作,审查人员必须具备较高的政治素养和业务能力,本着公平、合法、合理的原则,才能实事求是地搞好这项工作.对绿化种植工程造价审定而言,审价人员必须依据工程竣工图、工程变更签定单、质量验收等资料,并经现场调查、核实,了解工程中各种变动因素后,方可进行正式的审查工作.审查工作一般可以分为:工程量核查、价格取定核查和费用计算核查三个阶段:工程量核查阶段,主要了解该绿化种植工程中土方量〕包括出废土、进种植土、场内土方驳运等〔计算数据是否合理、正确,土方施工工程量作为隐蔽工程,签证手续是否齐全;苗木种植品种、数量统计是否正确;苗木规格是否和竣工图上要求的一致;施工质量是否达到设计要求等情况.价格取定核查阶段,主要了解各种单价的取定是否合理、是否符合规定.其中包括土方单价的取定,是否符合文件规定;土方量计算中,是否有低价土方混进高价土方中计算的情况;核查苗木单价的发布期和工程施工期是否相符;如果实际种植苗木规格小于设计要求时,应选用相应较低的苗木单价;确定苗木种植数量不足或死亡的补救办法后〕或由施工方补植,或由业主另行补植〔,计算相应绿化工程间接费用是构成绿化工程成本费用以外的,必须收取的企业合法利润和上交国家税收等费用.一般包括两部分内容,一部分内容是定额规定,固定不变的;另一部分是随着市场价格的变动,由定额管理总站发布信息,可以浮动计取的费用组成.固定不变的费用包括:施工过程中发生的管理费用、企业利润、国家税金和上缴给上级单位的管理费用等费用组成.他们的计算以苗木费用和定额种植费用之和中的人工费用为基础,用百分比率的方式确定,百分比率的大小,是有定额管理总站规定的.各项费用百分比率的确定,对绿化种植工程而言,是根据工程规模的大小加以区别的.如果总承包一个绿化工程,以合同确定的工程量,其施工面积超过6500平方米的,作为二类工程,则规定的百分比率大一些;施工面积小于6500平方米的,则规定的百分比率相应小一些;如果单独承包绿化工程中的土方量,超过2000立方米的,作为三类工程,规定的百分比率小一些;土方量小于2000立方米的,作为四类工程,规定的百分比率则相应更小.可以浮动计取的费用包括:人工、材料、机械的补差费用,以及因各个工程施工条件施工条件的复杂性,定额没有作具体规定,由甲、乙双方根据施工现场条件的实际的不同,双方可以酌情协商的费用,我们称之谓"开办费用"园林绿化工程竣工结算一个绿化建设工程从预算的编制、协商洽谈、造价确认到合同签订,仅仅是该工程的前期准备工作,还要通过艰苦的实施*作阶段,工程竣工结束后,才能够正式编制该工程的最终造价.并经审核后,作为双方对该工程结算费用的依据,对绿化工程竣工结算编制而言,一般应注意以下几个问题. 〕一〔工程竣工结算的编制工作,在人员没有发生变动的情况下,应由施工单位原编制施工图预算的人员完成.〕二〔工程竣工结算的编制工作,虽然在工程竣工之后进行,但是其资料收集工作应贯穿在整个施工过程中,不能中断.〕三〔资料的收集工作,应在严格履行施工合同条款的基础上进行.1.对固定造价合同而言,除节约正常开支外,还需注意固定造价范围以外的工程成本开支,注意资料收集.2.对可调造价合同而言,应注意可调价格范围及市场行情变化,及时收集可信的原始资料和价格依据,便于结算时合理调整.3.对成本加酬金合同而言,对成本的支出是否符合合同条款约定,注意成本支出合理性、可*性依据的收集,有利于工程的顺利结算.4.除此之外,如合同中有施工措施费、安全措施费和索赔等费用条款时,应及时收集资料,做好签证等工作,确保施工的顺利进行,确保工程支出资金能合理收回的条件.〕四〔竣工结算的编制,一般有两种方法:1.对工程实施过程中,发生变化不大的工程,根据原有施工图合同造价为基础,根据合同规定的计价方法,对照原有资料,作相应增减帐,进行适当调整,最终作为竣工结算造价的方法.这种方法在绿化种植工程中,运用较普遍.2.对工程实施过程中,发生变化较大的工程,根据设计变更资料,必须重新绘制竣工图,在双方认可的竣工图基础上,依据有关资料,重新计算工程项目,的苗木费用;同时还需核查苗木种植费用计算时,是否有高套定额单价和多套苗木数量等情况.费用计算核查阶段,主要了解该工程类别、定位是否正确,费率百分比选用是否合理,计算结果是否正确;人工、材料、机械补差是否符合文件的规定,人工数量汇总是否正确等情况.经过以上三个审查阶段仔细复核,和审价人员后期认真计算后,才能保证该绿化工程最终造价的正确性.园林绿化工程预结算一个绿化建设工程从预算的编制、协商洽谈、造价确认到合同签订,仅仅是该工程的前期准备工作,还要通过艰苦的实施*作阶段,工程竣工结束后,才能够正式编制该工程的最终造价.并经审核后,作为双方对该工程结算费用的依据,对绿化工程竣工结算编制而言,一般应注意以下几个问题.绿化工程造价计算知识介绍〕一〔绿化工程造价计算有何规定随着我国改革开放的不断深入,为了将**建设成为世界一流的金融、旅游、文化、购物城市,各级政府对改善生态环境,提高生活质量的问题日益重视,对园林绿化建设的投资逐年增加.如何节约资金,合理计算绿化工程造价;成了大家十分关注的问题,为此,我们特设了这个专栏,目的是通过对绿化工程造价计算知识的宣传、介绍,使大家有个扼要的了解.绿化工程造价计算,属于建设工程范畴,主管部门是**市建设委员会.从政府的管理目标上看,是规范工程造价计价方法,通过改革的手段,逐步培育和推动建设市场有序地向市场经济转换的任务.从目前管理力度上看,对绿化建设工程中,一般的单位、家庭摆花、鲜插花以及盆栽艺术花卉等绿化市场,对国家投资影响不大,目前已采取了根据季节变化,供需双方随行就市的方法,由买卖双方自由定价.各花卉市场定期发布的花卉行情价,供买卖双方成交时参考.而对政府或企业投资的绿化种植工程,目前仍采取政府有关部门陆续发布一系列指导性的规定,标准,积极而又稳妥地逐步向市场经济方向发展.绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同.绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的.1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定.1993年,**根据建设部的规定,编制了适用于**地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前**地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据.这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容.〕二〔绿化工程造价的组成内容依据**市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用.工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面. 1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用.2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用.辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用.3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用.人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的.但是,定额是按照正常的施工方法,确定人工、材料、机械费用的.由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用.工程间接费用,是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分.其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家〕或上级管理部门〔的税金等内容组成.工程间接费用收取多少,是根据绿化种植工程的规模大小,由市建设工程定额管理总站统一明确规定的,是不能随意增减的.〕三〔绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图.施工设计图的设计,应由甲方〕业主〔请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果.其次,要有和工程施工期相配套的苗木市场价格信息资料.工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划.**苗木市场价格信息是根据市建设工程定额管理总站发布的价格资料,一般有以下两种途径.1、每季度第一个月发布的《**工程造价信息》.2、按照去年的苗价行情综合取定编制的《工程苗木材料预算调整价格》.。
园林绿化工程预算定额目录1.绿化种植工程 (2)说明 (2)工程量计算规则 (3)2绿化养护工程 (4)说明 (4)工程量计算规则 (5)3.园林铺地工程 (5)说明 (5)工程量计算规则 (6)质量计算。
(6)4园林工程 (7)说明 (7)工程量计算规则 (7)5假山石工程 (8)说明 (8)工程量计算规则 (8)6园林景观工程 (9)说明 (9)工程量计算规则 (9)7杂项工程 (10)说明 (10)工程量计算规则 (10)1.绿化种植工程说明一、本定额包括苗木种植前的准备、种植、种植后15天以内的养护以及种植后施工杂物的清理等工作内容。
种植养护时间从浇定根水之日起计。
二、苗木起挖和种植定额均按一、二类土考虑。
实际为三类土的,人工乘以系数1.34;实际为四类土的,人工乘以系数1.76。
三、本定额已包括施工现场50米范围内的苗木水平运输,除本定额另有说明外,不作调整。
四、客土回填根据回填体积和回填面积,分别回填土及整理绿化地定额,其中整理绿化地定额乘以系数0.8。
五、土方造景观微地形根据回填体积和回填面积,分别套用回填土定额和整理绿化地定额。
其中整理绿化地定额做相应调整,高差≤0.5m的,定额不做调整;0.5m<高差≤1m的,定额乘以系数1.2;高差>1m 的,定额乘以系数1.3。
六、土球直径在15cm以内的乔灌木,按裸根套用相应定额。
七、栽植乔木(裸根)冠丛高60cm以内的,套用相应规格的裸根灌木定额。
八、成片种植规格在60×50cm(高度×冠幅)以内的灌木,套用地被定额。
九、嵌草砖铺植草皮定额仅适用成品嵌草砖铺地的嵌草施工,不适用于方整石铺地的嵌草施工,发生时另行计算。
十、种植水生植物,每平方在5丛或5盆以内的,套用按相应定额;每平方在5丛或5盆以上的,套用水生植物塘植(m²)定额。
十一、盆栽植物摆放定额已考虑摆放后20天内的养护内容,但未考虑植物的自然损耗。
园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程 1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程 1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算总说明一、《福建省园林绿化工程消耗量定额》 (FJYD-501-2005)(以下简称本定额)依据建设部发布的《全国统一仿古建筑及园林工程预算定额》([88]建标字第451号),结合我省实际编制。
第一章人工整理绿化用地
说明及工程量计算规则
一、说明
(一)本章包括:人工整理绿化用地、挖土方、挖拆各种路面、垫层、伐树、挖树根,机械运渣土,屋顶花园基底处理等5节共49子目。
(二)人工整理绿化用地,是绿化工程施工前的地坪整理,每个绿化工程均应计算一次。
(三)本章人工整理绿化用地,定额中已包括了100mm以内的土方倒运,如实际运距超过100mm时,每超过50mm(不足50m 计算),其增加运费按相应定额子目执行。
(四)凡绿化工程用地自然地坪与设计地坪相差在±30m以外,则分别执行挖土方或回填土相应定额子目。
(五)砍挖灌木林每1000m2,220棵以下为稀,220以上为密。
(六)屋顶花园基底处理,定额中不包括垂直运输费用,发生时另行计算。
二、工程量计算规则
(一)人工整理绿化用地按设计图示尺寸以平方米计算。
(二)原土过筛以立方米计算。
按附表规定计算。
(三)渣土外运以立方米计算。
1、自然地坪与设计地坪标高相差在±30cm以内时,整理绿化用地渣土量按每平方米0.005m3计算。
2、自然地坪与设计地坪标高相差在±30cm以外时,整理绿化用地渣土量按挖土方与填土方之差计算。
3、筛土项目、客土项目、种植苗木渣土量按附表规定计算。
4、除以上规定渣土量计算外,其它均按“原土原还”原则,一律不得计算渣土量。
(四)拆除各种垫层、基础墙以立方米计算,拆除路面以平方米计算。
(五)伐树、挖树根以棵计算。
(六)砍挖灌木林,割、挖草皮以平方米计算。
(七)挖竹根以立方米计算。
(八)屋顶花园基底处理分作法以平方米计算;软式透水管分规格以米计算。
第二章种植工程
说明及工程量计算规则
一、说明
(一)本章包括:普坚土种植、砂砾坚土种植、种植攀缘植物、草坪花卉、喷播植草、浇水车浇水等5节共133子目。
(二)本章已包括挖穴(坑)槽、假植、修剪、场内苗木搬运、施工肥、种植、立支柱、浇水,施工期的维护。
(三)本章种植工程均为不完全价,未包括苗木本身价值。
苗木按设计图示要求的树种、规格、数量并计取相应的损耗率计算。
1、裸根乔木、裸根灌木损耗率为1.5%;
2、绿蓠、色带、攀缘植物损耗率为2%;
3、丛生竹、草根、草卷、花卉损耗率为4%。
(四)凡种植工程所用苗木,均应由承包绿化工程施工单位负责采购种植,种植成活率应达到95%以上。
如果建设单位自行采购供应苗木,则苗木成活率由双方另行商定。
(五)本章不含特殊工程的树木移植。
(六)凡在绿化工程施工现场内建设单位不能提供水源时,按其各类苗木种植相应定额子目另计浇水车台班费。
(七)攀缘植物、草坪、花卉不分土壤类别均执行本定额。
(八)若在屋顶花园上种植,另计算直运输费用。
(九)苗木计量规定:
1、胸径:指距地坪1.30m高处的树干直径。
2、株高:指树顶端距地坪高度。
3、篱高:指绿篱苗木顶端距地坪高度。
4、生长年限:指苗木种植至起苗时止的生长期。
二、工程量计算规则
(一)苗木根据设计图示要求的种类、规格分别以株、株丛、米、平方米计算。
(二)苗木种植按不同土壤类别分别计算。
1、裸根乔木,按不同胸径以株计算;
2、裸根灌木,按不同高度以株计算;
3、土球苗木,按不同土球规格以株计算;
4、木箱苗木,按不同箱体规格以株计算;
5、绿篱,按单行或双行不同篱高以米计算;
6、攀缘植物,按不同生长年限以株计算;
7、草坪、色带(块)、宿根和花卉以平方米计算(宿根花卉9株/平方米,色块12株/平方米,木本花卉5株/平方米,或根据设计要求的株数计算苗木每平方米数量);
8、丛生竹,按不同的土球规格以株丛计算;
9、喷播植草按不同的坡度比、坡长以平方米计算。
(三)浇水车浇水,按不同种植类别、规格、年限以株、米、平方米、株丛计算。
第三章掘苗及场外运苗工程
说明及工程量计算规则
一、说明
(一)本章包括:普坚土掘苗、砂砾坚土掘苗、场外运苗等3节共36子目。
(二)掘苗、运苗定额项目适用于苗圃外胸径在6cm以上乔木,株高在5m以上常绿乔木。
二、工程量计算规则
(一)掘苗按不同土质、苗木、箱体规格以株计算。
(二)运苗按不同苗木、箱体规格以株计算。
第四章管土工程
说明及工程量计算规则
一、说明
(一)本章包括:裸根乔木、土球苗木、裸根灌木、绿篱、木箱苗木、丛生竹、攀缘植物、草坪、花卉等项目客土(换土)7节共37个子目。
(二)种植苗木应根据设计图纸要求进行客土,设计无明确要求而实际土质不良,按种植质量技术要求必须客土,应先办妥洽商手续,方可客土。
(三)土方运输执行第一章相应定额子目。
二、工程量计算规则
(一)裸根乔木、灌木、攀缘植物和竹类,按其不同坑体规格以株计算。
(二)土球苗木,按不同球体规格以株计算。
(三)木箱苗木,按不同的箱体规格以株计算。
(四)绿篱,按不同槽(沟)断面,分单行双行以米计算。
(五)色块、草坪、花卉,按种植面积以平方米计算。
第五章绿地喷灌
说明及工程量计算规则
一、说明
(一)本章包括:管道、阀门、喷灌喷头安装,水表组成与安装,管道及铁件刷油,井体砌筑等6共青团110个子目。
(二)管道安装不分地面明装和地下直埋,均执行本定额。
(三)地面明装管道如需安装铁件时,应另行计算其本身价值,但安装费及操作损耗均不另行计算。
(四)地下直埋管道的土方工程,执行本定额第一章挖土方相应定额子目。
(五)本章中给水井砌筑执行给水井砌筑子目,井子中所需项目本章不能满足时应执行第五册《给排水、采暖、燃气工程》相应项目。
(六)建设单位或设计单位要求对喷灌安装工程进行喷灌调试,其调试费用按喷灌安装工程直接费的1%计算,列入直接费。
二、工程量计算规则
(一)管道安装
1、管道按图示管道中心线长度以米计算,不扣除阀门、管件及其附件等所占的长度。
2、直埋管道的土方工程
(1)回填土,按管道挖土体积计算,管径在500mm以内的管道所占体积不予扣除。
(2)UPVC给水管固筑应按设计图示以处计算。
二、阀门分压力、规格及连接方式以个计算。
(三)水表分规格和连接方式以组计算。
(四)喷头分种类以个计算。
(五)管道刷油分管径以米计算;铁件刷油以公斤计算。
(六)给水井砌筑以立方米计算。
第六章后期管理费
说明及工程量计算规则
一、说明
(一)本章包括:乔木及果树、灌木、绿篱、冷草、暖草、花卉、攀缘植物、丛生竹、宿根、色带等1节共10个子目。
(二)后期管理费是指已经竣工验收的绿化工程,对其栽植的苗木、绿篱等植物当年成活所发生的浇水、施肥、防治病虫害、修剪、除草及维护等管理费用。
(三)果树类的后期管理费按照乔木后期管理费相应定额子目执行。
二、工程量计算规则
1、乔木(果树)、灌木、攀缘植物以株计算。
2、绿篱以米计算。
3、草坪、花卉、色带、宿根以平方米计算。
4、丛生竹以株丛计算。
