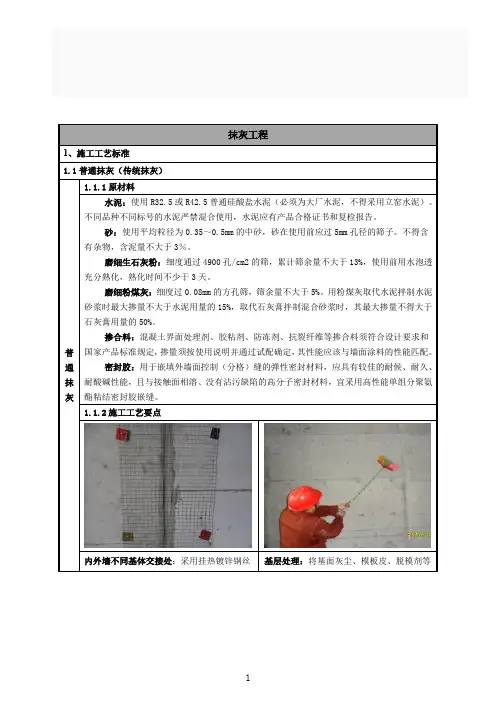

抹灰工程做法
- 格式:docx
- 大小:21.97 KB
- 文档页数:4
1 目的:明确抹灰工程的标准做法,提高抹灰实测质量及观感质量,从而提升客户对于工程质量的满意度。
2 适用范围:适用于甲方所有在建及新建项目。
3 编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行。
4、抹灰工程标准做法为避免墙体抹灰开裂、空鼓、强度不足,严禁采用砂浆王。
4.1原材料A1:(参考图片)抹灰砂浆拌制采用河砂(过筛级配中砂)。
大面施工前必须送检合格。
A2:(参考图片)使用普通硅酸盐水泥,强度等级不少于32.5#。
水泥避免受潮、结块。
大面施工前必须送检合格。
4.2砂浆搅拌场设置要求A4:(参考图片)砂子堆放要求设置专门的砂池, 并要求过筛。
A5:(参考图片)水泥堆放要求:大批量水泥放置在仓库保存,搅拌场少量水泥须上盖下垫,避免受潮。
建议采用罐装水泥。
A6 :(参考图片)傻瓜式配合比牌:将重量换算成容器计量,便于操作。
A7: (参考图片)配备称量设备,适时校对。
图为改装的吊秤。
A8:(参考图片)采用滚筒式搅拌机拌制砂浆。
4.3图纸深化A9:绘制测量控制线图,经监理和甲方确认后实施。
A10:绘制灰饼布置图,经监理和甲方确认后实施。
灰饼布置规则:大面不少于两排,间距≤1500mm ,门窗洞口边、阴阳角均须布置,灰饼点到边的距离为50~100㎜。
A11:绘制门窗洞口收边控制线图,经监理和甲方确认后实施。
4.4工作面要求A12 : (参考图片)喷浆前将基面灰尘进行清理。
A13:(参考图片)推荐采用机械喷浆工艺。
A14:(参考图片)管线槽先用砂浆修平、挂网。
A15 :(参考图片)砖墙与混凝土交接部位挂钢丝网250mm宽,如有接口不平处先用砂浆补平。
A16: (参考图片)外墙加气块墙面满挂钢丝网,砖墙与砼交接处伸入砼面100mm宽。
A17: (参考图片)采用激光贴饼工艺。
A18: (参考图片)烟道、水电管井也须采用激光贴饼。
保证现场与设计尺寸一致。
A19(1)(参考图片):大面灰饼不少于两排,间距≤1500mm。
抹灰工程施工工艺1内墙面抹灰(1)基层处理:先对墙面清理杂物,然后在不同材料交接处加挂钢丝网(见一般规定),对于混凝土基层,用喷浆机喷射水泥胶(水泥:108胶:水=1:0.05:0.2(重量比),喷浆要均匀密实,并在7天内浇水养护。
(2)找方冲筋:根据房间垂直度、平整度规方,并每隔1.8m冲一道筋,务必使每个房间方正。
(3)抹底灰:抹灰前一天先对墙面浇水湿润,但不能浇水过多,含水率控制在10%~15%为宜,底灰采用1:1:6混合砂浆。
(4)抹水泥砂浆面层:中层砂浆抹好后第二天,用1:0.5:3 混合砂浆,厚度6mm。
操作时先将墙面湿润,然后用砂浆薄刮一道使其底灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其“收身”后,用灰匙压实压光。
2顶棚抹灰(1)基层处理:用喷浆机喷水泥胶,并养护7天。
(2)根据墙柱上弹出的水平控制线,在顶板下10cm四周墙面上弹出一条水平线,作为顶板抹灰的水平控制线。
对于面积较大的楼盖顶棚或质量要求较高的顶棚,宜通线设置标准墩。
(3)抹底灰:在顶板混凝湿润的情况下,先刷素水泥浆一道,随刷随打底。
对顶板凹度较大的部位,先大致找平并压实,待其干后,再抹大面底层灰,其厚度每遍不宜超过5mm,操作时需用力抹压,然后用压尺刮抹顺平,再用木磨板磨平,要求平整稍毛,不必光滑,但不得过于粗糙,不许有凹陷深痕。
(4)抹罩面灰:待底灰约六、七成干时,即可抹面层灰。
如停歇时间长,底层过分干燥则应用水润湿。
涂抹时先分两遍抹平,压实,其厚度不应大于5mm。
待面层干,“收身”时(即经过灰匙压磨面灰浆表面不会变为糊状时)要及时压光,不得有匙痕、气泡、接缝不平等现象。
天花板与墙边或梁边相交的阴角应成一条水平直线,梁端与墙面梁边丁交处应成垂直线。
3外墙抹灰(1)先检查墙面平整垂直度,大致决定抹灰厚度(最薄处不小于7mm),再在墙上做灰饼(1:2防水水泥砂浆),大小5cm见方,厚度以墙面平整垂直度决定,间距以 1.5m~1.8m为宜。

抹灰工程施工方案6一、施工准备1. 施工前,需对工地进行清理,确保施工环境干净整洁,移除所有障碍物,以确保施工顺利进行。
2. 检查施工设备和工具,确保其正常运转,如有损坏或问题需及时修理或更换。
3. 安排施工人员按照工作计划,保证施工进度和质量。
4. 对施工现场进行测量和定位,确保墙面平整、垂直。
5. 确保施工材料的质量达到标准,避免施工中出现质量问题。
二、混合抹灰材料1. 按照设计要求和工程要求,准备好抹灰材料,包括水泥、砂子、水等。
2. 使用搅拌机将水泥和砂子按比例混合均匀,确保没有任何团块或杂质出现。
3. 添加适量的水,搅拌成均匀的糊状,控制好水灰比,保证抹灰材料的粘结力和抗裂性。
4. 混合后的抹灰材料要在规定的时间内使用完,避免出现材料凝固或失去粘性的情况。
三、抹灰工艺1. 在进行抹灰工程前,首先要在墙面进行打磨处理,并确保基层干燥清洁,无任何杂物或油污。
2. 在施工前要做好基准线的标定,以确保抹灰层的平整度和垂直度。
3. 开始抹灰时,要先用刮板将混合好的抹灰材料均匀地涂抹在墙面上,成为底层。
4. 底层抹灰后,要进行二次抹灰,确保抹灰层的厚度和平整度。
5. 在抹灰过程中要及时修补墙面的凹坑和破损,确保抹灰层的完整性和平整度。
6. 抹灰完成后,要及时进行抹光处理,以提高墙面的光洁度和美观度。
四、验收和保养1. 施工完成后,对抹灰层进行验收,检查墙面的平整度、厚度和光洁度,确保符合设计要求和工程要求。
2. 若发现抹灰层有裂缝或空鼓等质量问题,要及时进行修补,确保质量和强度。
3. 对抹灰层进行保养,避免撞击和挤压,保持墙面的整洁和美观。
4. 做好抹灰工程的施工记录和档案,以备日后查阅和维护。
五、安全措施1. 确保施工人员佩戴好安全帽、手套和工作服,防止发生意外伤害。
2. 注意施工现场的通风和照明,保证施工人员的安全和健康。
3. 遵守工程施工规范和管理制度,严格执行施工程序,确保施工质量和安全。

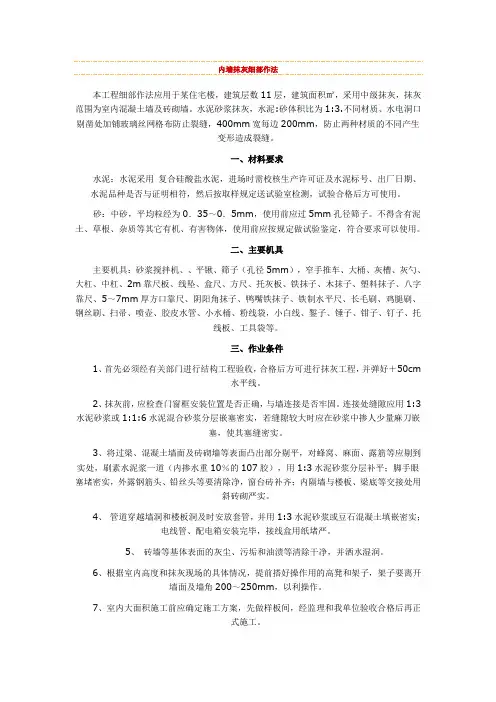

内墙抹灰细部作法本工程细部作法应用于某住宅楼,建筑层数11层,建筑面积㎡,采用中级抹灰,抹灰范围为室内混凝土墙及砖砌墙。
水泥砂浆抹灰,水泥:砂体积比为1:3.不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝。
一、材料要求水泥:水泥采用复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用。
砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。
二、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。
三、作业条件1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实。
3、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。
4、管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,接线盒用纸堵严。
5、砖墙等基体表面的灰尘、污垢和油渍等清除干净,并洒水湿润。

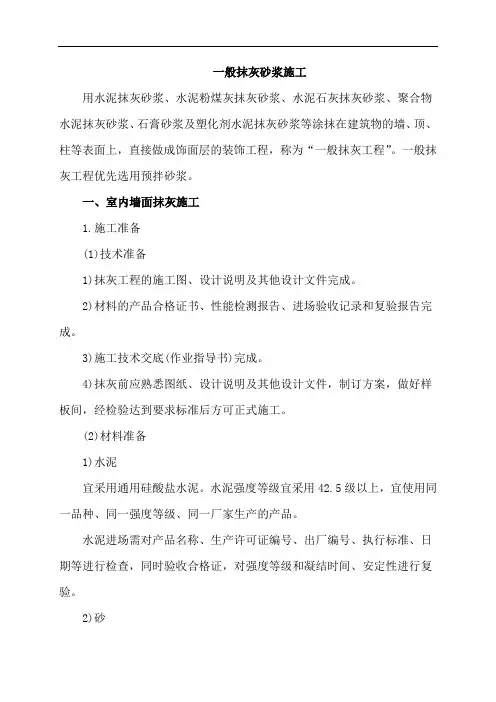

一般抹灰砂浆施工用水泥抹灰砂浆、水泥粉煤灰抹灰砂浆、水泥石灰抹灰砂浆、聚合物水泥抹灰砂浆、石膏砂浆及塑化剂水泥抹灰砂浆等涂抹在建筑物的墙、顶、柱等表面上,直接做成饰面层的装饰工程,称为“一般抹灰工程”。
一般抹灰工程优先选用预拌砂浆。
一、室内墙面抹灰施工1.施工准备(1)技术准备1)抹灰工程的施工图、设计说明及其他设计文件完成。
2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。
3)施工技术交底(作业指导书)完成。
4)抹灰前应熟悉图纸、设计说明及其他设计文件,制订方案,做好样板间,经检验达到要求标准后方可正式施工。
(2)材料准备1)水泥宜采用通用硅酸盐水泥。
水泥强度等级宜采用42.5级以上,宜使用同一品种、同一强度等级、同一厂家生产的产品。
水泥进场需对产品名称、生产许可证编号、出厂编号、执行标准、日期等进行检查,同时验收合格证,对强度等级和凝结时间、安定性进行复验。
2)砂宜采用平均粒径0.35~0.5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。
3)磨细石灰粉使用前用水浸泡使其充分熟化,熟化时间不少于3d。
浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,依次进行。
当达到容器的2/3 时,将容器内放满水,使之熟化。
沉淀池中储存的石灰膏,应采取防止干燥、冻结和污染的措施。
严禁使用脱水硬化的石灰膏。
消石灰粉不得直接使用于砂浆中。
4)石灰膏石灰膏与水调和后具有凝固时间快,并在空气中硬化,硬化时体积不收缩的特性。
用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。
熟化时间常温一般不少于15d,用于罩面灰时不少于30d,使用时石灰膏内不得含有未熟化的颗粒和其他杂质,未熟化颗粒日后可使墙面爆裂产生裂纹。
在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染。
5)麻刀必须柔韧干燥,不含杂质,行缝长度一般为10~30mm,用前4~5d敲打松散并用石灰膏调好,也可采用合成纤维、玻璃纤维。

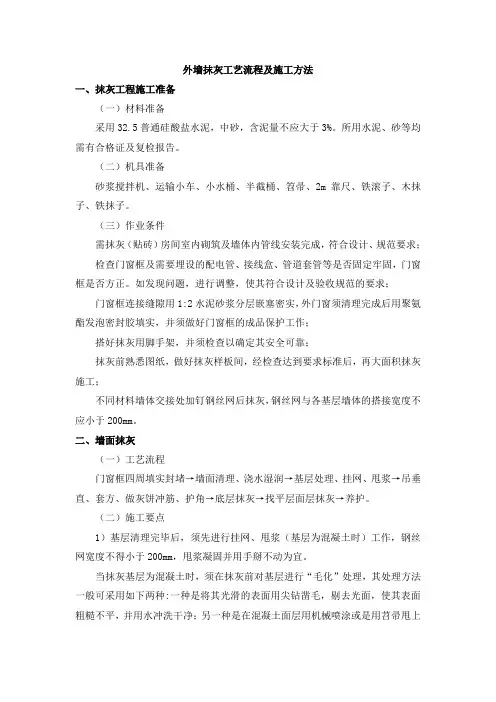

外墙抹灰工艺流程及施工方法一、抹灰工程施工准备(一)材料准备采用32.5普通硅酸盐水泥,中砂,含泥量不应大于3%。
所用水泥、砂等均需有合格证及复检报告。
(二)机具准备砂浆搅拌机、运输小车、小水桶、半截桶、笤帚、2m靠尺、铁滚子、木抹子、铁抹子。
(三)作业条件需抹灰(贴砖)房间室内砌筑及墙体内管线安装完成,符合设计、规范要求;检查门窗框及需要埋设的配电管、接线盒、管道套管等是否固定牢固,门窗框是否方正。
如发现问题,进行调整,使其符合设计及验收规范的要求;门窗框连接缝隙用1:2水泥砂浆分层嵌塞密实,外门窗须清理完成后用聚氨酯发泡密封胶填实,并须做好门窗框的成品保护工作;搭好抹灰用脚手架,并须检查以确定其安全可靠;抹灰前熟悉图纸,做好抹灰样板间,经检查达到要求标准后,再大面积抹灰施工;不同材料墙体交接处加钉钢丝网后抹灰,钢丝网与各基层墙体的搭接宽度不应小于200mm。
二、墙面抹灰(一)工艺流程门窗框四周填实封堵→墙面清理、浇水湿润→基层处理、挂网、甩浆→吊垂直、套方、做灰饼冲筋、护角→底层抹灰→找平层面层抹灰→养护。
(二)施工要点1)基层清理完毕后,须先进行挂网、甩浆(基层为混凝土时)工作,钢丝网宽度不得小于200mm,甩浆凝固并用手掰不动为宜。
当抹灰基层为混凝土时,须在抹灰前对基层进行“毛化”处理,其处理方法一般可采用如下两种:一种是将其光滑的表面用尖钻凿毛,剔去光面,使其表面粗糙不平,并用水冲洗干净;另一种是在混凝土面层用机械喷涂或是用苕帚甩上一层素水泥浆(内掺建筑胶),使其凝固在光滑的混凝土基层表面,用手掰不动为好。
砖砌体与混凝土结构接缝处放置不小于200mm宽的钢丝网。
2)按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,制作灰饼,灰饼间距一般为1.5米左右,用1:2.5水泥砂浆抹成5cm见方形状。
在墙、柱、楼梯梁板等室内阳角处均做2200高1:2水泥砂浆护角,其中门窗洞口处粉到洞顶。

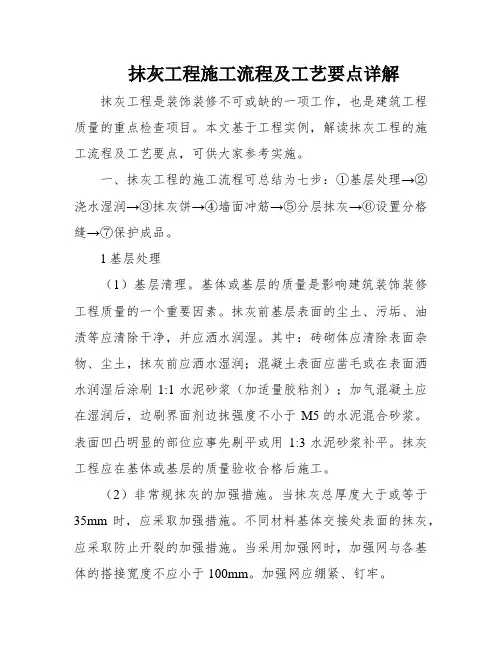

抹灰工程施工流程及工艺要点详解抹灰工程是装饰装修不可或缺的一项工作,也是建筑工程质量的重点检查项目。
本文基于工程实例,解读抹灰工程的施工流程及工艺要点,可供大家参考实施。
一、抹灰工程的施工流程可总结为七步:①基层处理→②浇水湿润→③抹灰饼→④墙面冲筋→⑤分层抹灰→⑥设置分格缝→⑦保护成品。
1基层处理(1)基层清理。
基体或基层的质量是影响建筑装饰装修工程质量的一个重要因素。
抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
其中:砖砌体应清除表面杂物、尘土,抹灰前应洒水湿润;混凝土表面应凿毛或在表面洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂);加气混凝土应在湿润后,边刷界面剂边抹强度不小于M5的水泥混合砂浆。
表面凹凸明显的部位应事先剔平或用1:3水泥砂浆补平。
抹灰工程应在基体或基层的质量验收合格后施工。
(2)非常规抹灰的加强措施。
当抹灰总厚度大于或等于35mm时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
加强网应绷紧、钉牢。
(3)细部处理。
外墙抹灰工程施工前应先安装门窗框、护栏等,并应将施工孔洞堵塞密实。
室内墙面、柱面和门洞口的阳角做法应符合设计要求。
设计无要求时,应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。
2浇水湿润一般在抹灰前一天,用水管或喷壶顺墙自上而下浇水湿润。
不同的墙体,不同的环境需要不同的浇水量。
浇水要分次进行,最终以墙体既湿润又不泌水为宜。
3吊垂直、套方、找规矩、做灰饼按照设计图纸要求的抹灰质量以及基层表面平整垂直情形,用一面墙做基准,吊垂直、套方、找规矩,抹灰饼肯定抹灰厚度。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应按照室内抹灰要求,肯定灰饼的精确位置,再用靠尺板找好垂直与平整。
灰饼宜用1:3水泥沙浆,抹成50mm见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角处两墙的墙面抹灰层厚度掌握线,以此做灰饼,然后按照灰饼充筋。

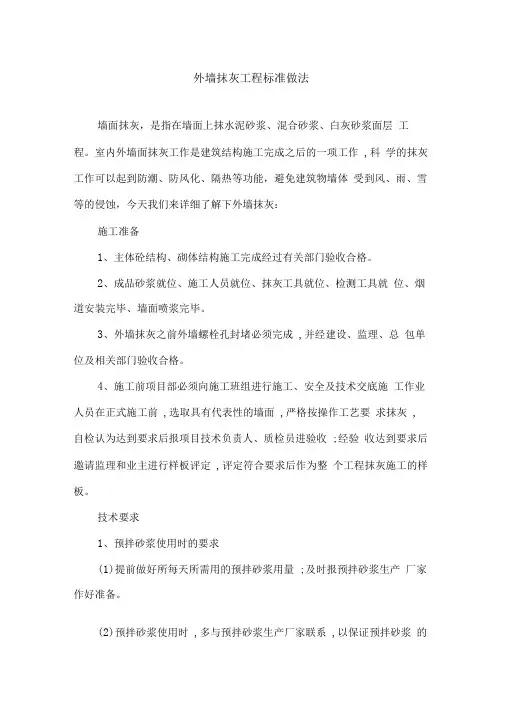

外墙抹灰工程标准做法墙面抹灰,是指在墙面上抹水泥砂浆、混合砂浆、白灰砂浆面层工程。
室内外墙面抹灰工作是建筑结构施工完成之后的一项工作,科学的抹灰工作可以起到防潮、防风化、隔热等功能,避免建筑物墙体受到风、雨、雪等的侵蚀,今天我们来详细了解下外墙抹灰:施工准备1、主体砼结构、砌体结构施工完成经过有关部门验收合格。
2、成品砂浆就位、施工人员就位、抹灰工具就位、检测工具就位、烟道安装完毕、墙面喷浆完毕。
3、外墙抹灰之前外墙螺栓孔封堵必须完成,并经建设、监理、总包单位及相关部门验收合格。
4、施工前项目部必须向施工班组进行施工、安全及技术交底施工作业人员在正式施工前,选取具有代表性的墙面,严格按操作工艺要求抹灰,自检认为达到要求后报项目技术负责人、质检员进验收;经验收达到要求后邀请监理和业主进行样板评定,评定符合要求后作为整个工程抹灰施工的样板。
技术要求1、预拌砂浆使用时的要求(1)提前做好所每天所需用的预拌砂浆用量;及时报预拌砂浆生产厂家作好准备。
(2)预拌砂浆使用时,多与预拌砂浆生产厂家联系,以保证预拌砂浆的及时供应。
预拌砂浆在使用前进行施工和质量验收。
预拌砂浆合格证、检验报告、复试报告等有关资料应纳入工程技术档案中。
2、预拌抹灰砂浆的强度等级详工程做法。
3、预拌抹灰砂浆的稠度按稠度表内要求选用。
4、预拌抹灰砂浆外墙抹灰层平均总厚度15mm。
5、预拌抹灰砂浆的每遍涂抹未厚度宜为7~9mm,应待前一遍抹灰层凝结后,方可涂抹后一层。
6、预拌抹灰砂浆不得涂抹在比其强度低的基层上。
7、面层要求:外墙普通抹灰为表面压光。
8、窗台应为水泥砂浆压光。
门上口应该根据尺寸抹反手灰,要求采用夹条过平后抹压,阳角必须采用阳角掳角。
使其顺直光滑。
9、要求抹灰时候必须根据控制线进行找平。
10、抹灰应该按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰压光或者扫细毛处理。
11、其他要求按现行《建筑装饰装修工程质量验收规犯(G30210-2001的有关规定。
一、地下室抹灰工程建筑做法
裙1(水泥砂浆墙裙1200高):
1、14厚1:3水泥砂浆分层赶平;
2、6厚1:2水泥砂浆面;
墙裙与上部墙面之间设10宽3深凹缝分隔。
踢1(水泥踢脚板120高):
1、15厚1:3水泥砂浆底扫毛;
2、15厚1:2水泥砂浆面压实赶光。
内墙1(刮腻子墙面):
1、2厚面层耐水腻子分遍刮平;
2、5厚1:0.5:2.5水泥石灰膏砂浆找平;
3、10厚1:1:6水泥石灰膏砂浆打底扫毛;
4、专用界面剂一道甩毛。
内墙3(吸音墙面):
1、6厚穿孔纤维水泥压力板600×600;
2、刷白色防水涂料2度;
3、75系列轻钢龙骨衬50厚袋装超细玻璃棉毡;
4、砖墙或混凝土墙面。
水池1壁:
1、5厚1:2聚合物水泥砂浆抹平压光(内掺聚合物数量见产品说明);
2、15厚1:3水泥砂浆打底(内掺砂浆体积0.05%的杜拉纤维);
3、钢筋砼底板(抗渗等级≥P6)。
涂1(白色防霉乳胶漆):
1、白色防霉乳胶漆两遍;
2、刷底漆一遍;
3、满刮腻子一遍;
4、基层处理。
棚1(刮腻子顶棚):
1、2厚面层耐水腻子刮平;
2、5厚底基防裂腻子分遍找平;
3、5厚1:0.5:3水泥石灰膏砂浆打底;
4、素水泥浆一道(内掺建筑胶)。
棚4(吸音顶棚):
1、10厚穿孔纤维水泥压力板600×600,刷白色防水涂料2度;
2、150系列轻钢龙骨,次龙骨间距<600,主龙骨间距<1200,¢8@1200
吊筋,衬50厚袋装超细玻璃棉毡;
3、现浇钢筋砼板底。
水池1棚
1、10厚水泥砂浆抹平压光;
2、钢筋砼顶板底。
二、±0.00以上抹灰工程建筑做法
墙1(刮腻子墙面):
1、2厚面层耐水腻子分遍刮平;
2、5厚1:0.5:2.5水泥石灰膏砂浆找平;
3、10厚1:1:6水泥石灰膏砂浆打底扫毛;
4、专用界面剂一道甩毛。
墙2(中级抹灰20厚):
1、14厚1:3水泥砂浆打底;
2、6厚1:2水泥砂浆面层。
墙5(无机轻集料保温砂浆C型):
1、2厚面层耐水腻子分遍刮平;
2、5厚抗裂砂浆复合耐碱玻纤网;
3、10厚无机轻集料保温砂浆C型;
4、界面砂浆;
5、钢筋砼墙、砖墙(分户墙、楼梯间隔墙);
6、界面砂浆;
7、10厚无机轻集料保温砂浆C型;
8、5厚抗裂砂浆复合耐碱玻纤网;
9、2厚面层耐水腻子分遍刮平。
踢1(水泥踢脚板、120高、暗做):
1、12厚1:3水泥砂浆打底扫毛;
2、8厚1:2水泥砂浆面压实赶光。
裙1(水泥墙裙、高度至梁底):
1、水泥浆一道;
2、6厚1:2.5水泥砂浆罩面压实赶光。
棚1(刮腻子顶棚):
1、2厚面层耐水腻子刮平;
2、5厚底基防裂腻子分遍找平;
3、5厚1:0.5:3水泥石灰膏砂浆打底;
4、素水泥浆一道(内掺建筑胶)。
棚2(架空顶棚):
1、面浆(或涂料)饰面;
2、5厚抗裂砂浆,内压中碱玻纤网格布一层;
3、15厚岩棉板。
地上部分外墙:。
