山东省建设工程消耗量定额与工程量清单衔接对照表-安装工程专业
- 格式:pdf
- 大小:3.73 MB
- 文档页数:1572

山东建筑工程消耗量定额计算规则山东建筑工程消耗量定额计算规则一、土石方工程一、土石方的开挖、运输, 均按开挖前的天然密实体积, 以立方米计算。
土方回填, 按回填后的竣工体积, 以立方米计算。
不同状态的土方体积, 按下表换算。
土方体积换算系数表二、自然地坪与设计室外地坪之间的土石方, 依据设计土方平衡竖向布置图, 以立方米计算。
三、基础土石方、沟槽、地坑的划分( 一) 沟槽: 槽底宽度( 设计图示的基础或垫层的宽度, 下同) 3m以内, 且槽长大于3倍槽宽的为沟槽。
( 二) 地坑: 底面积20m2以内, 且底长边小于3倍短边的为地坑。
( 三) 土石方: 不属沟槽、地坑、或场地平整的为土石方。
四、基础土石方开挖深度, 自设计室外地坪计算至基础底面, 有垫层时计算至垫层底面( 如遇爆破岩石, 其深度应包括岩石的允许超挖深度) 。
五、基础施工所需的工作面, 按下表计算:基础工作面宽度表混凝土垫层工作面宽度按支挡土板计算。
六、土方开挖的放坡深度和放坡系数, 按设计规定计算。
设计无规定时, 按下表计算:土方放坡系数表( 一) 土类为单一土质时, 普通土开挖深度大于1.2m、坚土开挖深度大于1.7m, 允许放坡。
( 二) 土类为混合土质时, 开挖深度大于1.5m, 允许放坡。
放坡坡度按不同土类厚度加权平均计算综合放坡系数。
( 三) 计算土方放坡深度时, 不计算基础垫层的厚度。
( 四) 放坡与支挡土板, 相互不得重复计算。
( 五) 计算放坡时, 放坡交叉处的重复工程量, 不予扣除。
七、爆破岩石允许超挖量分别为: 松石0.20m,坚石0.15m。
八、挖沟槽( 一) 外墙沟槽, 按外墙中心线长度计算; 内墙沟槽, 按图示基础( 含垫层) 底面之间净长度计算; 外、内墙突出部分的沟槽体积, 并入相应工程量内计算。
( 二) 管道沟槽的长度, 按图示的中心线长度( 不扣除井池所占长度) 计算。
管道宽度、深度按设计规定计算; 设计无规定时, 其宽度按下表计算:管道沟槽底宽度表单位: m( 三) 各种检查井和排水管道接口等处, 因加宽而增加的工程量均不计算( 底面积大于20m2的井类除外) , 但铸铁给水管道接口处的土方工程量, 应按铸铁管道沟槽全部土方工程量增加2.5%计算。

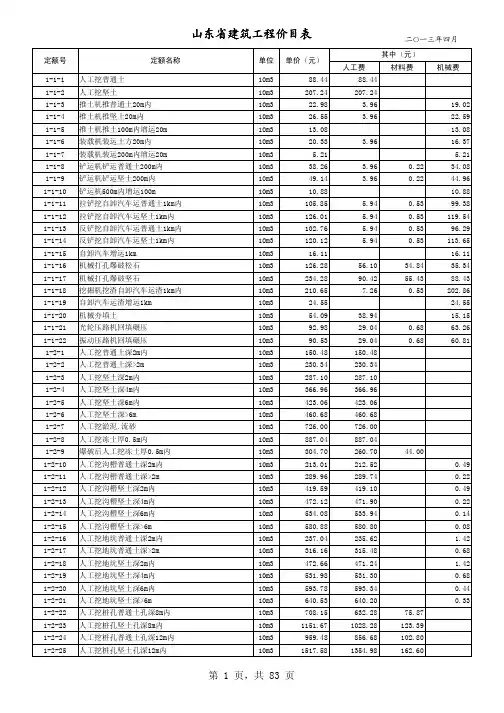

1-1-1人工挖普通土10m388.4488.441-1-2人工挖坚土10m3207.24207.241-1-3推土机推普通土20m内10m322.98 3.9619.02 1-1-4推土机推坚土20m内10m326.55 3.9622.59 1-1-5推土机推土100m内增运20m10m313.0813.08 1-1-6装载机装运土方20m内10m320.33 3.9616.37 1-1-7装载机装运200m内增运20m10m3 5.21 5.21 1-1-8铲运机铲运普通土200m内10m338.26 3.960.2234.08 1-1-9铲运机铲运坚土200m内10m349.14 3.960.2244.96 1-1-10铲运机500m内增运100m10m310.8810.88 1-1-11拉铲挖自卸汽车运普通土1km内10m3105.85 5.940.5399.38 1-1-12拉铲挖自卸汽车运坚土1km内10m3126.01 5.940.53119.54 1-1-13反铲挖自卸汽车运普通土1km内10m3102.76 5.940.5396.29 1-1-14反铲挖自卸汽车运坚土1km内10m3120.12 5.940.53113.65 1-1-15自卸汽车增运1km10m316.1116.11 1-1-16机械打孔爆破松石10m3126.2856.1034.8435.34 1-1-17机械打孔爆破坚石10m3234.2890.4255.4388.43 1-1-18挖掘机挖渣自卸汽车运渣1km内10m3210.657.260.53202.86 1-1-19自卸汽车运渣增运1km10m324.5524.55 1-1-20机械夯填土10m354.0938.9415.15 1-1-21光轮压路机回填碾压10m392.9829.040.6863.26 1-1-22振动压路机回填碾压10m390.5329.040.6860.81 1-2-1人工挖普通土深2m内10m3150.48150.481-2-2人工挖普通土深>2m10m3230.34230.341-2-3人工挖坚土深2m内10m3287.10287.101-2-4人工挖坚土深4m内10m3366.96366.961-2-5人工挖坚土深6m内10m3423.06423.061-2-6人工挖坚土深>6m10m3460.68460.681-2-7人工挖淤泥.流砂10m3726.00726.001-2-8人工挖冻土厚0.5m内10m3887.04887.041-2-9爆破后人工挖冻土厚0.5m内10m3304.70260.7044.001-2-10人工挖沟槽普通土深2m内10m3213.01212.520.49 1-2-11人工挖沟槽普通土深>2m10m3289.96289.740.22 1-2-12人工挖沟槽坚土深2m内10m3419.59419.100.49 1-2-13人工挖沟槽坚土深4m内10m3472.12471.900.22 1-2-14人工挖沟槽坚土深6m内10m3534.08533.940.14 1-2-15人工挖沟槽坚土深>6m10m3580.88580.800.08 1-2-16人工挖地坑普通土深2m内10m3237.04235.62 1.42 1-2-17人工挖地坑普通土深>2m10m3316.16315.480.68 1-2-18人工挖地坑坚土深2m内10m3472.66471.24 1.42 1-2-19人工挖地坑坚土深4m内10m3531.98531.300.68 1-2-20人工挖地坑坚土深6m内10m3593.78593.340.44 1-2-21人工挖地坑坚土深>6m10m3640.53640.200.33 1-2-22人工挖桩孔普通土孔深8m内10m3708.15632.2875.871-2-23人工挖桩孔坚土孔深8m内10m31151.671028.28123.391-2-24人工挖桩孔普通土孔深12m内10m3959.48856.68102.801-2-25人工挖桩孔坚土孔深12m内10m31517.581354.98162.601-2-26人工挖桩孔普通土孔深16m内10m31247.031113.42133.611-2-27人工挖桩孔坚土孔深16m内10m31972.921761.54211.381-2-28人工挖桩孔普通土孔深>16m10m31439.221285.02154.201-2-29人工挖桩孔坚土孔深>16m10m32276.742032.80243.941-2-30人工凿松石方10m3473.22473.221-2-31人工凿坚石方10m31063.921063.921-2-32人工凿沟槽松石10m3560.34560.341-2-33人工凿沟槽坚石10m31508.101508.101-2-34人工凿地坑松石10m3777.48777.481-2-35人工凿地坑坚石10m32270.402270.401-2-36人工凿桩孔松石10m32604.202325.18279.021-2-37人工修整爆破后基底松石10m2146.52146.521-2-38人工修整爆破后基底坚石10m2377.52377.521-2-39人工修整爆破后基底槽坑松石10m2177.54177.541-2-40人工修整爆破后基底槽坑坚石10m2420.42420.421-2-41人工修整爆破后边坡松石10m293.7293.721-2-42人工修整爆破后边坡坚石10m2258.72258.721-2-43人工运土方20m内10m3129.36129.361-2-44人工运土方200m内增运20m10m329.0429.041-2-45人工运淤泥流砂20m内10m3290.40290.401-2-46人工运淤泥流砂200m内增运20m10m343.5643.561-2-47人力车运土方50m内10m3104.28104.281-2-48人力车运土方500m内增运50m10m316.5016.501-2-49人力车运淤泥流砂50m内10m3234.30234.301-2-50人力车运淤泥流砂500m内增运50m10m325.0825.081-2-51人工清运石渣20m内10m3306.90306.901-2-52人工清运石渣200m内增运20m10m356.1056.101-2-53人力车清运石渣50m内10m3277.86277.861-2-54人力车清运石渣500m内增运50m10m336.3036.301-2-55人工清运石渣桩孔人工出渣10m3501.18447.4853.701-2-56人工装车土方10m3102.96102.961-2-57人工装车石渣10m3137.94137.941-3-1推土机推普通土20m内10m320.92 3.9616.96 1-3-2推土机推坚土20m内10m325.91 3.9621.95 1-3-3推土机推土100m内增运20m10m311.9711.97 1-3-4装载机装运土方20m内10m321.82 3.9617.86 1-3-5装载机装运200m内增运20m10m3 5.21 5.21 1-3-6铲运机铲运普通土200m内10m341.61 3.960.2237.43 1-3-7铲运机铲运坚土200m内10m353.60 3.960.2249.42 1-3-8铲运机运土500m内增运100m10m310.8810.88 1-3-9挖掘机挖普通土10m326.92 3.9622.96 1-3-10挖掘机挖坚土10m332.84 3.9628.88 1-3-11挖掘机挖淤泥.流砂10m382.6221.1261.50 1-3-12挖掘机挖槽坑普通土10m330.177.9222.25 1-3-13挖掘机挖槽坑坚土10m332.377.9224.45 1-3-14挖掘机挖普通土自卸汽车运1km内10m3123.10 5.940.53116.63 1-3-15挖掘机挖坚土自卸汽车运1km内10m3148.61 5.940.53142.141-3-16挖掘机挖普通土槽坑汽车运1km内10m3119.027.920.53110.57 1-3-17挖掘机挖坚土槽坑汽车运1km内10m3143.607.920.53135.15 1-3-18人工打孔爆破松石10m3214.54179.5235.021-3-19人工打孔爆破坚石10m3446.72395.3451.381-3-20人工打孔爆破槽坑松石10m3570.06484.4485.621-3-21人工打孔爆破槽坑坚石10m31151.761022.34129.421-3-22机械打孔爆破松石10m3149.2965.3438.5345.42 1-3-23机械打孔爆破坚石10m3279.62104.9461.17113.51 1-3-24机械打孔爆破槽坑松石10m3359.75159.7293.77106.26 1-3-25机械打孔爆破槽坑坚石10m3700.41275.88148.98275.55 1-3-26机械打孔爆破桩孔松石10m3815.71515.46185.39114.86 1-3-27机械打孔爆破桩孔坚石10m31899.381106.82383.01409.55 1-3-28控制爆破松石10m3450.75149.16249.8351.76 1-3-29控制爆破坚石10m3765.24215.16399.05151.03 1-3-30控制爆破槽坑松石10m3735.96213.18406.50116.28 1-3-31控制爆破槽坑坚石10m31396.65374.88659.76362.01 1-3-32静力爆破坚石10m34925.511133.882269.091522.54 1-3-33静力爆破槽坑坚石10m35472.481259.282521.211691.99 1-3-34风镐破碎桩孔松石10m34126.652228.82267.461630.37 1-3-35风镐破碎桩孔坚石10m35895.093183.84382.062329.19 1-3-36风镐破碎鼓石10m31744.641003.20741.44 1-3-37液压锤破碎松石10m3313.9640.92273.04 1-3-38液压锤破碎坚石10m3386.4741.58344.89 1-3-39液压锤破碎槽坑松石10m3372.7642.24330.52 1-3-40液压锤破碎槽坑坚石10m3459.6542.90416.75 1-3-41推土机推石渣20m内10m359.15 5.2853.87 1-3-42推土机推石渣100m内增运20m10m336.9136.91 1-3-43挖掘机挖集石渣10m377.48 5.2872.20 1-3-44挖掘机挖石渣自卸汽车运1km内10m3239.667.260.53231.87 1-3-45装载机装土方10m321.26 3.9617.30 1-3-46装载机装石方10m339.88 5.2834.60 1-3-47挖掘机装土方10m320.33 3.9616.37 1-3-48挖掘机装石方10m340.96 5.2835.68 1-3-49机动翻斗车运土方100m内10m391.4091.40 1-3-50机动翻斗车运土方500m内增运100m10m312.5612.56 1-3-51机动翻斗车运石方100m内10m3277.97277.97 1-3-52机动翻斗车运石方500m内增运100m10m333.2933.29 1-3-53拖拉机运土方1km内10m3183.20183.20 1-3-54拖拉机运土方增运1km10m321.8221.82 1-3-55拖拉机运石方1km内10m3376.86376.86 1-3-56拖拉机运石方增运1km10m344.1044.10 1-3-57自卸汽车运土方1km内10m370.37 1.980.5367.86 1-3-58自卸汽车运土方增运1km10m312.2212.22 1-3-59自卸汽车运石方1km内10m3123.11 1.980.53120.60 1-3-60自卸汽车运石方增运1km10m322.5122.51 1-3-61垂直运输机械运土方10m347.7721.7825.99 1-3-62垂直运输机械运石方10m380.7936.9643.831-3-63运输钻孔桩泥浆5km内(桩体积)10m31487.69424.381063.31 1-3-64运输钻孔桩泥浆增运1km(桩体积)10m381.1881.18 1-4-1人工场地平整10m241.5841.581-4-2机械场地平整10m2 5.670.66 5.01 1-4-3竣工清理10m310.5610.561-4-4基底钎探十眼75.2475.241-4-5人工原土夯实10m210.5610.561-4-6机械原土夯实10m27.47 5.94 1.53 1-4-7原土机械碾压10m2 1.330.660.67 1-4-8填土机械碾压10m3109.7332.340.6876.71 1-4-9人工松填土10m352.1452.141-4-10人工夯填土(地坪)10m3106.28105.600.681-4-11机械夯填土(地坪)10m351.8034.9816.82 1-4-12槽、坑人工夯填土10m3132.68132.000.681-4-13槽、坑机械夯填土10m368.0646.2021.86 1-4-14槽、坑夯填砂10m31156.13172.26981.72 2.15 1-4-15槽、坑夯填石屑10m3706.46172.26532.05 2.15 1-4-16槽、坑夯填石渣10m3687.02224.40459.80 2.82 1-4-17钎探灌砂10眼 2.47 1.45 1.022-1-13:7灰土垫层10m31377.22552.42812.7512.05 2-1-2砂垫层10m31291.09307.56981.38 2.15 2-1-3人工级配砂石垫层10m31506.27529.98969.72 6.57 2-1-4天然级配砂石垫层10m31194.17442.20745.40 6.57 2-1-5干铺碎石垫层10m31361.68443.52911.047.12 2-1-61:3砂浆灌碎石垫层10m31933.24537.901335.8959.45 2-1-7干铺碎砖垫层10m31608.74515.461086.167.12 2-1-81:3砂浆灌碎砖垫层10m32176.39726.001404.3046.09 2-1-9干铺地瓜石垫层10m31353.77524.04822.177.56 2-1-101:3砂浆灌地瓜石垫层10m32079.31713.461304.8561.00 2-1-11干铺毛石垫层10m31456.86564.30884.627.94 2-1-121:3砂浆灌毛石垫层10m32207.89854.041286.9966.86 2-1-13C154现浇无筋砼垫层10m32537.99673.861853.5310.60 2-1-14C154现浇毛石砼垫层10m32381.69638.881732.2110.60 2-2-1夯填灰土10m31369.61535.92821.6412.05 2-2-2人工填砂石机械振动10m3994.62245.52747.60 1.50 2-2-3人工填砂石机械碾压10m31099.24291.72784.8422.68 2-2-4推土机填砂碾压10m3823.12 4.62784.8433.66 2-2-5推土机挤淤碾压10m3850.417.92782.4260.07 2-2-6填铺石屑10m3827.97291.72531.87 4.38 2-2-7填铺碎石10m31354.42436.26911.047.12 2-2-8抛石挤淤10m31052.65396.66653.62 2.37 2-2-9填筑C154现浇毛石砼10m32342.09599.281732.2110.60 2-3-1打砼方桩12m内10m32193.39524.0457.561611.79 2-3-2打砼方桩18m内10m32062.82352.4457.561652.82 2-3-3打砼方桩30m内10m31314.35210.5457.561046.25 2-3-4打砼方桩>30m10m31133.68180.1857.56895.94 2-3-5压砼方桩12m内10m32572.00473.88180.321917.802-3-6压砼方桩18m内10m32686.46499.62180.322006.52 2-3-7压砼方桩30m内10m33126.70413.82180.322532.56 2-3-8压砼方桩>30m10m32658.08349.14180.322128.62 2-3-9打砼管桩16m内10m39178.08669.906157.822350.36 2-3-10打砼管桩24m内10m38737.66571.566157.822008.28 2-3-11打砼管桩32m内10m38579.00538.566157.821882.62 2-3-12打砼管桩>32m10m38553.78531.966157.821864.00 2-3-13打砼板桩1m3内10m33633.69799.9244.962788.81 2-3-14打砼板桩1.5m3内10m33020.44662.6444.962312.84 2-3-15打砼板桩2.5m3内10m32553.46508.8644.961999.64 2-3-16打砼板桩>2.5m310m32248.01446.8244.961756.23 2-3-17C203现浇砼打孔灌砼桩10m内10m36999.292136.422604.162258.71 2-3-18C203现浇砼打孔灌砼桩15m内10m35342.131292.282604.161445.69 2-3-19C203现浇砼打孔灌砼桩>15m10m34961.271096.262604.161260.85 2-3-20C203现浇砼夯扩成孔灌注砼桩身10m37910.992528.462602.712779.82 2-3-21C203现浇砼夯扩成孔灌注桩夯扩砼10m38395.432806.322502.953086.16 2-3-22螺旋钻机钻孔12m内10m32201.08658.68123.801418.60 2-3-23C203现浇砼螺旋钻孔灌注砼桩12m内10m33094.00294.362498.85300.79 2-3-24螺旋钻机钻孔>12m10m31936.68562.98123.801249.90 2-3-25C203现浇砼螺旋钻孔灌注砼桩>12m10m32962.53198.662498.85265.02 2-3-26回旋钻机钻孔φ600内10m35084.141401.18286.303396.66 2-3-27回旋钻机钻孔φ800内10m34438.741248.06281.992908.69 2-3-28回旋钻机钻孔φ1000内10m33953.961135.20274.222544.54 2-3-29回旋钻机钻孔φ1200内10m33375.96846.78256.302272.88 2-3-30回旋钻机钻孔φ>120cm10m33003.07765.60240.591996.88 2-3-31回旋钻机钻孔入岩φ600内10m321310.276072.00266.5514971.72 2-3-32回旋钻机钻孔入岩φ800内10m314866.874183.08266.5510417.24 2-3-33回旋钻机钻孔入岩φ1000内10m312695.113573.90266.558854.66 2-3-34回旋钻机钻孔入岩φ1200内10m39916.242774.64266.556875.05 2-3-35回旋钻机钻孔入岩φ>120cm10m37291.482073.06266.554951.87 2-3-36回旋钻孔灌注砼桩10m33183.93240.902943.032-3-37C252现浇灌注砼桩壁人工挖孔10m33542.151081.742310.03150.38 2-3-38M10 砂浆砌黏土砖桩壁120人工挖孔10m33781.721538.462213.2630.00 2-3-39M10 砂浆砌黏土砖桩壁240人工挖孔10m33771.571538.462198.0635.05 2-3-40C204现浇灌注砼桩芯人工挖孔10m33212.74823.022061.73327.99 2-3-41C204现浇灌注毛石砼桩芯人工挖孔10m32804.99574.861902.14327.99 2-3-42打灰土挤密桩6m内10m33157.99919.381030.391208.22 2-3-43打灰土挤密桩>6m10m32514.58584.101030.39900.09 2-3-44打砂桩10m内10m33116.001141.80920.001054.20 2-3-45打砂桩15m内10m32633.79799.92920.00913.87 2-3-46打砂桩>15m10m32427.29641.52920.00865.77 2-3-47打碎石桩10m内10m33186.621212.42920.001054.20 2-3-48打碎石桩15m内10m32684.61850.74920.00913.87 2-3-49打碎石桩>15m10m32467.55681.78920.00865.77 2-3-50振冲碎石桩10m32227.91475.20974.96777.75 2-3-51钻孔压浆碎石桩10m34697.481090.982578.891027.61 2-3-52打砂石桩10m内10m33639.261212.421372.641054.202-3-53打砂石桩15m内10m33137.25850.741372.64913.87 2-3-54打砂石桩>15m10m32920.19681.781372.64865.77 2-3-55深层搅拌粉喷水泥桩(水泥10%)10m31486.40332.64671.14482.62 2-3-56深层搅拌浆喷水泥桩(水泥10%)10m31518.73374.22685.22459.29 2-3-57水泥桩水泥掺量每增1%10m360.9060.902-3-58高压旋喷水泥桩成孔10m427.78105.608.68313.50 2-3-59双重管旋喷机高压旋喷水泥桩10m32607.91684.42769.901153.59 2-3-60三重管旋喷机高压旋喷水泥桩10m33495.09760.321102.901631.87 2-3-61预制钢筋砼桩接桩包角钢十根5627.781211.10424.433992.25 2-3-62预制钢筋砼桩接桩包钢板十根8588.141264.563359.933963.65 2-3-63预制钢筋砼桩接桩注硫磺胶泥10m226812.646362.404160.6116289.63 2-3-64预制钢筋砼桩截方桩十根1379.37308.88950.20120.29 2-3-65预制钢筋砼桩截管桩十根526.63250.80275.83 2-3-66预制钢筋砼方桩凿桩头10m33133.722345.64788.08 2-3-67灌注砼桩凿桩头10m31248.31933.90314.41 2-3-68桩头钢筋整理十根56.7656.762-3-69回旋钻机挤扩支盘钻孔D800内10m32038.71252.7823.461762.47 2-3-70回旋钻机挤扩支盘钻孔D>80010m31666.53207.2415.761443.53 2-4-1强夯<100t-m 25夯点 4击100m21302.14357.72944.42 2-4-2强夯<100t-m 25夯点增减1击100m2244.7572.60172.15 2-4-3强夯<100t-m 23夯点 4击100m21198.51329.34869.17 2-4-4强夯<100t-m 23夯点增减1击100m2218.5560.06158.49 2-4-5强夯<100t-m 17夯点 4击100m2886.78244.20642.58 2-4-6强夯<100t-m 17夯点增减1击100m2161.0944.22116.87 2-4-7强夯<100t-m 13夯点 4击100m2677.35186.12491.23 2-4-8强夯<100t-m 13夯点增减1击100m2122.5733.6688.91 2-4-9强夯<100t-m 10夯点 4击100m2521.16143.22377.94 2-4-10强夯<100t-m 10夯点增减1击100m293.8525.7468.11 2-4-11强夯<100t-m 低锤满拍100m21223.59321.42902.17 2-4-12强夯<200t-m 25夯点 4击100m21944.00477.841466.16 2-4-13强夯<200t-m 25夯点增减1击100m2354.8387.12267.71 2-4-14强夯<200t-m 23夯点 4击100m21788.13439.561348.57 2-4-15强夯<200t-m 23夯点增减1击100m2327.3880.52246.86 2-4-16强夯<200t-m 17夯点 4击100m21321.34324.72996.62 2-4-17强夯<200t-m 17夯点增减1击100m2242.0459.40182.64 2-4-18强夯<200t-m 13夯点 4击100m21010.43248.16762.27 2-4-19强夯<200t-m 13夯点增减1击100m2185.4846.20139.28 2-4-20强夯<200t-m 10夯点 4击100m2777.04190.74586.30 2-4-21强夯<200t-m 10夯点增减1击100m2142.5734.98107.59 2-4-22强夯<200t-m 低锤满拍100m21721.80403.261318.54 2-4-23强夯<300t-m 25夯点 4击100m22456.07564.961891.11 2-4-24强夯<300t-m 25夯点增减1击100m2476.28108.24368.04 2-4-25强夯<300t-m 23夯点 4击100m22259.54519.421740.12 2-4-26强夯<300t-m 23夯点增减1击100m2432.7199.66333.05 2-4-27强夯<300t-m 17夯点 4击100m21670.04384.121285.92 2-4-28强夯<300t-m 17夯点增减1击100m2319.0073.26245.74 2-4-29强夯<300t-m 13夯点 4击100m21276.85293.04983.812-4-30强夯<300t-m 13夯点增减1击100m2244.5256.10188.42 2-4-31强夯<300t-m 10夯点 4击100m2982.02225.72756.30 2-4-32强夯<300t-m 10夯点增减1击100m2189.1643.56145.60 2-4-33强夯<300t-m 低锤满拍100m22737.75386.102351.65 2-4-34强夯<400t-m 25夯点 4击100m25365.521076.464289.06 2-4-35强夯<400t-m 25夯点增减1击100m21148.38230.34918.04 2-4-36强夯<400t-m 23夯点 4击100m24935.68990.003945.68 2-4-37强夯<400t-m 23夯点增减1击100m21056.29211.86844.43 2-4-38强夯<400t-m 17夯点 4击100m23453.39693.002760.39 2-4-39强夯<400t-m 17夯点增减1击100m2780.02156.42623.60 2-4-40强夯<400t-m 13夯点 4击100m22789.74559.682230.06 2-4-41强夯<400t-m 13夯点增减1击100m2597.33120.12477.21 2-4-42强夯<400t-m 10夯点 4击100m22146.60430.981715.62 2-4-43强夯<400t-m 10夯点增减1击100m2460.4592.40368.05 2-4-44强夯<400t-m 低锤满拍100m23456.54659.342797.20 2-4-45强夯<500t-m 25夯点 4击100m26736.661216.385520.28 2-4-46强夯<500t-m 25夯点增减1击100m21441.75260.041181.71 2-4-47强夯<500t-m 23夯点 4击100m26195.641118.705076.94 2-4-48强夯<500t-m 23夯点增减1击100m21326.39239.581086.81 2-4-49强夯<500t-m 17夯点 4击100m24331.58783.423548.16 2-4-50强夯<500t-m 17夯点增减1击100m2979.84176.88802.96 2-4-51强夯<500t-m 13夯点 4击100m23502.05632.282869.77 2-4-52强夯<500t-m 13夯点增减1击100m2749.96135.96614.00 2-4-53强夯<500t-m 10夯点 4击100m22694.25487.082207.17 2-4-54强夯<500t-m 10夯点增减1击100m2577.92104.28473.64 2-4-55强夯<500t-m 低锤满拍100m23848.50791.343057.16 2-4-56强夯<600t-m 25夯点 4击100m27446.041374.786071.26 2-4-57强夯<600t-m 25夯点增减1击100m21560.58260.041300.54 2-4-58强夯<600t-m 23夯点 4击100m26703.571118.705584.87 2-4-59强夯<600t-m 23夯点增减1击100m21326.39239.581086.81 2-4-60强夯<600t-m 17夯点 4击100m24335.75783.423552.33 2-4-61强夯<600t-m 17夯点增减1击100m2979.84176.88802.96 2-4-62强夯<600t-m 13夯点 4击100m23502.05632.282869.77 2-4-63强夯<600t-m 13夯点增减1击100m2749.96135.96614.00 2-4-64强夯<600t-m 10夯点 4击100m22694.25487.082207.17 2-4-65强夯<600t-m 10夯点增减1击100m2577.92104.28473.64 2-4-66强夯<600t-m 低锤满拍100m24200.98863.943337.04 2-4-67强夯<100t-m 7夯点 4击100m2522.51138.60383.91 2-4-68强夯<100t-m 7夯点增减1击100m265.9615.8450.12 2-4-69强夯<100t-m 4夯点 4击100m2408.40108.24300.16 2-4-70强夯<100t-m 4夯点增减1击100m244.1810.5633.62 2-4-71强夯<100t-m 低锤满拍100m21361.91321.421040.49 2-4-72强夯<200t-m 7夯点 4击100m2767.82184.80583.02 2-4-73强夯<200t-m 7夯点增减1击100m296.6721.1275.55 2-4-74强夯<200t-m 4夯点 4击100m2625.82150.48475.34 2-4-75强夯<200t-m 4夯点增减1击100m267.3514.5252.83 2-4-76强夯<200t-m 低锤满拍100m21896.54403.261493.282-4-77强夯<300t-m 7夯点 4击100m2917.03208.56708.47 2-4-78强夯<300t-m 7夯点增减1击100m2126.0325.74100.29 2-4-79强夯<300t-m 4夯点 4击100m2720.16163.68556.48 2-4-80强夯<300t-m 4夯点增减1击100m286.5117.8268.69 2-4-81强夯<300t-m 低锤满拍100m23024.31386.102638.21 2-4-82强夯<400t-m 7夯点 4击100m21681.85339.241342.61 2-4-83强夯<400t-m 7夯点增减1击100m2301.6754.78246.89 2-4-84强夯<400t-m 4夯点 4击100m21197.26241.56955.70 2-4-85强夯<400t-m 4夯点增减1击100m2200.9136.30164.61 2-4-86强夯<400t-m 低锤满拍100m23743.09659.343083.75 2-4-87强夯<500t-m 7夯点 4击100m22071.11373.561697.55 2-4-88强夯<500t-m 7夯点增减1击100m2374.1662.04312.12 2-4-89强夯<500t-m 4夯点 4击100m21488.09267.961220.13 2-4-90强夯<500t-m 4夯点增减1击100m2250.0541.05209.00 2-4-91强夯<500t-m 低锤满拍100m24116.21791.343324.87 2-4-92强夯<600t-m 7夯点 4击100m22277.71410.521867.19 2-4-93强夯<600t-m 7夯点增减1击100m2413.1769.96343.21 2-4-94强夯<600t-m 4夯点 4击100m21652.00297.661354.34 2-4-95强夯<600t-m 4夯点增减1击100m2276.4546.20230.25 2-4-96强夯<600t-m 低锤满拍100m24492.60863.943628.66 2-5-1木撑木挡土疏板防护10m2185.94109.5676.382-5-2钢撑木挡土疏板防护10m2149.8183.8265.992-5-3木撑木挡土密板防护10m2235.50141.2494.262-5-4钢撑木挡土密板防护10m2189.23107.5881.652-5-5木撑钢挡土疏板防护10m2184.97110.8874.092-5-6钢撑钢挡土疏板防护10m2145.5584.4861.072-5-7木撑钢挡土密板防护10m2223.99141.2482.752-5-8钢撑钢挡土密板防护10m2178.50108.9069.602-5-9袋土围堰10m31948.621145.76749.6053.26 2-5-10打钢工具桩6m内 t923.52218.4637.62667.44 2-5-11打钢工具桩10m内 t642.61150.4837.62454.51 2-5-12打钢工具桩15m内 t471.46106.2637.62327.58 2-5-13打钢工具桩>15m t375.9784.4837.62253.87 2-5-14拔钢工具桩6m内 t414.92161.04 3.71250.17 2-5-15拔钢工具桩10m内 t289.08110.88 3.71174.49 2-5-16拔钢工具桩15m内 t235.6491.08 3.71140.85 2-5-17拔钢工具桩>15m t228.8088.44 3.71136.65 2-5-18安拆导向夹具10m108.2827.7226.5054.06 2-5-19土层砂浆土钉(钻孔灌浆)10m245.58148.5041.9655.12 2-5-20岩石砂浆土钉(钻孔灌浆)10m359.21157.7418.26183.21 2-5-21锚杆机钻孔灌浆10m1671.02396.00654.94620.08 2-5-22锚杆机入岩增加10m2902.841584.00498.75820.09 2-5-23C251现浇砼土层喷射砼护坡 初喷5010m2270.3697.68131.3641.32 2-5-24C251现浇砼岩层喷射砼护坡 初喷5010m2352.93166.98141.2744.68 2-5-25C251现浇砼喷射砼护坡每增减10mm10m252.1017.8226.278.01 2-6-1抽水机基底排水 降水深1m内10m2715.7213.2030.92671.60 2-6-2抽水机基底排水 降水深2m内10m21241.3719.8075.911145.662-6-3抽水机基底排水 降水深3m内10m21565.9233.00123.061409.86 2-6-4砖砌集水井排水h2-4m内 座2193.561491.60617.9184.05 2-6-5钢筋笼集水井排水h2-4m内 座2028.381166.88804.9156.59 2-6-6砼无砂管φ55cm集水深井10m4342.261256.641212.691872.93 2-6-7钢筋笼集水深井10m3433.421360.92386.281686.22 2-6-8钢管集水深井10m2908.061065.90146.381695.78 2-6-9潜水泵抽水机集水井排水台日423.42 2.64420.78 2-6-10单机清水泵抽水机集水井排水台日609.56 2.64606.92 2-6-11泥浆泵抽水机集水井排水台日1094.14 2.641091.50 2-6-12轻型井点7m降水井管安拆十根2481.831033.56372.411075.86 2-6-13轻型井点7m降水设备使用套天1331.72198.0085.881047.84 2-6-14喷射井点10m降水井管安拆十根7760.863036.001287.323437.54 2-6-15喷射井点10m降水设备使用套天2734.79396.0062.182276.61 2-6-16喷射井点15m降水井管安拆十根12538.564984.981850.925702.66 2-6-17喷射井点15m降水设备使用套天2813.05396.00140.442276.61 2-6-18喷射井点20m降水井管安拆十根16354.456433.022411.597509.84 2-6-19喷射井点20m降水设备使用套天2866.17396.00193.562276.61 2-6-20喷射井点30m降水井管安拆十根21455.098348.343522.409584.35 2-6-21喷射井点30m降水设备使用套天3078.82396.00406.212276.61 2-6-22大口径φ600井点15m降水井管安拆十根45198.9514166.906185.2824846.77 2-6-23大口径φ600井点15m降水设备使用套天2727.80396.0055.192276.61 2-6-24水平井点25m降水井管安拆十根81769.0128535.105826.1247407.79 2-6-25水平井点25m降水设备使用套天1886.56396.0042.911447.65 2-6-26电渗井点阳极降水制安及拆除十根11990.061565.529097.761326.78 2-6-27电渗井点阳极降水设备使用套天1505.92396.00581.26528.66 2-6-28射流泵井点降水制安及拆除眼组126.4973.2629.8923.34 2-6-29射流泵井点降水井点抽水组天770.22267.30502.92 3-1-1M5.0砂浆砖基础10m32768.95803.881932.2332.84 3-1-2M5.0混浆矩形砖柱周长1.2m内10m33811.191752.962030.9527.28 3-1-3M5.0混浆矩形砖柱周长1.8m内10m33685.441636.142018.9130.39 3-1-4M5.0混浆矩形砖柱周长>1.8m10m33370.641324.622014.2931.73 3-1-5M5.0混浆异形砖柱10m34287.071654.622595.6036.85 3-1-6M2.5混浆单面清水砖墙 11510m33404.311372.802004.3527.16 3-1-7M2.5混浆单面清水砖墙 18010m33379.421355.641994.0529.73 3-1-8M2.5混浆单面清水砖墙 24010m33175.731191.301953.1531.28 3-1-9M2.5混浆单面清水砖墙 36510m33146.091125.301987.6133.18 3-1-10M2.5混浆单面清水砖墙 ≥49010m33099.251081.741983.4434.07 3-1-11M2.5混浆混水砖墙 5310m33808.091752.962038.7616.37 3-1-12M2.5混浆混水砖墙 11510m33348.871317.362004.3527.16 3-1-13M2.5混浆混水砖墙 18010m33262.981240.141993.2329.61 3-1-14M2.5混浆混水砖墙 24010m32999.511015.081953.1531.28 3-1-15M2.5混浆混水砖墙 36510m33007.71986.701987.6133.40 3-1-16M2.5混浆混水砖墙 49010m32993.35976.141983.1434.07 3-1-17弧形砖墙另加工料10m3129.8199.0030.813-1-18M5.0混浆贴砌砖墙 5310m2233.85106.26125.25 2.34 3-1-19M5.0混浆贴砌砖墙 11510m2411.54158.40248.58 4.56 3-1-20M5.0混浆贴砌砖墙 24010m2769.84264.00496.829.023-1-21M5.0混浆空花砖墙 11510m2299.39135.96161.54 1.89 3-1-22M5.0混浆空花砖墙 24010m2625.59284.46337.12 4.01 3-1-23M5.0混浆砖平璇10m34279.121788.602458.6831.84 3-1-24M5.0混浆砖拱璇10m35185.932547.602603.4834.85 3-1-25M5.0混浆砖过梁10m33750.201387.322324.4738.41 3-1-26M5.0混浆半砖栏板10m2405.92168.96233.84 3.12 3-1-27M5.0砂浆砖台阶10m32940.64907.502000.3032.84 3-1-28M5.0混浆砖地沟10m32951.09921.361998.0031.73 3-1-29M5.0混浆零星砖砌体10m33440.801518.001893.4129.39 3-2-1M5.0砂浆乱毛石基础10m32053.38779.461219.2654.66 3-2-2M5.0混浆乱毛石墙10m32558.111255.321248.1354.66 3-2-3M5.0混浆乱毛石挡土墙10m32170.03867.241248.1354.66 3-2-4M5.0混浆乱毛石护坡10m32332.35934.561337.7860.01 3-2-5干砌乱毛石护坡10m31546.06607.20938.863-2-6M5.0混浆整毛石墙毛石背里45010m21251.91640.86586.4524.60 3-2-7M5.0混浆整毛石墙毛石背里±1010m225.5312.5412.430.56 3-2-8M5.0混浆整毛石墙砖背里45010m21401.97591.36792.1318.48 3-2-9M5.0混浆整毛石墙砖背里±1010m230.5610.5619.670.33 3-2-10整砌毛石表面处理10m2388.18327.3660.823-2-11石表面倒扁光(斜面10cm内)10m116.82116.823-2-12M5.0混浆方整石柱10m36432.231992.544420.6519.04 3-2-13M5.0混浆方整石墙10m35490.561052.044418.9319.59 3-2-14M5.0混浆方整石墙毛石背里45010m21934.43572.221345.2916.92 3-2-15M5.0混浆方整石墙毛石背里±1010m225.5812.5412.480.56 3-2-16M5.0混浆方整石墙砖背里45010m22075.19521.401538.2015.59 3-2-17M5.0混浆方整石墙砖背里±1010m230.5610.5619.670.33 3-2-18M10 混浆方整石平璇10m37021.081914.665086.3820.04 3-2-19M10 混浆方整石拱璇10m37382.022314.625046.8020.60 3-2-20M5.0混浆零星方整石砌体10m37402.002740.984636.4224.60 3-2-21M5.0混浆整砌毛石墙10m32923.061380.721487.6854.66 3-2-22M5.0混浆整砌毛石挡土墙10m32380.37953.701372.0154.66 3-3-1M5.0混浆烧结粉煤灰轻质砖墙11510m33276.481329.241920.0827.16 3-3-2M5.0混浆烧结粉煤灰轻质砖墙18010m33238.321296.241912.4729.61 3-3-3M5.0混浆烧结粉煤灰轻质砖墙24010m32969.161061.281876.6031.28 3-3-4M5.0混浆烧结粉煤灰轻质砖墙36510m32976.451031.581911.4733.40 3-3-5M5.0混浆黏土多孔砖墙11510m32979.32930.602027.7920.93 3-3-6M5.0混浆黏土多孔砖墙18010m32930.91838.862065.6626.39 3-3-7M5.0混浆黏土多孔砖墙24010m32842.75783.422033.0626.27 3-3-8M5.0混浆黏土多孔砖墙36510m32863.84706.202129.5828.06 3-3-9M5.0混浆煤矸石多孔砖墙9010m33929.53976.802930.5822.15 3-3-10M5.0混浆煤矸石多孔砖墙19010m32483.07825.001635.9222.15 3-3-11M5.0混浆煤矸石多孔砖墙24010m33177.33810.482339.2427.61 3-3-12M5.0混浆煤矸石多孔砖墙29010m32807.88737.882043.2826.72 3-3-13M5.0混浆承重型黏土空心砖墙11510m33347.25976.802351.9718.48 3-3-14M5.0混浆承重型黏土空心砖墙18010m32514.97881.101615.2818.59 3-3-15M5.0混浆承重型黏土空心砖墙24010m33176.41822.362329.5624.49 3-3-16M5.0混浆承重型黏土空心砖墙36510m33090.71742.502322.0526.163-3-17M5.0混浆非承重黏土空心砖墙11510m32965.791015.741930.2319.82 3-3-18M5.0混浆非承重黏土空心砖墙24010m32643.31845.461777.3720.48 3-3-19M5.0混浆零星空心砖砌体10m33393.131294.922069.0429.17 3-3-20M5.0混浆煤矸石空心砖墙11510m32702.821025.641656.0321.15 3-3-21M5.0混浆煤矸石空心砖墙18010m32677.16939.841714.8322.49 3-3-22M5.0混浆煤矸石空心砖墙24010m32545.20853.381665.8825.94 3-3-23M5.0混浆煤矸石空心砖墙36510m32476.74780.781668.2427.72 3-3-24M5.0混浆加气砼砌块墙12010m32376.85741.181626.549.13 3-3-25M5.0混浆加气砼砌块墙18010m32331.71682.441640.149.13 3-3-26M5.0混浆加气砼砌块墙24010m32304.65595.981699.549.13 3-3-27M5.0混浆泡沫砼砌块墙9010m32088.31735.241332.4720.60 3-3-28M5.0混浆泡沫砼砌块墙19010m31987.38669.241307.6710.47 3-3-29M5.0混浆泡沫砼砌块墙29010m31877.63594.661269.1713.80 3-3-30M5.0混浆泡沫砼砌块墙39010m31866.12535.921316.4013.80 3-3-31M7.5混浆硅酸钙砌块墙12010m32574.47892.321671.1311.02 3-3-32M7.5混浆硅酸钙砌块墙18010m32645.42836.881797.5211.02 3-3-33M7.5混浆硅酸钙砌块墙24010m32240.63753.061476.5511.02 3-3-34M7.5混浆硅酸钙砌块墙36510m32174.85681.121480.9312.80 3-3-35石膏砌空心块墙11010m37308.55584.106724.453-3-36石膏砌空心块墙18010m37275.48524.706750.783-3-37石膏砌夹心块墙8010m37362.16646.806715.363-3-38石膏砌夹心块墙10010m37350.60628.986721.623-3-39M7.5混浆粉煤灰加气砼砌块墙20010m31457.94588.06856.7413.14 3-3-40M7.5混浆煤矸石砌块墙28010m31932.99604.561314.1814.25 3-3-41M7.5混浆硅酸盐砌块墙24010m33126.09691.022423.8311.24 3-3-42M7.5混浆膨胀珍珠岩砌块墙11010m313484.74656.0412820.688.02 3-3-43M7.5混浆砼空心砌块墙9010m33741.02774.182952.5914.25 3-3-44M7.5混浆砼空心砌块墙19010m32345.74679.801654.1411.80 3-3-45M7.5混浆砼空心砌块墙29010m32328.98597.961715.4315.59 3-3-46M7.5混浆砼空心砌块墙39010m32219.83550.441654.5814.81 3-3-47M7.5混浆轻骨料砼空心砌块墙9010m32213.99737.221462.5214.25 3-3-48M7.5混浆轻骨料砼空心砌块墙19010m32028.27647.461369.0111.80 3-3-49M7.5混浆轻骨料砼空心砌块墙29010m32253.40569.581668.2315.59 3-3-50M7.5混浆轻骨料砼空心砌块墙39010m31915.96524.701376.4514.81 3-3-51M5.0混浆砌空心砌块烟风道24010m35997.542250.603740.71 6.23 3-3-52M5.0混浆砌变压式排烟道半周80010m1024.23487.08536.950.20 3-3-53M5.0混浆砌变压式排烟道半周120010m1788.35636.901151.170.28 3-3-54M5.0混浆砌变压式排烟道半周150010m2444.17759.001684.830.34 3-3-55M10 砂浆钢筋砼漏空花格70内10m2625.3090.42534.570.31 3-3-56M10 砂浆钢筋砼漏空花格100内10m2776.92130.02646.440.46 3-3-57M10 砂浆钢筋砼漏空花格200内10m21045.74260.04784.790.91 3-3-58预制水磨石隔断板.窗台板10m2939.02104.28834.743-3-59砖砌屋面烟囱三孔内10m1357.73284.261070.91 2.56 3-3-60砖砌屋面烟囱三孔以上10m2876.31582.322290.43 3.56 3-3-61M5.0混浆加气砼砌块墙20010m32273.31665.281598.909.13 3-3-62M5.0混浆加气砼砌块墙25010m32178.00583.371585.509.13 3-3-63M5.0混浆加气砼砌块墙30010m32136.06545.951580.989.133-3-64M5.0混浆泡沫砼砌块墙20010m31897.63649.771238.739.13 3-3-65M5.0混浆泡沫砼砌块墙25010m31874.71624.361241.229.13 3-3-66M5.0混浆泡沫砼砌块墙30010m31818.76584.691224.949.13 3-3-67M5.0混浆硅酸钙砌块墙20010m32419.24808.761601.359.13 3-3-68M5.0混浆硅酸钙砌块墙25010m32360.37746.391604.859.13 3-3-69M5.0混浆硅酸钙砌块墙30010m32306.29713.791583.379.13 3-3-70M5.0混浆煤矸石多孔砖墙11510m32433.77721.181691.7720.82 3-3-71M5.0混浆煤矸石多孔砖墙14010m32817.78710.422085.2122.15 3-3-72M5.0混浆煤矸石多孔砖墙24010m32995.00628.122339.2727.61 3-3-73M5.0混浆煤矸石多孔砖墙34010m32511.04695.771789.2226.05 3-3-74M5.0混浆煤矸石多孔砖墙36510m32384.25652.871667.9263.46 3-3-75M5.0混浆煤矸石多孔砖墙24010m32419.82697.031695.5127.28 3-4-1GRC多孔板墙6010m22099.6791.082003.70 4.89 3-4-2GRC多孔板墙8010m22170.54100.982064.57 4.99 3-4-3GRC多孔板墙9010m22218.63108.242105.40 4.99 3-4-4GRC多孔板墙10010m22266.76112.202149.46 5.10 3-4-5GRC多孔板墙12010m22320.46122.762192.49 5.21 3-4-6轻集料砼多孔条板墙7510m21596.1889.761502.25 4.17 3-4-7轻集料砼多孔条板墙10010m21705.4797.681603.62 4.17 3-4-8轻集料砼多孔条板墙12010m22032.22107.581920.47 4.17 3-4-9轻陶粒砼实心条板墙6010m2968.50100.98861.25 6.27 3-4-10轻陶粒砼实心条板墙8010m21089.86110.88972.60 6.38 3-4-11石膏空心条板墙6010m2835.9381.84749.31 4.78 3-4-12石膏空心条板墙8010m21010.3887.78917.71 4.89 3-4-13双层石膏空心条板墙10m21610.29191.401415.00 3.89 3-4-14双层石膏空心条板墙填充5010m21791.26207.901579.37 3.99 3-4-15双层石膏空心条板墙填充厚±1010m231.450.6630.793-4-16硅镁多孔板墙9010m21264.7697.681162.09 4.99 3-4-17硅镁多孔板墙10010m21385.28100.981279.31 4.99 3-4-18木纤维增强水泥多孔板墙8010m21529.7091.741432.12 5.84 3-4-19网架水泥板聚苯乙烯泡塑心76(50)10m2943.4986.46854.31 2.72 3-4-20网架水泥板岩棉夹心65(40)10m2890.0975.90811.47 2.72 3-4-21网架水泥板岩棉夹心75(50)10m2930.1885.80841.66 2.72 3-4-22网架水泥板岩棉夹心85(60)10m21052.8695.04955.10 2.72 3-4-23GRC复合外墙板12010m21372.56121.441240.9110.21 3-4-24GRC复合外墙板37010m21842.91161.701671.1010.11 3-4-25彩钢压型板墙10m21150.4161.381029.1059.93 3-4-26双层彩钢压板墙聚氨酯板填6010m22290.56102.962090.5997.01 3-4-27双层彩钢压板墙聚氨酯板填10010m22521.80104.942319.8597.01 3-4-28双层彩钢压板墙聚氨酯板填±2010m2115.060.66114.403-4-29双层彩钢压板墙岩棉板填8010m22191.84104.281990.5597.01 3-4-30双层彩钢压板墙岩棉板填12010m22315.08105.602112.4797.01 3-4-31双层彩钢压板墙聚苯乙烯板填7510m22283.41103.622082.7897.01 3-4-32双层彩钢压板墙聚苯乙烯板填15010m22622.78106.922418.8597.01 3-4-33双层彩钢压板墙聚苯乙烯板±2510m2113.12 1.32111.803-5-1铸铁围墙10m1383.9279.861300.96 3.10 3-5-23:7灰土垫层方整石台阶10m22981.40958.321958.2564.833-5-3地瓜石垫层方整石台阶10m23038.56964.922001.8371.81 3-5-4C15砼垫层方整石台阶10m23074.55961.622046.8566.08 3-5-5砖砌屋面排烟气道口10个3538.681310.762141.9685.96 3-5-6砂浆用砂过筛用工10m3198.00198.004-1-1现浇构件圆钢筋φ4 t6087.241279.084761.7246.44 4-1-2现浇构件圆钢筋φ6.5 t6156.901458.604652.9245.38 4-1-3现浇构件圆钢筋φ8 t5595.55945.124602.9847.45 4-1-4现浇构件圆钢筋φ10 t5316.39693.004580.0043.39 4-1-5现浇构件圆钢筋φ12 t5316.56611.164617.6587.75 4-1-6现浇构件圆钢筋φ14 t5207.82521.404608.7177.71 4-1-7现浇构件圆钢筋φ16 t5138.69460.684602.9675.05 4-1-8现浇构件圆钢筋φ18 t5094.64405.904620.4368.31 4-1-9现浇构件圆钢筋φ20 t5046.94363.004617.6766.27 4-1-10现浇构件圆钢筋φ22 t5004.62329.344615.3159.97 4-1-11现浇构件圆钢筋φ25 t4974.16292.384634.7347.05 4-1-12现浇构件圆钢筋φ28 t4966.21279.844633.4552.92 4-1-13现浇构件螺纹钢筋φ12 t5360.42611.164648.25101.01 4-1-14现浇构件螺纹钢筋φ14 t5208.92521.404598.5189.01 4-1-15现浇构件螺纹钢筋φ16 t5108.79460.684562.1685.95 4-1-16现浇构件螺纹钢筋φ18 t5070.84405.904586.6878.26 4-1-17现浇构件螺纹钢筋φ20 t5018.67363.004579.6376.04 4-1-18现浇构件螺纹钢筋φ22 t4976.06329.344576.6970.03 4-1-19现浇构件螺纹钢筋φ25 t4942.22292.384593.9355.91 4-1-20现浇构件螺纹钢筋φ28 t4949.08279.844607.9561.29 4-1-21现浇构件螺纹钢筋φ30 t4963.26290.404618.1554.71 4-1-22现浇构件螺纹钢筋φ32 t4960.62287.764618.1554.71 4-1-23预制构件圆钢筋φ5内绑扎 t7525.652697.424782.9245.31 4-1-24预制构件圆钢筋φ5内点焊 t7212.802121.244711.45380.11 4-1-25预制构件圆钢筋φ6.5绑扎 t6055.961384.684630.6740.61 4-1-26预制构件圆钢筋φ6.5点焊 t5979.931103.524546.63329.78 4-1-27预制构件圆钢筋φ8绑扎 t5519.56896.284580.7342.55 4-1-28预制构件圆钢筋φ8点焊 t5532.40757.024537.64237.74 4-1-29预制构件圆钢筋φ10绑扎 t5254.57658.024557.7538.80 4-1-30预制构件圆钢筋φ10点焊 t5353.53609.184533.49210.86 4-1-31预制构件圆钢筋φ12绑扎 t5254.38575.524595.5083.36 4-1-32预制构件圆钢筋φ12点焊 t5254.49476.524573.15204.82 4-1-33预制构件圆钢筋φ14绑扎 t5155.73495.664586.5673.51 4-1-34预制构件圆钢筋φ14点焊 t5312.68520.744574.01217.93 4-1-35预制构件圆钢筋φ16绑扎 t5089.74436.924580.8172.01 4-1-36预制构件圆钢筋φ16点焊 t5201.88451.444570.80179.64 4-1-37预制构件圆钢筋φ18 t5049.66384.784598.2866.60 4-1-38预制构件圆钢筋φ20 t5006.56346.504595.5264.54 4-1-39预制构件圆钢筋φ22 t4967.08314.824593.1659.10 4-1-40预制构件圆钢筋φ25 t4937.21279.184612.5845.45 4-1-41预制构件圆钢筋φ28 t4930.01267.304611.3051.41 4-1-42预制构件螺纹钢筋φ12 t5363.18640.204625.9597.03 4-1-43预制构件螺纹钢筋φ14 t5203.96533.284582.4488.244-1-44预制构件螺纹钢筋φ16 t5104.93480.484540.2184.24 4-1-45预制构件螺纹钢筋φ18 t5065.51415.144557.6892.69 4-1-46预制构件螺纹钢筋φ20 t5028.37381.484554.9291.97 4-1-47预制构件螺纹钢筋φ22 t4961.97338.584552.5670.83 4-1-48预制构件螺纹钢筋φ25 t4940.18305.584581.5853.02 4-1-49预制构件螺纹钢筋φ28 t4911.98269.944585.9356.11 4-1-50预制构件螺纹钢筋φ30 t4925.43273.244596.0856.11 4-1-51预制构件螺纹钢筋φ32 t4925.43273.244596.0856.11 4-1-52现浇构件箍筋φ6.5 t6546.961846.024652.9248.02 4-1-53现浇构件箍筋φ8 t5856.271185.364602.9867.93 4-1-54现浇构件箍筋φ10 t5455.82820.384580.0055.44 4-1-55现浇构件箍筋φ12 t5247.63647.464552.1947.98 4-1-56预制构件箍筋φ6.5 t6421.551747.684630.6743.20 4-1-57预制构件箍筋φ8 t5763.161121.344580.7361.09 4-1-58预制构件箍筋φ10 t5385.10777.484557.7549.87 4-1-59预制构件箍筋φ12 t5186.27613.144530.0443.09 4-1-60先张法预应力钢筋φ5内 t6423.301228.925111.6882.70 4-1-61先张法预应力钢筋φ12 t6196.46623.045377.83195.59 4-1-62先张法预应力钢筋φ14 t5906.86568.925163.91174.03 4-1-63先张法预应力钢筋φ16 t5697.85517.445021.92158.49 4-1-64先张法预应力钢筋φ18 t5573.29485.104943.83144.36 4-1-65先张法预应力钢筋φ20 t5477.75450.784889.72137.25 4-1-66先张法预应力钢筋φ22 t5312.25334.624848.94128.69 4-1-67后张法预应力钢筋φ16 t10482.291432.208424.88625.21 4-1-68后张法预应力钢筋φ20 t8723.731017.067277.20429.47 4-1-69后张法预应力钢筋φ25 t7918.82766.926843.71308.19 4-1-70后张法预应力钢筋φ28 t7235.02680.466284.61269.95 4-1-71后张法预应力钢筋φ32 t6895.31614.466043.30237.55 4-1-72后张法预应力钢丝束12φξ t30696.444270.2025466.34959.90 4-1-73后张法预应力钢丝束14φξ t27145.083598.9822620.95925.15 4-1-74后张法预应力钢丝束16φξ t24687.253339.6020450.24897.41 4-1-75后张法预应力钢丝束18φξ t22692.793044.5818770.80877.41 4-1-76后张法预应力钢丝束20φξ t21185.592894.1017430.07861.42 4-1-77后张法预应力钢丝束22φξ t19921.702743.6216329.95848.13 4-1-78后张法预应力钢丝束24φξ t18815.442566.7415411.67837.03 4-1-79无粘结预应力钢丝束 t14009.992411.6410969.18629.17 4-1-80有粘结预应力钢丝束 t27125.2811386.9814167.661570.64 4-1-81套筒锥形螺栓钢筋接头φ32内10个381.77132.00227.2922.48 4-1-82套筒锥形螺栓钢筋接头φ45内10个552.47225.06291.5235.89 4-1-83带肋钢筋接头冷挤压连接φ2010个96.1640.9235.8119.43 4-1-84带肋钢筋接头冷挤压连接φ2210个111.4444.2246.8120.41 4-1-85带肋钢筋接头冷挤压连接φ2510个142.8448.8472.1221.88 4-1-86带肋钢筋接头冷挤压连接φ2810个174.1654.7895.8723.51 4-1-87带肋钢筋接头冷挤压连接φ3210个225.7360.06140.3625.31 4-1-88带肋钢筋接头冷挤压连接φ3610个283.1866.66189.4227.10 4-1-89带肋钢筋接头冷挤压连接φ4010个359.7272.60257.5729.55 4-1-90电渣压力焊接头φ1810个53.2726.4011.9314.94。
山东省建筑工程价目表〇二一三年四月人工费材料费机械费1-1-1人工挖普通土10m388.4488.441-1-2人工挖坚土10m3207.24207.241-1-3推土机推普通土20m内10m322.98 3.9619.021-1-4推土机推坚土20m内10m326.55 3.9622.591-1-5推土机推土100m内增运20m 10m313.0813.081-1-6装载机装运土方20m内10m320.33 3.9616.371-1-7装载机装运200m内增运20m 10m3 5.21 5.211-1-8铲运机铲运普通土200m内10m338.26 3.960.2234.081-1-9铲运机铲运坚土200m内10m349.14 3.960.2244.961-1-10铲运机500m内增运100m 10m310.8810.881-1-11拉铲挖自卸汽车运普通土1km内10m3105.85 5.940.5399.381-1-12拉铲挖自卸汽车运坚土1km内10m3126.01 5.940.53119.541-1-13反铲挖自卸汽车运普通土1km内10m3102.76 5.940.5396.291-1-14反铲挖自卸汽车运坚土1km内10m3120.12 5.940.53113.651-1-15自卸汽车增运1km 10m316.1116.111-1-16机械打孔爆破松石10m3126.2856.1034.8435.341-1-17机械打孔爆破坚石10m3234.2890.4255.4388.431-1-18挖掘机挖渣自卸汽车运渣1km内10m3210.657.260.53202.861-1-19自卸汽车运渣增运1km 10m324.5524.551-1-20机械夯填土10m354.0938.9415.151-1-21光轮压路机回填碾压10m392.9829.040.6863.261-1-22振动压路机回填碾压10m390.5329.040.6860.811-2-1人工挖普通土深2m内10m3150.48150.481-2-2人工挖普通土深>2m 10m3230.34230.341-2-3人工挖坚土深2m内10m3287.10287.101-2-4人工挖坚土深4m内10m3366.96366.961-2-5人工挖坚土深6m内10m3423.06423.061-2-6人工挖坚土深>6m 10m3460.68460.681-2-7人工挖淤泥.流砂10m3726.00726.001-2-8人工挖冻土厚0.5m内10m3887.04887.041-2-9爆破后人工挖冻土厚0.5m内10m3304.70260.7044.001-2-10人工挖沟槽普通土深2m内10m3213.01212.520.491-2-11人工挖沟槽普通土深>2m 10m3289.96289.740.221-2-12人工挖沟槽坚土深2m内10m3419.59419.100.491-2-13人工挖沟槽坚土深4m内10m3472.12471.900.221-2-14人工挖沟槽坚土深6m内10m3534.08533.940.141-2-15人工挖沟槽坚土深>6m 10m3580.88580.800.081-2-16人工挖地坑普通土深2m内10m3237.04235.62 1.421-2-17人工挖地坑普通土深>2m 10m3316.16315.480.681-2-18人工挖地坑坚土深2m内10m3472.66471.24 1.421-2-19人工挖地坑坚土深4m内10m3531.98531.300.681-2-20人工挖地坑坚土深6m内10m3593.78593.340.441-2-21人工挖地坑坚土深>6m 10m3640.53640.200.331-2-22人工挖桩孔普通土孔深8m内10m3708.15632.2875.871-2-23人工挖桩孔坚土孔深8m内10m31151.671028.28123.391-2-24人工挖桩孔普通土孔深12m内10m3959.48856.68102.801-2-25人工挖桩孔坚土孔深12m内10m31517.581354.98162.60定额号其中(元)单价(元)单位定额名称2013 山东省建筑工程消耗量定额1-2-26人工挖桩孔普通土孔深16m内10m31247.031113.42133.611-2-27人工挖桩孔坚土孔深16m内10m31972.921761.54211.381-2-28人工挖桩孔普通土孔深>16m10m31439.221285.02154.201-2-29人工挖桩孔坚土孔深>16m10m32276.742032.80243.941-2-30人工凿松石方10m3473.22473.221-2-31人工凿坚石方10m31063.921063.921-2-32人工凿沟槽松石10m3560.34560.341-2-33人工凿沟槽坚石10m31508.101508.101-2-34人工凿地坑松石10m3777.48777.481-2-35人工凿地坑坚石10m32270.402270.401-2-36人工凿桩孔松石10m32604.202325.18279.021-2-37人工修整爆破后基底松石10m2146.52146.521-2-38人工修整爆破后基底坚石10m2377.52377.521-2-39人工修整爆破后基底槽坑松石10m2177.54177.541-2-40人工修整爆破后基底槽坑坚石10m2420.42420.421-2-41人工修整爆破后边坡松石10m293.7293.721-2-42人工修整爆破后边坡坚石10m2258.72258.721-2-43人工运土方20m内10m3129.36129.361-2-44人工运土方200m内增运20m10m329.0429.041-2-45人工运淤泥流砂20m内10m3290.40290.401-2-46人工运淤泥流砂200m内增运20m10m343.5643.561-2-47人力车运土方50m内10m3104.28104.281-2-48人力车运土方500m内增运50m10m316.5016.501-2-49人力车运淤泥流砂50m内10m3234.30234.301-2-50人力车运淤泥流砂500m内增运50m10m325.0825.081-2-51人工清运石渣20m内10m3306.90306.901-2-52人工清运石渣200m内增运20m10m356.1056.101-2-53人力车清运石渣50m内10m3277.86277.861-2-54人力车清运石渣500m内增运50m10m336.3036.301-2-55人工清运石渣桩孔人工出渣10m3501.18447.4853.701-2-56人工装车土方10m3102.96102.961-2-57人工装车石渣10m3137.94137.941-3-1推土机推普通土20m内10m320.92 3.9616.96 1-3-2推土机推坚土20m内10m325.91 3.9621.95 1-3-3推土机推土100m内增运20m10m311.9711.97 1-3-4装载机装运土方20m内10m321.82 3.9617.86 1-3-5装载机装运200m内增运20m10m3 5.21 5.21 1-3-6铲运机铲运普通土200m内10m341.61 3.960.2237.43 1-3-7铲运机铲运坚土200m内10m353.60 3.960.2249.42 1-3-8铲运机运土500m内增运100m10m310.8810.88 1-3-9挖掘机挖普通土10m326.92 3.9622.96 1-3-10挖掘机挖坚土10m332.84 3.9628.88 1-3-11挖掘机挖淤泥.流砂10m382.6221.1261.50 1-3-12挖掘机挖槽坑普通土10m330.177.9222.25 1-3-13挖掘机挖槽坑坚土10m332.377.9224.45 1-3-14挖掘机挖普通土自卸汽车运1km内10m3123.10 5.940.53116.63 1-3-15挖掘机挖坚土自卸汽车运1km内10m3148.61 5.940.53142.141-3-16挖掘机挖普通土槽坑汽车运1km内10m3119.027.920.53110.57 1-3-17挖掘机挖坚土槽坑汽车运1km内10m3143.607.920.53135.15 1-3-18人工打孔爆破松石10m3214.54179.5235.021-3-19人工打孔爆破坚石10m3446.72395.3451.381-3-20人工打孔爆破槽坑松石10m3570.06484.4485.621-3-21人工打孔爆破槽坑坚石10m31151.761022.34129.421-3-22机械打孔爆破松石10m3149.2965.3438.5345.42 1-3-23机械打孔爆破坚石10m3279.62104.9461.17113.51 1-3-24机械打孔爆破槽坑松石10m3359.75159.7293.77106.26 1-3-25机械打孔爆破槽坑坚石10m3700.41275.88148.98275.55 1-3-26机械打孔爆破桩孔松石10m3815.71515.46185.39114.86 1-3-27机械打孔爆破桩孔坚石10m31899.381106.82383.01409.55 1-3-28控制爆破松石10m3450.75149.16249.8351.76 1-3-29控制爆破坚石10m3765.24215.16399.05151.03 1-3-30控制爆破槽坑松石10m3735.96213.18406.50116.28 1-3-31控制爆破槽坑坚石10m31396.65374.88659.76362.01 1-3-32静力爆破坚石10m34925.511133.882269.091522.54 1-3-33静力爆破槽坑坚石10m35472.481259.282521.211691.99 1-3-34风镐破碎桩孔松石10m34126.652228.82267.461630.37 1-3-35风镐破碎桩孔坚石10m35895.093183.84382.062329.19 1-3-36风镐破碎鼓石10m31744.641003.20741.44 1-3-37液压锤破碎松石10m3313.9640.92273.04 1-3-38液压锤破碎坚石10m3386.4741.58344.89 1-3-39液压锤破碎槽坑松石10m3372.7642.24330.52 1-3-40液压锤破碎槽坑坚石10m3459.6542.90416.75 1-3-41推土机推石渣20m内10m359.15 5.2853.87 1-3-42推土机推石渣100m内增运20m10m336.9136.91 1-3-43挖掘机挖集石渣10m377.48 5.2872.20 1-3-44挖掘机挖石渣自卸汽车运1km内10m3239.667.260.53231.87 1-3-45装载机装土方10m321.26 3.9617.30 1-3-46装载机装石方10m339.88 5.2834.60 1-3-47挖掘机装土方10m320.33 3.9616.37 1-3-48挖掘机装石方10m340.96 5.2835.68 1-3-49机动翻斗车运土方100m内10m391.4091.40 1-3-50机动翻斗车运土方500m内增运100m10m312.5612.56 1-3-51机动翻斗车运石方100m内10m3277.97277.97 1-3-52机动翻斗车运石方500m内增运100m10m333.2933.29 1-3-53拖拉机运土方1km内10m3183.20183.20 1-3-54拖拉机运土方增运1km10m321.8221.82 1-3-55拖拉机运石方1km内10m3376.86376.86 1-3-56拖拉机运石方增运1km10m344.1044.10 1-3-57自卸汽车运土方1km内10m370.37 1.980.5367.86 1-3-58自卸汽车运土方增运1km10m312.2212.22 1-3-59自卸汽车运石方1km内10m3123.11 1.980.53120.60 1-3-60自卸汽车运石方增运1km10m322.5122.51 1-3-61垂直运输机械运土方10m347.7721.7825.99 1-3-62垂直运输机械运石方10m380.7936.9643.831-3-63运输钻孔桩泥浆5km内(桩体积)10m31487.69424.381063.31 1-3-64运输钻孔桩泥浆增运1km(桩体积)10m381.1881.18 1-4-1人工场地平整10m241.5841.581-4-2机械场地平整10m2 5.670.66 5.01 1-4-3竣工清理10m310.5610.561-4-4基底钎探十眼75.2475.241-4-5人工原土夯实10m210.5610.561-4-6机械原土夯实10m27.47 5.94 1.53 1-4-7原土机械碾压10m2 1.330.660.67 1-4-8填土机械碾压10m3109.7332.340.6876.71 1-4-9人工松填土10m352.1452.141-4-10人工夯填土(地坪)10m3106.28105.600.681-4-11机械夯填土(地坪)10m351.8034.9816.82 1-4-12槽、坑人工夯填土10m3132.68132.000.681-4-13槽、坑机械夯填土10m368.0646.2021.86 1-4-14槽、坑夯填砂10m31156.13172.26981.72 2.15 1-4-15槽、坑夯填石屑10m3706.46172.26532.05 2.15 1-4-16槽、坑夯填石渣10m3687.02224.40459.80 2.82 1-4-17钎探灌砂10眼 2.47 1.45 1.022-1-13:7灰土垫层10m31377.22552.42812.7512.05 2-1-2砂垫层10m31291.09307.56981.38 2.15 2-1-3人工级配砂石垫层10m31506.27529.98969.72 6.57 2-1-4天然级配砂石垫层10m31194.17442.20745.40 6.57 2-1-5干铺碎石垫层10m31361.68443.52911.047.12 2-1-61:3砂浆灌碎石垫层10m31933.24537.901335.8959.45 2-1-7干铺碎砖垫层10m31608.74515.461086.167.12 2-1-81:3砂浆灌碎砖垫层10m32176.39726.001404.3046.09 2-1-9干铺地瓜石垫层10m31353.77524.04822.177.56 2-1-101:3砂浆灌地瓜石垫层10m32079.31713.461304.8561.00 2-1-11干铺毛石垫层10m31456.86564.30884.627.94 2-1-121:3砂浆灌毛石垫层10m32207.89854.041286.9966.86 2-1-13C154现浇无筋砼垫层10m32537.99673.861853.5310.60 2-1-14C154现浇毛石砼垫层10m32381.69638.881732.2110.60 2-2-1夯填灰土10m31369.61535.92821.6412.05 2-2-2人工填砂石机械振动10m3994.62245.52747.60 1.50 2-2-3人工填砂石机械碾压10m31099.24291.72784.8422.68 2-2-4推土机填砂碾压10m3823.12 4.62784.8433.66 2-2-5推土机挤淤碾压10m3850.417.92782.4260.07 2-2-6填铺石屑10m3827.97291.72531.87 4.38 2-2-7填铺碎石10m31354.42436.26911.047.12 2-2-8抛石挤淤10m31052.65396.66653.62 2.37 2-2-9填筑C154现浇毛石砼10m32342.09599.281732.2110.60 2-3-1打砼方桩12m内10m32193.39524.0457.561611.79 2-3-2打砼方桩18m内10m32062.82352.4457.561652.82 2-3-3打砼方桩30m内10m31314.35210.5457.561046.25 2-3-4打砼方桩>30m10m31133.68180.1857.56895.94 2-3-5压砼方桩12m内10m32572.00473.88180.321917.802-3-6压砼方桩18m内10m32686.46499.62180.322006.52 2-3-7压砼方桩30m内10m33126.70413.82180.322532.56 2-3-8压砼方桩>30m10m32658.08349.14180.322128.62 2-3-9打砼管桩16m内10m39178.08669.906157.822350.36 2-3-10打砼管桩24m内10m38737.66571.566157.822008.28 2-3-11打砼管桩32m内10m38579.00538.566157.821882.62 2-3-12打砼管桩>32m10m38553.78531.966157.821864.00 2-3-13打砼板桩1m3内10m33633.69799.9244.962788.81 2-3-14打砼板桩1.5m3内10m33020.44662.6444.962312.84 2-3-15打砼板桩2.5m3内10m32553.46508.8644.961999.64 2-3-16打砼板桩>2.5m310m32248.01446.8244.961756.23 2-3-17C203现浇砼打孔灌砼桩10m内10m36999.292136.422604.162258.71 2-3-18C203现浇砼打孔灌砼桩15m内10m35342.131292.282604.161445.69 2-3-19C203现浇砼打孔灌砼桩>15m10m34961.271096.262604.161260.85 2-3-20C203现浇砼夯扩成孔灌注砼桩身10m37910.992528.462602.712779.82 2-3-21C203现浇砼夯扩成孔灌注桩夯扩砼10m38395.432806.322502.953086.16 2-3-22螺旋钻机钻孔12m内10m32201.08658.68123.801418.60 2-3-23C203现浇砼螺旋钻孔灌注砼桩12m内10m33094.00294.362498.85300.79 2-3-24螺旋钻机钻孔>12m10m31936.68562.98123.801249.90 2-3-25C203现浇砼螺旋钻孔灌注砼桩>12m10m32962.53198.662498.85265.02 2-3-26回旋钻机钻孔φ600内10m35084.141401.18286.303396.66 2-3-27回旋钻机钻孔φ800内10m34438.741248.06281.992908.69 2-3-28回旋钻机钻孔φ1000内10m33953.961135.20274.222544.54 2-3-29回旋钻机钻孔φ1200内10m33375.96846.78256.302272.88 2-3-30回旋钻机钻孔φ>120cm10m33003.07765.60240.591996.88 2-3-31回旋钻机钻孔入岩φ600内10m321310.276072.00266.5514971.72 2-3-32回旋钻机钻孔入岩φ800内10m314866.874183.08266.5510417.24 2-3-33回旋钻机钻孔入岩φ1000内10m312695.113573.90266.558854.66 2-3-34回旋钻机钻孔入岩φ1200内10m39916.242774.64266.556875.05 2-3-35回旋钻机钻孔入岩φ>120cm10m37291.482073.06266.554951.87 2-3-36回旋钻孔灌注砼桩10m33183.93240.902943.032-3-37C252现浇灌注砼桩壁人工挖孔10m33542.151081.742310.03150.38 2-3-38M10 砂浆砌黏土砖桩壁120人工挖孔10m33781.721538.462213.2630.00 2-3-39M10 砂浆砌黏土砖桩壁240人工挖孔10m33771.571538.462198.0635.05 2-3-40C204现浇灌注砼桩芯人工挖孔10m33212.74823.022061.73327.99 2-3-41C204现浇灌注毛石砼桩芯人工挖孔10m32804.99574.861902.14327.99 2-3-42打灰土挤密桩6m内10m33157.99919.381030.391208.22 2-3-43打灰土挤密桩>6m10m32514.58584.101030.39900.09 2-3-44打砂桩10m内10m33116.001141.80920.001054.20 2-3-45打砂桩15m内10m32633.79799.92920.00913.87 2-3-46打砂桩>15m10m32427.29641.52920.00865.77 2-3-47打碎石桩10m内10m33186.621212.42920.001054.20 2-3-48打碎石桩15m内10m32684.61850.74920.00913.87 2-3-49打碎石桩>15m10m32467.55681.78920.00865.77 2-3-50振冲碎石桩10m32227.91475.20974.96777.75 2-3-51钻孔压浆碎石桩10m34697.481090.982578.891027.61 2-3-52打砂石桩10m内10m33639.261212.421372.641054.202-3-53打砂石桩15m内10m33137.25850.741372.64913.87 2-3-54打砂石桩>15m10m32920.19681.781372.64865.77 2-3-55深层搅拌粉喷水泥桩(水泥10%)10m31486.40332.64671.14482.62 2-3-56深层搅拌浆喷水泥桩(水泥10%)10m31518.73374.22685.22459.29 2-3-57水泥桩水泥掺量每增1%10m360.9060.902-3-58高压旋喷水泥桩成孔10m427.78105.608.68313.50 2-3-59双重管旋喷机高压旋喷水泥桩10m32607.91684.42769.901153.59 2-3-60三重管旋喷机高压旋喷水泥桩10m33495.09760.321102.901631.87 2-3-61预制钢筋砼桩接桩包角钢十根5627.781211.10424.433992.25 2-3-62预制钢筋砼桩接桩包钢板十根8588.141264.563359.933963.65 2-3-63预制钢筋砼桩接桩注硫磺胶泥10m226812.646362.404160.6116289.63 2-3-64预制钢筋砼桩截方桩十根1379.37308.88950.20120.29 2-3-65预制钢筋砼桩截管桩十根526.63250.80275.83 2-3-66预制钢筋砼方桩凿桩头10m33133.722345.64788.08 2-3-67灌注砼桩凿桩头10m31248.31933.90314.41 2-3-68桩头钢筋整理十根56.7656.762-3-69回旋钻机挤扩支盘钻孔D800内10m32038.71252.7823.461762.47 2-3-70回旋钻机挤扩支盘钻孔D>80010m31666.53207.2415.761443.53 2-4-1强夯<100t-m 25夯点 4击100m21302.14357.72944.42 2-4-2强夯<100t-m 25夯点增减1击100m2244.7572.60172.15 2-4-3强夯<100t-m 23夯点 4击100m21198.51329.34869.17 2-4-4强夯<100t-m 23夯点增减1击100m2218.5560.06158.49 2-4-5强夯<100t-m 17夯点 4击100m2886.78244.20642.58 2-4-6强夯<100t-m 17夯点增减1击100m2161.0944.22116.87 2-4-7强夯<100t-m 13夯点 4击100m2677.35186.12491.23 2-4-8强夯<100t-m 13夯点增减1击100m2122.5733.6688.91 2-4-9强夯<100t-m 10夯点 4击100m2521.16143.22377.94 2-4-10强夯<100t-m 10夯点增减1击100m293.8525.7468.11 2-4-11强夯<100t-m 低锤满拍100m21223.59321.42902.17 2-4-12强夯<200t-m 25夯点 4击100m21944.00477.841466.16 2-4-13强夯<200t-m 25夯点增减1击100m2354.8387.12267.71 2-4-14强夯<200t-m 23夯点 4击100m21788.13439.561348.57 2-4-15强夯<200t-m 23夯点增减1击100m2327.3880.52246.86 2-4-16强夯<200t-m 17夯点 4击100m21321.34324.72996.62 2-4-17强夯<200t-m 17夯点增减1击100m2242.0459.40182.64 2-4-18强夯<200t-m 13夯点 4击100m21010.43248.16762.27 2-4-19强夯<200t-m 13夯点增减1击100m2185.4846.20139.28 2-4-20强夯<200t-m 10夯点 4击100m2777.04190.74586.30 2-4-21强夯<200t-m 10夯点增减1击100m2142.5734.98107.59 2-4-22强夯<200t-m 低锤满拍100m21721.80403.261318.54 2-4-23强夯<300t-m 25夯点 4击100m22456.07564.961891.11 2-4-24强夯<300t-m 25夯点增减1击100m2476.28108.24368.04 2-4-25强夯<300t-m 23夯点 4击100m22259.54519.421740.12 2-4-26强夯<300t-m 23夯点增减1击100m2432.7199.66333.05 2-4-27强夯<300t-m 17夯点 4击100m21670.04384.121285.92 2-4-28强夯<300t-m 17夯点增减1击100m2319.0073.26245.74 2-4-29强夯<300t-m 13夯点 4击100m21276.85293.04983.812-4-30强夯<300t-m 13夯点增减1击100m2244.5256.10188.42 2-4-31强夯<300t-m 10夯点 4击100m2982.02225.72756.30 2-4-32强夯<300t-m 10夯点增减1击100m2189.1643.56145.60 2-4-33强夯<300t-m 低锤满拍100m22737.75386.102351.65 2-4-34强夯<400t-m 25夯点 4击100m25365.521076.464289.06 2-4-35强夯<400t-m 25夯点增减1击100m21148.38230.34918.04 2-4-36强夯<400t-m 23夯点 4击100m24935.68990.003945.68 2-4-37强夯<400t-m 23夯点增减1击100m21056.29211.86844.43 2-4-38强夯<400t-m 17夯点 4击100m23453.39693.002760.39 2-4-39强夯<400t-m 17夯点增减1击100m2780.02156.42623.60 2-4-40强夯<400t-m 13夯点 4击100m22789.74559.682230.06 2-4-41强夯<400t-m 13夯点增减1击100m2597.33120.12477.21 2-4-42强夯<400t-m 10夯点 4击100m22146.60430.981715.62 2-4-43强夯<400t-m 10夯点增减1击100m2460.4592.40368.05 2-4-44强夯<400t-m 低锤满拍100m23456.54659.342797.20 2-4-45强夯<500t-m 25夯点 4击100m26736.661216.385520.28 2-4-46强夯<500t-m 25夯点增减1击100m21441.75260.041181.71 2-4-47强夯<500t-m 23夯点 4击100m26195.641118.705076.94 2-4-48强夯<500t-m 23夯点增减1击100m21326.39239.581086.81 2-4-49强夯<500t-m 17夯点 4击100m24331.58783.423548.16 2-4-50强夯<500t-m 17夯点增减1击100m2979.84176.88802.96 2-4-51强夯<500t-m 13夯点 4击100m23502.05632.282869.77 2-4-52强夯<500t-m 13夯点增减1击100m2749.96135.96614.00 2-4-53强夯<500t-m 10夯点 4击100m22694.25487.082207.17 2-4-54强夯<500t-m 10夯点增减1击100m2577.92104.28473.64 2-4-55强夯<500t-m 低锤满拍100m23848.50791.343057.16 2-4-56强夯<600t-m 25夯点 4击100m27446.041374.786071.26 2-4-57强夯<600t-m 25夯点增减1击100m21560.58260.041300.54 2-4-58强夯<600t-m 23夯点 4击100m26703.571118.705584.87 2-4-59强夯<600t-m 23夯点增减1击100m21326.39239.581086.81 2-4-60强夯<600t-m 17夯点 4击100m24335.75783.423552.33 2-4-61强夯<600t-m 17夯点增减1击100m2979.84176.88802.96 2-4-62强夯<600t-m 13夯点 4击100m23502.05632.282869.77 2-4-63强夯<600t-m 13夯点增减1击100m2749.96135.96614.00 2-4-64强夯<600t-m 10夯点 4击100m22694.25487.082207.17 2-4-65强夯<600t-m 10夯点增减1击100m2577.92104.28473.64 2-4-66强夯<600t-m 低锤满拍100m24200.98863.943337.04 2-4-67强夯<100t-m 7夯点 4击100m2522.51138.60383.91 2-4-68强夯<100t-m 7夯点增减1击100m265.9615.8450.12 2-4-69强夯<100t-m 4夯点 4击100m2408.40108.24300.16 2-4-70强夯<100t-m 4夯点增减1击100m244.1810.5633.62 2-4-71强夯<100t-m 低锤满拍100m21361.91321.421040.49 2-4-72强夯<200t-m 7夯点 4击100m2767.82184.80583.02 2-4-73强夯<200t-m 7夯点增减1击100m296.6721.1275.55 2-4-74强夯<200t-m 4夯点 4击100m2625.82150.48475.34 2-4-75强夯<200t-m 4夯点增减1击100m267.3514.5252.83 2-4-76强夯<200t-m 低锤满拍100m21896.54403.261493.282-4-77强夯<300t-m 7夯点 4击100m2917.03208.56708.47 2-4-78强夯<300t-m 7夯点增减1击100m2126.0325.74100.29 2-4-79强夯<300t-m 4夯点 4击100m2720.16163.68556.48 2-4-80强夯<300t-m 4夯点增减1击100m286.5117.8268.69 2-4-81强夯<300t-m 低锤满拍100m23024.31386.102638.21 2-4-82强夯<400t-m 7夯点 4击100m21681.85339.241342.61 2-4-83强夯<400t-m 7夯点增减1击100m2301.6754.78246.89 2-4-84强夯<400t-m 4夯点 4击100m21197.26241.56955.70 2-4-85强夯<400t-m 4夯点增减1击100m2200.9136.30164.61 2-4-86强夯<400t-m 低锤满拍100m23743.09659.343083.75 2-4-87强夯<500t-m 7夯点 4击100m22071.11373.561697.55 2-4-88强夯<500t-m 7夯点增减1击100m2374.1662.04312.12 2-4-89强夯<500t-m 4夯点 4击100m21488.09267.961220.13 2-4-90强夯<500t-m 4夯点增减1击100m2250.0541.05209.00 2-4-91强夯<500t-m 低锤满拍100m24116.21791.343324.87 2-4-92强夯<600t-m 7夯点 4击100m22277.71410.521867.19 2-4-93强夯<600t-m 7夯点增减1击100m2413.1769.96343.21 2-4-94强夯<600t-m 4夯点 4击100m21652.00297.661354.34 2-4-95强夯<600t-m 4夯点增减1击100m2276.4546.20230.25 2-4-96强夯<600t-m 低锤满拍100m24492.60863.943628.66 2-5-1木撑木挡土疏板防护10m2185.94109.5676.382-5-2钢撑木挡土疏板防护10m2149.8183.8265.992-5-3木撑木挡土密板防护10m2235.50141.2494.262-5-4钢撑木挡土密板防护10m2189.23107.5881.652-5-5木撑钢挡土疏板防护10m2184.97110.8874.092-5-6钢撑钢挡土疏板防护10m2145.5584.4861.072-5-7木撑钢挡土密板防护10m2223.99141.2482.752-5-8钢撑钢挡土密板防护10m2178.50108.9069.602-5-9袋土围堰10m31948.621145.76749.6053.26 2-5-10打钢工具桩6m内 t923.52218.4637.62667.44 2-5-11打钢工具桩10m内 t642.61150.4837.62454.51 2-5-12打钢工具桩15m内 t471.46106.2637.62327.58 2-5-13打钢工具桩>15m t375.9784.4837.62253.87 2-5-14拔钢工具桩6m内 t414.92161.04 3.71250.17 2-5-15拔钢工具桩10m内 t289.08110.88 3.71174.49 2-5-16拔钢工具桩15m内 t235.6491.08 3.71140.85 2-5-17拔钢工具桩>15m t228.8088.44 3.71136.65 2-5-18安拆导向夹具10m108.2827.7226.5054.06 2-5-19土层砂浆土钉(钻孔灌浆)10m245.58148.5041.9655.12 2-5-20岩石砂浆土钉(钻孔灌浆)10m359.21157.7418.26183.21 2-5-21锚杆机钻孔灌浆10m1671.02396.00654.94620.08 2-5-22锚杆机入岩增加10m2902.841584.00498.75820.09 2-5-23C251现浇砼土层喷射砼护坡 初喷5010m2270.3697.68131.3641.32 2-5-24C251现浇砼岩层喷射砼护坡 初喷5010m2352.93166.98141.2744.68 2-5-25C251现浇砼喷射砼护坡每增减10mm10m252.1017.8226.278.01 2-6-1抽水机基底排水 降水深1m内10m2715.7213.2030.92671.60 2-6-2抽水机基底排水 降水深2m内10m21241.3719.8075.911145.662-6-3抽水机基底排水 降水深3m内10m21565.9233.00123.061409.86 2-6-4砖砌集水井排水h2-4m内 座2193.561491.60617.9184.05 2-6-5钢筋笼集水井排水h2-4m内 座2028.381166.88804.9156.59 2-6-6砼无砂管φ55cm集水深井10m4342.261256.641212.691872.93 2-6-7钢筋笼集水深井10m3433.421360.92386.281686.22 2-6-8钢管集水深井10m2908.061065.90146.381695.78 2-6-9潜水泵抽水机集水井排水台日423.42 2.64420.78 2-6-10单机清水泵抽水机集水井排水台日609.56 2.64606.92 2-6-11泥浆泵抽水机集水井排水台日1094.14 2.641091.50 2-6-12轻型井点7m降水井管安拆十根2481.831033.56372.411075.86 2-6-13轻型井点7m降水设备使用套天1331.72198.0085.881047.84 2-6-14喷射井点10m降水井管安拆十根7760.863036.001287.323437.54 2-6-15喷射井点10m降水设备使用套天2734.79396.0062.182276.61 2-6-16喷射井点15m降水井管安拆十根12538.564984.981850.925702.66 2-6-17喷射井点15m降水设备使用套天2813.05396.00140.442276.61 2-6-18喷射井点20m降水井管安拆十根16354.456433.022411.597509.84 2-6-19喷射井点20m降水设备使用套天2866.17396.00193.562276.61 2-6-20喷射井点30m降水井管安拆十根21455.098348.343522.409584.35 2-6-21喷射井点30m降水设备使用套天3078.82396.00406.212276.61 2-6-22大口径φ600井点15m降水井管安拆十根45198.9514166.906185.2824846.77 2-6-23大口径φ600井点15m降水设备使用套天2727.80396.0055.192276.61 2-6-24水平井点25m降水井管安拆十根81769.0128535.105826.1247407.79 2-6-25水平井点25m降水设备使用套天1886.56396.0042.911447.65 2-6-26电渗井点阳极降水制安及拆除十根11990.061565.529097.761326.78 2-6-27电渗井点阳极降水设备使用套天1505.92396.00581.26528.66 2-6-28射流泵井点降水制安及拆除眼组126.4973.2629.8923.34 2-6-29射流泵井点降水井点抽水组天770.22267.30502.92 3-1-1M5.0砂浆砖基础10m32768.95803.881932.2332.84 3-1-2M5.0混浆矩形砖柱周长1.2m内10m33811.191752.962030.9527.28 3-1-3M5.0混浆矩形砖柱周长1.8m内10m33685.441636.142018.9130.39 3-1-4M5.0混浆矩形砖柱周长>1.8m10m33370.641324.622014.2931.73 3-1-5M5.0混浆异形砖柱10m34287.071654.622595.6036.85 3-1-6M2.5混浆单面清水砖墙 11510m33404.311372.802004.3527.16 3-1-7M2.5混浆单面清水砖墙 18010m33379.421355.641994.0529.73 3-1-8M2.5混浆单面清水砖墙 24010m33175.731191.301953.1531.28 3-1-9M2.5混浆单面清水砖墙 36510m33146.091125.301987.6133.18 3-1-10M2.5混浆单面清水砖墙 ≥49010m33099.251081.741983.4434.07 3-1-11M2.5混浆混水砖墙 5310m33808.091752.962038.7616.37 3-1-12M2.5混浆混水砖墙 11510m33348.871317.362004.3527.16 3-1-13M2.5混浆混水砖墙 18010m33262.981240.141993.2329.61 3-1-14M2.5混浆混水砖墙 24010m32999.511015.081953.1531.28 3-1-15M2.5混浆混水砖墙 36510m33007.71986.701987.6133.40 3-1-16M2.5混浆混水砖墙 49010m32993.35976.141983.1434.07 3-1-17弧形砖墙另加工料10m3129.8199.0030.813-1-18M5.0混浆贴砌砖墙 5310m2233.85106.26125.25 2.34 3-1-19M5.0混浆贴砌砖墙 11510m2411.54158.40248.58 4.56 3-1-20M5.0混浆贴砌砖墙 24010m2769.84264.00496.829.023-1-21M5.0混浆空花砖墙 11510m2299.39135.96161.54 1.89 3-1-22M5.0混浆空花砖墙 24010m2625.59284.46337.12 4.01 3-1-23M5.0混浆砖平璇10m34279.121788.602458.6831.84 3-1-24M5.0混浆砖拱璇10m35185.932547.602603.4834.85 3-1-25M5.0混浆砖过梁10m33750.201387.322324.4738.41 3-1-26M5.0混浆半砖栏板10m2405.92168.96233.84 3.12 3-1-27M5.0砂浆砖台阶10m32940.64907.502000.3032.84 3-1-28M5.0混浆砖地沟10m32951.09921.361998.0031.73 3-1-29M5.0混浆零星砖砌体10m33440.801518.001893.4129.39 3-2-1M5.0砂浆乱毛石基础10m32053.38779.461219.2654.66 3-2-2M5.0混浆乱毛石墙10m32558.111255.321248.1354.66 3-2-3M5.0混浆乱毛石挡土墙10m32170.03867.241248.1354.66 3-2-4M5.0混浆乱毛石护坡10m32332.35934.561337.7860.01 3-2-5干砌乱毛石护坡10m31546.06607.20938.863-2-6M5.0混浆整毛石墙毛石背里45010m21251.91640.86586.4524.60 3-2-7M5.0混浆整毛石墙毛石背里±1010m225.5312.5412.430.56 3-2-8M5.0混浆整毛石墙砖背里45010m21401.97591.36792.1318.48 3-2-9M5.0混浆整毛石墙砖背里±1010m230.5610.5619.670.33 3-2-10整砌毛石表面处理10m2388.18327.3660.823-2-11石表面倒扁光(斜面10cm内)10m116.82116.823-2-12M5.0混浆方整石柱10m36432.231992.544420.6519.04 3-2-13M5.0混浆方整石墙10m35490.561052.044418.9319.59 3-2-14M5.0混浆方整石墙毛石背里45010m21934.43572.221345.2916.92 3-2-15M5.0混浆方整石墙毛石背里±1010m225.5812.5412.480.56 3-2-16M5.0混浆方整石墙砖背里45010m22075.19521.401538.2015.59 3-2-17M5.0混浆方整石墙砖背里±1010m230.5610.5619.670.33 3-2-18M10 混浆方整石平璇10m37021.081914.665086.3820.04 3-2-19M10 混浆方整石拱璇10m37382.022314.625046.8020.60 3-2-20M5.0混浆零星方整石砌体10m37402.002740.984636.4224.60 3-2-21M5.0混浆整砌毛石墙10m32923.061380.721487.6854.66 3-2-22M5.0混浆整砌毛石挡土墙10m32380.37953.701372.0154.66 3-3-1M5.0混浆烧结粉煤灰轻质砖墙11510m33276.481329.241920.0827.16 3-3-2M5.0混浆烧结粉煤灰轻质砖墙18010m33238.321296.241912.4729.61 3-3-3M5.0混浆烧结粉煤灰轻质砖墙24010m32969.161061.281876.6031.28 3-3-4M5.0混浆烧结粉煤灰轻质砖墙36510m32976.451031.581911.4733.40 3-3-5M5.0混浆黏土多孔砖墙11510m32979.32930.602027.7920.93 3-3-6M5.0混浆黏土多孔砖墙18010m32930.91838.862065.6626.39 3-3-7M5.0混浆黏土多孔砖墙24010m32842.75783.422033.0626.27 3-3-8M5.0混浆黏土多孔砖墙36510m32863.84706.202129.5828.06 3-3-9M5.0混浆煤矸石多孔砖墙9010m33929.53976.802930.5822.15 3-3-10M5.0混浆煤矸石多孔砖墙19010m32483.07825.001635.9222.15 3-3-11M5.0混浆煤矸石多孔砖墙24010m33177.33810.482339.2427.61 3-3-12M5.0混浆煤矸石多孔砖墙29010m32807.88737.882043.2826.72 3-3-13M5.0混浆承重型黏土空心砖墙11510m33347.25976.802351.9718.48 3-3-14M5.0混浆承重型黏土空心砖墙18010m32514.97881.101615.2818.59 3-3-15M5.0混浆承重型黏土空心砖墙24010m33176.41822.362329.5624.49 3-3-16M5.0混浆承重型黏土空心砖墙36510m33090.71742.502322.0526.163-3-17M5.0混浆非承重黏土空心砖墙11510m32965.791015.741930.2319.82 3-3-18M5.0混浆非承重黏土空心砖墙24010m32643.31845.461777.3720.48 3-3-19M5.0混浆零星空心砖砌体10m33393.131294.922069.0429.17 3-3-20M5.0混浆煤矸石空心砖墙11510m32702.821025.641656.0321.15 3-3-21M5.0混浆煤矸石空心砖墙18010m32677.16939.841714.8322.49 3-3-22M5.0混浆煤矸石空心砖墙24010m32545.20853.381665.8825.94 3-3-23M5.0混浆煤矸石空心砖墙36510m32476.74780.781668.2427.72 3-3-24M5.0混浆加气砼砌块墙12010m32376.85741.181626.549.13 3-3-25M5.0混浆加气砼砌块墙18010m32331.71682.441640.149.13 3-3-26M5.0混浆加气砼砌块墙24010m32304.65595.981699.549.13 3-3-27M5.0混浆泡沫砼砌块墙9010m32088.31735.241332.4720.60 3-3-28M5.0混浆泡沫砼砌块墙19010m31987.38669.241307.6710.47 3-3-29M5.0混浆泡沫砼砌块墙29010m31877.63594.661269.1713.80 3-3-30M5.0混浆泡沫砼砌块墙39010m31866.12535.921316.4013.80 3-3-31M7.5混浆硅酸钙砌块墙12010m32574.47892.321671.1311.02 3-3-32M7.5混浆硅酸钙砌块墙18010m32645.42836.881797.5211.02 3-3-33M7.5混浆硅酸钙砌块墙24010m32240.63753.061476.5511.02 3-3-34M7.5混浆硅酸钙砌块墙36510m32174.85681.121480.9312.80 3-3-35石膏砌空心块墙11010m37308.55584.106724.453-3-36石膏砌空心块墙18010m37275.48524.706750.783-3-37石膏砌夹心块墙8010m37362.16646.806715.363-3-38石膏砌夹心块墙10010m37350.60628.986721.623-3-39M7.5混浆粉煤灰加气砼砌块墙20010m31457.94588.06856.7413.14 3-3-40M7.5混浆煤矸石砌块墙28010m31932.99604.561314.1814.25 3-3-41M7.5混浆硅酸盐砌块墙24010m33126.09691.022423.8311.24 3-3-42M7.5混浆膨胀珍珠岩砌块墙11010m313484.74656.0412820.688.02 3-3-43M7.5混浆砼空心砌块墙9010m33741.02774.182952.5914.25 3-3-44M7.5混浆砼空心砌块墙19010m32345.74679.801654.1411.80 3-3-45M7.5混浆砼空心砌块墙29010m32328.98597.961715.4315.59 3-3-46M7.5混浆砼空心砌块墙39010m32219.83550.441654.5814.81 3-3-47M7.5混浆轻骨料砼空心砌块墙9010m32213.99737.221462.5214.25 3-3-48M7.5混浆轻骨料砼空心砌块墙19010m32028.27647.461369.0111.80 3-3-49M7.5混浆轻骨料砼空心砌块墙29010m32253.40569.581668.2315.59 3-3-50M7.5混浆轻骨料砼空心砌块墙39010m31915.96524.701376.4514.81 3-3-51M5.0混浆砌空心砌块烟风道24010m35997.542250.603740.71 6.23 3-3-52M5.0混浆砌变压式排烟道半周80010m1024.23487.08536.950.20 3-3-53M5.0混浆砌变压式排烟道半周120010m1788.35636.901151.170.28 3-3-54M5.0混浆砌变压式排烟道半周150010m2444.17759.001684.830.34 3-3-55M10 砂浆钢筋砼漏空花格70内10m2625.3090.42534.570.31 3-3-56M10 砂浆钢筋砼漏空花格100内10m2776.92130.02646.440.46 3-3-57M10 砂浆钢筋砼漏空花格200内10m21045.74260.04784.790.91 3-3-58预制水磨石隔断板.窗台板10m2939.02104.28834.743-3-59砖砌屋面烟囱三孔内10m1357.73284.261070.91 2.56 3-3-60砖砌屋面烟囱三孔以上10m2876.31582.322290.43 3.56 3-3-61M5.0混浆加气砼砌块墙20010m32273.31665.281598.909.13 3-3-62M5.0混浆加气砼砌块墙25010m32178.00583.371585.509.13 3-3-63M5.0混浆加气砼砌块墙30010m32136.06545.951580.989.133-3-64M5.0混浆泡沫砼砌块墙20010m31897.63649.771238.739.13 3-3-65M5.0混浆泡沫砼砌块墙25010m31874.71624.361241.229.13 3-3-66M5.0混浆泡沫砼砌块墙30010m31818.76584.691224.949.13 3-3-67M5.0混浆硅酸钙砌块墙20010m32419.24808.761601.359.13 3-3-68M5.0混浆硅酸钙砌块墙25010m32360.37746.391604.859.13 3-3-69M5.0混浆硅酸钙砌块墙30010m32306.29713.791583.379.13 3-3-70M5.0混浆煤矸石多孔砖墙11510m32433.77721.181691.7720.82 3-3-71M5.0混浆煤矸石多孔砖墙14010m32817.78710.422085.2122.15 3-3-72M5.0混浆煤矸石多孔砖墙24010m32995.00628.122339.2727.61 3-3-73M5.0混浆煤矸石多孔砖墙34010m32511.04695.771789.2226.05 3-3-74M5.0混浆煤矸石多孔砖墙36510m32384.25652.871667.9263.46 3-3-75M5.0混浆煤矸石多孔砖墙24010m32419.82697.031695.5127.28 3-4-1GRC多孔板墙6010m22099.6791.082003.70 4.89 3-4-2GRC多孔板墙8010m22170.54100.982064.57 4.99 3-4-3GRC多孔板墙9010m22218.63108.242105.40 4.99 3-4-4GRC多孔板墙10010m22266.76112.202149.46 5.10 3-4-5GRC多孔板墙12010m22320.46122.762192.49 5.21 3-4-6轻集料砼多孔条板墙7510m21596.1889.761502.25 4.17 3-4-7轻集料砼多孔条板墙10010m21705.4797.681603.62 4.17 3-4-8轻集料砼多孔条板墙12010m22032.22107.581920.47 4.17 3-4-9轻陶粒砼实心条板墙6010m2968.50100.98861.25 6.27 3-4-10轻陶粒砼实心条板墙8010m21089.86110.88972.60 6.38 3-4-11石膏空心条板墙6010m2835.9381.84749.31 4.78 3-4-12石膏空心条板墙8010m21010.3887.78917.71 4.89 3-4-13双层石膏空心条板墙10m21610.29191.401415.00 3.89 3-4-14双层石膏空心条板墙填充5010m21791.26207.901579.37 3.99 3-4-15双层石膏空心条板墙填充厚±1010m231.450.6630.793-4-16硅镁多孔板墙9010m21264.7697.681162.09 4.99 3-4-17硅镁多孔板墙10010m21385.28100.981279.31 4.99 3-4-18木纤维增强水泥多孔板墙8010m21529.7091.741432.12 5.84 3-4-19网架水泥板聚苯乙烯泡塑心76(50)10m2943.4986.46854.31 2.72 3-4-20网架水泥板岩棉夹心65(40)10m2890.0975.90811.47 2.72 3-4-21网架水泥板岩棉夹心75(50)10m2930.1885.80841.66 2.72 3-4-22网架水泥板岩棉夹心85(60)10m21052.8695.04955.10 2.72 3-4-23GRC复合外墙板12010m21372.56121.441240.9110.21 3-4-24GRC复合外墙板37010m21842.91161.701671.1010.11 3-4-25彩钢压型板墙10m21150.4161.381029.1059.93 3-4-26双层彩钢压板墙聚氨酯板填6010m22290.56102.962090.5997.01 3-4-27双层彩钢压板墙聚氨酯板填10010m22521.80104.942319.8597.01 3-4-28双层彩钢压板墙聚氨酯板填±2010m2115.060.66114.403-4-29双层彩钢压板墙岩棉板填8010m22191.84104.281990.5597.01 3-4-30双层彩钢压板墙岩棉板填12010m22315.08105.602112.4797.01 3-4-31双层彩钢压板墙聚苯乙烯板填7510m22283.41103.622082.7897.01 3-4-32双层彩钢压板墙聚苯乙烯板填15010m22622.78106.922418.8597.01 3-4-33双层彩钢压板墙聚苯乙烯板±2510m2113.12 1.32111.803-5-1铸铁围墙10m1383.9279.861300.96 3.10 3-5-23:7灰土垫层方整石台阶10m22981.40958.321958.2564.833-5-3地瓜石垫层方整石台阶10m23038.56964.922001.8371.81 3-5-4C15砼垫层方整石台阶10m23074.55961.622046.8566.08 3-5-5砖砌屋面排烟气道口10个3538.681310.762141.9685.96 3-5-6砂浆用砂过筛用工10m3198.00198.004-1-1现浇构件圆钢筋φ4 t6087.241279.084761.7246.44 4-1-2现浇构件圆钢筋φ6.5 t6156.901458.604652.9245.38 4-1-3现浇构件圆钢筋φ8 t5595.55945.124602.9847.45 4-1-4现浇构件圆钢筋φ10 t5316.39693.004580.0043.39 4-1-5现浇构件圆钢筋φ12 t5316.56611.164617.6587.75 4-1-6现浇构件圆钢筋φ14 t5207.82521.404608.7177.71 4-1-7现浇构件圆钢筋φ16 t5138.69460.684602.9675.05 4-1-8现浇构件圆钢筋φ18 t5094.64405.904620.4368.31 4-1-9现浇构件圆钢筋φ20 t5046.94363.004617.6766.27 4-1-10现浇构件圆钢筋φ22 t5004.62329.344615.3159.97 4-1-11现浇构件圆钢筋φ25 t4974.16292.384634.7347.05 4-1-12现浇构件圆钢筋φ28 t4966.21279.844633.4552.92 4-1-13现浇构件螺纹钢筋φ12 t5360.42611.164648.25101.01 4-1-14现浇构件螺纹钢筋φ14 t5208.92521.404598.5189.01 4-1-15现浇构件螺纹钢筋φ16 t5108.79460.684562.1685.95 4-1-16现浇构件螺纹钢筋φ18 t5070.84405.904586.6878.26 4-1-17现浇构件螺纹钢筋φ20 t5018.67363.004579.6376.04 4-1-18现浇构件螺纹钢筋φ22 t4976.06329.344576.6970.03 4-1-19现浇构件螺纹钢筋φ25 t4942.22292.384593.9355.91 4-1-20现浇构件螺纹钢筋φ28 t4949.08279.844607.9561.29 4-1-21现浇构件螺纹钢筋φ30 t4963.26290.404618.1554.71 4-1-22现浇构件螺纹钢筋φ32 t4960.62287.764618.1554.71 4-1-23预制构件圆钢筋φ5内绑扎 t7525.652697.424782.9245.31 4-1-24预制构件圆钢筋φ5内点焊 t7212.802121.244711.45380.11 4-1-25预制构件圆钢筋φ6.5绑扎 t6055.961384.684630.6740.61 4-1-26预制构件圆钢筋φ6.5点焊 t5979.931103.524546.63329.78 4-1-27预制构件圆钢筋φ8绑扎 t5519.56896.284580.7342.55 4-1-28预制构件圆钢筋φ8点焊 t5532.40757.024537.64237.74 4-1-29预制构件圆钢筋φ10绑扎 t5254.57658.024557.7538.80 4-1-30预制构件圆钢筋φ10点焊 t5353.53609.184533.49210.86 4-1-31预制构件圆钢筋φ12绑扎 t5254.38575.524595.5083.36 4-1-32预制构件圆钢筋φ12点焊 t5254.49476.524573.15204.82 4-1-33预制构件圆钢筋φ14绑扎 t5155.73495.664586.5673.51 4-1-34预制构件圆钢筋φ14点焊 t5312.68520.744574.01217.93 4-1-35预制构件圆钢筋φ16绑扎 t5089.74436.924580.8172.01 4-1-36预制构件圆钢筋φ16点焊 t5201.88451.444570.80179.64 4-1-37预制构件圆钢筋φ18 t5049.66384.784598.2866.60 4-1-38预制构件圆钢筋φ20 t5006.56346.504595.5264.54 4-1-39预制构件圆钢筋φ22 t4967.08314.824593.1659.10 4-1-40预制构件圆钢筋φ25 t4937.21279.184612.5845.45 4-1-41预制构件圆钢筋φ28 t4930.01267.304611.3051.41 4-1-42预制构件螺纹钢筋φ12 t5363.18640.204625.9597.03 4-1-43预制构件螺纹钢筋φ14 t5203.96533.284582.4488.244-1-44预制构件螺纹钢筋φ16 t5104.93480.484540.2184.24 4-1-45预制构件螺纹钢筋φ18 t5065.51415.144557.6892.69 4-1-46预制构件螺纹钢筋φ20 t5028.37381.484554.9291.97 4-1-47预制构件螺纹钢筋φ22 t4961.97338.584552.5670.83 4-1-48预制构件螺纹钢筋φ25 t4940.18305.584581.5853.02 4-1-49预制构件螺纹钢筋φ28 t4911.98269.944585.9356.11 4-1-50预制构件螺纹钢筋φ30 t4925.43273.244596.0856.11 4-1-51预制构件螺纹钢筋φ32 t4925.43273.244596.0856.11 4-1-52现浇构件箍筋φ6.5 t6546.961846.024652.9248.02 4-1-53现浇构件箍筋φ8 t5856.271185.364602.9867.93 4-1-54现浇构件箍筋φ10 t5455.82820.384580.0055.44 4-1-55现浇构件箍筋φ12 t5247.63647.464552.1947.98 4-1-56预制构件箍筋φ6.5 t6421.551747.684630.6743.20 4-1-57预制构件箍筋φ8 t5763.161121.344580.7361.09 4-1-58预制构件箍筋φ10 t5385.10777.484557.7549.87 4-1-59预制构件箍筋φ12 t5186.27613.144530.0443.09 4-1-60先张法预应力钢筋φ5内 t6423.301228.925111.6882.70 4-1-61先张法预应力钢筋φ12 t6196.46623.045377.83195.59 4-1-62先张法预应力钢筋φ14 t5906.86568.925163.91174.03 4-1-63先张法预应力钢筋φ16 t5697.85517.445021.92158.49 4-1-64先张法预应力钢筋φ18 t5573.29485.104943.83144.36 4-1-65先张法预应力钢筋φ20 t5477.75450.784889.72137.25 4-1-66先张法预应力钢筋φ22 t5312.25334.624848.94128.69 4-1-67后张法预应力钢筋φ16 t10482.291432.208424.88625.21 4-1-68后张法预应力钢筋φ20 t8723.731017.067277.20429.47 4-1-69后张法预应力钢筋φ25 t7918.82766.926843.71308.19 4-1-70后张法预应力钢筋φ28 t7235.02680.466284.61269.95 4-1-71后张法预应力钢筋φ32 t6895.31614.466043.30237.55 4-1-72后张法预应力钢丝束12φξ t30696.444270.2025466.34959.90 4-1-73后张法预应力钢丝束14φξ t27145.083598.9822620.95925.15 4-1-74后张法预应力钢丝束16φξ t24687.253339.6020450.24897.41 4-1-75后张法预应力钢丝束18φξ t22692.793044.5818770.80877.41 4-1-76后张法预应力钢丝束20φξ t21185.592894.1017430.07861.42 4-1-77后张法预应力钢丝束22φξ t19921.702743.6216329.95848.13 4-1-78后张法预应力钢丝束24φξ t18815.442566.7415411.67837.03 4-1-79无粘结预应力钢丝束 t14009.992411.6410969.18629.17 4-1-80有粘结预应力钢丝束 t27125.2811386.9814167.661570.64 4-1-81套筒锥形螺栓钢筋接头φ32内10个381.77132.00227.2922.48 4-1-82套筒锥形螺栓钢筋接头φ45内10个552.47225.06291.5235.89 4-1-83带肋钢筋接头冷挤压连接φ2010个96.1640.9235.8119.43 4-1-84带肋钢筋接头冷挤压连接φ2210个111.4444.2246.8120.41 4-1-85带肋钢筋接头冷挤压连接φ2510个142.8448.8472.1221.88 4-1-86带肋钢筋接头冷挤压连接φ2810个174.1654.7895.8723.51 4-1-87带肋钢筋接头冷挤压连接φ3210个225.7360.06140.3625.31 4-1-88带肋钢筋接头冷挤压连接φ3610个283.1866.66189.4227.10 4-1-89带肋钢筋接头冷挤压连接φ4010个359.7272.60257.5729.55 4-1-90电渣压力焊接头φ1810个53.2726.4011.9314.94。
xx 建筑工程消耗量定额一、建筑工程计价依据简介随着社会主义市场经济的不断深入和完善,充分发挥市场机制作用,建立公平竞争、市场形成建设工程造价的运行机制,达到合理确定和有效控制工程建设投资的目的,已成为建设市场中的亟待解决的重要课题。
特别是我国加入WTO 后,我国的经济发展已融入世界经济之中,计价模式与规则,要适应社会主义市场经济需要,要逐步与国际惯例接轨,就需要改变以往的计价模式。
为此,省建设厅专门成立了山东省建筑安装工程计价依据编制工作委员会和建筑工程计价依据编制组,按照“政府宏观调控、统一计价规则、企业自主报价、市场形成价格”的原则,编制、完成了山东省建筑工程计价依据,并以山东省建设厅红头文件正式发布,自二起实行。
OO三年四月一日新的计价依据的颁发,是我省工程造价管理改革的一个新举措,是对我们几十年工程计价模式的重大变革。
新计价依据的实施,将对我省建筑市场的经济秩序产生重大影响,也将对我省工程造价计价工作逐步实现政府宏观调控、公平有序竞争、市场竞争形成工程造价的目标,起到极大地推动作用。
一、编制原则:1、实事求是,稳步推进计价模式与管理方式改革的原则;2、建设主体各方依据计价规则,自主约定工程造价的原则;3、维护各方合法权益,确保工程质量的原则;、计价依据的编制要与工程量清单计价紧密结合的原则;5、消耗量定额水平,坚持社会平均的原则;6、积极推广应用新技术、新工艺、新材料、新设备,反映时代特点的原则。
二、编制依据:1、《xx 建筑法》2、《xx 招标投标法》3、《xx 价格法》4、《xx 合同法》5、中华人民共和国国务院第279号令《建设工程质量管理条理》6、建设部第107号令《建筑工程施工发包与承包计价管理条例》、山东省人民政府第132号令《xx 建筑安全生产管理规定》8、山东省人民政府办公厅转发建委等部门《关于改革山东省建筑企业劳动保险费用提取办法的报告》的通知:9、山东省建设厅关于印发《山东省建筑工程施工发包与承包计价管理办法》10、工程建设国家、行业标准、规范;11、《全国统一建筑工程基础定额》、《全国统一建筑装饰装修工程消耗量定额》12、山东省地方标准、建筑标准设计图集;13、《xx建筑工程定额》;14 、代表性工程设计文件及有关技术资料;三、建筑工程计价依据组成:截至目前,山东省建筑工程计价依据已颁发下列资料:1 、《山东省建筑工程费用项目组成及计算规则》(鲁建标字【2006】2 号)。

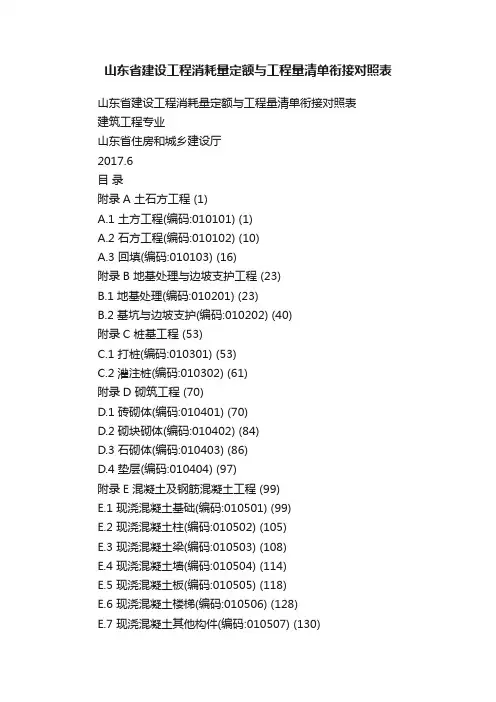

山东省建设工程消耗量定额与工程量清单衔接对照表建筑工程专业山东省住房和城乡建设厅2017.6目 录附录A 土石方工程 (1)A.1 土方工程(编码:010101) (1)A.2 石方工程(编码:010102) (10)A.3 回填(编码:010103) (16)附录B 地基处理与边坡支护工程 (23)B.1 地基处理(编码:010201) (23)B.2 基坑与边坡支护(编码:010202) (40)附录C 桩基工程 (53)C.1 打桩(编码:010301) (53)C.2 灌注桩(编码:010302) (61)附录D 砌筑工程 (70)D.1 砖砌体(编码:010401) (70)D.2 砌块砌体(编码:010402) (84)D.3 石砌体(编码:010403) (86)D.4 垫层(编码:010404) (97)附录E 混凝土及钢筋混凝土工程 (99)E.1 现浇混凝土基础(编码:010501) (99)E.2 现浇混凝土柱(编码:010502) (105)E.3 现浇混凝土梁(编码:010503) (108)E.4 现浇混凝土墙(编码:010504) (114)E.5 现浇混凝土板(编码:010505) (118)E.6 现浇混凝土楼梯(编码:010506) (128)E.7 现浇混凝土其他构件(编码:010507) (130)E.8 后浇带(编码:010508) (138)E.9 预制混凝土柱(编码:010509) (140)E.10 预制混凝土梁(编码:010510) (142)E.11 预制混凝土屋架(编码:010511) (148)E.12 预制混凝土板(编码:010512) (153)E.13 预制混凝土楼梯(编码:010513) (161)E.14 其他预制构件(编码:010514) (162)E.15 钢筋工程(编码:010515) (165)E.16 螺栓、铁件(编码:010516) (176)附录F 金属结构工程 (180)F.1 钢网架(编码:010601) (180)F.2 钢屋架、钢托架、钢桁架、钢桥架(编码:010602) (181)F.3 钢柱(编码:010603) (185)F.4 钢梁(编码:010604) (188)F.5 钢板楼板、墙板(编码:010605) (190)F.6 钢构件(编码:010606) (192)F.7 金属制品(编码:010607) (205)附录G 木结构工程 (213)G.1 木屋架(编码:010701) (213)G.2 木构件(编码:010702) (215)G.3 屋面木基层(编码:010703) (220)附录H 门窗工程 (221)H.1 木门(编码:010801) (221)H.2 金属门(编码:010802) (227)H.3 金属卷帘(闸)门(编码:010803) (231)H.4 厂库房大门、特种门(编码:010804) (233)H.5 其他门(编码:010805) (240)H.6 木窗(编码:010806) (250)H.7 金属窗(编码:010807) (254)H.8 门窗套(编码:010808) (263)H.9 窗台板(编码:010809) (270)H.10 窗帘、窗帘盒、轨(编码:010810) (274)附录J 屋面及防水工程 (279)J.1 瓦、型材及其他屋面(编码:010901) (279)J.2 屋面防水及其他(编码:010902) (284)J.3 墙面防水、防潮(编码:010903) (294)J.4 楼(地)面防水、防潮(编码:010904) (299)附录K 保温、隔热、防腐工程 (303)K.1 保温、隔热(编码:011001) (303)K.2 防腐面层(编码:011002) (311)K.3 其他防腐(编码:011003) (318)附录L 楼地面装饰工程 (321)L.1 整体面层及找平层(编码:011101) (321)L.2 块料面层(编码:011102) (327)L.3 橡塑面层(编码:011103) (331)L.4 其他材料面层(编码:011104) (335)L.5 踢脚线(编码:011105) (339)L.6 楼梯面层(编码:011106) (346)L.7 台阶装饰(编码:011107) (355)L.8 零星装饰项目(编码:011108) (361)附录M 墙、柱面装饰与隔断、幕墙工程 (365)M.1 墙面抹灰(编码:011201) (365)M.2 柱(梁)面抹灰(编码:011202) (369)M.3 零星抹灰(编码:011203) (373)M.4 墙面块料面层(编码:011204) (377)M.5 柱(梁)面镶贴块料(编码:011205) (381)M.6 镶贴零星块料(编码:011206) (386)M.7 墙饰面(编码:011207) (389)M.8 柱(梁)饰面(编码:011208) (392)M.9 幕墙工程(编码:011209) (395)M.10 隔断(编码:011210) (397)附录N 天棚工程 (403)N.1 天棚抹灰(编码:011301) (403)N.2 天棚吊顶(编码:011302) (404)N.4 天棚其他装饰(编码:011304) (413)附录P 油漆、涂料、裱糊工程 (415)P.1 门油漆(编码:011401) (415)P.2 窗油漆(编码:011402) (417)P.3 木扶手及其他板条、线条油漆(编码:011403) (419)P.4 木材面油漆(编码:011404) (425)P.5 金属面油漆(编码:011405) (440)P.6 抹灰面油漆(编码:011406) (442)P.7 喷刷涂料(编码:011407) (445)P.8 裱糊(编码:011408) (451)附录Q 其他装饰工程 (453)Q.1 柜类、货架(编码:011501) (453)Q.2 压条、装饰线(编码:011502) (493)Q.3 扶手、栏杆、栏板装饰(编码:011503) (501)Q.4 暖气罩(编码:011504) (509)Q.5 浴厕配件(编码:011505) (512)Q.6 雨篷、旗杆(编码:011506) (524)Q.7 招牌、灯箱(编码:011507) (527)Q.8 美术字(编码:011508) (531)附录R 拆除工程 (536)R.1 砖砌体拆除(编码:011601) (536)R.2 混凝土及钢筋混凝土构件拆除(编码:011602) (537)R.3 木构件拆除(编码:011603) (539)R.4 抹灰层拆除(编码:011604) (540)R.5 块料面层拆除(编码:011605) (543)R.6 龙骨及饰面拆除(编码:011606) (545)R.7 屋面拆除(编码:011607) (548)R.8 铲除油漆涂料裱糊面(编码:011608) (550)R.9 栏杆栏板、轻质隔断隔墙拆除(编码:011609) (553)R.11 金属构件拆除(编码:011611) (557)R.12 管道及卫生洁具拆除(编码:011612) (562)R.13 灯具、玻璃拆除(编码:011613) (564)R.14 其他构件拆除(编码:011614) (566)R.15 开孔(打洞)(编码:011615) (572)附录S 措施项目 (573)S.1 脚手架工程(编码:011701) (573)S.2 混凝土模板及支架(撑)(编码:011702) (583)S.3 垂直运输(编码:011703) (624)S.4 超高施工增加(编码:011704) (627)S.5 大型机械设备进出场及安拆(编码:011705) (628)S.6 施工排水、降水(编码:011706) (631)S.7 安全文明施工及其他措施项目(编码:011707) (636)1-4-1平整场地 人工10m21-4-2平整场地 机械10m2010101001-000平整场地1.土壤类别2.弃土运距3.取土运距m2按设计图示尺寸以建筑物首层建筑面积计算A.1 土方工程(编码:010101)附录A 土石方工程3.弃土运距土方开挖1-2-1人工挖一般土方 基深≤2m 普通土10m31-2-2人工挖一般土方 基深>2m 普通土10m31-2-3人工挖一般土方 基深≤2m 坚土10m31-2-4人工挖一般土方 基深≤4m 坚土10m31-2-5人工挖一般土方 基深≤6m 坚土10m31-2-34推土机推运一般土方 运距≤20m 普通土10m31-2-35推土机推运一般土方 运距≤20m 坚土10m31-2-36推土机推运一般土方 运距≤100m,每增运20m10m31-2-37装载机装运一般土方 运距≤20m10m31-2-38装载机装运一般土方 运距≤100m,每增运20m10m31-2-39挖掘机挖一般土方 普通土10m31-2-40挖掘机挖一般土方 坚土10m31-2-41挖掘机挖装一般土方 普通土10m31-2-42挖掘机挖装一般土方 坚土10m31-2-51挖掘机倒土方10m31-2-52装载机装车 土方10m31-2-53挖掘机装车 土方10m31-2-54机动翻斗车运土方 运距≤100m10m31-2-55机动翻斗车运土方 运距≤500m,每增运100m10m31-2-56拖拉机运土方 运距≤1km10m31-2-57拖拉机运土方 每增运1km10m31-2-58自卸汽车运土方 运距≤1km10m31-2-59自卸汽车运土方 每增运1km10m31-4-4基底钎探10m2土方开挖1-2-6人工挖沟槽土方 槽深≤2m 普通土10m31-2-7人工挖沟槽土方 槽深>2m 普通土10m31-2-8人工挖沟槽土方 槽深≤2m 坚土10m31-2-9人工挖沟槽土方 槽深≤4m 坚土10m31-2-10人工挖沟槽土方 槽深≤6m 坚土10m31-2-43挖掘机挖槽坑土方 普通土10m31-2-44挖掘机挖槽坑土方 坚土10m31-2-45挖掘机挖装槽坑土方 普通土10m31-2-46挖掘机挖装槽坑土方 坚土10m31-2-47小型挖掘机挖槽坑土方 普通土10m31-2-48小型挖掘机挖槽坑土方 坚土10m31-2-49小型挖掘机挖装槽坑土方 普通土10m31-2-50小型挖掘机挖装槽坑土方 坚土10m31-2-51挖掘机倒土方10m32-2-1木挡土板 疏板木撑10m22-2-2木挡土板 疏板钢撑10m22-2-3木挡土板 密板木撑10m22-2-4木挡土板 密板钢撑10m22-2-5钢挡土板 疏板木撑10m22-2-6钢挡土板 疏板钢撑10m22-2-7钢挡土板 密板木撑10m22-2-8钢挡土板 密板钢撑10m21-2-52装载机装车 土方10m31-2-53挖掘机装车 土方10m31-2-54机动翻斗车运土方 运距≤100m10m31-2-55机动翻斗车运土方 运距≤500m,每增运100m10m31-2-56拖拉机运土方 运距≤1km10m31-2-57拖拉机运土方 每增运1km10m31-2-58自卸汽车运土方 运距≤1km10m31-2-59自卸汽车运土方 每增运1km10m31-4-4基底钎探10m23.弃土运距面积乘以挖土深度计算土方开挖1-2-11人工挖地坑土方 坑深≤2m 普通土10m31-2-12人工挖地坑土方 坑深>2m 普通土10m31-2-13人工挖地坑土方 坑深≤2m 坚土10m31-2-14人工挖地坑土方 坑深≤4m 坚土10m31-2-15人工挖地坑土方 坑深≤6m 坚土10m31-2-43挖掘机挖槽坑土方 普通土10m31-2-44挖掘机挖槽坑土方 坚土10m31-2-45挖掘机挖装槽坑土方 普通土10m31-2-46挖掘机挖装槽坑土方 坚土10m31-2-47小型挖掘机挖槽坑土方 普通土10m31-2-48小型挖掘机挖槽坑土方 坚土10m31-2-49小型挖掘机挖装槽坑土方 普通土10m31-2-50小型挖掘机挖装槽坑土方 坚土10m31-2-51挖掘机倒土方10m32-2-1木挡土板 疏板木撑10m22-2-2木挡土板 疏板钢撑10m22-2-3木挡土板 密板木撑10m22-2-4木挡土板 密板钢撑10m22-2-5钢挡土板 疏板木撑10m22-2-6钢挡土板 疏板钢撑10m22-2-7钢挡土板 密板木撑10m22-2-8钢挡土板 密板钢撑10m21-2-52装载机装车 土方10m31-2-53挖掘机装车 土方10m31-2-54机动翻斗车运土方 运距≤100m10m31-2-55机动翻斗车运土方 运距≤500m,每增运100m10m31-2-56拖拉机运土方 运距≤1km10m31-2-57拖拉机运土方 每增运1km10m31-2-58自卸汽车运土方 运距≤1km10m31-2-59自卸汽车运土方 每增运1km10m31-4-4基底钎探10m23.弃土运距面积乘以挖土深度计算冻土开挖1-2-22人工挖冻土 基深≤2m 人工挖10m31-2-23人工挖冻土 基深≤2m 爆破后人工挖10m31-2-51挖掘机倒土方10m31-2-52装载机装车 土方10m31-2-53挖掘机装车 土方10m31-2-54机动翻斗车运土方 运距≤100m10m31-2-55机动翻斗车运土方 运距≤500m,每增运100m10m31-2-56拖拉机运土方 运距≤1km10m31-2-57拖拉机运土方 每增运1km10m31-2-58自卸汽车运土方 运距≤1km10m31-2-59自卸汽车运土方 每增运1km10m3010101005-000冻土开挖1.冻土厚度2.弃土运距m3按设计图示尺寸开挖面积乘厚度以体积计算挖淤泥、流砂1-2-24人工挖淤泥流沙10m31-2-61挖掘机挖淤泥、流沙10m31-2-62泥浆罐车运淤泥、流沙、泥浆 运距≤1km10m31-2-63泥浆罐车运淤泥、流沙、泥浆 每增运1km10m3010101006-000挖淤泥、流砂1.挖掘深度2.弃淤泥、流砂距离m3按设计图示位置、界限以体积计算土方开挖1-2-6人工挖沟槽土方 槽深≤2m 普通土10m31-2-7人工挖沟槽土方 槽深>2m 普通土10m31-2-8人工挖沟槽土方 槽深≤2m 坚土10m31-2-9人工挖沟槽土方 槽深≤4m 坚土10m31-2-10人工挖沟槽土方 槽深≤6m 坚土10m31-2-43挖掘机挖槽坑土方 普通土10m31-2-44挖掘机挖槽坑土方 坚土10m31-2-45挖掘机挖装槽坑土方 普通土10m31-2-46挖掘机挖装槽坑土方 坚土10m31-2-47小型挖掘机挖槽坑土方 普通土10m31-2-48小型挖掘机挖槽坑土方 坚土10m31-2-49小型挖掘机挖装槽坑土方 普通土10m31-2-50小型挖掘机挖装槽坑土方 坚土10m3围护(挡土板)、支撑2-2-1木挡土板 疏板木撑10m22-2-2木挡土板 疏板钢撑10m22-2-3木挡土板 密板木撑10m22-2-4木挡土板 密板钢撑10m22-2-5钢挡土板 疏板木撑10m22-2-6钢挡土板 疏板钢撑10m22-2-7钢挡土板 密板木撑10m22-2-8钢挡土板 密板钢撑10m2运输1-2-51挖掘机倒土方10m31-2-52装载机装车 土方10m31-2-53挖掘机装车 土方10m31-2-54机动翻斗车运土方 运距≤100m10m31-2-55机动翻斗车运土方 运距≤500m,每增运100m10m31-2-56拖拉机运土方 运距≤1km10m31-2-57拖拉机运土方 每增运1km10m31-2-58自卸汽车运土方 运距≤1km10m3010101007-000管沟土方1.土壤类别2.管外径3.挖沟深度4.回填要求m/m31.以米计量,按设计图示以管道中心线长度计算。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
山东省建设工程消耗量定额与工程量清单衔接对照表山东省建设工程消耗量定额与工程量清单衔接对照表建筑工程专业山东省住房和城乡建设厅2017.6目录附录A 土石方工程 (1)A.1 土方工程(编码:010101) (1)A.2 石方工程(编码:010102) (10)A.3 回填(编码:010103) (16)附录B 地基处理与边坡支护工程 (23)B.1 地基处理(编码:010201) (23)B.2 基坑与边坡支护(编码:010202) (40)附录C 桩基工程 (53)C.1 打桩(编码:010301) (53)C.2 灌注桩(编码:010302) (61)附录D 砌筑工程 (70)D.1 砖砌体(编码:010401) (70)D.2 砌块砌体(编码:010402) (84)D.3 石砌体(编码:010403) (86)D.4 垫层(编码:010404) (97)附录E 混凝土及钢筋混凝土工程 (99)E.1 现浇混凝土基础(编码:010501) (99)E.2 现浇混凝土柱(编码:010502) (105)E.3 现浇混凝土梁(编码:010503) (108)E.4 现浇混凝土墙(编码:010504) (114)E.5 现浇混凝土板(编码:010505) (118)E.6 现浇混凝土楼梯(编码:010506) (128)E.7 现浇混凝土其他构件(编码:010507) (130)E.9 预制混凝土柱(编码:010509) (140)E.10 预制混凝土梁(编码:010510) (142)E.11 预制混凝土屋架(编码:010511) (148)E.12 预制混凝土板(编码:010512) (153)E.13 预制混凝土楼梯(编码:010513) (161)E.14 其他预制构件(编码:010514) (162)E.15 钢筋工程(编码:010515) (165)E.16 螺栓、铁件(编码:010516) (176)附录F 金属结构工程 (180)F.1 钢网架(编码:010601) (180)F.2 钢屋架、钢托架、钢桁架、钢桥架(编码:010602) (181) F.3 钢柱(编码:010603) (185)F.4 钢梁(编码:010604) (188)F.5 钢板楼板、墙板(编码:010605) (190)F.6 钢构件(编码:010606) (192)F.7 金属制品(编码:010607) (205)附录G 木结构工程 (213)G.1 木屋架(编码:010701) (213)G.2 木构件(编码:010702) (215)G.3 屋面木基层(编码:010703) (220)附录H 门窗工程 (221)H.1 木门(编码:010801) (221)H.2 金属门(编码:010802) (227)H.3 金属卷帘(闸)门(编码:010803) (231)H.4 厂库房大门、特种门(编码:010804) (233)H.5 其他门(编码:010805) (240)H.6 木窗(编码:010806) (250)H.7 金属窗(编码:010807) (254)H.8 门窗套(编码:010808) (263)H.10 窗帘、窗帘盒、轨(编码:010810) (274) 附录J 屋面及防水工程 (279)J.1 瓦、型材及其他屋面(编码:010901) (279) J.2 屋面防水及其他(编码:010902) (284)J.3 墙面防水、防潮(编码:010903) (294)J.4 楼(地)面防水、防潮(编码:010904) (299) 附录K 保温、隔热、防腐工程 (303)K.1 保温、隔热(编码:011001) (303)K.2 防腐面层(编码:011002) (311)K.3 其他防腐(编码:011003) (318)附录L 楼地面装饰工程 (321)L.1 整体面层及找平层(编码:011101) (321) L.2 块料面层(编码:011102) (327)L.3 橡塑面层(编码:011103) (331)L.4 其他材料面层(编码:011104) (335)L.5 踢脚线(编码:011105) (339)L.6 楼梯面层(编码:011106) (346)L.7 台阶装饰(编码:011107) (355)L.8 零星装饰项目(编码:011108) (361)附录M 墙、柱面装饰与隔断、幕墙工程 (365) M.1 墙面抹灰(编码:011201) (365)M.2 柱(梁)面抹灰(编码:011202) (369)M.3 零星抹灰(编码:011203) (373)M.4 墙面块料面层(编码:011204) (377)M.5 柱(梁)面镶贴块料(编码:011205) (381) M.6 镶贴零星块料(编码:011206) (386)M.7 墙饰面(编码:011207) (389)M.8 柱(梁)饰面(编码:011208) (392)M.9 幕墙工程(编码:011209) (395)附录N 天棚工程 (403)N.1 天棚抹灰(编码:011301) (403)N.2 天棚吊顶(编码:011302) (404)N.3 采光天棚(编码:011303) (412)N.4 天棚其他装饰(编码:011304) (413)附录P 油漆、涂料、裱糊工程 (415)P.1 门油漆(编码:011401) (415)P.2 窗油漆(编码:011402) (417)P.3 木扶手及其他板条、线条油漆(编码:011403) (419) P.4 木材面油漆(编码:011404) (425)P.5 金属面油漆(编码:011405) (440)P.6 抹灰面油漆(编码:011406) (442)P.7 喷刷涂料(编码:011407) (445)P.8 裱糊(编码:011408) (451)附录Q 其他装饰工程 (453)Q.1 柜类、货架(编码:011501) (453)Q.2 压条、装饰线(编码:011502) (493)Q.3 扶手、栏杆、栏板装饰(编码:011503) (501)Q.4 暖气罩(编码:011504) (509)Q.5 浴厕配件(编码:011505) (512)Q.6 雨篷、旗杆(编码:011506) (524)Q.7 招牌、灯箱(编码:011507) (527)Q.8 美术字(编码:011508) (531)附录R 拆除工程 (536)R.1 砖砌体拆除(编码:011601) (536)R.2 混凝土及钢筋混凝土构件拆除(编码:011602) (537) R.3 木构件拆除(编码:011603) (539)R.4 抹灰层拆除(编码:011604) (540)R.5 块料面层拆除(编码:011605) (543)R.6 龙骨及饰面拆除(编码:011606) (545)R.7 屋面拆除(编码:011607) (548)R.8 铲除油漆涂料裱糊面(编码:011608) (550)R.9 栏杆栏板、轻质隔断隔墙拆除(编码:011609) (553)R.10 门窗拆除(编码:011610) (555)R.11 金属构件拆除(编码:011611) (557)R.12 管道及卫生洁具拆除(编码:011612) (562)R.13 灯具、玻璃拆除(编码:011613) (564)R.14 其他构件拆除(编码:011614) (566)R.15 开孔(打洞)(编码:011615) (572)附录S 措施项目 (573)S.1 脚手架工程(编码:011701) (573)S.2 混凝土模板及支架(撑)(编码:011702) (583)S.3 垂直运输(编码:011703) (624)S.4 超高施工增加(编码:011704) (627)S.5 大型机械设备进出场及安拆(编码:011705) (628)S.6 施工排水、降水(编码:011706) (631)S.7 安全文明施工及其他措施项目(编码:011707) (636)1-4-1平整场地人工10m21-4-2平整场地机械10m2010101001-000平整场地1.土壤类别2.弃土运距3.取土运距m2按设计图示尺寸以建筑物首层建筑面积计算A.1土方工程(编码:010101)附录A 土石方工程3.弃土运距土方开挖1-2-1人工挖一般土方基深≤2m普通土10m31-2-2人工挖一般土方基深>2m普通土10m31-2-3人工挖一般土方基深≤2m坚土10m31-2-4人工挖一般土方基深≤4m坚土10m31-2-5人工挖一般土方基深≤6m坚土10m31-2-34推土机推运一般土方运距≤20m普通土10m31-2-35推土机推运一般土方运距≤20m坚土10m31-2-36推土机推运一般土方运距≤100m,每增运20m10m31-2-37装载机装运一般土方运距≤20m10m31-2-38装载机装运一般土方运距≤100m,每增运20m10m31-2-39挖掘机挖一般土方普通土10m31-2-40挖掘机挖一般土方坚土10m31-2-41挖掘机挖装一般土方普通土10m31-2-42挖掘机挖装一般土方坚土10m31-2-51挖掘机倒土方10m31-2-52装载机装车土方10m31-2-53挖掘机装车土方10m31-2-54机动翻斗车运土方运距≤100m10m31-2-55机动翻斗车运土方运距≤500m,每增运100m10m31-2-56拖拉机运土方运距≤1km10m31-2-57拖拉机运土方每增运1km10m31-2-58自卸汽车运土方运距≤1km10m31-2-59自卸汽车运土方每增运1km10m31-4-4基底钎探10m2土方开挖1-2-6人工挖沟槽土方槽深≤2m普通土10m31-2-7人工挖沟槽土方槽深>2m普通土10m31-2-8人工挖沟槽土方槽深≤2m坚土10m31-2-9人工挖沟槽土方槽深≤4m坚土10m31-2-10人工挖沟槽土方槽深≤6m坚土10m31-2-43挖掘机挖槽坑土方普通土10m31-2-44挖掘机挖槽坑土方坚土10m31-2-45挖掘机挖装槽坑土方普通土10m31-2-46挖掘机挖装槽坑土方坚土10m31-2-47小型挖掘机挖槽坑土方普通土10m31-2-48小型挖掘机挖槽坑土方坚土10m31-2-49小型挖掘机挖装槽坑土方普通土10m31-2-50小型挖掘机挖装槽坑土方坚土10m31-2-51挖掘机倒土方10m32-2-1木挡土板疏板木撑10m22-2-2木挡土板疏板钢撑10m22-2-3木挡土板密板木撑10m22-2-4木挡土板密板钢撑10m22-2-5钢挡土板疏板木撑10m22-2-6钢挡土板疏板钢撑10m22-2-7钢挡土板密板木撑10m22-2-8钢挡土板密板钢撑10m21-2-52装载机装车土方10m31-2-53挖掘机装车土方10m31-2-54机动翻斗车运土方运距≤100m10m31-2-55机动翻斗车运土方运距≤500m,每增运100m10m31-2-56拖拉机运土方运距≤1km10m31-2-57拖拉机运土方每增运1km10m31-2-58自卸汽车运土方运距≤1km10m31-2-59自卸汽车运土方每增运1km10m31-4-4基底钎探10m23.弃土运距面积乘以挖土深度计算土方开挖1-2-11人工挖地坑土方坑深≤2m普通土10m31-2-12人工挖地坑土方坑深>2m普通土10m31-2-13人工挖地坑土方坑深≤2m坚土10m31-2-14人工挖地坑土方坑深≤4m坚土10m31-2-15人工挖地坑土方坑深≤6m坚土10m31-2-43挖掘机挖槽坑土方普通土10m31-2-44挖掘机挖槽坑土方坚土10m31-2-45挖掘机挖装槽坑土方普通土10m31-2-46挖掘机挖装槽坑土方坚土10m31-2-47小型挖掘机挖槽坑土方普通土10m31-2-48小型挖掘机挖槽坑土方坚土10m31-2-49小型挖掘机挖装槽坑土方普通土10m31-2-50小型挖掘机挖装槽坑土方坚土10m31-2-51挖掘机倒土方10m32-2-1木挡土板疏板木撑10m22-2-2木挡土板疏板钢撑10m22-2-3木挡土板密板木撑10m22-2-4木挡土板密板钢撑10m22-2-5钢挡土板疏板木撑10m22-2-6钢挡土板疏板钢撑10m22-2-7钢挡土板密板木撑10m22-2-8钢挡土板密板钢撑10m21-2-52装载机装车土方10m31-2-53挖掘机装车土方10m31-2-54机动翻斗车运土方运距≤100m10m31-2-55机动翻斗车运土方运距≤500m,每增运100m10m31-2-56拖拉机运土方运距≤1km10m31-2-57拖拉机运土方每增运1km10m31-2-58自卸汽车运土方运距≤1km10m31-2-59自卸汽车运土方每增运1km10m31-4-4基底钎探10m23.弃土运距面积乘以挖土深度计算冻土开挖1-2-22人工挖冻土基深≤2m人工挖10m31-2-23人工挖冻土基深≤2m爆破后人工挖10m31-2-51挖掘机倒土方10m31-2-52装载机装车土方10m31-2-53挖掘机装车土方10m31-2-54机动翻斗车运土方运距≤100m10m31-2-55机动翻斗车运土方运距≤500m,每增运100m10m31-2-56拖拉机运土方运距≤1km10m31-2-57拖拉机运土方每增运1km10m31-2-58自卸汽车运土方运距≤1km10m31-2-59自卸汽车运土方每增运1km10m3010101005-000冻土开挖1.冻土厚度2.弃土运距m3按设计图示尺寸开挖面积乘厚度以体积计算挖淤泥、流砂1-2-24人工挖淤泥流沙10m31-2-61挖掘机挖淤泥、流沙10m31-2-62泥浆罐车运淤泥、流沙、泥浆运距≤1km10m31-2-63泥浆罐车运淤泥、流沙、泥浆每增运1km10m3010101006-000挖淤泥、流砂1.挖掘深度2.弃淤泥、流砂距离m3按设计图示位置、界限以体积计算土方开挖1-2-6人工挖沟槽土方槽深≤2m普通土10m31-2-7人工挖沟槽土方槽深>2m普通土10m31-2-8人工挖沟槽土方槽深≤2m坚土10m31-2-9人工挖沟槽土方槽深≤4m坚土10m31-2-10人工挖沟槽土方槽深≤6m坚土10m31-2-43挖掘机挖槽坑土方普通土10m31-2-44挖掘机挖槽坑土方坚土10m31-2-45挖掘机挖装槽坑土方普通土10m31-2-46挖掘机挖装槽坑土方坚土10m31-2-47小型挖掘机挖槽坑土方普通土10m31-2-48小型挖掘机挖槽坑土方坚土10m31-2-49小型挖掘机挖装槽坑土方普通土10m31-2-50小型挖掘机挖装槽坑土方坚土10m3围护(挡土板)、支撑2-2-1木挡土板疏板木撑10m22-2-2木挡土板疏板钢撑10m22-2-3木挡土板密板木撑10m22-2-4木挡土板密板钢撑10m22-2-5钢挡土板疏板木撑10m22-2-6钢挡土板疏板钢撑10m22-2-7钢挡土板密板木撑10m22-2-8钢挡土板密板钢撑10m2运输1-2-51挖掘机倒土方10m31-2-52装载机装车土方10m31-2-53挖掘机装车土方10m31-2-54机动翻斗车运土方运距≤100m10m31-2-55机动翻斗车运土方运距≤500m,每增运100m10m31-2-56拖拉机运土方运距≤1km10m31-2-57拖拉机运土方每增运1km10m31-2-58自卸汽车运土方运距≤1km10m3010101007-000管沟土方1.土壤类别2.管外径3.挖沟深度4.回填要求m/m31.以米计量,按设计图示以管道中心线长度计算。

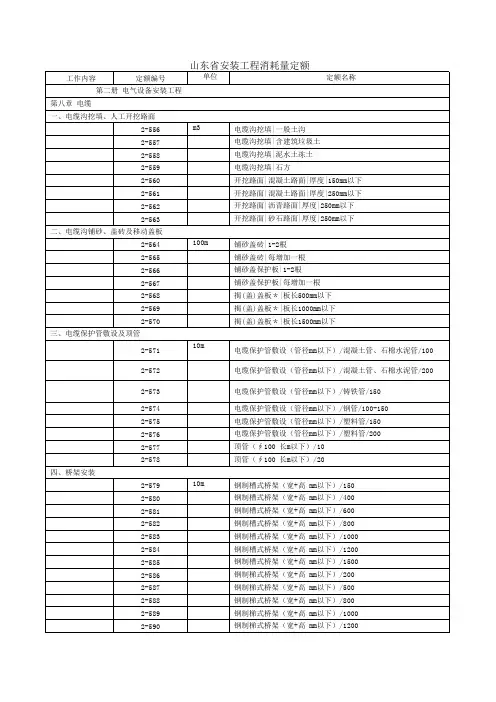

山东省安装工程消耗量定额说明总说明一、《山东省安装工程消耗量定额》共分十一册,包括:第一册机械设备安装工程DXD37-201-2002;第二册电气设备安装工程DXD37-202-2002;第三册热力设备安装工程DXD37-203-2002;第四册炉窑砌筑工程DXD37-204-2002;第五册静置设备与工艺金属结构制作安装工程DXD37-205-2002;第六册工业管道工程DXD37-206-2002;第七册消防及安全防范设备安装工程DXD37-207-2002;第八册给排水、采暖、燃气工程DXD37-208-2002;第九册通风空调工程DXD37-209-2002;第十册自动化控制仪表安装工程DXD37-210-2002;第十一册刷油、防腐蚀、绝热工程DXD37-211-2002;二、《山东省安装工程消耗量定额》(以下简称本定额)适用于我省行政区域内工业与民用安装的新建、扩建及改造工程。
具体适用范围风各册说明。
三、本定额是完成合格的规定计量单位分部分项安装工程所需要的人工、材料、施工机械台班的消耗量标准,是我省安装工程计价活动中统一安装工程量的计算、项目划分、计量单位的依据;是编制概算定额(指标)、四、本定额是以《全国统一安装工程预算定额》(GYD-2000)为基础,依据现行国家、省有关工程建设标准,结合我省的实际情况编制的。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工正常环境。
六、关于人工工日消耗量的确定:本定额的人工工日不分工种和技术等级,一律以综合工日表示。
人工消耗量内容包括基本用工、超运距用工和人工幅度差。
七、关于材料消耗量的确定:1.本定额中分材料消耗量包括下接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。
山东省安装工程消耗量定额第一篇:山东省安装工程消耗量定额《山东省安装工程消耗量定额》解释共性问题1、本定额总说明第十二条中已明确“环保、安防、消防、劳保、技术监督等部门的监测、检验费用,发生时按有关部门规定另行计算”。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费用是发生于工程上的检验、验收费用,其费用计算标准按相关部门规定计算。
这类费用属于建设单位管理费,应由建设单位承担。
2、在执行消耗量定额时,是否必须执行省统一发布的价目表中各类消耗量单价?答:在执行消耗量定额时,其人、材、机的单价应由工程发、承包双方根据建筑市场情况合同定价;如是投标报价则完全由投标人根据拟建工程实际和自身情况自主确定。
省统一发布的工日、材料、机械台班单价是一个指导价格,为工程计价活动提供参考。
省统一发布的指导价格包括省、各市的指导价。
3、怎样理解材料费中的检验试验费包括的内容?结算时这些费用是否按实际发生计取?答:根据建设部建标[2003]206号文件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,属于材料费的组成部分。
所谓“对建筑材料、构件……进行一般鉴定、检查……”,即是指按照相关工程施工及验收规范的规定,在安装使用前必须对原材料、成品或半成品以及构件、配件等所进行的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。
这些检测可以由具备条件的施工单位自己进行,也可以委托具有相应资质的专业检验单位进行。
检验试验费的计算,理论上讲,应将实际需要发生的对某一类别、规格、型号、批次的安装材料检验试验费用,分别计入相应被检验材料的单位材料成本费用(单价)之中。
但是在实际工作中,如果每个工程都按实际发生的检验试验费计算非常困难,且由于工程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统一费率。
所以报价人应根据拟建工程实际情况,结合以往完成的相同或类似工程的成本核算资料,测算并确定材料检验费用的计取比率,进而完成相应的材料成本报价。
《山东省建筑工程消耗量定额》及解释(2)砌筑工程定额解释:定额解释1、工程量计算规则中砌筑界线的划分,基础与墙(柱)身以室内陆坪为界,以下为基础,以上为墙(柱)身。
若基础与墙(柱)身使用不同材料,且分界线位于设计室内陆坪300mm以内时,300mm以内部分并入相应墙(柱)身工程量内计算。
2、柱间条形基础,按柱间墙体的设计净长度计算。
3、(1)3-2-6~9整砌毛石墙(带背里)子目,系指毛石墙单面整砌,若双面整砌毛石墙(不带背里),另执行本解释补充项目3-2-21。
(2)乱毛石挡土墙外表面整砌时,另执行本解释补充项目3-2-22。
4、方整石零星砌体子目,适用于窗台、门窗洞口立边、压顶、台阶、墙面点缀石等定额未列项目的方整石的砌筑。
5、多孔砖墙、空心砖墙和空心砌块墙,按相应规定计算墙体外形体积,不扣除砌体材料中的孔洞和空心部分的体积。
6、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。
7、砌轻质砖和砌块子目,若实际掺砌普通粘土砖或其他砖(砖璇、砖过梁除外)时,按以下规定执行:(1)已掺砌了普通粘土砖或粘土多孔砖的子目,掺砌砖的种类和规格,设计与定额不同时,可以换算,掺砌砖的消耗量(块数折合体积)及其他均不变。
(2)未掺砌砖的子目,按掺砌砖的体积换算,其他不变。
掺砌砖执行砖零星砌体子目。
8、变压式排气烟道,自设计室内陆坪或安装起点,计算至上一层楼板的上表面;顶端遇坡屋面时,按其高点计算至屋面板上表面。
9、各种砌体子目,均包括原浆勾缝内容。
加浆勾缝时,按定额第九章第二节相应规定计算2006年综合解释:1、普通粘土砖平(拱)璇或过梁(钢筋除外),与普通粘土砖砌成一体时,其工程量并入相应砖砌体内,不单独计算。
2、方整石平(拱)璇,与无背里的方整石砌为一体时,其工程量并入相应方整石砌体内,不单独计算。
3、混凝土烟风道,按设计体积(扣除烟风通道孔洞),以立方米计算。
《山东省安装工程工程量清单计价办法》问题解答1、第一册机械设备安装定额项目均不包括设备本体无负荷试运转所用的水、电、气、油、燃料等,但对于清单项目的机械设备安装,这部分材料费是否包含于综合单价中?答:设备单体无负荷试运转所用的水、电、气、油、燃料等,现行定额中未包括,清单计价规范中也未编列统一的项目编码。
按国家现行的工程造价费用构成,联合试运转费不属于建筑安装工程费,这些内容属于工程建设其他费用中的”第三类--与未来企业生产经营有关的其他费用"中,且通常是由建设单位负责的。
实际工程中的处理方式有两种:一是业主委托施工单位按施工方案或实耗数量列入工程结算;二是由建设单位无偿提供,最终在工程项目决算的设备安装工程费项下列支。
对于在清单计价时此类费用是否计入综合单价,应以建设单位(招标人)的要求来决定,并在工程量清单中加以说明,告知投标人,是否在清单综合单价中计算.如业主委托承包企业计入清单综合单价时,可以采用编制”其他项目清单”的方式处理,即在”其他项目清单"的”投标人部分”中增列(补充)”配合联动试车费",由投标人自主报价。
2、清单计价办法中,”工程内容及其消耗量定额"栏中如对应某工程内容的定额缺项,是否可套其它清单项目中所包含的定额编号。
答:清单报价完全是自主报价.我省清单计价办法中所列的项目工程内容及消耗量定额均属参考,列出这些定额编号只是为以统一定额为基础报价提供一些方便。
遇有所列工程内容与拟建工程实际不符或定额缺项等,如何报价则完全由报价人自行确定。
例如:—000中断接卡子箱可以套用定额2-1561.3、避雷装置清单项目计量单位为”项",何为"一项”?答:避雷装置包括避雷针(网)、引下线、接地极等一整套共同完成避雷作用的装置,一整套装置即为"一项”。
4、住宅楼设置户外水井表,每户一根给水立管,在室内形成管束,暗设在一根套管内,套管使用排水PVC塑料管材,列清单时单独列项还是综合在给水项目中?答:如编列工程量清单,根据清单项目设置以形成工程实体(指形成生产工艺作用或使用功能的主要实体部分)的划分原则,该保护套管不必单独列项(必要时可加以说明),由报价人在综合单价中考虑。
山东省建设工程消耗量定额与工程量清单衔接对照表安装工程专业山东省住房和城乡建设厅2017.6目 录附录A 机械设备安装工程 (1)A.1 切削设备安装(编码:030101) (1)A.2 锻压设备安装(编码:030102) (20)A.3 铸造设备安装(编码:030103) (31)A.4 起重设备安装(编码:030104) (47)A.5 起重机轨道安装(编码:030105) (56)A.6 输送设备安装(编码:030106) (60)A.7 电梯安装(编码:030107) (68)A.8 风机安装(编码:030108) (76)A.9 泵安装(编码:030109) (87)A.10 压缩机安装(编码:030110) (105)A.11 工业炉安装(编码:030111) (112)A.12 煤气发生设备安装(编码:030112) (121)A.13 其他机械安装(编码:030113) (126)附录B 热力设备安装工程 (154)B.1 中压锅炉本体设备安装(编码:030201) (154)B.2 中压锅炉分部试验及试运(编码:030202) (167)B.3 中压锅炉风机安装(编码:030203) (168)B.4 中压锅炉除尘装置安装(编码:030204) (169)B.5 中压锅炉制粉系统安装(编码:030205) (170)B.6 中压锅炉烟、风、煤管道安装(编码:030206) (174)B.7 中压锅炉其他辅助设备安装(编码:030207) (180)B.8 中压锅炉炉墙砌筑(编码:030208) (185)B.9 汽轮发电机本体安装(编码:030209) (190)B.10 汽轮发电机辅助设备安装(编码:030210) (194)B.11 汽轮发电机附属设备安装(编码:030211) (198)B.12 卸煤设备安装(编码:030212) (204)B.13 煤场机械设备安装(编码:030213) (206)B.14 碎煤设备安装(编码:030214) (208)B.15 上煤设备安装(编码:030215) (211)B.16 水力冲渣、冲灰设备安装(编码:030216) (219)B.17 气力除灰设备安装(编码:030217) (230)B.18 化学水预处理系统设备安装(编码:030218) (236)B.19 锅炉补给水除盐系统设备安装(编码:030219) (238)B.20 凝结水处理系统设备安装(编码:030220) (241)B.21 循环水处理系统设备安装(编码:030221) (242)B.22 给水、炉水校正处理系统设备安装(编码:030222) (243)B.23 脱硫设备安装(编码:030223) (244)B.24 低压锅炉本体设备安装(编码:030224) (247)B.25 低压锅炉附属及辅助设备安装(编码:030225) (250)附录C 静置设备与工艺金属结构制作安装工程 (256)C.1 静置设备制作(编码:030301) (256)C.2 静置设备安装(编码:030302) (286)C.3 工业炉安装(编码:030303) (327)C.4 金属油罐制作安装(编码:030304) (334)C.5 球形罐组对安装(编码:030305) (354)C.6 气柜制作安装(编码:030306) (361)C.7 工艺金属结构制作安装(编码:030307) (365)C.8 铝制、铸铁、非金属设备安装(编码:030308) (378)C.9 撬块安装(编码:030309) (383)C.10 无损检验(编码:030310) (385)附录D 电气设备安装工程 (391)D.1 变压器安装(编码:030401) (391)D.2 配电装置安装(编码:030402) (401)D.3 母线安装(编码:030403) (419)D.4 控制设备及低压电器安装(编码:030404) (429)D.5 蓄电池安装(编码:030405) (481)D.6 电机检查接线及调试(编码:030406) (484)D.7 滑触线装置安装(编码:030407) (501)D.8 电缆安装(编码:030408) (503)D.9 防雷及接地装置(编码:030409) (520)D.10 10kV以下架空配电线路(编码:030410) (532)D.11 配管、配线(编码:030411) (539)D.12 照明器具安装(编码:030412) (556)D.13 附属工程(编码:030413) (576)D.14 电气调整试验(编码:030414) (582)附录E 建筑智能化工程 (597)E.1 计算机应用、网络系统工程(编码:030501) (597)E.2 综合布线系统工程(编码:030502) (614)E.3 建筑设备自动化系统工程(编码:030503) (634)E.4 建筑信息综合管理系统工程(编码:030504) (644)E.5 有线电视、卫星接收系统工程(编码:030505) (652)E.6 音频、视频系统工程(编码:030506) (666)E.7 安全防范系统工程(编码:030507) (678)附录F 自动化控制仪表安装工程 (698)F.1 过程检测仪表(编码:030601) (698)F.2 显示及调节控制仪表(编码:030602) (708)F.3 执行仪表(编码:030603) (714)F.4 机械量仪表(编码:030604) (718)F.5 过程分析和物性检测仪表(编码:030605) (721)F.6 仪表回路模拟试验(编码:030606) (727)F.7 安全监测及报警装置(编码:030607) (731)F.8 工业计算机安装与调试(编码:030608) (737)F.9 仪表管路敷设(编码:030609) (750)F.10 仪表盘、箱、柜及附件安装(编码:030610) (755)F.11 仪表附件安装(编码:030611) (758)附录G 通风空调工程 (760)G.1 通风及空调设备及部件制作安装(编码:030701) (760)G.2 通风管道制作安装(编码:030702) (782)G.3 通风管道部件制作安装(编码:030703) (802)G.4 通风工程检测、调试(编码:030704) (833)附录H 工业管道工程 (835)H.1 低压管道(编码:030801) (835)H.2 中压管道(编码:030802) (888)H.3 高压管道(编码:030803) (911)H.4 低压管件(编码:030804) (920)H.5 中压管件(编码:030805) (947)H.6 高压管件(编码:030806) (960)H.7 低压阀门(编码:030807) (966)H.8 中压阀门(编码:030808) (973)H.9 高压阀门(编码:030809) (980)H.10 低压法兰(编码:030810) (984)H.11 中压法兰(编码:030811) (1001)H.12 高压法兰(编码:030812) (1012)H.13 板卷管制作(编码:030813) (1019)H.14 管件制作(编码:030814) (1024)H.15 管架制作安装(编码:030815) (1036)H.16 无损探伤与热处理(编码:030816) (1037)H.17 其它项目制作安装(编码:030817) (1050)附录J 消防工程 (1060)J.1 水灭火系统(编码:030901) (1060)J.2 气体灭火系统(编码:030902) (1076)J.3 泡沫灭火系统(编码:030903) (1087)J.4 火灾自动报警系统(编码:030904) (1100)J.5 消防系统调试(编码:030905) (1117)附录K 给排水、采暖、燃气工程 (1121)K.1 给排水、采暖、燃气管道(编码:031001) (1121)K.2 支架及其他(编码:031002) (1157)K.3 管道附件(编码:031003) (1162)K.4 卫生器具(编码:031004) (1189)K.5 供暖器具(编码:031005) (1209)K.6 采暖、给排水设备(编码:031006) (1221)K.7 燃气器具及其他(编码:031007) (1236)K.8 医疗气体设备及附件(编码:031008) (1250)K.9 采暖、空调水工程系统调试(编码:031009) (1264)附录L 通信设备及线路工程 (1266)L.1 通信设备(编码:031101) (1266)L.2 移动通信设备工程(编码:031102) (1374)L.3 通信线路工程(编码:031103) (1401)附录M 刷油、防腐蚀、绝热工程 (1437)M.1 刷油工程(编码:031201) (1437)M.2 防腐蚀涂料工程(编码:031202) (1453)M.3 手工糊衬玻璃钢工程(编码:031203) (1478)M.4 橡胶板及塑料板衬里工程(编码:031204) (1483)M.5 衬铅及搪铅工程(编码:031205) (1490)M.6 喷镀(涂)工程(编码:031206) (1494)M.7 耐酸砖、板衬里工程(编码:031207) (1498)M.8 绝热工程(编码:031208) (1514)M.9 管道补口补伤工程(编码:031209) (1524)M.10 阴极保护及牺牲阳极(编码:031210) (1534)附录N 措施项目 (1537)N.1 专业措施项目(编码:031301) (1537)N.2 安全文明施工及其他措施项目(编码:031302) (1560)本体安装、单机试运转1-1-1台式及仪表机床 设备重量 0.3t以内台1-1-2台式及仪表机床 设备重量 0.7t以内台1-1-3台式及仪表机床 设备重量 1.5t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101001-000台式及仪表机床1.名称2.型号3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算附录A 机械设备安装工程A.1 切削设备安装(编码:030101)本体安装、单机试运转1-1-4车床 设备重量 2.0t以内台1-1-5车床 设备重量 3.0t以内台1-1-6车床 设备重量 5.0t以内台1-1-7车床 设备重量 7.0t以内台1-1-8车床 设备重量 10t以内台1-1-9车床 设备重量 15t以内台1-1-10车床 设备重量 20t以内台1-1-11车床 设备重量 25t以内台1-1-12车床 设备重量 35t以内台1-1-13车床 设备重量 50t以内台1-1-14车床 设备重量 70t以内台1-1-15车床 设备重量 100t以内台1-1-16车床 设备重量 150t以内台1-1-17车床 设备重量 200t以内台1-1-18车床 设备重量 250t以内台1-1-19车床 设备重量 350t以内台1-1-20车床 设备重量 450t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101002-000卧式车床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-21立式车床 设备重量 7t以内台1-1-22立式车床 设备重量 10t以内台1-1-23立式车床 设备重量 15t以内台1-1-24立式车床 设备重量 20t以内台1-1-25立式车床 设备重量 25t以内台1-1-26立式车床 设备重量 35t以内台1-1-27立式车床 设备重量 50t以内台1-1-28立式车床 设备重量 70t以内台1-1-29立式车床 设备重量 100t以内台1-1-30立式车床 设备重量 150t以内台1-1-31立式车床 设备重量 200t以内台1-1-32立式车床 设备重量 250t以内台1-1-33立式车床 设备重量 300t以内台1-1-34立式车床 设备重量 400t以内台1-1-35立式车床 设备重量 500t以内台1-1-36立式车床 设备重量 600t以内台1-1-37立式车床 设备重量 700t以内台1-1-38立式车床 设备重量 800t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101003-000立式车床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-39钻床 设备重量 1t以内台1-1-40钻床 设备重量 2t以内台1-1-41钻床 设备重量 3t以内台1-1-42钻床 设备重量 5t以内台1-1-43钻床 设备重量 7t以内台1-1-44钻床 设备重量 10t以内台1-1-45钻床 设备重量 15t以内台1-1-46钻床 设备重量 20t以内台1-1-47钻床 设备重量 25t以内台1-1-48钻床 设备重量 30t以内台1-1-49钻床 设备重量 35t以内台1-1-50钻床 设备重量 40t以内台1-1-51钻床 设备重量 50t以内台1-1-52钻床 设备重量 60t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101004-000钻床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-53镗床 设备重量 1t以内台1-1-54镗床 设备重量 3t以内台1-1-55镗床 设备重量 5t以内台1-1-56镗床 设备重量 7t以内台1-1-57镗床 设备重量 10t以内台1-1-58镗床 设备重量 15t以内台1-1-59镗床 设备重量 20t以内台1-1-60镗床 设备重量 25t以内台1-1-61镗床 设备重量 30t以内台1-1-62镗床 设备重量 35t以内台1-1-63镗床 设备重量 40t以内台1-1-64镗床 设备重量 50t以内台1-1-65镗床 设备重量 60t以内台1-1-66镗床 设备重量 70t以内台1-1-67镗床 设备重量 100t以内台1-1-68镗床 设备重量 150t以内台1-1-69镗床 设备重量 200t以内台1-1-70镗床 设备重量 250t以内台1-1-71镗床 设备重量 300t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆030101005-000镗床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-72磨床 设备重量 1t以内台1-1-73磨床 设备重量 2t以内台1-1-74磨床 设备重量 3t以内台1-1-75磨床 设备重量 5t以内台1-1-76磨床 设备重量 7t以内台1-1-77磨床 设备重量 10t以内台1-1-78磨床 设备重量 15t以内台1-1-79磨床 设备重量 20t以内台1-1-80磨床 设备重量 25t以内台1-1-81磨床 设备重量 30t以内台1-1-82磨床 设备重量 35t以内台1-1-83磨床 设备重量 40t以内台1-1-84磨床 设备重量 50t以内台1-1-85磨床 设备重量 60t以内台1-1-86磨床 设备重量 70t以内台1-1-87磨床 设备重量 100t以内台1-1-88磨床 设备重量 150t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101006-000磨床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-89铣床及齿轮、螺纹加工机床 设备重量 1t以内台1-1-90铣床及齿轮、螺纹加工机床 设备重量 3t以内台1-1-91铣床及齿轮、螺纹加工机床 设备重量 5t以内台1-1-92铣床及齿轮、螺纹加工机床 设备重量 7t以内台1-1-93铣床及齿轮、螺纹加工机床 设备重量 10t以内台1-1-94铣床及齿轮、螺纹加工机床 设备重量 15t以内台1-1-95铣床及齿轮、螺纹加工机床 设备重量 20t以内台1-1-96铣床及齿轮、螺纹加工机床 设备重量 25t以内台1-1-97铣床及齿轮、螺纹加工机床 设备重量 30t以内台1-1-98铣床及齿轮、螺纹加工机床 设备重量 35t以内台1-1-99铣床及齿轮、螺纹加工机床 设备重量 50t以内台1-1-100铣床及齿轮、螺纹加工机床 设备重量 70t以内台1-1-101铣床及齿轮、螺纹加工机床 设备重量 100t以内台1-1-102铣床及齿轮、螺纹加工机床 设备重量 150t以内台1-1-103铣床及齿轮、螺纹加工机床 设备重量 200t以内台1-1-104铣床及齿轮、螺纹加工机床 设备重量 250t以内台1-1-105铣床及齿轮、螺纹加工机床 设备重量 300t以内台1-1-106铣床及齿轮、螺纹加工机床 设备重量 400t以内台1-1-107铣床及齿轮、螺纹加工机床 设备重量 500t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆030101007-000铣床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-89铣床及齿轮、螺纹加工机床 设备重量 1t以内台1-1-90铣床及齿轮、螺纹加工机床 设备重量 3t以内台1-1-91铣床及齿轮、螺纹加工机床 设备重量 5t以内台1-1-92铣床及齿轮、螺纹加工机床 设备重量 7t以内台1-1-93铣床及齿轮、螺纹加工机床 设备重量 10t以内台1-1-94铣床及齿轮、螺纹加工机床 设备重量 15t以内台1-1-95铣床及齿轮、螺纹加工机床 设备重量 20t以内台1-1-96铣床及齿轮、螺纹加工机床 设备重量 25t以内台1-1-97铣床及齿轮、螺纹加工机床 设备重量 30t以内台1-1-98铣床及齿轮、螺纹加工机床 设备重量 35t以内台1-1-99铣床及齿轮、螺纹加工机床 设备重量 50t以内台1-1-100铣床及齿轮、螺纹加工机床 设备重量 70t以内台1-1-101铣床及齿轮、螺纹加工机床 设备重量 100t以内台1-1-102铣床及齿轮、螺纹加工机床 设备重量 150t以内台1-1-103铣床及齿轮、螺纹加工机床 设备重量 200t以内台1-1-104铣床及齿轮、螺纹加工机床 设备重量 250t以内台1-1-105铣床及齿轮、螺纹加工机床 设备重量 300t以内台1-1-106铣床及齿轮、螺纹加工机床 设备重量 400t以内台1-1-107铣床及齿轮、螺纹加工机床 设备重量 500t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆030101008-000齿轮加工机床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-89铣床及齿轮、螺纹加工机床 设备重量 1t以内台1-1-90铣床及齿轮、螺纹加工机床 设备重量 3t以内台1-1-91铣床及齿轮、螺纹加工机床 设备重量 5t以内台1-1-92铣床及齿轮、螺纹加工机床 设备重量 7t以内台1-1-93铣床及齿轮、螺纹加工机床 设备重量 10t以内台1-1-94铣床及齿轮、螺纹加工机床 设备重量 15t以内台1-1-95铣床及齿轮、螺纹加工机床 设备重量 20t以内台1-1-96铣床及齿轮、螺纹加工机床 设备重量 25t以内台1-1-97铣床及齿轮、螺纹加工机床 设备重量 30t以内台1-1-98铣床及齿轮、螺纹加工机床 设备重量 35t以内台1-1-99铣床及齿轮、螺纹加工机床 设备重量 50t以内台1-1-100铣床及齿轮、螺纹加工机床 设备重量 70t以内台1-1-101铣床及齿轮、螺纹加工机床 设备重量 100t以内台1-1-102铣床及齿轮、螺纹加工机床 设备重量 150t以内台1-1-103铣床及齿轮、螺纹加工机床 设备重量 200t以内台1-1-104铣床及齿轮、螺纹加工机床 设备重量 250t以内台1-1-105铣床及齿轮、螺纹加工机床 设备重量 300t以内台1-1-106铣床及齿轮、螺纹加工机床 设备重量 400t以内台1-1-107铣床及齿轮、螺纹加工机床 设备重量 500t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆030101009-000螺纹加工机床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-108刨床、插床、拉床 设备重量 1t以内台1-1-109刨床、插床、拉床 设备重量 3t以内台1-1-110刨床、插床、拉床 设备重量 5t以内台1-1-111刨床、插床、拉床 设备重量 7t以内台1-1-112刨床、插床、拉床 设备重量 10t以内台1-1-113刨床、插床、拉床 设备重量 15t以内台1-1-114刨床、插床、拉床 设备重量 20t以内台1-1-115刨床、插床、拉床 设备重量 25t以内台1-1-116刨床、插床、拉床 设备重量 35t以内台1-1-117刨床、插床、拉床 设备重量 50t以内台1-1-118刨床、插床、拉床 设备重量 70t以内台1-1-119刨床、插床、拉床 设备重量 100t以内台1-1-120刨床、插床、拉床 设备重量 150t以内台1-1-121刨床、插床、拉床 设备重量 200t以内台1-1-122刨床、插床、拉床 设备重量 250t以内台1-1-123刨床、插床、拉床 设备重量 300t以内台1-1-124刨床、插床、拉床 设备重量 350t以内台1-1-125刨床、插床、拉床 设备重量 400t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101010-000刨床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-108刨床、插床、拉床 设备重量 1t以内台1-1-109刨床、插床、拉床 设备重量 3t以内台1-1-110刨床、插床、拉床 设备重量 5t以内台1-1-111刨床、插床、拉床 设备重量 7t以内台1-1-112刨床、插床、拉床 设备重量 10t以内台1-1-113刨床、插床、拉床 设备重量 15t以内台1-1-114刨床、插床、拉床 设备重量 20t以内台1-1-115刨床、插床、拉床 设备重量 25t以内台1-1-116刨床、插床、拉床 设备重量 35t以内台1-1-117刨床、插床、拉床 设备重量 50t以内台1-1-118刨床、插床、拉床 设备重量 70t以内台1-1-119刨床、插床、拉床 设备重量 100t以内台1-1-120刨床、插床、拉床 设备重量 150t以内台1-1-121刨床、插床、拉床 设备重量 200t以内台1-1-122刨床、插床、拉床 设备重量 250t以内台1-1-123刨床、插床、拉床 设备重量 300t以内台1-1-124刨床、插床、拉床 设备重量 350t以内台1-1-125刨床、插床、拉床 设备重量 400t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101011-000插床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算本体安装、单机试运转1-1-108刨床、插床、拉床 设备重量 1t以内台1-1-109刨床、插床、拉床 设备重量 3t以内台1-1-110刨床、插床、拉床 设备重量 5t以内台1-1-111刨床、插床、拉床 设备重量 7t以内台1-1-112刨床、插床、拉床 设备重量 10t以内台1-1-113刨床、插床、拉床 设备重量 15t以内台1-1-114刨床、插床、拉床 设备重量 20t以内台1-1-115刨床、插床、拉床 设备重量 25t以内台1-1-116刨床、插床、拉床 设备重量 35t以内台1-1-117刨床、插床、拉床 设备重量 50t以内台1-1-118刨床、插床、拉床 设备重量 70t以内台1-1-119刨床、插床、拉床 设备重量 100t以内台1-1-120刨床、插床、拉床 设备重量 150t以内台1-1-121刨床、插床、拉床 设备重量 200t以内台1-1-122刨床、插床、拉床 设备重量 250t以内台1-1-123刨床、插床、拉床 设备重量 300t以内台1-1-124刨床、插床、拉床 设备重量 350t以内台1-1-125刨床、插床、拉床 设备重量 400t以内台地脚螺栓孔灌浆1-13-91地脚螺栓孔灌浆一台设备的灌浆体积 0.03m3以内m31-13-92地脚螺栓孔灌浆一台设备的灌浆体积 0.05m3以内m31-13-93地脚螺栓孔灌浆一台设备的灌浆体积 0.10m3以内m31-13-94地脚螺栓孔灌浆一台设备的灌浆体积 0.30m3以内m31-13-95地脚螺栓孔灌浆一台设备的灌浆体积 >0.30m3m3设备底座与基础间灌浆1-13-96设备底座与基础间灌浆一台设备的灌浆体积 0.03m3以内m31-13-97设备底座与基础间灌浆一台设备的灌浆体积 0.05m3以内m31-13-98设备底座与基础间灌浆一台设备的灌浆体积 0.10m3以内m31-13-99设备底座与基础间灌浆一台设备的灌浆体积 0.30m3以内m31-13-100设备底座与基础间灌浆一台设备的灌浆体积 >0.30m3m3补刷(喷)油漆参照第十二册《刷油、防腐蚀、绝热工程》相应定额030101012-000拉床3.规格4.质量5.灌浆配合比6.单机试运转要求台按设计图示数量计算。
