中间交接
- 格式:xls
- 大小:10.50 KB
- 文档页数:2
“中间交接”、“工程交接”及“机械竣工”李达 2012-8-7《化学工业大、中型装置试车工作规范》HGJ 231-91中规定了“中间交接”和“工程交接”这两个术语,其定义分别如下:2.0.10 中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。
2.0.11 工程交接:工厂全部装置在预试车完成后,施工单位和建设单位按规定内容所作的交接工作。
遗憾的是,由于当时人们受计划经济体制下思维模式的局限,《化学工业大、中型装置试车工作规范》HGJ 231-91中没能引入“机械竣工”(mechanical completion)这一个重要的工程术语。
“交接”在汉语中是指双方参与的“交”与“接”,即与英文中的“hand over”和“take over”相对应。
工程项目建设中的“交接”属于不动产及物品的交接,通常并会伴随其他民事权利、义务及责任的交接和改变。
它的实质是物权的转移;“交接”前后,随着物权的转移,相伴随的其它民事权利和义务也会随之转移,如:对物品的使用权、看管权、处置权等等;“交接”后,物权转移会触发的一系列衍生的后续结果,如:物品的保险范围和保险受益人的改变等等。
对工程项目而言,交接是“交”与“接”的双方对工程项目最终产品物权的移交过程,必然是一个需要一定时间的,由部分到整体、分步骤的、阶梯式的渐进过程。
在这一过程中,一方淡入,直至完全控制及承担责任,另一方则逐渐淡出,直至完全脱离责任。
在实践中交接的过程必须易于操作,并在法律上分清双方的责任。
“中间交接”一词来源于对英文中“provisional acceptance”的翻译,原来是指工程项目机械竣工后的物权交接,即:业主带有附加限制条件的“物权接收”,是项目全部彻底“接收”的第一步,在时间上也不一定正是“中间”的时刻,而这时的“接收”也是临时的,非正式的,后边陆续还会有多个其他的“接收”或“验收”,直至最后的“正式接收”。
建筑安装中间交接管理制度1.总则2.交接的内容2.1工序交接在建筑施工过程中,不同工序之间需要进行交接。
交接内容包括已完成的工序的图纸、施工方案、技术要求、验收记录等相关文件;交接时应做好记录和复核工作,确保交接的一致性和完整性。
2.2设备交接在设备安装过程中,不同设备之间需要进行交接。
交接内容包括已安装的设备清单、设备安装记录、设备调试结果等相关文件;交接时应进行设备清点、技术要求确认和性能测试等工作。
3.交接的程序3.1工序交接程序3.1.1工序完成后,由工序负责人向后续工序负责人发出交接通知。
3.1.2后续工序负责人接到通知后,及时与前一工序负责人进行交接,核对相关文件和记录。
3.1.3工序交接时,应填写中间交接记录表,并由双方签字确认。
3.1.4中间交接记录表应归档保存,并作为后续工序的依据。
3.2设备交接程序3.2.1设备安装完成后,由安装负责人向后续负责人发出交接通知。
3.2.2后续负责人接到通知后,与安装负责人进行设备清点、技术要求确认和性能测试等工作。
3.2.3设备交接时,应填写中间交接记录表,并由双方签字确认。
3.2.4中间交接记录表应归档保存,并作为后续工作的依据。
4.交接的责任与义务4.1工序负责人应保证工序交接时的文件和记录的真实和完整。
4.2后续工序负责人应认真核对交接的文件和记录,及时与前一工序负责人沟通交流,确保无误后承接工作。
4.3安装负责人应保证设备交接时的设备清点、技术要求确认和性能测试等工作的准确和可靠。
4.4后续负责人应仔细检查交接的设备和相关记录,确保质量和性能符合要求后接收设备。
5.交接的考核与奖惩5.1对于工序交接和设备交接不符合要求的情况,要及时进行整改,并给予相应的批评教育。
5.2对于重复出现交接不符合要求的情况,可根据情况给予相应的处罚。
5.3对于交接工作做得好的个人和团队,可进行表彰和奖励。
6.交接的监督与检查6.1项目经理和相关监理人员应定期对工序交接和设备交接进行检查和监督。

化工炼化中间交接方案在化工炼化过程中,通常会分为多个步骤进行。
每个步骤之间都需要进行中间交接,以确保下一个步骤能够顺利进行。
本文将介绍化工炼化中间交接的方案。
中间交接的意义中间交接是指将前一步骤产生的原料或产品交接给下一步骤。
在化工炼化过程中,中间交接的重要性不言而喻。
一方面,中间交接能够保证下一步骤能够顺利进行,避免因为原料或产品的问题导致生产中断或质量问题。
另一方面,中间交接也是化工炼化过程中的一个重要环节,能够对后续工序的顺利进行起到重要作用。
中间交接的原则中间交接在化工炼化过程中同样需要遵守一定的原则。
下面列举几个常见的原则:1.交接前需要进行检查,确保原料或产品的数量、质量等符合标准要求。
2.交接需要进行记录,包括交接人、数量、质量等,以便后续追溯。
3.在交接过程中,避免将不同品种或者不同状态的产品混淆。
4.保持交接环境的清洁、整洁,避免杂质污染。
中间交接的具体方案方案一:人工交接在一些小规模工艺中,常常采用人工交接的方式,即由工人直接将原料或产品交接给下一步骤的操作工。
这种方式的优点是简单易行、无需太多设备,但是对人员的素质要求较高,且容易出现误交、错交等问题。
方案二:使用中间库在一些大型工艺中,往往采用使用中间库的方式进行中间交接。
即前一步骤的原料或产品先放置在中间库中,等待下一步骤的操作工从中间库中取出进行操作。
这种方式的优点是可以避免人员素质问题,且能够有效地控制中间环节的质量,减少误交、错交等问题。
但是中间库的设备投资较大,且需要额外的场地和维护成本。
方案三:采用自动化设备在一些高端化工炼化过程中,往往采用自动化设备进行中间交接。
例如利用机械臂、输送带等自动化设备进行原料或者产品的运输和交接。
这种方式的优点是高效、稳定、可靠,能够大大提高生产效率和质量稳定性。
但是自动化设备的设备投资和维护成本也是较高的。
结语化工炼化过程中中间交接是一个重要的环节,对于保证炼化过程的稳定性、高效性和质量稳定性有着重要作用。
“中间交接”、“工程交接”及“机械竣工”李达 2012-8-7《化学工业大、中型装置试车工作规范》HGJ 231-91中规定了“中间交接”和“工程交接”这两个术语,其定义分别如下:2.0.10 中间交接:单项工程或部分装置按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,施工单位和建设单位所作的交接工作。
2.0.11 工程交接:工厂全部装置在预试车完成后,施工单位和建设单位按规定内容所作的交接工作。
遗憾的是,由于当时人们受计划经济体制下思维模式的局限,《化学工业大、中型装置试车工作规范》HGJ 231-91中没能引入“机械竣工”(mechanical completion)这一个重要的工程术语。
“交接”在汉语中是指双方参与的“交”与“接”,即与英文中的“hand over”和“take over”相对应。
工程项目建设中的“交接”属于不动产及物品的交接,通常并会伴随其他民事权利、义务及责任的交接和改变。
它的实质是物权的转移;“交接”前后,随着物权的转移,相伴随的其它民事权利和义务也会随之转移,如:对物品的使用权、看管权、处置权等等;“交接”后,物权转移会触发的一系列衍生的后续结果,如:物品的保险范围和保险受益人的改变等等。
对工程项目而言,交接是“交”与“接”的双方对工程项目最终产品物权的移交过程,必然是一个需要一定时间的,由部分到整体、分步骤的、阶梯式的渐进过程。
在这一过程中,一方淡入,直至完全控制及承担责任,另一方则逐渐淡出,直至完全脱离责任。
在实践中交接的过程必须易于操作,并在法律上分清双方的责任。
“中间交接”一词来源于对英文中“provisional acceptance”的翻译,原来是指工程项目机械竣工后的物权交接,即:业主带有附加限制条件的“物权接收”,是项目全部彻底“接收”的第一步,在时间上也不一定正是“中间”的时刻,而这时的“接收”也是临时的,非正式的,后边陆续还会有多个其他的“接收”或“验收”,直至最后的“正式接收”。
工程施工中间交接记录是对工程施工过程中,各阶段工程完成情况、质量、安全、进度等方面的记录和总结。
本文将对工程施工中间交接记录进行详细阐述。
一、工程概况本项目为某城市综合体建筑工程,位于市中心繁华地段,占地面积XX平方米,总建筑面积XX平方米,包括地上XX层,地下XX层。
工程主要包括:土建工程、钢结构工程、装饰装修工程、给排水及采暖工程、电气工程、智能化工程等。
工程于XX年XX月XX日开工,预计XX年XX月XX日竣工。
二、中间交接记录1. 土建工程(1)进度:截至XX年XX月XX日,土建工程已完成XX%,主体结构已封顶,正在进行填充墙施工。
(2)质量:严格按照国家标准和设计要求施工,主体结构验收合格,无质量事故。
(3)安全:施工现场严格执行安全规定,未发生重大安全事故。
(4)问题及措施:填充墙施工过程中,发现部分墙体厚度不足,已及时调整设计,加强施工监控。
2. 钢结构工程(1)进度:截至XX年XX月XX日,钢结构工程已完成XX%,屋面钢架已完成安装。
(2)质量:严格按照国家标准和设计要求施工,焊接质量符合规范要求,无质量事故。
(3)安全:施工现场严格执行安全规定,未发生重大安全事故。
(4)问题及措施:屋面钢架安装过程中,发现部分连接节点不符合设计要求,已重新调整并加强验收。
3. 装饰装修工程(1)进度:截至XX年XX月XX日,装饰装修工程已完成XX%,正在进行室内外装修。
(2)质量:严格按照国家标准和设计要求施工,材料合格,施工工艺符合规范。
(3)安全:施工现场严格执行安全规定,未发生重大安全事故。
(4)问题及措施:室内外装修过程中,发现部分施工质量不符合要求,已要求施工单位整改,加强质量控制。
4. 给排水及采暖工程(1)进度:截至XX年XX月XX日,给排水及采暖工程已完成XX%,正在进行系统调试。
(2)质量:严格按照国家标准和设计要求施工,管道安装符合规范,无质量事故。
(3)安全:施工现场严格执行安全规定,未发生重大安全事故。
工程施工中间交接是在整个工程建设过程中非常重要的一个环节,它是承包商与承包商之间、承包商与业主之间进行工程进度、质量、安全等方面的交流与沟通,以确保工程顺利进行的重要环节。
本文将从工程施工中间交接的定义、意义、内容、程序和注意事项五个方面进行详细阐述。
一、工程施工中间交接的定义工程施工中间交接是指在工程建设的各个阶段,特别是在主体结构工程、装饰工程、安装工程等重要环节,承包商之间或承包商与业主之间对已完成工程进行检查、验收、交流和协调的过程。
通过中间交接,各方对工程质量、进度、安全等方面达成一致,为工程的顺利进行奠定基础。
二、工程施工中间交接的意义1. 确保工程质量:中间交接是对工程质量进行全面检查的重要环节,通过验收合格,确保工程质量达到预期目标。
2. 促进工程进度:通过中间交接,各方了解工程进度,及时解决存在的问题,确保工程按时完成。
3. 提高沟通协调能力:中间交接过程中,各方积极参与,提高沟通协调能力,为工程的顺利推进创造良好条件。
4. 强化责任意识:中间交接使各方更加明确自己的责任和义务,加强工程管理,确保工程安全。
三、工程施工中间交接的内容1. 工程质量:检查已完成工程的质量,包括结构、外观、功能等方面,确保符合设计要求和规范。
2. 工程进度:了解已完成工程的进度情况,对照合同要求和计划,分析是否存在滞后现象。
3. 安全生产:检查工程现场的安全设施、操作规程等,确保工程安全无隐患。
4. 材料设备:检查工程所使用的材料、设备是否符合设计要求和规范,是否存在质量问题。
5. 合同履行:对照合同条款,检查各方是否按照合同要求履行义务,及时解决合同争议。
四、工程施工中间交接的程序1. 提前准备:施工方应提前准备好相关资料,包括工程图纸、施工记录、质量检验报告等。
2. 召开交接会议:邀请各方代表参加交接会议,介绍工程进展情况,明确交接事项。
3. 现场检查:各方代表共同到现场进行检查,验收已完成工程。

中间交接名词解释-概述说明以及解释1.引言1.1 概述概述中间交接是一个常用的术语,尤其在项目管理和工程领域中扮演着重要的角色。
它指的是在整个项目或工作流程中,不同阶段或不同责任人之间进行信息、任务或责任的传递和交接。
在项目或工程的实施过程中,中间交接的正确执行对于项目的成功和顺利进行至关重要。
它确保了项目各个阶段之间的衔接和协调,最大程度地减少了信息丢失、工作延误以及质量问题的可能性。
中间交接有时也被称为阶段交接,是指从一个项目阶段向下一个阶段或者从一个团队成员向另一个团队成员传递所需的任务、文件、知识以及责任的过程。
这种交接通常以书面形式或会议形式进行,以确保相关的资源和信息得到正确、及时地传递和理解。
在中间交接中,责任人需要确保交接内容的完整性和准确性。
他们需要清楚地记录和传达关键信息,避免遗漏和误解。
此外,在交接过程中,应该注意沟通的有效性和透明度,以保持团队的协作和工作流程的连续性。
中间交接的目标是实现合作的无缝衔接,确保任务的顺利完成。
通过有效的中间交接,团队成员可以更好地理解任务和目标,获得所需的资源和支持。
这有助于减少工作重复和错误,并提高整个项目或工作的效率和质量。
在本文的后续部分,我们将着重探讨中间交接的定义和作用,进一步了解中间交接在项目管理和工程领域中的重要性以及其未来发展的前景。
通过对中间交接的深入研究和理解,我们可以更好地应用和优化中间交接的过程,从而提高项目管理和工程实施的成功率。
1.2 文章结构文章结构部分的内容应该包括对整篇文章的结构进行介绍和解释。
在这一部分中,我们可以阐明文章的组成部分以及各个部分之间的逻辑关系。
以下是对文章结构部分的一个示例描述:在本文中,将对中间交接的名词进行解释和探讨。
现将文章的整体结构介绍如下。
第一部分是引言部分,包括概述、文章结构和目的三个部分。
在概述中,将对中间交接的概念进行简要说明,并提出研究中间交接的必要性。
接着,在文章结构部分,将对整篇文章的结构进行概述,以便读者能够更好地理解文章的内容和组织。
工程中间交接方案一、中间交接的意义工程项目通常分为多个阶段,每个阶段需要不同的团队进行负责。
中间交接是确保工程连续进行的重要环节,通过中间交接可以有效地传递项目进展、经验、风险和问题,并确保项目按照计划按时进行。
此外,中间交接还可以减少工程中出现的重复工作,知识损失以及人员调整造成的不稳定因素。
二、中间交接的准备工作在进行中间交接之前,需要对交接的流程进行充分的准备工作,包括以下几个方面:1.明确工作内容:明确中间交接的工作内容和范围,包括已经完成的工作和待继续完成的工作。
2.整理资料:将相关的项目文件、资料、信息进行整理,确保其完整性和准确性。
3.沟通团队:对参与交接的团队成员进行必要的沟通,并明确各自的职责和任务。
4.制定交接计划:根据中间交接的工作内容和范围,制定详细的交接计划,包括时间表和责任人。
5.准备交接报告:对交接内容进行总结,准备详细的交接报告,并通过会议或书面形式进行交接。
6.确保支持:确保中间交接准备工作得到相关领导、团队成员和相关部门的支持和配合。
以上准备工作对于中间交接的顺利进行具有非常重要的意义。
三、中间交接的具体流程1.召开交接会议:在确定好交接时间和地点后,召开交接会议。
交接会议可以由原责任人负责组织,由原责任人介绍相关项目的进展情况,包括已经完成的工作、项目情况、风险和问题等。
交接会议上,新责任人也可以提出问题和需求,进行充分的了解和沟通。
2.递交交接报告:交接会议结束后,原责任人递交交接报告给新责任人。
交接报告内容应包括项目总结、问题汇报、需求分析、项目成果、相关文档和资料备份等。
新责任人可以根据交接报告来对交接内容进行详细了解。
3.讨论和确认:新责任人和原责任人在交接报告的基础上,进行具体的讨论和确认,在新责任人对项目情况充分了解并确认后,原责任人应对交接内容进行详细说明并解答新责任人的问题。
4.制定交接计划:在交接会议上,新责任人和原责任人共同制定中间交接计划,包括接下来的工作内容、工作重点、时间表、工作任务、目标和责任等。
工程中间交接协议书甲方(建设单位):____________地址:__________________________联系方式:__________________________乙方(施工单位):____________地址:__________________________联系方式:__________________________鉴于乙方已按合同约定完成了____________工程的施工任务,甲乙双方依据《中华人民共和国合同法》及相关法律法规,经友好协商,就工程中间交接事宜达成如下协议:1. 工程概况1.1 工程名称:____________________1.2 工程地点:____________________1.3 工程内容:根据合同约定的施工范围。
2. 中间交接条件2.1 工程已按设计图纸和合同要求施工完毕,质量符合国家及行业标准。
2.2 施工现场清理完毕,无安全隐患,具备安装调试条件。
2.3 所有施工文档、质量检验记录、材料合格证明等资料齐全,并已整理成册。
3. 中间交接内容3.1 乙方将已完成的工程实体及其相关设施、设备、材料等移交给甲方。
3.2 乙方应提供完整的工程技术档案资料,包括但不限于施工图、变更记录、隐蔽工程验收记录等。
4. 交接时间与地点4.1 交接时间:____年____月____日。
4.2 交接地点:工程现场。
5. 质量保修与售后服务5.1 乙方对移交的工程实体在保修期内承担质量保修责任,保修期自整体工程竣工验收合格之日起计算。
5.2 乙方应提供必要的技术支持和服务,协助解决后续安装调试中与乙方施工部分相关的问题。
6. 违约责任任何一方违反本协议约定,应承担相应的违约责任,并赔偿对方因此遭受的损失。
7. 争议解决双方因执行本协议发生争议,应首先通过友好协商解决;协商不成时,可提交甲方所在地人民法院诉讼解决。
8. 其他8.1 本协议未尽事宜,双方可签订补充协议,补充协议与本协议具有同等法律效力。

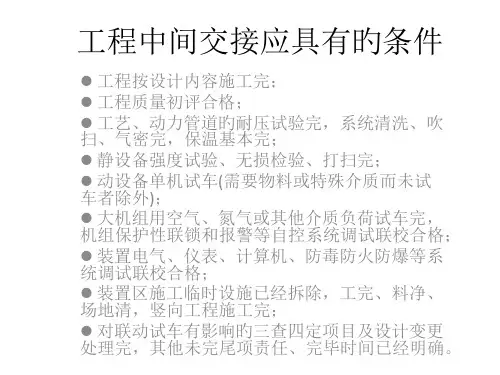

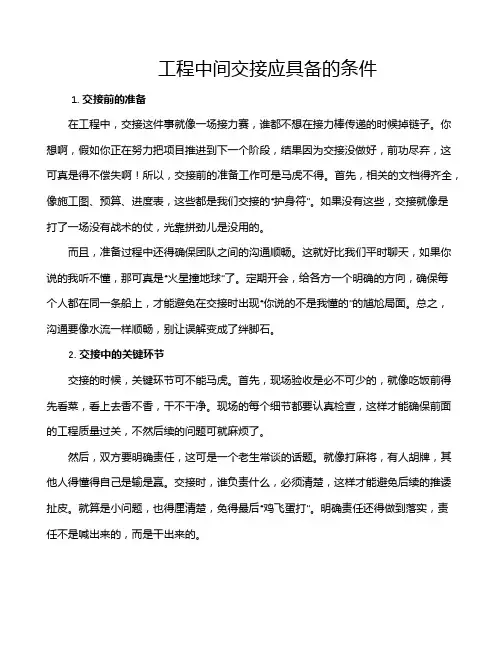

工程中间交接应具备的条件1. 交接前的准备在工程中,交接这件事就像一场接力赛,谁都不想在接力棒传递的时候掉链子。
你想啊,假如你正在努力把项目推进到下一个阶段,结果因为交接没做好,前功尽弃,这可真是得不偿失啊!所以,交接前的准备工作可是马虎不得。
首先,相关的文档得齐全,像施工图、预算、进度表,这些都是我们交接的“护身符”。
如果没有这些,交接就像是打了一场没有战术的仗,光靠拼劲儿是没用的。
而且,准备过程中还得确保团队之间的沟通顺畅。
这就好比我们平时聊天,如果你说的我听不懂,那可真是“火星撞地球”了。
定期开会,给各方一个明确的方向,确保每个人都在同一条船上,才能避免在交接时出现“你说的不是我懂的”的尴尬局面。
总之,沟通要像水流一样顺畅,别让误解变成了绊脚石。
2. 交接中的关键环节交接的时候,关键环节可不能马虎。
首先,现场验收是必不可少的,就像吃饭前得先看菜,看上去香不香,干不干净。
现场的每个细节都要认真检查,这样才能确保前面的工程质量过关,不然后续的问题可就麻烦了。
然后,双方要明确责任,这可是一个老生常谈的话题。
就像打麻将,有人胡牌,其他人得懂得自己是输是赢。
交接时,谁负责什么,必须清楚,这样才能避免后续的推诿扯皮。
就算是小问题,也得厘清楚,免得最后“鸡飞蛋打”。
明确责任还得做到落实,责任不是喊出来的,而是干出来的。
再来,交接过程中,还得建立良好的关系。
这就像交朋友,信任是第一位的。
双方在交接的时候,得有那么一股默契,哪怕说的不是很多,心里都能明白对方的意思。
这种默契,不仅能让交接更顺利,也能在今后的合作中铺平道路。
3. 交接后的跟进与反馈交接完毕后,别以为就可以高枕无忧了。
接下来,跟进与反馈同样重要。
交接后,我们得像守门员一样,时刻关注项目的进展,确保每个环节都在按部就班地进行。
这时候,定期的检查和沟通就显得尤为重要,像定期体检一样,及时发现问题,才能把隐患消灭在萌芽状态。
另外,反馈也不能忽视。
有时候,别人看事情的角度和我们不一样,听取不同的声音,能帮助我们更全面地了解项目的进展。
中间交接协议书甲方(委托方):_____________________地址:_________________________________法定代表人:_________________________联系电话:_________________________乙方(受托方):_____________________地址:_________________________________法定代表人:_________________________联系电话:_________________________鉴于甲方因业务需要,委托乙方代为处理相关事务,并在特定时间点进行事务的交接,双方本着平等自愿、诚实信用的原则,经友好协商,就中间交接事宜达成如下协议:第一条交接内容1.1 乙方应按照甲方的指示,完成指定的事务处理工作。
1.2 事务处理包括但不限于文件整理、资料收集、信息传递等。
1.3 乙方应确保交接的事务内容真实、准确、完整。
第二条交接时间2.1 双方约定于____年____月____日进行事务的交接。
2.2 如遇特殊情况需变更交接时间,应至少提前____天书面通知对方。
第三条交接地点3.1 交接地点定于甲方指定的办公地点。
3.2 如需变更交接地点,应经双方协商一致。
第四条交接程序4.1 乙方应提前准备交接所需的全部材料,并确保材料的完整性和准确性。
4.2 交接时,乙方应向甲方提供详细的事务处理报告。
4.3 甲方应指派专人负责接收乙方交接的事务,并进行现场确认。
第五条交接责任5.1 乙方应保证交接事务的连续性和有效性,不得因交接导致事务中断或延误。
5.2 甲方应保证在交接过程中提供必要的协助和支持。
第六条保密条款6.1 双方应对在交接过程中知悉的对方商业秘密和技术秘密予以保密。
6.2 未经对方书面同意,任何一方不得向第三方披露或使用上述秘密。
第七条违约责任7.1 如一方违反本协议约定,应承担违约责任,并赔偿对方因此遭受的损失。
工程中间交接制度1目的工程中间交接是建设过程的一步,也是监理单位实施事中控制的过程。
2适用范围中间交接是监理单位、建设单位、设计单位对工程质量进行交验之后,由施工单位移交项目管理权的过程,应予以高度重视。
3中间交接的概念工程中间交接标志着工程施工、安装结束,单机试车完成,装置可以进入联动。
物料试车阶段,装置的保管、维护责任和使用权利移交给建设生产单位,但不解除施工单位对工程质量和竣工验收应负的责任。
工程中间交接可按单项工程或单位工程进行4中间交接的条件4.1根据施工合同约定,交接范围内的工程已按设计文件(含设计变更单)的内容全部建成。
4.2工程质量初评合格,规定的技术交工资料和原始文件资料齐全,并经检查合格。
4.3工艺、动力管道的试压、吹扫、清洗、气密已完成。
4.4)静设备强度试验、无损检验、清扫均已完成。
4.5动设备单机试车合格。
4.6电气、仪表安装完毕,并已调试合格。
4.7装置区施工临设已拆除,防腐保温基本完成。
4.8施工现场工完、料净、场地清。
4.9对联动试车有影响的设计变更和工程尾项,施工单位负责限时处理完。
4.10属外商供货范围内的项目,需经外商认可,并与外商签署“工程安装竣工证书”。
5中间交接的内容5.1按设计内容对工程实物量的核实交接。
5.2工程质量的初评资料及有关调试记录的交审与验证。
5.3安装专用工具和随机备件,剩余材料的交接。
5.4工程尾项清理及完成时间的确认。
5.5随机技术资料的交接。
4.3文件的编制要求6中间交接程序6.1单项(单位)工程达到中间交接的条件后,施工单位先进行施工项目和施工质量的自查,并报请建设单位技术中心和各工艺工程师进行“三查四定”工作。
6.2“三查四定”确定的整改项目完成后,由施工单位进行自检,认为达到“中间交接”条件后,施工单位向监理单位和建设单位技术中心提出中间交接申请。
6.3由建设单位技术中心组织建设单位、设计单位、监理单位、施工单位参加中间交接。
中间交接工程施工是在建筑工程过程中一个非常重要的环节。
它是指在完成一个分部分项工程之后,进行下一个分部分项工程之前,对上一个分部分项工程进行质量检查、验收和办理中间工序交接手续的过程。
中间交接工程施工对于保证工程质量、安全,确保工程进度具有重要意义。
中间交接工程施工的主要内容包括以下几个方面:1. 质量检查验收:在中间交接工程施工过程中,首先要对上一个分部分项工程进行质量检查验收。
检查的内容包括工程质量是否符合设计要求和规范标准,是否存在质量问题和安全隐患等。
对于检查出的问题,应及时反馈给施工单位,并要求其进行整改。
2. 办理中间工序交接手续:在质量检查验收合格后,要办理中间工序交接手续。
中间工序交接手续包括填写工序交接记录、签字确认、交接资料归档等。
这些手续的办理有助于明确各方的责任和义务,确保工程顺利进行。
3. 施工准备:在办理完中间工序交接手续后,要进行下一个分部分项工程的施工准备。
施工准备包括施工方案的制定、施工材料的准备、施工机械的调配、施工人员的组织等。
施工准备工作做得好,可以保证工程施工的顺利进行。
4. 安全措施:在中间交接工程施工过程中,要严格遵守安全规定,确保施工安全。
施工单位要制定安全措施,对施工人员进行安全教育,落实安全防护措施。
同时,要加强施工现场的管理,确保施工现场的安全秩序。
5. 环境保护:在中间交接工程施工过程中,要注意环境保护,减少对环境的影响。
施工单位要遵守环保法规,做好施工现场的清洁卫生工作,控制噪音和扬尘污染,保护生态环境。
中间交接工程施工是一个复杂的环节,需要各方共同努力,严格把控质量、安全、环保等方面,确保工程顺利进行。
只有做好中间交接工程施工,才能保证整个建筑工程的质量和安全,为我国建筑事业的发展贡献力量。
中交(中间交接)与机械竣工区别工程中间交接与机械竣工一、工程中间交接中间交接是国内石化行业的一个项目建设过程中的里程碑,《中石化建设项目生产准备与试车规定》明确了工程中间交接的定义,集团公司重大项目办于2013年5月15日专门就重大项目中间交接验收办法发出通知(YZM-2013-008),明确规定了工程中间交接内容及相关程序,具体如下:(一)工程中间交接标志着工程施工安装的结束,由单机试车转入联动试车阶段,是施工单位向建设单位(生产)办理工程交接的一个必要程序。
一般按单项或系统工程进行,与生产交叉的技术改造项目,也可办理单项以下工程的中间交接。
中间交接只是装置保管、使用责任的移交,不解除施工单位对工程质量、竣工验收应负的责任。
工程中间交接后,工程管理部门对工程继续负责,直至竣工验收。
(二)工程中间交接应具备的条件:1.工程按设计内容施工完;2.工程质量初评合格;3.工艺、动力管道的压力试验完,系统清洗、吹扫、气密完,保温基本完;4.静设备无损检验,强度试验,内件安装,清扫完;安全附件(安全阀、防爆门等)已调试合格;5.转动设备单机试车合格(需用物料或特殊介质而未试车的设备除外);6.大型机组用空气、氮气或其它介质的无负荷试车完,机组仪表、保护性联锁和报警等自控系统调试联校合格;7.装置电气、仪表(含计量仪表)、计算机、防毒防火防爆等系统调试联校合格;8.装置区施工临时设施拆除,工完、料净、场地清,竖向工程施工完;9.对联动试车有影响的三查四定项目及设计变更处理完;其它未完尾项整改方案,责任及完成时间已明确;(三)工程中间交接的内容1.按设计内容对工程实物量进行核实交接;2.工程质量初评资料及有关调试记录的审核验证与交接;3.安装专用工具和剩余随机备件、材料的交接;4.工程尾项清理,明确实施方案、责任及完成时间;5.随机技术资料的交接。
(四)工程中间交接先由建设单位(总承包单位)组织总承包、生产、工程管理、施工、设计单位按单元工程、分专业进行中间验收,最后组织总承包、生产、工程管理、施工、设计单位参加的中间交接会议,并分别在中间交接协议书及附件上签字。
管道安装中间交接管理制度及交接标准1. 背景管道安装是建筑工程中的重要环节,为确保在管道安装过程中的顺利交接,需要制定中间交接管理制度及交接标准。
2. 目的本制度的目的是规范和统一管道安装过程中的中间交接管理,确保安全、高效地完成工程。
3. 职责- 管道安装施工方负责管道的预安装工作,包括制定安装方案、采购材料等。
- 施工监理方负责监督管道安装的质量和进度,并记录中间交接的相关信息。
- 工程管理方负责协调各方工作,确保中间交接的顺利进行。
4. 中间交接流程4.1 中间交接准备阶段在中间交接准备阶段,施工方应进行以下工作:- 准备中间交接文件,包括管道安装记录、质量检验报告等。
- 确保管道安装到达交接标准,包括安装质量、安装位置、焊接质量等。
4.2 中间交接确认阶段在中间交接确认阶段,施工监理方应进行以下工作:- 对管道安装进行检查,确保符合相关标准和规范。
- 核实中间交接文件的准确性和完整性。
4.3 中间交接记录阶段在中间交接记录阶段,工程管理方应进行以下工作:- 记录管道安装的中间交接过程、结果和相关问题。
- 及时处理和解决中间交接中的问题和纠纷。
5. 交接标准为确保中间交接的质量和效果,以下是管道安装中的交接标准:- 管道安装质量符合相关标准和规范。
- 管道安装位置准确无误,符合设计要求。
- 焊接接头质量可靠,符合相关焊接标准。
- 中间交接文件准确、完整,包括管道安装记录、质量检验报告等。
6. 监督与管理中间交接过程中,相关方应加强监督与管理,确保交接过程的顺利进行。
施工监理方应对管道安装进行全程监督,工程管理方应协调各方工作,及时解决问题。
7. 附则本制度自发布之日起执行,并在实施过程中根据需要进行修订和完善。
以上即为《管道安装中间交接管理制度及交接标准》的内容。
根据该制度,相关方应按照规定的流程和标准进行管道安装的中间交接工作,确保工程的质量和进度。
工程中间交接与机械竣工一、工程中间交接中间交接是国内石化行业的一个项目建设过程中的里程碑,《中石化建设项目生产准备与试车规定》明确了工程中间交接的定义,集团公司重大项目办于2013年5月15日专门就重大项目中间交接验收办法发出通知(YZM-2013-008),明确规定了工程中间交接内容及相关程序,具体如下:(一)工程中间交接标志着工程施工安装的结束,由单机试车转入联动试车阶段,是施工单位向建设单位(生产)办理工程交接的一个必要程序。
一般按单项或系统工程进行,与生产交叉的技术改造项目,也可办理单项以下工程的中间交接。
中间交接只是装置保管、使用责任的移交,不解除施工单位对工程质量、竣工验收应负的责任。
工程中间交接后,工程管理部门对工程继续负责,直至竣工验收。
(二)工程中间交接应具备的条件:1.工程按设计内容施工完;2.工程质量初评合格;3.工艺、动力管道的压力试验完,系统清洗、吹扫、气密完,保温基本完;4.静设备无损检验,强度试验,内件安装,清扫完;安全附件(安全阀、防爆门等)已调试合格;5.转动设备单机试车合格(需用物料或特殊介质而未试车的设备除外);6.大型机组用空气、氮气或其它介质的无负荷试车完,机组仪表、保护性联锁和报警等自控系统调试联校合格;7.装置电气、仪表(含计量仪表)、计算机、防毒防火防爆等系统调试联校合格;8.装置区施工临时设施拆除,工完、料净、场地清,竖向工程施工完;9.对联动试车有影响的三查四定项目及设计变更处理完;其它未完尾项整改方案,责任及完成时间已明确;(三)工程中间交接的内容1.按设计内容对工程实物量进行核实交接;2.工程质量初评资料及有关调试记录的审核验证与交接;3.安装专用工具和剩余随机备件、材料的交接;4.工程尾项清理,明确实施方案、责任及完成时间;5.随机技术资料的交接。
(四)工程中间交接先由建设单位(总承包单位)组织总承包、生产、工程管理、施工、设计单位按单元工程、分专业进行中间验收,最后组织总承包、生产、工程管理、施工、设计单位参加的中间交接会议,并分别在中间交接协议书及附件上签字。
工程项目中间交接样表1. 引言为了确保工程项目的质量和顺利进行,项目交接是极其重要的环节。
中间交接是其中一个重要的环节,它指的是工程进展到一定程度时,由承接方交付部分成果给新的承接方,以便后续的工程进展顺利进行。
为了减少交接环节中的沟通成本,缩短交接时间,中间交接样表的制定与使用变得至关重要。
2. 中间交接数据搜集在中间交接之前,承接方需向新的承接方提供已经完成的工程进度数据。
这里需要注意的是,数据的精度与准确性对整个交接过程至关重要。
为了能够高质量地搜集数据,以下几点需要考虑:2.1 搜集数据的内容搜集数据的内容应该以工程项目的实际情况为基础,列出能够对新的承接方产生指导作用的数据项。
这些数据项可以包括但不限于:•现场施工情况及进度•工程质量情况•材料的使用情况•施工设备的使用情况•工程设施的情况2.2 搜集数据的方式想要避免出现数据缺失和不准确的问题,我们需要尽可能全面地搜集数据。
搜集数据的方式可以通过以下几种:•现场考察•与相关人员交流•调查问卷•参考文件资料2.3 数据搜集的准确性为了确保收集到的数据准确无误,我们需要在数据搜集的过程中遵循以下原则:•确保数据来源可靠•对搜集到的数据进行严谨的审核与审查•采取多种方式对数据进行校验和核实3. 中间交接样表的制定中间交接样表应该根据工程项目的实际情况进行制定,具体而言,中间交接样表应该包含以下几个方面的内容:3.1 工具和设备的清单在中间交接时,需要新的承接方使用一定的工具和设备,因此在样表中需要列出新承接方所需要的工具和设备。
3.2 项目成本和预算在样表中需要指出整个项目成本和预算,这有助于新承接方了解整个项目的具体情况以及各阶段的费用成本,从而有利于新承接方更好地用于规划和管理整个项目。
3.3 施工图纸和计划为了方便新承接方对整个项目的了解和掌握项目进度,需要在交接样表中包含施工图纸和计划等内容。
4. 实例以下为中间交接样表的一个实例,仅供参考:4.1 工程项目介绍工程项目名称:xxx项目地点:xxx计划完成时间:xxx负责单位:xxx4.2 中间交接数据•施工进度:25%•已使用材料:xxx•设备使用情况:xxx•管理控制情况:xxx4.3 中间交接样表采购清单采购物品购买数量单价总价工具,xx 10 xx xx设备,xx 5 xx xx项目预算表阶段费用阶段一xxx阶段二xxx阶段三xxx计划结束时间表阶段计划时间实际时间阶段一xxx xxx阶段二xxx xxx阶段三xxx xxx5.中间交接样表的制定和使用是保证工程项目中间交接质量的关键。
